屋面防水卷材铺贴施工工艺标准

合集下载

屋面工程SBS防水卷材施工工艺标准

屋面工程SBS防水卷材施工工艺标准

屋面工程SBS防水卷材施工工艺一、施工工具:汽油喷灯(3.5升)、滑轮、刷子、压子、剪子、卷尺、扫帚等。

二、基层处理:基层为水泥砂浆找平层,基层必须坚实平整,不能有松动、起鼓、面层凸起或粗糙不平等现象,否则必须进行处理。

三、基层必须干燥,含水率要求在9%以,测试时在基层表面放一块卷材,经3—5h后如其下表面基本无水珠时即可施工。

四、在施工前要认真清扫基层表面上残留的水泥砂浆残渣、灰尘及杂物,然后涂刷底油,要求涂刷均匀一致,一次涂好,干燥8h以上(以气温而定,不粘脚为宜)一般每平方米用量为0.2—0.3kg。

五、复杂部位处理:阴阳角部位均应做成八字形,对女儿墙、管根、烟筒、排气孔及落水口、伸缩缝等拐角部位均应做附加层,一般宽为30cm,搭接为6—8cm。

六、卷材铺贴:铺贴卷材前,要量好要施工的防水面积,然后根据材料尺寸合理使用材料,从最低处开始铺贴,先将卷材按位置放正,长边留出8cm接茬、短边留出10cm接茬。

然后点燃喷灯对准卷材底面及基层表面同时均匀加热(喷灯嘴距卷材表面约30cm为宜),待卷材表面熔化后,随即向前滚铺卷材,并把卷材压实压平,接茬部分以压出熔化沥青为宜,滚压时不要卷入空气和异物,并防止偏斜、起鼓和折皱。

最后再用喷灯和压子均匀细致的把接缝封好,防止翘边。

七、劳动保护及安全防护:卷材在运输及施工过程中要防止坚硬物体硌伤、刺破,施工完毕后禁止随意践踏,并做好使用保护工作。

在施工过程中戴好手套,避免烧伤、烫伤,对于汽油桶、卷材等易燃物品要单独存放,远离火源,预防火灾和工伤事故的发生。

屋面防水施工要点(一)施工的环境要求高聚物改性沥青防水卷材一般采用热熔法铺贴卷材,宜在+50℃~+350℃温度下施工。

雨、雪、霜、雾,或大气湿度过大,以及大风天气均不宜露天作业,否则应采取相应的技术措施。

(二)对屋面排水坡度的要求平屋面的排水坡度为2%~3%,当坡度小于等于2%时,宜选用材料找坡;当坡度大于3%时,宜选用结构找坡。

屋面防水卷材施工的技术要求

屋面防水卷材施工的技术要求

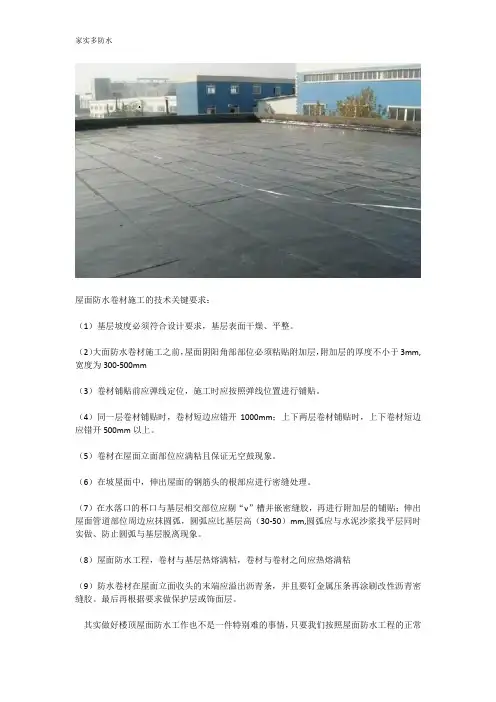

屋面防水卷材施工的技术关键要求:
(1)基层坡度必须符合设计要求,基层表面干燥、平整。

(2)大面防水卷材施工之前,屋面阴阳角部部位必须粘贴附加层,附加层的厚度不小于3mm,宽度为300-500mm
(3)卷材铺贴前应弹线定位,施工时应按照弹线位置进行铺贴。

(4)同一层卷材铺贴时,卷材短边应错开1000mm;上下两层卷材铺贴时,上下卷材短边应错开500mm以上。

(5)卷材在屋面立面部位应满粘且保证无空鼓现象。

(6)在坡屋面中,伸出屋面的钢筋头的根部应进行密缝处理。

(7)在水落口的杯口与基层相交部位应剔“v”槽并嵌密缝胶,再进行附加层的铺贴;伸出屋面管道部位周边应抹圆弧,圆弧应比基层高(30-50)mm,圆弧应与水泥沙浆找平层同时实做、防止圆弧与基层脱离现象。

(8)屋面防水工程,卷材与基层热熔满粘,卷材与卷材之间应热熔满粘
(9)防水卷材在屋面立面收头的末端应溢出沥青条,并且要钉金属压条再涂刷改性沥青密缝胶。

最后再根据要求做保护层或饰面层。

其实做好楼顶屋面防水工作也不是一件特别难的事情,只要我们按照屋面防水工程的正常
准确的施工程序,把关键点落到实处,严格要求,层层把关,做好了每一步的工作,相信家里的楼顶屋面就不会那么容易漏水了。

屋面防水卷材搭接应符合哪些规定

屋面防水卷材搭接应符合哪些规定
A、
C、先低跨后高跨,先近后远
D、先高跨后低跨,先近后远〔解析〕规定铺贴连续多跨屋面卷材的施工次序,主要为了保护已完工程产品,尽量避免把已完成的屋面作为人员行走和材料运输的通
屋面防水卷材搭接应符合哪些规定
1.当铺贴连续多跨的屋面卷材时,应按先高跨后低跨、先远后近的次序。对同一坡面屋面卷材防水层施工时,应先做好节点、附加层和屋面排水比较集中等部位的处理,然后由屋面低处向上进行。铺贴天沟、檐沟卷材时,宜顺天沟、檐沟方向,减少卷材的搭接。
2.铺贴卷材应采用搭接法。平行于屋脊的搭接缝,应顺水流方向搭接;垂直于屋脊的搭接缝,应顺年大频率风向搭接。上下层及相邻两幅卷材的搭接缝应错开,搭接宽应符合规范规定。
3.卷材防水层上有重物覆盖或基层变形较大时,应优先采用空铺法、点粘法、条粘法或机械固定法,但距屋面周边800mm内以及叠层铺贴的各层卷材之间应满粘。
4.防水层采用满粘法施工时,找平层的分格缝处宜空铺,空铺的宽度宜为100mm。
5.立面或大坡面铺贴防水卷材时,应采用满粘法,并宜减少短边搭接。
6.卷材屋面的坡度不宜超过25%,当坡度超过25%时应采取防止卷材下滑措施。

屋面防水卷材施工方案

屋面防水卷材施工方案

屋面防水卷材施工方案
图文并茂
一、屋面防水卷材施工工艺流程
1、基础层检查:完成屋面防水工程前先进行屋面检查,检查强度、水
平度及平整度等,以确保防水施工的质量,确保屋面基础质量良好。

2、清理基层:清理屋面基层处理,利用机械手段清理表面的旧防水涂料、旧沥青防水、沙浆、杂物等,使表面光滑无细屑,准备好涂装的质量
环境。

3、屋面防水卷材拉布:运用拉布机将屋面防水卷材平铺在屋面,每层
间距严格控制。

4、屋面防水卷材与基层粘接:将屋面防水卷材与基层粘接,利用沥青
胶粘结剂,并将细砂和碎石垫层夯实,使防水材料牢固,提高防水性能。

5、保护层施工:在施工完毕后,将屋面涂装厚度均匀的保护层,可以
选用玻璃纤维布、PE、PVC织物、橡胶和涂装环氧树脂等,这些保护层主
要是用来防止屋面水泥渗漏。

6、完成施工:当施工完成后,屋面完成施工后,务必进行质量验收,确保工程质量,避免出现质量问题。

二、施工分类
1、防水卷材施工分类
(1)选用屋面防水卷材:选用屋面防水卷材,它可以抵抗恶劣的气
候和环境;
(2)使用。

屋顶防水卷材施工标准及验收流程

屋顶防水卷材施工标准及验收流程

屋顶防水卷材施工标准及验收流程1. 施工标准1.1 材料选择应根据设计要求选择合适的防水卷材,材料应具有合格证书、产品性能检测报告和厂家提供的技术说明书。

1.2 施工环境- 施工温度应在卷材材料的允许施工温度范围内;- 风力大于4级时,不得进行施工;- 雨天、雪天不得进行施工;- 基面应干净、坚实、平整,无油污、灰尘、水渍等。

1.3 施工方法- 按设计图纸和卷材材料说明书进行施工;- 先进行基层处理,确保基层牢固、干净、平整;- 防水卷材应铺贴平整、牢固,不得有皱褶、鼓泡、裂缝等现象;- 卷材搭接应符合规范要求,搭接处应采用密封胶条进行密封;- 卷材施工应采用热风焊接或冷粘法,确保焊接或粘接牢固;- 施工过程中应随时检查施工质量,发现问题及时处理。

2. 验收流程2.1 验收条件- 施工完成后,应进行验收;- 验收应在施工方自检合格后进行;- 验收前应通知设计、建设、监理等相关单位。

2.2 验收内容- 检查卷材材料的合格证书、检测报告等技术文件;- 检查施工记录、施工工艺、施工质量等;- 检查防水层是否有破损、皱褶、鼓泡、裂缝等现象;- 检查搭接处是否牢固、密封;- 检查防水层与基层的粘接是否牢固;- 检查防水层的整体外观是否符合要求。

2.3 验收程序- 施工方提交验收申请;- 监理单位组织验收;- 设计、建设、监理等相关单位共同参与验收;- 验收合格的,应出具验收报告。

3. 注意事项- 施工人员应具备相应的专业技术知识和操作技能;- 施工过程中应严格遵守安全操作规程,确保人身安全;- 施工过程中应做好成品保护,防止损坏;- 施工完成后,应做好施工记录和资料归档工作。

以上内容仅供参考,具体施工应根据设计要求和实际情况进行。

屋面自粘防水卷材施工方案

屋面自粘防水卷材施工方案

屋面自粘防水卷材施工方案

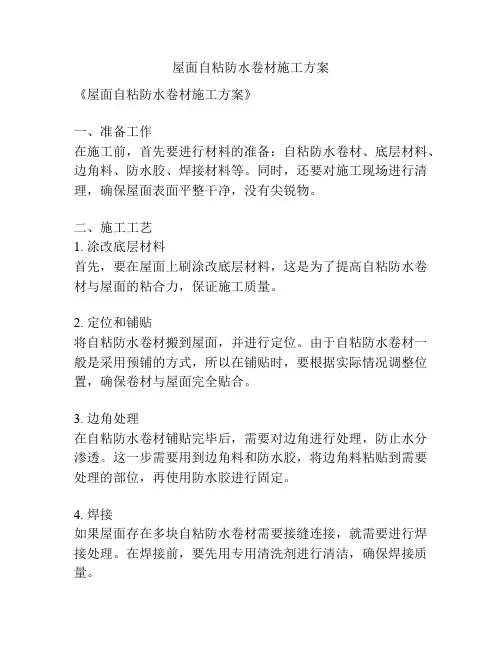

《屋面自粘防水卷材施工方案》
一、准备工作
在施工前,首先要进行材料的准备:自粘防水卷材、底层材料、边角料、防水胶、焊接材料等。

同时,还要对施工现场进行清理,确保屋面表面平整干净,没有尖锐物。

二、施工工艺
1. 涂改底层材料
首先,要在屋面上刷涂改底层材料,这是为了提高自粘防水卷材与屋面的粘合力,保证施工质量。

2. 定位和铺贴
将自粘防水卷材搬到屋面,并进行定位。

由于自粘防水卷材一般是采用预铺的方式,所以在铺贴时,要根据实际情况调整位置,确保卷材与屋面完全贴合。

3. 边角处理
在自粘防水卷材铺贴完毕后,需要对边角进行处理,防止水分渗透。

这一步需要用到边角料和防水胶,将边角料粘贴到需要处理的部位,再使用防水胶进行固定。

4. 焊接
如果屋面存在多块自粘防水卷材需要接缝连接,就需要进行焊接处理。

在焊接前,要先用专用清洗剂进行清洁,确保焊接质量。

5. 缝隙处理
最后,施工人员需要对自粘防水卷材的缝隙进行处理,使用防水胶或者专用密封胶进行密封,确保屋面的防水性能。

三、施工注意事项
1. 施工人员需要具备一定的专业技能和经验,严格按照施工工艺进行操作。

2. 施工时要避免在雨雪大风等恶劣天气条件下进行作业,确保施工质量。

3. 施工结束后,要进行验收,检查自粘防水卷材是否完全贴合,确保施工质量。

以上就是关于屋面自粘防水卷材施工方案的介绍,希望对大家有所帮助。

屋面自粘防水卷材施工方案

屋面自粘防水卷材施工方案

一、工程概况本工程为某住宅小区屋面防水工程,屋面面积约为1000平方米。

根据设计要求,采用自粘防水卷材进行屋面防水施工。

本方案针对屋面自粘防水卷材施工进行详细说明。

二、施工准备1. 材料准备:自粘防水卷材、基层处理剂、剪刀、滚刷、墨线、尺子、打火机等。

2. 人员准备:防水施工人员、技术负责人、质检员等。

3. 工具准备:卷材切割机、电焊机、气泵、气枪等。

三、施工工艺1. 基层处理(1)清理屋面基层,将表面的灰尘、杂物、油污等清理干净。

(2)检查屋面基层平整度,如有凹凸不平处,应进行修补。

(3)涂刷基层处理剂,确保基层干燥、清洁。

2. 铺贴自粘防水卷材(1)根据设计要求,确定卷材的规格、型号、厚度。

(2)将卷材平铺在基层上,用墨线标记出卷材的铺设位置。

(3)沿标记线切割卷材,确保卷材尺寸准确。

(4)撕去卷材背面的隔离纸,将卷材粘贴在基层上。

(5)检查卷材粘贴牢固程度,确保无空鼓、翘边等现象。

3. 搭接缝处理(1)搭接缝宽度应符合设计要求,一般为80mm。

(2)在搭接缝处涂刷基层处理剂,增强粘结效果。

(3)将搭接缝处的卷材重叠粘贴,确保搭接牢固。

(4)用打火机加热搭接缝处的卷材,使卷材熔化,形成一体。

4. 附加层施工(1)在女儿墙、水落口、管根、檐口、阴阳角等部位,设置附加层。

(2)根据设计要求,选择合适的附加层材料。

(3)按照施工工艺,将附加层材料粘贴在基层上。

四、施工质量控制1. 基层处理:确保基层干燥、清洁,无油污、灰尘等杂物。

2. 卷材铺贴:确保卷材粘贴牢固,无空鼓、翘边等现象。

3. 搭接缝处理:确保搭接缝宽度符合设计要求,搭接牢固。

4. 附加层施工:确保附加层材料粘贴牢固,无空鼓、翘边等现象。

五、施工安全1. 施工人员必须穿戴好个人防护用品,如安全帽、手套、防护眼镜等。

2. 施工现场应设置安全警示标志,确保施工安全。

3. 施工过程中,注意用电、用火安全,防止火灾事故发生。

六、施工进度1. 施工前,制定详细的施工进度计划。

卷材屋面防水做法技术规范

卷材屋面防水做法技术规范

卷材屋面防水做法技术标准1、卷材防水层施工应在砌筑、安装设备、管道等完工后进行。

2、铺贴上下跨的房屋时,应按先高后低,先远后近的顺序进行。

3、在一个单跨铺贴时,应先铺贴排水比拟集中的部位(如落水口、檐口、斜沟、天沟等处),按标高做到由低到高,坡面与立面的卷材应由下开始向上铺贴,使卷材按水流方向搭接。

4、卷材平行屋脊铺贴时,长边搭接不小于70mm,短边不小于150mm,相邻两幅卷材短边搭接缝应错开不小于500mm,为保证卷材搭接宽度和铺贴顺直,铺贴卷材时应弹出标线。

5、坡度超过25%的拱形屋面和天窗下的坡面上,应尽量防止短边搭接。

6、卷材铺贴前,找平层应枯燥,一般现场试验的方法:由黄昏至次日晨或在晴天约1—2h内,铺盖1m2卷材,如卷材内侧无结露时即认为找平层已根本枯燥。

涂膜屋面防水做法:1、检查找平层(1)检查找平层质量是否符合规定和设计要求,并进行清理、清扫。

假设存在凹凸不平、起砂、起皮、裂缝、预埋件固定不牢等缺陷,应及时进行修补,修补方法按表要求进行。

2)检查找平层枯燥度是否符合所用防水涂料的要求。

3)合格前方可进行下步工序。

2、找平层处理(1)找平层处理剂的配制:对于溶剂型防水涂料可用相应的溶剂稀释后使用,以利于渗透,如:溶剂型SBS改性沥青防水涂料用汽油做稀释剂,稀释比例,涂料:汽油=1:0.5。

也可直接使用。

(2)涂布找平层:先对屋面节点、周边、拐角等部位进行涂布,然后再大面积涂布。

注意均匀涂布、厚薄一致,不得漏涂,以增强涂层与找平层间的粘结力。

3、防水涂料的配制(1)采用双组分防水涂料时,在配制前应将甲组分、乙组分搅拌均匀,然后严格按照材料供给商提供的材料配合比,准确计量;每次配制数量应根据每次涂布面积计算确定,随用随配;混合时,将甲组分、乙组分倒入容器内,用手提式电动搅拌器强力搅拌均匀后即可使用。

(2)单组分防水涂料使用前,只需搅拌均匀即可使用。

4、特殊部位附加增强处理。

5、涂布防水涂料(1)待找平层涂膜固化枯燥后,应先全面仔细检查其涂层上有无气孔、气泡等质量缺陷,假设无即可进行涂布;假设有,那么应立即修补,然后再进行涂布。

屋面工程防水卷材铺贴施工工艺及施工方法

屋面工程防水卷材铺贴施工工艺及施工方法

屋面工程防水卷材铺贴施工工艺及施工方法1、工艺流程清扫基层→管洞板缝处理→25厚1:3水泥砂浆找平层→铺SBC聚乙烯丙伦复合防水卷材→保温材料兼作找坡→25厚1:2水泥砂浆找平层→二材三胶防水层→20厚1:3水泥砂浆结合层→安装C20细石混凝土预制块→1:3水泥砂浆勾平缝。

2、施工方法要点(1)认真作好屋面板填缝。

屋面板吊装前板的两端填好洞就位时先用调匀板缝,板间需有20~30的缝隙。

填缝前清理干净缝内填塞的垃圾,用水冲洗掉灰尘。

用铅丝吊板条,使板条紧靠板底,用1:2水泥砂浆先填至板高1/3,细钢筋插捣密实,竹条捋平表面,等砂浆终凝后再填C20豆石混凝土,填至离屋面板上口10mm处,细钢筋插捣密实,混凝土表面收平。

屋面板在端头接头处,一次浇灌C20细石混凝土至离板上口10mm处。

插捣密实,上口收平。

灌缝混凝土终凝后复盖塑料薄膜养护。

(2)作1:3水泥砂浆找平层前要清扫冲洗屋面,以2000×2000方格网打巴,以保证找水层平整。

找平屋进行三次压抹,第一次在赶平后再用抹子收平;第二次待砂浆收水后进行搓揉压抹,使找平层密实;第三次在终凝前用铁板压抹收光。

找平层终凝后复盖塑料薄膜养护七天禁止上人。

(3)在已基本干燥的找平层上涂刷冷底油两遍,涂刷冷底子油横向展开向纵向推进,每道厚度基本一致,严禁透底。

第一道冷底子油干后再刷第二遍。

(4)1:8水泥炉渣人工拌和,干三遍湿三遍翻拌均匀,在突出屋面的部位上设坡度标志,天沟处厚40,按2%坡向屋脊。

用木抹压拍,使保温层平整密实。

(5)第二遍1:3水泥砂浆找平层操作要点同第二条,但须在天沟处作好泛水呈园弧状,高度300,在女儿墙挡水线下收口;突出屋面部位的根部作成园弧。

(6)二材三胶防水分二遍成活,每遍表层干后再作下一遍,丙烯酸脂满涂满刷,玻璃丝布为无钠布,长边搭接不小于70,短边搭接不少于150,从天沟按纵向逐层辅刷至屋脊,屋脊处和天沟泛水、突出屋面部位均加作附加层。

屋面防水卷材规范标准

屋面防水卷材规范标准

屋面防水卷材规范标准目录一、目录 (1)二、总则 (2)下、施工准备 (3)四、施工材料及用量 (3)五、施工操作程序 (5)六、找平层技术要求 (5)七、粘接胶的选用与配制 (5)八、复合卷材施工 (6)九、保护层施工 (10)十、工程断续防护 (11)十一、复合防水卷材屋面、地下工程施工各项质量验收规定 (12) “矩圆牌”SBCl20聚乙烯丙纶复合防水卷材屋面、地下工程施工操作规定QJ一91—1此规定经省建委审查,可以做为企业标淮施工的依据。

以保证屋面、地下工程的防水质量。

省建委施工管理处一九九一年一月十五日一、总则(一)本规定适用于建筑屋面、地下防水工程“SBCl20聚乙烯丙纶复合防水卷材(以下简称为复合卷材)”的施工操作。

(二)防水施工过程中,应对前项工程进行质量验收,合格后方可进行下道工程施工。

(三)施工所用各种材料应符合设计要求,并有质量证明文件。

(四)复合卷材的屋面、地下防水施工操作按本规定执行,对本规定以外的事项,应按现行的有关工程施工操作规执行。

(五)屋面、地下防水工程施工必须符合国务院颁发的《建筑安装工程安全技术规程》和劳动部颁发的《关于防止沥青中毒的办法》及安全防火规定。

二、施工准备一个施工组7人:请理基层1人,制运胶3人,铺贴卷材2人,复杂部位1人。

使用器具见表1。

注:一组人员施工需用器具,电动搅拌器可用手电钻改制。

三、施工材料及用量施工材料及用量应按防水层构造进行计算和确定,可按结构分项查表2计算:注:搭接接缝用聚氨酯胶时水泥等材料用括号用量四、施工操作程序验收基层(找批平层)→清扫基层(找平层)→制备粘接胶→处理复杂部位→铺贴复合卷材→检验复合卷材施工质量→保护层施工→验收。

五、找平层技术要求(一)屋面找平层应符合《屋面工程技术规》(GB50207-94)规定,地下防水找平层应符合《地下防水工程施工及验收规》(GBJ208—83)规定。

(二)找平层拐角处(女儿墙、烟囱、天窗、墙角等)均有应做成折角。

屋面防水卷材施工及验收要求

屋面防水卷材施工及验收要求

屋面防水卷材施工及验收要求一、屋面防水卷材施工工艺基层处理一刷冷底子油一附加层施工一铺第一层防水卷材T热熔封边T验收一铺第二层防水卷材-蓄水试验-验收1清理基层(1)铲除灰渣、油污等附着物。

(2)找平层应干净。

干燥程度的简易检验方法为:将1m的卷材平坦地干铺在找平层上,静置3~4h,然后掀起检查,找平层覆盖部位与卷材上未见水印视为合格,含水率不大于9%02、刷冷底子油基层处理剂(冷底子油)具有较强的渗透性和憎水性,能增强沥青胶结材料与找平层的粘结力。

冷底子油均匀涂刷一遍,要求涂刷均匀一致,不得漏涂。

基层处理剂的涂刷一般在找平层干燥后进行,涂刷应薄而均匀、不得有空白、麻点或气泡。

3、弹粉线按卷材宽幅拉通线将卷材敷设基准线弹出。

4、附加层施工(1)所有的阴阳角、管根、突出屋面的烟、风道、雨水口、水落管、预埋件处必须有附加层,附加层宽度不小于500mm,两边均匀搭接250mm,要求进行满粘;出屋面的管道根部直径600mm范围内两边均匀搭接300mm,要求进行满粘;附加层宽度在由三个面组成的阴角、以及防水容易从夕HB损坏的地方,还需在防水外面加第二层附加保护层。

附加层必须经项目质检员验收合格后方可进入下道工序。

(2)附加层的设置在平立面交接处、转折处、阴阳角、管根等部应设置卷材附加增强层,一般情况下采用与大面卷材同材质的专用附加层卷材宽度500mmβ特殊部位附加卷材则需现场按要求进行裁剪。

(3)找平层分格缝位置,嵌填密封材料后,宜设置卷材空铺附加层,其空铺宽度不宜小于IOOmm,单边粘结固定。

5、卷材的铺贴方向卷材的铺贴方向应根据屋面坡度和屋面是否有振动来确定。

当屋面坡度小于3%时,卷材宜平行于屋脊铺贴,屋面坡度在3%--15%时,卷材可平行或垂直于屋脊铺贴;屋面坡度关于15%或受振动时,沥青卷材应垂直于屋脊铺贴,高聚物改性沥青卷材和合成高分子卷材可根据屋面坡度、屋面有否受振动,防水层的粘结方式,粘结强度,是否机械固定等因素综合考虑采用平行或垂直屋脊铺贴。

简述屋面卷材防水的施工工艺

简述屋面卷材防水的施工工艺

简述屋面卷材防水的施工工艺
屋面卷材防水是一种常用的屋面防水材料,其施工工艺主要包括以下几个步骤:
1. 表面处理:清理、修补和平整屋面基层,确保基层表面干净、平整和无明显凹凸或裂缝。

2. 基层处理:对基层进行涂刷底层涂料,以提高附着力和保护基层,然后施工胶粘剂。

3. 铺设卷材:将屋面卷材卷展开至所需长度,放置在基层表面,并按照顺序逐段铺设。

卷材之间要有一定重叠,重叠部分要进行焊接或粘接,确保完全密封。

4. 渍透胶液:用滚筒、刷子或喷枪将渗透底胶涂抹在卷材上,渗入到卷材纤维和孔隙中,增强卷材的粘结力和防水效果。

5. 补强层处理:在需要加强部位,如接缝、转角、天沟等处,使用补强材料加固,并涂刷特种胶粘剂,以增加整体防水性能。

6. 保护层施工:在卷材表面涂刷防晒、防老化或保护层,以延长卷材使用寿命,并提高防水效果。

7. 检验及修复:施工完成后,进行防水层的检验工作,如发现漏水或其他问题,及时进行修复和整改。

以上是屋面卷材防水的一般施工工艺,具体的施工步骤和材料
选择可能会根据不同的工程需求而有所差异。

施工人员应按照相关规范和要求进行操作,确保防水工程的质量和可靠性。

屋面卷材防水层施工工艺标准

屋面卷材防水层施工工艺标准

屋面卷材防水层施工工艺标准XDQB2002—022一、工艺流程:基层清理→冲洗干净→自然干燥→刷冷底子油一道→先施工细部构造→后粘贴大面积卷材→蓄水试验→最后做卷材的保护层→设置伸缩缝→质量检查→产品保护。

二、操作要求:1、施工前,应先掌握细部构造及有关技术要求,并应编制防水工程的施工方案或技术措施。

2、屋面工程的防水必须由防水专业队伍或防水工施工.严禁非防水专业队伍或非防水工进行屋面防水施工。

3、屋面防水工程所用的卷材应符合设计图纸的要求,并有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求.材料进场后,工地施工员应在监理(建设)人员的见证下按施工规范规定进行取样复检,合格后方可投入使用.4、当下道工序或相邻工程施工时,对屋面工程已完成的部分应采取保护措施,防止损坏。

5、伸出屋面的管道、设备或预埋件,应在防水层施工前安装完毕。

屋面防水层完工后应避免在其上凿孔打洞.6、找平层表面应压实平整,并有二次以上的压光且充分养护,不得有酥松、起砂和起皮现象。

7、基层与突出屋面结构的连接处,以及基层的转角处均应做成圆弧,圆弧半径为50mm,水落口做成略低凹坑。

8、屋面坡度小于3%时卷材宜平行屋脊铺贴;大于3%可平行或垂直屋脊铺贴;上下层卷材不得相互垂直铺贴.9、施工时先做节点、附加层和屋面排水较集中部位的处理,然后由屋面最低标高处向上施工。

10、高聚物改性沥青防水卷材的搭接宽度:采用满粘法时为80mm,采用空铺法、点粘法、条粘法时为100mm。

11、搭接缝宜用材性相容的密封材料封严.在铺贴卷材时,不得污染檐口的外侧和墙面。

12、上女儿墙的卷材的端部应裁齐,压入预留的凹槽内,用压条或垫片钉压固定,然后用密封材料将凹槽封严.13、热熔法铺贴卷材时加热应均匀,以卷材表面熔融至光亮黑色为度,不过份加热烧穿卷材。

14、卷材表面热熔后应立即滚铺卷材,滚铺时应排除卷材下面的空气,使之平展,不得皱折。

15、热熔法铺贴卷材时搭接缝部位的处理宜以溢出热熔的改性沥青为原料,并随即刮封接口。

屋面防水层卷材铺贴施工工艺及施工方法要点

屋面防水层卷材铺贴施工工艺及施工方法要点

屋面防水层卷材铺贴施工工艺及施工方法要点1、工艺流程基层清理→涂刷基层处理剂→铺贴卷材附加层→基层上弹分条铺贴线→底层卷材铺贴→热熔铺贴卷材→热熔封边→卷材上弹分条铺贴线→热熔铺贴卷材→热熔封边→蓄水试验→做保护层2、施工方法要点2.1基层清理施工前将验收合格的基层表面尘土、杂物清理干净。

2.2涂刷基层处理剂在基层表面用长把滚刷满刷一道基层处理剂,涂刷应均匀,不得有露底或堆积现象,也不得反复涂刷,涂刷后在常温经过4h(以不粘脚为准),开始铺贴卷材。

2.3附加层施工待基层处理剂干燥后,先对女儿墙、水落口、管根、阴阳角等细部先做附加层,在其中心200㎜范围内,将卷材裁成相应的形状进行铺贴。

排汽道应纵横连通并与排汽孔相通,排汽孔设在屋面排汽道交叉处,排气道上的附加卷材每边宽度不小于250㎜,必须单面点粘。

2.4基层弹分条铺贴线卷材按照平行于屋脊满粘法铺贴,搭接宽度长短边均为80㎜,弹出每幅卷材的铺贴线,保证不歪斜(第二层卷材铺贴时,必须与第一层卷材错开1/2幅宽,按同样的方法在已铺贴的卷材上弹线)2.5热熔铺贴卷材(1)卷材铺贴采用满粘法(卷材与基层接触部位与双层卷材之间均采用满粘法)。

(2)将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材端头对准起点,用火焰喷枪均匀加热基层与卷材交界处,喷枪距加热面保持300mm左右,经往返均匀加热,边熔融涂盖层边跟随熔融范围缓慢地滚铺改性沥青卷材,卷材下面的空气应排尽,并辊压粘贴牢固,不得空鼓。

(3)卷材的搭接:卷材的短边和长边搭接宽度均为80mm。

同一层相邻两幅卷材的横向接缝,应彼此错开1500mm以上,上下两层相邻两幅卷材的接缝应错开1/2幅宽,避免接缝部位集中。

上下两层卷材不得相互垂直铺贴。

2.6热熔封边卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。

上下两层每层封边必须封牢,不得只是面层封牢2.7蓄水试验屋面防水层完工后,将水落口周围封堵,做蓄水试验,蓄水24h无渗漏为合格。

屋面防水层卷材铺贴施工工艺及方法要点

屋面防水层卷材铺贴施工工艺及方法要点

屋面防水层卷材铺贴施工工艺及方法要点1、工艺流程清理基层→涂刷基层处理剂→铺贴卷材附加层→弹线、定位试铺→铺贴卷材→蓄水试验→保护层。

2、施工要点卷材施工应按产品说明书配套使用基层处理剂,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把刷涂刷于基层表面上,常温经过4h后,开始铺贴卷材。

在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加层的范围应符合设计和屋面工程技术规范的规定。

铺贴时先铺平面,再铺贴立面。

在平面与立面相连处的卷材,卷材的接缝应留在平面上,距立面不小于300mm处,铺贴前先做500mm宽附加层,然后再铺贴卷材。

铺贴卷材时应先弹好基准线,沿卷材幅宽往返浇沥青,随即滚铺卷材,接缝部位用小铁抹子趁热抹平,粘结牢固。

铺贴时使卷材紧贴阴角,不得空鼓,卷材接缝部位距阴角中心300mm,所有接缝热熔满粘搭接,搭接宽度不小于100mm。

卷材铺贴完后应做蓄水试验。

3、质量标准卷材防水层的表面平整度应符合排水要求,无积水现象;女儿墙、落水口等处的防水层应粘贴牢固、封盖严密;卷材附加层、泛水立面收头等作法符合施工规范规定;卷材铺贴的质量:冷底子油刷均匀,铺贴方法、压接顺序和搭接长度符合施工规范,粘贴牢固,无滑移、翘边、起泡、皱折等陷;施工时应注意对已做好的保温层、找平层等成品进行必要的保护;保温层同找平层的施工要连接紧密,防止时间过长而造成天气及施工原因的破坏。

4、防水材料要求必须有产品质量认证书,出厂合格证,材质证明书,质量检测报告。

材料进场后要按要求抽样检验,合格后,报监理认可,方可施工。

施工队伍必须有资质,操作人员有上岗证。

防水材料进场后要专设仓库存放,存放地点要标识,并设置消防器材。

材料进场以后按规范要求分批抽样复试,并贮存在阴凉通风的室内,避免日晒、雨淋、受潮,远离火源及化学物质。

高聚物改性沥青卷材屋面防水层施工工艺标准

高聚物改性沥青卷材屋面防水层施工工艺标准

高聚物改性沥青卷材屋面防水层施工工艺标准在建筑工程中,屋面防水是至关重要的环节。

高聚物改性沥青卷材因其良好的性能,在屋面防水工程中得到了广泛应用。

下面将详细介绍高聚物改性沥青卷材屋面防水层的施工工艺标准。

一、施工准备1、材料准备高聚物改性沥青防水卷材:应具有产品合格证、质量检验报告,并符合设计要求。

卷材的规格、型号、外观质量等应符合相关标准。

基层处理剂:用于处理基层,增强卷材与基层的粘结力。

密封材料:用于卷材的收头、节点等部位的密封。

2、工具准备扫帚、高压吹风机、小平铲等用于清理基层。

电动搅拌器用于搅拌基层处理剂和胶粘剂。

火焰喷枪、压辊、手持压滚等用于卷材铺贴。

3、技术准备熟悉施工图纸,明确屋面防水的设计要求和施工要点。

编制施工方案,并向施工人员进行技术交底。

4、基层准备基层应平整、坚实、干净,无空鼓、松动、起砂等缺陷。

基层表面的突出物应铲除,凹陷部位应用水泥砂浆修补平整。

基层的阴阳角应做成圆弧形,半径一般为 50mm。

二、施工流程1、基层处理用扫帚、高压吹风机等工具将基层表面的灰尘、杂物清理干净。

对基层表面的裂缝、孔洞等缺陷,应先用水泥砂浆进行修补。

在基层上均匀涂刷基层处理剂,待其干燥后进行下一步施工。

2、节点部位处理对屋面的阴阳角、水落口、变形缝、伸出屋面的管道等节点部位,应先做附加层增强处理。

附加层的宽度一般为 500mm,施工时应将卷材剪成相应形状,粘贴在节点部位,压实粘牢。

3、卷材铺贴卷材的铺贴方向应根据屋面坡度和屋面是否受振动来确定。

当屋面坡度小于 3%时,卷材宜平行屋脊铺贴;当屋面坡度在 3%~15%时,卷材可平行或垂直屋脊铺贴;当屋面坡度大于 15%或屋面受振动时,卷材应垂直屋脊铺贴。

卷材铺贴时,应先在基层上弹出基准线,然后将卷材展开,对准基准线试铺。

调整好卷材的位置后,将卷材的一端固定,然后用火焰喷枪加热卷材的底面和基层,待卷材表面的沥青熔融后,边烘烤边向前滚动卷材,并用压辊压实,使其与基层粘结牢固。

(完整版)屋面SBS卷材防水施工工艺

(完整版)屋面SBS卷材防水施工工艺

屋面SBS改性沥青卷材防水施工工艺1、施工准备1。

1防水材料选用和准备1。

1。

1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用4㎜厚的Ⅰ类拉力≥500N、延伸率≥30%的弹性体SBS改性沥青防水卷材.1。

1.2防水材料的质量要求所用的弹性体SBS卷材改性沥青防水卷材必须有出厂合格证及厂家检测报告。

进场后经监理现场见证取样送检试验.1。

1。

3防水材料保管弹性体SBS改性沥青防水卷材宜直立堆放,高度不得超过两层.贮存处应阴凉通风,避免日晒、雨淋和受潮。

1.1。

4材料准备所用的防水材料应及时进场,并经抽样复试合格。

1.1.5施工用具根据施工现场的实际情况要求,辅助材料均应采用符合国家行业标准的材料,如密封膏、冷底子油等。

并应配备空气压缩机、喷涂压力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场的施工1.2劳动组织应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。

由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人。

1.3施工机具屋面防水施工需要的主要机具见下表。

主要施工机具需用计划表1。

4技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。

1.5施工条件准备各种防水材料按时运到现场;垂直运输可利用土建施工用的电梯;屋面找平层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完毕。

根据气象预报选定无雨、雾的天气。

2、施工工艺流程和顺序2.1施工工艺流程施工流程为:找平层修补及清扫→找平层分格缝密封处理→节点密封处理→节点防水附加层→涂刷冷底子油→卷材铺贴及封边处理→收头固定、密封→闭水试验。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

屋面防水卷材工程示范工艺 1.
应注意的质量问题 1.1
卷材防水层空鼓:多发生在找平层与卷材之间,尤其是卷材的接缝处;原因是 基层不干燥,气体排除不彻底,卷材粘结不牢,压的不实;应控制好各工序的 验收。

1.2
卷材屋面防水层渗漏:加强细部操作,管根、水落管口。

伸缩缝和卷材搭接处, 应做好收头粘结,施工中保护好接槎,嵌缝时应清理,使干净的接槎面相粘, 以保证施工质量,认真做蓄水试验。

1.3
积水:屋面、檐沟泛水坡度做的不顺,坡度不够,屋面平整度差。

施工时基层 找平层泛水坡度应符合要求。

2.
示范图片 屋面卷材防水工程
样板
项目
工艺
标准
卷材搭接长度满足规范要求,卷材铺设从中间向两边。
