高速公路改扩建冬季施工方案一、编制依据1、编制依据(1)《公路工程技术标准》(JTGB01-2014)(2)《公路工程质量检验评定标准》(JTGF80/1-2004)(3)《公路桥涵施工技术规范》(JTG/TF50-2011)(4)《公路路基施工技术规范》(JTG F10-2006)(5)《公路工程施工安全技术规范》(JTG F90-2015)(6)《混凝土外加剂应用技术规范》(GB 50119-2013)(7)《普通混凝土配合比设计规程》(JGJ55-2011)(8)《高速公路施工标准化技术指南》(9)济南至青岛高速公路改扩建工程项目主体工程施工招标文件;(10)《京津冀及周边地区2017-2018年秋冬季大气污染综合治理攻坚行动方案》(环大气〔2017〕110号)(11)济南至青岛高速公路改扩建工程第六标段两阶段施工图设计;(12)我单位长期从事公路工程施工所总结积累的施工方法和经验、施工技术水平、现有的施工设备能力和管理水平等。
2、编制原则(1)符合性原则。
满足建设工期和工程质量标准,符合施工安全要求。
(2)遵循“安全第一、预防为主、综合治理”的原则。
严格按照公路施工安全操作规程,从制度、管理、方案、资源方面编制切实可行的施工方案和措施,确保施工安全。
(3)坚持“百年大计,质量第一”的方针,制定完善的冬季施工工程质量管理制度,建立质量保证组织体系,针对本标段工程特点,加强过程控制,从各个环节上保证冬季施工工程质量目标的实现。
(4)根据《京津冀及周边地区充分考虑2017-2018年秋冬季大气污染综合治理攻坚行动方案》(环大气〔2017〕110号)文件,充分考虑2017年冬季环保严峻形势,冬季养生采用对空气无污染的环保设备。
3、编制目的明确冬季现场施工的操作要点和质量标准,规范和指导现场施工。
4、编制范围济南至青岛高速公路改扩建工程项目主体工程第六标段章丘段桥梁、涵洞、路基工程在冬季施工条件下所采取的施工方案。
2017年冬季施工方案20171205V02
冬季施工方案2017年10月目录第一章编制依据 (1)第二章工程概况 (1)第三章冬季施工概述 (1)第四章冬季施工部署及准备 (3)第五章主要分项工程冬季施工技术措施 (5)第一节混凝土工程 (5)第二节钢筋工程 (9)第三节模板工程 (11)第四节钢结构工程 (12)第五节砌筑工程 (14)第六节土方开挖 (15)第七节机械设备工程 (15)第六章冬季施工质量保证措施 (15)第七章冬季施工的安全管理 (17)第一节风险分析 (17)第二节安全管理要点 (17)第三节紧急情况应对措施 (20)第八章冬季施工消防管理 (21)第九章冬季施工用电管理 (22)第一章编制依据1、《建筑工程冬期施工规程》 JGJ104-20112、《混凝土结构工程施工质量验收规范》 GB50204-20023、《混凝土结构工程施工规范》 GB50666-20114、《混凝土质量控制标准》 GB50164-20115、《建筑工程施工质量验收统一标准》 GB50300-20136、《建筑工程施工手册》(第五版)7、项目一期工程施工图纸8、项目一期工程总控计划(2017/05/16版)第二章工程概况本项目位于西安市,经查阅相关资料,西安冬季寒冷少雨雪,1月平均气温降至-0.5℃,受冬季强寒潮的的影响,极端最低气温可降至-10℃以下。
由此可知,西安冬季气温变化大,随时可能遇到大风、大雪、寒潮,气温急剧下降的恶劣天气,故针对此天气情况制定专项冬季施工方案,确保工程施工效率。
第三章冬季施工概述1.冬季施工的时间界定根据JGJ 104-2011《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于5℃即进入冬期施工,此五天的第一天为冬季施工的初日;当室外日平均气温连续五天高于5℃时解除冬期施工,此五天的最后一天为冬季施工的终日。
西安地区的冬季施工的期限一般为11月中旬至次年的2月中旬,具体时间应根据实测温度确定。
2.冬季施工特点(1)冬季施工条件及环境不利,是工程质量事故出现多发季节,尤以混凝土工程居多。
17冬季施工方案
大桥工程冬天施工方案编制:审批:同意:有限企业大桥工程项目经理部冬天施工方案为保证冬期施工的顺利进行,自冬天施工开始前夜起,我中国建筑第五工程局有限企业芜湖市三环路跨青弋江大桥工程项目部成立以项目经理丁进良为第一责任人的现场冬期施工领导小组,作必需的先期准备工作,编制冬天施工方案。
一、编制原则保证工程质量;经济合理,使增添的花费为最少;所需的热源和资料有靠谱的根源,并尽量减少能源耗费;的确能缩散工期。
二、施工准备采纳冬施举措的大概时间,依据芜湖市多年气温资料,依照工地日夜均匀气温连续 5d 低于 5 ℃或最低温气温低于 -3 ℃时,确立进入冬天施工。
(一)组织举措1、成立冬天施工领导小组组长:副组长:组员:2、进入冬期施工前,对掺外加剂人员、测温保温人员、现场施工管理人员,特意组织技术业务培训,学习本工作范围内的相关知识,明确职责,经考试合格后,方准上岗工作。
3、派专人实时收听天气预告,防备寒流忽然侵袭。
4、试验人员丈量施工时期的室外气温,暖棚内气温,沙浆、砼的温度并做好记录。
(二)图纸准备凡进行冬期施工的工程项目,将复核施工图纸,核对其能否能适应冬期施工要求,以及工程构造可否在冷状态下安全过冬等问题。
(三)现场准备1、依据实物工程量提早组织相关机具、外加剂和保温资料进场。
2、搭建加热用的炉灶、搅拌站,敷设管道,对各样加热的资料、设备要检查其安全靠谱性。
3、工地的暂时供水管道及水泥等资料做好保温防冻工作。
4、做好冬期施工砼、沙浆及掺外加剂的试配试验工作,提出施工配合比。
(四)安全与防火1、冬期施工时,要采纳防滑举措。
2、大雪后一定将架子上的积雪打扫洁净,并检查马道平台,若有松动下沉现象,务必实时办理。
3、施工时如接触汽源、热水,要防备烫伤。
4、外加剂要严加保存,防备发生误食中毒。
5、现场火源,要增强管理;使用煤气时,要防备爆炸;使用焦碳炉、煤炉或煤气时,应注意通风换气,防备煤气中毒。
6、电源开关、控制箱等设备要加锁,并设专人管理,防备漏电触电。
2017年冬季施工方案
重汽翡翠雅郡小区冬期施工方案施工单位:山东省建设建工(集团)有限责任公司日期:二〇一六年十一月十五日冬期施工方案第一节编制依据一、规范、标准1、《混凝土结构工程施工验收规范》(GB50204)2、《建筑工程冬期施工规程》(JGJ104)3、《混凝土外加剂应用技术规程》(GB50119)4、《混凝土泵送施工技术规范》(JGJ/T10)5、《钢筋机械连接技术规程》(JGJ107)6、《抹灰技术规程》(JGJ220)7、《山东省建设工程施工试验实行有见证取样送检制度暂行规定》二、施工图纸文件1、重汽翡翠雅郡建筑施工图.2、重汽翡翠雅郡结构施工图.3、重汽翡翠雅郡图纸会审及变更通知。
第二节工程概况1、本工程为重汽翡翠雅郡小区工程,分为南区B地块、北区A地块,位于济南市高新区孙村片区。
2、本工程南区、北区总建筑面积为19。
1万平方米。
基础形式分别为桩基础、筏板基础、独立基础、条形基础,结构形式为钢筋混凝土框架剪力墙结构。
冬期施工的起止日期的一般规定:当年初冬期节室外日平均气温连续5天稳定低于5℃或最低气温低于0℃或0℃以下的初始日开始至次年早春季节连续5天室外日平均气温稳定高于5℃或最低气温高于0℃的终止日,即为冬期施工的具体日期。
砼工程日平均气温连续5天稳定低于5℃或最低气温低于0℃或0℃以下时,进入冬期施工。
第三节施工准备工作一、组织准备为了确保冬期施工的工程质量及工程的顺利进行,项目部成立冬期施工领导小组.冬期施工小组由项目经理全面负责,项目经理负责组织实施方面的工作,项目副经理和技术负责人负责技术支持和指导实施方面的工作。
建立冬期施工质量保证体系,项目经理部还将建立测温小组,每日对近三日天气预报、当日大气温度、混凝土温度、砂浆温度进行观测,作好详细的记录并及时向各部门反映。
冬季施工领导小组:组长:石德虎副组长:刘裕成员:张忠厚毛昂王磊孙硕尹彦桂贾国锋王鹏耿长伟二、技术准备1、组织专业技术培训和施工技术交底。
2017冬季施工方案
吉林省中部城市引松供水工程冯家岭分水枢纽施工段土建及安装冬期施工方案吉林省水利水电工程局冯家岭分水枢纽工程项目经理部目录一、编制依据 0二、工程概况 0三、施工准备工作 (1)3.1保温及测温材料准备 (1)3.2人员准备 (2)3.2.1项目部人员安排 (2)3.2.2施工人员安排 (2)3.3技术准备 (2)四、质量保证措施 (3)4.1 混凝土冬期施工质量控制措施 (3)4.1.1 施工材料质量控制 (3)4.1.2混凝土配置及搅拌 (3)4.1.3混凝土运输及浇筑 (4)4.1.4 混凝土试件制作及养生 (5)4.1.5砼拆模和养护 (6)4.2 钢筋冬期施工质量措施 (6)4.3 模板工程冬期施工质量措施 (7)4.4 机械设备冬期防寒措施 (8)4.5供水管路施工保温措施 (9)五、压力罐冬季施工质量控制措施 (9)六、安全、消防、吊装保证措施 (10)6.1安全保证措施 (10)6.1.1 冬期施工用电的安全措施 (11)6.1.2冬期施工防火措施 (11)6.2消防保证措施 (12)6.3吊装保证措施 (12)七、冬期施工人员安全保证措施 (15)冬期施工方案一、编制依据1、吉林省中部城市引松供水工程冯家岭分水枢纽施工段施工图纸2、GB 50204-2002 《混凝土结构工程施工质量验收规范》3、JGJ/T 10-95《混凝土泵送技术规程》4、JGJ 104-97《建筑工程冬期施工规范》5、SL 677-2014 《水工混凝土施工规范》6、GB 50164-92 《混凝土质量控制标准》7、JGJ/T 23-2001 《回弹法检测混凝土抗压强度技术规程》8、GBJ 107-87 《混凝土强度检验评定标准》等相关规程及技术文件二、工程概况2.1工程基本情况:本工程混凝土包括泵站工程(边墙混凝土、外包混凝土等)、进水隧洞、进水调压井工程、四平干线部分工程衬砌工程、辽源干线部分工程衬砌工程项目。
冬期施工方案2017

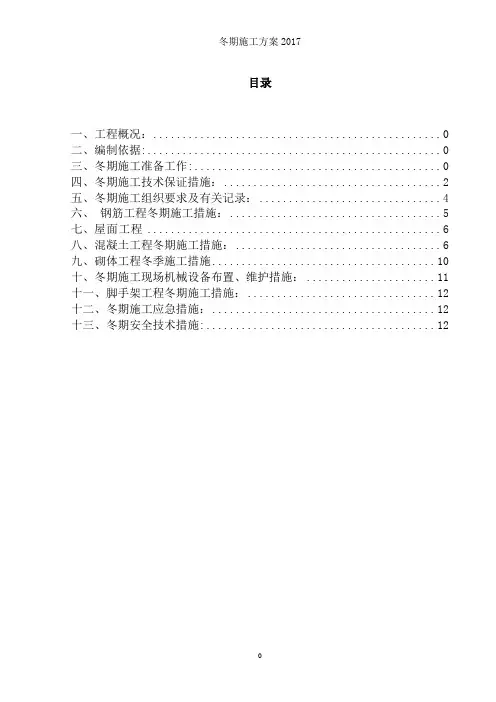

冬期施工方案2017目录一、工程概况: 0二、编制依据: 0三、冬期施工准备工作: 0四、冬期施工技术保证措施: (2)五、冬期施工组织要求及有关记录: (4)六、钢筋工程冬期施工措施: (5)七、屋面工程 (6)八、混凝土工程冬期施工措施: (6)九、砌体工程冬季施工措施 (10)十、冬期施工现场机械设备布置、维护措施: (11)十一、脚手架工程冬期施工措施: (12)十二、冬期施工应急措施: (12)十三、冬期安全技术措施: (12)冬期施工方案一、工程概况:(一)工程名称:航天城中心广场1#楼工程(二)建设单位:西安航天基地实业发展有限公司(三)监理单位:陕西工程监理有限责任公司(四)施工单位:陕西建工集团有限公司(五)建设地点:西安国家航天产业基地东长安街及神舟大道十字西南角(六)结构形式:结构主体采用框架—核心筒结构(七)建设规模:总建筑面积45928.92平方米,其中地上建筑面积36963.86平方米,地下建筑面积8965.06平方米,主楼地上22层,地下2层,裙房3层,建筑高度99.196米。
二、编制依据:1、工程建设标准强制性条文(房屋建筑部分)2、《建筑工程施工质量验收统一标准》(GB 50300-2013)3、《混凝土结构工程施工质量验收规范》(GB50204-2015)4、《建筑工程冬期施工规程》(JGJ 104-2011)5、《混凝土外加剂应用技术规范》(GB 50119-2013)6、以往施工经验三、冬期施工准备工作:冬期施工的起止日期界定:室外日平均气温连续5天稳定低于5℃,或当日最低温度低于0度时即进入冬期施工;室外日平均气温连续5天稳定高于5℃ 时解除冬期施工。
具体施工阶段根据工程进度安排。
(一)技术准备工作:1、进入冬期前,由项目工程师编制冬期施工方案,方案在编制中本着确保工程质量,经济合理的原则,并在方案确定后向各施工队组织进行交底,使各分项工程操作人员熟悉本工作范围内的有关知识,明确职责。
冬季施工方案2017
目录一、编制依据 1二、工程概况 1三、冬季施工的分项内容 1四、质量、工期、安全、文明施工目标 2五、冬期施工的组织领导 2六、项目部管理人员冬期施工岗位责任制 3七、冬期施工进度计划 9八、冬期施工工程量及材料用量计划 9九、冬季施工的准备工作: 10十、主要施工措施 10十一、冬季安全施工措施 15十二、冬季施工安全要点及注意事项 17十三、消防措施 17十四、环境保护 18一、编制依据1、《建筑工程冬期施工规程》JGJ104-2011;2、《钢管焊接及验收规范》JGJ18-20123、技术、物资保障能力和同类工程的施工经验;4、国家现行的相关规范、规程和技术标准;5、本冬季施工所安排分部分项工程的特点及施工组织设计。
二、工程概况:一期总建筑面积约26.83万平方米。
其中地上建筑面积约10.53万平方米,地下建筑面积16.3万平方米,广电大楼约4.4万平方米,博物馆约1.5万平方米,剧院约1.7万平方米,商业约8万平方米,地下车库及设备机房约8.3万平方米。
根据工程进度分析,处于冬季施工的设备制作与安装、管道制作与安装等重点施工步骤的防风、防滑、防冻、防火的等问题较为突出。
针对该地区季节特点,项目部根据工程的进度、专业制定了以下冬季施工方案,以确保冬季施工质量及工期。
三、冬季施工的分项内容5#广电大楼地上消防工程。
包括的分项工程有:5#广电大楼喷淋安装、自动报警穿线。
四、质量、工期、安全、文明施工目标1.质量目标确保达到国家合格工程质量等级。
2.工期目标与计划安排冬期施工时间自2016年11月20日至2017年1月20日,共计60天内完成本工程冬季施工任务。
3.安全目标(1)杜绝重大安全伤亡事故,轻伤事故不超过一起。
(2)杜绝火灾事故发生。
(3)创安全达标工地。
4.文明施工目标创建省级文明工地,按省级文明工地的标准进行施工现场管理。
五、冬期施工的组织领导为确保冬期施工的顺利进行,特成立以项目经理为核心的冬期施工小组,全面负责冬期施工的进度、安全、质量、文明施工等工作。
2017年冬季施工方案
重汽翡翠雅郡小区冬期施工方案施工单位:山东省建设建工(集团)有限责任公司日期:二〇一六年十一月十五日冬期施工方案第一节编制依据一、规范、标准1、《混凝土结构工程施工验收规范》(GB50204)2、《建筑工程冬期施工规程》(JGJ104)3、《混凝土外加剂应用技术规程》(GB50119)4、《混凝土泵送施工技术规范》(JGJ/T10)5、《钢筋机械连接技术规程》(JGJ107)6、《抹灰技术规程》(JGJ220)7、《山东省建设工程施工试验实行有见证取样送检制度暂行规定》二、施工图纸文件1、重汽翡翠雅郡建筑施工图。
2、重汽翡翠雅郡结构施工图。
3、重汽翡翠雅郡图纸会审及变更通知。
第二节工程概况1、本工程为重汽翡翠雅郡小区工程,分为南区B地块、北区A地块,位于济南市高新区孙村片区。
2、本工程南区、北区总建筑面积为19.1万平方米。
基础形式分别为桩基础、筏板基础、独立基础、条形基础,结构形式为钢筋混凝土框架剪力墙结构。
冬期施工的起止日期的一般规定:当年初冬期节室外日平均气温连续5天稳定低于5℃或最低气温低于0℃或0℃以下的初始日开始至次年早春季节连续5天室外日平均气温稳定高于5℃或最低气温高于0℃的终止日,即为冬期施工的具体日期。
砼工程日平均气温连续5天稳定低于5℃或最低气温低于0℃或0℃以下时,进入冬期施工。
第三节施工准备工作一、组织准备为了确保冬期施工的工程质量及工程的顺利进行,项目部成立冬期施工领导小组。
冬期施工小组由项目经理全面负责,项目经理负责组织实施方面的工作,项目副经理和技术负责人负责技术支持和指导实施方面的工作。
建立冬期施工质量保证体系,项目经理部还将建立测温小组,每日对近三日天气预报、当日大气温度、混凝土温度、砂浆温度进行观测,作好详细的记录并及时向各部门反映。
冬季施工领导小组:组长:石德虎副组长:刘裕成员:张忠厚毛昂王磊孙硕尹彦桂贾国锋王鹏耿长伟二、技术准备1、组织专业技术培训和施工技术交底。
2017冬季施工方案
(五标段:总装车间辅楼)冬季施工方案目录1.编制依据 (1)2.工程概况 (1)2.1总体概况 (1)2.2建筑设计简介 (2)2.32017年冬期施工概况 (3)3.冬季施工领导小组 (3)3.1施工领导小组 (3)3.2安全领导小组 (4)4.施工部署 (5)4.1.施工时间 (5)4.2.施工进度安排 (5)4.3劳动力安排 (7)5、施工准备 (7)5.1.技术准备 (7)5.2.生产及材料准备 (8)6、冬施主要施工方法 (9)6.1砌筑工程 (9)6.3混凝土工程 (10)6.5装饰装修工程 (12)(五标段:总装车间辅楼)冬季施工方案7、冬施的安全技术措施 (13)7.1.安全管理措施 (13)7.2.消防管理措施 (14)7.3.生产、生活区及施工人员的主要管理措施 (14)7.4.现场材料放置要求 (15)1.编制依据2.工程概况2.1 总体概况2.2建筑设计简介2.3 2017年冬期施工概况冬期施工期限划分:当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工,根据北京地区历年气温记录,每年11月15日到次年3月15日为冬施期。
本工程2017年度冬期施工涉及混凝土工程、砌筑工程、装饰装修工程。
冬期施工的原则要求:火灾、触电、化学气体中毒等消防安全事故不能发生。
本工程在冬期施工阶段,将采用预拌混凝土来满足工程混凝土浇筑的需要。
北京市属于轻寒地区,冬期施工时各单体采用综合蓄热法施工,当气温低于-10摄氏度时,停止施工。
3.冬季施工领导小组3.1 施工领导小组为加强冬期施工的组织协调能力,项目部成立冬期施工领导小组,冬期施工领导小组成员如下:领导小组组长:尉柏林领导小组副组长:沈海利魏建国刘振福领导小组成员:刘彥军、乔桂芳、王砚明、朱建国、李忠、陆维彥、张硕气象员:刘俊男冬期施工领导小组职责划分其余管理人员负责各施工范围内的冬期施工的落实工作。
冬季施工方案
冬季施工方案
1.1.1.施工范围
因工期较为紧张,2017年本工程将会存在冬施,主要施工内容为钢筋、模板、混凝土、脚手架、装饰装修、机电安装等。
1.1.
2.冬季施工重点
(1)2017年冬施主要做好混凝土试配,确定混凝土保温措施以及临水的保温措施。
(2)冬施前做好防火预案。
1.1.3.冬季施工部署
(1)冬期施工责任分工,
(2)提前编制冬施方案,并组织施工管理人员和工人进行培训。
(3)冬施前两周对现场临水、临电进行全面检查,对需要保温的部位进行保温,确保冬施顺利进行。
1.1.4.冬季施工措施
1.1.5.冬季施工专用物资计划。
2017年建筑工程冬季施工方案
建筑工程及商业部分冬季施工方案【本文为Word版,可修改编辑!】目录1.工程概况 (3)2.编制依据 (4)3.施工准备 (5)3.1人员组织 (5)3.2材料准备 (6)3.2临设准备 (6)4.冬季施工技术措施 (6)4.1钢筋工程 (6)4.2模板工程 (7)4.3混凝土工程 (7)4.4砌体工程 (10)4.5装饰工程 (10)4.6冬季测温措施 (11)5.质量保证措施 (11)6.施工安全措施 (12)6.1项目部冬施领导小组 (12)6.2、冬期施工安全技术规定 (12)6.3、冬期施工安全技术交底 (13)6.4、冬期施工安全技术措施 (14)7.冬期文明施工措施 (19)1.工程概况建设单位:xxxx置业有限公司。
设计单位:机械工业第xx设计研究院有限公司。
施工单位:xx建工集团有限责任公司。
监理单位:xx建设管理有限公司。
勘察单位:xx省有色工程勘察有限公司。
工程地址:项目位于xx省xx市,基地位于北凤凰东路与建业路交叉路口西北角、东南角。
2.1工程名称:永xx广场,xx(B-5-1地块)1#、2#、3#、4#楼工程及商业部分。
建筑层数和高度:本工程地下共2层,为人防用房、汽车库及设备用房。
2.2工程名称:永xx广场,永恒上宅苑(B-6-1地块)1#、2#、3#、4#楼工程及商业部分。
建筑层数和高度:本工程地下共2层,为人防用房、汽车库及设备用房。
2.3目前工地工程进度情况B-5-1地块(美馆苑)1#楼主体结构已经封顶,正在施工屋面层以上结构;2#楼主体结构18层完成,正在施工19层主体结构;3#楼主体结构21层完成,正在施工22层主体结构;4#楼主体结构15层完成,正在施工16层主体结构;商业J-S轴,2层完成,正在施工商业3层;商业b-h轴,1层完成,正在施工商业2层;商业s-x轴,1层完成,正在施工商业2层;B-6-1地块(上宅苑)1#楼主体结构21完成,正在施工22层结构;2#楼主体结构19层完成,正在施工20层结构;3#楼主体结构19层封顶,正在施工屋面层以上结构;4#楼主体结构16层完成,正在施工17层主体结构;商业北部分2层完成,正在施工商业3层;商业南部分1层正在施工;幼儿园3层已封顶,正在施工屋面以上结构;B-5-1地块砌体队伍已经进场,2#楼施工电梯已安装,进入二次结构施工。
冬季施工方案范文(通用5篇)
冬季施工方案范文(通用5篇)冬季施工方案1 时下已进入初冬季节,剩余工程需在冬季施工,我们根据施工图纸上的要求及参照《给水排水管道工程施工及验收规范》,确保工程质量,拟订工程冬季施工方案。
一、沟槽开挖为了不影响工程进度及增大施工中的开挖难度,待大地表层冻深不超过50㎜时,进行开挖沟槽的表层割沟,表层将被分割成三部分,这样即使天气渐冷也不会影响开挖进度。
二、管线安装球墨铸铁管安装时,胶圈的贮存运输应符合室内温度为-5—30℃,因此,材料库需增设取暖设施以确保胶圈的质量。
球墨铸铁管的承插口工作面上用专用工具清理干净,如遇天气寒冷,可采用炭炉烘烤承插口工作面,防止有结冰及冻土等现象发生。
钢管焊接:冬季施工时,当环境温度低于5时,外防腐层不宜采用环氧煤沥青涂料,当环境温度等于或低于沥青涂料脆化温度时,不得起吊、运输和铺设。
如果气温低于-20℃时,焊接时,应根据环境温度进行预热处理,预热宽度为:焊口每侧不小于40㎜,预热温度达到100-150℃。
焊接时,应使焊缝可自由伸缩,并应使焊口缓慢降温;为此要搭设保温棚,同时做好管口防腐的保护工作。
三、砼制品及井室砌筑工作砖、石、砌块等砌筑材料不得用水湿润,应将冰雪或粘结的泥土等杂物清除干净,并应增大砂浆的流动性。
砂浆宜选用普通硅酸盐水泥拌制。
现浇砼及井室砌筑冬季施工应采用抗冻砂浆,抗冻砂浆的食盐掺量应符合:砖及混凝土块在0~-5℃时,防冻剂占水重2%。
砖及混凝土块在-6℃~-10℃时,防冻剂占水重4%。
砖及混凝土块在-10℃以下时,防冻剂占水重5%。
四、工程安全生产组织措施安全工作是搞好生产的重要因素,因此对于安全要加强领导,健全组织;安全教育要经常化、制度化,严格安全监督,完善检查制度;对施工组织设计和工艺流程科学施工,严禁各种违章指挥和违章作业行为发生,所有施工设备和机具在使用前均必须由专职人员负责进行检查、维修、保养、确保状况良好。
杜绝违章作业。
施工人员进场时必须佩带安全帽,过路路有交通路口要设置围栏、指示灯、安全牌。
2017年安装工程冬施方案(终)
安装工程冬期施工方案一、编制依据集团公司技术质量部2014年度“冬施令”的安排,参照《建筑工程冬期施工规范》(JGJ/T104-2011)规定。
结合我司冬季施工工程的特点,历年安装公司冬期施工经验及施工建材性能质量要求来编制此方案。
二、配合土建冬施的项目及内容配合集团公司二〇一五年冬施项目计划表**公司二〇一五年冬施项目计划表三、冬季组织机构及责任分工一览表四、冬期施工内容及措施(一)冬期施工内容1、主体配合土建的电管预埋、预留;2、自行施工的安装项目:(1)保温、刷油;(2)塑料管材的热熔连接;(3)管道的焊接;(4)电缆敷设。
3、给水、消防、喷淋管道的水压试验及通水;4、越冬项目的维护(水压实验后的管道防冻处理);5、已进行水压试验但未通暖工程越冬的整改措施。
(二)、针对冬季施工内容采取的措施1、主体工程电气管道的预留、预埋施工措施(1)冬季电管预埋:采用钢管的应注意现场煨制钢管不能太用力,防止焊缝开裂;(2)墙体开槽电管固定点用要用热水拌水泥沙浆;(3)刷电管的油漆当天拌,油漆桶不得在现场外露放,要放置现场专用库房,必要时进行防冻围堵,以防油漆上冻变质;(4)安装预埋电管所用的KBG线管和焊接钢管,该材料在冬期施工时几乎不受影响,土建在营造自身冬施作业条件时,几乎满足了安装作业的条件。
若遇到RPE 管施工时,项目部应该向建设单位出,将RPE管改为KBG管,并办理相应的手续。
2、自行施工的安装项目(1)给水PPR管、铝塑PPR管、PE管在外部环境温度低于—5℃不得施工;(2)PVC排水管和UPVC给水管在外部环境温度低于—5℃不得施工;3、进行水压实验的给水、消防、喷淋管道和排水管道试验(1)一定要确定已供暖,排水系统畅通,门窗封堵的条件;(2)打压水泵要放在不易冻裂的地方。
当天打压完要立即拆除水泵进出口管道,将水排空。
4、越冬项目的维护(水压实验后的管道防冻处理)(1)已经打压但今年冬季未采暖的工程,要进行相应拆除碰头部位,将剩水排空,并用高压空气泵吹出剩余的存水;(2)对施工现场过冬的临时给水、排水要进行保温措施。
2017年冬季施工方案47898
目录一、工程概况 (2)二、冬季施工期限及气象资料 (2)1、冬季施工期限 (2)2、掌握施工所在地气象资料 (3)三、冬季施工准备工作 (3)1、组织准备 (3)2、技术准备工作 (4)3、施工现场准备 (4)四、施工管理方面工作 (6)1、生产计划安排方面 (6)2、技术管理方面 (6)3、安全管理方面 (6)4、消防方面 (7)五、主要分项工程技术措施 (8)1 防水工程 (8)2、钢筋工程 (8)3、模板工程 (9)4、混凝土工程 (10)5、砌筑工程 (12)6、回填土工程 (13)7、保温工程 (13)8、建筑装饰装修工程 (14)人民东路北保障安居工程(凯旋家园)项目冬期施工方案一、工程概况人民东路北保障安居工程(凯旋家园)项目位于徐州市睢宁县中央大街南、人民东路北、徐宁路东,交通便利,区位前景优越。
本项目包括13栋11层住宅,2栋17层住宅、6栋18层住宅、2栋2层沿街商业、1栋4层幼儿园、1座地下车库(-1层)及配套公建,总建筑面积约21.6万平方米。
进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。
编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。
冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。
方案确定后,要组织有关人员学习,并向班组进行交底。
二、冬季施工期限及气象资料1、冬季施工期限冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬季施工的终日.(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m 处,并远离热源的地方测得的)。
在进入冬季施工前和解除冬季施工后,必须有一定的防护措施,以备气温突然降至0℃以下的寒流及霜冻的袭击。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况 (1)二、冬季施工期限及气象资料 (1)1、冬季施工期限 (1)2、掌握施工所在地气象资料 (1)三、冬季施工准备工作 (2)1、组织准备 (2)2、技术准备工作 (2)3、施工现场准备 (2)四、施工管理方面工作 (4)1、生产计划安排方面 (4)2、技术管理方面 (4)3、安全管理方面 (4)4、消防方面 (5)五、主要分项工程技术措施 (6)1 防水工程 (6)2、钢筋工程 (6)3、模板工程 (6)4、混凝土工程 (7)5、砌筑工程 (8)6、回填土工程 (9)7、保温工程 (9)8、建筑装饰装修工程 (10)人民东路北保障安居工程(凯旋家园)项目冬期施工方案一、工程概况人民东路北保障安居工程(凯旋家园)项目位于徐州市睢宁县中央大街南、人民东路北、徐宁路东,交通便利,区位前景优越。
本项目包括13栋11层住宅,2栋17层住宅、6栋18层住宅、2栋2层沿街商业、1栋4层幼儿园、1座地下车库(-1层)及配套公建,总建筑面积约21.6万平方米。
进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。
编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。
冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。
方案确定后,要组织有关人员学习,并向班组进行交底。
二、冬季施工期限及气象资料1、冬季施工期限冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬季施工的终日.(日平均气温是1d 内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
在进入冬季施工前和解除冬季施工后,必须有一定的防护措施,以备气温突然降至0℃以下的寒流及霜冻的袭击。
2、掌握施工所在地气象资料徐州地处中纬度暖温带,季风气候明显,属半干旱半湿润气候,年平均温度14.2℃,最热月平均温度28℃,最热月极端最高气温平均值37.8℃,最冷月平均温度-3℃,极端最低气温平均值-11.7℃,日平均温度≤5℃的天数全年平均有97天,最大冻土深度24cm,最大积雪厚度25cm。
根据近期气温统计,徐州地区2017年度进入冬季施工的日期为12月1日。
根据历年气温的变化规律,冬季施工又可分为一般低温阶段和极低温阶段。
一般低温阶段白天的工作环境基本处于正温,混凝土施工采用早强型减水剂即可。
极低温阶段日最低气温大约在-10℃左右,在此期间拌合料所用的水、砂子必须加热。
三、冬季施工准备工作1、组织准备建立健全冬季施工领导小组,由项目经理担任冬季施工领导小组组长,全面负责冬季施工的所有工作;由项目技术负责人和安全员任副组长,协助组长做好冬季施工的管理工作;由工程部、物资部、安装部及合约部组成现场冬季施工领导小组;机构设置如下图所示;冬季施工领导小组机构设置图2、技术准备工作研究和编制冬季施工方案前,对进入冬季施工的进度计划进行研究,作出准备工作计划并将其纳入生产计划中。
落实热源和冬季施工材料,编制冬季施工设备和材料、劳动需用量计划。
组织有关人员学习冬季施工有关要求、措施和规定,并向施工班组进行交底工作。
测温人员、试验人员进行冬季施工培训。
3、施工现场准备现场道路在冬季施工前进行必要平整,积水的坑洼处要填好。
露天堆放的材料尽量设法覆盖。
如受条件限制不能覆盖,致使结冰或被雪覆盖时,在使用前必须先将表面冰雪清除,然后使用。
搅拌机棚、工作棚等临时设施要做好保温,搅拌机棚附近要挖好足够容量的蓄水池。
做好施工设备的日常防冻及维护工作,如闪光对焊机每日下班前要将冷却水排除。
做好水龙头、消火栓、管道的保温防冻,裸露水管用保温棉进行包裹,并外缠塑料薄膜进行防水。
由商品混凝土生产厂家提出冬季施工混凝土的性能指标,并监督做好砂浆及砼掺外加剂的试配试验工作。
4、后勤准备宿舍、办公室等生活用房应在冬季施工前进行检修好,装好冬季取暖设备,采用火炉取暖应安装风斗风档。
没有污水下水的现场应做好污水蓄水井。
食堂、厨房应提前做好饭菜的保温设备,冬季让职工吃到热饭热菜。
做好项目人员值班尤其是夜晚值班时的保暖工作,确保工作环境。
5、物资准备对生产用材料,根据冬季施工所用的各种材料,编制计划,组织材料进场存放和保管。
供热设备:大型电热水器两台、煤球炉10台燃料:煤球10000个等。
保温、遮盖及挡风材料:保温棉500m、塑料薄膜5000㎡、草帘5000㎡、彩条布5000㎡等。
化学附加剂:抗冻剂、早强剂、阻锈剂、减水剂及复合剂等。
劳动保温用品:棉大衣、手套、电热取暖器等。
四、施工管理方面工作1、生产计划安排方面凡不利于冬季施工的工程项目应尽安排在初冬或冬末施工,例如:抹灰、屋面、楼地面等。
冬季施工停工的工程就应等施工到一定部位再停工,避免结构受影响,如:砖墙应打完圈梁及安装楼板、基础回填土等,已竣工的工程末交接使用前派专人负责,经常检查维护防止抹灰受冻。
2、技术管理方面项目部的技术人员应学习、审查图纸,对不适宜冬季施工的分项工程,提早与设计院和甲方商量,提出合理的调整建议。
认真贯彻冬季施工方案、施工规程及施工验收规范中有关冬季施工的规定。
凡在昼夜的室外平均气温连接五昼夜低于+5℃和最低气温低于-3℃时,应按冬季施工各项要求进行施工。
冬施期间项目部于12月1日起指派专人收听天气预报、负责测温工作,并做好温度记录工作(每天三次:6点、14点、21点),天气如有异常变化,应及时做好防寒防冻的准备工作。
3、安全管理方面冬季施工前对现场的施工设备如:脚手架、小型机械、电气设备等进行检查维修。
安全部门要对施工人员加强冬季施工期间安全教育工作,做到遵章守纪,杜绝违章、违制指挥和冒险作业。
安排生产时要做到五个同时,安全防护不完备决不进行生产,做到安全生产。
制定各项防火、防煤气毒、防冻、防滑的措施,对职工加强宣传教育。
冬季风多雨少,做好防尘防毒工作,加强设备改装和现场的防护设施,按规定发给操作者护具。
对高层建筑,高空作业和使用明火的施工项目,必须有详细的安全交底工作。
要坚持定期(每周四下午3:00)现场安全检查的制度,并强调现场施工必须戴安全帽和高空作业戴安全带。
及时清理积雪,注意采取防滑措施,对上下人梯道要有防滑设施,对于外脚手要经常检查加固,如遇五级以上大风要停止高空作业。
严寒下钢丝绳易脆断,应经常维修擦油。
防止煤气中毒,工棚必须设置风斗,并派人定期检查炉子和烟囱有无积灰、漏烟现象。
特别注意预防天气骤冷时容易发生煤气中毒事故。
电源开关,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。
向广大职工讲解防冻伤、防煤气中毒的常识,并准备有关药品。
4、消防方面应认真贯彻“以防为主,以消为铺”的消防工作方针,认真学习安全消防知识,并遵照国家消防规范严格执行。
施工队伍应组织有关人员认真学习有关消防方面的文件,一切冬季施工方案和准备工作和冬季施工措施的制定应有负责消防的人员参加,并结合消防方面的要求进行考虑和安排,避免冬季施工准备工作完成后才发现不合消防要求而返工的现象,冬季施工消防准备工作中注意以下各项工作:加强冬季施工消防安全的宣传教育工作,加强对专业人员和义务消防人员的培训及定期的消防演习,熟练掌握各种消防器材的使用。
必须保证消防用水的水源供应,消火栓要做好保温,并将四周清理干净,设置明显标志,消防道路要保持畅通。
各种消防器材、用具要经常检修,并消防要求设置,灭火器保持干净整洁,过期及时更换。
施工现场水源及消火栓应设标记。
建立健全岗位责任制,并要有专人负责,严格执行用火申请制度,现场用火和电焊必须经过安全人员检查,经安全员同意后,方可施工。
施工应设专人看火防火种漫延,杜绝火灾事故。
易燃材料必须经常注意清理,并选择距新建工程及木材场50m以外下风方向地点集中堆放。
施工现场支搭档风墙和风档应事与安全员联系,统一安排,统一做法,整齐一致,避免零乱。
五、主要分项工程技术措施1 防水工程冬期施工的卷材防水层采用热熔发进行施工,卷材基层必须清理干净,不得有积雪及冰屑。
进场的材料必须存放在仓库并进行覆盖,随用随取。
2、钢筋工程冰雪天气应对原材及成品采取护盖措施,护盖用彩条布遮盖严密,以防钢筋表面结冰瘤。
砼浇筑前,应清除(如存在)钢筋上的积雪、冰屑,必要时用热空气处理;绑扎完成后应尽快进入下一道工序。
钢筋在加工、运输、绑扎过程中,注意防止撞击、划痕等缺陷。
钢筋的加工与焊接A、当温度低于-20℃时(徐州地区出现几率很低)不宜对Ⅱ、Ⅲ级钢筋进行弯曲,以避免在钢筋弯点处发生强化,造成钢筋脆断。
B、对负温下使用的钢筋,需加强管理和质量检验。
在运输和加工过程中应防止产生刻痕和碰伤等缺陷。
C、冬季焊接钢筋时,应在室内或临时工棚进行,如需要在室外焊接时,应有防雪档风措施。
严禁焊接接头焊后立即碰到冰雪,焊接时最低允许湿度-20℃,钢筋负温焊接的方法及参数,应遵照钢筋焊接规程进行。
D、在负温条件下进行电阻对焊和电弧时,其最低允许负温为-20℃。
E、在负温条件下焊接时,需采取合适的焊接工艺、参数、使焊缝的热影响区得到缓冷却,可设防风、档雪等措施,接头焊接完毕避免立即碰到冰雪。
3、模板工程冬施浇筑砼前,认真检查模板,清理模板内的冰雪。
顶板模板、梁底模板当砼强度达到设计强度100%方可拆除,侧模板在砼浇筑成型24小时后方可拆除,并应及时加保温材料保温,所有模板拆除的强度依据,必须以同条件试块试压结果为准。
拆模时砼温度与环境温度差大于20℃时,拆模后的砼表面应用塑料薄膜及时覆盖,使其缓慢冷却。
4、混凝土工程1)基本规定冬季条件下混凝土施工所具备的条件:①要求混凝土的各种组成材料应有适当的温度,通常采取水中热、砂中热等措施以提高混凝土的入模温度。
②要保持新拌混凝土的温度,可采取在运输过程中容器保温等措施解决③要保证混凝土在预养过程中有较同的温度和湿度,因此可采用模板保温,表面覆盖和热养护的方法④此外还可考虑先用水化热高,强度增长快的普通水泥,掺加化学早强剂和提高混凝土标号等措施以提高混凝土的早期强度。
在冬季条件下养护的混凝土在遭受冻结以前,硅酸盐水泥配置的混凝土基强度不得低于设计强度的30%,并不得低于5N/mm2的硬化强度。
在冬季条件下浇灌凝土,先采用蓄热法作为养护的方法。
对于混凝土组成材料的加热、模板的保温,外加剂的使用等应根据热工计算和规范的有关规定确定。
钢筋混凝土掺入各种化学外加剂时,必须充分了解化学外加剂性能及对钢筋混凝土有无不良影响,并通过试验有效无害后,方准使用。
