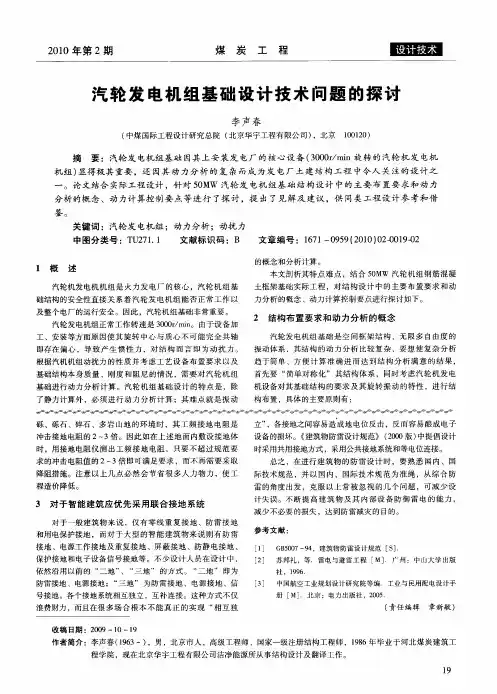

汽轮机基础结构设计要点
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

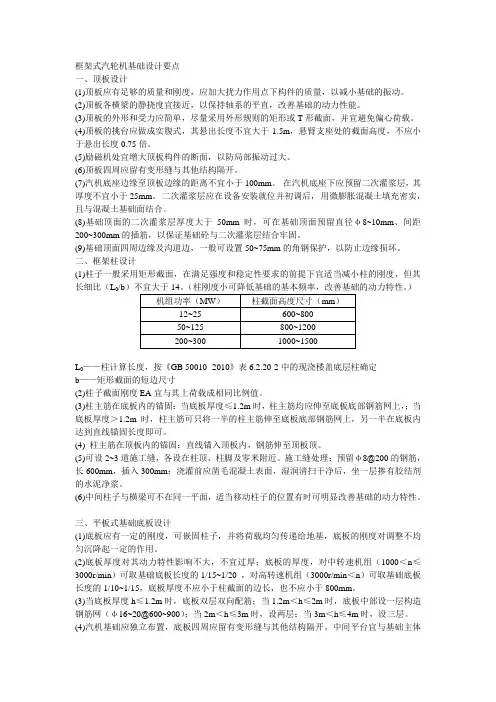

框架式汽轮机基础设计要点
一、顶板设计
(1)顶板应有足够的质量和刚度,应加大扰力作用点下构件的质量,以减小基础的振动。
(2)顶板各横梁的静挠度宜接近,以保持轴系的平直,改善基础的动力性能。
(3)顶板的外形和受力应简单,尽量采用外形规则的矩形或T形截面,并宜避免偏心荷载。
(4)顶板的挑台应做成实腹式,其悬出长度不宜大于1.5m,悬臂支座处的截面高度,不应小于悬出长度0.75倍。
(5)励磁机处宜增大顶板构件的断面,以防局部振动过大。
(6)顶板四周应留有变形缝与其他结构隔开。
(7)汽机底座边缘至顶板边缘的距离不宜小于100mm。在汽机底座下应预留二次灌浆层,其厚度不宜小于25mm。二次灌浆层应在设备安装就位并初调后,用微膨胀混凝土填充密实,且与混凝土基础面结合。
(8)基础顶面的二次灌浆层厚度大于50mm时,可在基础顶面预留直径φ8~10mm、间距200~300mm的插筋,以保证基础砼与二次灌浆层结合牢固。
(9)基础顶面四周边缘及沟道边,一般可设置50~75mm的角钢保护,以防止边缘损坏。
二、框架柱设计
(1)柱子一般采用矩形截面,在满足强度和稳定性要求的前提下宜适当减小柱的刚度,但其长细比(L0/b)
L0——柱计算长度,按《GB 50010 -2010》表6.2.20-2中的现浇楼盖底层柱确定
b——矩形截面的短边尺寸
(2)柱子截面刚度EA宜与其上荷载成相同比例值。
(3)柱主筋在底板内的锚固:当底板厚度≤1.2m时,柱主筋均应伸至底板底部钢筋网上,;当底板厚度>1.2m时,柱主筋可只将一半的柱主筋伸至底板底部钢筋网上,另一半在底板内达到直线锚固长度即可。
(4) 柱主筋在顶板内的锚固:直线锚入顶板内,钢筋伸至顶板顶。
(5)可设2~3道施工缝,各设在柱顶、柱脚及零米附近。施工缝处理:预留φ8@200的钢筋,长600mm,插入300mm;浇灌前应凿毛混凝土表面,湿润清扫干净后,坐一层掺有胶结剂的水泥净浆。
(6)中间柱子与横梁可不在同一平面,适当移动柱子的位置有时可明显改善基础的动力特性。
三、平板式基础底板设计
(1)底板应有一定的刚度,可嵌固柱子,并将荷载均匀传递给地基,底板的刚度对调整不均匀沉降起一定的作用。
(2)底板厚度对其动力特性影响不大,不宜过厚;底板的厚度,对中转速机组(1000<n≤3000r/min)可取基础底板长度的1/15~1/20 ,对高转速机组(3000r/min<n)可取基础底板长度的1/10~1/15,底板厚度不应小于柱截面的边长,也不应小于800mm。
(3)当底板厚度h≤1.2m时,底板双层双向配筋;当1.2m<h≤2m时,底板中部设一层构造钢筋网(φ16~20@600~900);当2m<h≤3m时,设两层;当3m<h≤4m时,设三层。(4)汽机基础应独立布置,底板四周应留有变形缝与其他结构隔开。中间平台宜与基础主体
结构脱开,当不能脱开时,在两者连接处宜采取隔振措施。必要时,汽机底板上允许设置加热器平台和地下室楼板的柱子。
(5)基础底板的埋深对体系的刚度和阻尼都有影响,埋置基础四周的地基土对提高地基刚度和阻尼有一定的作用。
(6)汽机基础及毗邻建筑物基础置于天然地基上,当能满足施工要求时,两者的埋深可不在同一标高上,但基础建成后,基底标高差异部分的回填土必须夯实。
(7) 基组的总重心与基础底面形心宜位于同一竖线上,当不在同一竖线上时,两者之间的偏心距和平行偏心方向基底边长的比值不应超过3%。(机组对中要求,除可防止机组偏沉外,在动力计算中,还可将竖向振动与水平回转耦合振动分别计算,即“对中”可视为上述两类振动互不相关的必要条件。)
四、地基处理
(1)高压缩性土处理:加厚底板不能避免产生不均匀沉降,一般采取人工地基、加大基底面积、地基预压或采用箱型结构底板。
(2)当基础建在高、中压缩性地基上时,应在运转层和零米层柱上分别设置永久的沉降观测点。沉降观测五个阶段:底板施工完后、基础全部施工完后、机器安装完后、试运行期间、投产后如发现有问题时。
(3) 湿陷性黄土地基,需整片换填处理。防止投产后地下管道漏水,导致未处理的黄土地基发生湿陷。
(4)人工砂垫层地基,需保证施工质量,高密度压实。防止机器长期振动作用下基底脱空,造成基础偏沉,振动过大。
(5)采取毛石砼垫层时,须待毛石砼终凝后,再浇注砼基础,以保证垫层不参与基础振动。
(6)
五、材料及配筋
(1)钢筋宜采用Ⅰ、Ⅱ级钢筋,不宜采用冷轧钢筋。受冲击力较大的部位,宜采用热轧变形钢筋。钢筋连接不宜采用焊接接头,宜采用机械连接接头。
(2)承受重复荷载作用,基础混凝土强度等级不应低于C30。
(3) 二次灌浆层应采用具有早强、微膨胀、流动性好的灌浆材料。
(4)固定机器设备的锚固螺栓,通常采用预留孔方式,需埋设钢套管。
(5)钢筋的接头不得采用绑扎,宜优先采用焊接或机械连接。
(6)基础各构件的最小配筋率,可按现行钢筋混凝土规范选用,当柱断面边长超高2m时,可适当减小。
(7)基础顶板的纵、横梁应考虑由于构件两侧温差产生的应力,可在梁两侧分别配置温度钢筋,每侧配筋百分率为0.1%;100MW及以上机组每侧配筋百分率为0.15%。
(8)基础上部纵、横梁及柱子的配筋,需沿外围设有封闭式钢箍。
(9)梁柱节点为刚接节点,梁钢筋向下弯折锚入柱内。
(10)出线小室墙上有电气瓷瓶穿过时,为防止涡流作用使砼中的钢筋受热而变形,应在涡流作用范围(瓷瓶中心往外≥500mm半径)内,每根钢筋在交接处应用绝缘材料包扎,以免钢筋
六、计算
(1)旋转式机器的扰力:P=P0sinωt 式中P0=m e eω2m e——偏心质量e——偏心距
理论上旋转式机器的转动质量是可以平衡的,实际上由于机器的设计、制造、安装和维修等因素影响,总有不平衡扰力的存在。
(2)动力计算体系:质量-弹簧-阻尼体系——假定基础为有质量的钢体,地基为无质量的弹簧,
