建筑工程施工工人劳动定额

建筑工程施工工人劳动定额

(一)砌体项目砌体项目工程量计算规则1、墙体以不同厚度分类,工程量按砌体面积计算,砌体工程按墙体厚度分类,套相应定额。

2、计算墙体应扣除门窗洞口嵌入墙身的梁、柱,不扣除0.3m2以下予留孔洞。

3、砌砖墙包括安装门窗过梁、砖平拱,面积连砖墙计算。

4、砌砖墙均包括原浆勾缝用工,24砖墙需补平另按相应项目计算。

说明:1、砌砖墙应配合预留电线管沟、线盒,转角加钢筋等工作。

2、必须做到工完场清。

3、砖块规格按标准砖规格。

其中:12墙68条/ m2,18墙102条/ m2,24墙136条/ m2一般不予换算。

(一)砌体项目工作内容:淋砖、运砖、运砂浆、砌砖、安门窗过梁、塞墙尾、清理场地等。

(二)内墙批挡项目内墙批挡项目工程量计算规则:1、天花、内墙批挡以实际完成面积计算。

2、梁柱以二种方式计算:A、以展开面积单独计算。

B、以展开面积合在墙体或天花抹灰中一起计算,另以长度补工。

3、批挡不包括定点,批灌门窗洞。

(但施工缝必须分割整齐。

)4、墙踢脚线分二次施工的,不扣除踏脚线面积,但必须留空位置。

(如若无留空,以后凿除用工要负责)5、批灌门窗框时,以延长米计算。

6、批挡调整系数,高指层高,每步架为1.8米。

7、零星面积批挡为一些项目的补充(以固体难度取值)。

说明:1、批挡为二遍(打底面层),如设计要求增加遍数的,按相应定额计算。

如减少面层抹灰的,按相应定额计算。

2、所有定额项目包括搭脚手架在内,层高超过3.6按相应定额计算。

3、砂浆为统一制作,不包括在定额内。

如需制作砂浆,则按相应定额计算。

4、按定额分配工作时,须综合考虑室内收尾工程。

(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、找平、压光、清理场地等工序。

(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、压光、清理场地等工序(三)外墙装修项目外墙装修项目工程量计算规则:1、外墙批挡、贴饰面砖,以实际完成面积计算。

不扣除孔洞面积,但必须修整完好。

2、外墙批挡不包定点,批灌门窗洞。

建筑安装工程企业劳动定额

建筑安装工程企业劳动定额

建筑安装工程企业劳动定额第一册土建工程(试行)中国第十七冶金建设有限公司二○○六年前言《建筑安装工程企业劳动定额》是根据劳动和社会保障部、国家技术监督局关于劳动定额标准化的有关规定,在《建筑安装工程综合承包定额》、《企业劳动定额》(1986—1987年版)的基础上,为了满足本公司施工和经营管理的需要,组织专门技术人员广泛收集资料,进行综合平衡后修订的。

修订后的标准根据本公司近年来所承担的建筑安装工程和金属结构制作工程的特点,坚持定额项目简明适用原则,合并或分解部分项目,淘汰部分过时项目,增补一些成熟并反映国内外新技术、新设备、新材料变化的项目。

定额水平合理、适用。

标准中工时消耗分类、代号和标准时间的构成采用了G B/T14163—1993《工时消耗分类、代号和标准时间的构成》的规定。

使用的劳动定额术语采用了G B/T14002—1992《劳动定额术语》的规定。

定额的编写和形成采用了LD/T122—2004《劳动定员定额标准的结构和编写规则》的规定。

《建筑安装工程企业劳动定额》标准包括以下部分:1.《土建工程劳动定额》2.《电气设备、仪表安装及调整工程劳动定额》3.《机械设备安装工程劳动定额》4.《管道工程劳动定额》5.《工艺金属结构安装工程劳动定额》6.《金属结构制作工程劳动定额》7.《公路及桥涵工程劳动定额》本标准的附录A是标准的附录本标准由中国第十七冶金建设有限公司人力资源部归口、组织修订本标准负责起草单位:中国十七冶建筑公司本标准主要起草人:黄方权、计中文、周康豹、秦克源、程从杰本标准主要审核人:陆光震目次1. 范围 (1)2. 引用标准 (1)3. 有关规定 (2)4. 时间定额 (18)土方工程4.1 人力土方工程 (32)4.2 装载机铲土 (35)架子工程4.3 单排架搭、拆 (36)4.4 双排架搭、拆 (37)4.5 满堂架搭、拆 (39)4.6 斜道搭、拆 (41)4.7 双轮车运输道搭、拆 (42)4.8 翻斗车运输道搭、拆 (43)4.9 卸料平台搭、拆 (45)4.10 独立柱架搭、拆 (46)4.11 笼门架搭、拆 (47)4.12 角钢铁塔架搭、拆 (49)4.13 卷扬机、漏斗、抱杆(悬臂杆)安、拆 (50)4.14现场临时房屋搭拆 (51)4.15 安全防护架搭、拆 (52)4.16 脚手架钢管割断、刷防锈漆、调直、修理扣件 (53)4.17 钢管、扣件水平运输 (54)4.18 钢管人力垂直运输 (56)砌体工程4.19 砖墙砌筑 (57)4.20 方(圆)柱砌筑 (61)4.21 毛石砌筑 (62)4.22 勾缝 (66)4.23 屋面隔热、保温层铺设 (67)4.24 小型预制构件安装 (68)4.25 零星砌筑 (69)4.26 混凝土管铺设、接头 (70)4.27 砌筑材料水平运输 (72)4.28 砌筑材料人力垂直运输 (76)4.29 集中搅拌砂浆 (77)抹灰工程4.30 白灰砂浆 (79)4.31 混合砂浆 (80)4.32 水泥砂浆 (83)4.33 水磨石 (93)4.34 水刷石 (97)4.35 干粘石 (99)4.36 剁假石 (101)4.37 贴块料面层、预制水磨石板、大理石板 (102)4.38 抹灰材料人力水平运输 (105)4.39 抹灰材料人力垂直运输 (107)模板工程4.40 捣制基础钢模板安、拆 (108)4.41 捣制柱钢模板安、拆 (111)4.42捣制梁钢模板安、拆 (112)4.43捣制墙钢模板安、拆 (114)4.44捣制板钢模板安、拆 (115)4.4其它捣制构件钢模板安、拆 (116)4.46 捣制构件预组装钢模板 (119)4.47构筑物钢模板安、拆 (121)4.48预制柱钢模板安、拆 (124)4.49预制梁钢模板安、拆 (125)4.50预制桩钢模板安、拆 (126)4.51 钢模板保养、装箱 (127)4.52 捣制基础木模板制、安、拆 (128)4.53捣制柱木模板制、安、拆 (131)4.54捣制梁木模板制、安、拆 (133)4.55捣制墙木模板制、安、拆 (136)4.56捣制板木模板制、安、拆 (137)4.57其它捣制构件木模板制、安、拆 (139)4.58构筑物木模板制、安、拆 (146)4.59 预制柱木模板制、安、拆 (150)4.60预制梁木模板制、安、拆 (151)4.61预制桩、支架木模板制、安、拆 (152)4.62预制板木模板制、安、拆 (153)4.63预制屋架、支撑及檀条、天沟木模板制、安、拆 (154)4.64 其它预制构件木模板制、安、拆 (156)4.65 捣制基础复合木模板制、安、拆 (157)4.66捣制柱复合木模板制、安、拆 (160)4.67捣制梁复合木模板制、安、拆 (162)4.68捣制墙复合木模板制、、安、拆 (165)4.69捣制板复合木模板制、安、拆 (166)4.70捣制其它构件复合木模板制、安、拆 (168)4.71构筑物复合木模板制、安、拆 (173)4.72预制柱复合木模板制、安、拆 (177)4.73预制梁复合木模板制、安、拆 (178)4.74预制桩、支架复合木模板制、安、拆 (179)4.75预制板复合木模板制、安、拆 (180)4.76预制屋架、支撑及檩条、天沟复合木模板制、安、拆 (181)4.77其它预制构件复合木模板制、安、拆 (183)4.78预留螺栓盒制、安、拆 (184)4.79各种预埋件安装 (187)4.80模板支拆材料人力水平运输 (189)4.81模板支拆材料人力垂直运输 (192)钢筋工程4.82钢筋机械制作 (193)4.83各种基础钢筋绑扎 (194)4.84 柱、梁、板等上部结构钢筋绑扎 (196)4.85 钢筋冷拔 (197)4.86 钢筋对焊(闪光焊) (198)4.87 钢筋电渣焊 (199)4.88 钢筋搭接焊 (200)4.89钢筋人力水平运输 (202)4.90钢筋人力垂直运输 (203)4.91钢筋机械垂直运输 (204)混凝土工程4.92 混凝土捣固 (205)4.93 自行搅拌混凝土 (206)4.94 商品混凝土 (210)4.95 混凝土原材料等水平运输 (211)4.96 混凝土人力垂直运输 (214)4.97 混凝土机械垂直运输 (215)防水工程4.98 马蹄脂、油毡(纸)卷材防水层 (216)4.99冷胶料、玻璃纤维布卷材防水层 (220)4.100 改性沥青(APP)、沥青防胶(SBS) (223)4.101 沥青砂浆、沥青珍珠岩 (224)4.102 沥青混凝土、沥青路面 (225)4.103 沥青贴软木 (226)4.104 涂刷沥青、臭油 (227)4.105 填塞伸缩缝 (229)油漆工程4.106 木门窗油漆 (230)4.107 木地板油漆 (235)4.108天棚及木装修油漆 (237)4.109 抹灰面油漆 (247)4.110 贴塑料壁纸(布) (249)4.111喷浆、刷浆、刷涂料、刷乳胶漆、喷塑、喷涂 (250)4.112金属面油漆 (258)4.113 黑板刷油漆 (263)玻璃工程及门窗安装工程4.114裁安玻璃 (264)4.115调制玻璃腻子及裁玻璃条 (267)4.116 玻璃人力水平、垂直运输 (269)4.117 门窗安装 (270)4.118 门窗人力水平、垂直运输 (275)钢结构工程4.119 钢柱安装 (276)4.120 钢吊车梁安装 (277)4.121钢制动板安装 (278)4.122 钢托架、辅桁架安装 (279)4.123 钢屋面梁安装 (280)4.124 钢天沟安装 (281)4.125钢屋架拼(安装) (282)4.126 钢天窗架拼(安装) (283)4.127 屋面钢支撑、系杆安装 (284)4.128柱间钢支撑安装 (285)4.129 墙皮结构及“C”型钢檩条安装 (286)4.130 钢梯子、栏杆安装 (287)4.131 操作平台(走道)安装 (288)4.132钢通廊拼(安装) (289)4.133 单轧吊(吊挂平台)安装 (290)4.134 整体钢漏斗、衬板安装 (291)4.135 高位料仓大板梁安装 (292)4.136 钢支架安装 (293)4.137 钢烟囱安装 (294)4.138通风井安装 (295)4.139 钢烟罩拼(安装) (296)4.140 彩钢板安装 (297)4.141 钢屋面板安装 (298)4.142 金属结构刷漆 (299)4.143 预制砼柱、梁安装 (300)4.144 砼屋子架安装 (301)4.145 预制砼大板安装 (302)4.146钢楼梯、平台、栏杆制作及安装 (303)4.147钢门窗制作 (305)4.148预埋铁件及其它制作 (310)专业炉窑工程4.149炼焦炉砌筑炼 (312)4.150焦炉烘炉工程(热态) (313)4.151炼焦炉烘炉工程(冷态) (315)4.152炼焦炉附属工程 (316)4.153高炉本体砌筑 (318)4.154热风炉砌砖 (320)4.155高炉系统管道砌砖 (322)4.156炼钢转炉砌砖 (323)4.157混铁炉砌砖 (324)4.158电炉砌砖 (326)4.159竖窑砌砖 (328)4.160连续式加热炉砌砖 (329)4.161隧道窑砌砖 (331)4.162回转窑砌砖 (332)4.163玻璃熔窑 (333)一般炉窑工程4.164炉墙砌筑 (334)4.165炉底砌筑 (335)4.166炉顶砌砖 (336)4.167管道内衬砌砖 (337)4.168现浇耐火浇注料 (338)4.169现浇隔热耐火浇注料 (345)4.170耐火捣打料 (347)4.171轻质耐火喷涂料 (348)4.172重质耐火喷涂料 (349)4.173耐酸、纤维耐火喷涂料 (350)4.174人工涂料不定形耐火喷涂料 (351)4.175填料和灌浆 (352)4.176贴挂高温(隔热)板(毡)和缠石棉绳 (353)4.177模板和拱胎 (354)4.178预砌筑、组合砖预组装及选砖 (355)4.179机械集中切砖 (356)4.180炉窑金具件制作、安装 (358)4.181耐火材料汽车运输 (359)4.182垂直运输 (360)4.183黄板纸油毡及黑铁板剪切 (361)土建工程劳动定额1范围:1.1 本标准适用于一般工业与民用建筑的新建、扩建、改建工程中施工现场和施工企业内的材料运输及材料加工,是建筑企业内部组织生产、编制施工作业计划、签发施工任务书、考核工效、承包中计算人工、实行按劳分配和经济核算的依据,也是编制工程概、预算定额人工部分的基础。

全国建筑设计劳动(工日)定额(2015年修编版).doc

全国建筑设计劳动(工日)定额(2015年修编版).doc

全国建筑设计劳动(工日)定额(2015年修编版).doc 范本一:一、绪论1.1 研究背景1.2 研究目的二、研究内容2.1 建筑设计劳动定额的概念2.2 建筑设计劳动定额的作用2.3 建筑设计劳动定额的分类三、建筑设计劳动定额的制定方法3.1 调查研究法3.2 统计分析法3.3 专家咨询法3.4 经验总结法四、建筑设计劳动定额的编制步骤4.1 数据采集与整理4.2 定额计算与评审4.3 定额修订与更新五、建筑设计劳动定额的应用案例5.1 案例一5.2 案例二5.3 案例三六、建筑设计劳动定额的质量控制6.1 数据准确性控制6.2 定额合理性控制6.3 更新及审核控制七、建筑设计劳动定额的问题与对策7.1 编制过程中的问题7.2 应用过程中的问题7.3 成果评价与纠错八、结论附件:建筑设计劳动定额相关表格和数据注释:1. 建筑设计劳动定额:指在建筑设计工作中,完成规定所需的劳动时间的标准。

2. 建筑设计劳动定额的作用:提高建筑设计效率,优化设计资源配置,实现设计标准化。

3. 建筑设计劳动定额的分类:按设计性质、项目规模、设计阶段等进行分类。

4. 调查研究法:通过实地调查和问卷调查获取建筑设计实际工作中的时间数据。

5. 统计分析法:基于历史数据进行数理统计和分析,得出建筑设计劳动定额的数值。

6. 专家咨询法:请相关领域的专家根据经验和专业知识给出建筑设计劳动定额的建议。

7. 经验总结法:总结历史建筑设计项目的实际工作时间,形成建筑设计劳动定额。

范本二:一、绪论1.1 研究背景1.2 研究目的二、建筑设计劳动定额的概念及作用2.1 建筑设计劳动定额的定义2.2 建筑设计劳动定额的作用和意义三、建筑设计劳动定额的编制原则3.1 精确性原则3.2 公正性原则3.3 实用性原则四、建筑设计劳动定额的编制方法4.1 标准时间法4.2 标准运动法4.3 标准速度法4.4 标准成本法五、建筑设计劳动定额的实际应用5.1 在设计项目管理中的应用5.2 在设计费用计算中的应用5.3 在设计进度控制中的应用六、建筑设计劳动定额的质量评估与监控6.1 定额编制结果质量的评估6.2 定额编制过程质量的监控七、建筑设计劳动定额的问题与对策7.1 编制过程中的问题分析7.2 应用过程中的问题分析7.3 对策建议八、结论附件:建筑设计劳动定额相关数据和案例分析注释:1. 建筑设计劳动定额:指在建筑设计工作中,完成规定所需的劳动时间的标准。

建设工程劳动定额-安装工程

建设工程劳动定额-安装工程

5时间定额表5.1室内管道安装5.1.1钢管安装5.1.1.1螺纹连接(手工套丝)。

5.1.1.1.1工作内容:预留管洞、检查及清扫管材、修洞堵洞、切管、套丝、上管件、调查、栽钩钉及卡子、一次水压试验等操作过程。

5.1.1.1.2螺纹连接(手工套丝)时间定额详见表3表3单位为10m注:本标准以手工操作为准,若采用机械套丝乘以系数0.85.1.1.2 焊接5.1.1.2.1工作内容:预留管洞、检查及清扫管材、修洞堵洞、切管、坡口、对口、调直、焊接、异径管制作、三通口开制、管件安装、盲板制作安装、栽钩钉及卡子、一次水压试验等操作过程。

5.1.122焊接时间定额详见表4表4表4 (续)单位为10m5.1.2衬塑钢管安装(手工螺纹连接)5.121 工作内容:预留管洞、检查及清扫管材、修洞堵洞、切管、套丝、上管件、调直、栽钩钉及卡子、一次水压试验等操作过程。

5.1.2.2衬塑钢管安装(手工螺纹连接)时间定额详见表5表5单位为10m注:本标准以手工操作为准,若采用机械套丝乘以系数0.85.1.3管道沟槽安装5.1.2.1 工作内容:预留管洞、检查及清扫管材、修洞堵洞、开口、压槽、管道安装、调直、次水压试验等操作过程。

5.1.2.2管道沟槽安装时间定额详见表6单位为10m表6 (续)单位为10m注:本标准适用于各种管材的沟槽连接形式5.1.4沟槽管件安装5.141沟槽连接。

5.1.4.1.1 工作内容:外观检查、对口、上胶圈、紧螺栓等操作过程。

5.1.4.1.2 沟槽连接时间定额详见表7表7单位为10个表7 (续)单位为10个5.1425.142.1 工作内容:外观检查、开孔、对日、上胶圈、紧螺栓等操作过程。

5.1.4.2.2 开孔连接时间定额详见表8表8单位为10个5.1.5.1石棉水泥接5.1.5.1.1 工作内容:检查及清扫管材、管口除沥青、切管、调制接口材料、捻口、管道及管径连接、养护、补沥青漆、一次性水压试验等操作过程。

建筑工程施工工人劳动定额

建筑工程施工工人劳动定额

建筑工程施工工人劳动定额简介建筑工程施工工人劳动定额是指在建筑施工过程中,根据不同的工种、工作内容和工作环境,为工人规定的工作任务完成所需的劳动时间标准。

它是建筑行业对劳动生产率的一种度量和管理工具。

作用建筑工程施工工人劳动定额的制定和使用对于建筑施工项目的管理和控制具有重要意义,具体体现在以下几个方面:确定工人的工作任务和劳动时间标准建筑工程施工工人劳动定额可以帮助管理者更加准确地确定工人的工作任务和劳动时间标准。

通过对每个工种、每个工作内容进行劳动时间的评估和分配,可以合理安排工人的工作任务和时间,提高工作效率,减少工期延误。

评估施工工作的时间和成本建筑工程施工工人劳动定额的制定可以对施工工作的时间和成本进行评估。

在施工项目初期,可以根据定额预测工期,并根据工作量和工人数量确定人工成本。

在施工过程中,可以通过对实际施工情况和定额的对比,评估施工工作是否按照预期的时间和成本进行。

优化施工组织和管理建筑工程施工工人劳动定额的制定和使用可以帮助优化施工组织和管理。

通过对施工工作的细分和量化,可以更好地进行任务分配和工人安排,合理分配施工资源,提高施工质量和效率。

同时,通过对定额的统计和分析,可以发现施工工作中的短板和问题,及时调整施工组织和管理方式,提高施工效益。

制定建筑工程施工工人劳动定额的方法制定建筑工程施工工人劳动定额的方法主要有以下几种:1. 基于历史数据的定额法基于历史数据的定额法是根据历史施工记录、施工经验和数据分析,对不同工种的工作任务和劳动时间进行评估和预测。

通过对相似工程项目的施工情况进行分析,可以确定工种的劳动强度和任务完成时间,从而制定出合理的劳动定额。

2. 逆向工程法逆向工程法是通过对施工过程进行逆向分析和测量,推导出工人的工作任务和劳动时间。

先对已完成的施工工程进行测量和记录,然后根据工作量和工人数量计算出实际工作时间,再通过分析和整理,得出工人的劳动定额。

3. 专家评估法专家评估法是指邀请专家根据自身经验和知识,对建筑施工工人的工作任务和劳动时间进行评估和判断。

全国建筑安装工程统一劳动定额

全国建筑安装工程统一劳动定额

《全国建筑安装工程统一劳动定额》

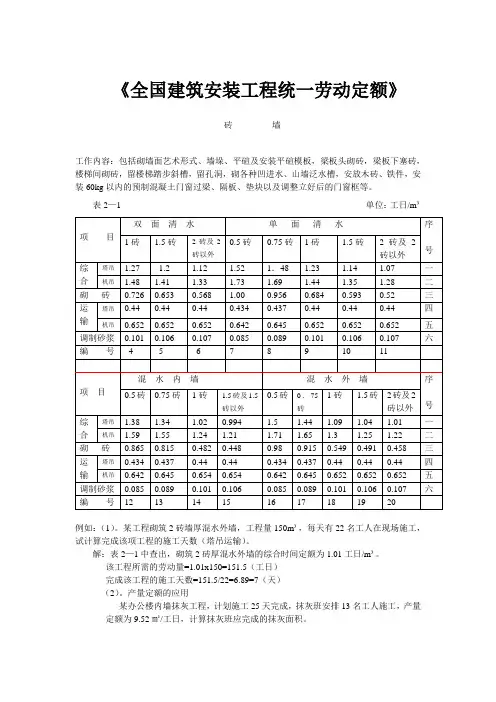

砖墙
工作内容:包括砌墙面艺术形式、墙垛、平碹及安装平碹模板,梁板头砌砖,梁板下塞砖,楼梯间砌砖,留楼梯踏步斜槽,留孔洞,砌各种凹进水、山墙泛水槽,安放木砖、铁件,安装60kg以内的预制混凝土门窗过梁、隔板、垫块以及调整立好后的门窗框等。

表2—1 单位:工日/m³
例如:(1)。

某工程砌筑2砖墙厚混水外墙,工程量150m³,每天有22名工人在现场施工,试计算完成该项工程的施工天数(塔吊运输)。

解:表2—1中查出,砌筑2砖厚混水外墙的综合时间定额为1.01工日/m³。

该工程所需的劳动量=1.01x150=151.5(工日)
完成该工程的施工天数=151.5/22=6.89=7(天)
(2)。

产量定额的应用
某办公楼内墙抹灰工程,计划施工25天完成,抹灰班安排13名工人施工,产量定额为9.52㎡/工日,计算抹灰班应完成的抹灰面积。

解:总工日数=25x13=325(工日),
应完成的抹灰面积=9.52x325=3094(㎡)。

建筑工程施工工人劳动定额

建筑工程施工工人劳动定额

(一)砌体项目砌体项目工程量计算规则1、墙体以不同厚度分类,工程量按砌体面积计算,砌体工程按墙体厚度分类,套相应定额。

2、计算墙体应扣除门窗洞口嵌入墙身的梁、柱,不扣除0.3m2以下予留孔洞。

3、砌砖墙包括安装门窗过梁、砖平拱,面积连砖墙计算。

4、砌砖墙均包括原浆勾缝用工,24 砖墙需补平另按相应项目计算。

说明:1、砌砖墙应配合预留电线管沟、线盒,转角加钢筋等工作。

2、必须做到工完场清。

3、砖块规格按标准砖规格。

其中:22墙12 墙 68 条/ m,18墙 102 条/ m, 24136条/ m 2一般不予换算。

(一)砌体项目工作内容 : 淋砖、运砖、运砂浆、砌砖、安门窗过梁、塞墙尾、清理场地等。

工项目项目编号大小工每种分类名称日工作量24实心砖墙4-1-01570 条宿18实心砖墙4-1-02460 条舍12实心砖墙4-1-03400 条及6 分实心砖墙4-1-04245 条住宅零星砖体4-1-05320 条等加气砖平均4-1-06 6.5m2/ 工泥平均实心砖墙4-1-07477 条厂24实心砖墙4-1-08620 条房18实心砖墙4-1-09500 条及12实心砖墙4-1-10400 条大面加气砖平均4-1-1128m/ 工积砌水沟砖体4-1-12640 条工124-1-13200 条住粘土空心砖墙宅18粘土空心砖墙4-1-14250 条及4-1-15增加工日砌砖柱以砖墙计调20m/工整圆形砌体增加工日4-1-1610%~20%系数砌砖高 >3.2 米增加工日4-1-1715%备注特殊情况执行大面积增加10~20%工作量搭架 5%,铺板接料10%搭架 2%,铺板接料砌砖高每增 1 步架增加工日4-1-185%3%(二)内墙批挡项目内墙批挡项目工程量计算规则:1、天花、内墙批挡以实际完成面积计算。

2、梁柱以二种方式计算:A、以展开面积单独计算。

B、以展开面积合在墙体或天花抹灰中一起计算,另以长度补工。

全国建筑设计劳动定额

全国建筑设计劳动定额

全国建筑设计劳动(工日)定额(2015年修编版)目录一、总说明 (1)二、工程项目复杂程度分类 (4)三、设计工作量分配参考比例 (5)四、全国建筑设计劳动(工日)定额 (19)1.办公、商业建筑01-1 办公建筑 (20)01-2 商业建筑 (20)01-3 城市综合体 (20)01-4 旅游、游乐配套建筑 (21)01-5 酒店建筑(五星级与以上) (21)01-6 酒店建筑(五星级以下) (21)2.交通建筑02-1 综合交通枢纽 (22)02-2 航空港 (22)02-3 码头客运站 (22)02-4 火车站(含高铁站、动车站) (23)02-5 长途汽车站 (23)3.医疗建筑03-1 门诊楼 (23)03-2 病房楼 (24)03-3 医技楼 (24)03-4 疗养与养老院(200床以上) (24)03-5 其他医疗建筑 (25)4.教育建筑04-1 大专院校教学楼(含高职) (25)04-2 中学教学楼 (25)04-3 小学教学楼 (26)04-4 幼儿园教学楼 (26)5.文娱、博览建筑05-1 剧院 (26)05-2 电影院 (27)05-3 图书馆 (27)05-4 博物馆 (27)05-5 美术馆 (28)05-6 档案馆 (28)05-7 群众艺术馆 (28)05-8 会展中心 (29)6.体育建筑06-1 体育场 (29)06-2 体育馆(含游泳馆、网球馆、训练馆等) (29)7.居住建筑07-1 别墅类 (30)07-2 多层住宅(7层以下) (30)07-3 高层住宅(7层-18层) (30)07-4 高层住宅(19层-100米) (31)07-5 超高层住宅(100米以上) (31)07-6 酒店式公寓 (31)8.车库建筑08-1 车库(独立式) (32)9.其它建筑09-1 监狱 (32)09-2 殡仪馆 (32)一、总说明(一)、《全国建筑设计劳动(工日)定额》(2014年修编版)(以下简称本定额),是在建设部二〇〇二年颁发的《民用建筑设计劳动定额》(二〇〇〇版)的基础上,适应近十余年来建筑设计的发展与技术进步和建设发展需要重新编制的。

劳动定额.doc

劳动定额.doc

劳动定额下面给大家带来关于劳动定额的相关内容,以供参考。

劳动定额的概念劳动定额亦称人工定额,指在正常施工条件下,某等级工人在单位时间内完成合格产品的数量或完成单位合格产品所需的劳动时间。

按其表现形式的不同,可分为时间定额和产量定额。

是确定工程建设定额人工消耗量的主要依据。

劳动定额的分类及其关系1、劳动定额的分类劳动定额分为时间定额和产量定额。

时间定额。

时间定额是指某工种某一等级的工人或工人小组在合理的劳动组织等施工条件下,完成单位合格产品所必须消耗的工作时间。

产量定额。

产量定额是指某工种某等级工人或工人小组在合理的劳动组织等施工条件下,在单位时间内完成合格产品的数量。

2、时间定额与产量定额的关系时间定额与产量定额互为倒数的关系工作时间完成任何施工过程,都必须消耗一定的工作时间。

要研究施工过程中的工时消耗量就必须对工作时间进行分析。

工作时间是指工作班的延续时间。

建筑安装企业工作班的延续时间为8h。

工作时间的研究,是将劳动者整个生产过程中所消耗的工作时间,根据其性质、范围和具体情况进行科学划分、归类,明确规定哪些属于定额时间,哪些属于非定额时间,找出非定额时间损失的原因,以便拟定技术组织措施,消除产生非定额时间的因素,以充分利用工作时间,提高劳动生产率。

对工作时间的研究和分析,可以分为工人工作时间和机械工作时间两个系统进行。

1、工人工作时间工人工作时间可以划分为定额时间和非定额时间两大类定额时间。

定额时间是指工人在正常施工条件下,为完成一定数量的产品或任务所必须消耗的工作时间。

包括:1)准备与结束工作时间。

2)基本工作时间。

3)辅助工作时间。

4)休息时间。

5)不可避免的中断时间。

非定额时间:1)多余和偶然工作时间。

2)施工本身造成的停工时间。

3)违反劳动纪律的损失时间。

2、机械工作时间机械工作时间的分类与工人工作时间的分类相比,有一些不同点,如在必须消耗的时间中所包含的有效工作时间的内容不同。

通过分析可以看到,两种时间的不同点是由机械本身的特点所决定的。

建设工程劳动定额

建设工程劳动定额

建设工程劳动定额关于发布《建设工程劳动定额》行业标准的通知人社部发〔2009〕10号各省、自治区、直辖市劳动保障厅(局)、建设厅(委)、新疆生产建设兵团劳动保障部、建设局:现发布《建设工程劳动定额》推荐性行业标准,自2009年3月1日起施行,同时废止以前年度相关行业标准。

标准名称及编号见附件。

本标准由住房和城乡建设部组织出版发行。

附件:《建设工程劳动定额》行业标准名称及编号一览表人力资源和社会保障部住房和城乡建设部二○○九年一月八日2009版建设工程劳动定额全5册资料详细目录为了规范劳务市场发展,维护劳动者合法权益,适应科学技术的进步,满足建筑施工企业的需求,根据《建设部关于贯彻<国务院关于解决农民工问题的若干意见>的实施意见》(建人函[2006]80号)及《关于开展<建设工程劳动定额>编制工作的通知》(建办标函[2006]750号)文件,住房和城乡建设部标准定额司、人事教育司组织编制了中华人民共和国劳动和劳动安全行业标准《建设工程劳动定额》,经人力资源和社会保障部、住房和城乡建设部联合发布,自2009年3月1日起施行,以前年度相关行业标准同时废止。

《建设工程劳动定额》分为建筑工程、装饰工程、安装工程、市政工程和园林绿化工程,适用于工业和民用建筑的新建、改建和扩建工程,城市园林和市政绿化工程。

详细目录1、《建设工程劳动定额市政工程》LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13-2008。

16开,平装。

873千字,468页。

书号:1580177?168,定价:120.00元。

本标准分为八个分册:拆除与临时工程,桩基础工程,道路工程,桥涵工程,堤防工程,管网工程,隧道工程,维修养护工程。

本标准适用于全国建设工程劳务市场。

目的是完善建设行业分配制度,规范劳务市场发展,满足建筑施工企业需求,转变政府管理职能,维护劳动者合法权益,适应科技进步要求。

建筑工程施工工人劳动定额(精品范文).doc

建筑工程施工工人劳动定额(精品范文).doc

【最新整理,下载后即可编辑】(一)砌体项目砌体项目工程量计算规则1、墙体以不同厚度分类,工程量按砌体面积计算,砌体工程按墙体厚度分类,套相应定额。

2、计算墙体应扣除门窗洞口嵌入墙身的梁、柱,不扣除0.3m2以下予留孔洞。

3、砌砖墙包括安装门窗过梁、砖平拱,面积连砖墙计算。

4、砌砖墙均包括原浆勾缝用工,24砖墙需补平另按相应项目计算。

说明:1、砌砖墙应配合预留电线管沟、线盒,转角加钢筋等工作。

2、必须做到工完场清。

3、砖块规格按标准砖规格。

其中:12墙68条/ m2,18墙102条/ m2,24墙136条/ m2一般不予换算。

(一)砌体项目工作内容:淋砖、运砖、运砂浆、砌砖、安门窗过梁、塞墙尾、清理场地等。

内墙批挡项目工程量计算规则:1、天花、内墙批挡以实际完成面积计算。

2、梁柱以二种方式计算:A、以展开面积单独计算。

B、以展开面积合在墙体或天花抹灰中一起计算,另以长度补工。

3、批挡不包括定点,批灌门窗洞。

(但施工缝必须分割整齐。

)4、墙踢脚线分二次施工的,不扣除踏脚线面积,但必须留空位置。

(如若无留空,以后凿除用工要负责)5、批灌门窗框时,以延长米计算。

6、批挡调整系数,高指层高,每步架为1.8米。

7、零星面积批挡为一些项目的补充(以固体难度取值)。

说明:1、批挡为二遍(打底面层),如设计要求增加遍数的,按相应定额计算。

如减少面层抹灰的,按相应定额计算。

2、所有定额项目包括搭脚手架在内,层高超过3.6按相应定额计算。

3、砂浆为统一制作,不包括在定额内。

如需制作砂浆,则按相应定额计算。

4、按定额分配工作时,须综合考虑室内收尾工程。

(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、找平、压光、清理场地等工序。

(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、压光、清理场地等工序(三)外墙装修项目外墙装修项目工程量计算规则:1、外墙批挡、贴饰面砖,以实际完成面积计算。

不扣除孔洞面积,但必须修整完好。

全国建筑安装工程统一劳动定额

全国建筑安装工程统一劳动定额

《全国建筑安装工程统一劳动定额》
砖墙
工作内容:包括砌墙面艺术形式、墙垛、平碹及安装平碹模板,梁板头砌砖,梁板下塞砖,楼梯间砌砖,留楼梯踏步斜槽,留孔洞,砌各种凹进水、山墙泛水槽,安放木砖、铁件,安装60kg以内的预制混凝土门窗过梁、隔板、垫块以及调整立好后的门窗框等。

表2—1 单位:工日/m³
例如:(1)。

某工程砌筑2砖墙厚混水外墙,工程量150m³,每天有22名工人在现场施工,试计算完成该项工程的施工天数(塔吊运输)。

解:表2—1中查出,砌筑2砖厚混水外墙的综合时间定额为1.01工日/m³。

该工程所需的劳动量=1.01x150=151.5(工日)
完成该工程的施工天数=151.5/22=6.89=7(天)
(2)。

产量定额的应用
某办公楼内墙抹灰工程,计划施工25天完成,抹灰班安排13名工人施工,产量定额为9.52㎡/工日,计算抹灰班应完成的抹灰面积。

解:总工日数=25x13=325(工日),
应完成的抹灰面积=9.52x325=3094(㎡)。

全国建筑设计劳动定额

全国建筑设计劳动定额

全国建筑设计劳动定额全国建筑设计劳动定额制度是为了统一建筑设计行业的劳动标准,提高设计质量和效率而制定的一项政策。

本文将从建筑设计劳动定额的概念和目的、定额制度的制定和应用、存在的问题和改进方向等几个方面进行分析和探讨。

一、建筑设计劳动定额的概念和目的建筑设计劳动定额是指在一定的标准条件下,完成特定设计任务所需劳动时间的统计指标。

定额可以根据设计任务的不同,包括方案设计、施工图设计等多个阶段,以及不同的设计专业,如建筑设计、结构设计、给排水设计等。

建筑设计劳动定额的制定目的主要有以下几点:1.统一标准:通过建立劳动定额制度,可以统一设计工作的标准,避免因设计师个人水平和经验等因素的不同而导致设计质量和效率的差异。

2.提高效率:通过建立合理的劳动定额,可以准确测定设计任务的工作量,从而更好地进行人员组织和任务分配,提高设计工作的效率。

3.提高质量:通过建立科学的劳动定额,可以推动设计师在规定时间内完成设计任务,保证设计的质量和准确性,并避免懒散和马虎的设计态度。

4.保护权益:通过建立劳动定额制度,可以明确设计人员的工作时间和任务量,保护设计人员的合法权益,避免超时加班和过度劳累。

二、定额制度的制定和应用建筑设计劳动定额的制定需要依据实际情况进行科学研究和数据统计。

制定定额需要考虑到设计任务的复杂程度、设计专业的技术难度、设计软件和工具的使用等因素,以确保定额的科学性和准确性。

定额制度在建筑设计行业的应用主要包括以下几个方面:1.任务分配:通过劳动定额,可以根据设计任务的工作量和时间要求,合理分配工作任务,确保设计工作的有序进行。

2.工作计划:基于劳动定额,可以制定合理的工作计划,明确设计人员的工作量和工作时间,提高设计工作的组织和管理水平。

3.薪资计算:通过劳动定额,可以对设计人员的工作时间进行准确统计,作为计算薪资和绩效考核的依据,保护设计人员的权益。

三、存在的问题和改进方向尽管建筑设计劳动定额制度在提高设计质量和效率方面有着积极的作用,但也存在一些问题需要解决。

建筑工程施工工人劳动定额

建筑工程施工工人劳动定额

(一)砌体项目砌体项目工程量计算规则1、墙体以不同厚度分类,工程量按砌体面积计算,砌体工程按墙体厚度分类,套相应定额。

2、计算墙体应扣除门窗洞口嵌入墙身的梁、柱,不扣除0.3m2以下予留孔洞。

3、砌砖墙包括安装门窗过梁、砖平拱,面积连砖墙计算。

4、砌砖墙均包括原浆勾缝用工,24砖墙需补平另按相应项目计算。

说明:1、砌砖墙应配合预留电线管沟、线盒,转角加钢筋等工作。

2、必须做到工完场清。

3、砖块规格按标准砖规格。

其中:12墙68条/ m2,18墙102条/ m2,24墙136条/ m2一般不予换算。

(一)砌体项目工作内容:淋砖、运砖、运砂浆、砌砖、安门窗过梁、塞墙尾、清理场地等。

(二)内墙批挡项目内墙批挡项目工程量计算规则:1、天花、内墙批挡以实际完成面积计算。

2、梁柱以二种方式计算:A、以展开面积单独计算。

B、以展开面积合在墙体或天花抹灰中一起计算,另以长度补工。

3、批挡不包括定点,批灌门窗洞。

(但施工缝必须分割整齐。

)4、墙踢脚线分二次施工的,不扣除踏脚线面积,但必须留空位置。

(如若无留空,以后凿除用工要负责)5、批灌门窗框时,以延长米计算。

6、批挡调整系数,高指层高,每步架为1.8米。

7、零星面积批挡为一些项目的补充(以固体难度取值)。

说明:1、批挡为二遍(打底面层),如设计要求增加遍数的,按相应定额计算。

如减少面层抹灰的,按相应定额计算。

2、所有定额项目包括搭脚手架在内,层高超过3.6按相应定额计算。

3、砂浆为统一制作,不包括在定额内。

如需制作砂浆,则按相应定额计算。

4、按定额分配工作时,须综合考虑室内收尾工程。

(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、找平、压光、清理场地等工序。

(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、压光、清理场地等工序(三)外墙装修项目外墙装修项目工程量计算规则:1、外墙批挡、贴饰面砖,以实际完成面积计算。

不扣除孔洞面积,但必须修整完好。

2、外墙批挡不包定点,批灌门窗洞。

建筑安装工程企业劳动定额(doc 45页)

建筑安装工程企业劳动定额(doc 45页)

建筑安装工程企业劳动定额(doc 45页)建筑安装工程企业劳动定额第一册土建工程(试行)中国第十七冶金建设有限公司二○○六年《建筑安装工程企业劳动定额》标准包括以下部分:1.《土建工程劳动定额》2.《电气设备、仪表安装及调整工程劳动定额》3.《机械设备安装工程劳动定额》4.《管道工程劳动定额》5.《工艺金属结构安装工程劳动定额》6.《金属结构制作工程劳动定额》7.《公路及桥涵工程劳动定额》本标准的附录A是标准的附录本标准由中国第十七冶金建设有限公司人力资源部归口、组织修订本标准负责起草单位:中国十七冶建筑公司本标准主要起草人:黄方权、计中文、周康豹、秦克源、程从杰本标准主要审核人:陆光震目次1. 范围 (1)2. 引用标准 (1)3. 有关规定 (2)4. 时间定额 (18)土方工程4.1 人力土方工程 (32)4.2 装载机铲土 (35)架子工程4.3 单排架搭、拆 (36)4.4 双排架搭、拆 (37)4.5 满堂架搭、拆 (39)4.6 斜道搭、拆 (41)4.7 双轮车运输道搭、拆 (42)4.8 翻斗车运输道搭、拆 (43)4.9 卸料平台搭、拆 (45)4.10 独立柱架搭、拆……………………………………………………464.11 笼门架搭、拆 (47)4.12 角钢铁塔架搭、拆 (49)4.13 卷扬机、漏斗、抱杆(悬臂杆)安、拆 (50)4.14现场临时房屋搭拆 (51)4.15 安全防护架搭、拆 (52)4.16 脚手架钢管割断、刷防锈漆、调直、修理扣件 (53)4.17 钢管、扣件水平运输 (54)4.18 钢管人力垂直运输 (56)砌体工程4.19 砖墙砌筑 (57)4.20 方(圆)柱砌筑 (61)4.21 毛石砌筑 (62)4.22 勾缝 (66)4.23 屋面隔热、保温层铺设 (67)4.24 小型预制构件安装 (68)4.25 零星砌筑……………………………………………………………694.26 混凝土管铺设、接头 (70)4.27 砌筑材料水平运输 (72)4.28 砌筑材料人力垂直运输 (76)4.29 集中搅拌砂浆 (77)抹灰工程4.30 白灰砂浆 (79)4.31 混合砂浆 (80)4.32 水泥砂浆 (83)4.33 水磨石 (93)4.34 水刷石 (97)4.35 干粘石 (99)4.36 剁假石 (101)4.37 贴块料面层、预制水磨石板、大理石板 (102)4.38 抹灰材料人力水平运输 (105)4.39 抹灰材料人力垂直运输 (107)模板工程4.40 捣制基础钢模板安、拆 (108)4.41 捣制柱钢模板安、拆 (111)4.42捣制梁钢模板安、拆 (112)4.43捣制墙钢模板安、拆 (114)4.44捣制板钢模板安、拆 (115)4.4其它捣制构件钢模板安、拆 (116)4.46 捣制构件预组装钢模板 (119)4.47构筑物钢模板安、拆 (121)4.48预制柱钢模板安、拆 (124)4.49预制梁钢模板安、拆 (125)4.50预制桩钢模板安、拆 (126)4.51 钢模板保养、装箱 (127)4.52 捣制基础木模板制、安、拆 (128)4.53捣制柱木模板制、安、拆 (131)4.54捣制梁木模板制、安、拆 (133)4.55捣制墙木模板制、安、拆 (136)4.56捣制板木模板制、安、拆 (137)4.57其它捣制构件木模板制、安、拆 (139)4.58构筑物木模板制、安、拆 (146)4.59 预制柱木模板制、安、拆 (150)4.60预制梁木模板制、安、拆 (151)4.61预制桩、支架木模板制、安、拆 (152)4.62预制板木模板制、安、拆 (153)4.63预制屋架、支撑及檀条、天沟木模板制、安、拆 (154)4.64 其它预制构件木模板制、安、拆 (156)4.65 捣制基础复合木模板制、安、拆 (157)4.66捣制柱复合木模板制、安、拆 (160)4.67捣制梁复合木模板制、安、拆 (162)4.68捣制墙复合木模板制、、安、拆 (165)4.69捣制板复合木模板制、安、拆 (166)4.70捣制其它构件复合木模板制、安、拆 (168)4.71构筑物复合木模板制、安、拆 (173)4.72预制柱复合木模板制、安、拆 (177)4.73预制梁复合木模板制、安、拆 (178)4.74预制桩、支架复合木模板制、安、拆 (179)4.75预制板复合木模板制、安、拆 (180)4.76预制屋架、支撑及檩条、天沟复合木模板制、安、拆 (181)4.77其它预制构件复合木模板制、安、拆 (183)4.78预留螺栓盒制、安、拆……………………………………………1844.79各种预埋件安装 (187)4.80模板支拆材料人力水平运输……………………………………1894.81模板支拆材料人力垂直运输 (192)钢筋工程4.82钢筋机械制作 (193)4.83各种基础钢筋绑扎 (194)4.84 柱、梁、板等上部结构钢筋绑扎 (196)4.85 钢筋冷拔 (197)4.86 钢筋对焊(闪光焊) (198)4.87 钢筋电渣焊 (199)4.88 钢筋搭接焊 (200)4.89钢筋人力水平运输 (202)4.90钢筋人力垂直运输 (203)4.91钢筋机械垂直运输 (204)混凝土工程4.92 混凝土捣固 (205)4.93 自行搅拌混凝土 (206)4.94 商品混凝土 (210)4.95 混凝土原材料等水平运输 (211)4.96 混凝土人力垂直运输 (214)4.97 混凝土机械垂直运输 (215)防水工程4.98 马蹄脂、油毡(纸)卷材防水层 (216)4.99冷胶料、玻璃纤维布卷材防水层 (220)4.100 改性沥青(APP)、沥青防胶(SBS) (223)4.101 沥青砂浆、沥青珍珠岩 (224)4.102 沥青混凝土、沥青路面 (225)4.103 沥青贴软木 (226)4.104 涂刷沥青、臭油 (227)4.105 填塞伸缩缝 (229)油漆工程4.106 木门窗油漆 (230)4.107 木地板油漆 (235)4.108天棚及木装修油漆 (237)4.109 抹灰面油漆 (247)4.110 贴塑料壁纸(布) (249)4.111喷浆、刷浆、刷涂料、刷乳胶漆、喷塑、喷涂 (250)4.112金属面油漆 (258)4.113 黑板刷油漆 (263)玻璃工程及门窗安装工程4.114裁安玻璃 (264)4.115调制玻璃腻子及裁玻璃条 (267)4.116 玻璃人力水平、垂直运输 (269)4.117 门窗安装 (270)4.118 门窗人力水平、垂直运输…………………………………………275钢结构工程4.119 钢柱安装 (276)4.120 钢吊车梁安装 (277)4.121钢制动板安装 (278)4.122 钢托架、辅桁架安装 (279)4.123 钢屋面梁安装 (280)4.124 钢天沟安装 (281)4.125钢屋架拼(安装) (282)4.126 钢天窗架拼(安装) (283)4.127 屋面钢支撑、系杆安装 (284)4.128柱间钢支撑安装 (285)4.129 墙皮结构及“C”型钢檩条安装 (286)4.130 钢梯子、栏杆安装 (287)4.131 操作平台(走道)安装 (288)4.132钢通廊拼(安装) (289)4.133 单轧吊(吊挂平台)安装 (290)4.134 整体钢漏斗、衬板安装 (291)4.135 高位料仓大板梁安装 (292)4.136 钢支架安装 (293)4.137 钢烟囱安装 (294)4.138通风井安装 (295)4.139 钢烟罩拼(安装) (296)4.140 彩钢板安装 (297)4.141 钢屋面板安装 (298)4.142 金属结构刷漆 (299)4.143 预制砼柱、梁安装 (300)4.144 砼屋子架安装 (301)4.145 预制砼大板安装 (302)4.146钢楼梯、平台、栏杆制作及安装 (303)4.147钢门窗制作 (305)4.148预埋铁件及其它制作 (310)专业炉窑工程4.149炼焦炉砌筑炼 (312)4.150焦炉烘炉工程(热态) (313)4.151炼焦炉烘炉工程(冷态) (315)4.152炼焦炉附属工程 (316)4.153高炉本体砌筑 (318)4.154热风炉砌砖 (320)4.155高炉系统管道砌砖 (322)4.156炼钢转炉砌砖 (323)4.157混铁炉砌砖 (324)4.158电炉砌砖 (326)4.159竖窑砌砖 (328)4.160连续式加热炉砌砖 (329)4.161隧道窑砌砖 (331)4.162回转窑砌砖 (332)4.163玻璃熔窑 (333)一般炉窑工程4.164炉墙砌筑 (334)4.165炉底砌筑 (335)4.166炉顶砌砖 (336)4.167管道内衬砌砖 (337)4.168现浇耐火浇注料 (338)4.169现浇隔热耐火浇注料 (345)4.170耐火捣打料 (347)4.171轻质耐火喷涂料 (348)4.172重质耐火喷涂料 (349)4.173耐酸、纤维耐火喷涂料 (350)4.174人工涂料不定形耐火喷涂料 (351)4.175填料和灌浆 (352)4.176贴挂高温(隔热)板(毡)和缠石棉绳 (353)4.177模板和拱胎 (354)4.178预砌筑、组合砖预组装及选砖 (355)4.179机械集中切砖 (356)4.180炉窑金具件制作、安装 (358)4.181耐火材料汽车运输 (359)4.182垂直运输 (360)4.183黄板纸油毡及黑铁板剪切 (361)土建工程劳动定额1 范围:1.1 本标准适用于一般工业与民用建筑的新建、扩建、改建工程中施工现场和施工企业内的材料运输及材料加工,是建筑企业内部组织生产、编制施工作业计划、签发施工任务书、考核工效、承包中计算人工、实行按劳分配和经济核算的依据,也是编制工程概、预算定额人工部分的基础。

建筑工程施工工人劳动定额

建筑工程施工工人劳动定额

(一)砌体项目砌体项目工程量计算规则1、墙体以不同厚度分类,工程量按砌体面积计算,砌体工程按墙体厚度分类,套相应定额。

2、计算墙体应扣除门窗洞口嵌入墙身的梁、柱,不扣除0.3m2以下予留孔洞。

3、砌砖墙包括安装门窗过梁、砖平拱,面积连砖墙计算。

4、砌砖墙均包括原浆勾缝用工,24砖墙需补平另按相应项目计算。

说明:1、砌砖墙应配合预留电线管沟、线盒,转角加钢筋等工作。

2、必须做到工完场清。

3、砖块规格按标准砖规格。

其中:12墙68条/ m2,18墙102条/ m2,24墙136条/ m2一般不予换算。

(一)砌体项目工作内容:淋砖、运砖、运砂浆、砌砖、安门窗过梁、塞墙尾、清理场地等。

(二)内墙批挡项目内墙批挡项目工程量计算规则:1、天花、内墙批挡以实际完成面积计算。

2、梁柱以二种方式计算:A、以展开面积单独计算。

B、以展开面积合在墙体或天花抹灰中一起计算,另以长度补工。

3、批挡不包括定点,批灌门窗洞。

(但施工缝必须分割整齐。

)4、墙踢脚线分二次施工的,不扣除踏脚线面积,但必须留空位置。

(如若无留空,以后凿除用工要负责)5、批灌门窗框时,以延长米计算。

6、批挡调整系数,高指层高,每步架为1.8米。

7、零星面积批挡为一些项目的补充(以固体难度取值)。

说明:1、批挡为二遍(打底面层),如设计要求增加遍数的,按相应定额计算。

如减少面层抹灰的,按相应定额计算。

2、所有定额项目包括搭脚手架在内,层高超过3.6按相应定额计算。

3、砂浆为统一制作,不包括在定额内。

如需制作砂浆,则按相应定额计算。

4、按定额分配工作时,须综合考虑室内收尾工程。

(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、找平、压光、清理场地等工序。

(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、压光、清理场地等工序(三)外墙装修项目外墙装修项目工程量计算规则:1、外墙批挡、贴饰面砖,以实际完成面积计算。

不扣除孔洞面积,但必须修整完好。

2、外墙批挡不包定点,批灌门窗洞。

建筑劳动定额

建筑劳动定额

之阳早格格创做序号名目称呼计量单位工时处事真量一、土石圆工程1 人为掘土 m3 3.66 掘土、扔土或者拆筐、建整底边2 协共板滞掘土1000m3 55.00 包罗人为建边坡、整仄3 大天回挖土紧挖m3 0.60 包罗5m内与土、碎土、找仄4 大天回挖土夯挖m3 1.56 包罗5m(二遍为准)5 基(槽)坑回挖土紧挖m3 0.96 包罗5m内与土、碎土、找仄6 基(槽)坑回挖土夯挖m3 1.68 包罗5m内1 人为凿灌注砼桩头m3 16.98 准备工具、划线、凿桩头砼、暴露钢筋、扫除碎碴、运出坑1m中2 人为凿预制圆(管)桩头 10根 21.84 共上3 铺设碎砖搞铺垫层 m3 3.42 共上5 碎石战砂垫层电动夯真机m3 4.20 共上6 砼无筋垫层m3 8.22 砼搅拌、买进商品砼、泵收、非泵收、铺设、捣固三、砌筑工程1、浑理天槽、递砖、调制砂浆、砌砖.2、砌砖过梁、砌仄拱、模板创制、拆置、裁撤3、安顿预制过梁板、垫块、木砖.1 尺度砖直形砖前提m36.84 2 尺度砖圆、弧形砖前提m3 8.04 3 加气砼砌块(600×240×150)m3 5.40 4 硅酸盐空心砌块(390×190×190) m3 6.66 5 尺度砖1/2砖中墙 m3 9.54 6 混同砂浆尺度砖1砖中墙m3 8.28 7 混同砂浆尺度砖1砖弧形中墙 m3 9.48 8 尺度砖1/2砖内墙 m3 9.18 9 尺度砖1砖内墙m3 7.56 10 尺度砖1砖弧形内墙 m3 8.70 11 墙基防潮层防火砂浆10m2 4.08 搅拌、输收、浇捣、抹里、保护12 墙基防潮层防火砼6cm薄 10m2 5.34 搅拌、输收、浇捣、抹里、保护13 八五多孔砖1砖墙m3 7.50 14 八五多孔砖/2砖墙m3 8.90 15 八五多孔砖1砖弧形墙m3 8.65 16 八五多孔砖1/2砖弧形墙形砖前提m3 8.70 19 砖中墙m3 9.18 20 八五砖1 1/2砖中墙m3 8.76 21 八五砖1砖弧形中墙m3 10.56 22 八五砖1 1/2砖弧形中墙m3 10.02 23 八五砖1/2砖中墙m3 10.56 24 八五砖1/2砖弧形中墙 m3 12.18 25 八五砖1/2砖内墙 m3 10.20 26 八五砖1砖内墙 m3 8.40 27 八五砖围墙 m3 9.36 28 八五砖砌砖台阶(火仄投影里积) 10m2 28.20 29 八五砖天沟 m3 7.68 30 小型砌体 m3 14.16 四、钢筋工程包罗钢筋除锈、创制、绑扎、拆置,将钢筋蜿蜒、焊交、牢固,并搞佳降脚浑处事.1 钢筋创制、绑扎t 57.75 其中:创制25.98工时、绑扎31.77工时2 钢筋电渣压力焊交头 10个头 2.73 3 阳台出火心创制 10只 2.77 4 预埋铁件创制60*60 100只 9.87 5 预埋铁件创制100*100 100只 15.02 6 晒衣架创制100只24.36 7 角铁井字架拆设座144.90 其中:拆设87.15工时、裁撤57.75工时(按六层楼估计)五、混凝土工程A、自拌砼包罗混凝土搅拌、火仄输收、浇捣、保护,并搞佳降脚浑处事. 1 现浇混凝土条形前提无梁式m3 4.50 2 现浇混凝条形土前提有梁式 m3 4.50 3 现浇谦堂(板式)前提无梁式 m3 4.20 4 现浇谦堂(板式)前提有梁式 m3 4.92 5 现浇桩启台独力柱基m3 4.50 6 现浇混凝土设备前提块体20m3内m3 4.56 7 现浇矩形柱m3 11.52 8 现浇圆形多边形柱m3 12.36 9 现浇L T +型柱m3 13.50 10 m3 19.50 11 现浇前提梁天坑收撑梁 m3 4.56 12 现浇单梁框架梁连绝梁 m3 8.40 13 现浇同形梁挑梁 m3 8.88 1411.52 15 现浇过梁 m3 15.18 16 现浇拱形梁 m3 11.52 17 现浇砼挡土墙战天下室墙m3 7.26 18 现浇大天以上直(圆)形墙200mm内m3 10.32 19 现浇大天以上直(圆)形墙200mm中m3 9.42 20 现浇后浇墙戴 m3 12.84 21 现浇依附于梁墙上的砼线条 10m 3.54 22 现浇电梯井壁 m3 17.46 23 现浇有梁板m3 6.72 24 阶梯课堂、体育瞅台锯齿形底板 m3 7.38 25 现浇无梁板 m3 6.24 26 现浇仄板 m3 7.50 27 现浇拱板 m3 10.56 28 现浇后浇板戴 m3 8.70 29 现浇楼梯直形 10m2 23.40 30 现浇楼梯圆弧形 10m2 26.88 31 现浇雨篷板式 10m2 11.10 32 现浇雨篷复式 10m2 13.50 33 现浇阳台 10m2 18.66 34 现浇楼梯雨篷阳台砼含量每删减1m3 m3 11.88 35 现浇天沟 m3 7.86 36 现浇栏板m3 15.18 37 现浇现浇扶脚下嵌轴线柱10m 9.18 38 现浇天檐沟横背挑板 m3 14.04 39 现浇压顶 m3 12.84 40 现浇小型构件 m3 14.64 41 现浇台阶 10m2 14.88 42现场预制过梁 m3 6.36 43 现场预制小型构件 m3 18.84 44 砼井圈创制 m3 18.84 45 预制沟盖板 m3 8.46 46 钢筋砼池底仄底 m3 9.12 47 钢筋砼池底锥形底 m3 9.12 48 钢筋砼池壁圆形壁壁薄15cm内 m3 10.68 49 钢筋砼池壁圆形壁壁薄25cm 内 m3 10.68 50 钢筋砼池壁圆形壁壁薄30cm内 m3 10.68 51 钢筋砼池壁矩形壁壁薄15cm内m3 10.68 52 钢筋砼池壁矩形壁壁薄25cm内 m3 10.68 53 钢筋砼池壁矩形壁壁薄30cm 内 m3 10.68 54 钢筋砼池无梁盖 m3 9.12 55 钢筋砼池肋形盖m3 9.12 56 无梁盖池柱 m3 9.06 57 壁基梁 m3 9.12 58 砼钢筋砼天沟底 m3 5.16 59 砼钢筋砼天沟壁 m3 9.54 60 砼钢筋砼天沟顶 m3 5.70 B、自拌泵收砼包罗混凝土搅拌、泵收、浇捣、保护,并搞佳降脚浑处事.1 现浇混凝土条形前提无梁式m3 3.54 2 现浇混凝条形土前提有梁式m3 3.54 3 现浇谦堂(板式)前提无梁式 m3 3.30 4 现浇谦堂(板式)前提有梁式m3 3.84 5 现浇桩启台独力柱基 m3 3.54 6 现浇混凝土设备前提块体20m3内 m3 3.60 7 现浇矩形柱 m3 9.06 8 现浇圆形多边形柱 m3 9.66 9 现浇L T +型柱 m3 10.56 10 现浇前提梁天坑收撑梁m3 3.60 11 现浇单梁框架梁连绝梁m3 6.60 12现浇同形梁挑梁 m3 6.96 13 m3 9.06 14 现浇过梁m3 11.82 15 现浇拱形梁 m3 9.06 16 现浇砼挡土墙战天下室墙m3 5.70 17 现浇大天以上直(圆)形墙200mm内m3 8.10 18 现浇大天以上直(圆)形墙200mm中 m3 7.38 19 现浇后浇墙戴 m3 10.02 20 现浇电梯井壁 m3 13.62 21 现浇有梁板 m3 5.28 22 现浇无梁板 m3 4.92 23 现浇仄板 m3 5.94 24 现浇拱板 m3 8.28 25 现浇楼梯直形 10m2 18.36 26 现浇楼梯圆弧形10m2 21.00 27 现浇雨篷板式10m2 8.70 28 现浇雨篷复式10m2 10.56 29 现浇阳台 10m2 14.64 30 现浇楼梯雨篷阳台砼含量每删减1m3 m3 9.30 31 现浇天檐沟横背挑板m3 10.98 32 现浇台阶10m2 11.70 六、金属结构工程1 楼梯栏杆扁圆钢 m 1.42 其中:创制0.87工时、拆置0.55工时2 楼梯栏杆扁圆钢 m 1.73 其中:创制1.18工时、拆置0.55工时3 楼梯栏杆钢管m 2.15 其中:创制1.60工时、拆置0.55工时4 阳台栏杆扁圆钢m 1.47 其中:创制0.84工时、拆置0.63工时5 阳台栏杆扁圆钢m 1.74 其中:创制1.11工时、拆置0.63工时6 阳台栏杆钢管m 2.10 其中:创制1.47工时、拆置0.63工时7 栅栏围墙 t 100.80 其中:创制67.20工时、拆置33.6工时七、构件输收及拆置工程1 过梁拆置塔式起重机 m3 5.16 构件翻身、便位、加固、拆置、矫正、焊交牢固2 小型构件拆置塔式起重机m3 6.72 1、构件翻身便位(或者场内输收)、加固、吊拆、矫正、焊交牢固.2、拼拆台创制、拆设、裁撤.3 过梁交头灌缝 m3 1.50 浑理基层、模板创制、拆置、裁撤、混凝土人为搅拌、浇捣、保护 4 小型构件交头灌缝 m3 6.30 共上八、木结构工程 1 檩木圆木m3 19.26 创制、拆置檩木、檩托木(或者垫木),伸进墙里里分刷防腐油2 檩木上钉椽子及挂瓦条 10m2 2.46 檩条上钉椽子3 砼或者钢檩条上上钉三角木10m 0.66 创制、拆置三角木4 木楼梯10m2 93.84 创制拆置楼梯踩步、楼梯仄台楞木及楼板,伸进墙身部分九、屋、仄、坐里防火及保温隔热工程1 火泥砂浆粉挂瓦条断里20×30mm 间距315mm 10m2 3.72 浇火、弹线、调运砂浆、抹里.2 火泥砂浆粉挂瓦条断里20×30mm 间距345mm 10m2 3.36 共上3 火泥砂浆粉挂瓦条断里20×30mm 间距356mm 10m2 3.24 共上4 铺火泥彩瓦10m2 4.50 切割、铺瓦5 火泥彩瓦脊瓦10m 3.60 调运砂浆、拆置脊瓦(件)、钻孔牢固启檐瓦、色浆稀启6 火泥彩瓦启山瓦10m 5.10 共上725mm 10m2 6.84 浑理基层、刷火泥浆、砂浆搅拌、抹灰、810m2 12.12格、分格缝内嵌油膏9 墙里嵌木丝板伸缩缝10m 2.28 熬制沥青、玛碲脂、浸木板、油浸麻丝挖缝10 天下室底板墙钢板止火戴10m 17.34 钢(紫铜)板裁剪、焊交成型、铺设11 天下室底板墙橡胶(塑料)止火戴 10m 6.30 裁剪止火戴、交头、拆置12 伸缩缝(变形缝)处止火戴橡胶止火戴10m 6.60 13 伸缩缝(变形缝)处止火戴塑料止火戴 10m 6.60 14 屋里楼大天保温隔热火泥珍珠岩块m3 3.36 浑扫下层、铺设块料15 屋里楼大天保温隔热沥青珍珠岩块 m3 3.36 共上16屋里楼大天保温隔热加气砼块 m3 2.82 共上17 屋里楼大天保温隔热现浇火泥珍珠岩 m3 6.00 浑扫下层、调制混同料并铺挖18 屋里楼大天保温隔热散苯乙烯泡沫板m3 27.42 浑扫下层、铺设块料十、厂区讲路及排火工程0.00 1 整治路床新路基整治 10m2 0.90 将路床崎岖没有服处举止仄坦2 整治路床旧路基整治10m2 2.34 共上3 讲路讲碴垫层10cm 10m2 1.86 路槽上铺筑垫层、找仄、碾压4 讲路讲碴垫层每删减1cm 10m2 0.12 5 铺预制块路里苏J9501-10-5 10m2 6.90 铺砂垫层、预制砼块,扫缝6 铺砼圆格砖路里苏J9501-10-6 10m2 5.52 共上7 广场砖有图案 10m2 19.38 铺分离层及揭块料里层,砂浆嵌缝8 广场砖无图案10m2 16.50 共上9 铺乌色讲板苏J9501-10-7 10m2 8.04 共上10 砼路牙及路沿苏J9508-46-A 10m 11.16 掘天沟、铺垫层、搅捣砼垫层、铺路牙沿、勾缝11 砼路沿苏J9508-46-B 10m 8.46 共上12 砼路沿苏J9508-46-C 10m 5.82 共上13 砼路里里层10cm薄 10m2 9.90 收、坐、拆模、搅捣砼、抹里(随捣随抹)保护14 砼路里里层每删减1cm 10m2 0.60 共上15 砼井(池)底 m3 4.62 搅拌及保护砼16 砼井(池)壁m3 11.34 共上17 砼井(池)顶10m 7.32 共上18 废品砼构件拆置井盖及井座套1.92 盖板输收、拆置、砂浆挖稳19 废品砼板构件拆置板m3 4.98 共上20 铸铁盖板拆置套 3.66 废品铸盖板安顿牢固21 圆形砖砌窨井化(储)粪池 m3 9.66 调制砂浆、砌砖、拆置铁爬梯22圆形砖砌窨井化(储)粪池m3 11.10 共上23 井池壁抹灰10m2 9.90 调制砂浆、抹灰24 锯缝机锯缝深50mm 10m 2.58 浑扫、浑洗、划线定位、切缝25 锯缝机锯缝每减少10mm 10m 0.60 26 混凝土管启插式火泥砂浆交心250mm 10m 5.52 浑理、铺管、调制交心资料、交心、抹砂浆、保护27 混凝土管启插式火泥砂浆交心300mm 10m 6.66 共上28 混凝土管启插式火泥砂浆交心400mm 10m 8.94 共上29 混凝土管启插式火泥砂浆交心450mm 10m 10.74 共上30 混凝土管启插式火泥砂浆交心500mm 10m 11.94 共上31 U-PVC塑料管铺设Φ110mm 10m 0.96 浑理基坑、下管、截管、铺管、涂胶等局部工序32 U-PVC塑料管铺设Φ160mm 10m 1.08 共上33 U-PVC塑料管铺设Φ200mm 10m 1.08 共上34 U-PVC 塑料管铺设Φ250mm 10m 1.38 共上35 U-PVC塑料管铺设Φ315mm 10m 1.62 共上十一、楼大天工程1 碎砖搞铺垫层m3 2.88 拌战、铺设、找仄、夯真2 讲碴搞铺垫层m3 4.52 铺设、找仄、夯真3 砼没有分格垫层m3 7.40 砼搅拌、捣固、保护4 砼分格垫层 m3 8.27 砼搅拌、捣固、保护5 火泥砂浆找仄层(20mm)砼或者硬基层上10m2 3.81 浑理基层、调运砂浆、抹仄、压真6 火泥砂浆找仄层(20mm)正在弥补资料上 10m2 4.79 浑理基层、调运砂浆、抹仄、压真7 细石砼找仄层40mm 10m2 4.79 细石砼搅拌、捣仄、压真、保护8 火泥砂浆楼大天20mm 10m2 5.17 浑理基层、调运砂浆、抹里、压光、保护9 火泥砂浆楼梯10m2火仄投影里积10m2 36.23 10 火泥砂浆台阶10m2火仄投影里积10m215.29 浑理基层、调运砂浆、抹里、压光、保护11 火泥砂浆加浆抹光随捣随抹薄5mm 10m2 3.59 浑理基层、调运砂浆、抹里、压光、保护12 火泥砂浆踢足线 10m 2.61 浑理基层、调运砂浆、抹里、压光、保护13 300×300天砖楼大天(火泥砂浆) 10m2 22.74 浑理基层、锯板磨细、揭天砖、揩缝、浑理净里、调制火泥砂浆、刷素火泥浆.14 400×400天砖楼大天(火泥砂浆) 10m2 18.17 共上15 800×800天砖楼大天(火泥砂浆) 10m2 19.96 共上16 天砖多色简朴图案镶揭楼大天(火泥砂浆) 10m2 34.11 共上17 天砖楼梯(火泥砂浆)10m2 58.92 共上18 天砖台阶(火泥砂浆) 10m2 33.29 共上19 天砖踢足线(火泥砂浆) 10m 5.93 共上20 砼集火10m213.33 挖或者掘土、夯底、铺垫层、浇捣砼、调制砂浆、抹里21 砼大门斜坡10m2 15.23 共上22 火泥砂浆娄蹉搞正在大天砼斜坡或者钢筋砼斜坡上10m2 14.69 23 砼明沟10m14.09 掘、运土、夯底、铺垫层、浇捣砼、调制砂浆、砌砖、抹里24 八五砖明沟10m 20.18 共上十二、墙柱里工程1 砖中墙里墙裙抹火泥砂浆10m2 9.52 1、浑理、建补、干润基层表面,堵墙眼、调运砂浆、浑扫降天灰.2、刷浆、抹灰找仄、洒火干润、罩里压光.2 砖内墙里墙裙抹火泥砂浆10m2 8.38 共上3 砼中墙里墙裙抹火泥砂浆10m2 10.17 共上4 砼内墙里墙裙抹火泥砂浆10m2 9.03 共上5 沉量墙墙裙抹火泥砂浆10m2 8.38 共上6 钢丝网墙抹火泥砂浆 10m2 9.19 共上7 砖墙内墙里上二遍火泥砂浆刮糙(毛坯) 10m2 8.38 共上8 砼墙内墙里上二遍火泥砂浆刮糙(毛坯) 10m2 9.03 共上9 阳台雨篷抹火泥砂浆 10m2 44.55 共上10 单独门窗套窗台压顶抹火泥砂浆 10m2 37.16 共上11 挑沿天沟腰线栏杆扶脚抹火泥砂浆 10m2 30.90 共上12 遮阳板栏板抹火泥砂浆10m2 16.86 共上13 整星名目抹火泥砂浆10m2 17.90 共上14 砼化妆线条抹火泥砂浆10m2 39.98 共上15 多边形圆形砼柱梁里抹火泥砂浆 10m2 16.16 共上16 矩形砼柱梁里抹火泥砂浆 10m2 12.51 共上17 砖中墙里抹混同砂浆10m2 8.92 共上18 砖内墙里抹混同砂浆10m2 7.78 共上19 砼中墙里抹混同砂浆 10m2 9.57 共上20 砼内墙里抹混同砂浆10m2 8.43 共上21 钢丝网墙里抹混同砂浆10m2 9.19 共上22 沉量墙里抹混同砂浆10m2 8.38 共上23 多边形圆形砼柱、梁里抹混同砂浆10m2 15.67 共上24 矩形砼柱、梁里抹混同砂浆 10m2 12.02 共上25 砖内墙里上二遍混同砂浆刮糙(毛坯) 10m2 8.38 共上26 砼内墙里上二遍混同砂浆刮糙(毛坯) 10m2 9.03 共上27 中墙抹灰里分格缝内嵌玻璃条 10m2 2.61 玻璃条制安、划线分格28 内墙里墙裙砂浆粘揭瓷砖200×300mm 10m2 26.55 1、浑理建补基层表面、挨底抹灰、砂浆找仄. 2、收料、抹分离层、揭瓷砖、揩缝、浑净里层.29 柱梁里砂浆粘揭瓷砖200×300mm10m2 30.46 共上30 整星名目砂浆粘揭瓷砖200×300mm10m2 33.62 共上31 墙里花瓷砖腰线200×65mm 10m 2.28 共上32 墙里墙裙砂浆粘揭釉里砖稀缝 10m2 30.90 1、浑理建补基层、挨底抹灰、砂浆找仄. 2、选料、抹分离层、揭里砖、揩(勾)缝、浑净里层.33 墙里墙裙砂浆粘揭釉里砖勾缝 10m2 33.84 共上34 整星名目砂浆粘揭釉里砖稀缝 10m2 39.11 共上35 整星名目砂浆粘揭釉里砖勾缝10m2 47.49 共上36 墙里墙裙纸板饰里砖勾缝10m2 37.59共上37 整星名目纸板饰里砖里砖勾缝墙里、墙裙10m248.85 共上38 整星名目纸板饰里砖勾缝 10m2 41.07 共上39整星名目纸板饰里砖里砖勾缝整星名目10m2 53.42 共上40 化教锚栓搞挂里砖1000×800 10m2 47.98 1、浑理基层,荡涤里板、钻孔成槽、拆置铁件(螺栓)、挂里板.2、刷胶、挨蜡、浑理里层等局部收配历程.41 钢丝网挂揭里砖1000×800 10m2 45.37 共上42 型钢龙骨搞挂里砖1000×80010m2 40.36 共上43 内墙里粘揭文化石(砂浆) 10m2 32.861、浑理建补基层表面、挨底抹灰、砂浆找仄.2、选料、抹分离层砂浆(刷粘结剂)、揭里砖、揩缝、浑净表面.44整星名目粘揭文化石(砂浆) 10m2 36.28 共上十三、天棚工程1、浑理建补基层表面、堵眼、调运砂浆、浑扫降天灰.2、抹灰、找仄、罩里及压光.1 现浇砼天棚火泥砂浆里10m2 8.98 2 预制砼天棚火泥砂浆里 10m2 10.01 3 现浇砼天棚混同砂浆里10m2 8.21 4 钢板网天棚混同砂浆二遍10m27.56 十四、足脚架 1、拆拆足脚架、上料仄台、仄安笆、护身栏杆战铺、翻、拆足脚板.2、裁撤后资料场内堆搁战资料场内、中输收.1 砌墙足脚架里架子下3.60m内10m2 0.62 2 砌墙足脚架中架子单排下12m内10m2 4.00 3 砌墙足脚架中架子单排下12m内10m24.94 4 砌墙足脚架中架子单排下20m内 10m2 6.02 5 斜讲下12m内座36.72 6 谦堂足脚架基原层下5m内10m2 6.02 7前提砼浇捣足脚架10m2 1.81 8 抹灰足脚架下 3.60m内10m2 0.05 9 抹灰足脚架下超出3.60m,正在5m内10m21.78 10 单独柱、梁、墙、油(火)池壁砼浇捣足脚架3.60m以上 10m2 1.08 11 下压线防备架 10m 27.22 12 金属过讲防备棚工期5个月 10m2 5.78 13 电梯井字架拆设下度20m内座52.26 14 电梯井字架拆设下度30m内座 80.40 15 电梯井字架拆设下度40m内座 118.32 16 电梯井字架拆设下度50m内座173.52 17 斜讲H≤12m 座39.98 包罗拆拆18 斜讲H≤20m 座 97.78 包罗拆拆19 拆拆搅拌机棚 10m2 8.40 20 拆拆卷扬机棚 10m2 4.20 21 荡涤调养扣件 100只 5.78 22 足脚钢管调直 100根 14.28 木模板及复合模板创.1 砼垫层 10m2 25.08 2 无梁式戴形前提拉拢钢模板 10m2 17.46 3有梁式戴形前提拉拢钢模板10m2 15.90 4 无梁式钢筋砼谦堂前提拉拢钢模板10m2 15.84 5 有梁式钢筋砼谦堂前提拉拢钢模板10m2 20.52 6 百般柱基桩启台拉拢钢模板10m2 18.96 7 块体设备前提单体20m3内拉拢钢模板 10m2 15.06 8 矩形柱拉拢钢模板10m2 24.18 9 矩形柱复合木模板10m2 19.32 10 + L T形柱拉拢钢模板 10m2 36.30 11 + L T形柱复合木模板 10m2 29.04 12 圆多边形柱木模板 10m2 29.34 1310m2 30.12 14 10m2 24.12 15 前提梁拉拢钢模板 10m2 14.46 16 前提梁复合木模板 10m2 11.58 17 挑梁单梁连绝梁框架梁拉拢钢模板 10m2 23.88 18 挑梁单梁连绝梁框架梁复合木模板 10m2 19.08 19 拱形梁复合木模板10m2 33.18 20 弧形梁复合木模板10m2 28.56 21 同形梁拉拢钢模板 10m2 30.66 22 同形梁复合木模板10m2 24.48 23 天坑收撑梁拉拢钢模板10m2 18.42 24 圈梁天坑收撑梁复合木模板10m2 14.76 25 过梁拉拢钢模板 10m2 26.16 26 过梁复合木模板 10m2 20.94 27 依附于梁上的砼线条10m 1.98 28 天下室内墙拉拢钢模板10m2 17.82 29 天下室内墙复合木模板 10m2 14.22 30 天下室中墙墙薄300mm拉拢钢模板10m2 17.82 31 天下室中墙墙薄300mm复合木模板10m2 14.22 32 直形墙拉拢钢模板10m2 16.50 33 直形墙复合木模板 10m2 13.26 34 电梯井壁拉拢钢模板 10m2 17.58 35 电梯井壁复合木模板 10m2 14.04 36 弧形墙复合木模板10m2 20.04 37 现浇板薄度10cm内拉拢钢模板10m2 16.50 38 现浇板薄度10cm内复合木模板10m2 13.26 39 现浇板薄度20cm内拉拢钢模板 10m2 19.86 40 现浇板薄度20cm内复合木模板 10m2 15.90 41 现浇板薄度30cm 内拉拢钢模板10m2 23.82 42 现浇板薄度30cm内复合木模板10m2 19.08 43 现浇板薄度50cm以内拉拢钢模板10m2 30.96 44 现浇板薄度50cm以内复合木模板 10m2 24.78 45 拱形板 10m2 40.02 46 后浇板戴模板、收撑减少费最下层收撑工期5个月内10m 0.00 47 楼梯拉拢钢模板10m2 63.72 48 楼梯复合木模板 10m2 51.00 49 火仄挑沿板式雨篷拉拢钢模板 10m2 38.64 50 火仄挑沿板式雨篷复合木模板 10m2 30.90 51 复式雨篷拉拢钢模板 10m2 41.52 52 复式雨篷复合木模板10m2 33.24 53 阳台拉拢钢模板 10m2 43.32 54 阳台复合木模板10m2 34.68 55 圆弧形楼梯木模板10m2 62.52 56 台阶10m2 10.44 57 圆弧形板式雨篷钢收撑木模板 10m2 34.50 58 圆弧形复式雨篷钢收撑木模板 10m2 43.14 59 圆弧形阳台钢收撑木模板 10m2 47.82 60 横背挑板栏板拉拢钢模板 10m2 21.06 61 横背挑板栏板复合木模板 10m2 24.72 62 檐沟小型构件木模板 10m2 22.08 63 池槽木模板 10m2 24.72 64 天沟拉拢钢模板10m2 22.26 65 天沟复合木模板10m2 17.82 66 压顶拉拢钢模板 10m2 21.66 67 压顶复合木模板 10m2 17.34 68 尺度砖侧模 m2 3.06 69 尺度半砖侧模 m2 2.16 70 八五砖侧模 m2 3.36 71 八五半砖侧模 m2 2.34 72 砼池底仄底 10m2 27.12 73 钢筋砼池底仄底 10m2 34.38 74 钢筋砼池壁圆形壁10m2 27.36 75 钢筋砼池壁矩形壁 10m2 17.34 76 钢筋砼池无梁盖 10m2 19.02 77 钢筋砼池肋形盖 10m2 22.14 78 钢筋砼池球形盖 10m2 46.98 79 无梁盖池柱 10m2 30.84 80 重淀池火槽 10m2 31.38 81 壁基梁 10m2 40.50 82 砼钢筋砼天沟底10m2 18.72 83 砼钢筋砼天沟壁 10m2 15.72 84 砼钢筋砼天沟顶10m2 18.60 85 无梁式戴形前提(弧形) 复合木模板10m2 18.18 86 无梁式钢筋砼谦堂前提(弧形) 复合木模板10m2 16.44 87 有梁式钢筋砼谦堂前提凸出梁复合木模板10m2 21.30 88 斜前提梁拉拢钢模板 10m2 16.62 89 斜前提梁复合木模板 10m2 13.32 90 斜挑梁、单梁、连绝梁、框架梁拉拢钢模板 10m2 27.48 91 斜挑梁、单梁、连绝梁、框架梁复合木模板10m2 21.96 92 斜拱形梁复合木模板10m2 38.16 93 斜弧形梁复合木模板 10m2 32.82 94 斜同形梁拉拢钢模板 10m2 35.28 95 斜同形梁复合木模板 10m2 28.14 96 弧形圈梁复合木模板 10m2 22.14 97 现浇斜板薄度10cm内拉拢钢模板10m2 21.48 98 (阶梯课堂、体育台)现浇板薄度10cm内拉拢钢模板10m2 19.80 99 现浇斜板薄度10cm内复合木模板 10m2 17.22 100 (阶梯课堂、体育台)现浇板薄度10cm内复合木模板 10m2 15.90 101 现浇斜板薄度20cm内拉拢钢模板 10m2 25.80 102 (阶梯课堂、体育台)现浇板薄度20cm内拉拢钢模板 10m2 23.82 103 现浇斜板薄度20cm内复合木模板 10m2 20.70 104 (阶梯课堂、体育台)现浇板薄度20cm内复合木模板 10m2 19.08 105 现浇斜板薄度30cm内拉拢钢模板10m2 30.96 106 现浇板薄度30cm内(阶梯课堂、体育台) 拉拢钢模板10m2 28.56 107 现浇斜板薄度30cm内复合木模板 10m2 24.78 108 现浇板薄度30cm内(阶梯课堂、体育台) 复合木模板 10m2 22.92 109 现浇斜板薄度50cm以内拉拢钢模板10m2 40.26 110 (阶梯课堂、体育台)现浇板薄度50cm以内拉拢钢模板 10m2 37.14 111 现浇斜板薄度50cm以内复合木模板10m2 32.22 112 现浇板薄度50cm以内复合木模板 10m2 29.76 十六、纯项工程 1 硬刮尺10根 3.68 2 灰砂板 10只 3.36 3 木蟹 10只 4.20 4 皮数杆 10根5.57 5 分格条10m 0.77 6 钉黄沙筛子只1.05 7 锯木砖(包罗刷沥青) 1000块 4.94 8 屋里人孔木盖板块 2.10 9 木制直尺 100m 6.72 10 单单轮车运八五砖 1000块 2.02 指场内输收11 单单轮车运多孔砖 1000块 4.03 指场内输收12 单单轮车运仄瓦 1000块 3.00 指场内输收13 单单轮车运火泥 100袋 3.69 指场内输收14 单单轮车运石灰膏 m3 3.17 指场内输收15 单单轮车运黄沙 t 0.58 指场内输收16 单单轮车运石子t 0.84 指场内输收17 人力运八五砖1000块2.79 18 人力运多孔砖 1000块 5.59 19 人力运仄瓦 1000块 5.04 20 人力运脊瓦 1000块 8.43 21 人力运黄沙 t 0.98 22 人力运石子 t 1.43 23筛黄沙 t 0.68 24 化石灰 t 5.46。

全国建筑设计劳动定额

全国建筑设计劳动定额

全国建筑设计劳动(工日)定额-(2)(共35页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--全国建筑设计劳动(工日)定额(2015年修编版)目录一、总说明 (1)二、工程项目复杂程度分类 (4)三、设计工作量分配参考比例 (5)四、全国建筑设计劳动(工日)定额 (19)办公、商业建筑01-1 办公建筑 (20)01-2 商业建筑 (20)01-3 城市综合体 (20)01-4 旅游、游乐配套建筑 (21)01-5 酒店建筑(五星级及以上) (21)01-6 酒店建筑(五星级以下) (21)2.交通建筑02-1 综合交通枢纽 (22)02-2 航空港 (22)02-3 码头客运站 (22)02-4 火车站(含高铁站、动车站) (23)02-5 长途汽车站 (23)3.医疗建筑03-1 门诊楼 (23)03-2 病房楼 (24)03-3 医技楼 (24)03-4 疗养及养老院(200床以上) (24)03-5 其他医疗建筑 (25)4.教育建筑04-1 大专院校教学楼(含高职) (25)04-2 中学教学楼 (25)04-3 小学教学楼 (26)04-4 幼儿园教学楼 (26)5.文娱、博览建筑05-1 剧院 (26)05-2 电影院 (27)05-3 图书馆 (27)05-4 博物馆 (27)05-5 美术馆 (28)05-6 档案馆 (28)05-7 群众艺术馆 (28)05-8 会展中心 (29)6.体育建筑06-1 体育场 (29)06-2 体育馆(含游泳馆、网球馆、训练馆等) (29)7.居住建筑07-1 别墅类 (30)07-2 多层住宅(7层以下) (30)07-3 高层住宅(7层-18层) (30)07-4 高层住宅(19层-100米) (31)07-5 超高层住宅(100米以上) (31)07-6 酒店式公寓 (31)8.车库建筑08-1 车库(独立式) (32)9.其它建筑09-1 监狱 (32)09-2 殡仪馆 (32)一、总说明(一)、《全国建筑设计劳动(工日)定额》(2014年修编版)(以下简称本定额),是在建设部二〇〇二年颁发的《民用建筑设计劳动定额》(二〇〇〇版)的基础上,适应近十余年来建筑设计的发展及技术进步和建设发展需要重新编制的。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

序号项目名称计量单位工时工作内容一、土石方工程1 人工挖土m3 3.66 挖土、抛土或装筐、修整底边2 配合机械挖土1000m3 55.00 包括人工修边坡、整平3 地面回填土松填m3 0.60 包括5m内取土、碎土、找平4 地面回填土夯填m3 1.56 包括5m5 基(槽)坑回填土松填m3 0.96 包括5m内取土、碎土、找平6 基(槽)坑回填土夯填m3 1.68 包括5m1 人工凿灌注砼桩头m3 16.98 准备工具、划线、凿桩头砼、露出钢筋、清除碎碴、运出坑1m外2 人工凿预制方(管)桩头10根21.84 同上3 m3 3.604 碎砖干铺垫层m3 3.42 同上5 碎石和砂垫层电动夯实机m3 4.20 同上6 砼无筋垫层m3 8.22 砼搅拌、购入商品砼、泵送、非泵送、铺设、捣固三、砌筑工程1、清理地槽、递砖、调制砂浆、砌砖。

2、砌砖过梁、砌平拱、模板制作、安装、拆除3、安放预制过梁板、垫块、木砖。

1 标准砖直形砖基础m3 6.842 标准砖圆、弧形砖基础m3 8.043 加气砼砌块(600×240×150)m3 5.404 硅酸盐空心砌块(390×190×190)m3 6.665 标准砖1/2砖外墙m3 9.546 混合砂浆标准砖1砖外墙m3 8.287 混合砂浆标准砖1砖弧形外墙m3 9.488 标准砖1/2砖内墙m3 9.189 标准砖1砖内墙m3 7.5610 标准砖1砖弧形内墙m3 8.7011 墙基防潮层防水砂浆10m2 4.08 搅拌、运输、浇捣、抹面、养护12 墙基防潮层防水砼6cm厚10m2 5.34 搅拌、运输、浇捣、抹面、养护13 八五多孔砖1砖墙m3 7.5014 八五多孔砖/2砖墙m3 8.9015 八五多孔砖1砖弧形墙m3 8.6516 1/2砖弧形墙m3 10.1917 m3 7.8618 m3 8.7019 砖外墙m3 9.1820 八五砖1 1/2砖外墙m3 8.7621 八五砖1砖弧形外墙m3 10.5622 八五砖1 1/2砖弧形外墙m3 10.0223 八五砖1/2砖外墙m3 10.5624 八五砖1/2砖弧形外墙m3 12.1825 八五砖1/2砖内墙m3 10.2026 八五砖1砖内墙m3 8.4027 八五砖围墙m3 9.3628 八五砖砌砖台阶(水平投影面积)10m2 28.2029 八五砖地沟m3 7.6830 小型砌体m3 14.16四、钢筋工程包括钢筋除锈、制作、绑扎、安装,将钢筋弯曲、焊接、固定,并做好落手清工作。

1 钢筋制作、绑扎t 57.75 其中:制作25.98工时、绑扎31.77工时2 钢筋电渣压力焊接头10个头2.733 阳台出水口制作10只2.774 预埋铁件制作60*60 100只9.875 预埋铁件制作100*100 100只15.026 晒衣架制作100只24.367 角铁井字架搭设座144.90 其中:搭设87.15工时、拆除57.75工时(按六层楼计算)五、混凝土工程A、自拌砼包括混凝土搅拌、水平运输、浇捣、养护,并做好落手清工作。

1 现浇混凝土条形基础无梁式m3 4.502 现浇混凝条形土基础有梁式m3 4.503 现浇满堂(板式)基础无梁式m3 4.204 现浇满堂(板式)基础有梁式m3 4.925 现浇桩承台独立柱基m3 4.506 现浇混凝土设备基础块体20m3内m3 4.567 现浇矩形柱m3 11.528 现浇圆形多边形柱m3 12.369 现浇m3 13.5010 m3 19.5011 现浇基础梁地坑支撑梁m3 4.5612 现浇单梁框架梁连续梁m3 8.4013 现浇异形梁挑梁m3 8.8814 m3 11.5215 现浇过梁m3 15.1816 现浇拱形梁m3 11.5217 现浇砼挡土墙和地下室墙m3 7.2618 现浇地面以上直(圆)形墙200mm内m3 10.3219 现浇地面以上直(圆)形墙200mm外m3 9.4220 现浇后浇墙带m3 12.8421 现浇依附于梁墙上的砼线条10m 3.5422 现浇电梯井壁m3 17.4623 现浇有梁板m3 6.7224 阶梯教室、体育看台锯齿形底板m3 7.3825 现浇无梁板m3 6.2426 现浇平板m3 7.5027 现浇拱板m3 10.5628 现浇后浇板带m3 8.7029 现浇楼梯直形10m2 23.4030 现浇楼梯圆弧形10m2 26.8831 现浇雨篷板式10m2 11.1032 现浇雨篷复式10m2 13.5033 现浇阳台10m2 18.6634 现浇楼梯雨篷阳台砼含量每增减1m3 m3 11.8835 现浇地沟m3 7.8636 现浇栏板m3 15.1837 现浇现浇扶手下嵌轴线柱10m 9.1838 现浇天檐沟竖向挑板m3 14.0439 现浇压顶m3 12.8440 现浇小型构件m3 14.6441 现浇台阶10m2 14.8842 现场预制过梁m3 6.3643 现场预制小型构件m3 18.8444 砼井圈制作m3 18.8445 预制沟盖板m3 8.4646 钢筋砼池底平底m3 9.1247 钢筋砼池底锥形底m3 9.1248 钢筋砼池壁圆形壁壁厚15cm内m3 10.6849 钢筋砼池壁圆形壁壁厚25cm内m3 10.6850 钢筋砼池壁圆形壁壁厚30cm内m3 10.6851 钢筋砼池壁矩形壁壁厚15cm内m3 10.6852 钢筋砼池壁矩形壁壁厚25cm内m3 10.6853 钢筋砼池壁矩形壁壁厚30cm内m3 10.6854 钢筋砼池无梁盖m3 9.1255 钢筋砼池肋形盖m3 9.1256 无梁盖池柱m3 9.0657 壁基梁m3 9.1258 砼钢筋砼地沟底m3 5.1659 砼钢筋砼地沟壁m3 9.5460 砼钢筋砼地沟顶m3 5.70B、自拌泵送砼包括混凝土搅拌、泵送、浇捣、养护,并做好落手清工作。

1 现浇混凝土条形基础无梁式m3 3.542 现浇混凝条形土基础有梁式m3 3.543 现浇满堂(板式)基础无梁式m3 3.304 现浇满堂(板式)基础有梁式m3 3.845 现浇桩承台独立柱基m3 3.546 现浇混凝土设备基础块体20m3内m3 3.607 现浇矩形柱m3 9.068 现浇圆形多边形柱m3 9.669 现浇L T +型柱m3 10.5610 现浇基础梁地坑支撑梁m3 3.6011 现浇单梁框架梁连续梁m3 6.6012 现浇异形梁挑梁m3 6.9613 m3 9.0614 现浇过梁m3 11.8215 现浇拱形梁m3 9.0616 现浇砼挡土墙和地下室墙m3 5.7017 现浇地面以上直(圆)形墙200mm内m3 8.1018 现浇地面以上直(圆)形墙200mm外m3 7.3819 现浇后浇墙带m3 10.0220 现浇电梯井壁m3 13.6221 现浇有梁板m3 5.2822 现浇无梁板m3 4.9223 现浇平板m3 5.9424 现浇拱板m3 8.2825 现浇楼梯直形10m2 18.3626 现浇楼梯圆弧形10m2 21.0027 现浇雨篷板式10m2 8.7028 现浇雨篷复式10m2 10.5629 现浇阳台10m2 14.6430 现浇楼梯雨篷阳台砼含量每增减1m3 m3 9.3031 现浇天檐沟竖向挑板m3 10.9832 现浇台阶10m2 11.70六、金属结构工程1 楼梯栏杆扁圆钢m 1.42 其中:制作0.87工时、安装0.55工时2 楼梯栏杆扁方钢m 1.73 其中:制作1.18工时、安装0.55工时3 楼梯栏杆钢管m 2.15 其中:制作1.60工时、安装0.55工时4 阳台栏杆扁圆钢m 1.47 其中:制作0.84工时、安装0.63工时5 阳台栏杆扁方钢m 1.74 其中:制作1.11工时、安装0.63工时6 阳台栏杆钢管m 2.10 其中:制作1.47工时、安装0.63工时7 栅栏围墙t 100.80 其中:制作67.20工时、安装33.6工时七、构件运输及安装工程1 过梁安装塔式起重机m3 5.16 构件翻身、就位、加固、安装、校正、焊接固定2 小型构件安装塔式起重机m3 6.72 1、构件翻身就位(或场内运输)、加固、吊装、校正、焊接固定。

2、拼装台制作、搭设、拆除。

3 过梁接头灌缝m3 1.50 清理基层、模板制作、安装、拆除、混凝土人工搅拌、浇捣、养护4 小型构件接头灌缝m3 6.30 同上八、木结构工程1 檩木圆木m3 19.26 制作、安装檩木、檩托木(或垫木),伸入墙内部分刷防腐油2 檩木上钉椽子及挂瓦条10m2 2.46 檩条上钉椽子3 砼或钢檩条上上钉三角木10m 0.66 制作、安装三角木4 木楼梯10m2 93.84 制作安装楼梯踏步、楼梯平台楞木及楼板,伸入墙身部分九、屋、平、立面防水及保温隔热工程1 水泥砂浆粉挂瓦条断面20×30mm 间距315mm 10m2 3.72 浇水、弹线、调运砂浆、抹面。

2 水泥砂浆粉挂瓦条断面20×30mm 间距345mm 10m2 3.36 同上3 水泥砂浆粉挂瓦条断面20×30mm 间距356mm 10m2 3.24 同上4 铺水泥彩瓦10m2 4.50 切割、铺瓦5 水泥彩瓦脊瓦10m 3.60 调运砂浆、安装脊瓦(件)、钻孔固定封檐瓦、色浆密封6 水泥彩瓦封山瓦10m 5.10 同上7 清理基层、刷水泥浆、砂浆搅拌、抹灰、分8格、分格缝内嵌油膏9 墙面嵌木丝板伸缩缝10m 2.28 熬制沥青、玛碲脂、浸木板、油浸麻丝填缝10 地下室底板墙钢板止水带10m 17.34 钢(紫铜)板裁剪、焊接成型、铺设11 地下室底板墙橡胶(塑料)止水带10m 6.30 裁剪止水带、接头、安装12 伸缩缝(变形缝)处止水带橡胶止水带10m 6.6013 伸缩缝(变形缝)处止水带塑料止水带10m 6.6014 屋面楼地面保温隔热水泥珍珠岩块m3 3.36 清扫底层、铺设块料15 屋面楼地面保温隔热沥青珍珠岩块m3 3.36 同上16 屋面楼地面保温隔热加气砼块m3 2.82 同上17 屋面楼地面保温隔热现浇水泥珍珠岩m3 6.00 清扫底层、调制混合料并铺填18 屋面楼地面保温隔热聚苯乙烯泡沫板m3 27.42 清扫底层、铺设块料十、厂区道路及排水工程0.001 整理路床新路基整理10m2 0.90 将路床坎坷不平处进行平整2 整理路床旧路基整理10m2 2.34 同上3 道路道碴垫层10cm 10m2 1.86 路槽上铺筑垫层、找平、碾压4 道路道碴垫层每增减1cm 10m2 0.125 铺预制块路面苏J9501-10-5 10m2 6.90 铺砂垫层、预制砼块,扫缝6 铺砼方格砖路面苏J9501-10-6 10m2 5.52 同上7 广场砖有图案10m2 19.38 铺结合层及贴块料面层,砂浆嵌缝8 广场砖无图案10m2 16.50 同上9 铺彩色道板苏J9501-10-7 10m2 8.04 同上10 砼路牙及路沿苏J9508-46-A 10m 11.16 挖地沟、铺垫层、搅捣砼垫层、铺路牙沿、勾缝11 砼路沿苏J9508-46-B 10m 8.46 同上12 砼路沿苏J9508-46-C 10m 5.82 同上13 砼路面面层10cm厚10m2 9.90 支、立、拆模、搅捣砼、抹面(随捣随抹)养护14 砼路面面层每增减1cm 10m2 0.60 同上15 砼井(池)底m3 4.62 搅拌及养护砼16 砼井(池)壁m3 11.34 同上17 砼井(池)顶10m 7.32 同上18 成品砼构件安装井盖及井座套1.92 盖板运输、安装、砂浆填稳19 成品砼板构件安装板m3 4.98 同上20 铸铁盖板安装套3.66 成品铸盖板安放固定21 方形砖砌窨井化(储)粪池m3 9.66 调制砂浆、砌砖、安装铁爬梯22 圆形砖砌窨井化(储)粪池m3 11.10 同上23 井池壁抹灰10m2 9.90 调制砂浆、抹灰24 锯缝机锯缝深50mm 10m 2.58 清扫、冲洗、划线定位、切缝25 锯缝机锯缝每增加10mm 10m 0.6026 混凝土管承插式水泥砂浆接口250mm 10m 5.52 清理、铺管、调制接口材料、接口、抹砂浆、养护27 混凝土管承插式水泥砂浆接口300mm 10m 6.66 同上28 混凝土管承插式水泥砂浆接口400mm 10m 8.94 同上29 混凝土管承插式水泥砂浆接口450mm 10m 10.74 同上30 混凝土管承插式水泥砂浆接口500mm 10m 11.94 同上31 U-PVC塑料管铺设Φ110mm 10m 0.96 清理基坑、下管、截管、铺管、涂胶等全部工序32 U-PVC塑料管铺设Φ160mm 10m 1.08 同上33 U-PVC塑料管铺设Φ200mm 10m 1.08 同上34 U-PVC塑料管铺设Φ250mm 10m 1.38 同上35 U-PVC塑料管铺设Φ315mm 10m 1.62 同上十一、楼地面工程1 碎砖干铺垫层m3 2.88 拌和、铺设、找平、夯实2 道碴干铺垫层m3 4.52 铺设、找平、夯实3 砼不分格垫层m3 7.40 砼搅拌、捣固、养护4 砼分格垫层m3 8.27 砼搅拌、捣固、养护5 水泥砂浆找平层(20mm)砼或硬基层上10m2 3.81 清理基层、调运砂浆、抹平、压实6 水泥砂浆找平层(20mm)在填充材料上10m2 4.79 清理基层、调运砂浆、抹平、压实7 细石砼找平层40mm 10m2 4.79 细石砼搅拌、捣平、压实、养护8 水泥砂浆楼地面20mm 10m2 5.17 清理基层、调运砂浆、抹面、压光、养护9 水泥砂浆楼梯10m2水平投影面积10m2 36.2310 水泥砂浆台阶10m2水平投影面积10m2 15.29 清理基层、调运砂浆、抹面、压光、养护11 水泥砂浆加浆抹光随捣随抹厚5mm 10m2 3.59 清理基层、调运砂浆、抹面、压光、养护12 水泥砂浆踢脚线10m 2.61 清理基层、调运砂浆、抹面、压光、养护13 300×300地砖楼地面(水泥砂浆) 10m2 22.74 清理基层、锯板磨细、贴地砖、擦缝、清理净面、调制水泥砂浆、刷素水泥浆。

相关文档
最新文档
