施工现场试验检验工作与管理教程
施工现场试验检验工作与管理教材
(五)周转材料及工具租赁计划 1.按使用期提前向租赁站提出租赁计划。 2.要求按品种、规格、数量、需要时间和进 度编制。 3.依据施工组织设计编制。 4.作为租赁站送货到现场的依据。 (六)主要材料节约计划 根据企业下达的材料节约率指标编制。
二、材料计划的编制
1.施工项目材料需要量计划编制
以单位工程为对象计算各种材料的需要量。在 编制的单位工程预算的基础上,按分部分项工 程计算出各种材料的消耗数量,然后在单位工 程范围内,按材料种类、规格分别汇总,得出 单位工程各种材料的定额消耗量。在考虑施工 现场材料管理水平及节约措施后即可编制出施 工项目材料需要量计划。
施工现场试验检验工作与管 理教材
本章内容
第一节、试验取样管理 第二节、施工过程中的实验检验工作
第一节 试验取样管理
一、试验检测方案的编制 施工前应按照工程的特点及相关要求 ,编制出试验检测方案。主要内容有 人员确定上岗证编号、基槽处理的回 填检测、钢筋进场的验收检验、按批 次按数量、按规格、按搭接类型。
(三)构配件加工订货计划
1.在构件制品加工周期允许时间内提出加工 计划。
2.依据施工图纸和施工进度编制。
3.作为企业材料机构组织加工和向现场送货 的依据。
4.报材料供应部门作为及时送料的依据。
(四)施工设施用料计划 1.按使用期提前向供应部门提出施工设施用 料计划。 2.依据施工平面图对现场设施的设计编制。 3.报材料供应部门作为及时送料的依据。
2.施工项目月(季、半年、年)度材料计划编 制
主要计算各种材料的需要量、储备量,经过综
三、 材料计划的实施
材料计划的编制仅仅是材料计划工作的开始,材料 计划的实施是材料计划工作的关键。 1.组织材料计划的实施。 2.协调材料计划实施中出现的问题。 (1)施工任务改变,材料计划也应作相应调整。 (2)设计变更,影响材料需用量和品种、规格、时间 ,应予调整。 (3)供应商及运输情况变化,影响材料按时到货,应 予调整。 (4)施工进度提前或推迟,也应调整材料计划。 3.建立计划分析和检查制度。
施工质量检验的操作流程与规范
施工质量检验的操作流程与规范一、施工质量检验的重要性施工质量检验是确保工程质量的重要环节之一。
合格的施工质量检验能够发现和解决施工中存在的问题,及时修复质量缺陷,提高工程质量,确保建筑物的安全和可靠性。
二、施工质量检验的目标施工质量检验的主要目标是评估建筑物的养护和维护成本,确保施工质量符合技术要求,以及满足建筑物的功能和美观要求。
通过质量检验,可以检查施工过程中的工艺和操作规范,确定施工质量是否达到标准要求。
三、施工质量检验的前期准备在进行施工质量检验之前,需要做好相关的前期准备工作。
首先,要明确检验的内容和标准。
其次,要准备好必要的检测仪器和设备,并进行校准。
同时,还需要组织专业人员进行培训和指导,确保他们具备进行施工质量检验的能力。
四、施工质量检验的操作流程1. 材料检验:首先进行材料的检验,包括原材料的检验和加工材料的检验。
原材料的检验主要是对材料的物理性能和化学成分进行检测,以确定其是否符合要求。
加工材料的检验主要是对材料的加工质量进行检查,以确定其加工工艺是否合理。
2. 基础施工检验:对基础施工进行检验,主要是检查基础的平整度、强度和承载力等指标。
同时还需要检查基础施工的过程是否符合规范要求,是否存在质量缺陷。
3. 结构施工检验:对建筑结构的施工过程进行检验,主要是检查结构材料的质量和连接部位的牢固性。
通过对结构的施工过程进行检验,可以及时发现并修复施工质量问题,避免结构的安全隐患。
4. 建筑装饰施工检验:对建筑装饰工程进行检验,主要是检查装饰材料的质量和施工质量。
装饰施工的检验如地面砖的铺设、墙面的刷涂,需要检测施工的工艺是否符合规范要求,达到美观和实用性标准。
5. 机电设备施工检验:对机电设备的施工进行检验,主要是检查设备的安装质量和操作性能。
通过对机电设备的施工检验,可以确保设备的正常运行,提高设备的可靠性和工作效率。
6. 环境施工检验:对施工环境的检验,主要是检查施工现场的环境污染情况和安全卫生措施的执行情况。
施工现场试验检验工作与管理课件
内容提要 本章主要介绍了现场实验检验的取样管理 工作和施工过程中的实验检验工作。
本章内容
第一节、试验取样管理 第二节、施工过程中的实验检验工作
第一节 试验取样管理
一、试验检测方案的编制 施工前应按照工程的特点及相关要求, 编制出试验检测方案。主要内容有人 员确定上岗证编号、基槽处理的回填 检测、钢筋进场的验收检验、按批次 按数量、按规格、按搭接类型。
13.后浇带施工:后浇带施工主要做好止水胶带 条的取样送样和混凝土标准养护试块的样送样。
14.装饰工程
(1)内檐
① 地面、内外檐墙面装修,要提前做好水泥、 砂、石的取样送样,在委托表上填齐所使用的单 位。
② 地面工程做地面后浇层的混凝土试块留置。
③ 室内石材做放射性试验。
④ 卫生间做防水材料的取样复试。
1.组织机构:收料人员上岗证编号、实验人员上 岗证编号。
2.原材料进厂检验:应检查合格证、材料合格证、 材料检查配备的工具、尺、游标卡尺等。
3.原材料检测:按分步、分项工程施工过程中所 使用材料的检测。如图只有特殊要求的特种材料 检测也一并写进方案。结构实体检测也要与监理 商定检测数量(多层建筑)、钢筋保护厚度、楼 板厚度、混凝土强度等。
5.防水保护层:地板防水层一般为4cm厚 细石混凝土,同样留有足够的混凝土28天 标养试块。
6. 基础钢筋:钢筋原材按同一进场规格、 重量、取样送样,钢筋焊接、连接,按形 式分类取样送样。
7.基础混凝土:础混凝土进场后应该做好塌 落度检测,并留有足够的混凝土28天标养 试块、600℃/天抗压试块,有抗渗要求的 还要留有一定数量的抗渗混凝土试块。
⑤ 木质地板、木质地板的甲醛含量,取样 复试。
施工现场检测试验技术管理程序
施工现场检测试验技术管理程序下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!施工现场检测试验技术管理程序通常遵循以下步骤,确保工程质量符合设计和规范要求:1. 制定检验试验计划:- 在项目开始阶段,根据工程特点、设计要求和相关规范,制定详细的检测试验计划,明确检验项目、检验标准、取样方法、试验频次等内容。

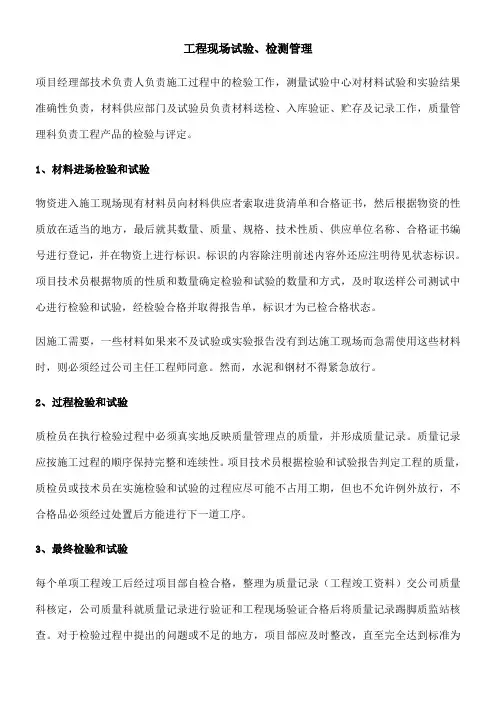

工程现场试验检测管理
工程现场试验、检测管理项目经理部技术负责人负责施工过程中的检验工作,测量试验中心对材料试验和实验结果准确性负责,材料供应部门及试验员负责材料送检、入库验证、贮存及记录工作,质量管理科负责工程产品的检验与评定。
1、材料进场检验和试验物资进入施工现场现有材料员向材料供应者索取进货清单和合格证书,然后根据物资的性质放在适当的地方,最后就其数量、质量、规格、技术性质、供应单位名称、合格证书编号进行登记,并在物资上进行标识。
标识的内容除注明前述内容外还应注明待见状态标识。
项目技术员根据物质的性质和数量确定检验和试验的数量和方式,及时取送样公司测试中心进行检验和试验,经检验合格并取得报告单,标识才为已检合格状态。
因施工需要,一些材料如果来不及试验或实验报告没有到达施工现场而急需使用这些材料时,则必须经过公司主任工程师同意。
然而,水泥和钢材不得紧急放行。
2、过程检验和试验质检员在执行检验过程中必须真实地反映质量管理点的质量,并形成质量记录。
质量记录应按施工过程的顺序保持完整和连续性。
项目技术员根据检验和试验报告判定工程的质量,质检员或技术员在实施检验和试验的过程应尽可能不占用工期,但也不允许例外放行,不合格品必须经过处置后方能进行下一道工序。
3、最终检验和试验每个单项工程竣工后经过项目部自检合格,整理为质量记录(工程竣工资料)交公司质量科核定,公司质量科就质量记录进行验证和工程现场验证合格后将质量记录踢脚质监站核查。
对于检验过程中提出的问题或不足的地方,项目部应及时整改,直至完全达到标准为止。
4、设备管理现场所用检验、测量和实验设备,使用前必须坚定或标准,合格后方能投入使用。
所有检验、测量和实验设备在使用中要定期校准、检定。
所有的检定合格的检测设备都应贴合格标签。
标志内容包括编号、有效期、检定员,并应与检定证书相符合。
应做好一般的日常维修工作,精密、贵重设备须设立专用柜或专用箱,指定专人负责保管,所有的检测设备须定期清洗、擦拭、上油、校准、检定。
施工现场检测试验技术管理程序
施工现场检测试验技术管理程序一、前言在施工现场进行检试验是确保工程质量和安全的重要环节。
本管理程序制定的目的是规范施工现场检测试验技术管理,提高工程施工质量和安全水平。
二、管理程序1. 检测试验技术要求•施工现场检试验应符合相关国家标准和规范的要求。
•检试验技术应由具有相应资质和经验的人员进行,确保检测结果的准确性和可靠性。
2. 检试验计划编制•检试验计划应在施工前编制完成,并按照计划进行检测工作。
•计划应包括检测项目、检测方法、检测时间、检测频次等内容。
3. 检试验记录管理•检测试验记录应详实完整,确保可追溯。
•检测试验记录应及时整理归档,便于后续查阅和审阅。
4. 检试验结果处理•对于检测试验结果异常的情况,应及时通知相关人员,并采取有效措施进行处理。
•检测试验结果应按照相关规定进行评定,并及时通报。
5. 技术管理责任•施工单位应配备专业技术人员进行检试验技术管理。
•技术管理人员应熟悉相关技术标准和规范,负责监督检试验工作的开展。
6. 紧急事件处理•对于发生的紧急事件,应立即停止检测工作,并通知相关负责人进行处理。
•在紧急事件处理完成后,应对检测设备和环境进行检查和确认,确保安全。
三、检试验结果评定1. 合格评定•符合相关标准要求的检验结果,可以被评定为合格。
•合格检验结果应在相应文件中明确记录,并得到相关部门的认可。
2. 不合格评定•检验结果不符合标准要求的情况,应被评定为不合格。
•对于不合格检验结果,应及时通知施工方采取改正措施,并重新进行检测。
四、总结施工现场检测试验技术管理程序是确保施工质量和安全的重要保障措施。
只有严格按照管理程序执行,才能有效提高施工现场的检验质量和效率,确保工程质量的稳定和安全。
以上是施工现场检测试验技术管理程序的相关内容,希望能为施工单位在检测工作中提供指导和帮助。
施工质量检测、检验及验收管理办法
施工质量检测、检验及验收管理办法第一篇:施工质量检测、检验及验收管理办法1. 前言本文档旨在规范施工质量检测、检验及验收管理的流程和步骤,以确保施工工程的质量可控和达到预期的标准。
本文档适用于所有类型的施工工程,包括建筑工程、道路工程、桥梁工程等。
2. 施工质量检测的目的2.1 确保施工过程中的质量问题及时发现,及时采取纠正措施,避免质量事故的发生。
2.2 确保施工工程的质量符合设计要求和相关标准。
2.3 为施工工程的验收提供依据。
3. 施工质量检测的内容3.1 施工材料的检测:包括原材料的质量检测和现场施工材料的抽样检测。
3.2 施工工艺的检测:包括施工过程的监控和控制,以及相关设备的检测。
3.3 施工质量的抽检:根据抽检方案,对施工质量进行随机抽检,确保施工质量的稳定性和可靠性。
4. 施工检验的程序4.1 施工完成后,进行初步验收。
4.2 进行质量检验,包括结构强度、外观质量等方面。
4.3 进行功能性检验,确保施工工程能够满足设计要求和实际使用需求。
4.4 根据检验结果,判定施工质量是否合格。
5. 施工验收的程序5.1 进行整体验收,包括施工合同的履行情况、施工文件的归档等。
5.2 进行质量验收,确保施工质量符合相关标准和设计要求。
5.3 进行验收报告的编制,记录施工质量的检测、检验和验收过程及结果。
5.4 最终确认施工工程的合格性,并出具验收证书。
6. 附件6.1 施工质量检测报告模板6.2 施工质量检验报告模板6.3 施工验收报告模板7. 法律名词及注释7.1 标准:指施工工程质量应达到的技术规范或国家标准。
7.2 设计要求:指施工工程在设计阶段确定的技术要求和性能指标。
7.3 合格性:指施工工程的质量符合相关标准和设计要求。
第二篇:施工质量检测、检验及验收管理办法1. 引言本文档旨在建立施工质量检测、检验及验收的管理办法,以确保施工工程的质量可控和达到预期的标准。
本文档适用于所有类型的施工工程,包括建筑工程、道路工程、桥梁工程等。
施工现场试验管理要求及解读PPT课件
一、公司科技质量管理制度要求
1、项目试验要求:土建工程必须建立现场标养室,市政工程 由于结构物较少,可视工程情况进行外委,需向公司质量科 技中心提交试验室外委资料复印件备案。 2、道路、桥梁工程建立试验站,需向公司质量科技中心提交 试验室验收资料复印件备案。 3、新开项目部在临建设施施工完成后,7日内向所属的大项 目申请标养室验收。 4、标养室验收工作由大项目技术总监组织并实施,每季度一 次。 5、填写施工现场标养室验收记录表。验收记录表与各项试验 台账一同存放于标养室。
施工现场试验管理要求及解读
标养室参考图片:
中建一局集团第二建筑有限公司
China Construction First Group The Second Construction Co. LTD
施工现场试验管理要求及解读 标养室参考图片:
中建一局集团第二建筑有限公司
China Construction First Group The Second Construction Co. LTD
中建一局集团第二建筑有限公司
China Construction First Group The Second Construction Co. LTD
施工现场试验管理要求及解读 现场试验人员配备:
施工现场应配备满足检测试验需要的专职试验人员。 建筑面积在5万平方米以下,试验人员不应少于1人; 建筑面积在5-10万平方米,试验人员不应少于2人; 建筑面积在10万平方米以上,试验人员不应少于3人; 对大型、重点工程,试验人员应具有3年以上工作经验。 分包单位工程项目管理部应至少配备1名施工试验管理人 员,并应纳入总包单位管理。 现场试验人员应具有相应专业技能和专业知识,并取得 省级住房和城乡建设行政主管部门颁发的岗位证书。
施工现场试验管理制度
施工现场试验管理制度一、总则为了规范施工现场的试验活动,保障施工质量和安全,保护环境,提高工作效率,特制定本管理制度。
二、试验管理责任1. 项目经理是施工现场试验管理的责任人,负责制定和实施试验管理制度,确保试验工作的顺利进行;2. 项目经理应当配备专门负责试验管理的人员,对试验工作进行监督和指导;3. 施工单位应当配备有相应资质的试验人员,负责具体的试验工作;4. 施工单位应当对试验人员进行培训,确保其具备必要的专业知识和技能;5. 施工单位应当配备必要的试验设备和仪器,确保试验工作的准确性和可靠性。
三、试验管理流程1. 试验前准备(1)施工单位根据设计要求和工程实际情况制定试验计划,报经项目经理批准;(2)施工单位进行试验设备和仪器的校准和检测,确保其准确性和可靠性;(3)施工单位按照相关规范和标准对试验人员进行培训,确保其具备必要的专业知识和技能;(4)施工单位准备试验样品和材料,确保其符合设计要求和质量标准。
2. 试验过程管理(1)试验人员根据试验计划进行试验工作,确保按照规范和标准操作;(2)试验人员应当对试验过程中发生的异常情况及时报告,并采取相应的措施进行处理;(3)试验人员应当保持试验设备和仪器的清洁和维护,确保其正常使用;(4)试验人员应当做好试验记录和数据收集工作,确保试验结果的准确性和可靠性。
3. 试验后处理(1)试验人员应当对试验设备和仪器进行清洁和维护,做好试验设备和仪器的保养工作;(2)试验人员应当及时整理和存档试验记录和数据,确保其完整性和可追溯性;(3)试验人员应当对试验样品和材料进行处理,做好材料的回收和利用工作;(4)试验人员应当按照相关规范和标准对试验结果进行分析和评价,形成试验报告。
四、试验管理档案1. 施工单位应当建立完善的试验管理档案,包括试验计划、试验记录、试验数据、试验报告等相关资料;2. 施工单位应当对试验管理档案进行归档管理,确保其完整性和可追溯性;3. 施工单位应当对试验管理档案进行定期检查和整理,确保其完整性和准确性;4. 施工单位应当对试验管理档案进行保密管理,确保试验数据的安全性和可信性。
工地试验工作制度及管理制度
工地试验室工作制度及管理制度第一章试验检测工作程序一、质量目标1.贯彻“质量第一”的宗旨,严格执行现行的国家和交通部的规范、标准和有关操作规程,敬业爱岗,坚持杜绝重大的检测质量事故,把一般检测质量事故降到最低限度;坚决杜绝在试验数据上弄虚作假的行为,确保试验数据的准确可靠,以科学、公正的检测数据,密切配合工程施工。
2. 首次检验无差错率应达到95%,经复核后,检验无差错率应达98%,审批后发出的检验报告其无差错率应达99%。
3. 考核检验人员工作成绩时,首先应考核检验质量,发生重大质量事故者,当年不得晋级,不得提薪,情节严重者,将降级降薪直至解聘。
二、检验工作流程1.试验检测员根据施工图纸内容,确定需要进行的标准试验,根据本试验室批准的业务范围决定自检或送检。
2.挑选料场或供应商,按试验规程要求在监理旁站下进行随机抽样并编号,贴标签记录材料的产地、规格、使用部位等,以适当方式进行封存并进行标识,填写抽样记录表。
送检时,应填写试验委托单。
3.根据试验内容选用技术标准和试验规程,进行试验前的准备工作。
4.严格按试验规程要求进行试验检测,填写原始记录表和仪器使用记录表。
5.对试验检测数据进行计算、校核,满足精度要求后生成检测报告,若发现数值异常时,立即分析原因,必要时进行复验。
6.检测报告经试验、复核、审核签字后,加盖公章即可签发,进行备案登记。
试验检测流程图如下:第二章质量保证体系和保证制度一、取样:1.本工地试验室将按照施工技术规范和相关质量检验标准要求,在驻地监理的见证下做好取样检验工作;按照监理或质量监督站要求做好对试验检测项目的复测工作。
2.取样方案、样本大小、抽样基数等参照交通部部颁标准、规范、规程执行,取样方法通常采用随机取样。
3.取样人数至少两人,做到在驻地监理的见证下进行取样。
4 . 确定以后,取样人应以适当的方式封存,并以适当方法运往工地试验室或委托的试验室。
运输方式应确保不损坏样本的外观及性能。
安全管理现场检查培训教程
安全管理现场检查培训教程
我们在今后的工作当中经常进入施工现场进行检查,包括施工质量、安全、文明施工,还有现场管理人员的管理素质等。
今天主要是安全方面的检查。
进入施工现场要八看
一、要看施工现场“三光、五净、两畅通”
什么是三光
1、施工机械、设备要擦光
在施工现场机械有,搅拌机、搅灰机、钢筋加工机械、木工加工机械、塔吊、人货电梯、手持电动工具等机械设备进入施工现场必须清洁干净,使用过程中要经常检查擦拭,发现机械设备不整洁要积极提出整改意见,不要熟视无睹,必要时可以采取清除现场、罚款等比较力度大一点的措施。
2、材料底要用光
施工现场无论使用任何施工材料必须要有计划,用多少进多少不要施工过后建筑垃圾一大片,从此以后再也没有人管没人问。
3、运输道路要清光
施工现场的施工道路以及消防专用道路表面不能有任何垃圾、材料堆放。
咱们的管理人员无论谁在现场发现道路上有建筑垃圾以及材料堆放必须立即通知施工单位进行整改,通知要求施工单位要定时、定人专项完成,整改通知发出三天没有进行整改立即下发处罚单并立即通知施工单位马上实施并现场监督完成。
施工试验和检验管控
工程管理文件
施工过程检验和试验管控
1、各种检验和试验工作由质检部统筹负责,由各专业工程师组织各专业的施工员、质检员实施,自互检由各专业施工员组织施工班组进行。
2、每道工序完成后(特别是关键工序),必须进行标识,并报监理验收合格后,方可进行下一道工序的施工。
3、项目质检部门制订月检查计划、周检查计划,组织并实施对施工质量的检查,并核对工程技术资料是否真实、齐全并且与工程同步。
4、施工过程中如因施工紧急等原因未进行检验和试验就转入下一过程(必须是可以挽回的工序),由施工队填写《例外转序审批表》,说明转序原因和可靠的追回程序(措施),并标明工程部位和工序,报技术负责人和生产负责人批准后才允许放行。
由顾客批准后放行的工序同样执行本要求。
5、材料、苗木到货时间应该按照材料试验的周期提前组织进场,进场后,及时以书面形式向监理报验。
6、状态标识、可追溯性控制
在工序施工中,施工单位要对施工部位和材料状态进行挂牌标识,以识别其工艺标准、质量标准、操作及质量负责人员、检验和试验状态,并将标识进行记录和保存,以使工序最终质量状态具有可追溯性。
7、最终检验和试验:本工程的分项工程检验评定工作由质检部组织专业施工员、质检员进行。
分部工程的评定工作由质检部门负责完成。
施工员管理试验工作程序和步骤
施工员管理试验工作程序和步骤1.现场试验管理流程:2.现场试验管理流程⑴现场取样工作准备:试验员依据地下工程、地上工程、装饰工程、安装工程的施工进度,结合试验计划,提前准备与试验相关的设备和仪器,并考虑种类试验的试验周期安排取样工人提前取样。
⑵获取取样信息:①试验员从物质管理部门获取原材料试验取样信息。
如:水泥、砂、石、钢材、砖、砌块、粉煤灰、外加剂、防水材料、装饰材料、特殊材料等。
和材料部门沟通,取得材料试件样品。
②从施工部门取得信息。
施工过程中应该做那些试验,由施工工长、施工技术员把信息传递给试验员。
⑶核查取样通知单,对要求,技术参数,试验对象进行复核,达到一致后进行下一步。
(土工试验、原材料,钢筋接头、水泥、砂、石、混凝土、砂浆配合比等。
)⑷取样:现场取样根据取样通知单并依据相应标准规定取样。
⑸试样的制备和标识:现场取样按规定处理样品,并在试验或包装上进行标识。
⑹登记试验样品作委托台账:完成取样制备和包装标识后,自己制作试验台账,及时登记,以便与查询和追溯试验结果,合理安排委托试验时间。
⑺委托:填写试验委托单,一般情况下一式三份,试验员自己保存一份作回执。
⑻结果查询:试验员按检测单位规定的各类试件的试验周期性,查询单项或全部试验,及时通知相关项目施工员,以便提前处理不合格的或施工试验。
通知监理单位,以便于开展下一步的施工工作。
⑼领取试验报告:及时领取已经完成的试验报告,在领取试验报告时,要认真查验试验结果,如果发现委托内容不相符或笔误时,按检测单位的规定予以解决。
确认报告无误时,在检测单位的发文台账上签字。
⑽试验结果移交:试验结果正常后,及时交项目技术负责人或资料员存档。
并要求接收人在接收台账上签字。
⑾项目技术负责人对不合格的材料和施工试验提出处理意见。
建筑工程施工现场检测试验技术管理课件
拉伸(抗拉强度、延伸率) 冷弯或反复弯曲 拉伸(抗拉强度、延伸率) 冷弯 最大力 规定非比例延伸力 最大力总伸长率
冷拔低碳钢丝甲级钢丝的力学性能 每盘为一批。每批取样数量2根。乙 级钢丝以同一直径的钢丝5T为一批。 每批取样数量6根。(分别从任意三 盘上截取。) 预应力混凝土用钢绞线应成批验收, 每批由同一牌号,同一规格、同一 生产工艺制成的钢绞线组成,每批 重量不大于60吨。从每批钢绞线中 任取3盘,进行表面质量、直径偏差、 捻距和力学性能试验。如每批少于3 盘,则应逐盘进行上述检验。屈服 强度和松弛试验每季度抽验一次, 每次不得少于1根。从每盘所选的钢 绞线端部正常部位截取1根750mm的 试样进行试验。
数,应依据国家现行相关标准、设计文件和合同要求 确定。常用建筑材料进场复试项目、主要检测参数和 取样依据可按本规范附件A的规定确定。 3)对不能在施工现场制取试样或不适于送检的大型构配件 及设备等,可由监理单位与施工单位等协商在供货方 提供的检测场所进行检测。
8
3.2施工过程质量检测试验 1)施工过程质量检测试验项目和主要检测试验参数应依据
6
2.2建筑工程施工现场应配备满足检测试验需要的试验人员、仪器设备、设 施及相关标准。
2.3建筑工程施工场检测试验的组织管理和实施应由施工单位负责。当建筑 工程实行施工总承包时,可由总承包单位负责整体组织管理和实施,分 包单位按合同确定的施工范围各负其责。施工单位及其取样、送检人员 必须确保提供的检测试样具有真实性和代表性。
2.4见证人员(建设单位或监理单位监督下)必须对见证取样和送检的过程 进行见证,且必须确保见证取样和送检过程的真实性。
2.5检测机构应确保检测数据和检测报告的真实性和准确性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四、抽样送样委托单的填写
抽样送样委托单的填写十分重要。检 测单位根据填写的(工程名称、工程 部位、生产厂家、材料单编号、配合 比、检验项目等)抽样单实施试验, 填写检验报告,必须审查材质单,按 要求填写检验项目,字迹要工整清楚。
五、试验取样器具的配备
开工前按照工程特点,配置足够的检 测工具,常用工具有:游标卡尺(测 量钢筋)、塌落桶、盒尺、捣棒、混 凝土挤压试模,有抗渗要求的备好抗 渗试模、砂浆试模、环刀、石硝盒、 天平等。
第二节、施工过程中的试验检验工作
一、材料进场 材料进场应检查材料出厂合格证、材料出 厂质量证明书、厂家检测的试验报告必须加 盖厂家的红章或供货单位的红章;检查材料 的外观、尺寸、数量。材料进场符合要求后, 填写抽样单、报验单报给监理,与监理共同 见证1.基槽开挖:基础工程若需回填石硝,石 硝回填前应检测石硝的干密度。设计压实 系数一般是0.94或0.95,用工地购进的该 批石硝的最大干密度乘以设计图纸要求的 压实系数,即得该批石硝回填的压实合格 标准。每步回填厚度,机械夯实为每25cm 一步,气碾压实为每50cm一步。
8.地下室钢筋:地下室同样做好钢筋原材、 机械连接焊接的取样送样,并写全施工部 位如柱、墙、梁、板、楼梯。
9.地下室混凝土:混凝土进场后要做好塌落 度检测,并留有足够的标准养护试块和同 条件600℃/天试块、拆模试块和足够的抗 渗试块。
10.地下室防水:地下室防水材料要提前取 样送样,复验合格后使用。
11. 主体施工
(1)主体钢筋原材:按进场时间,及时取 样送样、机械连接、焊接,要按部位规格, 接焊头数量按标准及时取样送样,以免影 响混凝土浇筑。
(2)主体混凝土施工:混凝土进场后,首 先要做好塌落度检测,在塌落度正常情况 下,再进行随机检测试块的留置。要留有 足够标准养护试块和足够的600℃/天试块 和拆模试块。
⑧ 钢结构:钢柱、钢梁、钢桁架、钢网架 按设计要求做焊缝探伤试验;钢材原料按 规格、进场批次做原材料试验;钢桁架、 钢网架按设计做挠度检测;球焊网架、栓 接网架做结构承载力试验。
2. 桩头处理:桩头锚固至基础承台的钢 筋,锚固长度不够的需要焊接一定长度的 钢筋,钢筋焊接件要送试检验。预制管桩 需要浇筑桩芯混凝土时,也应留置混凝土 标准养护试块。
3. 垫层混凝土:垫层混凝土应留置一定数 量的28天标养试块。
4.防水层:基础、地下室都有防水要求, 防水材料要提前做试验,如水泥基、SBS 卷材,防水涂料等。
1.组织机构:收料人员上岗证编号、实验人员上 岗证编号。
2.原材料进厂检验:应检查合格证、材料合格证、 材料检查配备的工具、尺、游标卡尺等。
3.原材料检测:按分步、分项工程施工过程中所 使用材料的检测。如图只有特殊要求的特种材料 检测也一并写进方案。结构实体检测也要与监理 商定检测数量(多层建筑)、钢筋保护厚度、楼 板厚度、混凝土强度等。
12.二次结构工程
混凝土结构植筋部位需提前做好拉拔试验; 砖、砌块要做好原材料的取样送样;现场 配置的砂浆要提前做好水泥、砂子的复试 并由检测单位出具配合比,方可施工。施 工时要留有足够的砂浆标准养护试块。现 场搅拌的混凝土要提前做好水泥、砂、石 的取样送样,由检测单位按照施工单位的 要求出具配合比,按台班和部位留够标准 养护试块。
13.后浇带施工:后浇带施工主要做好止水胶带 条的取样送样和混凝土标准养护试块的样送样。
14.装饰工程
(1)内檐
① 地面、内外檐墙面装修,要提前做好水泥、 砂、石的取样送样,在委托表上填齐所使用的单 位。
② 地面工程做地面后浇层的混凝土试块留置。
③ 室内石材做放射性试验。
④ 卫生间做防水材料的取样复试。
⑤ 木质地板、木质地板的甲醛含量,取样 复试。
⑥ 防火涂料做涂层厚度、燃烧性能的取样 复试。
⑦ 内檐涂料的甲醛含量取样复试。
(2)外檐
① 刷涂料的外檐:做保温材料的试验;固 定保温板的胀管做拉拔试验;外檐完工后 做保温板的钻芯取样和抗冲击试验。
② 石材幕墙外檐:保温材料试验;锚栓拉 拔试验;石材弯曲试验、抗冻融性、吸水 率试验;石材幕墙气密性、水密性、抗风 压等级、平面内变形等试验;云石胶、密 封胶、结构密封胶做取样复试。
5.防水保护层:地板防水层一般为4cm厚 细石混凝土,同样留有足够的混凝土28天 标养试块。
6. 基础钢筋:钢筋原材按同一进场规格、 重量、取样送样,钢筋焊接、连接,按形 式分类取样送样。
7.基础混凝土:础混凝土进场后应该做好塌 落度检测,并留有足够的混凝土28天标养 试块、600℃/天抗压试块,有抗渗要求的 还要留有一定数量的抗渗混凝土试块。
③ 玻璃幕墙:做化学锚栓检拔试验;铝型 材龙骨或钢型材龙骨原材料按规格、进场 批次做原材料试验;玻璃幕墙做气密性、 抗风压等级、保温性能,平面内变形等实 验。
④ 玻璃:做露点实验、折射系数试验。
⑤ 密封结构胶:做相容性试验、粘结性试 验。
⑥ 密封胶:做污染性试验。
⑦ 窗户:气密性、水密性、抗风压、保温 性能试验。
二、建立标准养护室
根据天津市质量监督总部规定(2011年下 发的关于施工现场必须建完标准养护完的 规定),建筑面积10000m²以下的工程用 标养养护箱就可以,10000m²以上的工程 要盖的养护室面积在10-15m²即可。
三、建立取样、送样台帐
建立取样送样台帐有利于报告的及时、 准确、不丢、不落,体现了试验管理 的严密性、可靠性与可追塑性。混凝 土取试送试台帐、砂浆取试送试台帐、 钢筋取试送试台帐、综合材料取试送 试台帐参见表4-1、表4-4。
第四章 施工现场试验检验工作与管理
内容提要 本章主要介绍了现场实验检验的取样管理 工作和施工过程中的实验检验工作。
本章内容
第一节、试验取样管理 第二节、施工过程中的实验检验工作
第一节 试验取样管理
一、试验检测方案的编制 施工前应按照工程的特点及相关要求, 编制出试验检测方案。主要内容有人 员确定上岗证编号、基槽处理的回填 检测、钢筋进场的验收检验、按批次 按数量、按规格、按搭接类型。
