矿棉吸声板吊顶工程施工方案

矿棉吸声板吊顶工程施工方案

矿棉吸声板吊顶工程施工方案北京北恒装饰工程有限公司药监局办公楼改造装饰工程项目部2011 年 3 月本工程主要采用:12(15)厚矿棉吸声板面层,规格592× 11921、材料要求:(1)按设计要求可选用龙骨和配件及矿棉吸音板,材料品种、规格、质量应符合设计要求。

(2)吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。

2、主要施工机具:电锯、无齿锯、手锯、螺丝刀、扳子、方尺、钢尺、钢卷尺等。

3、施工的相关条件:(1)吊顶工程在施工前应熟悉施工图纸及设计说明。

(2)吊顶工程在施工前应熟悉施工现场。

(3)吊顶工程在施工前应按设计要求对房间的净高、洞口标高、和吊顶内的管道、设备及其支架的标高进行交接检验。

(4)对吊顶内的管道、设备的安装及水管试压进行验收。

5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件6)材料进场验收记录和复试报告,技术交底记录7)板安装时室内湿度不宜大于70%以上4、施工工艺流程:测量放线→安装吊筋→安装主龙骨→安装副龙骨→隐检→安装矿棉板→清理验收→成品保护5、操作工艺(1)测量放线:在结构基层上按设计图纸要求弹线,确定吊点位置,吊点固定点间距900~1000mm。

在墙面,柱面按设计图纸要求弹出水平线,确定吊顶和边龙骨的标高位置。

(2)吊杆安装:要按吊顶高度配置,吊杆除了同吊顶固定件可以焊接外,吊杆自身不允许有接茬,吊点与吊点之间必须平直,如遇到设备管线影响吊点位置必须用角钢做横担以保证吊杆位置,横担挂点两端生根到结构上,通过吊杆将角钢焊到需要的位置上,设备管线不得与吊顶吊杆共用,吊杆必须垂直与主龙骨连接,不得斜拉。

(3)边龙骨安装:边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L 形镀锌轻钢条用自攻螺丝固定在预埋木砖上,如为砼墙(柱)上可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。

(4)主龙骨安装:主龙骨间距为900~1000mm,平行房间长向安装,同时起拱(房间跨度的1/500 ), 主龙骨悬臂端不应大于300mm,主龙骨与主龙骨连接处必须用连接件接实,而且相互错开,主龙骨自身调平调直,之间要平行等高,跨度大于15m以上的吊顶应在主龙骨上每隔15m加一道大龙骨,并垂直主龙骨焊接牢固。

矿棉吸音板施工工艺

矿棉吸音板施工工艺

矿棉吸音板施工工艺
矿棉吸音板施工工艺一般包括以下步骤:
1. 准备工作:清理施工现场,确保墙壁或天花板表面干净、平整,并排除任何不平整或污渍。

2. 计算需要安装的矿棉吸音板数量和尺寸,根据需要选择
合适的矿棉吸音板型号和颜色。

3. 安装龙骨结构:使用金属龙骨或木龙骨制作吊顶或墙面
的框架结构,确保坚固并符合吸音板的安装要求。

4. 固定吸音板:使用专用吸音板胶水或安装夹具将矿棉吸
音板固定在龙骨结构上,确保板块安全牢固。

5. 铺贴接缝处理:在吸音板与墙壁或天花板接缝处使用矽胶或密封胶进行密封处理,以防止噪音渗透。

6. 涂装或装饰:根据需要,可以选择在吸音板表面涂装或进行装饰,以满足设计需求。

7. 完善细节处理:进行边角处理、漆面修整、拆掉保护膜等细节处理工作,确保施工效果完美。

需要注意的是,在进行矿棉吸音板施工前,还需确保符合相关安全规范,并根据实际情况调整施工工艺。

在施工过程中,要注意安全措施,避免施工人员受伤或材料损坏。

同时,若需要更专业的施工,请务必咨询专业人士或相关公司,并按照他们的建议和指导进行施工操作。

矿棉吸音板吊顶施工方案及工艺方法

矿棉吸音板吊顶施工方案及工艺方法

矿棉吸音板吊顶施工方案及工艺方法1、施工准备工作(1)吊顶内的灯槽、水电管道应安装完毕,消防管道安装并试压完毕;(2)吊顶内的灯槽、斜撑、剪刀撑等,应根据工程情况适当布置,轻型灯具可吊在主龙骨或附加龙骨上,重型灯具不得与吊顶龙骨连接,应另设吊钩。

2、材料要求(1)吊顶龙骨在运输、安装时,不得扔摔、碰撞,龙骨应平放,防止变形,龙骨要存放于室内,防止生锈。

(2)矿棉吸音板运输和安装时应轻放,不得损坏板材的表面和边角,应防止变形。

3、工艺流程测量放线→固定吊点吊杆→安装龙骨→安装装饰板→校正清洁表面4、施工方法(1)测量放线根据室内50cm线,在墙、柱上按设计要求弹出吊顶标高线,可采用水柱法或水准仪。

要求弹线清楚、准确,其水平允许偏差为±5mm。

根据房间布置和设计要求,在顶棚上弹出吊点位置线及主龙骨分布线。

一般不上人吊顶吊点@1200~1500mm,上人吊顶吊点@900~1200mm。

吊杆距主龙骨端部距离不得超过300mm。

当吊杆与设备相遇时,应采用角钢作“桥架”处理。

(2)吊杆固定吊杆的选择:铝合金龙骨吊顶选用吊杆按标准图:轻型吊顶选φ6,中型选φ8,荷载较大,则需进行结构设计与验算。

当吊杆超过1200mm时,必须选用φ8以上。

吊杆安装:对于在结构施工时,预埋有预埋铁件,可采用吊杆与预埋件焊接,搭接长度不小于6mm,焊缝均匀、饱满。

无预埋件时,按吊点位置下膨胀螺栓,采用30×30小角铁(对立有14.5mm孔)连接,吊杆与角铁焊接,固定在膨胀螺栓上,下端套丝,配好螺帽,端头螺纹外露不少于3mm。

(3)安装龙骨根据吊顶标高线,沿墙四周用冲击钻在标高线以上10mm时打孔,孔径大于12mm,在孔内下防腐木楔,木楔@500~800mm,然后用铝合金边龙骨(或防腐、防火木龙骨)用钉固定在墙上。

主龙骨采用与吊杆连接,拧紧螺丝卡牢,主龙骨可用连接件接长,主龙骨连接位增设吊杆。

安装好后进行调平,同时考虑吊顶的起拱高度不小于房间短向跨度的1/200。

矿棉吸音板吊顶施工工艺

矿棉吸音板吊顶施工工艺

矿棉吸音板吊顶施工工艺作业条件:1、吊顶内各种管线及通风管道安装调试完。

2、地面湿作业完成。

3、墙面预埋木砖及吊筋的数量、质量、经检查符合要求。

4、搭设好安装吊顶的脚手架。

5、按设计要求,在四周墙面弹好吊顶罩面板水平标高线。

施工工艺:1、施工顺序:弹吊顶标高线→划吊杆位置线→钉边龙骨→管线位置校正→安装龙骨及吊顶→安装吸声板→检查清理。

2、操作要点:(1)、吊顶标高线应根据房内+50CM水平准线,弹到四周墙面或柱面上。

(2)、根据吊顶大样图,将龙骨及吊杆的位置弹到顶棚上。

吊杆主龙骨的间距必须符合装饰吸声板的模数,纵、横的间距,一般以1.2—1.6M为宜。

(3)、根据墙上吊顶的安装水平标高线,用钢钉将铝边龙骨钉固定于墙体上。

钉距以30—40为宜。

边龙骨应平直、牢固。

(4)、当采用镀锌铅丝作为吊杆材料时,即称吊筋,在混凝土楼板上安装的具体方法:A、吊筋位置上,用射钉枪将带孔的射钉紧固在楼板内。

亦可采用不带孔的射钉将金属吊码固定在楼板底面。

B、用8—10号镀锌铅丝作吊筋。

将铅丝穿入射孔内或吊码内挂牢固,下端弯钩后挂在主龙骨吊孔内。

吊筋应垂直向下,用枋木作撑绷紧。

亦可用8—12号镀锌铅丝分上下两段,在中间加伸缩弹簧钢片连接,便于调整吊筋的长度。

(5)、安装主龙骨时,必须拉十字调平通线。

相邻主龙骨的腹部必须调在一直线上,并应拉通线控制孔位。

吊筋绷紧,可用撑木上顶住楼板下抵住大龙骨,将撑木绑扎在吊筋上。

主龙骨接头应平整。

(6)、隐蔽在吊顶内的管线和其他设施,水、暖、电工在吊顶安装时校正其位置。

(7)、安装次龙骨时,当采用腹部带孔槽的主龙骨,次龙骨则控制主龙骨间距。

第一根次龙骨应两端带钩,将钩插入主龙骨孔槽内。

第二根次龙骨可用两端不带钩的交错安装。

当采用腹部不带孔槽的主龙骨,则用稳定支撑控制主龙骨间距,稳定支撑间距以1.8M为宜。

安装时,应将次龙骨两端搁置在主龙骨翼缘上,其搁置方向必须与主龙骨垂直。

(8)、在安装过程中,每完成一道工序,应及时进行检查,发现缺陷立即纠正,以保证吊顶牢固可靠。

矿棉装饰吸声板吊顶的施工工艺

矿棉装饰吸声板吊顶的施工工艺

矿棉装饰吸声板吊顶的施工工艺根据设计要求,本项目中的矿棉装饰吸声板吊顶的安装方式采用明龙骨搁置法安装,按照矿棉板600×600的规格模数设计,收口部分为轻钢龙骨、纸面石膏板叠级吊顶,标高差为50mm。

一、施工条件:轻钢龙骨、纸面石膏板吊顶安装完毕。

二、工艺流程:弹线定位→固定悬吊体系→安装与调平龙骨→安装矿棉板1、弹线定位:主要是弹标高线和龙骨布置线.(1)根据设计图纸,结合具体情况,将龙骨及吊点位置弹到楼板底面上,龙骨间距和吊杆间距一般都控制在1.0~1.2m以内,弹线应清晰,位置准确。

(2)确定吊顶标高:将设计标高线弹到四周叠级部分轻钢龙骨、纸面石膏板吊顶挂板上,然后将角铝(规格为25mm×25mm)固定在挂板上,角铝的底面同标高线重合。

角铝的固定可用气钉枪(单钉)固定.2、固定悬吊体系(1)悬吊形式:镀锌铁丝悬吊,由于活动装配式吊顶一般不做上人考虑,所以在悬吊体系方面也比较简单,目前用的最多的是用射钉或膨胀螺栓固定在结构上,另一端同主龙骨的圆形孔绑牢.镀锌铁丝不宜太细,如单股使用,不宜小于14#的铝丝。

悬吊宜沿主龙骨方向,间距不宜大于 1.2m.在主龙骨的端部或接长处,需加设吊杆或悬挂铝丝.吊杆和悬挂铝丝不应绑在或固定在吊顶上部的设备管道上,以免管道局部变形或维修,对吊顶面的平整度带来影响。

3、安装与调平龙骨主次龙骨宜从同一方向同时安装,其施工程序:就位→调平调直→边龙骨固定→主龙骨接长。

(1)就位:安装时,根据已确定的主龙骨(大龙骨)位置及确定的标高线,先大致将其基本就位.次龙骨(中、小龙骨)应紧贴主龙骨安装就位。

(2)调平调直:龙骨就位后,然后满拉纵横控制标高线(十字中心线),从一端开始,一边安装一边调整,然后再精调一遍,直到龙骨调平调直为止。

大面积房间吊顶时,在中间还应考虑水平线适当起拱,调平时应注意一定要从一端调各另一端,做到纵横平直.(3)边龙骨的固定:边龙骨沿标高线钉牢。

矿棉吸音板吊顶的施工方案

矿棉吸音板吊顶的施工方案

矿棉吸音板吊顶的施工方案之杨若古兰创作
工艺流程基层清理→ 弹线→ 安装吊筋→ 安装边龙骨→ 安装主龙骨→ 安装次龙骨→ 荫蔽检查→ 校订调平→ 安装矿棉板操纵要点1)吊筋、主龙骨安装方法与轻钢龙骨纸面石膏板安装方法不异. 2)安装边龙骨:采取L型边龙骨,与墙体用塑料胀管或自攻螺钉固定,固定间距200MM.安装边龙骨前墙面利用腻子找平,可以防止将来墙面刮腻子时净化和不容易找平. 3)安装次龙骨:采取T形轻钢暗龙骨,间距一个方向为600mm,另一方向为1200㎜,将次龙骨通过挂件吊挂在大龙骨上,在与主龙骨平行方向安装600MM 的横撑龙骨,间距为600MM或1200MM. 4)在龙骨安装时,在灯具和风口地位的周边加设加强龙骨. 5)荫蔽检查:在水电安装、试水、打压终了后,应对龙骨进行荫蔽检查,合格后方可进入下道工序. 6)校订调平:边龙骨安装完成后,再复查龙骨零碎的水平.先调整边龙骨,在根据边龙骨的标高调整响应的次龙骨,如有须要调整响应的主龙骨. 7)安装矿棉板:矿棉板采取600*1200矿棉板,安装时操纵工人须戴赤手套,以防止净化.。

矿棉板吊顶施工工艺

矿棉板吊顶施工工艺

矿棉板天棚吊顶矿棉板具有吸声、防水、保温、隔热、质轻、美观大方、施工简便等特点,广泛用于具有吸声要求的房间。

5.1.1材料准备矿棉板的规格、品种、表面形式、吸声指标必须达到设计要求和使用功能的要求。

吊顶使用的轻钢龙骨分为U形骨架和T形骨架两种,并按照荷载不同分为上人和不上人两种。

轻钢龙骨分为主龙骨、次龙骨、边龙骨;配件有吊件、连接件、挂插件等材质必须符合设计要求。

零配件:吊杆、花篮螺丝、射钉、自攻螺丝等。

按照设计或样品要求可选用各种罩面板、铝压缝条或塑料压缝条,其材料的品种、规格、质量应符合装修设计要求。

粘结剂:按照主材的性能选用,在使用前必须试验合格后可使用。

5.1.2主要施工机具电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺、壁纸刀、拖线等。

5.1.3施工作业的相关条件(1)顶棚内的各种设备安装工程必须施工完毕,通风管道的标高与吊顶标高无矛盾,检查口、风洞口以及各种明露孔位置确定。

(2)吊顶所需的龙骨、配件、面板提前准备齐全。

(3)安装矿棉板或安装边龙骨前墙面的必须刮两遍腻子找平,否则造成墙面与顶棚阴角处不易处理好。

5.1.4施工工艺:(1)工艺流程:a.粘贴矿棉板工艺流程:基层清理——粘贴矿棉板——成品保护——基层弹线b.施工工序流程:基层清理——安装吊筋——安装主龙骨——安装次龙骨——校正调平——安装矿棉板——机电系统工程完毕——试水、打压完毕——隐蔽检查——成品保护——弹线——分项验收(2)施工方法:轻钢龙骨矿棉板吊顶分为两种:一种是明龙骨;另一种是暗龙骨。

a.基层清理:基层清理主要针对所有可能影响吊顶施工的安装物。

b.弹线:根据事先从标高点引出的标高弹出50cm控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线。

弹出龙骨的布置线及吊杆悬吊点。

(一般距离900-1200mm左右)。

弹线应准确可靠,误差要控制在1-2mm之内。

c.安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋预埋件(角铁)预埋件刷防锈漆。

矿棉吸音板吊顶施工方法

矿棉吸音板吊顶施工方法

矿棉吸音板吊顶施工方法2。

1工艺流程基层清理→弹线→安装吊筋→安装边龙骨→安装主龙骨→安装次龙骨→隐蔽检查→校正调平→安装矿棉板2.2操作要点1)基层清理:基层清理主要针对所有可能影响吊顶施工的安装物。

2) 弹线:根据事先从标高点引出的标高弹出50cm控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线。

弹出龙骨的布置线及吊杆悬吊点.(一般距离900-1200mm左右)。

弹线应准确可靠,误差要控制在1—2mm之内。

3) 安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋预埋件(角铁)预埋件刷防锈漆。

吊杆采用直径为Φ6~Φ10的钢筋制作并刷防锈漆,吊点间距900—1200mm。

安装时上端与预埋件焊接,下端套丝后与吊件连接。

安装完毕的吊杆端头外露长度不小于3MM。

4)安装边龙骨:采用L型边龙骨,与墙体用塑料胀管或自攻螺钉固定,固定间距200MM。

安装边龙骨前墙面应用腻子找平,可以避免将来墙面刮腻子时污染和不易找平。

5)安装主龙骨:采用UC50或U38龙骨,吊顶主龙骨间距为小于1200MM。

安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据设计要求吊顶起拱,起拱高度约为短跨的1/200,并且安装的主龙骨接长应错开,在接头处增加吊点,随时检查龙骨的平整度。

当遇到通风管道较大超过龙骨最大间距要求时,必须采用30*3以上的角钢做龙骨骨架,并且不能将骨架与通风管道等设备工程接触。

6)安装次龙骨:按照面板的不同安装方式和规格,次龙骨分为T形和C形两种,次龙骨间距为600mm,将次龙骨通过挂件吊挂在大龙骨上,在与主龙骨平行方向安装600MM的横撑龙骨,间距为600MM或1200MM。

当采用搁置法和企口法安装时次龙骨为T形,粘贴法或者其他固定法时选用C形.7)在龙骨安装时,在灯具和风口位置的周边加设加强龙骨。

8)隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序。

矿棉吸音板吊顶施工作业指导书

矿棉吸音板吊顶施工作业指导书

矿棉吸音板吊顶施工作业指导书矿棉吸音板吊顶施工作业指导书 1(适用范围本指导书适用于新建站房矿棉吸音板吊顶施工。

2(施工准备1、机具:电锯、型材切割机、手枪钻、冲击电锤、电焊机、角磨机等。

2、工具:拉铆枪、射钉枪、手锯、手刨、钳子、扳手、螺丝刀等。

3、计量检测用具:水准仪、靠尺、钢尺、水平尺、塞尺、线坠等。

4、安全防护用品:安全帽、安全带、电焊面罩、电焊手套等。

3(施工条件1、施工前应按设计要求对房间的层高、门窗洞口标高和吊顶内的管道、设备及其支架的标高进行测量检查,并办理交接检查记录。

2、各种材料配套齐全已进场,并进行了检验或复试,填写好检查记录。

3、室内墙面装饰施工作业已基本完成,只剩最后一道涂料。

地面湿作业已完成,并经检验合格。

4、吊顶内的管道和设备安装、调试完成,并检验合格办理完交接手续。

5、吊顶内四周墙面及顶面的各种孔洞已封堵处理完毕,抹灰已干燥。

6、施工所需的脚手架已经搭设完毕,高度合适,并经检验合格。

7、施工现场所需的临时用电、各种工机具准备就绪。

4(操作工艺测量放线?安装吊杆?安装边龙骨及主龙骨?安装次龙骨?安装撑挡龙骨?安装矿棉吸音板?调整1、测量放线:依据室内标高控制线,在房间内四周墙(柱)上量测出吊顶标高控制点(墙体较长时,宜间距3-5m设一控制点),然后用粉线沿墙(柱)上弹出标高控制线。

同时沿标高控制线弹出龙骨位置线。

按吊顶排版大样图,在顶板上弹出主龙骨的位置线和嵌入式设备外形尺寸线。

1矿棉吸音板吊顶施工作业指导书2、安装吊杆:通丝吊杆长度小于1000mm时,直径宜不小于φ6;吊杆长度大于1000mm时,直径宜不小于φ8。

当吊杆长度大于1500mm时,应设置反向支撑杆。

吊杆间距为900-1000mm,距主龙骨的端头应不大于300mm,均匀布置。

若遇较大设备或管道,吊杆间距大于1200mm时,宜采用型钢扁担来满足吊杆间距。

制作好的金属吊杆应做防腐处理,吊杆用金属膨胀螺栓固定到楼板上。

矿棉吸音板吊顶施工工艺

矿棉吸音板吊顶施工工艺

矿棉吸音板吊顶施工工艺编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(矿棉吸音板吊顶施工工艺)的内容能够给您的工作和学习带来便利。

同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。

本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为矿棉吸音板吊顶施工工艺的全部内容。

矿棉吸音板吊顶施工工艺作业条件:1、吊顶内各种管线及通风管道安装调试完。

2、地面湿作业完成。

3、墙面预埋木砖及吊筋的数量、质量、经检查符合要求。

4、搭设好安装吊顶的脚手架.5、按设计要求,在四周墙面弹好吊顶罩面板水平标高线。

施工工艺:1、施工顺序:弹吊顶标高线→划吊杆位置线→钉边龙骨→管线位置校正→安装龙骨及吊顶→安装吸声板→检查清理。

2、操作要点:(1)、吊顶标高线应根据房内+50CM水平准线,弹到四周墙面或柱面上。

(2)、根据吊顶大样图,将龙骨及吊杆的位置弹到顶棚上.吊杆主龙骨的间距必须符合装饰吸声板的模数,纵、横的间距,一般以1。

2—1.6M为宜。

(3)、根据墙上吊顶的安装水平标高线,用钢钉将铝边龙骨钉固定于墙体上。

钉距以30—40为宜。

边龙骨应平直、牢固。

(4)、当采用镀锌铅丝作为吊杆材料时,即称吊筋,在混凝土楼板上安装的具体方法:A、吊筋位置上,用射钉枪将带孔的射钉紧固在楼板内。

亦可采用不带孔的射钉将金属吊码固定在楼板底面。

B、用8-10号镀锌铅丝作吊筋。

将铅丝穿入射孔内或吊码内挂牢固,下端弯钩后挂在主龙骨吊孔内。

吊筋应垂直向下,用枋木作撑绷紧。

亦可用8—12号镀锌铅丝分上下两段,在中间加伸缩弹簧钢片连接,便于调整吊筋的长度。

(5)、安装主龙骨时,必须拉十字调平通线。

相邻主龙骨的腹部必须调在一直线上,并应拉通线控制孔位。

吊筋绷紧,可用撑木上顶住楼板下抵住大龙骨,将撑木绑扎在吊筋上。

矿棉板吊顶施工工艺

矿棉板吊顶施工工艺

矿棉板天棚吊顶矿棉板具有吸声、防水、保温、隔热、质轻、美观大方、施工简便等特点,广泛用于具有吸声要求的房间.5.1.1材料准备矿棉板的规格、品种、表面形式、吸声指标必须达到设计要求和使用功能的要求。

吊顶使用的轻钢龙骨分为U形骨架和T形骨架两种,并按照荷载不同分为上人和不上人两种。

轻钢龙骨分为主龙骨、次龙骨、边龙骨;配件有吊件、连接件、挂插件等材质必须符合设计要求。

零配件:吊杆、花篮螺丝、射钉、自攻螺丝等.按照设计或样品要求可选用各种罩面板、铝压缝条或塑料压缝条,其材料的品种、规格、质量应符合装修设计要求.粘结剂:按照主材的性能选用,在使用前必须试验合格后可使用。

5.1.2主要施工机具电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺、壁纸刀、拖线等.5。

1.3施工作业的相关条件(1)顶棚内的各种设备安装工程必须施工完毕,通风管道的标高与吊顶标高无矛盾,检查口、风洞口以及各种明露孔位置确定。

(2)吊顶所需的龙骨、配件、面板提前准备齐全。

(3)安装矿棉板或安装边龙骨前墙面的必须刮两遍腻子找平,否则造成墙面与顶棚阴角处不易处理好。

5.1。

4施工工艺:(1)工艺流程:a。

粘贴矿棉板工艺流程:基层清理-—粘贴矿棉板——成品保护——基层弹线b.施工工序流程:基层清理-—安装吊筋—-安装主龙骨—-安装次龙骨—-校正调平-—安装矿棉板—-机电系统工程完毕——试水、打压完毕—-隐蔽检查——成品保护——弹线-—分项验收(2)施工方法:轻钢龙骨矿棉板吊顶分为两种:一种是明龙骨;另一种是暗龙骨.a.基层清理:基层清理主要针对所有可能影响吊顶施工的安装物。

b。

弹线:根据事先从标高点引出的标高弹出50cm控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线。

弹出龙骨的布置线及吊杆悬吊点。

(一般距离900—1200mm左右)。

弹线应准确可靠,误差要控制在1—2mm之内。

c。

安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋预埋件(角铁)预埋件刷防锈漆。

矿棉板吊顶施工工艺

矿棉板吊顶施工工艺

矿棉板天棚吊顶矿棉板具有吸声、防水、保温、隔热、质轻、美观大方、施工简便等特点,广泛用于具有吸声要求的房间。

5.1.1材料准备矿棉板的规格、品种、表面形式、吸声指标必须达到设计要求和使用功能的要求。

吊顶使用的轻钢龙骨分为U形骨架和T形骨架两种,并按照荷载不同分为上人和不上人两种。

轻钢龙骨分为主龙骨、次龙骨、边龙骨;配件有吊件、连接件、挂插件等材质必须符合设计要求。

零配件:吊杆、花篮螺丝、射钉、自攻螺丝等。

按照设计或样品要求可选用各种罩面板、铝压缝条或塑料压缝条,其材料的品种、规格、质量应符合装修设计要求。

粘结剂:按照主材的性能选用,在使用前必须试验合格后可使用。

5.1.2主要施工机具电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺、壁纸刀、拖线等。

5.1.3施工作业的相关条件(1)顶棚内的各种设备安装工程必须施工完毕,通风管道的标高与吊顶标高无矛盾,检查口、风洞口以及各种明露孔位置确定。

(2)吊顶所需的龙骨、配件、面板提前准备齐全。

(3)安装矿棉板或安装边龙骨前墙面的必须刮两遍腻子找平,否则造成墙面与顶棚阴角处不易处理好。

5.1.4施工工艺:(1)工艺流程:a.粘贴矿棉板工艺流程:基层清理——粘贴矿棉板——成品保护——基层弹线b.施工工序流程:基层清理——安装吊筋——安装主龙骨——安装次龙骨——校正调平——安装矿棉板——机电系统工程完毕——试水、打压完毕——隐蔽检查——成品保护——弹线——分项验收(2)施工方法:轻钢龙骨矿棉板吊顶分为两种:一种是明龙骨;另一种是暗龙骨。

a.基层清理:基层清理主要针对所有可能影响吊顶施工的安装物。

b.弹线:根据事先从标高点引出的标高弹出50cm控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线。

弹出龙骨的布置线及吊杆悬吊点。

(一般距离900-1200mm左右)。

弹线应准确可靠,误差要控制在1-2mm之内。

c.安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋预埋件(角铁)预埋件刷防锈漆。

矿棉板吊顶施工工艺

矿棉板吊顶施工工艺

矿棉板天棚吊顶矿棉板具有吸声、防水、保温、隔热、质轻、美观大方、施工简便等特点,广泛用于具有吸声要求的房间。

5.1。

1材料准备矿棉板的规格、品种、表面形式、吸声指标必须达到设计要求和使用功能的要求。

吊顶使用的轻钢龙骨分为U形骨架和T形骨架两种,并按照荷载不同分为上人和不上人两种。

轻钢龙骨分为主龙骨、次龙骨、边龙骨;配件有吊件、连接件、挂插件等材质必须符合设计要求。

零配件:吊杆、花篮螺丝、射钉、自攻螺丝等。

按照设计或样品要求可选用各种罩面板、铝压缝条或塑料压缝条,其材料的品种、规格、质量应符合装修设计要求。

粘结剂:按照主材的性能选用,在使用前必须试验合格后可使用.5.1。

2主要施工机具电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺、壁纸刀、拖线等.5.1.3施工作业的相关条件(1)顶棚内的各种设备安装工程必须施工完毕,通风管道的标高与吊顶标高无矛盾,检查口、风洞口以及各种明露孔位置确定。

(2)吊顶所需的龙骨、配件、面板提前准备齐全。

(3)安装矿棉板或安装边龙骨前墙面的必须刮两遍腻子找平,否则造成墙面与顶棚阴角处不易处理好。

5。

1。

4施工工艺:(1)工艺流程:a。

粘贴矿棉板工艺流程:基层清理—-粘贴矿棉板--成品保护——基层弹线b。

施工工序流程:基层清理——安装吊筋—-安装主龙骨—-安装次龙骨—-校正调平——安装矿棉板——机电系统工程完毕—-试水、打压完毕--隐蔽检查——成品保护—-弹线-—分项验收(2)施工方法:轻钢龙骨矿棉板吊顶分为两种:一种是明龙骨;另一种是暗龙骨。

a.基层清理:基层清理主要针对所有可能影响吊顶施工的安装物。

b.弹线:根据事先从标高点引出的标高弹出50cm控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线.弹出龙骨的布置线及吊杆悬吊点。

(一般距离900-1200mm左右)。

弹线应准确可靠,误差要控制在1-2mm之内。

c。

安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋预埋件(角铁)预埋件刷防锈漆。

矿棉板吊顶施工工艺

矿棉板吊顶施工工艺

矿棉板天棚吊顶矿棉板具有吸声、防水、保温、隔热、质轻、美观大方、施工简便等特点,广泛用于具有吸声要求的房间。

5。

1。

1材料准备矿棉板的规格、品种、表面形式、吸声指标必须达到设计要求和使用功能的要求。

吊顶使用的轻钢龙骨分为U形骨架和T形骨架两种,并按照荷载不同分为上人和不上人两种.轻钢龙骨分为主龙骨、次龙骨、边龙骨;配件有吊件、连接件、挂插件等材质必须符合设计要求。

零配件:吊杆、花篮螺丝、射钉、自攻螺丝等。

按照设计或样品要求可选用各种罩面板、铝压缝条或塑料压缝条,其材料的品种、规格、质量应符合装修设计要求。

粘结剂:按照主材的性能选用,在使用前必须试验合格后可使用。

5.1.2主要施工机具电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺、壁纸刀、拖线等.5。

1.3施工作业的相关条件(1)顶棚内的各种设备安装工程必须施工完毕,通风管道的标高与吊顶标高无矛盾,检查口、风洞口以及各种明露孔位置确定。

(2)吊顶所需的龙骨、配件、面板提前准备齐全。

(3)安装矿棉板或安装边龙骨前墙面的必须刮两遍腻子找平,否则造成墙面与顶棚阴角处不易处理好。

5。

1。

4施工工艺:(1)工艺流程:a。

粘贴矿棉板工艺流程:基层清理--粘贴矿棉板——成品保护——基层弹线b。

施工工序流程:基层清理——安装吊筋—-安装主龙骨-—安装次龙骨——校正调平-—安装矿棉板—-机电系统工程完毕--试水、打压完毕-—隐蔽检查-—成品保护—-弹线——分项验收(2)施工方法:轻钢龙骨矿棉板吊顶分为两种:一种是明龙骨;另一种是暗龙骨.a。

基层清理:基层清理主要针对所有可能影响吊顶施工的安装物。

b.弹线:根据事先从标高点引出的标高弹出50cm控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线。

弹出龙骨的布置线及吊杆悬吊点。

(一般距离900-1200mm左右).弹线应准确可靠,误差要控制在1—2mm之内。

c。

安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋预埋件(角铁)预埋件刷防锈漆。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

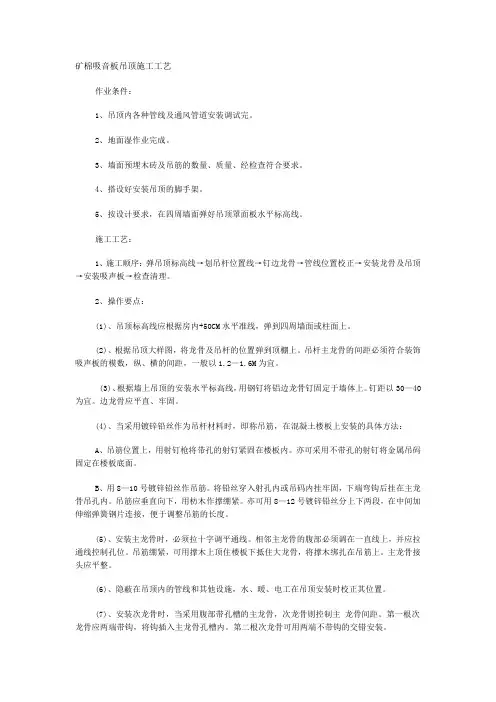

矿棉吸音板吊顶施工工艺
作业条件:
1、吊顶内各种管线及通风管道安装调试完。

2、地面湿作业完成。

3、墙面预埋木砖及吊筋的数量、质量、经检查符合要求。

4、搭设好安装吊顶的脚手架。

5、按设计要求,在四周墙面弹好吊顶罩面板水平标高线。

施工工艺:
1、施工顺序:
弹吊顶标高线→划吊杆位置线→钉边龙骨→管线位置校正→安装龙骨及吊顶→安装吸声板→检查清理。

2、操作要点:
(1)、吊顶标高线应根据房内
+50CM水平准线,弹到四周墙面或柱面上。

(2)、根据吊顶大样图,将龙骨及吊杆的位置弹到顶棚上。

吊杆主龙骨的间距必须符合装饰
吸声板的模数,纵、横的间距,一般以
1.2—1.6M为宜。

(3)、根据墙上吊顶的安装水平标高线,
用钢钉将铝边龙骨钉固定于墙体上。

钉距以30—40为宜。

边龙骨应平直、牢固。

(4)、当采用镀锌铅丝作为吊杆材料时,即称吊筋,在混凝土楼板上
安装的具体方法:
A、吊筋位置上,用射钉枪将带孔的射钉紧固在楼板内。

亦可采用不带孔的射钉将金属吊码
固定在楼板底面。

B、用8—10号镀锌铅丝作吊筋。

将铅丝穿入射孔内或吊码内挂牢固,
下端弯钩后挂在主龙
骨吊孔内。

吊筋应垂直向下,用枋木作撑绷紧。

亦可用8—12号镀锌铅丝分上下两段,在中间加伸缩弹簧钢片连接,便于调整吊筋的长度。

(5)、安装主龙骨时,必须拉十字调平通线。

相邻主龙骨的腹部必须调在一直线上,并应拉通线控制孔位。

吊筋绷紧,可用撑木上顶住楼板下抵住大龙骨,将撑木绑扎在吊筋上。

主龙骨接头应平整。

(6)、隐蔽在吊顶内的管线和其他设施,水、暖、电工在吊顶安装时校正其位置。

(7)、安装次龙骨时,当采用腹部带孔槽的主龙骨,次龙骨则控制主龙骨间距。

第一根次龙骨应两端带钩,将钩插入主龙骨孔槽内。

第二根次龙骨可用两端不带钩的交错安装。

当采用腹部不带孔槽的主龙骨,则用稳定支撑控制主龙骨间距,稳定支撑间距以1.8M为宜。

安装时,应将次龙骨两端搁置在主龙骨翼缘上,其搁置方向必须与主龙骨垂直。

(8)、在安装过程中,每完成一道工序,应及时进行检查,发现缺陷立即纠正,以保证吊顶牢固可靠。

其表面平整度、接缝严密和平直的程度均应满足规范要求。
