2023年浙江专业监理工程师考试题库附答案一、单选题(共有50题,只有一个正确答案,错选不得分)第1题:施工企业为建设工程施工搭建的生活临时用房属于()。
A.安全文明施工费B.特殊地区施工增加费C.规费D.企业管理费正确答案:A第2题:某工程编制了预制混凝土空心管桩监理实施细则,以下监理工作措施中属于质量事中控制的是()。
A.合理控制压桩顺序,压桩由中间向两端进行B.审查预制桩生产厂家资质情况C.要求施工单位设专职测量人员D.要求施工单位在桩基平面图上对每根桩进行编号正确答案:B第3题:下列应列入单位工程施工进度计划的工作项目是()。
A.主体工程脚手架搭设B.预制叠合板的运输C.预制叠合板的养护D.预拌混凝土的生产正确答案:A第4题:监理人在收到承包人书面建议后的()天内,做出变更指示。
A.3B.7C.14D.21正确答案:C第5题:根据《招标投标法实施条例》以及《工程建设项目招标范围和规模标准规定》,下列必须招标的项目是()。
A.使用国际组织或者外国政府资金的建设项目B.单项合同估算额190万元的项目C.施工单位自建自用的办公楼D.需要采用不可替代的专利或者专有技术的工程建设项目正确答案:A第6题:以下关于履约保函担保,正确的是()。
A.采用无条件担保方式,自发包人与承包人签订合同之日起生效B.采用有条件担保方式,自发包人与承包人签订合同之日起生效C.采用无条件担保方式,自预付款支付给承包人之日起生效D.采用有条件担保方式,自预付款支付给承包人之日起生效正确答案:A第7题:以下关于分包,正确的0A.建筑工程主体结构的支模架工程可以分包给有资质的单位B.建筑工程主体结构的钢筋工程可以分包给有资质的单位C.施工总承包项下的精装修工程可以分包给有资质的单位D.精装修分包单位可以将其分包的项目分包给有资质的单位正确答案:C第8题:建设工程项目的招标人发现招标文件有错误时,应在投标截止时间15天前通知投标人,同时进行的工作是()。
2024年浙江专业监理工程师考试题库及答案
2024年浙江专业监理工程师考试题库及答案一、单选题。
1.监理单位在建设单位授权范围内控制工程质量、造价和进度,协助建设单位在计划目标内完成工程建设任务,体现了建设工程监理的()。
A.阶段性。
B.服务性。
C.必要性。
D.强制性。
正确答案:B2.工程监理单位公平地实施监理的基本前提是()。
A.服务性。
B.科学性。
C.独立性。
D.公平性。
正确答案:C3.建设工程监理的性质可概括为()。
A.服务性、科学性、独立性和公正性。
B.创新性、科学性、独立性和公正性。
C.服务性、科学性、独立性和公平性。
D.创新性、科学性、独立性和公平性。
正确答案:C4.监理单位在维护建设单位合法权益的同时,不应损害施工单位的合法权益,这体现了监理的()。
A.服务性。
B.独立性。
C.科学性。
D.公平性。
正确答案:D5.根据《建设工程监理范围和规模标准规定》,总投资为2500万元的()项目必须实行监理。
A.供水工程。
B.邮政通信。
C.生态环境保护。
D.体育场馆。
正确答案:D6.对于采用()方式建设的政府投资项目,政府要审批项目建议书、可行性研究报告、初步设计和概算。
A.转贷。
B.贷款贴息。
C.投资补助。
D.资本金注入。
正确答案:D7.工程质量监督手续由()负责办理。
A.建设单位。
B.监理单位。
C.施工单位。
D.设计单位。
正确答案:A8.实行项目法人制的基本保障是()。
A.工程监理制。
B.工程总承包制。
C.工程招标投标制。
D.合同管理制。
正确答案:A9.以下关于施工许可证,错误的是()。
A.自领取施工许可证之日起3个月内不能按期开工的,应当申请延期。
B.施工许可证延期以2次为限,每次不超过3个月。
C.因故中止施工的,应当自中止施工之日起1个月内向施工许可证发证机关报告。
D.中止施工满6个月的工程恢复施工前,应当报施工许可证发证机关核验。
正确答案:D10.以下关于建筑工程发包,正确的是()。
A.发包单位必须将勘察、设计、施工、设备采购一并发包给一个工程总承包单位。
2020年浙江省监理工程师《合同管理 》例题(含答案解析)
2020年浙江省监理工程师《合同管理》例题(含答案解析)学校:________ 班级:________ 姓名:________ 考号:________一、单选题(50题)1.某政府投资项目,采用公开招标方式选择施工承包商,招标文件规定的开标日为2021 年6 月1 日,投标有效期至2021 年8 月30 日止。
该项目如期开标并于2021 年6 月7 日完成评标,6 月11 日向中标人发出中标通知书,则招标人与中标人最迟应在2021 年0 订立书面合同。
A.6 月27 日B.7 月11 日C.8 月1 日D.8 月30 日2.定金不得超过主合同标的额的A.20%B.30%C.40%D.50%3.根据美国AIA 标准合同文件,CM 合同中与雇主订立合同的当事人是A.建筑师B.专业咨询机构C.施工承包商D.承担分包工作的分包商4.根据《标准设计施工总承包招标文件》中的《合同条款及格式》,工程竣工试验分三个阶殷,其中第二阶段进行的是( )。
A.性能测试B.联动试车C.单车实验D.系统联调5.某单位采用的货样买卖方式签订了设备采购合同,关于采购方式及合同的说法.正确的是A.该合同属于即时买卖合同B.货样应留存在供货人处C.当事人可以在合同中对货样进行说明D.采购人不知道货样有隐蔽瑕疵的,供货人可按货样交付货物6.根据《标准勘察招标文件》中的通用合同条款,勘察费用的确认实行()签证制A.勘察人B.监理人C.发包人D.第三方7.根据《标准设计施工总承包招标文件》中的通用合同条款,除专用条款约定采用总承包的情况外,进度付款应以()的工作量作为支付A.承包人实际完成B.合同中约定C.承包人报D.价格清单中列明8.作为合同法律关系主体的自然人必须具备( )能力。
A.完全民事行为B.限制民事行为C.与合同履行相适应民事行为D.一般民事行为9.根据《标准设计招标文件》中的通用合同条款,发包人代表授权发包人其他人员负贵其指派的工作时,应将被授权人员的姓名和()通知设计人A.职业资格B.授权范围C.技术职称D.授权时间10.不可用于抵押的财产是()A.建设用地使用权B.正在建造的建筑物C.土地使用权D.正在使用的交通工具11.关于委托订立合同的代理人行为的说法,错误的是( )。
浙江省监理工程师考试实务案例分析
001、北京某建设工程监理公司承接了某建设工程项目的监理任务。
为了在建设工程实施过程中有效地进行目标控制,监理单位对项目总目标进行了分解。
当工程进行到一定阶段后,监理单位将建设工程目标分解到分部工程和分项工程的层次。
【问题】1.该监理单位分解该建设工程项目目标时应当遵循哪些原则?2.建设工程目标是否要分解到分部工程和分项工程取决于哪些因素?【考点】建设工程目标的分解。
【要点分析】为了建设工程实施过程中有效地进行目标控制,仅有总目标还不够,还需要将总目标进行适当的分解。
【参考答案】1.该监理单位分解该建设工程项目目标时应当遵循的原则有:(1)能分能合;(2)按照工程部位分解,而不按照工种分解;(3)区别对待,有粗有细;(4)有可靠的数据来源;(5)目标分解结构与组织分解结构相对应。
2.建设工程目标是否要分解到分部工程和分项工程取决于:(1)工程进度所处的阶段;(2)资料的详细程度;(3)设计所达到的深度;(4)目标控制工作的需要。
002、小方参加全国监理工程师考试,经考试合格,取得了《监理工程师执业资格证书》。
在办理齐全所有手续后,小方完成了初始注册的申请。
但是,由于存在着种种客观原因,在规定时间内小方未能完成初始注册,只得逾期初始注册。
在初始注册有效期内,小方更换了工作单位,因此提出了变更注册的申请。
至注册期满,小方仍要求继续执业,因此提出了延续注册的申请。
【问题】1.小方申请初始注册和逾期初始注册时应当提交哪些材料?2.小方因工作变动而申请变更注册应当提交哪些材料?3.小方申请延续注册时应当提交哪些材料?【考点】监理工程师执业资格注册。
【要点分析】考查考生对监理工程师执业资格注册的步骤、内容的掌握程度。
【参考答案】1.小方申请初始注册应当提交的材料有:(1)监理工程师注册申请表;(2)小方的资格证书和身份证复印件;(3)小方与聘用单位签订的聘用劳动合同复印件,以及社会保险机构出具的参加社会保险的清单复印件;(4)学历或学位证书、职称证书复印件,与申请注册相关的工程技术、工程管理工作经验和工程业绩证明。
浙江省监理工程师历年案例题
一、某工程,施工总承包单位依据施工合同约定,与甲安装单位签订了安装分包合同。
基础工程完成后:由于项目用途发生变化,建设单位要求设计单位编制设计变更文件,并授权项目监理机构就设计变更引起的有关问题与总承包单位进行协商。
项目监理机构在收到经相关部门重新审查批准的设计变更文件后,经研究对其今后工作安排如下:)由总监理工程师负责与总承包单位进行质量、费用和工期等问题的协商工作;1 ()要求总承包单位调整施工组织设计,并报建设单位同意后实施;2 ()由总监理工程师代表主持修订监理规划;(3)由负责合同管理的专业监理工程师全权处理合同争议;(4)安排一名监理员主持整理工程监理资料。
(5在协商变更单价过程中,项目监理机构未能与总承包单位达成一致意见,总监理工程师决定以双方提出的变更单价的均值作为最终的结算单价。
项目监理机构认为甲安装分包单位不能胜任变更后的安装工程,要求更换安装分包单位。
总承包单位认为项目监理机构无权提出该要求,但仍表示愿意接受,随即提出由乙安装单位分包。
甲安装单位依据原定的安装分包合同已采购的材料,因设计变更需要退货,向项目监理机构提出了申请,要求补偿因材料退货造成的费用损失。
问题:逐项指出项目监理机构对其今后工作的安排是否妥当,不妥之处,写出正确做法。
1.指出在协商变更单价过程中项目监理机构做法的不妥之处,并按《建设工程监理规范》写出正确做2.法。
总承包单位认为项目监理机构无权提出更换甲安装分包单位的意见是否正确?为什么?写出项目监 3.理机构对乙安装单位分包资格的审批程序。
指出甲安装单位要求补偿材料退货造成费用损失申请程序的不妥之处,写出正确做法。
该费用损失 4.应由谁承担?分)一、答案及评分标准(20。
分)0.51、(1)妥当(;分))不妥(20.5(。
分)正确做法:调整后的施工组织设计应经项目监理机构(或总监理工程师)审核、签认(1;分)0.5)不妥(3(。
分)正确做法:由总监理工程师主持修订监理规划(1;分))不妥(0.5(4。
2021年浙江省整理监理工程师《合同管理 》例题(含答案解析)
2021年浙江省整理监理工程师《合同管理》例题(含答案解析)学校:________ 班级:________ 姓名:________ 考号:________一、单选题(50题)1.根据《标准施工招标文件》中的通用合同条款,在工程整个施工期间应为其现场雇用的全部人员投保人身意外伤害险并缴纳保险费的投保人是( )。
A.发包人和设计人B.承包人和分包人C.发包人和监理人D.发包人和承包人2.建设工程材料采购合同,材料在订立合同之前已为买受人占有,则材料所有权发生转移的时间为( )。
A.买受人占有材料时B.合同订立时C.合同生效时D.买受人支付全部材料价款时3.根据国际咨询工程师联合会(FIDIC)《设计采购施工(EPC)/交钥匙合同条件》,因发生“不可预见的困难”所产生的费用应由()承A.业主B.承包商C.工程师决定业主或承包商D.业主和承包商协商4.根据《标准施工招标文件》中的通用合同条款,施工合同签订前,中标人应按招标文件规定向招标人提交的凭证是()。
A.投标保证金凭证B.预付款担保凭证C.履约担保凭证D..质量管理体系认证文5.依法必须招标项目,评标委员会成员人数组成应当至少为()A.三人以上单数B.四人以上C. 五人以上单数D. 五人以上单数6.根据《担保法》,关于留置的说法,正确的是A.能够留置的财产仅限于动产B.材料采购合同可以采用留置担保C.施工合同可以采用留置担保D.留置的财产不限于按照合同约定占有的财产7.根据NEC《工程施工合同》,当项目经理认为承包商未就使其受到损害的事件发生过早期警告,则关于承包商合同价款补偿的说法正确的是( )。
A.可以适当减少承包商损失的补偿B.承包商应依据合同约定获得全额补偿C.承包商只能通过诉讼方式申请补偿D.承包商无权提出补偿请求8.根据《标准设备采购招标文件》中的通用合同条款,买方委托第三方对合同设备进行监造的,关于监造行为的说法正确的是()A.视为对合同设备制造过程符合合同要求的确认B.不视为对合同设备制造质量的确认C.视为限制买方收货后依照合同约定对设备提出质量异议D.视为免除卖方依照合同约定应承担的设备制造质量责任9.某工程施工投标文件中承诺的投标有效期短于招标文件规定的时间,则对该投标人的正确处理方式是( )。
2018年浙江省监理工程师《合同管理 》例题(含答案解析)
2018年浙江省监理工程师《合同管理》例题(含答案解析)学校:________ 班级:________ 姓名:________ 考号:________一、单选题(50题)1.根据NEC《工程施工合同》,当项目经理认为承包商未就使其受到损害的事件发生过早期警告,则关于承包商合同价款补偿的说法正确的是( )。
A.可以适当减少承包商损失的补偿B.承包商应依据合同约定获得全额补偿C.承包商只能通过诉讼方式申请补偿D.承包商无权提出补偿请求2.关于委托订立合同的代理人行为的说法,错误的是( )。
A.代理人必须以委托人名义进行合同谈判B.代理人对授权范围内谈判的重要事项,必须请委托人决定C.委托人追认了代理人超越委托时限的谈判事项,法律后果由委托人承担D.委托人拒绝了代理人超越委托范围的谈判事项,法律后果由代理人承担3.根据《建设工程安全生产管理条例》承包人需要编制专项施工方案并经专家论证的工程是( )。
A.高空作业工程B.深水作业工程C.大爆破工程D.地下暗挖工程4.根据《标准施工招标文件》中的通用合同条款,关于监理人职责和权利的说法正确的是( )。
A.监理人在施工合同履行过程中行使任何权利前均需经发包人批准B.监理人有权变更施工合同约定的承包人的义C.监理人无权免除施工合同约定的发包人和承包人的责任D.监理人对工程材料检验合格则视为其批准,可减轻承包人的责任和义务5.根据《标准施工总承包招标文件》中的《合同条款及格式》,竣工试验分三阶段进行,其中第一阶段进行的是( )。
A.联动试车B.保证工程满足合同要求的试验C.功能性试验D.产能及环保指标测试6.自监理人收到承包人设计文件之日起,对承包人设计文件的审查期限不应超过()A.7B.4C.21D.287.关于建设工程勘察合同的说法,正确的是( )。
A.建设工程勘察合同示文本应当强制使用B.承包人必须具备法人资格C.勘察工作围由法规确定D.当事人不能约定合同争议的最终解决方式8.材料设备采购招标中,划分采购合同的原则是A.符合采购资金的到位计划和周转计划,充分考虑计划实施的风险B.有利于吸引较多投标人参加竞争,降低价格,保证供货质量和时间C.充分考虑供货的市场价格浮动,减少价格波动对采购成本的影响D.全面考虑供货、仓储和运输能力,减少运输规划,提高仓储能力9.关于建设工程设备采购评标的说法,正确的是( )。
浙江省监理工程师案例新真题
2011年浙江监理工程师考试案例模拟一、某城市建设项日,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位;工程实施中发生了下列事件:事件1:桩基工程开始后,专业监理工程师发现,甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要求暂停桩基施工;征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求,可进行桩基施工;事件2:桩基施工过程中,出现断桩事故;经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起;对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工;乙施工单位按处理方案实施;事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施;事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查;甲施工单位收到建设单位发文后将该文转发给乙施工单位;事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料;问题:1. 事件1中,项目监理机构对乙施工单位资质审查的程序和内容是什么2. 项目监理机构应如何处理事件2中的断桩事故3. 事件3中,总监理工程师代表的做法是否正确说明理由;4. 指出事件4中建设单位做法的不妥之处,写出正确做法;5. 分别说明事件5中甲施工单位和乙施工单位的解释有何不妥对甲施工单位和乙施工单位工程档案中存在的问题,项目监理机构应如何处理参考答案1.1审查甲施工单位报送的分包单位资格报审表,符合有关规定后,由总监理工程师予以签认;2对乙施工单位资格审核以下内容:①营业执照、企业资质等级证书;②公司业绩;③乙施工单位承担的桩基工程范围;④专职管理人员和特种作业人员的资格证、上岗证;2.1及时下达工程暂停令;2责令甲施工单位报送断桩事故调查报告;3审查甲施工单位报送断桩处理方案、措施;4审查同意后签发工程复工令;5对事故的处理和处理结果进行跟踪检查和验收;6及时向建设单位提交有关事故的书面报告,并应将完整的质量事故处理记录整理归档;3.1指派专业监理工程师修改监理实施细则做法正确;总监理工程师代表可以行使总监理工程师的这一职责;2审批监理实施细则的做法不妥;应由总监理工程师审批;4.要求监理单位和甲施工单位各自对工程档案进行验收并移交的做法不妥;应由建设单位组织建设工程档案的预验收,并在工程竣工验收后统一向城市档案管理部门办理工程档案移交;5.1甲施工单位应汇总乙施工单位形成的工程档案或:乙施工单位不能自行办理工程档案的验收与移交;乙施工单位应将工程质量事故处理记录列入工程档案;2与建设单位沟通后,项目监理机构应向甲施工单位签发监理工程师通知单,要求尽快整改;二、政府投资的某工程,监理单位承担了施工招标代理和施工监理任务;该工程采用无标底公开招标方式选定施工单位;工程实施中发生了下列事件:事件1:工程招标时,A、B、C、D、E、F、G共7家投标单位通过资格预审,并在投标截止时间前提交了投标文件;评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字招标文件中对是否可由被授权人签字没有具体规定;B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位以招标文件规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误;事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人;在中标通知书发出前,建设单位要求监理单位分别找G、F、E 投标单位重新报价,以价格低者为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据;监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位;事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续;事件4:开工前,设计单位组织召开了设计交底会;会议结束后,总监理工程师整理了一份设计修改建议书,提交给设计单位;事件5:施工开始前,G单位向专业监理工程师报送了施工测量成果报验表,并附有测量放线控制成果及保护措施;专业监理工程师复核了控制桩的校核成果和保护措施后即予以签认;问题:1. 分别指出事件1中A、B、C、D投标单位的投标文件是否有效说明理由;2. 事件2中,建设单位的要求违反了招标投标有关法规的哪些具体规定3. 指出事件3中总监理工程师做法的不妥之处,写出正确做法;4. 指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法;5. 事件5中,专业监理工程师还应检查、复核哪些内容参考答案1.1A单位的投标文件有效;招标文件对此没有具体规定,签字人有法定代表人的授权书;2B单位的投标文件有效;招标文件中对高报价没有限制;3C单位的投标文件无效;没有响应招标文件的实质性要求或:附有招标人无法接受的条件;4D单位的投标文件有效;总价金额汇总有误属于细微偏差或:明显的计算错误允许补正;2.1确定中标人前,招标人不得与投标人就投标文件实质性内容进行协商;2招标人与中标人必须按照招标文件和中标人的投标文件订立合同,不得再行订立背离合同实质性内容的其他协议;3.1不妥之处:总监理工程师组织召开第一次工地会议;正确做法:由建设单位组织召开;2不妥之处:要求施工单位办理施工许可证;正确做法:由建设单位办理;3不妥之处:要求施工单位及时确定水准点与坐标控制点;正确做法:由建设单位监理单位确定;4.I不妥之处:设计单位组织召开交底会;正确做法:由建设单位组织;2不妥之处:总监理工程师直接向设计单位提交设计修改建议书;正确做法:应提交给建设单位,由建设单位交给设计单位;5.1检查施工单位专职测量人员的岗位证书及测量设备检定证书;2复核平面和高程控制网和临时水准点的测量成果;三、某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同,依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位;施工过程中发生了下列事件:事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构;事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验;为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用;事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装;安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记;事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了工程暂停令,并报告了总监理工程师;甲施工单位得知后也要求乙施工单位立刻停工整改;乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门;报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4. 6万元;问题:1. 指出事件1中甲施工单位项目经理做法的不妥之处,写出正确做法;2. 事件2中,总监理工程师的处理是否妥当说明理由;3. 指出事件3中塔吊验收中的不妥之处;4. 指出事件4中专业监理工程师做法的不妥之处,说明理由;5. 事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任说明理由;监理单位是否有责任说明理由;该事故属于哪一类工程质量事故处理此事故的依据是什么四、某实施施工监理的工程,建没单位按照建设工程施工合同示范文本与甲施工单位签订了施工总承包合同;合同约定:开工日期为2006年3月1日,工期为302天:建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;经总监理工程师批准的施工总进度计划如图4-1所示时间单位:天;图4-1 施工总进度计划工程实施中发生了下列事件:事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工;2006年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元;经专业监理工程师审查,情况属实;事件2:C工作是土方开挖工程;土方开挖时遇到了难以预料的暴雨天气,、工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构;为处理安全事故隐患,C工作实际持续时间延长了12天;甲施工单位申请顺延工期12天、补偿直接经济损失10万元;事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施;结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请须延工期5天;事件4:甲施工单位将设备安装工程J工作分包给乙施工单位,分包合同工期为56天;乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题;经设备制造单位修理,第二次试车合格;由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24天;乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求;问题:1. 事件1中,项目监理机构应如何答复甲施工单位的要求说明理由;2. 事件2中,收到甲施工单位报告后,项目监理机构应采取什么措施应要求甲施工单位采取什么措施对于甲施工单位顺延工期及补偿经济损失的申请如何答复说明理由;3. 事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案对甲施工单位的顺延工期申请如何答复说明理由;4. 事件4中,单机无负荷试车应由谁组织项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复说明理由;根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少说明理由;五、某工程,建设单位与施工单位按照建设工程施工合同示范文本签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且均匀速施工,经项目监理机构批准的施工进度计划如图5-1所示时间单位:月,施工单位的报价单部分见表5-1.施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止;图5-1 施工进度计划时间单位:月表5-1 施工单位报价单部分工程于2006年4月1日开工;施工过程中发生了如下事件:事件1:建设单位接到政府安全管理部门将于7月份对工程现场进行安全施工大检查的通知后,要求施工单位结合现场安全施工状况进行自查,对存在的问题进行整改;施工单位进行了自查整改,向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的2. 8万元费用;事件2:现场浇筑的混凝土楼板出现多条裂缝,经有资质的检测单位检测分析,认定是商品混凝土质量问题;对此,施工单位认为混凝土厂家是建设单位推荐的,建设单位负有推荐不当的责任,应分担检测费用;事件3:K工作施工中,施工单位按设计文件建议的施工工艺难以施工,故向建设单位书面提出了工程变更的请求;问题:1. 批准的施工进度计划中有几条关键线路列出这些关键线路;2. 开工后前3个月施工单位每月应获得的工程款为多少3. 工程预付款为多少预付款从何时开始扣回开工后前3个月总监理工程师每月应签证的工程款为多少4. 分别分析事件l和事件2中施工单位提出的要求是否合理说明理由;5. 事件3中,施工单位提出工程变更的程序是否妥当说明理由;六、某工程,建设单位与施工单位按建设工程施工合同示范文本签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均为匀速进展;每月计划完成的投资部分见表6-1.图6-1 施工总进度计划表6-1 每月计划完成的投资部分万元/月施工过程中发生了如下事件:事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失;事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作;事件3:D、E工作受A工作的影响,开始时间也推迟了1个月;由于物价上涨原因,6-7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月;事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费万元;事件5:L工作为隐蔽工程,在验收后项日监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验;施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验;在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改;以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求;表6-2 1-7月投资情况单位:万元问题:1. 事件1中,施工单位顺延工期和补偿费用的要求是否成立说明理由;2. 事件4中,施工单位顺延工期和补偿费用的要求是否成立说明理由;3. 事件5中,施工单位、项目监理机构的做法是否妥当分别说明理由;4. 针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月该工程实际工期为多少个月5. 在表6-2中填出空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差;。
浙江省监理工程师历年案例题

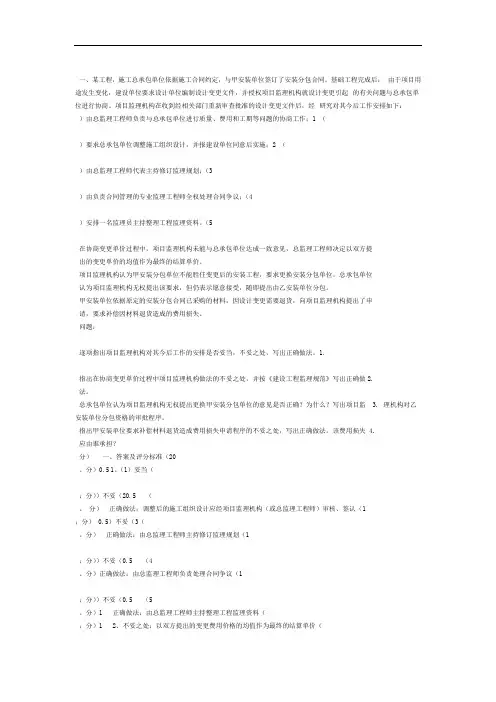

一、某工程,施工总承包单位依据施工合同约定,与甲安装单位签订了安装分包合同。
基础工程完成后:由于项目用途发生变化,建设单位要求设计单位编制设计变更文件,并授权项目监理机构就设计变更引起的有关问题与总承包单位进行协商。
项目监理机构在收到经相关部门重新审查批准的设计变更文件后,经研究对其今后工作安排如下:(1)由总监理工程师负责与总承包单位进行质量、费用和工期等问题的协商工作;(2)要求总承包单位调整施工组织设计,并报建设单位同意后实施;(3)由总监理工程师代表主持修订监理规划;(4)由负责合同管理的专业监理工程师全权处理合同争议;(5)安排一名监理员主持整理工程监理资料。
在协商变更单价过程中,项目监理机构未能与总承包单位达成一致意见,总监理工程师决定以双方提出的变更单价的均值作为最终的结算单价。
项目监理机构认为甲安装分包单位不能胜任变更后的安装工程,要求更换安装分包单位。
总承包单位认为项目监理机构无权提出该要求,但仍表示愿意接受,随即提出由乙安装单位分包。
甲安装单位依据原定的安装分包合同已采购的材料,因设计变更需要退货,向项目监理机构提出了申请,要求补偿因材料退货造成的费用损失。
问题:1.逐项指出项目监理机构对其今后工作的安排是否妥当,不妥之处,写出正确做法。
2.指出在协商变更单价过程中项目监理机构做法的不妥之处,并按《建设工程监理规范》写出正确做法。
3.总承包单位认为项目监理机构无权提出更换甲安装分包单位的意见是否正确?为什么?写出项目监理机构对乙安装单位分包资格的审批程序。
4.指出甲安装单位要求补偿材料退货造成费用损失申请程序的不妥之处,写出正确做法。
该费用损失应由谁承担?一、答案及评分标准(20分)1、(1)妥当(0.5分)。
(2)不妥(0.5分);正确做法:调整后的施工组织设计应经项目监理机构(或总监理工程师)审核、签认(1分)。
(3)不妥(0.5分);正确做法:由总监理工程师主持修订监理规划(1分)。
浙江省注册监理工程师合同管理:竣工试验程序试题
浙江省注册监理工程师合同管理:竣工试验程序试题一、单项选择题(共25题,每题2分,每题的备选项中,只有 1 个事最符合题意)1、某施工企业与材料供应商订立的钢材供应合同,执行政府指导价,价格为4000元/吨。
合同约定2011年3月1日提货,但施工企业逾期至2011年4月10日才提货,而此时政府指导价已调整为4500元/吨。
该施工企业给供应商的钢材款应按。
A:4500元/吨计算并追加违约金B:4000元/吨计算并追加违约金C:4500元/吨计算D:4000元/吨计算E:专业监理2、【例2·单选题】单代号搭接网络计划的表示方法为。
A:以节点表示工作,以节点之间的箭线表示工作之间的逻辑关系和搭接关系B:以节点表示工作及其逻辑关系,以节点之间的箭线表示工作之间的搭接关系C:以节点表示工作及其搭接关系,以节点之间的箭线表示工作之间的逻辑关系D:以节点表示工作,以节点之间的箭线表示工作之间的搭接关系E:自我评定3、根据FIDIC《施工合同条件》中对变更的规定,工程师发布的下列变更指示中,错误的是。
A:改变设计图纸中某建筑物的位置和尺寸B:将承包范围内的部分施工任务交予其他承包商完成C:增加与工程相关的必要附加工作D:推迟承包商施工计划中部分工程的施工时间E:专业监理4、在国际建筑安装工程费用组成中,承包商为承担通货膨胀、币值波动等风险所需要的费用属于。
A:直接费B:间接费C:保险费D:盈余E:由于传染病的影响而暂时停止的施工5、某工程双代号网络计划如下图所示,其中关键线路有条。
A:1B:2C:3D:4E:自我评定6、在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第18天,其持续时间为5天。
工作M有3项紧后工作,它们的最早开始时间分别为第21天、第24天和第28天,则工作M的自由时差为__天。
A.1B.3C.4D.87、工程监理人员发现工程设计不符合建筑工程质量标准或者合同约定的质量要求的,应当报告要求设计单位改正。
2022年浙江省监理工程师《理论和法规》例题
2022年浙江省监理工程师《理论和法规》例题一、单选题(50题)1.根据《建设工程监理规范》,监理人员应参加()主持召开的图纸会审会议A.建设单位B.施工单位C.施工图审查机构D.设计单位2.根据《国务院关于投资体制改革的决定》,采用贷款贴息方式的政府投资工程,政府需要从投资的角度审批()。
A.项目建设。
B.可行性研究报告C.初步设计和概算D.资金申请报告3.对于工程项目而言,工程实际造价超出工程预算的原因之一是()。
A.缺乏可靠的成本数据B.项目管理要求高C.设计图纸的标准高D.设计选用新材料、新技术4.下列监理工作制度中,属于项目监理机构内部工作制度的是( )。
A.图纸会审制度B.监理人员业绩考核制度C.施工组织设计审批制度D.质量事故报告制度5.项目监理机构组织形式中,任何一个下级只能接受唯一上级命令的是()组织形式。
A.直线制B.职能制C.强矩阵制D.弱矩阵制6.根据《建设工程监理规范》,需经建设单位书面同意的情形是( )。
A.工程监理单位任命总监理工程师B.工程监理单位调换总监理工程师C.工程监理单位调换专业监理工程师D.总监理工程师调配监理人员7.工程监理单位签订工程监理合同后,组建项目监理机构,严格按法律、法规和工程建设标准等实施监理,这体现了建设工程监理旳().A.服务性B.科学性C.独立性D.公平性8.下列建设工程监理基本表式中,需加盖施工单位公章的是()。
A.工程款支付报审表B.工作联系单C.工程开工报审表D.工程复工报审表9.工程监理单位在建设单位授权范围内采用规划、控制、协调等方法,控制建设工程质量、造价和进度,并履行建设工程安全生产管理的监理职责,协助建设单位在计划目标内完成工程建设任务,体现了建设工程监理的()。
A.服务性B.阶段性C.必要性D.强制性10.工程监理投标文件的核心内容是()A.针对工程具体情况进行项目特征分析B.向建设单位提出附加服务承诺C.体现建设单位期望的监理服务费建议书D.反映监理单位服务水平的监理大纲11.工程监理单位应长期保存的监理文件资料是()。
2018年浙江省整理监理工程师《合同管理 》例题
2018年浙江省整理监理工程师《合同管理》例题学校:________ 班级:________ 姓名:________ 考号:________一、单选题(50题)1.根据《标准勘察招标文件》中的通用合同条款,发包人应向勘察人提供的文件资料是()A.施工测量放线成果B.岩土工程钻探方案C.标志桩定位报告D.建筑总平面布置图2.根据《标准施工招标文件》中的通用合同条款,合同协议书中写明的合同总金额应包括的金额是( )。
A.暂列金额和暂估价B.变更的价款调整C.索赔补偿金额D.保修期的保修费用3.某政府投资项目,采用公开招标方式选择施工承包商,招标文件规定的开标日为2021 年6 月1 日,投标有效期至2021 年8 月30 日止。
该项目如期开标并于2021 年6 月7 日完成评标,6 月11 日向中标人发出中标通知书,则招标人与中标人最迟应在2021 年0 订立书面合同。
A.6 月27 日B.7 月11 日C.8 月1 日D.8 月30 日4.根据《标准勘察招标文件》中的通用合同务款,合同文件优先介绍顺序正确的是(A.专用合同条款-勘察费用清单-发包人要求-勘察纲要B.发包人要求-勘察费用清单-勘察纲要-专用合同条款C.专用合同条款-发包人要求-勘察纲要-勘察费用清单D.专用合同条款-发包人要求-勘察费用清单-勘察纲要5.某工程施工招标时,评标委员会成员拟由9 人组成,根据《招标投标法》,其中技术、经济等方面的专家应不少于( )人A.4B.5C.6D.76.采用综合评估法对施工项目投标文件进行详细评审时,属于施工组织设计评审内容的是( )。
A.项目经理的任职资格B.主要技术负责人的施工管理业绩C.备专业人员数量的合理性D.资源配置计划的合理性7.根据《标准勘察招标文件》,评标委员会成员对需要共同认定的事项存在争议,评标结论应当( )作出A.征询招标人意见后B.根据评标委员会负责人意见C.由招标管理机构D.按照少数服从多数原则8.根据《标准施工招标文件》中的通用合同条款,在暂停施工期间,负贵施工现场保护和安全保障的主体是()。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2011年浙江监理工程师考试案例模拟一、某城市建设项日,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位。
工程实施中发生了下列事件:事件1:桩基工程开始后,专业监理工程师发现,甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要求暂停桩基施工。
征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求,可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。
经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。
对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。
乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。
甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
问题:1.事件1中,项目监理机构对乙施工单位资质审查的程序和内容是什么?2.项目监理机构应如何处理事件2中的断桩事故?3.事件3中,总监理工程师代表的做法是否正确?说明理由。
4.指出事件4中建设单位做法的不妥之处,写出正确做法。
5.分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位工程档案中存在的问题,项目监理机构应如何处理?【参考答案】1.(1)审查甲施工单位报送的分包单位资格报审表,符合有关规定后,由总监理工程师予以签认。
(2)对乙施工单位资格审核以下内容:①营业执照、企业资质等级证书;②公司业绩;③乙施工单位承担的桩基工程范围;④专职管理人员和特种作业人员的资格证、上岗证。
2.(1)及时下达《工程暂停令》;(2)责令甲施工单位报送断桩事故调查报告;(3)审查甲施工单位报送断桩处理方案、措施;(4)审查同意后签发《工程复工令》;(5)对事故的处理和处理结果进行跟踪检查和验收;(6)及时向建设单位提交有关事故的书面报告,并应将完整的质量事故处理记录整理归档。
3.(1)指派专业监理工程师修改监理实施细则做法正确。
总监理工程师代表可以行使总监理工程师的这一职责。
(2)审批监理实施细则的做法不妥。
应由总监理工程师审批。
4.要求监理单位和甲施工单位各自对工程档案进行验收并移交的做法不妥。
应由建设单位组织建设工程档案的(预)验收,并在工程竣工验收后统一向城市档案管理部门办理工程档案移交。
5.(1)甲施工单位应汇总乙施工单位形成的工程档案(或:乙施工单位不能自行办理工程档案的验收与移交);乙施工单位应将工程质量事故处理记录列入工程档案。
(2)与建设单位沟通后,项目监理机构应向甲施工单位签发《监理工程师通知单》,要求尽快整改。
二、政府投资的某工程,监理单位承担了施工招标代理和施工监理任务。
该工程采用无标底公开招标方式选定施工单位。
工程实施中发生了下列事件:事件1:工程招标时,A、B、C、D、E、F、G共7家投标单位通过资格预审,并在投标截止时间前提交了投标文件。
评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位以招标文件规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。
在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据。
监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续。
事件4:开工前,设计单位组织召开了设计交底会。
会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量成果报验表》,并附有测量放线控制成果及保护措施。
专业监理工程师复核了控制桩的校核成果和保护措施后即予以签认。
问题:1.分别指出事件1中A、B、C、D投标单位的投标文件是否有效?说明理由。
2.事件2中,建设单位的要求违反了招标投标有关法规的哪些具体规定?3.指出事件3中总监理工程师做法的不妥之处,写出正确做法。
4.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。
5.事件5中,专业监理工程师还应检查、复核哪些内容?【参考答案】1.(1)A单位的投标文件有效。
招标文件对此没有具体规定,签字人有法定代表人的授权书。
(2)B单位的投标文件有效。
招标文件中对高报价没有限制。
(3)C单位的投标文件无效。
没有响应招标文件的实质性要求(或:附有招标人无法接受的条件)。
(4)D单位的投标文件有效。
总价金额汇总有误属于细微偏差(或:明显的计算错误允许补正)。
2.(1)确定中标人前,招标人不得与投标人就投标文件实质性内容进行协商;(2)招标人与中标人必须按照招标文件和中标人的投标文件订立合同,不得再行订立背离合同实质性内容的其他协议。
3.(1)不妥之处:总监理工程师组织召开第一次工地会议。
正确做法:由建设单位组织召开。
(2)不妥之处:要求施工单位办理施工许可证。
正确做法:由建设单位办理。
(3)不妥之处:要求施工单位及时确定水准点与坐标控制点。
正确做法:由建设单位(监理单位)确定。
4.(I)不妥之处:设计单位组织召开交底会。
正确做法:由建设单位组织。
(2)不妥之处:总监理工程师直接向设计单位提交《设计修改建议书》。
正确做法:应提交给建设单位,由建设单位交给设计单位。
5.(1)检查施工单位专职测量人员的岗位证书及测量设备检定证书;(2)复核(平面和高程)控制网和临时水准点的测量成果。
三、某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同,依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。
施工过程中发生了下列事件:事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。
为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。
安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。
甲施工单位得知后也要求乙施工单位立刻停工整改。
乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。
报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失万元。
问题:1.指出事件1中甲施工单位项目经理做法的不妥之处,写出正确做法。
2.事件2中,总监理工程师的处理是否妥当?说明理由。
3.指出事件3中塔吊验收中的不妥之处。
4.指出事件4中专业监理工程师做法的不妥之处,说明理由。
5.事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任?说明理由。
监理单位是否有责任?说明理由。
该事故属于哪一类工程质量事故?处理此事故的依据是什么?四、某实施施工监理的工程,建没单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。
合同约定:开工日期为2006年3月1日,工期为302天:建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。
经总监理工程师批准的施工总进度计划如图4-1所示(时间单位:天)。
图4-1施工总进度计划工程实施中发生了下列事件:事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。
2006年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元。
经专业监理工程师审查,情况属实。
事件2:C工作是土方开挖工程。
土方开挖时遇到了难以预料的暴雨天气,、工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。
为处理安全事故隐患,C工作实际持续时间延长了12天。
甲施工单位申请顺延工期12天、补偿直接经济损失10万元。
事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。
结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请须延工期5天。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56天。
乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。
经设备制造单位修理,第二次试车合格。
由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24天。
乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。
问题:1.事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。
2.事件2中,收到甲施工单位报告后,项目监理机构应采取什么措施?应要求甲施工单位采取什么措施?对于甲施工单位顺延工期及补偿经济损失的申请如何答复?说明理由。
