SBS防水作业指导书
防水作业指导书

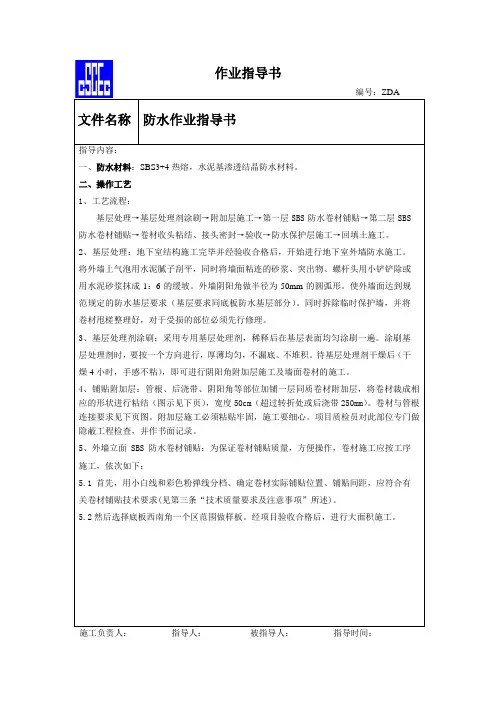

编号:ZDA-文件名称防水作业指导书指导内容:一、防水材料:SBS3+4热熔,水泥基渗透结晶防水材料。
二、操作工艺1、工艺流程:基层处理→基层处理剂涂刷→附加层施工→第一层SBS防水卷材铺贴→第二层SBS 防水卷材铺贴→卷材收头粘结、接头密封→验收→防水保护层施工→回填土施工。
2、基层处理:地下室结构施工完毕并经验收合格后,开始进行地下室外墙防水施工。
将外墙上气泡用水泥腻子刮平,同时将墙面粘连的砂浆、突出物、螺杆头用小铲铲除或用水泥砂浆抹成1:6的缓坡。
外墙阴阳角做半径为50mm的圆弧形。
使外墙面达到规范规定的防水基层要求(基层要求同底板防水基层部分)。
同时拆除临时保护墙,并将卷材甩槎整理好,对于受损的部位必须先行修理。
3、基层处理剂涂刷:采用专用基层处理剂,稀释后在基层表面均匀涂刷一遍。
涂刷基层处理剂时,要按一个方向进行,厚薄均匀,不漏底、不堆积。
待基层处理剂干燥后(干燥4小时,手感不粘),即可进行阴阳角附加层施工及墙面卷材的施工。
4、铺贴附加层:管根、后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行粘结(图示见下页),宽度50cm(超过转折处或后浇带250mm)。
卷材与管根连接要求见下页图。
附加层施工必须粘贴牢固,施工要细心。
项目质检员对此部位专门做隐蔽工程检查,并作书面记录。
5、外墙立面SBS防水卷材铺贴:为保证卷材铺贴质量,方便操作,卷材施工应按工序施工,依次如下:5.1首先,用小白线和彩色粉弹线分档、确定卷材实际铺贴位置、铺贴间距,应符合有关卷材铺贴技术要求(见第三条“技术质量要求及注意事项”所述)。
5.2然后选择底板西南角一个区范围做样板。
经项目验收合格后,进行大面积施工。
施工负责人:指导人:被指导人:指导时间:编号:ZDA-文件名称 防水作业指导书指导内容:阳角折裁图折线裁线阳角附加层图250250阳角折式图阳角成型图250250卷材阳角裁剪配件5.3按分档位置要求,将改性沥青防水卷材按铺贴长度和弹线尺寸裁剪并卷好备用,外墙防水层直接从底板甩出的接头开始,按搭接要求从下往上进行外墙防水层施工。
SBS防水工程施工手册(全文版)
SBS防水工程施工手册(全文版)1. 概述SBS防水工程是一种采用SBS防水卷材进行施工的工程,SBS防水卷材是以聚酯毡为胎体,以SBS橡胶改性沥青为涂覆材料制成的防水卷材。
它具有优异的耐高温、耐低温、耐老化、耐腐蚀、耐紫外线等性能,能有效防止水分渗透,保证工程的防水效果。
本手册将为您详细介绍SBS防水工程的施工流程、施工要点及注意事项。
2. 施工准备2.1 材料准备1. SBS防水卷材:应符合国家相关标准,具有合格证书和质保书。
2. 沥青胶:用于粘结SBS防水卷材。
3. 汽油:用于溶解沥青胶。
4. 砂:用于配制沥青胶。
5. 密封剂:用于密封接缝。
2.2 施工工具1. 刷子:用于涂刷沥青胶。
2. 滚筒:用于滚涂沥青胶。
3. 刀具:用于切割SBS防水卷材。
4. 搅拌器:用于搅拌沥青胶。
5. 梯子:用于高空作业。
2.3 施工环境1. 天气:施工应在晴朗、无雨、无风的天气进行。
2. 基面:基面应平整、干净、无油污、无浮尘。
3. 施工流程3.1 基层处理1. 清理基面:将基面上的杂物、浮尘清理干净。
2. 湿润基面:用清水将基面湿润,无积水。
3. 验收基面:检查基面是否平整、干净、无油污。
3.2 涂刷沥青胶1. 配制沥青胶:按照沥青胶说明书比例将沥青胶与汽油、砂混合均匀。
2. 涂刷沥青胶:用刷子将沥青胶均匀涂刷在基面上,厚度约为1mm。
3. 干燥:涂刷后的沥青胶应自然干燥,不宜暴晒。
3.3 铺设SBS防水卷材1. 预处理:将SBS防水卷材平铺在地面上,检查是否有损坏、褶皱等现象。
2. 铺设:将SBS防水卷材均匀铺设于涂有沥青胶的基面上,注意不要绷得太紧。
3. 搭接:相邻两幅SBS防水卷材的搭接长度应为100mm。
3.4 密封处理1. 清洁:用刷子将接缝处的灰尘、杂质清理干净。
2. 涂抹密封剂:将密封剂均匀涂抹在接缝处,确保密封效果。
4. 施工要点及注意事项1. 施工前应详细阅读SBS防水卷材和沥青胶的产品说明书,了解施工方法和注意事项。
防水作业指导书
中铁上海局亳州安置房项目经理部SBS改性沥青防水卷材作业指导书编制部门:编制人:审核人:SBS改性沥青防水卷材作业指导书一、工程概况1、本工程由1#-15#住宅及地下车库组成,主楼地下室及大车库外围一周全部做防水处理,防水做法。
1)1#-13#及地下车库的底板:外墙外侧采用3+4 SBS铺贴。
2)车库顶部:3+4 SBS防水卷材上做2厚SBS纸胎卷材隔离层。
二、施工准备1、作业条件准备1.1底板基层要求1.1.1垫层施工完毕,基层水泥浆找平,基层必须坚实平整,不能有松动,起鼓面层凸起或严重粗糙,平整度不好或起砂时,必须剔凿处理。
1.1.2基层干燥,含水率在9%以内方能施工。
现场测试方法:在基层表面放一块卷材或玻璃,3-5小时以后看其基层下面有无水珠,如基本无水珠即可进行施工。
1.1.3清扫基层,施工前要认真的将基层水泥砂浆余渣,尘土及杂物铲除清扫干净。
1.1.4复杂部位的处理:阴阳角部位必须做成平整光滑的圆角。
半径为80㎜左右。
1.1.5底板保护墙砌筑完成,表面1:3水泥砂浆抹平压光,保护墙最上三层砖要用白灰砂浆砌筑,以方便防水层接搓作业。
1.1.6经监理、甲方验收并做好隐检。
1.2墙面基层要求1.2.1墙面必须平整、光洁,蜂窝麻面要按规范要求处理。
1.2.2穿墙螺栓必须切割进墙内2㎝以上,并用防水水泥砂浆抹平。
1.2.3结构转角处、阴阳角,穿墙管道四周及凸起墙面的结构四周转角处必须抹成小圆角。
1.2.4砂浆流坠,跑浆、跑模必须剔补平整,墙面平整度要求2m靠尺检查,基层与靠尺之间的最大空隙不得超过5㎜,每米长度不多于一处,孔隙仅允许平缓变化。
1.2.5经监理、甲方验收并做好隐检。
2、劳动力组织准备2.1施工前对进场劳动力进行上岗前培训,从而加强其在规章制度、安全施工、操作技术等方面进行学习教育,并将30名施工人员分成3个组,分开平行作业,合理确定对组内部工人技术等级比例。
3、施工机具准备名称单位数量2.5升汽油喷灯把15剪刀把3030m钢尺把 2吹尘器个10刮板个15毛刷把50扫帚把50灭火器只101、材料准备1)SBS 3㎜ + 4㎜厚(І)聚酯胎改性沥青防水卷材,2㎜厚保护层卷材。
地下室SBS作业指导书
地下室SBS作业指导书编制人:审批人:交底人:接受人:工程名称:交底时间:年月日地下室SBS作业指导书1.施工准备:1.1技术准备:(1)根据图纸会审记录、设计图纸文件,掌握明确设计意图。
根据要求编制施工组织设计,并已经批准。
防水等级为Ⅰ级,选用材料、层次结构、质量标准、细部作法、工序交叉作业、施工配合比等已形成完整、具备指导施工的技术文件。
(2)对进场作业人员进行技术交底或培训,明确质量目标,施工方法,操作程序,质量控制手段和“三检”制度要求;掌握天气预报资料,提出施工进度要求。
1.2材料准备及要求:1.2.1防水材料进场,并有生产厂家提供的产品合格证、检测报告。
材料外表或包装物应有明显标志,标明材料生产厂家、材料名称规格、生产日期、执行标准、生产许可证号等。
1.2.2屋面防水材料进场后,应由监理、建设、施工三方共同进场验收,并按规定对材料进行复试。
不合格材料不得在本工程中使用。
对防水卷材规定进行见证取样检测。
1.2.3高聚物改性沥青油毡防水卷材规格:厚度(mm)为3.0、宽度(mm)≥1000、长度(mm)为10。
1.2.4配套材料:冷底子油、汽油、二甲苯等。
1.3主要用具:1.3.1清理用具:高压吹风机、小平铲、笤帚。
1.3.2操作工具、电动搅拌器、油毛刷、铁桶、专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmф30管(铁、塑料)、划(放)线用品。
1.4作业条件:1.4.1施工前审核图纸,编制防水工程施工方案,并进行技术交底。
地下防水工程必须由专业队施工,操作人员持证上岗。
1.4.2铺粘防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓开裂、不起砂。
1.4.3防水层施工涂底胶前(冷底子油),应将基层表面清理干净。
1.4.4施工用材料均为易燃,因而准备好相应的消防器材。
2.施工工艺:2.1工艺流程:2.2 基层清理:施工前将验收合格的基层清理干净。
SBS改性沥青防水卷材施工作业指导书
X站区通X综合楼SBS改性沥青防水卷材施工作业指导书编制:审核:批准:年月发布年月实行目录SBS沥青防水卷材施工作业指导书 (2)1.适用范畴 (2)2.作业准备 (2)3.操作方法 (3)4.质量标准及要求 (5)5.职业健康安全注意事项 (7)6.环境保护注意事项 (8)SBS沥青防水卷材施工作业指导书1.适用范畴1.1 SBS改性沥青卷材防水层适用于工业与民用建筑屋面防水、地下室平面防水、卫生间等的防水防潮以及蓄水池等的防水。
1.2本作业指导书适用于SBS改性沥青屋面工程。
1.3本作业指导书如与现行相干法律法规、标准、规范、规程、规定有矛盾之处,按现行相干法律法规、标准、规范、规程、规定实行。
2.作业准备2.1材料及要求2.1.1SBS改性沥青卷材:品种应符合设计要求及有关标准规定,应具有出厂合格证并经取样验证合格。
按建材行业标准对其物理技术性能进行检验,具体可参见《弹性体改性沥青防水卷材》(GB18242-2000)。
2.1.2配套材料:氯丁橡胶沥青胶粘剂、橡胶沥青嵌缝膏、保护层用的石片及各色保护涂料、70#汽油、二甲苯(清洗受污部分)。
2.1.3主要机具:高压吹风机、电动搅拌器、自动热风焊接机、喷灯、铁板、转动刷、长把转动刷、卷尺、剪刀、扫帚、小线、灭火器材等。
2.2作业条件2.2.1专业施工人员施工,并持防水施工上岗证。
2.2.2基层表面的尘土、杂物应彻底清除干净。
2.2.3基层坡度应符合设计要求,表面顺平,阴阳角处应做成圆弧形,基层表面必须干燥。
2.2.4卷材及配套材料必须验收合格,其规格、技术性能必须符合设计要求及标准规定。
2.2.5材料存放应躲开火源和热源,备好相应消防器材。
卷材宜直立堆放,其高度不宜超过两层,并不得倾斜或横压。
2.2.6严禁在雨天、雪天施工;作业时必须在小于5级风的条件下施工;气温在0~-10℃时仍可以进行热熔法施工,低于-10℃时不宜进行热熔施工;施工途中下雨、下雪,应立刻停止防水卷材的铺设,并在已铺卷材周围做好防护工作,及时用密封材料对周边缝进行密封处理。
4.5.5SBS高聚物改性沥青防水作业指导书word资料9页
SBS高聚物改性沥青防水作业指导书前言:高聚物改性沥青防水技术是全国建筑业10项新技术之一,它作为当前一项比较先进的防水技术,是建筑工程技术发展的要求,代表了目前防水工程的发展方向。
它的主要特点是:(1)SBS高聚物改性沥青防水卷材主要以高聚物改性后的沥青为涂盖层,对改善沥青的低温性能有很大的贡献,可使沥青在-25℃时仍有一定的柔度而耐高温性能在90℃~100℃,扩大了卷材应用的温度范围,同时提高了沥青的强度、延度和卷材的耐老化的能力,延长了使用寿命。
(2)SBS防水卷材的胎体比以前使用的以纸为胎基的卷材性能有很大改进,不易出现胎基腐烂,并提高了延伸率。
(3)卷材厚度有所改进,比纸胎卷材厚,可采用双层或单层做法即可达到防水要求,施工简便,污染大大降低。
(4)卷材表面的保护层可降低卷材的工作温度,起到延长卷材寿命的作用。
屋面防水工程是重要的一个分项工程,它关系到建筑物使用功能的正常运行和建筑物的使用寿命,为确保3#、5#楼工程最终质量目标的实现,实现对业主的承诺,树立公司在郑州市场的良好形象,针对本工程的特点,并在充分调研同类型优质工程的基础上,决定要把屋面工程作为重要的质量闪光点。
现对SBS高聚物改性沥青卷材防水技术在3#、5#楼中的应用,形成统一的做法和标准,作为工艺纪律,请各部门认真贯彻执行。
一、屋面防水工程简介******高层住宅楼屋面设计为Ⅱ级防水,分上人屋面与不上人屋面。
根据******设计图纸及02-06-0931号设计变更单,屋面的构造做法分别为:1、上人屋面构造做法为(自上而下):·8~10mm厚地砖铺平拍实,缝宽5~8mm,1:1水泥砂浆填缝。
·25mm厚1:4干硬性水泥砂浆,面上撒素水泥。
·4mm厚SBS防水卷材。
·刷基层处理剂一遍。
·20mm厚1:2.5水泥砂浆找平层。
·100mm厚(最薄处)1:8水泥珍珠岩找2%坡。
改性沥青防水卷材作业指导书
SBS防水卷材作业指导书根据当班生产任务,从库房领取相应数量的以下材料1.1 SBS胶1.2 滑石粉1.3 自粘油1.4 硅油膜1.5 纸管1.6 包装袋及封口胶带沥青从沥青池和溶化池中抽取,生产前应检查沥青的量是否可供连续生产,若量不足低于最低库存量时,应及时通知生产部。
锅炉房操作流程2.1 打开导热油管线上10﹟沥青池﹑100﹟沥青池及其他需要加热设备和阀门,打开导热油进﹑出总阀,关闭短路阀。
2.2 打开鼓风机﹑引风机门并调至正确位置,合上电源,启动循环泵。
2.3 上碳后开启引风﹑鼓风装置,给导热油升温加热,并将其温度控制在240℃—290℃之间,生产过程中根据情况调节温度,和生产车间互相配合,以满足生产需要。
2.4 注意监控导热油的出油﹑回油的温度﹑压力﹑压差等,并每隔1h填写一次工艺参数。
油温进﹑出口温差应控制在 10℃以上,压差应保持在100Kpa左右,当热源利用率较低时,可打开短路阀。
2.5 停产待机前1h应逐渐降低油温,当油温降至80℃以下时,可关循环泵,关闭系统。
将炉膛内火退去或用湿煤搭好。
2.6 整理生产记录,签字后交于生产部。
操作要求及注意事项3.1 导热油首次升温或混入生油时,升温不宜太快,否则会导致油中水份气化太快而造成导热油从气阀逸出,造成事故及损失。
3.2 停电短时不能及时恢复时,应退去炉内火源,并打开回油阀,将高位槽中冷油压入炉内,将高温导热油置换至低位槽中,注意不能将高位槽中油放完,否则会引入空气。
3.3 工作中遇到有高温报警或低位报警时,应立即查明原因,采取果断措施并记录,以便备查。
3.4 循环泵工作中有异常时,应立即停用请人维修并启用备用泵。
3.5 炉渣用水侵灭再倒入指定地点堆放。
3.6 定期、不定期保养设备,给各传动部位补充高温润滑酯。
3.7 下班前用余热给职工烧好浴室用水、保证热水供应。
配料操作流程沥青溶化及计量:1.1 100#沥青熔化后,温度在100℃以上时,粘度较小,应将导热油阀门关小使其处于保温状态。
防水工程作业指导书
防水工程作业指导书根据《生产和服务控制程序》要求,制定本作业指导书,适用建筑工程有防水要求的施工部位,采用聚氨酯涂膜防水层和SBS改性沥青防水卷材施工工程。
2.工艺流程聚氨酯涂膜防水层的施工操作程序清扫基层——涂刷底胶——涂膜放水层施工——保护层施工3.操作方法3.1清扫基层涂膜防水层施工前,先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫干净,并用干净的湿布擦一次涂刷防水层的基层表面,不得有凹凸不平、松动、空鼓、起砂、开裂等缺陷,含水率不小于9%。
3.2涂刷底胶a.配置底胶,先将聚氨酯甲料、乙料和二甲苯按1:1.5:2的比例(重量比)配合搅拌均匀;配制时要看情况而定,不宜过多。
b.涂刷底胶。
将配制好的底胶混合料,用长把滚刷均匀涂刷在基层表面,涂刷量为0.15—0.20kg/m2,涂后常温4h以后,手感不粘时,即可做下道工序。
3.3涂膜防水层的施工a.材料配制焦油系列双组份聚氨酯涂膜防水材料为聚氨酯甲料:乙料,为1:1.5(重量比)‚非焦油系列双组份聚氨酯涂膜防水材料为聚氨酯甲料:乙料,为1:1(重量比)‚无论接纳焦油系列或非焦油系列涂膜防水材料,其共同比计量要正确,并必须用电动搅拌器强力进行搅拌。
b.细部做附加层突出地面、墙面的管根、地漏、排水口、阴阳角、变形缝等细部薄弱环节,应在大面积涂刷前,先做一布二油防水附加层,底胶表干后将纤维布裁成与管根、地漏等尺寸、形状相同并将周围加宽20cm的布,套铺在管根等细部,同时涂刷涂膜防水材料,常温4h左右表干后,再刷第二道涂膜防水材料;24h实干后,即可进行大面积涂膜防水层施工。
c.涂膜防水层:第一道涂层:将已配好的聚氨酯涂膜防水材料,用塑料后橡皮刮板均匀涂刮在已涂好底胶的基层表面,每平方米涂量为1.5kg,厚度为 1.3—1.5mm,不得有漏刮和鼓泡等缺陷,24h 固化后,刮第二道涂层。
第二道涂层:在已固化的涂层上,采用与第一道相互垂直的方向均匀涂刷在涂层表面,涂刷量略少于第一道,每平方米为1kg,厚度为0.7—1.0mm,不得有漏刷和鼓泡等现象。
SBS卷材防水作业指导书.doc
编制人: 审核人: 批准人: 中国水电九局有限公司黔西上马安置区工程项目部SBS 改性沥青卷材防水作业指导书------------------ 2012年月 ---------- ------- 2012年月 ------------------ 2012年月 受控号:QXXSMAZQ-00持有人: _________________受控状态: _______________2012年 刀 B年 月 日发布 年 月 日实施1.执行标准1.1 GBfrl9001-IS09001 -2000《质量管理体系要求》1.2 GB50300-2001《建筑工程施工质量验收统一标准》1.3 GB50207-2001《屛面工程质量验收规范》1.4《工程建设标准强制性条文》(房屋建筑部分2002年版)1.5. JGJ59—99《建筑施工安全检查标准》2作业程序2.1施工准备2.1. 1施工前准备工作(1)防水工程施工前,施工单位应通过图纸会审,掌握施工图中的关于防水工程细部构造及有关技术要求,并应编制防水方案或保证质量技术措施。
(2)防水层所用的材料应有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合设计耍求。
进场材料应按规定取样复试, 提出试验报告,严禁在工程中使用不合格(3)准备好防水材料和冷底子油的溶剂或成品、涂刷冷底子油、嵌填密封材料、铺贴卷材、清扫基层等施工操作中各种必须的工具、用具、机械以及安全设施、灭火器材。
(4)检查找平层的施工质量是否符合要求。
当出现局部凹凸不平、起砂起皮、裂缝以及预埋不稳等缺陷时,可按表一进行修补。
找平层缺陷的修补方法表5.2.12. 1・2材料:(1)卷材:根据设计要求及防水等级,采用厚度不同2、2.5、3.OmmSBS改性沥青卷材。
(2)冷底子油,厂家已制作好的配套品种。
2.1.3主要机具:(1)工具:石油液化罐、高压胶管、喷枪或喷灯、小油灰铲刀、排刷。
(2)护具:帆布手套、皮手套、平底胶鞋、工作服。
SBS卷材防水屋面作业指导书0
编制:曹馨文审批:胡均勇中国十五冶金建设有限公司2010年10月15日目录1、施工准备 (1)2、施工工艺流程和顺序 (3)3、施工方法 (3)4、细部处理 (4)5、蓄水试验 (8)6、技术参数 (8)7、质量标准 (8)8、质量控制措施 (9)9、质量通病防治措施 (9)10、产品保护措施 (10)11、安全注意事项 (10)1、施工准备1.1防水材料选用和准备1.1.1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用3㎜厚的Ⅱ类拉力≥400N、延伸率≥5%的黄麻胎体SBS 改性沥青防水卷材。
节点附加层应选用氯丁橡胶改性沥青防水涂料,要求固体含量≥43%,延伸≥4.5㎜,耐热度为80℃时5h无流淌、起泡。
密封材料选用S BS改性沥弹性密封膏,粘结性≥15㎜,耐热度下垂≤4㎜。
1.1.2防水材料的质量要求所用的S BS卷材改性沥青防水卷材、氯丁橡胶改性沥青防水涂料、SBS改性沥青弹性密封膏等均必须有出厂合格证。
进场后应抽样试验。
1.1.3防水材料保管SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。
贮存处应阴凉通风,避免日晒、雨淋和受潮。
1.1.4材料准备所用的防水材料应及时进场,并经抽样复试合格。
1.2劳动组织应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。
由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人,专业技术工人必须持证上岗。
1.3施工机具屋面防水施工需要的主要机具见下表。
主要施工机具需用计划表1.4技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。
1.5施工条件准备各种防水材料按时运到现场;垂直运输可利用土建施工用的井架;屋面找平层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完毕。
SBS作业指导书
高聚物改性沥青防水技术是全国建造业 10 项新技术之一,它作为当前一项比较先进的防水技术,是建造工程技术发展的要求,代表了目前防水工程的发展方向。
它的主要特点是: (1) SBS 高聚物改性沥青防水卷材主要以高聚物改性后的沥青为涂盖层,对改善沥青的低温性能有很大的贡献,可使沥青在-25℃时仍有一定的柔度而耐高温性能在90℃~100℃,扩大了卷材应用的温度范围,同时提高了沥青的强度、延度和卷材的耐老化的能力,延长了使用寿命。
(2) SBS 防水卷材的胎体比以前使用的以纸为胎基的卷材性能有很大改进,不易浮现胎基腐烂,并提高了延伸率。
(3)卷材厚度有所改进,比纸胎卷材厚,可采用双层或者单层做法即可达到防水要求,施工简便,污染大大降低。
(4)卷材表面的保层可降低卷材的工作温度,起到延长卷材寿命的作用。
屋面防水工程是重要的一个分项工程,它关系到建造物使用功能的正常运行和建筑物的使用寿命,为确保 3#、 5#楼工程最终质量目标的实现,实现对业主的承诺,树立公司在郑州市场的良好形象,针对本工程的特点,并在充分调研同类型优质工程的基础上,决定要把屋面工程作为重要的质量闪光点。
现对 SBS 高聚物改性沥青卷材防水技术在 3#、5#楼中的应用,形成统一的做法和标准,作为工艺纪律,请各部门认真贯彻执行。
一、屋面防水工程简介******高层住宅楼屋面设计为Ⅱ级防水,分上人屋面与不上人屋面。
根据******设计图纸及 02-06-0931 号设计变更单,屋面的构造做法分别为:1、上人屋面构造做法为(自上而下):·8~10mm 厚地砖铺平拍实,缝宽 5~8mm,1:1 水泥砂浆填缝。
·25m m 厚 1:4 干硬性水泥砂浆,面上撒素水泥。
·4mm 厚 SBS 防水卷材。
·刷基层处理剂一遍。
·20mm 厚 1:2.5 水泥砂浆找平层。
· 100mm 厚(最薄处) 1:8 水泥珍珠岩找 2%坡。
SBS屋面防水工程施工作业指导书
目录1、施工准备 (1)2、施工工艺流程和顺序………………………………………………33、施工方法 (3)4、细部处理……………………………………………………………45、蓄水试验 (8)6、技术参数……………………………………………………………87、质量标准……………………………………………………………88、质量控制措施 (9)9、质量通病防治措施 (9)10、产品保护措施 (10)11、安全注意事项 (10)1、施工准备1.1防水材料选用和准备1.1.1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用3㎜厚的Ⅱ类拉力≥400N、延伸率≥5%的黄麻胎体SBS改性沥青防水卷材。
节点附加层应选用氯丁橡胶改性沥青防水涂料,要求固体含量≥43%,延伸≥4.5㎜,耐热度为80℃时5h无流淌、起泡。
密封材料选用SBS改性沥弹性密封膏,粘结性≥15㎜,耐热度下垂≤4㎜。
1.1.2防水材料的质量要求所用的SBS卷材改性沥青防水卷材、氯丁橡胶改性沥青防水涂料、SBS改性沥青弹性密封膏等均必须有出厂合格证。
进场后应抽样试验。
1.1.3防水材料保管SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。
贮存处应阴凉通风,避免日晒、雨淋和受潮。
1.1.4材料准备所用的防水材料应及时进场,并经抽样复试合格。
1.2劳动组织应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。
由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人,专业技术工人必须持证上岗。
1.3施工机具屋面防水施工需要的主要机具见下表。
主要施工机具需用计划表序号机具名称规格单位数量用途...1.4技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、施工准备1.1防水材料选用和准备1.1.1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用3㎜厚的Ⅱ类拉力≥400N、延伸率≥5%的黄麻胎体SBS 改性沥青防水卷材。
节点附加层应选用氯丁橡胶改性沥青防水涂料,要求固体含量≥43%,延伸≥4.5㎜,耐热度为80℃时5h无流淌、起泡。
密封材料选用SBS改性沥弹性密封膏,粘结性≥15㎜,耐热度下垂≤4㎜。
1.1.2防水材料的质量要求所用的SBS卷材改性沥青防水卷材、氯丁橡胶改性沥青防水涂料、SBS改性沥青弹性密封膏等均必须有出厂合格证。
进场后应抽样试验。
1.1.3防水材料保管SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。
贮存处应阴凉通风,避免日晒、雨淋和受潮。
1.1.4材料准备所用的防水材料应及时进场,并经抽样复试合格。
1.2劳动组织应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。
由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人,专业技术工人必须持证上岗。
1.3施工机具屋面防水施工需要的主要机具见下表。
主要施工机具需用计划表序号机具名称规格单位数量用途1 2 3 4 5 6 7 8 91011121314棕扫帚钢丝刷小平铲长柄刷或滚刷剪刀彩色粉袋粉笔钢卷尺钢卷尺火焰加热器手持压辊铁压辊刮板铁锤普通普通小型普通2m50m喷灯或专用喷枪Φ40宽100㎜宽500㎜,重40kg包胶皮胶皮刮板普通把把把把把个把把把支个个个把34221114132121清扫基层清理基层清理基层涂刷冷底子油裁剪卷材弹卷材基准线做标记用度量尺寸度量尺寸热熔卷材阍胶用压实卷材搭接缝压实卷材用推刮卷材及刮边卷材收头钉水泥钉1.4技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。
1.5施工条件准备各种防水材料按时运到现场;垂直运输可利用土建施工用的井架;屋面找平层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完毕。
根据气象预报选定无雨、雾的天气。
2、施工工艺流程和顺序2.1施工工艺流程施工流程为:找平层修补及清扫→找平层分格缝密封处理→节点密封处理→节点防水涂膜附加层→涂刷冷底子油→卷材铺贴及封边处理→收头固定、密封→闭水试验。
2.2施工顺序卷材铺贴顺序:a、铺贴多跨或高低跨屋面时,应先远后近,先高跨后低跨。
b、在一个单跨铺贴时,应先铺贴排水比较集中部分(如天沟、水落口、檐口),再铺贴油毡附加层,由低到高,使卷材油按流水方向搭接。
3、施工方法3.1卷材铺贴方向对于屋面排水放坡≤2%时,采用平行屋脊的铺贴方法,其搭接缝应顺流水方向搭接。
3.2冷底子油当找平层经检验证实已干燥后,在铺贴卷材之前在找平层上涂刷一道冷底子油。
冷底子油的配合比是:10#沥青︰汽油=30︰70。
配制冷底子油时先将熬好的沥青倒入料桶中,当沥青温度降到100℃时再分批加入汽油,开始每次2~3L,以后每次5L。
冷底子油采用长柄滚刷涂刷,要求涂刷均匀,不漏涂。
当冷底油挥发干燥后,即可铺贴卷材防水层。
如涂刷冷底油后因气候、材料等影响,较长时间不能铺贴卷材时,则在以后铺贴卷材之前重刷一道冷底子油,以清除找平层上的灰尘、杂物,增强卷材与基层的粘结。
3.3卷材搭接缝宽度SBS改性沥青卷材防水层一般采用热熔满粘法施工,故要求长边的搭接缝宽度均不得小于80㎜,短边不得小于100㎜。
为确保搭接缝的宽度,应先在找平层上弹出墨线,进行卷材试铺,无问题后方可进行正式铺贴。
3.4掌握好卷材热熔胶的加热程度若卷材底部的热熔胶加热不足,会造成卷材与基层粘结不牢;若过分加热,又容易使卷材烧穿,胎体老化,热熔胶焦化变脆,严重降低防水层的质量。
因此,要求烘烤时要使卷材底面和基层同时均匀加热,喷枪的喷嘴与卷材面的距离要适中,一般保持50~100㎜左右,与基层呈30°~45°角。
喷枪要沿着卷材横向缓缓来回移动,移动速度要合适,使在卷材幅宽内加热温度均匀,至热熔胶融呈光亮黑色时,即可趁卷材柔软的情况下滚铺粘贴。
3.5辊压、排气应趁热用压辊滚压。
卷材始端铺贴完成后,即可进行大面积滚铺。
持枪人位于卷材滚铺方向,推滚卷材人位于已铺好的卷材始端上面,待卷材加热后缓缓推压卷材,并随时注意卷材的平整顺直和搭接的宽度。
其后跟随一人用棉纱团等从中间向两边抹压卷材,排出卷材下面的空气,并用刮刀将溢出的热熔胶刮压接边缝,另一人用压辊压实卷材,使之粘结牢固,表面平展,无皱折现象,3.6铺贴时,应使卷材与基层紧密粘结,避免铺斜、扭曲,仔细压紧、刮平,赶出气泡封严。
如发现已铺贴卷材有气泡、空鼓或翘边等现象,应及时进行处理。
末端收头处理封边:将卷材采用橡胶沥青粘结剂将末端粘结封严。
3.7搭接缝施工在进行搭接缝粘结施工前,应将卷材表面80㎜~100㎜宽用喷枪烧熔,注意不要烧伤搭接缝处的卷材。
粘贴搭接缝卷材时,当卷材底部的热熔胶熔融至呈光亮的黑色即可粘贴,并进行滚压至热熔胶溢出,收边者趁热用刮板将溢出的热胶刮平,沿边封严。
当整个卷材防水层铺贴完毕后,在所有搭接缝边均要用SBS改性沥青弹性密封膏涂封,宽10㎜。
4、细部处理屋面要处理的细部一般有:水落口处理、泛水处理、变形缝处理和凸出屋面的管道处理。
4.1水落口处理水落口应设在排水沟的最低处,水落口杯与找平层接融处,应留宽20㎜、深20㎜的凹槽,槽内用SBS改性沥青弹性沥青密封膏嵌填严密。
上面做2㎜厚的氯丁橡胶改性沥青防水涂膜附加层,并用化纤纺布胎体进行增强。
如图1所示。
竖式水落口1-防水层;2-附加层;3-密封材料;4-水落口杯横式水落口1-防水层;2-附加层;3-密封材料;4-水落口4.2泛水节点处理砖砌女儿墙上在距檐沟沟底最高处的上方250㎜,预留60㎜×60㎜的凹槽,槽内用水泥砂浆抹出斜坡。
找平层在泛水处应抹成半径为50㎜的圆角,然后再刷2㎜厚的氯丁橡胶改性沥青防水涂膜附加层,并用化纤无纺布做胎体增强材料。
卷材防水层的收头应压入凹槽内,每隔900㎜用水泥钉钉牢,卷材收头上口用SBS改性沥青弹性密封膏封严,然后用干性砼将凹槽嵌填、挤实,表面用水泥砂浆找平。
如图2所示。
32≥200 1泛水构造1-涂膜防水层 2-胎体材料附加层 3-密封材料图 24.3凸出屋面的管道接口处理在防水层上沿排气管道壁铺贴卷材附加层,上口用金属箍卡牢,在附加层上口与排气孔管道壁间用SBS改性沥青弹性密封膏封口。
如图3所示。
1-金属箍;2-密封材料;3-防水附加层;4-管道。
图3 伸出屋面管构造做法 2 231≥25044.4变形缝处理本有变形缝的工程,缝内先用沥青麻丝填塞,并用卷材做成形状,放入缝内,两侧与变形缝挡墙上部粘牢,然后在槽内放入泡沫塑料棒衬垫,再覆盖形卷材封闭,上扣砼盖板保护,盖板与盖板之间的接头缝隙,应用SBS 改性沥青弹性密封膏封严。
5、蓄水试验:卷材铺贴完成后,经外观初步检查合格,然后用碎布或其它材料塞严水落管,灌水试验,一般蓄水24小时,未发现有渗漏为宜。
6、技术参数SBS 改性沥青卷材屋面防水的技术参数为:沥青卷材的长边搭接宽度≦80㎜,短边搭接宽度≦100㎜。
7、质量标准7.1主控项目:a、卷材防水层所用卷材及配套材料,必须符合设计要求。
b、卷材防水层不得有积水和渗水现象。
7.2一般项目:a、卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口封严,不得有翘边。
b、卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、块材或细石砼保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。
c、排气屋面的排气道应纵横贯通,不得堵塞。
排气管应安装牢固,位置正确,封闭严密。
卷材的铺贴方向正确,卷材搭接宽度的允许偏差为-10㎜。
8、质量控制措施a、施工管理人员必须熟悉施工图纸和有关文件,正确掌握施工图纸的细部构造及有关技术要求。
做好施工技术交底,严格执行现行的施工质量验收规范,坚持自检,充分发挥专职质检员的作用,认真做好检查验收工作。
b、操作人员必须经过专业培训,考试合格持证上岗。
c、卷材防水材料必须有产品出厂合格证明书和进场抽样复检验合格报告,严禁在工程上采用不合格的材料。
d、屋面找平层坡度必须符合设计要求,表面压实平整,收水后二次压光,充分养护,不得起砂、起皮现象。
e、基层与凸出屋面结构的连接,以及基层转角处均应做成园弧,园弧半径R=50㎜。
f、屋面防水在铺设屋面隔气层和防水层前的基层,必须干净、干燥、清洁、无杂质。
g基层处理剂的选择应与卷材的材料相容,喷洒均匀,待处理剂干燥后方可铺贴卷材。
喷刷要求厚薄均匀、不漏底。
h、细部、复杂部位应根据不同情况进行增强处理,大面积防水层铺贴要求平整,顺直搭接尺寸准确,不扭曲,热熔后随滚铺压实,不得有皱折,随时刮封接口。
9、质量通病防治措施卷材防水屋面质量通病防治措施见下表:质量通病防治措施现象防治措施翘边、皱折,搭接长度不足1、卷材铺贴前应先全面做好屋面各节点、细部。
2、铺贴从低处到高处,将卷材展平压实,搭接长度:短边≥100㎜,长边≥80㎜,上下层搭接错开1/3~1/2。
鼓泡,内部有水汽在基层充分干燥后,铺贴卷材,当保温层或找平层不易干燥时,应按排气屋面的有关要求施工。
水落管口安装不良,渗漏1、水落管周围直径500㎜范围内坡度≦5%。
2、水落管口杯周围与基层接触处留出宽、深各20㎜的凹槽,嵌油膏。
水落管杯口应固定在结构层上。
10、成品保护措施屋面防水层施工后,不准在防水层上凿洞打孔,也不准在防水层上拌制砂浆和进行其它工序作业,如确需在上面进行少量工序的作业时,应对卷材防水层采取针对性的防护措施,完工后应通知防水专业施工队进行检查,如发现卷材防水层有破损时,应及时组织修复。
11、安全注意事项a、热溶使用的火焰加热器应经常检查,喷咀不得堵塞。
若施工时采用液化石油气作为燃料,使用时应遵守使用液化石油气的安全规定。
b、在屋面上施工时,应设置相应的灭火器材,以备急时使用。
c、卷材、涂料、化纤无纺布堆放要远离火源。
d、雨天禁止在屋面上作防水施工。
e、滚铺卷材及刮边的操作人员应戴手套等防护用品,以免烫伤。
