(完整版)幕墙的测量、放线

(完整版)幕墙的测量、放线

幕墙的测量、放线一、概述(1)放线的目的[1]使安装的玻璃幕墙符合设计图纸的要求。

[2]使施工能够顺利的进行。

[3]保持与其他部分的施工协调一致。

(2)放线依据[1]每个工程在底层都有一个水准控制基准点,此点的标高是经过已知标高和坐标的国家控制点测量而知的,由此可知此楼的绝对标高和相对标高,幕墙施工中一般仅使用相对标高。

[2]幕墙、门窗施工图。

[3]建筑图、结构图。

(3)放线人员的责任[1]放线人员的工作是为幕墙、门窗施工人员提供方便的、详细的具有可操作性的放线痕迹。

[2]详细考虑对相关单位施工的影响,并在施工中密切关注相关单位施工对本单位施工的影响,如:a 顶棚施工高度对应幕墙横撑的高度的影响;b 窗台做法对窗下沿缝隙的影响;c 地面做法厚度对门底面标高的影响;d 墙面材料是石材还是瓷砖对窗口预留缝隙大小的影响;e 脚手架和墙面间的距离对幕墙施工的影响;f 抹灰厚度对幕墙钢件隐蔽性、美观性的影响;g 毛坯房幕墙、门窗室内缝隙对验收的影响。

[3]测量放线施工应详细考虑上述问题,并在测量结果中对此问题提出解决方案,报请设计师及相关部门,协调解决。

二、测量方案测量遵循着由整体至局部的测量原则。

首先,和土建的测量工程师取得联系,找到主体结构的基准层标高控制点和轴线控制基准点。

其次,是按照基准点测量各楼层+ 50cn线。

第三,测量、弹放平面控制线;第四,分段汇总并将调整、处理方案报建设单位,协调相关单位协调处理;第五,测量主体结构及预埋件偏差。

三、测量人员的组织安排根据工程需要安排人员。

水平测量每组 3 人,垂直测量每组4人以上。

四、测量的工艺流程熟悉图纸一熟悉施工现场一确定基准点一层高测量一各层标高线测量一平面控制线测量-测量幕墙控制线一报请建设单位、现场监理验线-测量主体结构的预埋件偏差T报建设单位、监理验线一修改结构偏差一复测一测量放线成果的整理、存档。

五、层高测量(1)层高测量是测量放线中最先考虑的问题。

幕墙工程测量放线施工技术及工艺方案

幕墙工程测量放线施工技术及工艺方案

幕墙工程测量放线施工技术及工艺方案1.1 测量准备工作(1)技术准备1)熟悉施工图纸等相关资料,编制详细的幕墙测量及变形监测方案。

2)对测量仪器等进行全面的鉴定和校核,确保仪器的准确性。

3)制定严格的操作程序和测量质量保证措施。

(2)施工准备1)对施工队伍进行技术交底,明确各控制点、线位置,及预调值。

2)核对土建提供的基准点、线、控制轴线的偏差,如有问题及时和土建进行沟通、解决。

(3)测量人员安排根据幕墙工程需要,组建测量小组,测量工程师和测量员持有相应等级的岗位证。

1)幕墙专业控制及监测小组:主要从事控制测量、复核验收工作。

由测量员1名,测量助理2名组成。

2)幕墙放线测量小组:主要从事幕墙分格线、安装标高控制等工作。

由放线员1名,其他人员6名组成。

(4)测量仪器1)测量仪器应及时按国家计量法的规定进行检定,登记造册,建立收发台帐。

2)仪器选用根据本工程的特点和工程放线的精度要求,应配备主要测量仪器包括:全站仪2台,经纬仪5台,水准仪6台。

1.2 控制网的建立(1)内控制网布设1)轴线控制网的引测采用“内控法”进行投测,主控制点的布置靠近核心筒。

2)在首层楼板预埋钢板,将外部控制线返到钢板上。

内控点由公司土建施工员设置,然后交给我方使用。

因在首层做内控点时,砼会有一定的收缩量,在使用前应重新校核边长和角度,保证精度符合控制网的精度要求。

(2)外控网的布设1)从外部控制网,与内控点联测,统一进行导线平差,保证内、外控制点的坐标系统的一致性,外控点埋深 1.5m 土层以下,高出地面0.1m,采用强制对中归心,减少对中误差的影响。

外控网也可采用土建方已做好的控制点,并及时得到土建方修测后的测量成果,保证使用的数据结果是一致的。

当土建方的外控点不能满足幕墙放线时,则进行加密,保证满足放线需要。

2)高程控制测量,外控点兼做高程控制点,按二等精密水准控制测量,采用电子水准仪进行观测,一般做复核水准测量。

1.3 楼层平面控制网的建立(1)投射基准点1)分别将基准点从首层基准点传递到投到作业层,中间不设转点。

幕墙工程测量放线方案

幕墙工程测量放线方案

幕墙工程测量放线方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 测量放线原则 (4)二、工程概况 (5)2.1 工程简介 (6)2.2 工程特点 (7)三、测量放线准备工作 (8)3.1 测量仪器及工具准备 (8)3.2 测量放线人员组织 (9)3.3 测量放线流程 (10)四、幕墙工程测量放线方法 (11)4.1 建筑物定位测量 (13)4.1.1 建筑物轴线测量 (14)4.1.2 建筑物标高测量 (15)4.2 幕墙平面放线 (16)4.2.1 幕墙轴线的确定 (17)4.2.2 幕墙标高的控制 (17)4.3 幕墙立面放线 (18)4.3.1 立面轴线的确定 (19)4.3.2 立面元素的放线 (20)五、测量放线精度要求 (21)5.1 水平偏差 (22)5.2 垂直偏差 (23)5.3 平整度 (24)六、测量放线成果提交 (26)6.1 成果内容 (26)6.2 成果提交方式 (27)七、测量放线安全措施 (28)7.1 人员安全 (29)7.2 设备安全 (30)7.3 环境安全 (31)八、测量放线后期维护 (32)8.1 测量设备维护 (33)8.2 数据资料管理 (35)一、前言幕墙工程测量放线方案是为了确保幕墙工程的顺利进行,提高施工质量和效率,保证建筑物的安全性和美观性而制定的一项重要措施。

在当前建筑行业快速发展的背景下,幕墙工程作为一种新型的建筑外墙装饰方式,已经广泛应用于各类建筑物中。

由于幕墙工程的特殊性,其测量放线的准确性和精度对整个工程的成功与否具有至关重要的影响。

制定一套科学、合理、可行的幕墙工程测量放线方案显得尤为重要。

本方案主要针对幕墙工程的特点,结合现场实际情况,提出了一套完整的测量放线方法和步骤,包括测量仪器的选择、测量点的布置、测量数据的处理和分析等。

通过本方案的实施,可以有效地提高幕墙工程测量放线的准确性和精度,为幕墙工程的顺利进行提供有力保障。

幕墙施工总体流程

幕墙施工总体流程

幕墙施工总体流程1.工艺流程测量放线→钢结构定位安装→连接耳板的固定安装→前后受力索的安装调整→索内力检测调整定位→承重索安装调整→水平索的安装调整→抓点系统安装→玻璃安装→玻璃调整→装饰条安装→清理打胶→交验。

2.钢结构的制作和安装经过现场测量后,根据现场实际情况调整尺寸,报设计院同意。

组合结构形式,构件安装采取综合安装的方法施工。

钢结构桁架尽可能在工厂完成合理的划分拼接运输。

钢管采用五维自动切割机下料,根据设计方提供的三维计算机图,由自动切割机按照相关节点的几何信息自动切割成与相连主管完全吻合的空间曲线。

放样检验合格后,按工艺要求制作焊接坡口和胎架样板。

桁架安装前,先是桁架铰支座的定位安装,按所放的分格线点焊上铰支座,复核、调整后进行满焊,待上下铰支座做好后进行桁架安装。

桁架安装的流程:桁架的制作→拼装→焊接→涂装→吊装。

吊装前要校核实际位置、尺寸与制作件之间的偏差,项目部研究好解决的办法,并采取临时性固定措施,才可以起吊。

3.拉索及悬空杆的定位安装与检测拉索作为幕墙的水平桁架,其安装非常关键。

安装之精度要求高之又高。

在安装好耳板后,就开始拉索与悬空杆的配合安装。

悬空杆的安装定位准确度直接影响到玻璃能否按设计图进行安装。

影响到玻璃幕墙在安装后的平面度、胶缝宽度以及玻璃幕墙的稳定性。

所以对悬空杆的安装顺序,调整精确度,预应力值必须按严格的规定才能有效地控制玻璃幕墙的安装质量。

①安装顺序根据横向为受力索,竖向承重索特点,拉索和悬空杆的安装施工顺序,安装严格按“先上后下,先横后竖”的原则进行安装。

②横向拉索的安装根据图纸给定的拉索长度尺寸加长1mm—3mm。

从桁架夹具系统中穿过去。

在每15或10米跨单元。

让拉索呈自由状态。

待该幕墙横向拉索安装结束开启进行调整。

调整顺序先上后下,按尺寸控制单元逐层将悬空杆调整到位。

③竖向拉索的安装竖向拉索是承重索。

待横向拉索调整到位后。

连接竖向拉索,竖向拉索在安装前应先按图纸给定的长度加长1mm—3mm呈自由状态。

幕墙测量放线方案

幕墙测量放线方案

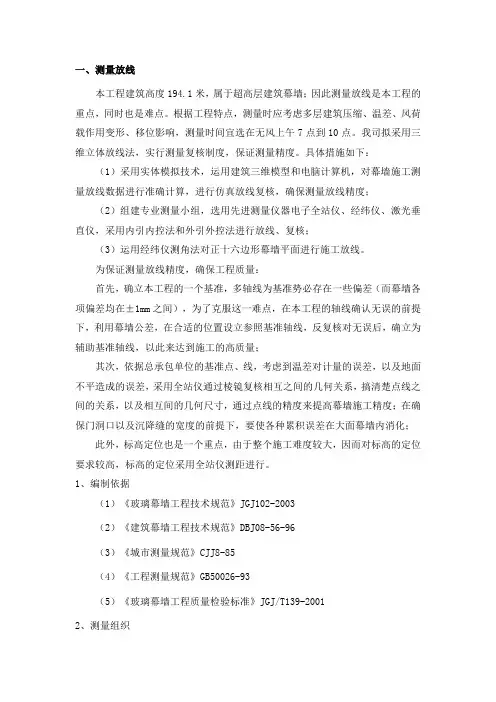

一、测量放线本工程建筑高度194.1米,属于超高层建筑幕墙;因此测量放线是本工程的重点,同时也是难点。

根据工程特点,测量时应考虑多层建筑压缩、温差、风荷载作用变形、移位影响,测量时间宜选在无风上午7点到10点。

我司拟采用三维立体放线法,实行测量复核制度,保证测量精度。

具体措施如下:(1)采用实体模拟技术,运用建筑三维模型和电脑计算机,对幕墙施工测量放线数据进行准确计算,进行仿真放线复核,确保测量放线精度;(2)组建专业测量小组,选用先进测量仪器电子全站仪、经纬仪、激光垂直仪,采用内引内控法和外引外控法进行放线、复核;(3)运用经纬仪测角法对正十六边形幕墙平面进行施工放线。

为保证测量放线精度,确保工程质量:首先,确立本工程的一个基准,多轴线为基准势必存在一些偏差(而幕墙各项偏差均在±1mm之间),为了克服这一难点,在本工程的轴线确认无误的前提下,利用幕墙公差,在合适的位置设立参照基准轴线,反复核对无误后,确立为辅助基准轴线,以此来达到施工的高质量;其次,依据总承包单位的基准点、线,考虑到温差对计量的误差,以及地面不平造成的误差,采用全站仪通过棱镜复核相互之间的几何关系,搞清楚点线之间的关系,以及相互间的几何尺寸,通过点线的精度来提高幕墙施工精度;在确保门洞口以及沉降缝的宽度的前提下,要使各种累积误差在大面幕墙内消化;此外,标高定位也是一个重点,由于整个施工难度较大,因而对标高的定位要求较高,标高的定位采用全站仪测距进行。

1、编制依据(1)《玻璃幕墙工程技术规范》JGJ102-2003(2)《建筑幕墙工程技术规范》DBJ08-56-96(3)《城市测量规范》CJJ8-85(4)《工程测量规范》GB50026-93(5)《玻璃幕墙工程质量检验标准》JGJ/T139-20012、测量组织(1)施测程序测量基准点→投射基准点→主控线弹设→外控点平面布置→外控制线布置→层间标高设置→测量结构偏差(2)组织部署施工测量组织工作由项目技术部专业测量人员成立测量小组,根据总包单位给定的坐标点和高程控制点进行工程定位、建立轴线控制网。

幕墙施工质量控制要点

幕墙施工质量控制要点

幕墙施工质量控制要点幕墙作为建筑物的外围护结构,不仅能够提供美观的外观效果,还能起到防风、防雨、保温、隔热等重要作用。

因此,确保幕墙施工质量至关重要。

以下将详细介绍幕墙施工质量控制的要点。

一、施工前的准备工作1、设计方案审查施工前,必须对幕墙的设计方案进行严格审查。

确保设计符合建筑规范、结构安全要求以及业主的功能需求。

审查内容包括幕墙的结构形式、材料选择、节点构造、防火防雷设计等。

对于复杂的幕墙系统,还应进行模拟计算和试验验证。

2、材料选型与检验选用的幕墙材料应符合国家标准和设计要求。

常见的幕墙材料如玻璃、铝板、石材、钢材、密封胶等,都需要具备质量合格证明和性能检测报告。

在材料进场时,应进行抽样检验,检查材料的规格、型号、外观质量、力学性能等指标是否符合要求。

对于重要的材料,如结构胶,还应进行相容性试验,以确保其与接触材料的粘结性能。

3、施工队伍资质审核选择具有相应资质和丰富经验的施工队伍是保证施工质量的关键。

审核施工队伍的营业执照、资质证书、安全生产许可证等,考察其过往的施工业绩和信誉。

施工人员应具备相关的专业技能和从业资格证书,如焊工证、架子工证等。

4、施工技术交底在施工前,由技术负责人向施工人员进行详细的技术交底。

交底内容包括施工工艺流程、质量标准、操作要点、安全注意事项等。

确保施工人员了解施工要求,掌握施工技术,能够按照规范进行施工。

二、施工过程中的质量控制1、测量放线测量放线是幕墙施工的基础,其准确性直接影响到幕墙的安装质量。

应使用高精度的测量仪器,如全站仪、水准仪等,对建筑物的主体结构进行测量,确定幕墙的基准线和控制线。

测量数据应进行反复校核,确保无误。

2、预埋件安装预埋件是幕墙与主体结构连接的重要部件,其安装质量直接关系到幕墙的安全性和稳定性。

在主体结构施工时,应按照设计要求准确预埋。

对于漏埋或偏差较大的预埋件,应采用后置埋件进行补充和调整。

后置埋件的安装应符合相关规范要求,进行拉拔试验,确保其承载力满足设计要求。

幕墙工程测量放线施工方案

幕墙工程测量放线施工方案

幕墙工程测量放线施工方案1. 引言1.1 幕墙工程概述幕墙工程是现代建筑中一种重要的建筑外围护结构,其通过悬挂或固定在建筑物主体结构上的方式,形成建筑物的外围护体系。

幕墙不仅具有美观、节能、通风等多种功能,还能有效隔离外界气候对建筑物内部的影响,提高建筑物的舒适性和耐久性。

幕墙工程涉及材料种类多,施工工艺复杂,对精度要求高,是现代建筑工程中技术含量较高的工程之一。

1.2 测量放线的重要性测量放线是幕墙工程中非常关键的环节,它直接关系到幕墙的安装质量和外观效果。

通过精确的测量放线,能够确保幕墙的垂直度、水平度和平整度,避免出现安装偏差,影响整体建筑效果和使用功能。

此外,准确的测量放线还能提高施工效率,降低施工成本。

1.3 施工方案的目标和意义制定幕墙工程测量放线施工方案的目标是确保幕墙施工过程中的测量精度和施工质量,提高工程效率,降低工程风险。

施工方案明确了测量放线的具体流程、方法和技术要求,为施工人员提供了明确的操作指导,对保证幕墙工程的顺利进行具有重大意义。

2. 幕墙工程测量放线的准备工作2.1 技术资料的收集与分析在进行幕墙工程测量放线工作之前,必须全面收集相关技术资料,并进行细致的分析。

这包括但不限于建筑设计图纸、结构施工图纸、幕墙设计说明及详图、地质勘查报告以及相关的国家和地方标准、规范等。

首先,要详细审查所有技术资料的正确性、完整性和一致性,确保图纸之间的尺寸和标注无矛盾。

其次,对幕墙系统的构造要求、安装工艺、材料性能等要有深入理解,以便准确把握测量放线的精度要求。

2.2 测量仪器的选择与校验选择合适的测量仪器是保证测量放线质量的关键。

根据幕墙工程的特点和测量要求,应选用精度高、稳定性好的测量设备。

常见的测量仪器包括全站仪、水准仪、激光测距仪等。

在测量前,必须对所选用的测量仪器进行校验,确保其性能指标满足工程要求。

校验内容包括仪器的精度、分辨率、稳定性等,并应按照国家相关标准进行。

对于校验不合格的仪器,必须立即更换或维修。

幕墙测量放线

幕墙测量放线

幕墙测量放线一、测量放线概述为保证幕墙工程施工质量,要求安装幕墙的主体工程,应符合有关结构施工及验收规范的要求。

但是,实际上主体结构会因施工、层间位移、沉降等因素造成建筑物的实际尺寸与设计尺寸不符。

因此,在幕墙工程制作安装前需对建筑物进行整体测量,以掌握建筑物结构尺寸的偏差值。

幕墙的施工测量应与主体工程施工测量轴线相配合,使幕墙坐标、轴线与建筑物的相关坐标、轴线相吻合(或相对应),测量误差应及时消化不得积累,使其符合幕墙的构造要求。

测量放线在该主体施工完成后进行,按每个单位幕墙设置垂直、水方向的控制线并做好标识。

严格控制测量误差,垂直方向偏差不大于15mm,水平方向偏差不大于5mm,中心位移不大于3mm,测量必须经过反复检验、核实,确保准确无误,并做好标识。

注意:此过程中必须确保标高、轴线的统一、唯一性。

1已弹的控制线、图进行认可,2量,坐标差Δx、Δy3、测量实施的方法将铅垂仪架设在底层的基准点上仔细对中、调平,用向下视准轴十字线投向传递层,在铅垂仪的监控下进行定位,定位点必须牢固可靠,各基准点以此为基础。

投点完毕后,进行联线步骤,在全站仪或经纬仪监控下将墨线分段弹出。

4、内控线的布置各层投点工作结束后,进行内控线的布控。

整个大楼的主控制线,以总包单位提供的主控制线为准,将总承包方的结构控制线进行平移,平移应放在接近结构边缘,但要让开柱位,便于连线的地方,内控线离结构面为1000mm,根据总承包单位内控制线,在此基础上进行内控制的平移,平移弹线过程中,全站仪进行监控,无重叠现象,检查内控线与放样图是否用测距仪测出外控制线的距交付我公司验收后使用。

使用内控法所测的成果全部在楼板的外表面均有标志,在基准层上的对应线上引至地面上,在地面架的经纬仪,以基准层为基础,通过正反测量该垂线的误差,如最高点(100m 处)的误差在±8mm之内,则视为合格,如图所示(<60m的幕墙的垂直度要求在15mm 内。

幕墙工程质量控制要点

幕墙工程质量控制要点

幕墙工程质量控制要点幕墙工程作为建筑外立面的重要组成部分,不仅能够提升建筑的美观度,还能起到防风、防雨、隔热、保温等功能。

然而,要确保幕墙工程的质量,需要在设计、材料选择、施工过程以及竣工验收等各个环节进行严格的质量控制。

以下是幕墙工程质量控制的一些要点。

一、设计阶段的质量控制(一)设计方案的合理性幕墙设计方案应充分考虑建筑的整体风格、使用功能、地理环境和气候条件等因素。

设计方案应满足建筑结构的安全性要求,同时要保证幕墙的气密、水密、风压变形等性能指标符合相关标准。

(二)结构计算的准确性结构计算是幕墙设计的关键环节,应根据幕墙的类型、尺寸、荷载等参数进行精确计算。

计算结果应能确保幕墙的龙骨、连接件等结构构件具有足够的强度和刚度,以承受各种荷载的作用。

(三)节点设计的可靠性节点设计直接关系到幕墙的安装质量和密封性能。

节点应设计合理,便于施工安装和维护,同时要保证节点处的密封可靠,防止雨水渗漏和空气渗透。

二、材料选择的质量控制(一)幕墙板材幕墙板材常见的有玻璃、铝板、石材等。

玻璃应符合相关的安全标准,如钢化玻璃的强度、夹层玻璃的粘结性能等。

铝板的表面处理应均匀、牢固,厚度应符合设计要求。

石材的材质、颜色、纹理应均匀一致,且应进行防护处理,以提高其耐候性。

(二)龙骨材料龙骨一般采用铝合金型材或钢材。

铝合金型材的表面氧化膜厚度应符合标准,钢材应进行防腐处理。

龙骨的尺寸、规格应符合设计要求,其力学性能应满足幕墙的承载要求。

(三)密封材料密封材料包括密封胶和密封胶条。

密封胶应具有良好的粘结性、耐候性和弹性,且应与幕墙板材和龙骨材料相容性良好。

密封胶条应具有足够的弹性和压缩永久变形性能,以保证密封效果。

(四)五金配件五金配件如连接件、锚固件、开启窗配件等应选用质量可靠的产品,其材质、规格和性能应符合设计要求。

三、施工过程的质量控制(一)测量放线测量放线是幕墙施工的基础工作,应确保测量精度符合要求。

放线应根据建筑主体结构的轴线和标高进行,同时要对测量结果进行复核,以保证幕墙的安装位置准确无误。

幕墙项目测量放线施工方案

幕墙项目测量放线施工方案

幕墙项目测量放线施工方案
幕墙项目测量放线施工方案
a.测量人员以每层的500线与轴线作为基准线进行放线及校核现场结构及埋件尺寸,并确定主体结构边角尺寸反馈给技术部及早进行边角龙骨分格尺寸调整。

b、利用钢卷尺、经纬仪从原始轴线控制点、标高点引测辅助轴线;
c、利用经纬仪、测距仪对辅助轴线进行尺寸和角度复核,确保偏差在允许范围内,并标识于层面;
d、利用辅助轴线,依据纵向龙骨布置图,用钢卷尺、经纬仪定出每边边角龙骨外表中心位置和每边中部龙骨外表中心点,复核后标识于层面:
e、利用激光铅垂仪从标识点向上垂直引测直至斜面层顶,校核后安挂定位钢丝,利用经纬仪进行双向正交校核后固定;
f、水平控制:依据《玻璃幕墙施工技术规范》要求,其整幅水平标高偏差≤5MM;
g、幕墙分格轴线的测量放线与主体结构的测量放线配合,对误差进行控制、分配、消化,不使其积累;
h、每天定时校核,以确保幕墙的垂直及立柱位置的正确;
i、放线的顺序:按土建方提供的轴线,经复测后上、下放钢线,用经纬仪校核其准确性。

幕墙支座的水平放线每二个分格设一个固定支点,用水平仪检测其准确性,同样按中心放线方法放出主梁的进出位线;
j、每层楼的支座位置,由水平仪检测,相邻支座水平误差应符合设计标准。

感谢您的阅读!。

外幕墙测量方案

外幕墙测量方案

三、定位和测量放线施工方案11.1概述1.1.1 测量目标幕墙的测量目标就是依据主体结构测量的基准点,测放出幕墙能够利用的 点位,幕墙的测量由控制的点位分为内控法和外控法。

内控法就是主体结构的控制网布置在主体结构内部并在每层楼的楼板上预 留测量口。

外控法就是在主体结构的外围布置控制网,一般的控制网的基准都布置在 一层,同时利用两台经纬仪或全站仪进行交点定位或距离测量,定出待测量的 坐标。

1.1.2 测量设备本工程拟投入的仪器有 50mm 米尺拉力计、自动安平水平仪、电子经纬仪, 全站仪及激光铅垂仪。

经纬仪、水平仪须经过法定单位检定,并有检定证书, 且在有效使用期内。

50 米的米尺须经过法定单位检定,并附有在额定拉力 (20kg )下的误差值。

1.1.3 测量原理测量放线是确保施工质量的最关键的工序,必须严格按施工工艺进行,为 保证测量精度,除熟悉图纸,采用常规的的测量步骤外,还可以使用精确先进 的测量新设备新技术如激光经纬仪、激光指向仪、水平仪、铅垂仪、光电测距一级导线测量的主要技术要求 1.1.3.4 高程控制网的测设仪、电子计算机等仪器设备进行测量放线。

1.1.3.1 测量工作开始之前,必须与总承包方取得联系,由总包方移交控 制网点等测量成果以及国家控制点数据。

1.1.3.2 建立控制网并在在一层平面设定平面坐标系统。

1.1.3.3 平面控制网的测设首先,对总包公司提供的控制点和有关起算数据用全站仪分别进行两测回 测角测距,检测无误后即将其作为该工程平面控制网的基准点和起算数据。

施工坐标与城市坐标的换算关系:Xi=(xi-x0)cosα0+(yi -y0)sinα0 Yi=-(xi-x0) sinα0+(yi -y0) cosα0 其中,Xi 、Yi 为施工坐标系坐标;用全站仪按一级导线技术要求,对控制点进行闭合导线测量,建立平面控 制网。

水准测量的主要技术要求等级每千米高差全路 线长 度水 准 仪 的水准 观 测 次 数往返较差、附合 或环线闭合差1.1.3.5 控制点的确定原理使用水平仪和长度尺确定等高线(如图 1) 使用激光经纬仪、铅垂仪确定垂直线(如图 2) 使用激光经纬仪校核空间交叉点(如图 3)图 1图 2 图 3等高点铅垂线水平仪激光经纬仪经纬仪5.1.3.6 使用激光经纬仪、铅垂仪确定坐标定位点及精度控制在由内外部主控点为坐标原点、相互垂直的控制轴线及建筑标高的构成的 三维坐标系统,幕墙各控制点均可通过计算或计算机三维拟合放样得出其精确 的三位坐标,在施工中精确给出其位置指引施工并对其校核是本工程幕墙外形 保证和精度控制的关键。

幕墙工程测量放线方案

幕墙工程测量放线方案

技术质量交底记录编号:测量放线方案一、测量放线工艺流程熟悉图纸、施工现场→联系总包,确定基准点(总包提供)→复核基准点及原始标高(总包及项目)→放控制线(项目及劳务共同)→平面控制网的建立(劳务放线,项目监督)→测得外墙石材控制线→结构偏差处理→复测→放幕墙分格线→整理数据→报请总包、监理验线→测量线成果的整理、存档二、测量的主要步骤1、熟悉图纸、施工现场首先要对有关图纸熟悉了解要测量的内容,通过对整栋楼测量放线的技术交底,从而使测量放线人员能够在最短的时间内掌握本工程测量时应主要的要点问题。

再检查现场施工状况及现场作业条件确定是否具备测量作业条件。

(1)工长在作业前要跟测量人员一起检查现场作业条件,发现对施工作业有影响的堆放或其他因素,应及时和相关方取得联系,解决有影响的因素,以免对测量造成影响。

(2)工长在测量开始之前应该及时做好相关的技术交底,以免工人有不当操作造成测量放线不准。

2、首层基准点、控制线的复核及布置A:进入工地放线之前,请总包方提供基准点线布置图,以及每栋楼首层原始标高点。

B:项目施工及测量人员对总包提供的基准点及标高点,用水平仪对基准点、轴线尺寸、角度进行检查校对,经检查确认无偏差后,填写轴线、控制线实测角度、尺寸、记录表。

致函总包单位给予确认后,方可再进行下一道工序的施工。

3、平面控制网的布设A:检查基准点控制网与轴线之间的尺寸关系,依据以上已知数据定幕墙施工的轴线网,并弹上墨线。

弹完后用水平仪进行复核,确保轴线偏位情况满足设计和规范要求。

B、投射基准点建筑测量的工作重点是将标高线和周线传递到施工位置,给施工部位和完成面提供界线,本工程的轴线竖向传递采用激光铅锤仪内控法。

利用外层幕墙施工测量控制网,在标高 1.000处设置三级测量控制网,该测量控制网采用天顶法由地面向上逐层传递,具体步骤如下:(1)投测基准点之前,安排施工人员把测量孔部位的混凝土清理干净,然后在一层的基准点上架设激光铅垂仪,为了保证轴线竖向传递的准确性,从首层投射到顶层测量点位置,为了达到基准点的精度要求必须在相应的楼层投射完后进行闭合导线测量。

幕墙测量放线技术交底

幕墙测量放线技术交底

编号03-07-C2-001表C2-1工程名称交底时间施工单位分项工程名称石材幕墙交底摘要测量放线交底内容:一、测量放线准备工作;1、熟悉施工图及有关技术资料;2、检查测量仪器检验合格证,校核技术状况是否正常;3、拟定测量放线方法和步骤;4、总包方提供书面基准点和基本控制线;5、对放线人员进行安全交底,不准违章作业,必须进行安全防护;6、工具准备:a、经纬仪一台b、水准仪一台c、激光垂准仪一台d、50米、30米钢卷尺各一把e、5米、3米钢卷尺各3把f、红蓝铅笔、角尺、1.5米钢丝线、50*5角钢、扫帚、冲击钻、膨胀螺栓、红油漆等二、测量放线施工的内容;1、基线、轴线的复核;2、水平标高的布置;3、放内、外控制线;4、弹分格线;5、钢丝的布置;6、结构预埋件的布置检查;三、质量标准;1、根据《城市测量规范》CJJ8-85;2、根据《城市测量规范》GB50026-93;四、施工测量的依据;1、平面图、立面图、节点大样图;2、工程建筑图、结构图;3、总承包单位提供的内控制点布置图。

五、测量放线施工;1、复核总包方提供的基准点及工程标高线和控制轴线(首层和屋面必须复核),确认无误后往下进行,如发现存在错误,(指超出正常范围的误差),通常有以下几种情况:1)、工程内的50标高线不准确;2)、控制轴线偏差;审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

编号03-07-C2-002表C2-1工程名称交底时间施工单位分项工程名称玻璃幕墙,石材幕墙交底摘要测量放线交底内容:3)、歪斜或偏移;4)、结构层高与图纸不符。

此时,应报告监理、总包和甲方,并通知设计,共同协商解决办法。

2、钢丝线的设立;用仪器定出钢丝固定点的位置,钢丝采用直径1.5mm,钢丝固定支架采用50*50*5角钢制作,角钢一段钻有直径1.6~1.8mm孔眼,所有孔眼自上而下用仪器十字线定位,而另一端采用膨胀螺栓固定在楼板边缘,钢丝穿过孔眼,用螺栓绷紧。

幕墙放线

幕墙放线

幕墙测量与放线一、测量放线的分类幕墙施工中的测量放线主要有两种:一种是新建筑物的幕墙施工测量放线;另一种是旧楼改扩建的幕墙施工测量放线。

二者在内容上基本一致,但在基准确认方面却不着很大的不同。

这种不同通常会导致工作量的成倍增加,甚至是概念性的颠覆,这一点尤其需要在实际操作中格外注意(下文中将有详细说明)。

简而言之,新建建筑物幕墙施工的测量放线是从已有的基准中推演开来;而旧楼改扩建幕墙施工的测量放线是先找到并确定基准而后再将基准进行转移和扩展。

测量放线的关键在于基准转移的合理性、可靠性和准确性。

二、测量放线的主要内容1、平面内基准点、线的复核(新楼)与确定(旧楼)。

2、标高的复核(新楼)与确定(旧楼)。

3、水平布置内、外控制线。

4、垂直布置内、外控制线。

5、分格弹线。

6、结构进出位、梁上梁下高低位、洞口定位及洞口尺寸检查,埋件检查。

7、测量放线数据整理。

8、测量放线结果报验。

三、测量放线的依据、标准1、测量放线图。

2、设计平面图、立面图、节点大样图。

3、工程建筑图、结构图。

4、总包单位提供的控制点、线布置图。

5、《工程测量规范》GB50026-93。

6、《城市测量规范》CJJ8-85。

7、《玻璃幕墙工程技术规范》JGJ102-2003。

8、《金属与石材幕墙工程技术规范》JGJ33-2001。

四、测量放线准备实际测量放线开始之前应着手进行以下准备工作:1、读懂图纸及相关标准、规范。

2、检查测量仪器、器具完好状态及年度检测合格证。

3、制定测量放线方案,拟定实施的方法与步骤。

4、做好与况单位基准点、线、位的交接工作。

5、现场技术负责人亲自主持对放线测量人员的技术交底并亲身亲历测量放线和基准复核工作。

必要时设计人员也要参加。

6、根据需要准备各种仪器具:A、经纬仪、水平仪各一台,精度大于2秒级。

B、激光铅垂仪一台,精度1/4000。

C、50米、30米钢卷尺各一把。

D、5米、3米钢卷尺各一把。

E、弹墨线、红蓝铅笔、角尺、直尺、1.5米毫米钢丝线、紧线器、50*50*5角钢、扫帚、水桶、冲击钻、膨胀螺栓、油漆、带十字刻度的有机玻璃板等。

幕墙测量放线操作手册

幕墙测量放线操作手册

幕墙测量放线操作手册目录第一章基础知识 (6)1.1高精测量放线在幕墙施工中的重要性 61.2 测量学的任务及其在工程建设中的作用 (10)1.2.1 测量学的任务 (10)1.2.2 测量学科的组成 (10)1.3 测量工作的基础知识 (13)1.3 .1 地球的形状和大小 (13)1.3.2 地面点位的确定 (17)1.3.2.2 高程 (21)1.3.3 用水平面代替水准面的限度221.3.4 测量工作的基本原则 (22)1.3.5 测绘科学的发展概况 (23)1.4 误差的基本知识 (24)1.4.1测量误差的来源及其分类 (24)1.5 测量工作的基本准则 (30)1.5.1 、测量放线工作的基本准则301.5.2 测量验线工作的基本准则.. 313.4.1 进行现场结构测定的作用和意义 (123)3.4.2现场结构测定的方法 (123)3.5施工测量 (143)3.6过程质量检测 (156)3.7竣工测量 (158)3.8批量数据绘制成CAD图 (158)3.9CAD点坐标批量输出、转化为测量坐标系坐标 (161)3.9.1 CAD点坐标数据批量提取. 1613.9.2 点坐标批量转化为制成便于编辑的EXCEL表格 (164)3.9.3 使用word中的“宏”更加快捷的数据建表及转换坐标 (165)3.10 测量班组管理 (167)3.10.1测量工作安全管理 (167)3.10.2放线工班组的组建 (169)3.11测量通病防治 (169)四、附录 (185)4.1幕墙测量工作流程表 (185)4.2幕墙测量常用表格 (185)幕墙测量操作手册第一章基础知识1.1高精测量放线在幕墙施工中的重要性现场建筑现场状是:现代建筑越来越复杂,建筑施工工期越来越短,质量要求越来越高,建筑市场竞争越来越大,这对项目的进度控制、质量控制、成本控制要求也越来越高。

在项目施工实践中,常常会出现进度严重滞后,质量不满足要求,材料浪费大,合同纠纷多。

施工测量放线重难点分析及解决措施

施工测量放线重难点分析及解决措施

施工测量放线重难点分析及解决措施
一、重难点分析
1、精确的测量放线是保证幕墙安装精度的基础。

通过详细深入研究本项目的设计、加工、施工、使用和维护等各环节,测量时需分段测量,对测量误差、风荷载以及建筑振动位移等客观因素,包括受温度影响视觉误差较大,这些给施工测量放线带来了一定的难度。

2、测量质量好坏直接关系到今后各分项工程施工和安装质量,以及施工速度,所以精确的测量放线是本工程的重点及难点。

二、解决措施
为保证测量放线能够平衡有序的推进,保证测量精度和工程质量,我公司拟采用以下具体措施:
1、成立专业的测量小组
我公司将派有丰富经验的测量工程师投入到本项目的测量工作中来,结合本工程的实际情况测量工程师将及时准确完整记录测量数据,过程中存在的问题,及时与总包和其它分包协调好测量工作。

2、选用世界最高精度的测量仪器和设备
我公司将投入多台设备,其中两台为目前世界最高精度的测量仪器徕卡TS30、0.5秒级,测距精度为0.6mm测量仪器,为测量放线的精确提供了有力保障。

同时用于测量的仪器和设备按期经国家认可的计量检测中心检测合格后,投入到本工程使用。

幕墙测量放线流程及注意事项

幕墙测量放线流程及注意事项

幕墙测量放线流程及注意事项Measuring curtain wall is a complex process that involves precise calculations and attention to detail. 幕墙测量是一个复杂的过程,涉及精确的计算和细致的注意事项。

First and foremost, it is crucial to create a detailed plan before starting the measuring and layout process. 首要之处是在开始测量和布局过程之前制定详细的计划。

This plan should outline the specific measurements that need to be taken, as well as any obstacles or challenges that may arise during the process. 这个计划应该概述需要采取的具体测量以及在过程中可能出现的任何障碍或挑战。

Additionally, it is important to ensure that all necessary tools and equipment are readily available before beginning the measuring process. 另外,在测量过程开始之前确保所有必要的工具和设备都是随时可用的也是很重要的。

When it comes to actually measuring the curtain wall, it is essential to use precise measuring tools such as laser levels and tape measures to ensure accuracy. 在进行实际的幕墙测量时,使用精确的测量工具如激光水平仪和卷尺以确保准确性是至关重要的。

幕墙工程施工重难点

幕墙工程施工重难点

幕墙工程施工重难点幕墙工程是现代建筑中不可或缺的一部分,它不仅承担着建筑外观的美观责任,还具有重要的功能性。

然而,幕墙工程施工过程中存在许多重难点问题,需要进行细致的分析和解决。

一、测量放线的精度要求高测量放线是幕墙工程施工的基础工作,也是施工中的难点之一。

幕墙工程的测量放线要求非常精确,需要根据设计图纸进行准确的测量和标记。

由于幕墙工程的面积大,形状复杂,因此在测量放线时需要特别注意建筑物的三维定位和层间支座的定位。

高精度要求的测量放线对于施工团队的技术水平和设备精度都提出了较高的要求。

二、不同幕墙接缝处理措施复杂幕墙接缝是幕墙工程中的重要部分,也是施工中的难点之一。

不同的幕墙接缝处需要采取不同的处理措施。

一般来说,接缝处需要填充泡沫棒并注密封胶,以保证接缝的密封性能。

在石材与窗接口部位,需要填充泡沫防水剂,并使用硅酮耐候胶注填缝隙,以保证防水和耐候性能。

这些处理措施需要细致的操作和严格的质量控制,以确保幕墙接缝的质量和性能。

三、钢结构的施工重点和难点钢结构在幕墙工程中起着重要的支撑作用,其施工质量直接影响到幕墙的安全性和使用寿命。

钢结构的施工重点包括防腐处理和涂装。

钢龙骨需要进行热浸镀锌处理,五金配件采用不锈钢材质。

在焊接过程中,需要对焊接部位进行防腐处理,保证镀锌涂层的厚度不低于75um。

此外,钢角码、连接件等也需要进行热镀锌处理。

在涂料施工时,需要注意气候条件的变化,避免在大风、雨、雾的情况下施工,确保涂装质量。

四、幕墙施工测量难度大幕墙工程施工过程中,测量工作具有较大的难度。

幕墙工程的面积大,形状复杂,且常常涉及到曲面和斜面的测量。

这些因素都增加了测量的难度。

测量工作需要准确无误,因为幕墙的安装精度直接影响到整个建筑的外观和功能。

因此,测量工作不仅需要专业的技术水平,还需要先进的测量设备和仪器。

综上所述,幕墙工程施工过程中存在许多重难点问题,包括测量放线的精度要求高、不同幕墙接缝处理措施复杂、钢结构的施工重点和难点以及幕墙施工测量难度大等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

幕墙的测量、放线
一、概述
(1)放线的目的
[1] 使安装的玻璃幕墙符合设计图纸的要求。

[2] 使施工能够顺利的进行。

[3] 保持与其他部分的施工协调一致。

(2)放线依据
[1] 每个工程在底层都有一个水准控制基准点,此点的标高是经过已知标高和坐标的国家控制点测量而知的,由此可知此楼的绝对标高和相对标高,幕墙施工中一般仅使用相对标高。

[2] 幕墙、门窗施工图。

[3] 建筑图、结构图。

(3)放线人员的责任
[1] 放线人员的工作是为幕墙、门窗施工人员提供方便的、详细的具有可操作性的放线痕迹。

[2] 详细考虑对相关单位施工的影响,并在施工中密切关注相关单位施工对本单位施工的影响,如:
a 顶棚施工高度对应幕墙横撑的高度的影响;
b 窗台做法对窗下沿缝隙的影响;
c 地面做法厚度对门底面标高的影响;
d 墙面材料是石材还是瓷砖对窗口预留缝隙大小的影响;
e 脚手架和墙面间的距离对幕墙施工的影响;
f 抹灰厚度对幕墙钢件隐蔽性、美观性的影响;
g 毛坯房幕墙、门窗室内缝隙对验收的影响。

[3] 测量放线施工应详细考虑上述问题,并在测量结果中对此问题提出解决方案,报请设计师及相关部门,协调解决。

二、测量方案
测量遵循着由整体至局部的测量原则。

首先,和土建的测量工程师取得联系,找到主体结构的基准层标高控制点和轴线控制基准点。

其次,是按照基准点测量各楼层+50cm线。

第三,测量、弹放平面控制线;
第四,分段汇总并将调整、处理方案报建设单位,协调相关单位协调处理;
第五,测量主体结构及预埋件偏差。

三、测量人员的组织安排
根据工程需要安排人员。

水平测量每组 3人,垂直测量每组4人以上。

四、测量的工艺流程
熟悉图纸→熟悉施工现场→确定基准点→层高测量→各层标高线测量→平面控制线测量→测量幕墙控制线→报请建设单位、现场监理验线→测量主体结构
的预埋件偏差→报建设单位、监理验线→修改结构偏差→复测→测量放线成果的整理、存档。

五、层高测量
(1)层高测量是测量放线中最先考虑的问题。

(2)层高测量的依据是标高基准点。

(3) 要求土建结构测量人员提供结构施工时标高测量的方案,并按照该方案进行复测。

(4) 核查、统计土建结构施工用的+50cm 线与理论数值的误差。

(5) 会同幕墙、门窗设计单位进行误差的修正;将方案报建设单位、设计院、监理单位等相关部门审批。

(6) 按照审批的方案重新对各层50线基准点进行弹放,做三角标记。

(7)幕墙施工是装修工作的开始,幕墙施工的各单位施工都应以幕墙单位确认的标高线为准则,应报请建设单位进行复核并确认,并严格要求后续工作按照此标高执行。

门窗施工与幕墙施工重要性不同,应以土建装修提供的标高为准,便于配合土建、装修施工。

六、标高线
测量方法。

每层的标高线应是闭合的,误差应在允许范围之内。

尤其注意同一房间内标高线应保证在精度范围内。

标高线一般分为结构+50cm线和装修+50cm线两者的区别就在于前者表示的是线与结构的理论数值;后者表示的是装修完毕后线与地面的理论数值,两者相差很大,施工放线务必查看清楚。

基准层以外各楼层标高线结合测量楼层层高进行弹放。

标高线弹放是幕墙门窗施工的基础,也是有关单位协调的基础。

标高线弹设完毕,应详细记录各楼层基准点的位置,在发现错误时能够迅速的找到原因。

七、轴线
测量方法
幕墙和门窗轴线的弹设应区别对待:幕墙轴线是其他单位施工的基础,而门窗施工应以其他单位施工的轴线为基础。

本处重点为幕墙轴线放线。

幕墙轴线放线以土建提供的轴线基准点为基准。

首先从轴线基准点将各个轴线延伸到幕墙施工面的立柱附近,作好标记,将其中与结构施工轴线相一致或者误差在允许范围内的部分弹设墨线。

误差超标位置汇总实际测量结果后,报请设计师进行最后确定。

按照实际的要求确定更改后的轴线,全部轴线弹放。

幕墙施工有特殊性,所要求的是外立面的平直度,所以轴线的弹设一定要为这个最终目标服务。

轴线的弹设仅仅是首层和顶层,超过6层层以上建筑考虑中间弹设轴线。

幕墙施工中,其余各层轴线可以不必考虑,门窗施工应弹设全部楼层轴线。

八、外立面控制钢丝线
幕墙外表面的定位靠轴线来确定。

确定幕墙外表面位置一般采用上下拉通线的做法来进行。

使用重铅坠或激光垂直仪定位,在幕墙外立面左右两边位置安装一根垂直钢丝线。

测量钢丝线和轴线的距离,首层和顶层的数值差不得超过幕墙施工误差允许值。

若超过允许值,将结果上报设计者进行协调处理。

在首层地面上距离轴线1m的位置弹设一根通长线,作为幕墙外立面的定位线。

测量外立面定位线与钢线的距离。

在其余各层按与钢丝线同样的距离弹设外立面控制线。

九、幕墙分格线
在幕墙外立面控制线上弹设分格线。

分格线必须以轴线为基准,比如1/A轴,档距1200mm,则分格线应该从1/A 轴轴同方向量出1200mm、2400mm、3600mm.......
禁止误差依次累计,以免影响安装效果。

误差在相邻间进行消除。

十、异型表面幕墙的放线
斜面、曲面幕墙放线较为复杂。

将圆形、曲面的每一根立柱均转化到和轴线的距离上进行控制放线。

设计者用计算机做出结构与幕墙构件1:1的图形,计算出幕墙立柱两个后角距离轴线的相应距离,放线时将每个立柱两个后角全部进行定位。

这个方法适用性比较广,是复杂幕墙施工的原则。

十一、复测
初次测量的成果在楼板的外表面均有标志,在基准层上的对应线上引至地面上,在地面架设经纬仪,以基准层为基础,通过正反测量该垂线的误差,看误差是否控制在规范允许的范围内。

十二、测量主体结构误差
以水准测量控制点和平面控制网为基础,测量主体结构的尺寸偏差与预埋件偏差,对于大于设计偏差要求的结构区域,由结构施工单位进行修整后交付幕墙施工单位验收使用,或提出相应的整改意见,以便采取有效措施,使施工前的测量工作落实到位。

放线测量的依据
1,经确定的施工图纸。

2,甲方提供的轴线,标高基准点。

3,经检验的水平、经纬仪等仪器。

第一步,量标高(+50cm线)
1,基准点所在楼层+50cm线使用经纬仪等测量仪器放线。

2,使用50m钢卷尺从基准点所在楼层一次上下拉尺,做好层高标记。

3,统计各层结构误差,汇总并报设计者确定。

4,按照设计者的意见,清除楼层误差,调整层高标记。

5,按照层标高弹出+50cm线。

6,需要注意的是+50cm线分为结构+50cm线和装修+50cm线,使用中不能混淆。

第二步,外平面控制线
1,弹放基准轴线所在楼层工作面的轴线,弹放在地面上,并延长到结构边缘。

2,每个工作面上下贯通拉两条垂直钢丝线,左右各一,使用钢架,角钢固定。

3,在基准轴线所在层工作面附近弹放水平控制线。

4,测量钢线到轴线的距离。

5,按照测量的距离,在其余各层楼面一次弹放水平控制线。

第三步,分隔控制线
1,在水平控制线上弹出分隔控制线。

2,需要安装后置埋件的地方将分隔线延长到外墙面。

第四步,曲面分割控制线
1,弹放轴线。

2,在计算机上处理由每根立柱两个后角到轴线的距离。

3,从轴线上按照测量的距离弹放延长线,用于立柱后角定位。

4,在延长线距离后脚距离200mm的地方弹放短线,以方便施工。

5,每根立柱控制线均照此办理。

测量放线示意图。
