依据:

国务院办公厅转发《建设部国家计委监察部〈关于健全和规范有形建筑市场若干意见〉的通知》(国办发〔2002〕21号)

工作程序:

一、建设项目报建登记

见《建设工程项目报建登记》。

二、工程建设项目招标备案

实施主体:招标人

受理单位:招标投标监督管理机构(以下统称招投标监管机构),建筑及市政基础设施建设工程由武汉市建设工程招标投标管理办公室(以下简称市招标办)受理;其他专业工程由各自招投标监管机构受理。

工作内容:

(一)招标人向工程建设项目相应的招投标监管机构依法提出招标申请,由招投标监管机构对招标方式进行认定。

工程建设项目符合有关规定拟采取邀请招标的,由招标人提出书面申请,报相应的招投标监管机构批准;

(二)依法必须进行招标的工程建设项目,招标人符合法律规定的自行招标条件的,可以自行办理招标事宜;招标人不具备自行招标条件的,招标人应当委托具有相应资质的招标代理机构代理招标,并报招投标监管机构备案。

三、发布招标公告

实施主体:招标人

监督单位:招投标监管机构

承办单位:武汉市建设工程交易中心(以下简称市交易中心)

工作内容:

公开招标的工程建设项目,由招标人将经招投标监管机构备案的招标公告在市交易中心

的“中国武汉建设网”(https://www.360docs.net/doc/372506699.html,)上统一发布,招标人有特殊要求的,也可同时在其它合法媒体上发布招标公告。

邀请招标的工程建设项目,由招标人向3家以上具备承担招标项目施工能力、资信良好的法人或者其它组织发出招标邀请书。

四、投标申请人投标报名及资格预审

实施主体:投标申请人、招标人

监督单位:招投标监管机构

工作内容:

(一)投标申请人在“中国武汉建设网”上投标报名。由市交易中心接收并核实网员单位报送或传递的数据资料,建立网员单位(企业)数据库,保障网员单位参与投标、评标所需的数据资料。

(二)投标人按照招标人指定的方式报名,按照招标公告要求报送相关资料,由招标人对投标人的资格进行预审。

五、招标文件的编制和备案

实施主体:招标人

监督单位:招投标监管机构

工作内容:

(一)招标文件一般包括下列内容:

1、投标人须知;

2、招标项目的技术要求和设计文件;

3、采用工程量清单招标的,应当提供工程量清单;

4、投标文件格式;

5、合同主要条款;

6、评标标准和方法;

7、投标辅助材料。

(二)招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提

交投标文件的截止时间至少15日前,以书面形式通知所有招标文件收受人;

(三)招标文件和对招标文件的澄清或者修改须报相应的招投标监管机构备案。澄清或者修改的内容作为招标文件的组成部分。

六、发放招标文件、踏勘现场、答疑会

实施主体:招标人

工作内容:

(一)招标人发出经备案的招标文件、设计文件和施工图纸等资料;

(二)组织投标人踏勘工程项目现场(必要时);

(三)对于投标人在阅读招标文件和现场踏勘中提出的疑问,招标人可以书面形式或召开答疑会的方式解答,但需将解答内容以书面方式通知所有投标人,并同时报相应的招投标监管机构备案。解答内容列为招标文件的组成部分。

七、投标文件的编制与递交

实施主体:投标人(编制递交)、招标人(收受)

工作内容:

投标人按照招标文件的要求编制投标文件。投标文件应当对招标文件提出的实质性要求和条件作出响应,并按招标文件规定的时间和地点递交。

八、开标

实施主体:招标人

监督单位:招投标监管机构

工作内容:

开标,在招标文件确定的提交投标文件截止时间的同一时间公开进行;开标必须在市交易中心的专用开标室进行;开标由招标人主持,招投标监管机构现场监督。

九、评标、定标

实施主体:招标人依法组建的评标委员会

监督单位:招投标监管机构

(一)组建评标委员会。

1、招标人于开标前半天内在招投标监管机构监督下,在市交易中心评标专家评委库内随机抽取和通知评委;

2、重大工程项目,招标人对评委有特殊要求的,经批准后,可由招标人推荐评委,由招投标监管机构组织对评委的抽选;

3、评委的抽取和通知见《建设工程项目评标评委抽选和通知管理规定》。

(二)评标委员会应当按照招标文件确定的评标标准和方法,对投标文件进行评审和比较。

(三)招标人根据评标委员会提出的书面评标报告和推荐的中标候选人依法依序确定中标人。招标人也可以授权评标委员会直接确定中标人。

十、提交招标投标情况书面报告与签发中标通知书

实施主体:招标人

监督单位:招投标监管机构

承办单位:市交易中心

工作内容:

(一)招标人根据评标委员会评标报告中推荐的中标候选人确定中标人后,在市交易中心“中国武汉建设网”上公示5日,招标人有特殊要求的,也可同时在其它合法媒体上公示;

(二)招投标监管机构自收到书面报告之日起5日内,未通知招标人在招标投标活动中有违法违规行为的,将给予备案;

(三)书面报告备案后,招标人向中标人发出中标通知书,并将中标结果通知未中标的投标人。

十一、签订工程合同

实施主体:招标人、中标人

监督单位:招投标监管机构

工作内容:

招标人与中标人自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件

签订书面合同;

签订书面合同之日起7日内,由招标人或者中标人将合同送招投标监管机构备案。

十二、办理各项建设管理手续和施工许可

实施主体:招标人、中标人

承办单位:建设行政和行业主管部门

承办地点:市交易中心施工许可证办理窗口

施工许可证办理的程序、要求和相关规定见《武汉市建筑工程施工许可管理实施办法》。

收费依据及标准:

一、建设工程交易服务费:《省物价局关于核定武汉市建设工程施工招投标交易服务费收费标准的批复》(鄂价房地字〔2000〕49号)

收费标准:中标合同价的1.6‰ ,招标方和中标方各承担 0.8‰。

二、网员信息服务费:《省物价局关于武汉市建设工程交易中心有关服务费收取项目及标准的批复》(鄂价房服函〔2002〕34号)

收费标准:一级网员12000元/年;二级网员6000元/年;三级网员3000元/年。

责任部门:市交易中心、市招标办

责任人:市交易中心、市招标办相关部门领导及承办人

咨询电话:65680188

办事地点:汉口火车站广场东路东方商都内

https://www.360docs.net/doc/372506699.html,/content/2004-07/31/content_1545.htm

交易中心交易流程

为进一步规范工程进场交易行为,细化交易各方职责,完善毕节市公共资源交易中心(以下简称中心)工程交易流程。根据《中华人民共和国招标投标法》、《中华人民共和国招标投标法实施条例》和相关法律法规及中心管理制度,特制定《毕节市公共资源交易中心工程交易流程及工作职责》(试行)。 第一条 进场受理 窗口受理员职责:接受窗口咨询业务,核验项目立项批复文件、项目登记表、项目备案表、法定代表人授权委托书、招标代理合同(验证原件提供复印件),代理机构办理一切业务须佩戴中心颁发的交易员证,资料齐全的,当场受理,对资料不齐的,一次性告知需提供的资料。 提示:工程部负责人审查项目受理资料的符合性;代理机构进场交易后,每个业务环节必须佩戴交易员证。 第二条 确定项目负责人 工程部窗口工作人员将符合要求的交易项目上传工程部负责人,工程部负责人及时安排项目负责人并报中心分管领导同意,检查并督促项目负责人及时跟踪项目交易进度。 提示:根据工作人员德、能、勤、绩情况和工作量情况合理安排项目负责人。 第三条 发布招标公告 (一) 代理机构职责:提供立项批复文件、招标代理合同及行政主管部门审批的项目登记表、招标备案表、招标公告、资格预审文件或招标文件等相关资料。 、管路敷设技术通过管线敷设技术不仅可以解决吊顶层配置不规范高中资料试卷问题,而且可保障各类管路习题到位。在管路敷设过程中,要加强看护关于管路高中资料试卷连接管口处理高中资料试卷弯扁度固定盒位置保护层防腐跨接地线弯曲半径标高等,要求技术交底。管线敷设技术中包含线槽、管架等多项式,为解决高中语文电气课件中管壁薄、接口不严等问题,合理利用管线敷设技术。线缆敷设原则:在分线盒处,当不同电压回路交叉时,应采用金属隔板进行隔开处理;同一线槽内,强电回路须同时切断习题电源,线缆敷设完毕,要进行检查和检测处理。、电气课件中调试对全部高中资料试卷电气设备,在安装过程中以及安装结束后进行高中资料试卷调整试验;通电检查所有设备高中资料试卷相互作用与相互关系,根据生产工艺高中资料试卷要求,对电气设备进行空载与带负荷下高中资料试卷调控试验;对设备进行调整使其在正常工况下与过度工作下都可以正常工作;对于继电保护进行整核对定值,审核与校对图纸,编写复杂设备与装置高中资料试卷调试方案,编写重要设备高中资料试卷试验方案以及系统启动方案;对整套启动过程中高中资料试卷电气设备进行调试工作并且进行过关运行高中资料试卷技术指导。对于调试过程中高中资料试卷技术问题,作为调试人员,需要在事前掌握图纸资料、设备制造厂家出具高中资料试卷试验报告与相关技术资料,并且了解现场设备高中资料试卷布置情况与有关高中资料试卷电气系统接线等情况,然后根据规范与规程规定,制定设备调试高中资料试卷方案。、电气设备调试高中资料试卷技术电力保护装置调试技术,电力保护高中资料试卷配置技术是指机组在进行继电保护高中资料试卷总体配置时,需要在最大限度内来确保机组高中资料试卷安全,并且尽可能地缩小故障高中资料试卷破坏范围,或者对某些异常高中资料试卷工况进行自动处理,尤其要避免错误高中资料试卷保护装置动作,并且拒绝动作,来避免不必要高中资料试卷突然停机。因此,电力高中资料试卷保护装置调试技术,要求电力保护装置做到准确灵活。对于差动保护装置高中资料试卷调试技术是指发电机一变压器组在发生内部故障时,需要进行外部电源高中资料试卷切除从而采用高中资料试卷主要保护装置。

建设工程施工招标工作流程

建设工程招标工作流程 一、招标公告备案程序及内容 (一)招标公告应与招标文件同时发布 (二)招标公告内容应当详细具体,但不得有影响招标的公开性和平等竞争性的内容。招标公告为统一格式,具体内容包括: 1、招标条件 (1)招标人的名称,委托代理机构进行招标的还应当注明委托代理机构的名称。 (2)招标项目的性质,是属于工程项目的采购还是货物或服务的采购。 (3)资金来源 (4)需要履行项目审批、核准手续的项目还应载明项目、核准部门。 2、项目概况与招标范围 (1)项目的实施地点,即货物的交货地点、服务提供地点或建设项目施工地点。 (2)工程规模需要载明招标项目的内容吗、范围和数量,招标的各个分部分项工程,具体标段划分。防止招标范围界定不清,被任意扩大或缩小。 3、投标人资格要求 对投标人的资格要求不得脱离招标项目的实际需要,针对性的照顾或排斥特定潜在投标人,设定苛刻的资格条件,特定行政区域或者特定行业的业绩要求、某一特定的专利产品等。 同时不得违反建设工程企业资格管理的相关规定,根据各级企业可以承担的业务范围确定投标人资格要求,任何招标人不得提出高于或低于招标工程实际类别情况所需要

的资质等级。 必须载明是否接受联合体投标及对外境企业资格备案要求。 4、报名时间及方式:7月1日起受理的项目均采用网上报名的方式。 5、招标文件的获取 (1)获取方式:应当载明发售招标文件的时间和地点,不得虚构发售地点或者以各种借口和手段阻止潜在投标人获取资格预审文件和招标文件。 (2)获取时间:招标文件的发售期不得少于5日,是法律作出的一个最低期限的规定。且《条例》里规定的发售期不得少于5日是指日历天,并不是工作日,同时邀请招标或者公开招标但已经进行资格预审的项目,其招标文件的发售期也应当遵守不得少于5日的规定。 (3)招标文件的售价仅限于招标文件印刷、邮寄的成本费用,不得以营利为目的。发售费用不包括图纸等资料的押金应在确定中中标结果后、投标人退还相应图纸等资料时如数返还给投标人。 6、投标文件的递交及相关事宜 投标文件的递交截止时间必须与开标时间是同一时间,同时不得缩短标书发售到截标的二十日限。 在法定必须招标的项目中,即使经全体投标人同意,招标人也不得缩短招标文件开始发售之日至投标截止之日止二十日的法定期限。 7、发布公告的媒介等其他事宜 在《中国采购与招标网》和《鄂尔多斯市公共资源交易网》同时发布。招标代理公司负责在《中国采购与招标网》发布并打印公告发布回执装入招标文件。在公告发布之前要打公告内容实行招标人审核、招标代理公司审核和交易中心备案的三级审核备案。 8、投标邀请书中还应当载明被邀请的投标人名称。 (三)资格预审公告

聊城市建设工程进场交易业务流程

建设工程进场交易业务流程 按照《聊城市公共资源交易透明化监督管理办法》第六条(一)规定:除国家另有规定外,凡是列入以下范围的公共资源交易项目,统一纳入市公共资源交易中心进行交易。 (一)依法必须招标的新建、改建、扩建的工程建设项目(含房屋、水利、交通、公路、桥梁、市政、园林、信息、装饰、装修、人防、消防、供水、供热、供气、管线铺设等领域),其建设工程(建筑及构筑物的新、改、扩建及相关的装修、拆除、修缮等)及与工程建设相关的服务(勘察、设计、施工、监理等)、货物(重要设备、材料)的采购;建设工程项目的分包、劳务承包活动。 建设工程进场交易业务流程如下: 一、发布招标公告 二、投标人报名 三、移交报名资料 四、安排开标时间 五、开标评标 六、发布中标公示

一、发布招标公告 (一)发布第一次招标公告 (1)招标代理机构需要提供的资料: ①《建设工程交易登记表》(附件1,加盖建设单位公章) ②《发布招标公告通知单》(附件2,加盖监督部门印章) ③招标公告电子版(国家和省级标准示范文本) ④政府立项批文复印件 ⑤规划许可证复印件 打印招标公告5份,加盖交易中心公章,建设工程交易科留存一份。 (2)发布时限:5个工作日 (3)办理部门:主任审批,建设工程交易科办理 (4)报名地址变更为:聊城市公共资源交易中心建设工程交易科(聊城市昌润南路153号,聊城市政务服务中心三楼),联系人:冯泽峰,电话:0635-8902812,邮箱:lcggzyjsgck@https://www.360docs.net/doc/372506699.html,。 (二)发布二次招标公告 (1)招标代理机构需要提供的资料: ①《发布二次招标公告申请》(由招标人申请,写明重发原因,加盖监督部门印章) ②二次招标公告电子版(国家和省级标准示范文本) 打印二次招标公告5份,加盖交易中心公章,建设工程交易科留存一份。 (2)发布时限:5个工作日 (3)办理部门:主任审批,建设工程交易科办理

上海市国有企业增资扩股进场交易流程图_最新稿 131020

增资扩股流程图 注: 虚线的箭头和方框内容为或有程序,非必经程序。 步骤一:受理增资申请 注1:增资方案的必备条款详见《上海联合产权交易所增资业务规则(试行)》(以下简称《增资规则》)第八条之规定; 注2:根据《上海市国资委关于本市贯彻落实《国务院办公厅转发国资委关于进一步规范国有企业改制工作实施意见的通知》的意见(试行)》(沪国资委产[2006]428号)第五条之规定,“市国资委出资监管单位改制方案由市国

资委制定,报市政府批准后组织实施。市国资委出资监管单位所属国有及国有控股子企业的改制方案由市国资委出资监管单位负责审批,并报市国资委备案”; 注3:需要随同《增资申请书》一并提交的资料详见《增资规则》第十条之规定。

步骤二:发布增资意向及登记投资意向 注4:《增资意向信息发布公告》的必备条款详见《增资规则》第十四条之规定; 注5:根据《增资规则》第十八条之规定,投资人应提交如下材料:1、投资意向登记书(内含《承诺书》、《参与意 向增资申请表》《受托机构意见》等);2、投资意向主体资格文件,包括企业法人营业执照、公司章程等;3、拟参与增资的内部决策或批准文件;4、符合增资条件的证明文件;5、与受托机构签订的委托协议;6、其他需要的材料。 10个工作日≤T

步骤三:确定增资方 注6:联交所电话咨告知,保证金最低金额为挂牌金额的30%。

步骤四:完成标的公司的工商变更登记 注7:根据上海市工商局网站公布的提交材料清单,申请标的公司注册资本变更登记应提交以下材料:(1)公司法定代表人签署的《公司变更登记申请书》(公司加盖公章);(2)有限责任公司签署的《公司变更登记附表--股东

最新建设项目流程图

学校建设项目管理流程图 建设项目的工作流程如下: 建设项目划分为项目立项、工程设计与概预算、工程招标、工程建设与竣工决算五个主要环节,其业务流程图如下分别如下: 建设项目立项流程节点说明: ?A1:建设单位提出项目申报需求,编制项目建议书; ?B1:决策机构对项目建议书进行审批; ?D1:政府发改部门对项目立项申请进行审批; ?A2:建设单位编制项目可行性研究报告;

?B2:决策机构对项目可行性报告进行审批; ?D2:政府发改部门对项目可行性研究报告进行审批; ?A3:项目可行性研究报告批复后,建设单位应到国土部门办理征地许可(如涉及征占用林地,需到林业或园林绿化部门办理征占林地许可)、到规划部门办理建设用地规划许可、到建设部门办理房屋征收许可 和征收结案证明,之后到国土部门办理划拨用地许可和国有土地使用者等手续。 建设项目设计和概预算环节流程节点说明:

?A1:建设单位组成勘探、设计单位招标; ?D1:招标代理机构组织招标; ?C1:中标设计单位进行项目设计; ?A2:建设单位组织编制项目概预算; ?B2:决策机构对项目初步设计和投资概预算进行审批; ?D2:政府发改部门对项目初步设计和投资概预算进行审批; ?A2:项目初步设计方案和投资概预算批复后,建设单位应当人防部门办理人防工程初步设计审核,到规划部门办理建设工程规划许可证。 建设项目招标子流程节点说明:

?A1:建设单位基建部门组织招标文件,制定标底; ?B1:决策机构对招标文件和标底进行审批; ?E1:招标代理机构受委托发布招标公告或邀请函; ?A2:建设单位公布标底; ?E2:招标代理机构组织开标、评标和定标,公布中标单位; ?A3:建设单位与中标单位签订施工、监理合同。 ?A1:建设单位到建设部门办理建设工程施工许可证; ?A2:建设单位组织项目实施; ?D2:施工单位组织工程施工,按工程进度提出款项拨付申请;

行政事业单位国有资产处置进场交易操作流程

行政事业单位国有资产处置进场交易操作流程 一、进场交易前期咨询 1、行政事业单位授权代表人携带相关资料到交易五科咨询国有资产处置项目进场交易相关事项。 2、交易五科对资产处置方提出的拟进场交易项目有关政策、流程、交易所必须提供纸质交易材料等提供咨询服务,对符合进场要求的转让方告知其进行进场交易注册登记。 二、交易主体注册登记 1、资产处置方登录新乡市公共资源电子化交易平台自行进行网上注册、按要求填写入库信息、上传相关资料,由交易三科注册登记经办人员进行审核。 2、资产处置方只需注册一次,网上提交注册登记资料的影印件或扫描件,不需要到交易中心现场提交各项材料原件,但须对提交信息的真实性、准确性、完整性负责。 3、交易三科提供相应服务,科室负责人、经办人员应即时受理,经办人员应对资产处置方提交的电子文档进行形式审查。对不符合注册登记要求的,一次性告知需补充、完善的内容。 三、进场交易项目登记 1、资产处置方登录新乡市公共资源电子化交易平台录入进场交易项目信息,办理国有资产处置进场交易项目登记,资产处置方不需到交易中心现场提交各项资料原件,通过交易平台上传以下资料电子文档: 1.1进场交易通知单(财政部门或同级人民政府签署); 1.2资产处置批准文件; 1.3委托拍卖合同(包括拍卖许可经营证书、公物拍卖资格证书、营业执照、法人代表身份证复印件) 2、交易三科科长通过交易平台及时确定项目受理人员,项目受理人员即

时对交易项目是否符合进场条件进行符合性审查。交易项目审查通过后,通过新乡市公共资源电子化交易平台传递给交易五科科长。 3、对手续不全或有明显错误的项目,交易三科受理人员通过新乡市公共资源电子化交易平台退回资产处置方,并及时一次性告知需补充完善的内容。资产处置方修改后重新提交受理人员审查。 4、项目符合要求审核通过的,资产处置方携带相关纸质资料到交易五科办理行政事业单位国有资产处置进场交易业务。交易五科按照各级财政部门批复的资产处置方式组织进场交易活动。各级财政部门批复为拍卖方式公开处置的,资产处置方须于资产处置项目进场交易前,委托具有合法合规拍卖资质的拍卖机构。 5、如因交易平台出现系统故障的,或新类型交易项目进场尚无相应电子交易模块的,可采取手工作业模式进行项目登记。 四、进场交易项目分配、场所预约 1、交易五科科长接收到资产处置方已受理登记的交易项目后,根据项目具体情况,确定项目负责人。 2、项目负责人即时对项目所有纸质资料进行初审。项目负责人应审查并妥善保存资产处置方提交的以下所有纸质资料: 2.1《行政事业单位国有资产处置进场交易申请书》(交易管理中心提供); 2.2进场交易通知单原件(财政部门或同级人民政府签署); 2.3资产处置批准文件原件; 2.4资产评估报告原件; 2.5委托拍卖合同原件(包括拍卖许可经营证书、公物拍卖资格证书、营业执照、法人代表身份证等证件复印件); 2.6经财政部门或同级人民政府、资产处置方审核盖章的资产处置报纸与网站公告原件; 2.7承诺书; 2.8授权委托书; 2.9依照有关规定需要提交的其他材料。

建设工程招标工作流程

湛江市建设工程招标工作流程 一、收审资料 建设工程招标提交下列文件资料清单 (一)建设工程施工招标: ⑴发展改革部门建设项目批文(含核准意见表)复印件(核原件)。 ⑵建设工程规划许可证复印件(核原件); ⑶建设项目国有土地使用证复印件(核原件); ⑷施工图设计文件审查批准书复印件(核原件); ⑸有资质的造价机构提供的工程总造价及工程量清单复印件(核原件); ⑹经办银行出示建设项目资金落实证明复印件(核原件)(建设工期不足一年的,到位资金不得少于工程合同价的50%,建设工程工期超过一年的,到位资金不得少于工程合同价的30%); ⑺施工图设计文件审查备案表复印件(核原件); ⑻招标单位委托代理机构的委托书原件; ⑼代理机构备案资料及法定代表人委托书原件; ⑽工程项目提交电子图纸承诺书; ⑾电子图纸光盘。 (二)建设工程监理招标:

⑴发展改革当年建设项目批文(含核准意见表)复印件(核原件)。 ⑵建设工程规划许可证复印件(核原件)。 ⑶建设项目国有土地使用证复印件(核原件); ⑷有资质的造价机构提供的工程总造价及工程量清单复印件(核原件) ⑸施工图设计文件审查批准书复印件(核原件)。 ⑹招标单位委托代理机构的委托书原件。 ⑺代理机构备案资料及法定代表人委托书原件。 ⑻施工图设计文件审查备案表复印件(核原件);(三)建设工程勘察(设计)招标: ⑴发展改革部门建设项目批文(含核准意见表)复印件(核原件)。 ⑵建设工程规划批准书(意见书)(核原件); ⑶建设项目国有土地使用证复印件(核原件); ⑷招标单位委托代理机构的委托书原件; ⑸代理机构备案资料及法定代表人委托书原件;

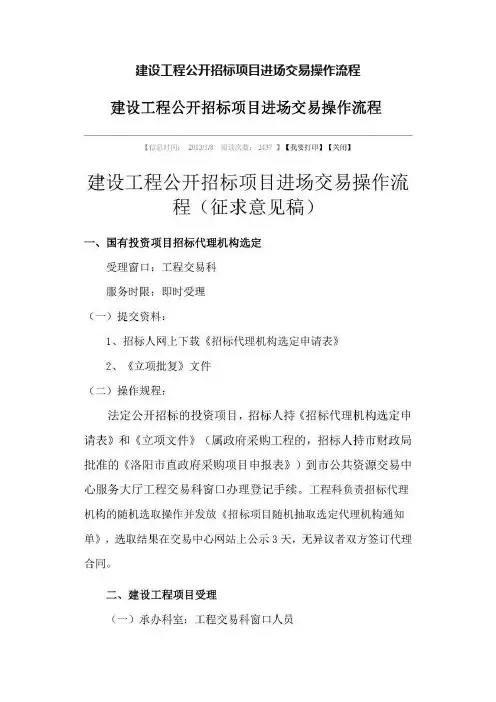

建设工程招投标项目进场交易操作规范流程

建设工程招投标项目 进场交易操作规程 一、建设工程项目招标申报受理 (一)承办部:建设工程部 (二)服务时限:即时受理 (三)操作规程及要求: 1、招标人提供相关资料: 1)法人证书或营业执照; 2)资金证明; 3)满足施工要求的设计文件或其他技术资料; 4)立项批文及核准的招标方式、围等; 5)行政主管部门批准的《建设工程招标申请表》; 6)法律、法规、规章规定的其它条件。 2、受理资料: 1)资料齐全,工作人员受理,并向招标人出具《项目交易受理回执单》; 2)资料不齐,工作人员应向招标人一次性告知需完善的容,并在《项目交易受理资料告知单》中注明。 3)受理员应严格落实首问负责制、一次性告知制,对招标人咨询交易活动有关情况给予耐心解释。 二、确认招标组织形式

(一)承办部:建设工程部 (二)服务时限:即时受理 (三)操作规程及要求: 1、招标人提供自行办理招标相关事宜应提交的资料: 1)批准的招标组织机构; 2)招标人提供具有与招标项目和复杂程度相适应的技术、经济等方面的专业人员和履历。 2、确定资格: 1)经审核符合规定,招标人可自行编制招标文件,组织招标相关事宜; 2)经审核不符合规定,招标事宜应委托招标代理公司代理。 三、确定招标代理公司 (一)承办部:建设工程部 (二)服务时限:2个工作日 (三)操作规程及要求: 1、全部使用国有资金投资或国有资金投资为主的工程建设项目,招标代理公司从中心中介机构库中随机抽取; 2、非国有投资的工程建设项目,业主可自行选择招标代理公司,也可在中心中介机构库中随机抽取; 3、依据工程需求确定招标代理公司资质等级; 4、抽取确定或自行确定招标代理公司,招标人应与招标代理公司签订委托代理合同;

建设工程施工招标程序流程图

建设工程施工招标程序流程图 ?一、前期手续准备: ?在招标前,首先落实招标前的各项手续是否齐全完备。1、报建表2、投资计划3、建设用地规划许可证4、建设工程规划许可证5、消防审核意见书6、设计合同备案7、施工图审查8、资金审计等。如果有缺项,及时提醒建设单位抓紧时间办理,并在可能的范围内为建设单位提供方便和服务。 ?二、招标前工作: ?首先了解建设单位对该工程的招标意图,根据建设单位的意见和目前工程实际进度情况,就设计招标、监理招标、施工招标和设备采购招标提出具体建议,为建设单位做好参谋工作。 ?三、招标登记 ?在招标准备工作完成后,填写“建设工程施工招标登记表”连同有关文件、资料、报建表、以及招标公告等报招标监督机构登记备案。招标监督机构未提出异议并许可后,发布招标公告。 ?四、发布招标公告 ?在招标登记完成后,在省或市建设工程交易中心和有关网站发布招标公告。时间为五个工作日。并派专人负责招标报名工作,核验投标单位的有关证件。 ?五、编制资格预审文件

?公开招标采用资格预审选择投标单位时,应编制资格预审文件。资格预审文件应结合工程具体情况和招标报名资格审查的要求编制。资格预审文件包括资格预审须知、资格审查申请书及必要的表格等。 ?六、编制招标文件 ?招标文件是整个招标过程最重要的文件。招标文件包括以下内容:1、投标须知;2、合同;3、评标办法;4、技术规范;5、投标书参考格式;6、图纸等。 ?七、投标企业资格预审 ?公开招标进行资格预审时,通过对申请单位填报的资 ?格预审文件和资料进行分析和比较,确定出合格的申请单位名单。 ?八、发售招标文件 ?招标文件、图纸和有关技术资料发售给通过资格预审并获得投标资格的投标人。 ?九、编制工程量清单及标底价格 ?工程量清单应按照招标文件的要求,根据国家(2003)工程量清单规范以及施工图纸,进行编制参照国家和省发布的定额和国家有关技术标准规定,结合市场行情编制标底价格。 ?十、组织开标 ?在发标二十日后,按招标文件规定的日期、时间、地点接受投标单位的标书,并在投标截止后组织开标会议。开标会议在招标监督机构监督下进行。 开标会议开始后,首先核验投标人的授权委托书和本人身份证件,请各投标人

建设工程进场交易规定及流程详解

建设工程进场交易规定及流程详解 依据: 国务院办公厅转发《建设部国家计委监察部〈关于健全和规范有形建筑市场若干意见〉的通知》(国办发〔2002〕21号) 工作程序: 一、建设项目报建登记 见《建设工程项目报建登记》。 二、工程建设项目招标备案 实施主体:招标人 受理单位:招标投标监督管理机构(以下统称招投标监管机构),建筑及市政基础设施建设工程由武汉市建设工程招标投标管理办公室(以下简称市招标办)受理;其他专业工程由各自招投标监管机构受理。 工作内容: (一)招标人向工程建设项目相应的招投标监管机构依法提出招标申请,由招投标监管机构对招标方式进行认定。 工程建设项目符合有关规定拟采取邀请招标的,由招标人提出书面申请,报相应的招投标监管机构批准; (二)依法必须进行招标的工程建设项目,招标人符合法律规定的自行招标条件的,可以自行办理招标事宜;招标人不具备自行招标条件的,招标人应当委托具有相应资质的招标代理机构代理招标,并报招投标监管机构备案。 三、发布招标公告 实施主体:招标人 监督单位:招投标监管机构 承办单位:武汉市建设工程交易中心(以下简称市交易中心) 工作内容: 公开招标的工程建设项目,由招标人将经招投标监管机构备案的招标公告在市交易中心

的“中国武汉建设网”(https://www.360docs.net/doc/372506699.html,)上统一发布,招标人有特殊要求的,也可同时在其它合法媒体上发布招标公告。 邀请招标的工程建设项目,由招标人向3家以上具备承担招标项目施工能力、资信良好的法人或者其它组织发出招标邀请书。 四、投标申请人投标报名及资格预审 实施主体:投标申请人、招标人 监督单位:招投标监管机构 工作内容: (一)投标申请人在“中国武汉建设网”上投标报名。由市交易中心接收并核实网员单位报送或传递的数据资料,建立网员单位(企业)数据库,保障网员单位参与投标、评标所需的数据资料。 (二)投标人按照招标人指定的方式报名,按照招标公告要求报送相关资料,由招标人对投标人的资格进行预审。 五、招标文件的编制和备案 实施主体:招标人 监督单位:招投标监管机构 工作内容: (一)招标文件一般包括下列内容: 1、投标人须知; 2、招标项目的技术要求和设计文件; 3、采用工程量清单招标的,应当提供工程量清单; 4、投标文件格式; 5、合同主要条款; 6、评标标准和方法; 7、投标辅助材料。 (二)招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提

招标代理工作制度及流程

招标代理工作制度及流程 代理工作规则 为了加强对工程建设项目招标投标的监督管理,维护建设行业的市场秩序,进一步规范建设工程招标投标工作,促进建筑市场健康有序的发展,加强党风廉政建设,保护工程建设项目招标投标活动当事人的合法权益,保证建设项目质量,特订立廉政制度,在招投标活动中供招标投标工作人员遵守。 1 、不利用管理招投标工作的便得,指定或介绍施工单位参加投标。 2、不以任何形式参与投标单位的投标活动。 3 、不向投标单位透露招投标工作中不宜公开的内容,不泄露标底。 4、在招投标活动中,不接受招投标单位的礼金、礼品和宴请。 5 、坚持公平、公正、公开、诚实信用的原则,不偏袒任何投标单位。 6、自觉接受招标办的监督管理,不明招暗定,走过场。 7、工作人员不作为投标单位代理人参与投标活动。 8 、不与投标单位相互串通,阻挠、排挤其他投标单位公平竞争。

保密制度 1. 严格执行《保密法》和《保密法实施办法》等有关保密法规。 2. 对不需要的过期档案、文件或资料经单位领导同意后进行销毁,销毁时要派专人在指定地点监销,不准乱扔乱放。 3. 单位人员的手机、住宅电话号码、住址要对被审核单位保密。 4. 项目的主审人员及有关联的人员的姓名要保密。 5. 审核报告下达前的所有数据及有关内容要保密。招标(预算、工程量清单)标底及本单位出具的各种工程结算、数据、会计成本、收入、财务账目要保密。 6. 工作人员知悉被审单位、委托单位的技术和商业秘密,应有保密义务。 违反保密制度,造成不良影响及严重后果者,要给予纪律处分。 合同管理制度 为加强对工程建设项目招标代理活动的管理,规范招标代理行为,维护招标投标市场各当事人的合法权益,保证工程建设项目招标代理质量,经市招标办研究,决定对招标代理合同实行统一审查备案;对招标代理从业人员实行统一执业手册和挂牌服务,具体规定如下: 一、对招标代理合同的管理

工程建设项目详细审批流程

工程建设项目审批流程图 立项规划选址阶段 ︵ 7 个 工 作 日 ︶ 监理、施工 招标阶段 ︵ 11 个 工 作 日 ︶ 核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日 项目建议书审批 可行性研究报告审批 项目申请报告 单位:发改局(经贸局) 时间:6个工作日 有关部门审批意见(水利、地震等) 时间:5个工作日出具初审意见, 20个工作日内完成(可并联) 消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日 环保部门立项意见 单位:环保局 时间:5个工作日 用地预审 单位:国土局 时间:5个工作日 环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前 核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日 出具规划、建筑设计条件 单位:规划局 时间:6个工作日 项目规划设计审批(招标)阶段 ︵19个工作日 ︶ 设计方案招标与/或规划 设计方案审批 牵头单位:规划局与/或发改(经贸)局 时间:5个工作日 建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日 部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日 监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进 行) 部门审批意见(消防、环保、水利、人 防、气象、国土、管线等) 单位:有关单位 时间:4个工作日 初步设计审批 牵头单位:规划局 时间:5个工作日 核发建设工程规划许可证 单位:规划局 时间:3工作日 办理用地审批手续 单位:国土局 时间:16个工作日内完成(可并联) 建设用地 审批阶段 ︵ 5 个 工 作 日 ︶ 建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日 审核中介机构编制的预算 单位:财政局 时间:发招标文件前完成 (可并联) 报建施 工 阶 段 ︵ 3 个 工 作 日 ︶ 建设施工报建、核发《建设项目 施工许可证》 牵头单位:建设(房管)局 时间:3个工作日 施工图审查 单位:审图中心与气象局、人防 时间:进入报建施工阶段之前 房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日 7 说明: 1、整个审批流程为45个工作日。 2、圆角矩形是可选过程;虚线是指审批可跨阶段完成。 3、以上流程属市、区审批权限项目,如报省审批项目,无时间承诺。 建设工程质量、安全监督 单位:质量(安全)监督站 时间:0个工作日 人防设备合同备案 人防质量监督申请表 单位:人防办 时间:2个工作日

交易流程及规则运用

交易流程及规则运用 这个市场是有规律的,把规律总结成为交易规则,严格按照规则去做,自然会得到该有的回报。 做应该作的事,而不是做自己想做的事。这对于大多人来说并不是那么容易。我们常常在情绪和习惯的支配下行事,而不是按照正确的方式去做事。所以有人说,人是活在自己的习惯中。习惯带给我们安全感和快乐,而放弃习惯则往往意味着放弃快乐和安全感。 在交易之初,你得按照固定的交易流程去做。【股海藏经楼(QQ/微信1730397054)评注:当你把规则和流程练习到成为习惯和本能的时候,就可以达到“随心所欲而不逾矩”的境界了,遵循规则,但又不被规则所束缚。】 交易的第一步:给市场定性 给市场定性,即认清当前自己要操作的市场实际环境。只有认识当前的市场环境,才能制定出合理的交易策略。也就是说,给行情定性的目的,首先是为了制定整体交易策略,不犯原则性的错误,其实才涉及到针对交易策略的具体的技术性处理问题。 市场环境无非有以下三种情况:1、单边上涨行情。2、单边下跌行情。3、震荡行情。 这是比较粗放的分类。事实上,还可以进一步定性。1、单

边上涨行情,细化为二种状态,一种是不断创新高的强烈极端行情;一种是上涨行情中的调整或震荡行情。2、单边下 跌行情,细化为二种状态,一种是不断破新低的暴跌行情;一种是下跌行情中的反弹或震荡行情。3、震荡行情:也可 以分为二种状态,一种是大涨之后的顶部震荡行情;一种是大跌之后的底部震荡行情。 给行情定性的目的,是对交易规则进行进一步的取舍人格化,达到最大限度的实现利润和风险的适配。 给行情定性相对比较容易一些。我们熟知的形态理论,包括反转形态和持续形态形态理论,其实都是震荡行情的具体分类。唯一的差别在于,它们是在不同的市场环境里走震荡行情。 给市场定性后,交易思路和就更清晰了。若是在明显上涨行情中,便只操作买进规则,若是在明显下跌行情中,便只操作卖空规则;若是在明显震荡行情中,则在压力区间只操作空头规则,支撑区间只操作多头规则。 交易的第二步:寻找参照区间作为交易依据 参考如下图表(注意第一个图表,所有的操作,都起源于第一个箱体的压力和支撑及其变化。)交易的第三步:选择进 场的位置和时机 交易进场的位置和时机,以交易规则和所选择的参照区间确定。一般在参照区的上轨、中轨、下轨处。

公开招标工程施工招标流程

公开招标工程施工招标流程 一、办理招标登记 1、招标人工作 提供招标材料: △建设工程规划许可证的立案表原件一份 △提前进入招标程序的申请原件一份 △审阅投标资格预审文件(施工) △招标代理服务合同原件一份 2、招标代理工作 △办理招标入场登记 △向交易中心索取工程招标编号 △编制投标资格预审文件(施工) 二、发布施工招标公告 1、招标人工作 提供材料: △可行性研究报告立项批复复印件一份 △规划设计项目计划通知书复印件一份 △委托书(向招标代理经办人授权)原件二份 △审阅施工招标文件草稿 2、招标代理工作 填写如下表格并报招标人审阅: 施工: △招标公告发布单△招标人委托招标登记表 △招标方式登记表 △行政审批事项受理通知书△行政审批事项批准通知书 △审批流程表 △送审并备案资格预审文件(资审文件封面招标人提前盖章) △持已登记的发布公告通知单到201室发布施工及监理招标公告 △在规定时间内出售资格预审文件(已报名的投标人须填写领取登记表和递交登记表)☆经办人持已加盖招标人公章的公告单于发布公告的第五个工作日领取施工投标报名表。 △编制施工招标文件草稿送招标人审阅 三、发放已备案投标资格预审文件并收回资审材料

1、招标代理工作 △向已报名的投标人发放已备案投标资格预审文件并收回资审材料。 △对收回的资审材料进行初审并整理成书面材料,并将书面材料报送招标人。 四、确定施工、监理入围投标人名单,办理投标资格预审结果登记 1、招标人工作 △评标代表出席评标(如拟派时) (若施工、监理评标专家不能同时拟派时,则评标时间将顺延) △准备好评标室租金(200元/半天);评标专家劳务费(标准按北京市建设工程发包承包交易中心有关规定为每人每半天肆佰元人民币(实际为每人每半天伍佰元人民币)。(如评审时间较长,则需准备午餐费) 盖章: △投标资格预审评审专家抽取表(加盖招标人公章) △资格预审情况书面报告 △投标资格预审结果登记表(加盖招标人公章) 2、招标代理工作 △持投标资格预审评审专家抽取表到备案负责人处领专家抽取通知。 △按专家抽取通知单的单、双号分别到专家抽取室抽取专家名单,确定评审室号码 △做好评审前的各项准备工作 ☆提供表格及材料\协助招标人组织资审工作: △评审专家小组由招标人拟派的代表及抽取的专家组成,要求具备相关经济、技术专业,5人(含)以上单数,其中从北京市建委专家库抽取的专家人数不少于总人数的2/3。评标专家可以全部从建委专家库中抽取。 △如招标人拟派代表参加评标,评标代表应提供身份证、职称证书原件及复印件及招标人开具的人事证明、评标经历证明材料。(如需要,请提供单位保险及劳动合同) △评审代表应具备专业技术水平,熟悉相关专业,从事相关领域工作满八年并具有高级专业技术职称。 △办理《投标资格预审结果登记》备案。 五、办理工程施工招标文件备案 1、招标人工作 △将经招标人认可的招标文件交招标代理人送市招标办审核、备案。 △提供工程量清单 2、招标代理工作 △送审、备案并向入围投标人发放招标文件(投标人须填写招标文件领取登记表) △协助招标人向入围投标人发放施工图纸、清单及收取图纸押金。 填写表格: △《招标文件备案表》(招标人加盖公章) △行政审批事项受理通知书△行政审批事项批准通知书 △审批流程表

建筑工程招投标流程图(超详 细)

工程招投标流程图 工作阶段招标人投标人 政府部门 公开招票或邀请招标 1、确定招标方式 招标人自行办理招标事宜的,按规定向建设行政主管部门备案;委托代 理招标事宜的应签订委托代理合同 建设行政主管部门接受备案 2、招标资格与备案 3、发布招标公告或投标邀请书 实行公开招标的,应在国家或地方指定的报刊、信息网或其他媒介公告,公告期不得少于5个工作日,实行邀请招标的,应向3个以上符合资质条件的投标人发送投标邀请书 获取招标项目信息 4、编制、发布资格预审文件和递交资格预审申请书(邀请招标的可 采用资格后审) 采用资格预审的,编制资格预审文件,向参加投标的申请人发放资格预审文件 获取资格预审文件 投标人按资格预审文件要求填报的资格预审申请书,并提交 接收资格预审申请书 审查、分析投标申请人所报资格预审申请书的内容 5、资格预审,确定合格的投标申请人 确定合格投标申请人 合格的投标申请人获得资格预审合格通知书,并提交资格预审合格通知书的书面回执 向合格投标申请人发放资格预审合格通知书 编制招标文件 6、发售招标文件

建设行政主管部门接受招标文件的备案 将招标文件发放给合格的投标申请人、被邀请投标人,招标文件发售最短不得少于2个工作日(自招标文件发出之日起至招标文件要求提交投标文件截止之日止,不得少于15日),同时向建设行政主管部门备案 获取招标文件回执 开始准备投标文件、搜集有关资料和相关信息 现场踏勘 组织投标人踏勘现场 7、踏勘现场 8、投标预备会 1、以书面形式提出问题 获取问题解答回执 2、答疑会前在的时间前以书面形式提交质疑问题 获取答疑纪要回执 接受问题,准备解答 8.1以书面形式 以书面形式向所有投标人发放答疑纪要并同时向建设行政主管部门备案8.2答疑会 招标文件的澄清、修改(应当在招标文件要求提交投标文件截止时间7 天前)

关于进一步推进部分项目进场交易全流程电子化的通知

关于进一步推进部分项目进场交易全流程电子化的通知 芜湖市公共资源交易平台通过一系列有效举措,已基本实现平台交易全流程、全领域电子化,但仍有部分项目在平台采用借用场地的方式交易,未实现全流程电子化,也未实施项目登记等必须的交易环节,导致交易不规范、现场管理较为混乱等,存在较大的安全隐患。 为进一步理顺关系、优化服务、强化监管,根据《公共资源交易平台管理暂行办法》《安徽省省级公共资源交易综合管理办法》《芜湖市公共资源交易管理办法》等规定,结合实际,现将有关事项通知如下: 一、进场准备工作 项目单位在项目进入市公共资源交易中心进行交易时,须通过市公共资源交易平台办理进场交易手续,按照规定程序组织实施。 原则上所有进场交易项目据须明确监管部门,其中 1.工程类项目未明确监督管理部门的,交易中心不再办理进场交易登记。 2.部分国企项目、医院、省直高校自筹资金的采购项目没有项目监督管理部门的,需由业主单位(或上级行政管理部门)提供承诺函,明确表示该项目没有其他监督部门,全过程监督管理(如采购方式选择、招标文件、评审委员会组成、质疑投诉等事项)由业主单位自行负责。 3.其他进场要求按照最新的《芜湖市公共资源交易目录》及相关文件执行。 二、进场交易流程 交易平台对进场项目进行分类编号,项目进场交易项目实施以下流程:进场登记、场所安排、信息发布、实施交易、结果公示、立卷归档等。 三、全流程电子化 进场交易项目依托市公共资源交易管理局提供的范本,在公共资源交易平台开展电子化交易,实施全流程电子化。禁止纸质方式交易。 1.国企单位、医院、高校等的自筹资金工程项目按照政府政府性资金项目的流程进行操作。 2.国企单位、医院、高校等的自筹资金采购项目,参照政府政府性资金项目(可选择无监管部门)的流程进行操作。 四、进场交易还应该遵守如下规定

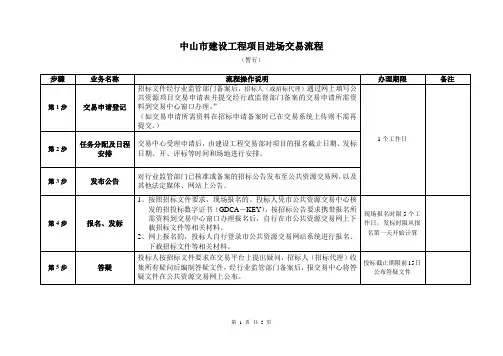

建设工程项目进场交易流程(暂行)

中山市建设工程项目进场交易流程 (暂行) 第 1 页共5 页

第 2 页共5 页

附件: 一、受理交易申请所需材料 (以下所需材料如相关部门已通过行政办公信息化系统直接传输至交易中心的,则无需再次提交) (一)勘察、设计招标。 1、中山市公共资源交易申请表; 2、经行业监管部门备案的招标申请审批表、电子招标文件和资格审查文件(如有); 3、项目审批部门的立项批复文件及招标范围、招标方式和招标组织形式核准; 4、所需资金证明材料; 5、所必需的勘察设计基础资料(经行业监管部门备案); 6、委托招标的,提供招标人委托招标代理机构的委托书。 (二)施工招标。 1、中山市公共资源交易申请表; 2、项目土地使用证明或用地征地的省批复文件和相关行政主管部门批准的建设工程规划许可; 3、项目审批部门的立项批复文件及招标范围、招标方式和招标组织形式核准; 4、满足工程施工要求的施工图纸和设计文件(经备案),并提供电子文件; 5、所需资金证明材料;

6、行业监管部门备案的招标申请审批表、电子招标文件和资格审查文件(如有); 7、委托招标的,提供招标人委托招标代理机构的委托书。 (三)监理招标。 1、中山市公共资源交易申请表; 2、经行业监管部门备案的招标申请审批表、电子招标文件和资格审查文件(如有); 3、项目审批部门的立项批复文件及招标范围、招标方式和招标组织形式核准; 4、所需资金证明材料; 5、委托招标的,提供招标人委托招标代理机构的委托书。 (四)货物(设备购置、设备安装)招标。 1、中山市公共资源交易申请表; 2、经行业监管部门备案的招标申请审批表、电子招标文件和资格审查文件(如有); 3、项目审批部门的立项批复文件及招标范围、招标方式和招标组织形式核准; 4、所需资金证明材料; 5、货物的使用与技术要求(经行业监管部门备案); 6、委托招标的,提供招标人委托招标代理机构的委托书。 二、受理范围和标准 (一)范围

建筑工程招投标完整流程

招投标完整流程 一、招标人准备工作 1、项目立项 (1)提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2)编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等。 2、建设工程项目报建 招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 (1)有从事招标代理业务的营业场所和相应资金 (2)有能够编制招标文件和组织评标的相应专业力量 (3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证 招标人持报建登记表在工程交易中心办理交易登记。

二、编制资格预审、招标文件文件 1、编制资格预审文件资格预审文件内容: 资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况。 2、编制招标文件 (1)招标文件内容招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式 (2)编制招标文件注意事项 1)明确文件编号、项目名称及性质; 2)投标人资格要求; 3)发售文件时间; 4)提交投标文件方式,地点和截止时间。招标文件应明确投标文件所提交方式,能否邮寄,能否电传。投标文件应交到什么地方,在什么时间。 3、投标文件的编制要求内容包括: 投标函及投标函附录、法定代表人身份证明或授权委托书、投标保证金、已标价工程量清、施工组织设计、项目管理机构、其他材料、资格审查资料。 ①投标的语言;点击免费下载海量工程资料 ②投标文件的构成; ③投标文件的装订;

建设工程项目管理全过程流程图

基建文件可按下列流程形成:

立项决策文件包括:项目建议书(代可行性研究报告)及其批复、有关立项的会议纪要及相关批示、项目评估研究资料及专家建议等。根据项目大小、投资主体的不同,项目建议书的批复文件分别由国家、行业或北京市相关政府管理部门审批。 建设用地文件包括:征占用地的批准文件、国有土地使用证、 国有土地使用权出让交易文件、规划意见书、建设用地规划许可证等。建设用地文件分别由国有土地管理部门和规划部门审批形成。 勘查设计文件包括:工程地质勘察报告、土壤氡浓度检测报告、建筑用地钉桩通知单、验线合格文件、设计审查意见、设计图纸及设计计算书、施工图设计文件审查通知书等。建筑用地钉桩通知单、验线合格文件、审定设计方案通知书由规划部门审批形成。 招投标及合同文件包括:工程建设招标文件、投标文件、中标通知书及相关 合同文件。 开工文件包括:建设工程规划许可证、建设工程施工许可证等。工程开工文件 分别由规划部门和建设行政管理部门审批形成。 商务文件包括:工程投资估算、工程设计概算、施工图预算、施工预算、工程结 算等。 其他文件包括:工程未开工前的原貌及竣工新貌照片、工程开工、施工、竣 工的音像资料、工程竣工测量资料和建设工程概况表等。

(一)立项决策文件包括:项目建议书(代可行性研究报告)及其批复、有关立项的会议纪要及相关批示、项目评估研究资料及专家建议等。根据项目大小、投资主体的不同,项目建议书的批复文件分别由国家、行业或北京市相关政府管理部门审批。 (二)建设用地文件包括:征占用地的批准文件、国有土地使用证、国有土地使用权出让交易文件、规划意见书、建设用地规划许可证等。建设用地文件分别由国有土地管理部门和规划部门审批形成。 (三)勘查设计文件包括:工程地质勘察报告、土壤氡浓度检测报告、建筑用地钉桩通知单、验线合格文件、设计审查意见、设计图纸及设计计算书、施工图设计文件审查通知书等。建筑用地钉桩通知单、验线合格文件、审定设计方案通知书由规划部门审批形成。 (四)招投标及合同文件包括:工程建设招标文件、投标文件、中标通知书及相关合同文件。 (五)开工文件包括:建设工程规划许可证、建设工程施工许可证等。工程开工文件分别由规划部门和建设行政管理部门审批形成。 (六)商务文件包括:工程投资估算、工程设计概算、施工图预算、施工预算、工程结算等。 (七)其他文件包括:工程未开工前的原貌及竣工新貌照片、工程开工、施工、竣工的音像资料、工程竣工测量资料和建设工程概况表等。
