高处作业吊篮安装使用方案
吊篮安装施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX大厦吊篮安装工程2. 工程地点:XX大厦3. 工程规模:本工程共需安装吊篮20台,用于大厦外墙清洗、维修等作业。
4. 工程工期:60天二、施工准备1. 人员准备(1)成立吊篮安装工程小组,明确各成员职责;(2)组织施工人员进行吊篮安装、操作、维护等相关培训,确保施工人员具备相应技能;(3)对施工人员进行安全教育和交底,提高安全意识。
2. 材料准备(1)吊篮:20台;(2)安全绳、安全带、安全钩等安全防护用品;(3)施工工具:扳手、螺丝刀、焊接设备等;(4)其他材料:油漆、清洁剂等。
3. 施工设备准备(1)高空作业平台:1台;(2)卷扬机:1台;(3)电动葫芦:1台;(4)安全防护网:1套。
三、施工工艺1. 吊篮安装步骤(1)检查吊篮外观,确保无损坏、变形等现象;(2)将吊篮吊装至指定位置,使用卷扬机进行定位;(3)安装吊篮底座,调整水平;(4)安装吊篮导轨,确保导轨与建筑物平行;(5)安装吊篮主架,调整高度;(6)安装吊篮吊绳、安全绳、安全带等安全防护用品;(7)安装吊篮吊笼,调整位置;(8)安装吊篮电气控制系统,确保正常工作;(9)检查吊篮整体安装质量,确认无误后进行试运行。
2. 吊篮操作流程(1)操作人员穿戴好安全防护用品;(2)启动吊篮电气控制系统,进行手动或自动操作;(3)观察吊篮运行情况,确保运行平稳;(4)完成作业后,关闭吊篮电气控制系统,降下吊篮;(5)收起吊篮导轨、主架等部件,整理施工现场。
四、安全措施1. 人员安全(1)施工人员必须穿戴安全帽、安全带、安全绳等安全防护用品;(2)高空作业时,必须使用安全防护网;(3)操作吊篮时,必须遵守操作规程,确保操作安全。
2. 设备安全(1)吊篮、安全绳、安全带等安全防护用品必须符合国家标准;(2)吊篮安装、操作、维护过程中,必须严格按照操作规程进行;(3)定期对吊篮、安全绳、安全带等安全防护用品进行检查,发现问题及时处理。
高处作业施工吊篮施工方案
高处作业施工吊篮施工方案一、施工前准备1.1 安全评估和计划在进行高处作业施工前,首先要进行安全评估,并制定详细的施工计划。
安全评估需要考虑施工现场的环境因素、吊篮的稳定性和安全性,以及施工人员的安全培训和装备。
施工计划应包括施工流程、作业时间、预防措施等内容,并在施工前向相关方面进行通报和备案。
1.2 吊篮安装和检查在施工现场准备好吊篮安装所需的设备、工具和材料。
按照使用说明书或相关标准,正确安装吊篮,并确保吊篮的各项功能正常。
在施工前,需要对吊篮进行全面检查,包括吊篮的结构完整性、电气设备安全性、防护装置的使用情况等。
1.3 施工人员培训和装备施工人员需要接受相关的高处作业培训,并掌握吊篮的操作技能和安全规范。
施工人员应穿戴合适的个人防护装备,包括安全帽、安全带、防滑鞋等,以保障施工人员的人身安全。
二、施工过程2.1 吊篮升降操作在操作吊篮进行升降作业时,应先确保吊篮的支撑系统和悬挂系统稳固可靠。
升降过程中,要保持吊篮平稳,避免晃动和突然停顿。
吊篮上的操作人员要密切配合,通过无线对讲机或手势指示等方式保持良好的沟通。
2.2 施工材料运输吊篮同时可以用于运输施工材料,但需要注意材料的稳固和平衡。
将重物放置在吊篮底部,并使用固定装置将其固定,以防止在升降过程中滑动或倾倒。
2.3 施工作业在吊篮稳定停留的高处进行施工作业时,施工人员需密切注意周围环境和安全状况。
严禁使用超出吊篮范围的工具和设备。
施工人员需保持良好的工作姿势和操作技巧,避免摔落或被物体击中的危险。
2.4 废弃物处理施工完成后,废弃物应及时清理,并按照规定的分类准则进行处理。
废弃物不得从高处直接抛弃,以免造成人员伤害或影响周围环境。
同时要确保废弃物的安全装载和运输,防止二次污染和其他安全问题的发生。
三、紧急情况处理3.1 紧急撤离在发生火灾、地震、台风等紧急情况时,施工人员应按照预先制定的撤离计划进行迅速撤离。
吊篮的操作人员应妥善处理好吊篮的停留位置和状态,避免对人员造成伤害。
使用吊篮专项安全方案
一、编制依据为确保吊篮作业过程中施工人员的人身安全和工程项目的顺利进行,依据《建筑施工安全生产管理条例》、《建筑施工高处作业安全技术规范》等相关法律法规,结合本工程实际情况,特制定本吊篮专项安全方案。
二、工程概况本工程为XX项目,位于XX地区,建筑高度XX米,外墙施工采用吊篮作业。
吊篮主要用于外墙装饰、幕墙安装、玻璃清洗等工作。
三、施工准备与资源配置1. 人员配备:成立吊篮作业专项小组,包括施工负责人、安全员、操作员等,明确各岗位职责。
2. 设备准备:选用符合国家标准的安全性能可靠的吊篮设备,并确保设备齐全、完好。
3. 材料准备:备足施工所需材料,如安全带、安全绳、安全锁等。
四、吊篮安装、移位和拆除方案1. 安装:严格按照吊篮设备说明书进行安装,确保吊篮支架与建筑物连接牢固。
2. 移位:在移位前,对吊篮进行检查,确认吊篮稳定可靠。
操作员应熟悉操作流程,确保吊篮平稳移动。
3. 拆除:拆除吊篮时,应按照从上到下的顺序进行,确保操作安全。
五、安全装置1. 防坠安全锁:吊篮必须安装灵敏可靠的防坠安全锁,并定期进行标定和检测。
2. 安全绳:吊篮上应设置专用安全绳及安全锁扣,安全绳应固定在建筑物可靠部位。
3. 安全带:施工人员必须佩戴安全带,并确保安全带系牢。
六、施工操作规程1. 作业前检查:操作员在作业前应检查吊篮设备、安全装置等,确认无误后方可作业。
2. 作业过程中:操作员应时刻注意吊篮运行状态,确保吊篮平稳运行。
3. 作业结束后:作业结束后,操作员应将吊篮停放在指定位置,并做好安全防护措施。
七、应急处置措施1. 吊篮失控:立即切断电源,启动应急装置,确保吊篮安全停稳。
2. 人员坠落:立即启动应急预案,进行救援。
八、安全教育与培训1. 对施工人员进行安全教育和培训,提高安全意识。
2. 定期组织安全检查,确保安全措施落实到位。
九、总结本吊篮专项安全方案旨在确保吊篮作业过程中的安全,保障施工人员的人身安全和工程项目的顺利进行。
吊篮施工方案)
吊篮施工方案
一、引言
吊篮是在建筑施工中常用的机械设备,主要用于高空作业。
在施工过程中,吊
篮的安装和使用需要按照一定的方案来进行,以确保施工安全和高效进行。
二、吊篮选择
选择适合的吊篮是施工中的第一步。
根据施工需要确定吊篮的承载能力、工作
高度和平台尺寸等参数,确保吊篮能够满足工程要求。
三、吊篮安装
1.吊篮安装前需对安装位置进行检查,确保地基承载能力符合吊篮要求。
2.安装吊篮时,需严格按照厂家提供的安装说明进行操作,确保吊篮安
装牢固可靠。
3.安装完成后,对吊篮进行全面检查,确保各部件完好无损。
四、使用注意事项
1.在使用吊篮前,需对吊篮及其附件进行检查,确保各部件正常工作。
2.操作吊篮时,需经过专门培训的操作人员进行,确保安全操作。
3.吊篮使用过程中,需定期对吊篮进行检查和维护,确保吊篮的正常运
作。
五、吊篮拆卸
1.在工程完工后,需按照吊篮拆卸程序,对吊篮进行拆卸。
2.拆卸前需要整理吊篮附件,并对吊篮进行全面检查和清洁。
3.拆卸完成后,将吊篮存放在指定位置,以便下次使用。
六、结论
通过本文介绍的吊篮施工方案,可以有效指导施工人员在施工过程中正确选择、安装、使用和拆卸吊篮,确保施工安全和高效进行。
相关单位在施工中应严格按照相关规定操作,确保施工过程中不发生安全事故。
以上就是关于吊篮施工方案的介绍,希望对您有所帮助。
如有任何问题,请咨
询相关专业人士。
高处作业吊篮安装拆除使用技术规程
高处作业吊篮安装拆除使用技术规程一、前言二、安装1.安装位置选择(1)选择安装位置时,应考虑吊篮与周围建筑物的安全距离,确保不会影响到周围人员和设施的安全。
(2)选择安装位置时,应考虑底部支撑结构的稳定性和承载能力,确保吊篮能够安全地承受工作负荷。
(3)选择安装位置时,应考虑吊篮与主机之间的配合关系,确保吊篮能够合理接入主机。
2.安装前准备(1)安装前需进行现场勘察,并制定详细的安装方案。
(2)准备好必要的工具和设备,包括扳手、螺栓、螺母、绳索等。
(3)准备好安装人员和指挥人员,在安装前进行专业培训,并分配任务。
3.安装步骤(1)组装底部支撑结构,确保稳定性。
(2)将主机稳固地安装在选定位置。
(3)将吊篮编组好,并将其固定在主机上。
(4)进行安全检查,确保安装质量和安全。
三、使用1.操作人员要熟练掌握吊篮的使用说明书,并按照要求进行操作。
2.每次使用前,必须进行全面的检查,确保吊篮的安全性能良好。
3.在高处作业过程中,操作人员必须按照规程要求进行操作,严禁超载、超速等违规操作。
4.在使用过程中,发现异常情况或故障,应立即停止使用,并通知维修人员进行检修。
5.高处作业吊篮必须经过定期的维护和保养,确保其性能和安全。
四、拆除1.拆除前准备(1)拆除前需进行现场勘察,并制定详细的拆除方案。
(2)准备好必要的工具和设备,包括扳手、螺栓、螺母、绳索等。
(3)准备好拆除人员和指挥人员,在拆除前进行专业培训,并分配任务。
2.拆除步骤(1)将吊篮上的工具和材料清空。
(2)解除吊篮与主机之间的连接。
(3)拆除底部支撑结构,并逐步降低吊篮的高度,防止坠落。
(4)进行安全检查,确保拆除质量和安全。
五、安全措施1.操作人员必须熟悉吊篮的使用说明书,并严格按照要求进行操作。
2.在高处作业过程中,操作人员必须系好安全带,并确保安全带的可靠性。
3.严禁在高空吊篮进行危险操作,如晃动、跳跃等。
4.在安装和拆除过程中,必须采取必要的安全措施,如佩戴安全帽、安全鞋等。
吊篮安装及使用操作规程范本

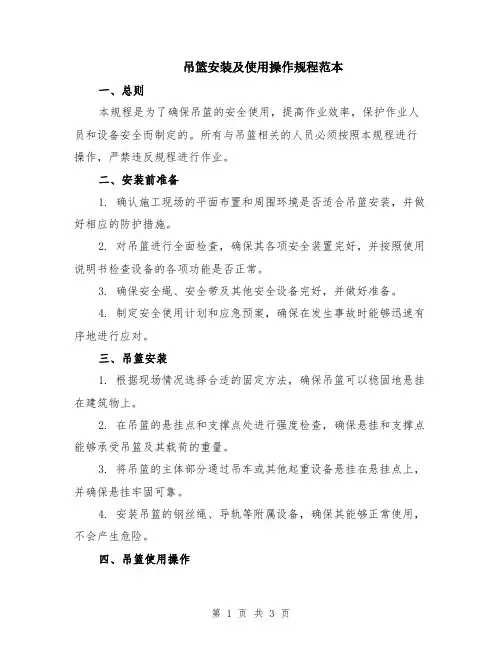

吊篮安装及使用操作规程范本一、总则本规程是为了确保吊篮的安全使用,提高作业效率,保护作业人员和设备安全而制定的。
所有与吊篮相关的人员必须按照本规程进行操作,严禁违反规程进行作业。
二、安装前准备1. 确认施工现场的平面布置和周围环境是否适合吊篮安装,并做好相应的防护措施。
2. 对吊篮进行全面检查,确保其各项安全装置完好,并按照使用说明书检查设备的各项功能是否正常。
3. 确保安全绳、安全带及其他安全设备完好,并做好准备。
4. 制定安全使用计划和应急预案,确保在发生事故时能够迅速有序地进行应对。
三、吊篮安装1. 根据现场情况选择合适的固定方法,确保吊篮可以稳固地悬挂在建筑物上。
2. 在吊篮的悬挂点和支撑点处进行强度检查,确保悬挂和支撑点能够承受吊篮及其载荷的重量。
3. 将吊篮的主体部分通过吊车或其他起重设备悬挂在悬挂点上,并确保悬挂牢固可靠。
4. 安装吊篮的钢丝绳、导轨等附属设备,确保其能够正常使用,不会产生危险。
四、吊篮使用操作1. 在使用前进行必要的试运行,确保设备正常。
对于液压系统和电气系统等特殊设备,应有专业人员进行检查和调试。
2. 使用吊篮前,必须穿上安全帽、安全鞋,并佩戴好安全绳和安全带,确保自身的安全。
3. 对吊篮进行检查,确保其平衡、稳定,没有松动或破损的部件。
4. 吊篮上不得超载,严禁将非作业人员、非作业设备或其他物品放入吊篮内。
5. 在吊篮内作业时,工作人员必须站稳,不得干扰吊篮的平衡。
6. 使用吊篮进行作业时,要注意周围人员的安全,禁止操作人员无故离开吊篮。
7. 作业结束时,应立即将吊篮从悬挂点上放下,并进行必要的维护保养工作。
五、事故应急处置1. 在发生事故时,首先要保护好自己的安全,确保不会造成二次伤害。
2. 迅速向现场负责人和相关部门报告,并按照应急预案进行处理。
3. 在事故现场进行现场救援,并配合相关部门进行事故调查和处理工作,尽量减少损失和伤亡。
六、设备维护保养1. 定期对吊篮进行维护保养,保证其各项功能正常。
高处作业吊篮安装、拆除、使用技术规程
高处作业吊篮安装、拆除、使用技术规程
安装、拆除、使用高处作业吊篮的安全操作规程,主要包括以下几个方面:
一、安装:
1、检查吊篮材料、件、螺旋螺栓和配件,确保符合设计规范,完好无损。
2、依据吊篮配布图安装吊篮,严格按照规范要求安装,检查和更换锈蚀、损坏的螺栓、件,以及更换不符合技术要求的螺栓,配件等。
3、高处吊篮与建筑物安装时,按照图纸要求,安装前要拆除原有的装置,安装时要用挂钩和吊索将吊篮吊紧,并检查安装支撑物的强度。
4、安装时,要注意吊篮与建筑物的距离,应保持安全距离。
5、吊篮上必须有安全钩、安全绳、安全环及防滑板、隔热材料,以防止熔化、煤气、放电和污染等。
6、安装完吊篮后,要挂上安全牌,标明用途和使用说明,显眼处张贴安全管理办法,并配备安全护栏和安全设施。
二、拆除:
1、吊篮拆除前,应对详细检查,确认吊篮内无人员,并检查吊篮吊装工序的安全性。
2、拆除吊篮时,首先要卸除吊篮上的配件,并将其放置安全;然后
用吊索将吊篮吊起,将其放到安全地点。
安装吊篮专项施工方案
一、方案编制依据1. 《建筑工程施工安全规范》(GB50345-2010)2. 《高处作业吊篮安全技术规范》(GB/T 19155-2017)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑起重机械安全技术监察规程》(JGJ 33-2012)二、工程概况1. 工程名称:XX项目2. 施工地点:XX市XX区XX路XX号3. 施工单位:XX建筑有限公司4. 工程规模:XX平方米三、吊篮选用及安装要求1. 吊篮选用:根据工程实际情况,选用符合国家标准、具有生产许可证的电动吊篮。
2. 安装要求:a. 吊篮安装前,应仔细检查吊篮及配套设备的完好性,确保其安全可靠。
b. 吊篮安装地点应平整、坚实,地面承载力应满足吊篮使用要求。
c. 吊篮安装时,应确保吊篮垂直度、水平度和悬挑长度符合设计要求。
d. 吊篮安装过程中,应使用安全带等防护措施,防止高处坠落事故发生。
四、安装步骤1. 吊篮基础施工:根据吊篮安装地点的实际情况,进行吊篮基础施工,确保吊篮基础坚实、平整。
2. 吊篮支架安装:将吊篮支架按照设计要求进行组装,确保支架安装牢固、垂直。
3. 吊篮悬挑梁安装:将悬挑梁安装于支架上,确保悬挑梁水平、垂直。
4. 吊篮悬吊平台安装:将悬吊平台安装于悬挑梁上,确保平台水平、垂直。
5. 吊篮电气系统安装:将电气系统设备安装于吊篮内,确保电气系统安全、可靠。
6. 吊篮安全防护设施安装:安装安全防护设施,如安全绳、安全锁、安全带等。
7. 吊篮调试与试运行:对吊篮进行调试与试运行,确保吊篮运行平稳、安全。
五、安全措施1. 人员培训:对吊篮操作人员进行专业培训,确保其掌握吊篮操作技能和安全知识。
2. 安全检查:定期对吊篮进行检查,确保吊篮及配套设备安全可靠。
3. 防坠落措施:在吊篮操作过程中,操作人员必须佩戴安全带,并系好安全绳。
4. 防触电措施:吊篮安装过程中,确保电气系统绝缘良好,防止触电事故发生。
吊篮施工使用方案5篇
吊篮施工使用方案5篇第一篇:吊篮施工使用方案吊篮施工使用方案为了保质保量完成该工程项目,现针对吊篮施工使用制定了具体方案:一、吊篮的使用管理必须坚持安全第一,预防为主的方针,严格遵守有关规章,制度及生产厂使用说明书的规定执行;二、吊篮使用过程中由专职安全员每日跟踪对施工人员进行监督,并做好每日交接记录;三、坚持每日检查制度,检查内容详见技术交底单;四、要求操作人员必须持证上岗,吊篮检修必须由持证维修人员进行,吊篮供贷方派驻一名技术人员跟踪、服务、监督。
操作施工人员做到双重防护,既系好安全带并拉好。
操作平台固定作业时把安全带挂于钢龙骨上;五、做好吊篮使用标示牌,标明限载人数及重量,并每日由安全员巡查,严禁超载;六、严禁在工作平台内放置机械设备,进行电气焊作业时必须对钢丝绳、电缆进行全面有效防护;七、设置专供吊篮使用的配电箱,使用380V、220V电源必须有可靠接地装置,配电箱配置挂锁,贴好“严禁拉闸”标示,每台吊篮必须有专用配电箱;八、吊篮使用中需移位的必须由专业人员进行拆卸、移位,移位安装结束后,先进行检修,合格后方可再使用;九、5级以上大风、大雨、雾天应停止使用,重新使用前必须先进行检修,合格后方可使用;十、每日下班前将吊篮放置最底层指定位置,固定好工作平台,清理完毕,切断电源后方可下班,第二天使用前,做好班前检查,并记录。
十一、吊篮使用的数量、规格,做好详细记录,做好审批手续,满足施工需要;十二、吊篮使用安全,坚持项目经理负责制,做好全面管理工作。
第二篇:吊篮施工方案一、工程概况及编制说明本吊篮设计依据是按《建筑施工安全检查标准》(JGJ59-99)标准和JG/T5032-93《高处作业吊篮》及编制建筑施工用脚手架安全技术标准的统一规定和甘建发(2002)6号文及甘建建(2002)161号文,安全锁应符合(高处作业吊篮安全锁)TGT5043-93规定为依据。
二、材料准备1、吊环埋设,承受挑梁拉力的预埋吊环采用Φ18的I级钢筋,严禁使用冷加工钢筋。
高处作业吊篮安装拆卸工施工详细方案
高处作业吊篮安装拆卸工施工详细方案前言在高楼施工中,安装和拆卸高处作业吊篮是必不可少的工作。
由于高处作业吊篮施工繁琐,施工操作高度,施工人员安全为重,因此提前制定好安装和拆卸方案可以大大提高工作效率和施工安全性。
本文将对高处作业吊篮的安装和拆卸工作进行详细的介绍。
安装方案确定吊篮安装位置1.在吊篮安装区域测量高度,确保吊篮高度安全和落地位置足够。
2.确定吊篮安装点,根据工程情况确定施工方案。
安装吊篮主体1.将吊篮安装部件放置在地面上,其中主梁要按规格要求进行连接。
2.悬挂架安装后,按规格要求进行连接。
3.将吊篮主体架悬挂挂钩挂到悬挂架上,将吊篮主体架调整至水平状态。
4.将圆环安装后,按规格要求进行连接。
5.将吊篮铺设平台,安装好平台扶手。
安装配件1.安装吊篮主体架上的安全货架,固定好吊篮安全网络。
2.安装吊篮上的防护网,固定好防护网安全钩,确保防护网到位,不易脱落。
3.安装吊篮主体上的大踏板双排,固定好大踏板安全钩。
调试吊篮1.通过液压传动和电控装置对吊篮进行调试。
2.进行安全试验,检查吊篮所有部件及连接点。
3.记录调试结果。
拆卸方案确定拆卸位置1.测量拆卸区域高度,确保拆卸位置安全。
2.确定拆卸方案,制定作业计划。
拆卸吊篮1.复查吊篮连接螺栓是否紧固、是否有松动。
2.拆卸吊篮上的防护网,将防护网平铺在干净整齐的地面上。
3.解除吊篮和悬挂架之间的连接关系,并将吊篮主体下到地面。
4.将吊篮和配件进行组合,放在堆放区。
清理现场1.清理吊篮拆卸区域内的残留物和安装时脏污的区域。
2.检查拆卸期间可能存在的损伤点,进行现场记录并进行维修。
3.在清理完毕之后,进行护墙板的安装,确保现场安全。
总结通过本文对高处作业吊篮安装拆卸工作的详细介绍,我们可以发现对于高楼施工而言,只有正确、安全的施工能够带来持续的效益。
在吊篮安装和拆卸工作中,给现场人员提供详细的操作规范和安全技术措施是非常重要的。
只有经过科学的计划和细致的管理,才能实现高水平、高效率和高安全性的工作。
高处作业吊篮施工方案
高处作业吊篮施工方案高处作业吊篮施工方案一、施工概况:高处作业吊篮是用于高海拔区域进行工程施工的机械设备,在高空作业中起到了很大的作用。
本次施工方案是针对某高层建筑的外墙装饰进行的,包括清洗、粉刷等工作。
二、工程设备:在施工过程中,我们将采用高处作业吊篮作为主要工作设备。
该吊篮具有稳定性好、载重能力大、操作简便等特点。
三、施工步骤:1. 设备安装:首先要将吊篮安装在建筑物外立面的施工电梯上。
吊篮的吊机部分应该牢固地安装在施工电梯的顶部,吊篮的钢丝绳则要垂直地拉放在施工电梯的两侧。
2. 安全检查:在使用之前,必须对吊篮进行安全检查。
检查吊篮的制动器是否灵活、安全刹车是否正常、钢丝绳是否结实、吊篮门窗是否完好等,确保吊篮的安全性能。
3. 上升调试:可以通过电脑控制吊篮的上升、下降和停止。
在上升过程中,要注意观察吊篮的稳定性,如果有异响或者不稳定的情况,要即时停止使用,并进行维修。
4. 施工作业:在吊篮上进行高处作业。
工人在吊篮内使用工具进行清洗、粉刷等工作,需要根据实际情况选择合适的工具和材料。
5. 安全退出:作业完成后,先将吊篮慢慢降低到安全位置,然后将人员逐个安全地从吊篮中移出,最后将吊篮拆卸下来。
四、安全防护措施:1. 工人在吊篮内作业时,必须系好安全带,确保工人的人身安全。
2. 施工现场应设置明显的警示标志和警示线,防止非施工人员靠近。
3. 吊篮上应安装避雷针和气象检测仪器,及时了解天气的变化,确保人员的安全。
4. 在高温或恶劣天气条件下,要注意人员的防暑、防寒等措施。
5. 严禁随意摇晃吊篮,防止引发危险。
五、施工时间安排:根据实际情况,本次外墙装饰施工预计需要持续1个月的时间。
其中,吊篮设备的安装和调试预计需要3天时间,施工作业预计需要20天时间,剩余时间用于安全退出和设备拆卸。
六、施工人员:施工过程中,需要配备有相关证书和经验的施工人员,包括吊篮操作员,安全员,维修工等。
七、总结:高处作业吊篮是高空作业的有效设备,在实际施工中要严格遵守施工方案,并加强安全防护措施,确保施工人员的安全。
高处作业吊篮施工方案
高处作业吊篮施工方案清晨的阳光透过窗帘的缝隙,斜照在我的脸上,我懒洋洋地伸了个懒腰,打开了电脑。
这样的清晨,适合思考,适合创作。
今天,就让我用这十年的方案写作经验,来为大家详细阐述一下“高处作业吊篮施工方案”吧。
一、工程概况这个项目,位于我国某大城市的一处繁华地带,建筑主体已经完工,现在需要进行外墙装修。
由于外墙装修的特殊性,我们决定采用高处作业吊篮进行施工。
二、吊篮施工的优势1.安全性高:吊篮施工设备齐全,安全防护措施到位,有效降低了施工过程中的安全风险。
2.效率高:吊篮施工可容纳多名工人同时作业,提高了施工效率。
3.灵活性强:吊篮施工可根据建筑物的形状和高度进行调整,满足各种施工需求。
4.环境友好:吊篮施工减少了施工过程中的噪音和扬尘污染,有利于保护环境。
三、施工方案1.施工前的准备工作(1)对施工人员进行安全教育和技术培训,确保他们熟悉吊篮施工的操作流程和安全注意事项。
(2)检查吊篮设备,确保其正常运行。
对吊篮的升降、停止、紧急停止等控制系统进行检查,确保其灵敏可靠。
(3)检查安全防护设施,如安全带、防护栏、救生索等,确保其安全有效。
2.施工过程中的操作步骤(1)将吊篮降至地面,让施工人员进入吊篮,系好安全带,将安全带另一端固定在建筑物的可靠部位。
(2)启动吊篮,将施工人员升至作业高度。
(3)施工人员进行外墙装修作业,如刷涂料、贴瓷砖等。
(4)施工过程中,确保吊篮的稳定性和安全性,如遇突发情况,立即启动紧急停止按钮。
(5)作业完成后,将吊篮降至地面,施工人员离开吊篮。
3.施工后的收尾工作(1)检查吊篮设备,确保其完好无损,及时进行维修和保养。
(2)清理施工现场,确保环境卫生。
四、施工安全措施1.吊篮施工前,对施工人员进行安全教育和技术培训,确保他们具备吊篮施工的技能和知识。
2.施工过程中,严格遵守操作规程,确保吊篮的稳定性和安全性。
3.定期检查吊篮设备,发现问题及时解决,避免因设备故障导致安全事故。
吊篮施工方案11篇
吊篮施工方案11篇吊篮施工方案91、工程概况XXX工程项目建筑总面积XXX万平米,X栋X层,X栋X层单体建筑组成,由于工期原因,吊篮布置选择满挂(X——X台/栋)。
本项目选用的吊篮均为XX型,共计X台,由保温专业班组负责租凭,X家租凭公司负责提供。
大批量吊篮同时进场同时安装同时作业,给现场安全管理带来极大挑战!2、入场安装及验收管理2.1入场管理1、项目部提前拟定《高处作业吊篮进场审查资料》及《高处作业吊篮安装(拆卸)专项施工方案基本内容》,以文件形式要求租凭公司准备。
2、安装前,安设部内部组织学习《高处作业吊篮》(GB19155)及《高处作业吊篮安全监督管理规定》,共同确定安装过程监控、安装验收标准和日常管理流程。
3、因本工程吊篮数量较多,故采取分批入场,4-6栋楼为一个入场批次。
未经安设部验收同意,保卫科严禁吊篮入场。
2.2安装过程管理1、除对安装工进行书面交底外,每个安装班组都需先安装一台样板吊篮,实物交底后进行作业。
2、本项目安装的吊篮数量较大。
点我:建筑市政路桥文章分类汇编。
因工期原因,无法按照安装一栋验收一栋的原则进行组织安装,只能选择X栋楼同步安装。
安设部将安装班组分为三个安装小组,第一小组负责楼顶支架部分安装,第二小组负责吊篮平台安装,第三小组负责钢丝绳和电器安装。
各小组只负责各自安装的部分,便于对安装人员进行细化交底,保证安装质量。
3、区域安全员过程跟踪,每日填写监控记录,所有安装不合格的部位在安装过程中现场整改,避免成型后返工和安装工产生抵触心理。
2.3吊篮验收安设部下发验收需知,规定验收前吊篮所需满足的条件。
租凭公司按照安设部制定的合格标准进行自查,自查合格的楼号,由安设部进行初验收,并主要进行静载试验、动载试验、超载试验和倾斜试验,所有吊篮的验收留存影像资料。
特检所检测后组织相关方正式验收。
3、人员培训3.1胸卡制度安设部制作培训PPT,对上篮作业人员进行交底教育。
对考核合格的作业人员配发胸卡,便于日常管理。
完整版高处作业吊篮施工方案
完整版高处作业吊篮施工方案一、工程概况本工程为某高层建筑外墙施工项目,采用高处作业吊篮作为施工人员作业平台。
工程地点位于城市中心区域,建筑高度为280米,共68层,外墙总面积约为5万平方米。
工程内容包括外墙保温、涂料施工等。
为确保工程质量和施工安全,特制定本吊篮施工方案。
二、准备工作1. 技术准备(1)熟悉施工图纸,了解工程特点及施工要求;(2)编制详细的施工方案,明确施工工艺、施工顺序及施工要求;(3)组织技术交底,使施工人员掌握施工要点及注意事项;(4)根据工程实际情况,制定施工进度计划。
2. 人员准备(1)成立施工队伍,包括管理人员、技术人员、施工人员等;(2)对施工人员进行安全技术培训,合格后方可上岗;(3)明确各岗位职责,确保施工过程中各环节顺利进行。
3. 材料准备(1)吊篮设备:包括悬挂机构、工作平台、提升机、安全锁等;(2)施工材料:包括保温板、涂料、胶粘剂等;(3)安全防护用品:包括安全带、防坠器、安全帽等。
4. 设备准备(1)检查吊篮设备是否齐全、完好,确保设备正常运行;(2)准备施工所需的工具、仪器、设备,如电动扳手、螺丝刀、测量仪器等;(3)确保施工现场供电、供水、供气等设施正常。
三、吊篮参数及组成部件1. 吊篮型号:根据工程需求,选择符合国家标准的吊篮设备,确保吊篮性能稳定、安全可靠。
2. 吊篮组成部件:(1)悬挂机构:包括支架、导轨、滑轮、钢丝绳等;(2)工作平台:采用防滑、防腐材料制作,设有安全防护栏杆;(3)提升机:用于提升吊篮,具有过载保护功能;(4)安全锁:用于锁定吊篮,防止意外坠落;(5)电气控制系统:用于控制吊篮的上升、下降、停止等操作;(6)其他附件:如防风装置、紧急下降装置等。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案(1)根据工程实际情况,选择合适的吊篮安装位置,确保施工顺利进行;(2)安装前对建筑物进行测量,确定吊篮的安装高度、悬挑长度等参数;(3)按照吊篮生产厂家提供的安装说明书进行安装,确保各部件安装正确、牢固;(4)安装过程中遵循以下原则:a. 确保吊篮与建筑物保持平行;b. 吊篮支架与建筑物连接牢固,确保支架稳定;c. 钢丝绳与滑轮、提升机等部件连接正确,无错位现象;d. 吊篮工作平台两侧设置安全防护栏杆,确保施工人员安全。
高处作业吊篮施工方案(3篇)
第1篇一、工程概况本工程位于XX市XX区XX街道,总建筑面积为XX万平方米,包括住宅、商业、办公等多种功能。
本次施工方案针对的是该项目中的高处作业吊篮施工部分。
二、施工依据1. 《建筑工程安全生产管理条例》2. 《建筑施工高处作业安全技术规范》3. 《高处作业吊篮安全技术规范》4. 施工图纸及设计文件5. 工程合同及施工组织设计三、施工内容1. 吊篮安装与拆卸2. 吊篮使用过程中的安全监控3. 吊篮的维护与保养四、施工准备1. 人员准备- 组织成立吊篮施工专项小组,明确各成员职责。
- 对施工人员进行安全技术培训,确保其具备高处作业吊篮操作技能和安全意识。
2. 材料准备- 吊篮及配件:根据施工图纸和吊篮技术参数,准备相应型号的吊篮及配件。
- 安全防护用品:安全带、安全帽、防护眼镜、防滑鞋等。
- 工具:扳手、螺丝刀、电线切割机等。
3. 设备准备- 吊篮:选择符合国家标准和设计要求的吊篮。
- 起重设备:根据吊篮重量和施工高度,选择合适的起重设备。
4. 场地准备- 清理施工现场,确保吊篮安装和拆卸区域平整、开阔。
- 设置安全警戒线,设立警示标志。
五、施工工艺1. 吊篮安装- 根据施工图纸,确定吊篮安装位置。
- 使用起重设备将吊篮缓缓升起至安装位置。
- 将吊篮底座与建筑物连接牢固。
- 安装吊篮吊笼,调整吊笼水平度。
- 安装安全防护设施,如安全绳、防护栏等。
2. 吊篮拆卸- 拆卸吊笼,将吊笼降至地面。
- 拆卸安全防护设施。
- 将吊篮底座与建筑物连接部分拆除。
- 使用起重设备将吊篮缓缓降下至地面。
3. 吊篮使用过程中的安全监控- 派专人负责吊篮使用过程中的安全监控。
- 定期检查吊篮及其配件的完好情况。
- 发现安全隐患,立即停止使用,并进行整改。
4. 吊篮的维护与保养- 定期对吊篮进行清洁、润滑、紧固等保养工作。
- 检查吊篮的电气系统,确保其正常工作。
- 定期对吊篮进行检测,确保其符合国家标准。
六、质量控制1. 材料质量控制- 选用符合国家标准和设计要求的吊篮及配件。
高处作业吊篮施工方案
高处作业吊篮施工方案一、编制依据1、本工程屋面构造形状2、施工电动吊篮安装使用说明书3、施工安全技术规程4、施工现场平面布置5、《中华人民共和国建筑法》6、《山东省建筑安全生产管理规定》7、《建筑施工安全检查标准》JGJ59—998、《山东省建筑施工机械拆装安全管理办法》(鲁建管安监{1999}第9号二、工程概况1、工程名称:凤凰山庄2、工程地点:山东省济南市标山南路3、建设单位:凤凰山庄居委会4、施工单位:山东秦恒建筑节能工程有限公司三、安装准备通过现场侦察,本工程屋面为平面,能较好的固定吊篮,所以我们采用以下方案进行吊篮安装1、吊篮运抵现场后,在安装技术人员的指导下,将吊篮悬挂构、钢丝绳和电缆线运抵屋面,工作平台、提升机、安全锁、配电箱等运抵地面相应安装位置。
2、施工单位负责安装带有漏电开关和接地线的380V三相电源。
3、吊篮安装前应清除吊篮安装部位的障碍物,以免影响安装。
四、1. 选择较为平整的场地用底架、高、低护栏分别把基本节组装并初步连接好,在两端装好提升机安装架、调整高、低栏杆,是他们保持在一条直线上。
在拧紧所有连接螺栓上的螺母,然后在低栏杆一侧的中部横杆的适当位置装好靠墙支撑轮在高栏杆一侧由外向内挂上电气控制箱。
1、调节悬挂支架的前伸缩架,使前梁下侧面略高于女儿墙(或其他障碍物)高度,在可能的情况下,在悬挂机构定位后,在前梁伸出端下侧面与女儿墙间加垫木块固定。
2、前梁伸出端悬伸长度ZLP630,ZLP800型为1.1米,前、后座间距离在场地允许情况下,尽量调整最大距离。
3、张紧加强钢丝绳时,使前梁略微上翘3-5厘米,生产预应力,提高前梁刚度。
4、装夹钢丝绳时,绳夹应从吊篮点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳有少许拱起。
5、垂放钢丝绳时,将钢丝绳自由盘放在楼台面,将绳头仔细抽出后沿墙面而缓慢向下滑入,钢丝绳放完后应将缠结的绳小心分开压住,地面多余的钢丝绳仔细盘好扎紧。
高处作业吊篮安装架设施工专项施工方案
高处作业吊篮安装架设施工专项施工方案一、登高作业内容本登高作业内容主要包括高处作业吊篮的安装、架设及其相关附属设施的装配工作。
具体包括以下工作内容:1. 吊篮的组装、调试及试运行;2. 吊篮的上下提升、左右移动及固定;3. 架设吊篮所需的脚手架搭建、拆除;4. 吊篮安全防护设施的安装、检查;5. 吊篮电气系统的接线、调试;6. 吊篮悬挂系统的安装及调试;7. 对吊篮进行负载试验,确保安全性能满足要求。
二、登高作业时间1. 吊篮安装、架设工作计划安排在工程项目进度计划规定的时间内进行;2. 吊篮安装、架设工作预计持续时间为XX天;3. 具体工作时间根据天气状况、工程进度等因素进行调整,确保不影响整体工程进度。
三、人员组织1. 项目经理:负责整个登高作业的统筹、协调和监督;2. 技术负责人:负责登高作业的技术指导、质量把控;3. 安全员:负责现场安全监管,确保登高作业安全;4. 吊篮安装工:负责吊篮的安装、架设工作;5. 电工:负责吊篮电气系统的接线、调试;6. 架子工:负责脚手架的搭建、拆除;7. 钢筋工:负责吊篮悬挂系统的安装;8. 普工:负责现场辅助工作。
四、高空作业分级1、一级高空作业一级高空作业主要包括吊篮的地面组装和初步调试,以及悬挂系统的初步安装。
具体要求如下:- 作业高度在5米以下,无需特殊防护措施;- 作业人员需穿戴安全帽、防砸鞋、反光背心等基本个人防护装备;- 作业区域设置安全警戒线,防止非作业人员进入。
2、二级高空作业二级高空作业涉及吊篮的上升、下降操作以及脚手架的搭建和拆除。
具体要求如下:- 作业高度在5米至15米之间;- 作业人员需使用安全带,并确保安全带与固定点连接;- 作业前必须进行安全风险评估,制定详细作业指导书;- 脚手架搭建符合国家标准,定期检查,确保稳固。
3、三级高空作业三级高空作业包括吊篮的精细调试、电气系统的接线以及安全防护设施的安装。
具体要求如下:- 作业高度在15米以上;- 作业人员需佩戴全身式安全带,并设有防坠装置;- 作业过程中必须有两名以上作业人员,相互监督;- 定期对吊篮进行检查、维护,确保运行安全。
吊篮安装及使用操作规程(三篇)
吊篮安装及使用操作规程一、前言吊篮是一种常用于高空作业的工具,广泛用于建筑、装修、维修等行业。
为了保障高空作业的安全,减少事故发生的可能性,制定本《吊篮安装及使用操作规程》。
二、吊篮安装规程2.1 安装前准备(1)选择平稳地面安装吊篮,确保地基能承受吊篮的重量。
(2)选择合适的吊篮型号,根据工作高度和荷载要求进行选择。
(3)检查吊篮的各个部件是否完好无损,有无裂纹、锈蚀等现象,若有破损或异常情况应及时更换或维修。
(4)核实吊篮的配电系统是否正常,电缆是否有明显的损坏,如有问题应及时修复或更换。
(5)检查吊篮的安全锁定系统是否正常工作,确保可以随时进行紧急停机。
2.2 安装过程(1)安装过程中需要有专人负责指挥操作,确保吊篮的安装质量。
(2)正确安装吊篮的运行轨道,确保吊篮能够自由运行。
(3)悬挂吊篮时,使用合适的吊装设备,并遵循操作规范,确保吊篮的安全悬挂在轨道上。
2.3 安装后检查(1)吊篮安装结束后,进行全面检查,确保全部安装工作按要求完成。
(2)检查吊篮的运行轨道是否有变形、断裂等问题,若有问题应及时修复或更换。
(3)核实吊篮的配电系统是否正常工作,检查电缆是否有明显的损坏,如有问题应及时修复或更换。
(4)检查吊篮的安全锁定系统是否正常工作,确保可以随时进行紧急停机。
三、吊篮使用操作规程3.1 使用前准备(1)使用吊篮前,检查吊篮的配电系统是否正常,电缆是否有明显的损坏。
(2)检查吊篮的安全锁定系统是否正常工作,确保可以随时进行紧急停机。
(3)检查吊篮的各个部件是否完好无损,有无裂纹、锈蚀等现象,若有破损或异常情况应及时更换或维修。
3.2 上下吊篮(1)上下吊篮时,需要有专人负责指挥操作,确保吊篮的上下运行安全。
(2)吊篮上下运行时,禁止超载,应按吊篮的额定负荷进行操作。
(3)吊篮上下运行时,操作人员应站在吊篮内部,并系好安全带,严禁站在吊篮外部或吊篮上进行高空作业。
(4)吊篮上下运行过程中,需要有专人观察并指挥,确保操作顺利进行。
吊篮高空作业施工方案
吊篮高空作业施工方案1. 引言吊篮(也称为升降机)是一种用于高空作业的设备,广泛应用于建筑施工、外墙清洗、维修等领域。
本文档旨在提供一份吊篮高空作业施工方案,确保施工过程的安全和高效。
2. 准备工作在进行吊篮高空作业前,需要进行以下准备工作:2.1. 设备检查在使用吊篮前,必须对吊篮及其相关设备进行彻底的检查。
包括但不限于吊篮悬臂、电缆、控制系统、安全设备等的检查,以确保设备状态良好。
如发现任何损坏或故障,必须在作业前进行修理或更换。
2.2. 工作区域准备在高空作业前,必须清理和准备好工作区域。
确保没有杂物、障碍物或其他危险物品。
同时,根据施工需要,确定好吊篮的放置位置和作业范围。
2.3. 安全设备准备在高空作业过程中,安全设备是至关重要的。
必须确保吊篮上配备了必要的安全设备,如安全带、安全网等。
同时,检查吊篮的安全装置是否正常工作,如限位开关、重载保护等。
3. 施工步骤3.1. 安装吊篮首先,根据工作区域的实际情况,确定吊篮的安装位置。
然后,使用专业工具将吊篮安装在建筑物或其他结构上。
在安装过程中,必须确保吊篮与支撑结构之间的连接牢固可靠。
3.2. 连接供电将吊篮与电源进行连接。
确保电缆没有断裂或破损,并且正确地连接到吊篮的电源接口。
在连接电源之前,要确保电源符合安全标准,并遵循相关操作规程。
3.3. 检查控制系统在吊篮高空作业前,必须对控制系统进行检查。
确保控制系统的按钮和开关正常工作,并且能够准确控制吊篮的上下运动。
对于自动控制系统,要确保其传感器和程序的正常工作。
3.4. 安装安全设备将安全设备,如安全带、安全网等,正确地安装在吊篮上。
安全带应正确佩戴,且连接处要牢固可靠。
安全网应固定在吊篮的边缘,以防止工人从高处坠落。
3.5. 进行高空作业在进行高空作业时,工作人员必须佩戴安全帽和防滑鞋,严禁饮酒或服用药物导致工作人员不能集中注意力。
操作吊篮时,必须按照标准操作程序进行,确保吊篮的运动平稳和准确。
完整版 高处作业吊篮施工方案
高处作业吊篮施工方案目录一、工程概况 (3)二、高处作业吊篮简介 (3)三、吊篮布置方法 (4)四、施工准备 (5)五、安装程序 (6)六、吊篮验收 (8)七、吊篮拆卸 (8)八、安全措施 (8)九、环保措施 (9)十、吊篮悬挂系统稳定性验算 (10)一、工程概况工程名称:建设地点:建设单位:地产开发有限公司;施工单位:建筑工程有限公司建筑概述:二、高处作业吊篮简介1、吊篮型号ZLP630,整机外形详见附图一,主要技术性能参数如下:2、吊篮结构原理简介如下:吊篮整机主要由六部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。
①悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成。
钢结构架由钢结构件通过螺栓或销子连接而成。
每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。
钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。
型号为4×25Fi+PP-Φ8.3,破断拉力不小于51.8kN。
钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规范》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。
下述计算钢丝绳的安全系数(按极限状态下单根钢丝绳独立承载考虑):作用在钢丝绳上的拉力F=776-300+630=1106kg安全系数=51800N ÷(1106kg÷9.8N)=4.78,达到安全要求。
②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。
③提升装置:每个悬吊平台两端各装有一台提升机。
提升机采用电磁制动电机和离心限速装置及手动滑降装置。
电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。
离心限速装置能保证平台下滑速度不大于1.5倍额定提升速度。
手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体方法是:用置于提升机手柄内的拨杆插入电磁制动器(电机风罩内)拨叉的孔内,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、概述 (1)二、工程目标 (1)三、吊篮简介 (1)四、吊篮的布置 (2)五、吊篮安装 (2)六、吊篮安装竣工验收 (3)七、安全措施......................................................4八、安全文明施工及环境保护措施 (6)吊篮计算书 (8)应急措施和救援预案 (12)应急措施和救援预案网络图 (15)附录一(电动吊篮安拆技术安全交底) (15)附录二(电动吊篮安全操作规程) (16)一、概述:×××一期工程位于×××市。
我公司承接该工程电动吊篮的安拆,高度约100米,电动吊篮支架安装在屋面上,篮子在地面上进行拼装,根据该工程房屋的具体结构,采光井处上部支架的搭设,直接用臂杆放在采光井两侧的女儿墙上,夹板装在臂杆上用以连接钢丝绳,臂杆两端加以固定,前端臂杆用三角架做支撑,该栋楼房外墙涂料施工运用五具牌DT600-600型电动吊篮进行施工。
预计共需布置80台,具体数量以现场实际搭设为准。
二、工程目标:1、安全施工目标:0死亡,0事故;为了应对保利香雪一期6、7、31、32号楼工程吊篮安拆和使用的更好管理,我公司由项目经理黎昌兴牵头,生产经理徐全林具体负责实施该项目的吊篮安拆工作的各项部署和准备,安全员杨洪龙负责该项目的吊篮安拆工作的安全。
2、工期目标:15天;3、质量目标:一次性验收合格。
三、吊篮简介:五具牌DT600-600型高处作业电动吊篮主要性能参数如下:四、吊篮的布置:1、悬挂挑梁外伸长度控制在1.5m以内。
2、吊篮工作平台与墙或墙上的突出物的间隙为100~250mm。
3、吊蓝平面布置图见附图,防倾翻力矩大于2倍倾翻力矩。
五、吊篮安装:1、各台吊篮所有电动葫芦、零部件、索具、制动装置等经报验检查合格后方可投入安装。
2、安拆人员必须经审查具备安拆资质的人员方可进行安拆,并持证上岗。
3、将各台吊篮零部件搬运到屋面或地面上相应的安装位置,屋面上的构件采用塔机或施工升降机运输。
4、安装程序及质量要求。
①根据施工现场屋面的实际状况,屋面上面采用以下标准安装方法(标准安装方法:安装悬挂系统。
屋面悬挂装置应安放平稳。
悬挂机构前后梁倾斜的水平允差5cm,加强绳应收紧,使前梁微翘。
悬挑机构的连接销轴及开口销必须齐全可靠,螺栓及钢丝绳夹必须齐全紧固。
钢丝绳夹安装应符合GB5144规定。
每台吊篮两吊点之间的距离与两提升机入绳口距离允差10cm,即±5cm。
支架的固定采用钢丝绳穿孔固定,同时必须保证稳定力矩大于2倍倾翻力矩。
完成上述操作后,将工作钢丝绳和安全钢丝绳一端固定于悬挂挑梁并加装限位块,然后将另一端沿外墙缓慢放到地面。
吊篮和吊篮之间的间隙应大于100mm;钢丝绳的安装按GB19155-2003标准执行。
材料上架要把吊篮落到地面,材料高度不能超过1米,长度不超过吊篮长度。
②组装平台及安装提升机安全锁,平台不应有歪斜,扭曲等缺陷。
平台、提升机及安全锁的连接必须齐全紧固可靠。
③安装电气系统。
吊篮配电是由该楼中部供电。
电源电缆接线一端须牢固连接,以承受整个电缆的自重。
将输入电源电缆线另一端与篮体用扎带牢固捆扎,以免其接线端子受拉导致电源短路或断路。
④穿绳及装绳坠砣。
将工作绳及安全绳分别穿入提升机及安全绳,点动吊篮上升少许,在钢丝绳上离地面或楼面附近加装绳坠砣。
每台吊篮配独立安全绳一根,制锁器一个,操作工人将安全带挂到制锁器的孔内作业。
六、吊篮拆卸:1、安拆人员必须经审查具备安拆资质的人员方可进行安拆,并持证上岗。
2、将吊篮放到地面或可以安全放置的平台,并将各零部件拆卸,搬运到屋面或地面上相应的位置,屋面上的构件采用塔机或施工升降机运输下来。
3、先将工作钢丝绳和保险钢丝绳从机构里退出,在将钢丝绳从屋面用绳索慢慢放到地面并圈好;在将屋面配重取下,将吊篮挑梁移到女儿墙里进行拆卸。
七、吊篮安装竣工验收:吊篮安装完毕,由我公司组织进行自检验收,检查吊篮所有零部件及其安装质量、所有连接情况、配重数量等,并对吊篮按GB19155-2003要求进行静载实验,检查提升机构及安全装置的工作情况。
合格后由承包方和使用方有关人员参加验收,合格后报监理公司验收。
最后由使用代表及相关人员在吊篮安装验收表上签字确认后方可投入使用。
使用安全要求和维护保养见说明书。
八、安全措施:⑴、施工人员进入该工地时,均要经过三级安全教育。
学习安全规范和安全操作规程以及现场的各项规章制度。
⑵、施工人员进入该工地时,要戴好安全帽,高空作业时要系好安全带,安全带要系在独立的安全绳上。
安全带不得挂在提升钢丝绳上,防止提升钢丝绳断开失去作用。
⑶、现场材料要堆放有序,未安装和拆卸完的材料要及时整理,班组要做好落手清。
(4)、吊篮平台的吊点应有加强措施,吊点位置不应过低,必须高于吊篮平台重心位置以上,防止人员操作时发生倾覆事故。
(5)、安全锁的设计制作应符合JG5034-93《高处作业吊篮用安全锁》标准规定。
(6)、有吊篮平台各悬挂处增设一根提升钢丝绳,相同型号的钢丝绳作安全绳(直径不小于7.6mm)每根保险绳装设安全锁。
(7)、吊篮平台在下降速度大于25m/min时,安全锁自动锁住,保险钢丝绳,其自由坠落距离不得大于10cm。
(8)、当采用电动葫芦提升吊篮平台时,应装设行程限位装置,其装置有上限位开关,以防止吊篮平台上升到端点超出行程的范围。
(9)、升降吊篮平台必须由经过正式培训合格的人员进行操作,吊篮平台在升降过程中,禁止其他人员停留在吊篮平台内。
(10)、吊篮平台安装后及安装后正式提升前,应经荷载试验确认,悬挑梁、提升机构、吊篮平台安全装置符合要求,方可正式投入使用。
(11)、单跨吊篮平台的升降操作时两吊点应相互协调保持平衡。
(12)、吊篮升降过程中,必须保证钢丝绳与地面垂直,不准斜拉,若吊篮平台横向移位时,应将吊篮平台下降到地面调整悬挂点及钢丝绳位置后,再重新提升。
(13)、吊篮平台提升过程中不得与建筑物频繁碰撞,遇阳台等突出部位时,可临时设人员在阳台处配合将吊篮平台推开避免碰撞。
(14)、吊篮平台升降位后,应通过窗洞等与建筑物采取简单的临时固定措施,防止进入操作人员作业时,吊篮平台始终处于晃动状态。
(15)、吊篮平台使用期间除每班作业前检查外还应进行定期检查及维修。
(16)、根据该现场的实际情况和四周的条件来安装和拆卸,发现安全隐患马上整改,把安全事故消灭在萌芽状态,杜绝安全事故的发生。
(17)、搭设完工后,要经过技术负责人员和安全员的自检合格后报项目部、监理及相关部门检察验收合格方可交付使用,对上篮作业人员进行安全交底。
严禁冒险作业。
(18)、在安装或拆卸大型设备前,安装科要编制科学有效的施工方案,在经过主任工程师和技安科批准后,方可施工。
在进场施工前,安装科管理人员对相关操作人员进行安全技术交底;施工中严格按照方案编制的内容和流程进行施工,不得在施工过程中擅自变更作业流程。
(19)、现场施工前,项目安全负责人应该组织人员在安装或拆卸区域的周围设立警戒线,并由专人把守,避免闲散人员进入施工作业场所。
九、安全文明施工及环境保护措施(一)、文明施工目标公司每月由领导小组组织各部门负责人对工地进行安全生产、文明施工、场容场貌、生活卫生检查、打分评定、以有力地促进项目工作达到文明施工的地要求施工管理要求。
(二)、现场容貌管理措施1、设备材料划区域堆放整齐,并采取安全保卫措施场容场貌整齐、整洁、有序、文明。
2、施工作业不得损坏用地范围外的树木、植被及现场设施。
3、施工时避免扬尘污染环境,垃圾按指定地点弃放。
4、采取有效的控制噪音扰民措施,必要时夜间22时~次日6时不安排扰民施工作业。
(三)、文明建设措施1、开展文明教育,施工人员均遵守市民文明规范2、加强班组建设,使其保持良好的班容班貌,提高班组整体素质。
3、工地现场做到不乱堆乱放,无散落物,四周保持整洁。
4、加强工地管理,做到制度落实、责任到人。
施工现场安全防范措施有力。
(四)、强化工地卫生建设1、人员进场时,进行专项的环境保护教育,应包括场地清洁的要求、工艺与能源消耗的关系等内容。
在开始操作前,必须对操作人员进行必要的操作技能培训,严格进行技术交底,关键的操作岗位必须做到持证上岗。
机械的接油盘的油必须定期进行清理,作为不可利用废弃物进行处理。
参与吊装的施工人员必须熟悉本工种的技术操作规程和环境保护规程,防止因操作不当造成人为伤害和机械损坏,造成不必要的资源浪费。
2、防止蚊蝇滋生,落实各项除四害措施。
3、施工现场做好对职工卫生防病宣传工作,针对季节性流行病、传染病等利用通报等形式向职工介绍防病、治病的知识和方法。
管理人员对生活卫生要起到监督作用,定期检查现场卫生情况。
吊篮计算书一、吊篮简介:1、主要性能参数如下:2、额定载荷:600kg3、升降速度:9.3m/min4、吊篮平台尺寸:长6000m m×前高840mm×后高1360mm×宽760mm5、吊篮上部支架总长度:6m6、每台电动机:1.5KW功率7、吊篮平台质量:600kg8、上部悬挂机构质量(不含配重):450kg9、配重质量:1000kg,分为25kg和50kg两种规格二、吊篮安装示意图三、抗倾覆验算根据GB19155-2003《高处作业吊篮》5.2.3条“在正常工作状态下,吊篮悬挂机构的抗倾覆力矩与倾覆力矩的比值不得小于2。
”R=m/m’=G·L/W·L’=1000×4.5n·m/(1191)×1.5N·m>2R——抗倾覆系数G——配重质量25kg/50kg两种规格W——6m长吊篮结构自重350kg,提升机构96kg、电气系统15kg、钢丝绳4根×30kg=120kg、安全锁10kg、额定载重600kg,总和为1191kg L——配重距前支点距离L’——钢丝绳距前支点距离g——重力系数9.8N/kg在实际安装过程中,还可采取以下措施增大抗覆系数R:1、尽量缩短钢丝绳与前支点之间的距离L’,从而使L>4.5M。
2、控制额定绳将后支座绑固大建筑物的梁柱上。
3、用钢丝绳将后支座绑固在建筑物的梁柱上。
4、增加配重数量,确保抗倾覆力矩与倾覆力矩的比值不得小于2四、钢丝绳安全系数验算根据GB19155-2003《高处作业吊篮》5.4.6.2条“钢丝绳安全系数不应小于9”。
计算如下:N=Sa/W公式中:N——安全系数S——单根承重钢丝绳的额定破断拉力,本工程吊篮采用DT600-600型,钢丝绳PP-ф8.3,破断拉力61800Na——承重的钢丝绳根数(2根)w——包括吊篮平台600kg,提升机2台×48kg=96kg、电器系统15kg,安全锁10kg,额定载荷600kgg——重力系数9.8N/kg将以上数值套入公式:N=61800×2÷[(600+96+15+10+600)×9.8]=9.547>9,钢丝绳的安全系数符合要求。
