落地式脚手架工程施工方案计算书
落地式脚手架工程施工方案计算书

落地式脚手架工程施工方案计算书工程名称:工程施工单位:施工单位名称编制人:某某日期:目录一、编制依据 (1)二、工程参数 (1)三、横向水平杆(小横杆)验算 (3)四、纵向水平杆(大横杆)验算 (4)五、扣件抗滑承载力验算 (4)六、立杆的稳定性计算 (5)七、脚手架最大搭设高度计算 (8)八、连墙件计算 (9)九、立杆地基承载力计算 (10)一、编制依据1、工程施工图纸及现场概况2、《建筑施工脚手架安全技术统一标准》GB51210-20163、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20114、《建筑施工安全检查标准》JGJ59-20115、《混凝土结构工程施工质量验收规范》GB50204-20156、《混凝土结构设计规范》GB50010-20107、《建筑结构荷载规范》GB50009-20128、《建筑结构可靠性设计统一标准》GB50068-20189、《建筑地基基础设计规范》GB50007-201110、《建筑施工高处作业安全技术规范》JGJ80-201611、《危险性较大的分部分项工程安全管理规定》住建部令第37号二、工程参数1800 3001050三、 横向水平杆(小横杆)验算横向水平杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
(一)抗弯强度计算1、作用横向水平杆线荷载标准值:q k =(Q K +Q P1)×S=(2+0.3)×1.5=3.45 kN/m 2、作用横向水平杆线荷载设计值:q=1.5×Q K ×S+1.3×Q P1×S=1.5×2×1.5+1.3×0.3×1.5=5.085 kN/m 3、计算最大弯矩: M max =ql b 2 =5.085×1.052=0.701kN ·m884、钢管载面模量W=4.49cm 35、Q235钢抗弯强度设计值,f=205N/mm 26、计算抗弯强度0 M max =0.701×106=156.12N/mm 2 〈205N/mm 2W4.49×1037、结论:满足要求 (二)变形计算1、钢材弹性模量E =2.06×105N/mm 22、钢管惯性矩I =10.78cm 43、容许挠度 [ν]=l/150与10mm4、验算挠度ν= 5q k l b 4 =5×3.45×10504=2.5mm 〈1050 =7与10mm384EI384×2.06×105×10.78×1041505、结论:满足要求(三)横向水平杆传给纵向水平杆的集中力计算小横杆计算外伸长度a 1取0.15m ,横向水平杆传给纵向水平杆的集中力设计值: F=0.5ql b (1+a 1 )2=0.5×5.085×1.05(1+0.15 )2 =3.49kNl b1.05由横向水平杆传给纵向水平杆的集中力标准值 F k =0.5q k l b (1+ a 1 )2=0.5×3.45×1.05(1+0.15 )2 =2.37kNl b1.05四、 纵向水平杆(大横杆)验算双排架纵向水平杆按三跨连续梁计算,如下图:不需要计算抗弯强度和挠度。
落地式脚手架计算书

落地式脚手架计算书一、工程概况本工程为_____,位于_____,建筑面积为_____平方米,结构形式为_____,建筑高度为_____米。
为满足施工要求,拟在建筑物四周搭设落地式脚手架。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012)3、《钢结构设计规范》(GB50017-2017)4、本工程施工图纸及施工组织设计三、脚手架设计参数1、脚手架搭设高度:_____米2、立杆横距:_____米3、立杆纵距:_____米4、步距:_____米5、内立杆距建筑物距离:_____米6、脚手板:采用竹笆脚手板,满铺7、栏杆和挡脚板:栏杆高度为_____米,挡脚板高度为_____米8、连墙件:采用两步三跨设置,连墙件采用刚性连接四、荷载计算1、恒载标准值 G1k每米立杆承受的结构自重标准值:_____kN/m脚手板自重标准值:_____kN/m²栏杆与挡脚板自重标准值:_____kN/m安全网自重标准值:_____kN/m²2、活载标准值 Qk施工均布活荷载标准值:_____kN/m²风荷载标准值ωk基本风压ω0:_____kN/m²风压高度变化系数μz:根据建筑物高度和地面粗糙度确定风荷载体型系数μs:根据脚手架的封闭情况确定五、纵向水平杆计算1、荷载计算恒载:_____kN/m活载:_____kN/m2、强度计算最大弯矩:Mmax =_____kN·m弯曲应力:σ = Mmax/W =_____N/mm²< f = 205 N/mm²,满足要求。
3、挠度计算最大挠度:νmax =_____mm <ν = l/150 与 10mm,满足要求。
六、横向水平杆计算1、荷载计算集中荷载:P =_____kN恒载:_____kN/m2、强度计算最大弯矩:Mmax =_____kN·m弯曲应力:σ = Mmax/W =_____N/mm²< f = 205 N/mm²,满足要求。
双排落地式脚手架施工方案(高20m 附计算书)_secret

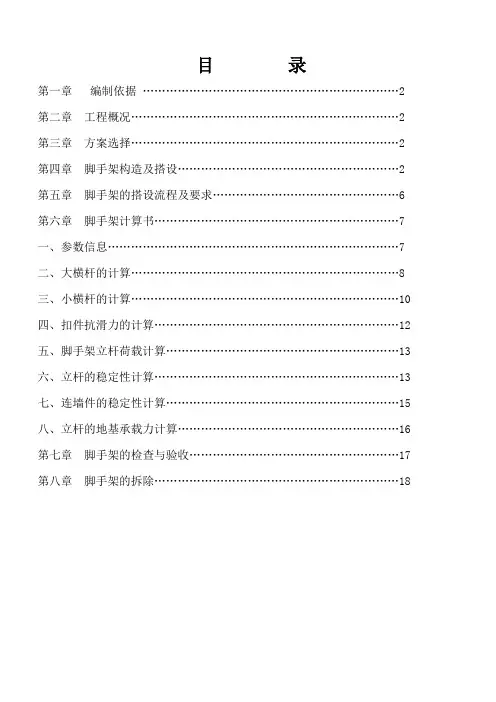

目录第一章编制依据 (2)第二章工程概况 (2)第三章方案选择 (2)第四章脚手架构造及搭设 (2)第五章脚手架的搭设流程及要求 (6)第六章脚手架计算书 (7)一、参数信息 (7)二、大横杆的计算 (8)三、小横杆的计算 (10)四、扣件抗滑力的计算 (12)五、脚手架立杆荷载计算 (13)六、立杆的稳定性计算 (13)七、连墙件的稳定性计算 (15)八、立杆的地基承载力计算 (16)第七章脚手架的检查与验收 (17)第八章脚手架的拆除 (18)第一章编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 中国建筑工业出版社;《混凝土结构设计规范》GB50010-2010中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-2011中国建筑工业出版社。
第二章工程概况1、项目名称:龙湖嘉园项目菜市场工程2、工程地点:望湖路与汤和路路口3、建设单位:蚌埠龙子湖水资源治理与开发有限公司4、设计单位:上海东方建筑设计研究院有限公司5、监理单位:安徽建设监理有限公司6、施工单位:安徽水利开发股份有限公司5、工程规模:地下一层,地上二层,建筑面积约6697㎡。
第三章方案选择根据工程的基本情况本工程脚手架的具体方案如下:外脚手架设置为落地式脚手架。
第四章脚手架构造及搭设1、本工程脚手架为双排,落地脚手架选用钢管为外径48mm,壁厚3.5mm。
钢管表面应平直光滑,无裂纹、分层、压痕、划道和硬弯等缺陷。
2、本工程钢管脚手架搭设使用,扣件应符合建设部《钢管脚手架扣件标准》JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等至锻造缺陷扣件的规格应与钢管匹配,贴和面应平整,活动部位灵活,夹紧钢管时武器处最小距离不小于5mm,钢管螺栓的力距达到7.0N·m时不得破坏。
落地脚手架计算书(适用于24米以下)

2、计算风荷载产生的弯曲压应力σw
风荷载体型系数µs=1.3=1.3×0.8=1.04
σw=
0.9×1.4×µz×1.04×0.3×1.5×1.82×106 10×4.49×103
=42.6µz
地面粗糙度C类 有密集建筑群的城市市区。
3、计算脚手架结构自重产生的轴压应力σg 首先计算长细比λ:
λ=
l0
Mwk=
0.7×0.65×1.04×0.3×1.5×1.82
=0.069kN·m
10
6、确定按稳定计算的搭设高度Hs: 组合风荷载时
Hs=
Af-[1.2NG2K+0.85×1.4(∑NQk+
Mwk w
A)]
=
1.2gk
0.188×424×205×10-3- 0.069 ×0.188×424)]
[1.2×1.500+0.85×1.4(2.70+ 4.49
连墙杆采用钢管时,杆件两端均采用直角扣件分别连于脚手架及附
加墙内外侧的短钢管上,因此连墙杆的计算长度可取脚手架的离墙距
离,即lH=0.3m,因此长细比
λ= lH = i
目录
一、 编制依据 1 二、 工程参数 1 三、 横向水平杆(小横杆)验算 2 四、 纵向水平杆(大横杆)验算 4 五、 扣件抗滑承载力验算 4 六、 立杆的稳定性计算 5 七、 脚手架搭设高度计算 8 八、 连墙件计算 9 九、 立杆地基承载力计算 10
落地式外脚手架施工计算书

目录第一章编制依据 (1)其次章工程概况 (1)第三章脚手架搭设方案 (2)第四章施工打算 (2)第五章落地双排外脚手架设计与搭设 (2)第六章脚手架拆除 (18)第七章防电 (19)第八章避雷 (20)第九章脚手架的验收及维护 (21)第十章平安留意事项 (22)第一章编制依据一、北京中建建筑设计院有限公司珠海分公司设计的“海悦云天花园”建筑、结构施工图及相应标准图集。
二、国家、地方现行相关规范、规程、标准,主要包括:建筑施工扣件式钢管脚手架平安技术规范 JGJ130—2001建筑结构荷载规范 GB50009-2001混凝土结构工程施工及验收规范 GB50204—2002建筑施工高处作业平安技术规范 JGJ80-91三、本工程施工组织设计四、计算软件:PKPM施工版其次章工程概况拟建海悦云天花园位于珠海市香洲区,地形总体较为平坦,交通便利。
该工程占地面积为18862.39㎡,总建筑面积91983.55㎡,住宅面积63598.67㎡,商业面积3400.35㎡。
本工程±0.000标高相当于黄海高程19.300。
建筑群为2幢18层和2幢 28层高层及二层地下车库组成(地下室建筑面积21621.60㎡),其中1#楼裙房2层;2#楼1层架空层;3#楼裙房3层;4#楼裙房3层。
本方案只涉及地下室及裙房落地双排外脚手架,上部塔楼悬挑架另详专项方案。
本工程所处珠海地区,有强风频繁、风速较大的特点。
年平均风速为3.3米/秒,累年最大风速超过12级,有40米/秒以上的记录;最大风速出现在8~10月,均是台风影响的结果。
珠海位于珠江口段的中心,属台风多登陆地段,平均每年受影响4.1次,其中从本区登陆的台风,年平均1.4次,每年7~10月是台风的盛季。
常年盛行风向为东南风和东北风,频率均在10%,较多风向集中在N-E-SE,最少风向为NW-WSW。
基本风压为0.85kN/m2。
第三章脚手架搭设方案一、依据本工程地下室及裙房楼层高度、结构特点、施工进度支配,本工程地下室及裙房拟全部采纳落地双排钢管扣件式外脚手架。
落地式脚手架计算书

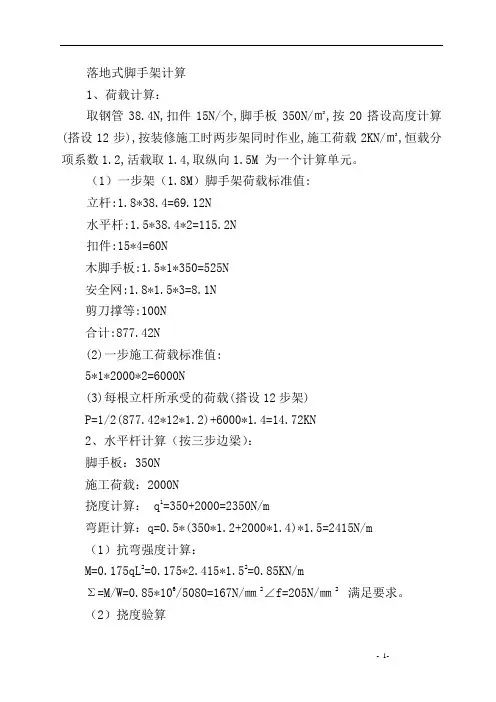

落地式脚手架计算1、荷载计算:取钢管38.4N,扣件15N/个,脚手板350N/㎡,按20搭设高度计算(搭设12步),按装修施工时两步架同时作业,施工荷载2KN/㎡,恒载分项系数1.2,活载取1.4,取纵向1.5M 为一个计算单元。
(1)一步架(1.8M)脚手架荷载标准值:立杆:1.8*38.4=69.12N水平杆:1.5*38.4*2=115.2N扣件:15*4=60N木脚手板:1.5*1*350=525N安全网:1.8*1.5*3=8.1N剪刀撑等:100N合计:877.42N(2)一步施工荷载标准值:5*1*2000*2=6000N(3)每根立杆所承受的荷载(搭设12步架)P=1/2(877.42*12*1.2)+6000*1.4=14.72KN2、水平杆计算(按三步边梁):脚手板:350N施工荷载:2000N挠度计算: q1=350+2000=2350N/m弯距计算:q=0.5*(350*1.2+2000*1.4)*1.5=2415N/m(1)抗弯强度计算:M=0.175qL2=0.175*2.415*1.52=0.85KN/mΣ=M/W=0.85*106/5080=167N/㎜2∠f=205N/㎜2 满足要求。
(2)挠度验算γ=1.146q1L3/100EI=1.146*2.35*103*1500*103/100*206*103*1.219*105=4.04*109/2.51*1012=1.61*10-3㎜∠[γ]=1500/150=10㎜满足要求。
(3)扣件抗滑移计算:R=2.15q=5.19KN∠[R]=8.5KN(4)立杆计算:按不组合风载形式计算:风载由附墙边件承受。
N/ØA≤fcN=14.72KNL1=1.85*1.8=3.33Mλ= L1/I=3330/15.8=211查表:Ø=0.163 A=48.9㎜2得:14.72*103/0.163*48.9=184N/㎜2∠fc=205 N/㎜2 满足要求。
落地式脚手架施工方案(内附计算书)

绿城都市花园4#楼脚手架施工方案编制人:审核人:审批人:河南绿城建设工程有限公司年月日目录第一章工程概况 (1)第二章脚手架施工 (2)2.1材料材质和规格 (2)2.2架体构造 (2)2.3落地式脚手架设计计算书 (2)2.3.1计算书:落地式钢管脚手架计算 (2)2.4基础施工要求 (9)2.5搭设工艺 (9)2.6注意事项 (11)2.7脚手架避雷措施 (12)2.8脚手架拆除 (12)第一章工程概况本工程位于郑州市卫生路与岗杜北街交叉口东北角,场地位于黄河冲积平原,地形平坦,地貌单一,建筑场地为建筑物拆除,表层为杂填土。
地下1层,地上四层。
地下部分为平战结合人防地库地下室,地上一、至四层为物流仓库。
结构形式:框架结构;抗震设防烈度为7度;建筑工程等级二级;地下室耐火等级为一级,地上住宅耐火等级为二级;屋面防水等级为二级;建筑物设计使用年限为50年;总建筑面积为66792.05M2,建筑物总长为150.50M,宽为117.80M。
总高度为24.00M。
第二章脚手架施工2.1材料材质和规格(1)钢管材质采用A3或AY3,钢管进场必须有出厂合格证。
(2)钢管规格采用外径48mm,壁厚2.8mm(目前租赁市场上大部分达不到3.5mm厚的国家标准,按2.8厚设计计算),焊接钢管立杆及大横杆长度为4~6.5m,小横杆长度为2.1m~2.3m。
(3)扣件采用可锻铸铁铸造的直角扣件,回转扣件和对接扣件。
(4)架板采用标准竹笆脚手架。
2.2架体构造(1)立杆间距:横向1.05m,纵距1.5m,内立杆距墙外皮的距离为0.4m。
(2)大横杆步距为1.8m,大横杆中间设置一道拦腰杆。
(3)墙体拉结杆布置:竖向3.6m,二步架;水平距离4.5m三跨。
(4)剪力墙搭设要求每道剪力撑跨立柱的根数宜为5-7跟之间,每道剪力撑宽度不应小于4跨,且不大于6m,斜杆与地面的倾斜角度在45°-60°之间,在外侧立面整个长度和高度连续设置剪力撑。
落地式脚手架施工方案及计算书

落地式脚手架施工方案编制人:_审批人:_审批人:_年月日目录一、编制依据 (2)二、工程概况 (2)三、脚手架方案选定 (2)四、施工技术措施及构造要求 (3)五、脚手架的检查与验收 (5)六、施工安全保证措施 (6)七、应急预案 (9)八、脚手架计算书 (11)一、编制依据《中华人民共和国安全生产法》《建设工程安全生产管理条例》《建筑施工安全检查标准》(JGJ59-2011)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑施工模板安全技术规范》(JGJ162-2008)《建筑施工高处作业安全技术规范》JGJ80-2016《建筑施工手册》本工程施工图纸本公司职业健康安全管理体系文件二、工程概况本工程35个建筑单体,总建筑面积约92679m2,设计标高±0.00相当于绝对高程见各单体图纸。
本地块包括10栋洋房(2-1~2-10#楼,地上7层,地下2层)、11栋别墅(2-11~2-21#楼地上2层,地下1层),1栋儿童游乐城1-7#商业(地上3层),1栋儿童体验馆1-8#商业(地上3层),1栋儿童反斗城1-9#商业(地上1层),7栋单体商业(1-10~1-16#,地上2层),2栋配套用房(2-22~2-23#,地上2层),2个地下车库(地下1层)。
结构形式为框架结构。
设计使用年限50年。
三、脚手架方案选定1、搭设方案结合本工程楼层高度要求:外围脚手架采用落地式脚手架搭设方案,最高点设计高度35m 计算。
2、材料要求2.1选用外径48mm,壁厚2.8mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
2.2本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ22-2012的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
落地式双排脚手架施工方案(6米高,附计算书)

落地式双排脚手架施工方案(6米高,附计算书)在建筑施工过程中,脚手架作为支撑结构是不可或缺的。
本文将介绍一种落地式双排脚手架的施工方案,搭建高度为6米,并附有详细的计算书,确保施工安全和稳定。
1. 材料准备1.1 主要材料•钢管:直径48mm,壁厚3.5mm•连接件:螺栓、扣件等•钢管横梁:直径32mm,壁厚3.0mm1.2 其他辅助材料•手动升降器材•安全带•安全帽2. 脚手架搭建步骤2.1 确定搭建位置在搭建脚手架前,需清理搭建位置并确保地面平整坚固,避免倾斜或不稳定的情况。
2.2 搭建基础支撑根据设计要求,铺设脚手架基础支撑,确保脚手架的稳定性和承重能力。
2.3 搭建立柱和横梁将钢管立柱按设计要求设置在基础支撑上,并利用连接件连接钢管横梁,形成承重结构。
2.4 搭建工作平台在立柱和横梁上铺设工作平台,确保平台牢固平整,同时设置安全栏杆和挡板,增加工作安全性。
3. 安全措施3.1 安全检查在搭建完成后,进行全面的安全检查,确保脚手架结构牢固稳定,无松动或破损部分。
3.2 安全使用施工人员需佩戴安全带和安全帽,严格按照规范操作,避免超载和不当操作导致事故发生。
计算书基本参数•脚手架高度:6米•脚手架跨度:根据设计要求确定承重能力计算根据脚手架高度和跨度,结合钢管规格和墩脚支撑能力,计算出脚手架的整体承重能力,并确保在安全范围内。
结语通过以上方案和计算书的详细介绍,可以确保落地式双排脚手架的施工安全和稳定性。
在实际施工中,需严格按照规范操作,并定期检查维护,确保脚手架的持久使用和施工效率。
落地式钢管脚手架施工方案(附计算书)

钢管脚手架施工方案第一章工程概况1、赤峰市有色金属产业综合体(金石矿业广场)工程位于赤峰市新城区北靠金融一街,东至金融二路,南临学院北路,西侧为金融一路。
我方中标2#3#6#7#楼及24轴-60轴交与M轴与42轴-60轴交与M轴地下车库。
工程是由赤峰市盛屯天隆房地产开发有限公司投资兴建,由上海海珠建筑工程设计有限公司负责设计,由赤峰东正建设监理有限公司负责监理,由赤峰建设建筑(集团)有限责任公司施工,是一个民用住宅与商业为一体(功能)的建筑。
钢筋分项工程主要概况如下表:第二章编制依据1、《莱佛士度假酒店工程设计文件》2、《莱佛士度假酒店工程施工组织设计》3、《JGJ130 建筑施工扣件式钢管脚手架安全技术规范》第三章脚手架搭拆及安全管理一、方案设想根据《建筑施工安全检查标准》(JGJ59~99)规定,结合本工程实际情况,本工程I段、II段F2层以下四周采用落地式钢管脚手架,每步架高为1.8米。
F3层以上采用型钢悬挑斜拉式钢管脚手架(另行设计)。
二、材质选择1、钢管:采用外径48mm,壁厚3.5mm的A3焊接钢管,其质量要符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定。
凡严重锈蚀、薄壁、严重弯曲及裂变的杆件不准采用,外架钢管采用黄色,扣件刷黄色防锈漆。
2、扣件:其材质应符合《钢管脚手架扣件》(GB15831)中A3的规定,且不得有裂纹、气孔、疏松、砂眼等铸造缺陷。
扣件应与钢管的贴面接触良好,扣件夹紧钢管时,开口处的最小距离要大于5mm。
扣件的规格有三种:(1)直角扣件:主要作大、小横杆与立杆的联接使用,也可作连接墙杆对脚手架联接使用,保持杆件连接呈固定十字状;(2)回转扣件(也称万向扣件):主要作斜杆与立杆,斜杆接长、立杆双管附绑加强联接使用;(3)对接扣件:主要作立杆、大横杆、搁栅、防护栏杆接长使用。
凡严重锈蚀、变形、裂缝、螺栓螺纹已损坏的扣件不准采用;扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。
落地式脚手架计算书

落地式扣件钢管脚手架计算书依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)一、参数1.脚手架参数计算的脚手架为双排脚手架,搭设高度为17.85m,立杆采用双管立杆;搭设尺寸为:立杆的纵距为1.2m,立杆的横距为1.05m,立杆的步距为1.5m;外立杆外挑小横杆长 0.15m;内立杆外挑小横杆长 0.3m小横杆在上,大横杆上主节点间小横杆根数为 2根;采用的钢管类型为Φ48×3.5;连墙件采用2步2跨,竖向间距3m,水平间距2.4m,连墙件钢管计算长度为0.36m,采用扣件连接;扣件抗滑承载力系数 0.8;脚手架沿墙纵向长度为 150m;长杆的平均长度为 6m外立杆双管段高度:6m内立杆双管段高度:6m双管截面积计算方法:取两倍截面积按0.7折减单管段荷载变化:脚手板层数:1层;挡脚板层数:0层;栏杆根数:0根2.静荷载参数脚手板类别:冲压钢脚手板;内立杆外挑脚手板类别:冲压钢脚手板;栏杆挡脚板类别: 栏杆竹串片;脚手板自重标准值: 0.3kN/m2;内立杆外挑脚手板自重标准值:0.3kN/m2;栏杆、挡脚板自重标准值: 0.14kN/m2;安全设施与安全网: 0.005kN/m2;网目密度:2300目/100cm2,每目孔隙面积:1.3mm2脚手板层数 2层;挡脚板层数 2层;栏杆根数 2根;3.活荷载参数脚手架用途: 装修脚手架;均布荷载标准值: 2kN/m2;同时施工层数: 2层;4.风荷载参数本工程地处北京,基本风压为 0.45kN/m2;地面粗糙程度:C类(有密集建筑群市区)全封闭脚手架背靠封闭墙脚手架计算中考虑风荷载作用;5.地基参数地基承载力标准值: 105kN/m2;基础底面扩展面积: 0.25m2地基承载力降低系数:碎石土、砂土、回填土 0.4二、小横杆的计算小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。
双排落地式外脚手架搭设方案(附计算书)

双排落地式外脚手架方案编制:审核:批准:双排落地式外脚手架搭设方案一、工程概况二、材料准备1、脚手架钢管应采用3号普通钢管,其质量应符合《碳素结构钢》[GB/T700]中Q235-A级钢的规定。
3、钢管的检查应符合下列规定:应有产品质量合格证;应有质量检验报告;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管的外径、壁厚、端面等的偏差,应分别符合《建筑施工扣件式钢管脚手架安全技术规范》第8.1.5条的规定;钢管必须涂有防锈漆。
4.扣件的验收应符合下列规定:新扣件应有生产许可证、法定检测单位的检测报告和产品质量合格证。
当对扣件质量有怀疑时,应按规定抽样检测;旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;新、旧扣件均应进行防锈处理。
5.脚手板的检查应符合下列规定:木脚手板的宽度不宜小于200mm,厚度不应小于50mm,应采用杉木或松木制作,其材质应符合《木结构设计规范》中Ⅱ级材质的规定;两端应各设直径为4mm的镀锌钢丝箍两道;腐朽的脚手板不得使用,板面的扭曲≤5mm。
三、基础处理1.回填土应分层夯实,回填土应满足填方的强度和稳定性要求及设计规定的密实度要求;2.脚手架底座底面标高应高于自然地坪200mm,并自建筑物向自然地坪做10%的坡度,以利于排水。
3.脚手架下部全部进行硬化。
四、构造要求扣件式钢管双排脚手架尺寸(m)见下表:五、搭设要求5.1总要求1、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。
2、每搭设完一步脚手架后,应校正步距、纵距、横距及立杆的垂直度,其允许偏差应符合规范规定。
3、立杆底座下应铺设木垫板,垫板宜采用长度不少于2跨,厚度不小于50mm木垫板。
4、立杆接长除顶层顶步可采用搭接外,其余各层各步必须采用对接扣件连接。
相邻立杆的对接扣件不得在同一高度内,隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
脚手架施工方案计算书(3篇)

第1篇一、项目背景随着我国建筑行业的快速发展,脚手架作为建筑施工中的重要临时设施,其安全性和稳定性直接关系到施工人员的人身安全和工程进度。
本计算书针对某建筑工程项目,对脚手架的施工方案进行详细计算,以确保施工过程中的安全与效率。
二、工程概况1. 工程名称:某住宅楼工程2. 建筑地点:XX市XX区3. 建筑结构:框架结构4. 建筑高度:18层(地上)5. 建筑层数:地下1层,地上17层6. 施工周期:预计18个月三、脚手架选型根据工程概况和施工要求,本工程采用双排落地式钢管脚手架。
四、脚手架搭设参数1. 立杆间距:1.5m2. 水平杆步距:1.2m3. 纵横向水平杆步距:0.9m4. 剪刀撑设置间距:4跨设置5. 连墙件设置间距:3跨设置6. 脚手板铺设间距:0.3m五、脚手架材料1. 钢管:Q235钢,φ48.3×3.6mm2. 扣件:国标扣件3. 脚手板:竹笆板或钢笆板4. 安全网:密目式安全网5. 防护栏杆:高度1.2m,间距不大于2m六、脚手架计算1. 立杆稳定性计算根据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)的相关要求,立杆的稳定性计算公式如下:\[ K = \frac{F_{\text{允许}}}{F_{\text{实际}}} \]其中,\( F_{\text{允许}} \)为立杆允许承载力,\( F_{\text{实际}} \)为立杆实际受力。
立杆允许承载力计算如下:\[ F_{\text{允许}} = \frac{\pi d^2 S}{4} \]其中,\( d \)为钢管直径,\( S \)为钢管抗弯截面模量。
代入参数计算得:\[ F_{\text{允许}} = \frac{3.14 \times 0.0483^2 \times 0.018}{4} = 1.26 \text{ kN} \]立杆实际受力计算如下:\[ F_{\text{实际}} = \frac{G}{A} \]其中,\( G \)为立杆所受荷载,\( A \)为立杆横截面积。
落地式脚手架计算书

稳定承载计算落地式双排扣件钢管脚手架计算书一、基本参数:立杆纵距la =1.5 m立杆横距lb =0.9 m脚手架形式落地式双排脚手架的步距h = 0.9 m脚手架搭设高度H =24 m脚手板类型木脚手板栏杆,档板类型栏杆、木脚手板挡板连墙件扣件类型单扣件脚手板的铺设层数nj = 3 层同时施工层数ns = 1 层二、扣件的抗滑承载力计算:横杆的自重标准值P1 = 0.03×(1.5 +0.9) =0.07kN脚手板的荷载标准值P2 = 0.35×0.9×1.5÷2 =024kN活荷载标准值Q = 2×0.9×1.5÷2 =135kN荷载的计算值R = 15×(0.07+0.24)+1.4×1.8 =3kN纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算:其中: Rc 扣件抗滑承载力设计值Rc=8kNR 纵向或横向水平杆传给立杆的竖向作用力设计值R=3kN扣件的抗滑承载力不大于单扣件抗滑承载力设计值8kN,满足要求!三、脚手架计算:1、荷载计算:单立杆部分承受的结构自重标准值NG1=0.1248×24=2.99 kN脚手板的自重标准值NG2=0.35×2×1.5×(0.9+0.8)÷2=0.9 kN栏杆与挡脚板自重标准值NG3=0.14×1.5×2÷2=0.21 kN吊挂的安全设施荷载:NG4=0.005×1.5×24 =0.18kN静荷载标准值NG=2.99+0.9+0.21+0.18=4.28 kN活荷载标准值NQ=2×1×0.9×1.5÷2=1.4 kN风荷载标准值Wk=0.7×1×1.5×0.3=032 kN/m2不考虑风荷载时,立杆的轴向压力设计值N=1.5×1.41+1.4×1.8=4.64 kN考虑风荷载时,立杆的轴向压力设计值N=15×1.41+0.85×1.4×1.8=4.26 kN 风荷载标准值产生的立杆段弯矩:Mwk=0.25×1.2×1.5^2÷10=0.07 kN.m 风荷载设计值产生的立杆段弯矩:Mw=0.85×1.4×0.07=0.08 kN.m构配件自重标准值产生的轴向力:NG2k=0.9+0.21+0.07=1.18 kN2、立杆的稳定性计算:(1)、立杆的长细比计算:其中: lo 立杆的计算长度lo = 1.155×1.55×0.9=1.61mI 立杆的回转半径I = 1.58 cm经过计算,立杆的长细比λ=1.61÷1.58×100=102mm(2)、单立杆的稳定性计算不考虑风荷载时,立杆的稳定性计算公式其中:A 立杆净截面面积;取A=3.57 cm2N 不考虑风荷载时,立杆的轴向压力设计值;取N=4.64 kNφ轴心受压立杆的稳定系数,由长细比λ的结果查表得到φ=0.573不考虑风荷载时立杆的稳定性σ=4.64×1000÷(0.573×(3.57×100))=22.68N/mm2考虑风荷载时,立杆的稳定性计算公式其中:A 立杆净截面面积;取A=3.57 cm2W 立杆净截面模量(抵抗矩);取W=3.86 cm3N 考虑风荷载时,立杆的轴向压力设计值;取N=4.26 kNMw 计算立杆段由风荷载设计值产生的弯矩;取Mw=0.08 kN.mφ轴心受压立杆的稳定系数,由长细比λ的结果查表得到φ=0.573考虑风荷载时立杆的稳定性σ=4.26×1000÷(0.573×(3.57×100))+(0.08×1000000)÷(3.86×1000)=41.56 N/mm2不考虑风荷载时,立杆稳定性不大于205N/mm2,满足要求考虑风荷载时,立杆稳定性不大于205N/mm2,满足要求没有双立杆四、连墙件的计算:(1)、风荷载产生的连墙件轴向力设计值按照下式计算:其中:wk 风荷载基本风压值,wk=0.3kN/m2Aw 每个连墙件的覆盖面积内脚手架外侧的迎风面积;Aw=12.15m2经计算得到:风荷载产生的连墙件轴向力设计值Nlw=1.4×0.3×12.15=5.103 kN(2)、连墙件的轴向力计算值应按照下式计算:其中No 连墙件约束脚手架平面外变形所产生的轴向力;取No=5 kN Nlw 风荷载产生的连墙件轴向力设计值Nlw=5.10kN经计算得到:连墙件轴向力计算值Nl=5.10+5=10.1 kN(3)、连墙件轴向力设计值其中:φ轴心受压立杆的稳定系数,由长细比λ查表得到φ=0.849 A 立杆净截面面积A = 3.57 cm2[f] 钢管的强度设计值[f] = 205 N/mm2经过计算得到Nf=0.849×(3.57×100)×205÷1000=62.13 kN长细比λ计算:其中: l 计算长度l = 0.8 mI 钢管回转半径I = 1.58 cm经过计算,立杆的长细比λ=0.8×100÷1.58=51连墙件轴向力计算值不大于连墙件的轴向力设计值;满足要求连墙件轴向力计算值不大于扣件抗滑承载力,满足要求五、立杆的地基承载力计算:1、立杆基础底面的平均压力其中:N 上部结构传至基础顶面的轴向力设计值N=4.64 kNA 基础底面面积A=0.2 m2经计算得到立杆的地基承载力p=4.64÷0.2=23.2 kPa2、地基承载力设计值应按下式计算:其中:kc 脚手架地基承载力调整系数;取kc=0.4fgk 地基承载力标准值;取fgk=200 kPa经计算得到地基承载力设计值fg=0.4×200=80 kPa计算结果:立杆基础底面的平均压力不大于地基承载力设计值80 kPa;满足要求。
落地式扣件钢管脚手架计算书

落地式扣件钢管脚手架计算书计算的脚手架为双排脚手架,搭设高度为23.4米,立杆采用车立管。
搭设尺寸为:立杆的纵距1.8m,立杆的横距为1.05m,立杆的步距1.8m,采用的钢管类型为Ф48×3.5;连墙件采用2步3跨,竖向间距3.6m,水平间距5.4m,施工均布荷载为2.0KN/m2,同时施工2层,脚手板共铺设12F。
一、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面。
1、均布荷载值计算大横杆的自重标准值:P1=0.038KN/m脚手板的荷载标准值:P2=0.35×1.05/3=0.122KN/m活荷载标准值:Q=2.000×1.050/3=0.700KN/m静荷载标准值:q=1.2×0.038+1.2×0.122=0.193KN/m1=1.4×0.4=0.98KN/mQ22、强度计算最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩:=(0.08×0.193+0.10×0.98)×1.8002=0.368KN.M 跨中最大弯矩为:M1=10.1×0.193+0.117×0.987×1.8008=0.434KN.M 支座最大弯矩为:M2我们选择支座弯矩和跨中弯矩的最大值进行强度验算:=0.434×106/5080.0=85.444N/㎜2大横杆的计算强度小于205.0N/㎜2,,所以满足要求。
3、挠度计算:最大挠度考虑为三跨连续梁均布荷载作用大挠度:=0.038+0.122=0.16KN/m静荷载标准值:q1=0.7KN/m活荷载标准值:q2三跨连续梁均布荷载作用下的最大挠度:V=(0.677×0.161+0.990×0.7)×1800.04/(100×2.06×105×121900)=3.352㎜大横杆的最大挠度小于1800/150与10㎜。
落地式脚手架计算书

脚手架计算书一、参数信息1•脚手架参数双排脚手架搭设高度为29.5 m ,立杆采用单立杆;搭设尺寸为:立杆横距为1.0m,立杆纵距为1.5m,大小横杆的步距为1.8 m ;内排架距离墙长度为0.30m ;小横杆在上,搭接在大横杆上的小横杆根数为2根;脚手架沿墙纵向长度为450.00 m ;采用的钢管类型为①48 X 3.5 ;横杆与立杆连接方式为单扣件;连墙件采用三步三跨,竖向间距5.4 m ,水平间距4.5 m ,采用扣件连接;连墙件连接方式为单扣件;2. 活荷载参数施工均布活荷载标准值3000 kN/m 2;脚手架用途:结构脚手架;同时施工层数:2层;3. 风荷载参数本工程地处XXXXXX,基本风压0.35 kN/m 2;风荷载高度变化系数迂,计算连墙件强度时取0.92,计算立杆稳定性时取0.74,风荷载体型系数陛为0.214 ;4•静荷载参数每米立杆承受的结构自重标准值(kN/m):0.1248 ;脚手板自重标准值(kN/m 2):0.350;栏杆挡脚板自重标准值(kN/m):0.140 ;安全设施与安全网(kN/m 2):0.005;脚手板类别:木脚手板;栏杆挡板类别:木脚手板挡板;每米脚手架钢管自重标准值(kN/m):0.038 ;脚手板铺设总层数:4;5.承重混凝土板参数板类型:双向板;板单元计算宽度Bc(m): 2.9m ;板单元计算长度Bl(m): 2.9m ;板厚度h(mm) : 220 ;混凝土成型龄期T B伏):28 ;混凝土强度等级:[X B=C35];混凝土强度实测值f ck(MPa): 35 ;钢筋位置配筋量及等级每米宽钢筋面积(mm2)X向正筋HRB400 10@150 A sx=523.33丫向正筋HRB400 10@150 A SY=523.33X向负筋HRB400 10@150 A sx'=523.33丫向负筋HRB400 10@150 A SY'=523.33二、小横杆的计算小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
脚手架施工方案(带计算书)

脚手架施工方案(带计算书)一、工程概况本项目为某高层建筑脚手架施工工程,工程地点位于城市中心区域,建筑总高度为98米,共30层,建筑面积约为5万平方米。
工程主要包括主体结构施工、装饰装修施工以及相关附属设施建设。
本施工方案主要针对落地式双排钢管外脚手架的搭设,确保施工过程中的安全、顺利进行。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸,了解工程特点及施工要求,明确脚手架搭设的具体位置、高度、立杆纵距、横距、步距等参数。
2. 参照国家相关标准及规范,编制脚手架施工方案,并对施工人员进行技术交底。
3. 对脚手架施工过程中可能出现的质量问题、安全隐患进行预测,并提出相应的预防措施。
4. 根据工程实际情况,计算脚手架所需材料、构配件的数量,编制材料需用量计划。
(二)、物资准备工作1. 根据材料需用量计划,采购符合国家标准的钢管、扣件、脚手板、安全网等主要材料。
2. 对采购的材料进行验收,确保材料质量合格,并办理入库手续。
3. 按照施工进度计划,提前将所需材料、构配件运输至施工现场,并做好保管工作。
4. 准备施工所需的机具设备,如电动扳手、切割机、焊接设备等,并确保设备性能良好。
5. 配备足够的施工人员,并对人员进行技术培训,确保施工人员具备相应的操作技能。
6. 建立材料领用制度,确保施工过程中材料供应的及时性和合理性。
三、一般规定1. 脚手架施工应严格遵守国家及地方相关法律法规、施工规范和操作规程,确保施工安全、质量。
2. 脚手架施工前,必须对施工人员进行安全技术交底,确保施工人员熟悉施工方案、操作规程及安全注意事项。
3. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改,确保脚手架结构稳定、安全可靠。
4. 脚手架搭设和拆除作业应在白天进行,特殊情况下需在夜间作业时,应采取可靠的安全措施,并确保施工照明充足。
5. 脚手架搭设应按照施工方案进行,不得擅自更改设计方案、施工顺序和工艺要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
落地式脚手架工程施工方案计算书工程名称:港湾新城7施工单位:编制人:日期:目录一、编制依据 (1)二、工程参数 (1)三、横向水平杆(小横杆)计算 (1)四、纵向水平杆(大横杆)计算 (3)五、扣件抗滑承载力验算 (4)六、立杆的稳定性计算 (4)七、连墙件计算 (7)八、立杆地基承载力计算 (8)一、编制依据1、工程施工图纸及现场概况2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
3、《混凝土结构工程施工质量验收规范》(GB50204-2002)4、《建筑施工手册》第四版(缩印本)5、《建筑施工现场管理标准》DBJ14-033-20056、《建筑结构荷载规范》(GB50009-2001)二、工程参数三、横向水平杆(小横杆)计算《建筑施工扣件式钢管脚手架安全技术规范》第6.2.2条第3款规定:“当使用冲压钢脚手板、木脚手板、竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上。
”第6.2.1条第3款规定:“当使用冲压钢脚手板、木脚手板、竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。
”施工荷载的传递路线是:脚手板→横向水平杆→纵向水平杆→纵向水平杆与立杆连接的扣件→立杆,如图:横向水平杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
(一)抗弯强度计算1、作用横向水平杆线荷载标准值:q k=(Q K+Q P1)×S=(3+0.35)×0.75=2.51 kN/m2、作用横向水平杆线荷载设计值:q=1.4×Q K×S+1.2×Q P1×S=1.4×3×0.75+1.2×0.35×0.75=3.465 kN/m3、考虑活荷载在横向水平杆上的最不利布置(验算弯曲正应力、挠度不计悬挑荷载,但计算支座最大支反力要计入悬挑荷载),最大弯矩:M max= ql b2=3.465×1.052= 0.478kN·m 8 84、钢管载面模量W=4.49cm35、Q235钢抗弯强度设计值,查规范表5.1.6得表f=205N/mm26、按规范中公式(5.2.1)计算抗弯强度σ= M max=0.478×106= 106.46N/mm2〈205N/mm2 W 4.49×1037、结论:满足要求(二)变形计算1、钢材弹性模量:查规范表5.1.6 得E=2.06×105N/mm22、钢管惯性矩I =10.78cm 43、容许挠度:查规范表5.1.8,得[ν]=l/150与10mm4、按规范中公式(5.2.3)验算挠度5、结论:满足要求四、 纵向水平杆(大横杆)计算纵向水平杆按三跨连续梁计算,如下图:(一)抗弯强度计算由横向水平杆传给纵向水平杆的集中力设计值 F= 0.5ql b (1+a 1 )2=0.5×3.465×1.05(1+0.15 )2 =2.38kNl b1.05最大弯矩Mmax=0.175Fla=0.175×2.38×1.5=0.62kN ·m ,抗弯强度计算如下:σ=M max = 0.62×106 =138.08N/mm 2〈f=205N/mm 2W4.49×103结论:满足要求 (二)挠度计算由横向水平杆传给纵向水平杆的集中力标准值ν=5q k l b 4 =5×2.51×10504= 1.8mm 〈1050=7与10mm384EI384×2.06×105×10.78×104150Fk=0.5q k l b(1+ a1)2=0.5×2.51×1.05(1+0.15)2 =1.72kN l b 1.05挠度计算:v= 1.146F k l3a=1.146×1.72×103×15003=3mm〈10mm 100EI 100×2.06×105×10.78×104结论:满足要求五、扣件抗滑承载力验算水平杆与立杆连接方式采用单扣件,抗滑承载力R c= 8kN。
纵向水平杆通过扣件传给立杆竖向力设计值=2.38×2.15=5.12kN〈R c=8kN 结论:扣件抗滑承载力满足要求六、立杆的稳定性计算1、分析立杆稳定性计算部位组合风荷载时,由下式计算立杆稳定性N+ Mw≤fϕA WN——计算立杆段的轴向力设计值;A——立杆的截面面积;ϕ——轴心受压构件的稳定系数,应根据长细比λ由《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)附表C取值; W——截面模量;f——钢管的抗压强度设计值;Mw——计算立杆段由风荷载设计值产生的弯矩;Mw=0.85×1.4Mwk=0.85×1.4ωk l a h210其中,风荷载标准值ωk=0.7µz·µs·ω0,将N=1.2(N G1k+N G2k)+0.85×1.4∑N Qk代入上式化简为:1.2Hg k+ 0.85×1.4×0.7µz·µs·ω0l a h2+1.2N G2k+0.85×1.4∑N Qk≤fϕA 10W ϕA ϕA H——脚手架高度;g k——每米立杆承受的结构自重标准值;l a——立杆纵距;h——步距;µz——风压高度变化系数;µs——风荷载体型系数;ω0——基本风压,取山东菏泽市50年一遇值,ω0=0.4kN/m2N G1k——脚手架立杆承受的结构自重标准值产生的轴向力;N G2k——构配件自重标准值产生的轴向力;∑N Qk——施工荷载标准值产生的轴向力总和;脚手架结构自重产生的轴压应力σg= 1.2H s g k ϕA风荷载产生的弯曲压应力:σw= 0.85×1.4×0.7µzµsω0l a h210W构配件(安全网除外,但其自重不大)自重荷载、施工荷载作用位置相对不变,其值不随高度变化而变化。
风荷载随脚手架高度增大而增大,脚手架结构自重随脚手架高度降低而增加(计算中应考虑的架高范围增大),因此,取σ=σg+σW最大时作用部位验算立杆稳定性。
2、计算风荷载产生的弯曲压应力σw风荷载体型系数µs=1.3φ=1.3×0.8=1.040 ,值大于1.0时,取1.0。
σw= 0.85×1.4×0.7µz×1.0×0.4×1.5×1.52×106=25.0µz10×4.49×103地面粗糙度B类田野、乡村、丛林、丘陵以及房屋比较稀疏的乡镇和城市郊区。
3、计算脚手架结构自重产生的轴压应力σg首先计算长细比λ:λ= l0 il0——计算长度,l0=kµh;i——截面回转半径;k——计算长度附加系数,其值取1.155;µ——考虑脚手架整体稳定因素的单杆计算长度系数,应按规范表5.3.3采用; h—步距;立杆横距l b=1.05m,连墙件布置二步三跨,查规范表5.3.3得µ=1.5,h=1.5mλ= kµh= 1.155×1.5×150.0 =163i 1.59根据λ的值,查规范附录C表得轴心受压构件的稳定系数ϕ=0.265。
立杆纵距l a=1.5m,查规范附录A表A-1得g k=0.1394kN/mσg = 1.2H s g k=1.2H s×0.1394×103=1.49H s N/mm2ϕA 0.265×424.004、求σ=σw +σg列表如下:分析说明:脚手架顶端风荷载产生弯曲压应力相对底部较大,但此处脚手架结构自重产生的轴压应力很小,σw +σg相对较小,脚手架底部风荷载产生的弯曲压应力虽较小,但脚手架自重产生的轴压应力接近最大σ=σw+σg最大,因此脚手架立杆稳定性验算部位取底部。
5、验算长细比由规范5.3.3式,且K=1,得λ= l0=kμh=1.5×150=142 <210 i i 1.59结论:满足要求!。
6、计算立杆段轴向力设计值N脚手架结构自重标准值产生的轴向力N G1K=H s g k=20×0.1394=2.79kN构配件自重标准值产生的轴向力N G2K=0.5(l b+a1)l a∑Q p1+Q p2l a+l a HQ p3=0.5×(1.05+0.15)×1.5×2×0.35+0.14×1.5×2+1.5×20×0.005=1.200kNl b——立杆横距;a1——小横杆外伸长度;l a——立杆纵距;Q p1——脚手板自重标准值;Q p2——脚手板挡板自重标准值;Q p3——密目式安全立网自重标准值;H——脚手架高度;施工荷载标准值产生的轴向力总和∑N Qk=0.5(l b+a1)l a Q k=0.5×(1.05+0.15)×1.5×3×1=2.70kNQ k——施工均布荷载标准值;组合风荷载时N=1.2(N G1K+N G2K)+0.85×1.4∑N Qk=1.2×(2.79+1.200)+0.85×1.4×2.70=8.00kN 7、组合风荷载时,验算立杆稳定性按规范公式5.3.1-2验算立杆稳定性,即:N+ M w=8.00×103+25.0×1.0=71.20+25.00=96.20N/mm2 <f=205N/mm2ϕA W 0.265×424结论:满足要求!。
8、不组合风荷载时,验算立杆稳定性N=1.2(N G1K+N G2K)+1.4∑N Qk=1.2×(2.79+1.200)+1.4×2.70=8.57kN 按规范公式5.3.1-1验算立杆稳定性:N= 8.57×103=76.27N/mm2 <f=205N/mm2ϕA 0.265×424结论:满足要求!。
七、连墙件计算(一)脚手架上水平风荷载标准值ωk连墙件均匀布置,取脚手架最高处受风荷载最大的连墙件计算,高度按20m,地面粗糙度B类田野、乡村、丛林、丘陵以及房屋比较稀疏的乡镇和城市郊区。
