屋面防水施工作业指导书模板
屋面防水施工作业指导书

屋面防水施工作业指导书1 适用范围本作业指导书适用于一般工业与民用建筑工程屋面防水施工作业;项目部因根据项目特点、实际情况、规范标准变化等情况,适时修正完善相应内容,用于指导现场施工作业。
2 作业准备2.1 材料准备屋面防水等级为I级,两道防水设防。
平屋面采用3. 0+3. 0厚SBS 改性沥青防水卷材,坡屋面采用3.0厚防水卷材SBS改性沥青防水卷材防水层,热熔满铺法施工的做法,要求进入施工现场的防水卷材应附有出厂检验报告单及出厂合格证,并注明生产日期、批号、规格、名称。
材料进场后,材料员及监理见证取样,复试合格后方可使用。
材料进场检验与试验:同一品种、牌号、规格的卷材,抽样数量为大于1000卷抽取5卷;500~1000卷抽取4卷;100~499 卷抽取3卷;小于100卷抽取2卷,进行规格和外观质量检验。
成卷卷材应卷紧、整齐,两端露出不得超过10mm;在室外环境温度以内时,应易于展开,不应有距卷芯1000mm外,宽度在10mm以上的裂纹和表面破坏;卷材表面必须平整,不允许有孔洞、缺边和裂口。
2.2 机械设备准备2.3 施工条件2.3.1作业场地本项目施工作业面在各建构筑物屋面,施工所用材料和工器具可临时寄存在各建构筑物旁,根据施工需要分批次的运到屋面上,但寄存时间不得超过2天。
2.3.2上道工序屋面工程施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。
每道工序完毕,应经鉴理单位检查验收合格后方可进行下道工序的施工。
当下道工序或相邻工程施工时,对屋面已完成的部分应采用保护措施。
2.3.3工作环境屋面为保温层和防水层严禁在雨天、雪天和五级风及其以上时施工。
施工环境气温应符合下列的规定:沥青防水卷材施工不低于5C;高聚物改性沥青防水卷材施工冷粘法不低于5C。
2.4 其他准备工作2.4.1已编制屋面工程施工方案、技术交底及安全交底。
2.4.2施工技术交底、安全交底已交底到位。
屋面防水作业指导书

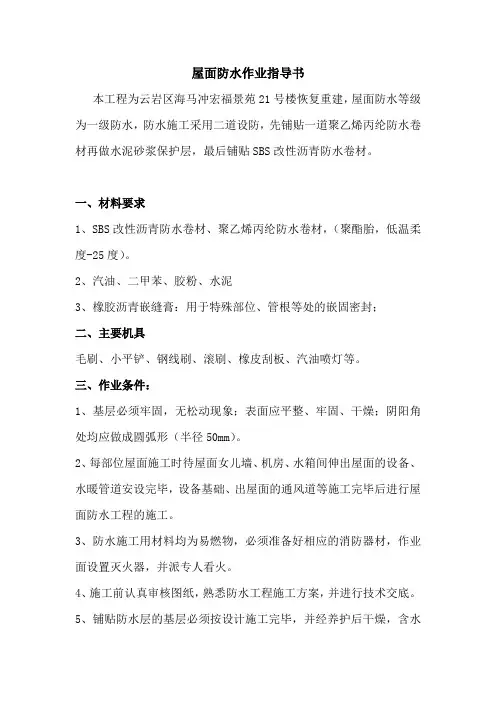

屋面防水作业指导书本工程为云岩区海马冲宏福景苑21号楼恢复重建,屋面防水等级为一级防水,防水施工采用二道设防,先铺贴一道聚乙烯丙纶防水卷材再做水泥砂浆保护层,最后铺贴SBS改性沥青防水卷材。
一、材料要求1、SBS改性沥青防水卷材、聚乙烯丙纶防水卷材,(聚酯胎,低温柔度-25度)。
2、汽油、二甲苯、胶粉、水泥3、橡胶沥青嵌缝膏:用于特殊部位、管根等处的嵌固密封;二、主要机具毛刷、小平铲、钢线刷、滚刷、橡皮刮板、汽油喷灯等。
三、作业条件:1、基层必须牢固,无松动现象;表面应平整、牢固、干燥;阴阳角处均应做成圆弧形(半径50mm)。
2、每部位屋面施工时待屋面女儿墙、机房、水箱间伸出屋面的设备、水暖管道安设完毕,设备基础、出屋面的通风道等施工完毕后进行屋面防水工程的施工。
3、防水施工用材料均为易燃物,必须准备好相应的消防器材,作业面设置灭火器,并派专人看火。
4、施工前认真审核图纸,熟悉防水工程施工方案,并进行技术交底。
5、铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓、不起砂。
6、配比方法:先将胶粉放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅拌成糊状流体后方可使用。
7、在施工基面弹好基准线,将卷材预铺调整。
8、基面不得有明水,如果非常干燥,需在基面表层喷水保温。
9、地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。
四、操作工艺1、防水工艺流程:基层处理→胶浆配比→涂胶→铺贴聚乙烯丙纶防水卷材→水泥砂浆保护层→基层处理→刷冷底子油→铺第一层防水卷材→热熔封边→验收2、基层处理:2.1基层的凹槽缺陷用1:2.5水泥砂浆找平,达到表面光滑平顺。
2.2出屋面的管根、阴阳角等部位用1:2.5水泥砂浆抹出半径不小于50mm的圆弧角,注意管道连续集中处,管与管之间的管根也要处理到位,防止遗漏。
2.3铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。
屋面防水层施工作业指导书

目录1 适用范围 (2)2 工程概况 (2)3 编制依据及引用标准 (2)4 施工前准备 (2)5 施工工艺及方法 (2)6 质量控制措施 (4)7 安全保证措施 (4)8 文明施工和成品保护措施 (4)9 危险点分析及预控措施 (5)1.适用范围1.1本作业指导书适用于马鞍山当涂发电有限公司一期脱硝工程建(构)筑物屋面防水层施工。
2.工程概况2.1工程名称:马鞍山当涂发电有限公司一期脱硝工程2.2建设单位:马鞍山当涂发电有限公司2.3监理单位:安徽大唐电力工程监理有限公司2.4设计单位:江苏南京热电工程设计院2.5施工单位:中国大唐集团科技工程有限公司2.6工程内容:屋面防水等级为Ⅱ级,尿素综合楼、1#配电间、1#变频器间。
3.编制依据及引用标准3.1编制依据:设计施工图及工程施工质量验收规范及相关标准。
3.2《火电厂烟气脱硫工程施工验收及评定规程》DL/ T 5417-20093.3《电力建设安全工作规程》DL 5009.1-20023.4《电力建设施工技术规范》第一部分土建结构工程4.施工前准备4.1材料准备:3mm厚SBS改性沥青防水卷材、基层处理剂、汽油4.2机具准备:喷灯、铁抹子、滚动刷、钢卷尺、剪刀、笤帚、小线4.3人员组织:4.3.1管理人员的组织和职责:项目经理负责施工的质量和生产的全面管理;技术员负责编制施工方案、技术交底及资料的整理工作,并且指导操作人员作业;安全员负责对施工过程中的安全生产进行检查、监督,保证环境安全。
4.3.2操作人员的技术要求:施工队伍必须具有施工资质证,操作人员必须经过培训,经考试合格,持证上岗。
4.4作业条件:4.4.1将找平层表面的尘土、杂物彻底清除干净,坡度符合要求,表面顺平,阴阳角做成半径为100mm的圆弧形,表面必须干燥,含水率不大于9%。
4.4.2卷材必须验收合格、规格、技术性能符合设计要求及施工标准规定。
4.4.3施工前,找平层经监理验收合格。
屋面防水施工指导书(最全面)

XXX 项目部屋面作业专项施工方案中建海峡建设发展有限公司XXXXX项目部二O一四年七月十四日目录一、编制依据 (1)二、屋面工程概况 (1)三、屋面找平层施工 (1)1.施工准备 (1)2.操作工艺 (1)3.质量标准 (2)4.成品保护 (3)5.应注意的质量问题 (3)四、屋面防水层施工 (3)1.施工准备 (3)2.作业条件 (4)3.施工工艺 (4)4.质量标准 (7)5.细部构造 (8)6.应注意的质量问题 (8)7.成品保护 (8)五、发泡混凝土保温层施工 (9)1.施工准备 (9)2.机具配置 (9)3.施工条件 (9)4.采用材料 (9)5.施工方法及工艺 (9)6.应注意的质量问题 (10)7.成品保护 (10)六、面层施工 (11)七、节点构造图 (12)八、安全注意事项 (16)一、编制依据1、XXXX城项目61#-63#、66#、67#、71#-72#楼设计图及甲方相关指令。
2、12J201-1平屋面建筑构造(一)、11J930住宅建筑构造。
3、GB50345-2012屋面工程技术规范、GB50207—2012屋面工程质量验收规范。
二、屋面工程概况屋面为均为现浇钢筋混凝土屋面,上人屋面与不上人屋面均有做保温。
屋面、机房层屋面和阳台部分设计有防水层。
上人屋面和不上人屋面做法均为:现浇钢筋混凝土楼板,20厚1:3水泥砂浆找平层,1.5厚橡胶沥青防水涂料,3厚高聚物改性沥青防水卷材,泡沫砼2%找坡最薄处130MM,40厚C20砼钢防层,内配Φ4@200双向钢筋网,具体做法详见节点图。
三、屋面找平层施工1.施工准备(1)材料1〉水泥:32.5级普通硅酸盐水泥2〉砂:采用中砂,砂含泥量不大于2.0%,级配良好3〉配合比:20厚1:3(水泥:砂)(2)机具砂浆搅拌机、双轮手推车、长抹子、胶皮水管,铁抹子,短木杆。
(3)作业条件:1〉找平层施工前,屋面结构先进行隐蔽工程验收。
2〉各种穿过屋面的预埋管、女儿墙根通气孔,落水斗等根部按图纸要求处理好。
屋面防水工程施工作业指导书模板

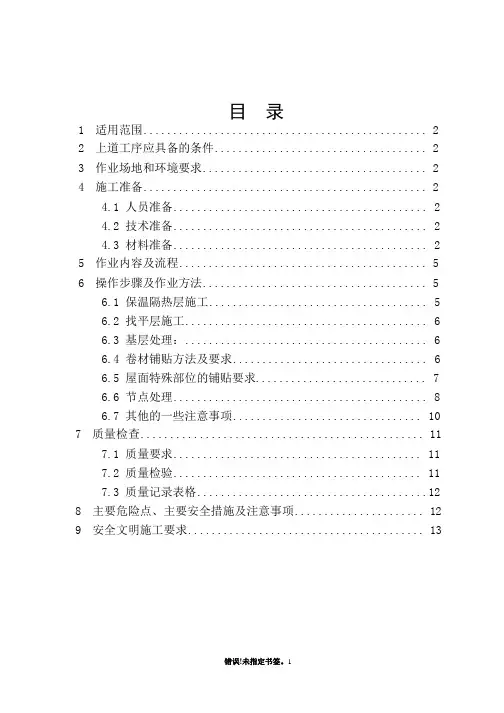

目录1 适用范围 (2)2 上道工序应具备的条件 (2)3 作业场地和环境要求 (2)4 施工准备 (2)4.1 人员准备 (2)4.2 技术准备 (2)4.3 材料准备 (2)5 作业内容及流程 (5)6 操作步骤及作业方法 (5)6.1 保温隔热层施工 (5)6.2 找平层施工 (6)6.3 基层处理: (6)6.4 卷材铺贴方法及要求 (6)6.5 屋面特殊部位的铺贴要求 (7)6.6 节点处理 (8)6.7 其他的一些注意事项 (10)7 质量检查 (11)7.1 质量要求 (11)7.2 质量检验 (11)7.3 质量记录表格 (12)8 主要危险点、主要安全措施及注意事项 (12)9 安全文明施工要求 (13)1 适用范围适用于变电站土建工程卷材(主要为高聚物改性沥青卷材和合成高分子卷材)屋面防水施工。
2 施工应具备的条件屋面保温层和找平层验收合格,并具有相关验收记录才能进行屋面防水的施工。
3 作业场地和环境要求3.1 卷材屋面防水施工前应预先将屋面上的杂物清除干净,基层应牢固稳定、干燥、清洁。
找平层砂浆强度不低于 500N/cm2。
3.2 雨天、雪天严禁进行卷材施工,五级风及其以上时不得施工,气温低于0℃时不宜施工,如必须在负温下施工时,应采取相应保暖措施,以确保工程质量。
热熔法施工时的气温不宜低于-10℃。
3.3 夏季施工时,屋面如有露水潮湿,应待其干燥后方可铺贴卷材,并避免在高温烈日下施工。
4 施工准备4.1 人员准备屋面防水必须由专业施工队伍负责完成,有从事过相同防水卷材施工的业绩。
在施工前应对全体施工人员进行安全、技术交底,其熟练的作业人员不少于总施工人数的 50%。
4.2 技术准备4.2.1 屋面工程施工前,施工单位应通过图纸会审,掌握施工图中的细部构造及有关技术要求,并应编制屋面防水施工方案或技术措施。
4.2.2 施工负责人应向班组进行技术交底。
内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法、工程质量及验收标准、保证质量的技术措施、成品保护措施和安全注意事项。
屋面防水作业指导书

屋面防水作业指导书1. 具体作业内容屋面防水作业是指在建筑物屋面进行防水处理的一项工作。
具体作业内容包括:•准备工作:清理屋面表面、检查屋面状况、确定防水材料和工具等。
•防水层施工:根据屋面结构和材料特点,选择合适的防水材料进行施工,确保屋面的防水效果。
•其他工作:修补已有的防水层,确保整体防水系统的完整性;对排水设施进行检查和维护,确保水流畅通。
2. 工具和材料准备在进行屋面防水作业之前,需要准备以下工具和材料:•防水材料:根据具体情况选择合适的防水材料,常见的有水泥基防水材料、沥青基防水材料、弹性体防水材料等。
•施工工具:刷子、滚筒、抹刀、钉子、锤子、铲子等,根据防水材料和具体工作需要进行选择。
•安全工具:安全帽、防滑鞋、防护手套、防护眼镜等。
•清洁工具:扫帚、刮刀、水桶等。
3. 施工步骤3.1 准备工作•清理屋面表面:使用扫帚清扫屋面上的杂物、灰尘和泥土。
•检查屋面状况:检查屋面是否有损坏、裂缝、漏水等问题,确保屋面整体结构完好。
•确定防水材料和工具:根据屋面结构和要求,选择合适的防水材料和工具。
3.2 防水层施工•预处理:根据防水材料的要求,进行必要的预处理工作,如抹灰、清洁、防腐等。
•施工方法:根据防水材料的特点和建筑物的结构,选择合适的施工方法。
常见的施工方法有涂刷法、贴膜法、喷涂法等。
•施工层数:根据防水要求和材料特性,确定施工的层数。
通常情况下,至少需要两层防水材料。
3.3 其他工作•修补已有防水层:对已有的防水层进行检查和修补,确保整体防水系统的完整性。
•排水设施维护:检查和清洁排水设施,确保水流畅通。
4. 安全注意事项•操作人员必须佩戴安全帽、防滑鞋、防护手套和防护眼镜等安全装备。
•施工现场应设置警示标识,避免他人误入危险区域。
•在高处作业时,需使用安全绳索和安全带等保护措施。
•注意防火防爆措施,保持施工现场的通风良好。
•防止防水材料接触强酸、强碱物质,避免材料变质。
5. 排查与维护•定期巡检屋面,及时发现和处理屋面损坏、漏水等问题。
屋面防水工程作业指导书(全)

屋面防水工程作业指导书1、目的/适用范围通过实施本作业指导书,以保证对产品质量要求预先鉴定工序的能力,实施有效的控制,实观公司确立的质量目标,最大限度地满足顾客的需要。
本指导书适用于建筑屋面工程质量的验收和施工。
2、职责2.1由经过培训考试合格并取得资格证书的防水工进行操作。
2.2试验人员负责检测。
2.3工长(或工号技术负责人)和质检部门负责过程控制。
3、技术标准/质量标准3.1采用的标准为《屋面工程验收规范》(GB50207—2012),《建筑工程施工质量验收统一标准》(GB50300—2013)o3.2屋面施工的一般规定:321屋面工程施工前,施工单位应进行图纸会审,并应编制屋面工程施工方案或技术措施。
3.2.2屋面施工时,应建立各道工序的自检、交接检和专职人员检查的"三检〃制度,并有完整的检查记录。
每一道工序完成,应经监理单位(建设单位)检查验收,合格后方可进行下一道工序的施工。
323屋面工程的防水层应由经资质审查合格的防水专业队伍进行施工。
作业人员应持有当地建设行政主管部门颁发的上岗证。
3.2.4屋面工程所采用的防水、保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
材料进场后,应按规定进行抽样复验,并提出试验报告后;不合格的材料,不得在屋面工程中使用。
3.2.5当下一道工序或相邻工程施工时,对屋面已完成的部分应采取保护措施。
3.2.6伸出屋面的管道、设备或预埋件等,应在防水层施工前安设完毕。
屋面防水层完工后,不得在其上凿孔打洞或重物冲击。
327屋面工程完工后,应按照施工图纸和施工规范的规定对细部构造、接缝、保护层等进行外观验收,并进行淋水或蓄水试验检验。
3.2.8屋面的保温层和防水层严禁在雨天、雪天和五级风及其以上时施工。
施工环境的气温应符合规范的规定要求。
施工环境气温项目粘结保温层热沥青不低于-10℃;水泥砂浆不低于5℃沥青防水卷材不低于5℃高聚物改性沥青防水卷材冷粘法不低于5℃;热熔法不低于C合成高分子防水卷材冷粘法不低于5℃;热熔法不低于-100C高聚物改性沥青防水涂料溶剂型不低于-5℃,水溶型不低于5℃合成高分子防水涂料溶剂型不低于-5℃,水溶型不低于5℃刚性防水层不低于5℃3.2.9屋面工程各子分部工程和分项工程的划分,应符合下表的要求:屋面工程各子分部工程和分项工程的划分分部子分部工程分项工程工程屋卷材防水屋面保温层,找平层,卷材防水层,细部构造面涂膜防水屋面保温层,找平层,涂膜防水层,细部构造程刚性防水屋面细石混凝土防水层,密封材料嵌缝,细部构造瓦屋面平瓦屋面,油毡瓦屋面,金属板材屋面,细部构造隔热屋面架空屋面,蓄水屋面,种植屋面3.2.10屋面工程各分项工程的施工质量检验批应符合下列规定“1卷材防水屋面、涂膜防水屋面、刚性防水屋面、瓦屋面和隔热屋面工程,应按屋面面积每IoOm2抽查一处,每处10m2,且不得少于3处。
SBS屋面防水工程施工作业指导书

目录1、施工准备 (1)2、施工工艺流程和顺序………………………………………………33、施工方法 (3)4、细部处理……………………………………………………………45、蓄水试验 (8)6、技术参数……………………………………………………………87、质量标准……………………………………………………………88、质量控制措施 (9)9、质量通病防治措施 (9)10、产品保护措施 (10)11、安全注意事项 (10)1、施工准备1.1防水材料选用和准备1.1.1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用3㎜厚的Ⅱ类拉力≥400N、延伸率≥5%的黄麻胎体SBS改性沥青防水卷材。
节点附加层应选用氯丁橡胶改性沥青防水涂料,要求固体含量≥43%,延伸≥4.5㎜,耐热度为80℃时5h无流淌、起泡。
密封材料选用SBS改性沥弹性密封膏,粘结性≥15㎜,耐热度下垂≤4㎜。
1.1.2防水材料的质量要求所用的SBS卷材改性沥青防水卷材、氯丁橡胶改性沥青防水涂料、SBS改性沥青弹性密封膏等均必须有出厂合格证。
进场后应抽样试验。
1.1.3防水材料保管SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。
贮存处应阴凉通风,避免日晒、雨淋和受潮。
1.1.4材料准备所用的防水材料应及时进场,并经抽样复试合格。
1.2劳动组织应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。
由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人,专业技术工人必须持证上岗。
1.3施工机具屋面防水施工需要的主要机具见下表。
主要施工机具需用计划表序号机具名称规格单位数量用途...1.4技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。
屋面防水施工作业指导书模板

屋面防水施工作业指导书编制依据及引用标准1.1设计施工图纸434-B6019S-T0201, 434-B6019S-T0202, 434-B6019S-T02031.2国家电网公司输变电工程《施工工艺示范手册》变电工程分册( 土建部分)1.3国家电网公司输变电工程《施工标准化作业手册》变电土建工程分册1.4《建筑施工手册》( 缩印本) 第四版1.5《砼结构工程施工质量验收规范》 GB50204-1.6《砼强度检验评定标准》 GBJ107-871.7《建筑工程施工质量验收统一标准》 GB50300-1.8 公司《质量、安全健康、环境管理手册》( -1-2)1.9《建筑施工手册》( 缩订本)2 工程概况及施工范围2.1工程概况: 本工程为益阳灰山港变电站屋面防水工程, 其中包括主控楼、10KV综合配电室、值守室、消防间的屋面。
主控楼屋面、10KV综合配电室、值守室屋面均采用C25混凝土, 消防间屋面采用C20混凝土进行浇灌。
最后均用SPS防水材料进行铺设。
2.2施工范围: 包括屋面支模、混凝土浇灌、女儿墙反叶制作、屋面保温层铺设、刚性屋面制作, SPS防水材料铺设。
3 施工作业人员配备与人员资格及职责分工4 施工所需机械装备及工器具量具、安全防护用品配备5 施工条件及施工前准备工作准备施工准备期间应做好如下工作:5.1施工用机械、工器具经试运行、检查性能完好, 满足使用要求;5.2进行原材料报验, 经见证取样, 复试合格;5.3技术员向作业人员进行书面安全技术交底并履行签字手续, 特殊工种持证上岗;5.4进行模板设计, 按组模图进行模板组拼5.5平整施工用场地, 清除浮石杂物及障碍物;5.6现场布置: 按作业项目区域定置平面图要求进行施工作业现场布置;5.7砂、石堆料场铺设硬化地面, 水泥存贮符合保管要求;5.8施工运输平整畅通, 并保持清洁, 落料和杂物及时清理。
6 作业程序、方法及要求6.1施工作业程序流程图6.2作业内容及要求6.2.1钢筋工程6.2.1.1材料控制a.钢筋进场时必须带有出厂合格证, 进场后应有材料员及时进行验收、整理、分类堆放, 抽样送检, 并做好标志, 堆放场地全部硬化且排水通畅。
屋面防水工程作业指导书

屋面防水工程作业指导书一、工程概况本工程位于ⅹⅹⅹ号,是一栋高层商住楼;地下一层甲类核6级二等人员掩蔽所(平时为自行车库)和污水泵房、进、排风机房等设备用房。
地上三十三层,地下两层;屋顶塔楼一层,建筑面积30786m2。
本工程为剪力墙结构,基础为桩筏联合基础,B户型住宅单元高度为99.45m,F户型住宅单元高度为84.25m,建筑物最高点为108.750 m。
本工程属二类建筑,建筑物耐久年限为50年,屋面防水等级为Ⅱ级。
楼梯间、机房、水箱间屋面为不上人屋面,其余所屋面为上人屋面;所有雨蓬为不上人雨篷,防水砂浆面层,不上人屋面SBS自带保护层。
屋面保温层均为50厚挤塑板,防水层为3mm厚二道SBS防水卷材。
二、编制依据1、由建设单位提供的ⅹⅹⅹ楼工程设计文件及与建设单位签定的施工合同;2、国家现行行业规范、工程建设标准、强制性条文;3、公司已施工过的工程实际经验;4、《建筑工程施工质量验收统一标准》GB50300-2001;5、屋面工程质量验收规范GB50207-2002;6、屋面工程技术规范GB50345-2004;7、公司《管理手册》、《程序文件》等。
三、施工部署(一)、设计要求本工程屋面工程做法有两种:楼梯间、电梯间及水箱间屋面为不上人屋面,其余为上人屋面;1、上人屋面做法:双层3厚聚酯胎SBS防水层(低温柔度为-20℃);2、不上人保温屋面做法:从上至下分别为:双层3厚聚酯胎SBS防水层(低温柔度为-20℃),自带保护层。
(二)施工工艺施工顺序:上人屋面:保温层施工→找坡层施工→找平层施工→防水层施工→隔离层施工→找平层施工→面层贴砖不上人屋面:保温层施工→找坡层施工→找平层施工→防水层施工1、施工准备1.1材料及要求:1.1.1高聚物改性沥青防水卷材(SBS)合格证和性能检测报告;进场材料要见证取样送检。
1.1.2高聚物改性沥青防水卷材规格,见下表1.2配套材料:70号汽油、二甲苯,用于稀释冷底子油及清洗受污染的部位。
屋面防水作业指导书

中国水电十五局咸阳水电家园1#-5#住宅楼工程屋面工程作业指导书编制:审核:审批:中国水电十五局建筑工程公司咸阳水电家园项目部2015.1.15屋面施工作业指导书1、适用范围本作业指导书适用于卷材屋面防水工程施工(主要包括找坡层、保温层、找平层、防水层等)。
2、编制依据2.1《建筑安装工程质量评定标准》GB50204-922.2《屋面工程质量验收规范》GB50207-20022.3《建筑施工工艺标准手册》2.4《建筑工程施工质量验收统一标准》(GB50300-2001)2.5《电力建设安全工作规程》(DL5009.3-2005)3、参加施工人员的资格及技术要求3.1屋面防水工:持证上岗,具有丰富的工作经验和操作技能。
3.2技术工:具有丰富的工作经验和操作技能。
3.3普工:具有一定的工作经验和操作技能。
3.4所有施工人员必须经三级安全考试合格后方可进入施工现场。
3.5施工前,所有施工人员必须认真学习技术交底,掌握本屋面防水设计的意图和特点,熟悉工艺流程及质量技术标准。
3.6进入施工现场,必须遵守现场有关规章制度,规范个人行为,注意整个施工队伍整体形象。
3.7作业人员在施工过程中,要做好文明施工,及时整理施工现场,做到工完、料净、场地清。
3.8作业人员在施工过程中要及时认真进行自检,发现问题及时消缺。
3.9施工人员要积极配合质检人员验收,对不合格的要立即处理4.施工准备阶段的控制4.1技术准备4.1.1图纸审核控制要点屋面工程施工前,应组织技术管理人员和施工操作人员会审屋面工程图纸,掌握施工图中的细部构造及有关技术要求,了解屋面防水设计的内容,审核包括防水等级和设防等防水相关要求,是否与屋面施工及验收规范和质量标准相冲突。
对设计中出现的遗漏、差错或不明确的内容,要以书面形式向设计院提出,并要求书面回复。
4.1.2施工方案控制要点施工单位应编制完善的屋面卷材防水施工方案,内容包括不同部位的防水施工方法、工艺及质量标准,质量保证措施。
屋面防水工程作业指导书

屋面防水工程作业指导书一、项目概述屋面防水工程是指对建筑物屋面进行防水处理,以防止雨水渗透进入建筑物内部,保护建筑物的结构和设备设施不受水侵蚀和损坏。
本作业指导书旨在为屋面防水工程提供详细的作业指导,确保工程质量和施工安全。
二、施工准备1. 施工前的准备工作:a. 确定施工图纸和设计要求,了解工程范围和施工要求。
b. 准备所需的材料、设备和工具,确保其质量和数量满足施工需要。
c. 安排施工人员,确保具备相应的技能和经验。
d. 安排施工现场,清理杂物,确保施工区域安全整洁。
2. 施工材料和设备:a. 防水材料:根据设计要求选择合适的防水材料,如防水卷材、防水涂料等。
b. 施工设备:包括刷涂设备、热风枪、焊接机等,确保设备完好并符合安全标准。
三、施工步骤1. 屋面表面处理:a. 清理屋面表面的灰尘、杂物和油污等,确保表面干净。
b. 检查并修补屋面的损坏部位,如裂缝、孔洞等,确保屋面表面平整。
2. 防水材料施工:a. 根据设计要求和施工图纸,选择合适的防水材料进行施工。
b. 若使用防水卷材,首先将卷材铺设在屋面上,确保卷材的平整和紧密贴合。
c. 若使用防水涂料,根据涂料的使用说明进行涂刷,确保涂层均匀且厚度符合要求。
3. 焊接和热风封边:a. 若使用的防水材料需要焊接,使用焊接机进行焊接,确保焊接牢固且无渗漏。
b. 对于防水卷材的边缘部分,使用热风枪进行封边处理,确保边缘牢固并防止水渗透。
4. 防水层保护:a. 防水层施工完成后,应及时进行保护措施,防止施工过程中的损坏。
b. 避免人员和设备在防水层上行走,以免造成压力和破坏。
c. 防止尖锐物体和锐利工具划伤或损坏防水层。
四、施工质量控制1. 施工过程中,应严格按照设计要求和施工图纸进行施工,确保施工质量符合要求。
2. 检查施工质量:a. 定期检查施工现场,确保施工过程中没有漏涂、漏焊、漏接等质量问题。
b. 对焊接部位、封边部位等关键部位进行重点检查,确保质量合格。
屋面防水工程作业指导书

屋面防水工程作业指导书一、引言屋面防水工程是建筑施工中非常重要的一项工作,目的是保护建筑物屋面免受水的侵害,确保建筑物的结构和内部设施的安全。
本作业指导书旨在提供详细的工作指导,以确保屋面防水工程的顺利进行。
二、准备工作1. 确定防水材料:根据建筑物的类型和要求,选择合适的屋面防水材料,如沥青、聚氨酯、PVC等。
2. 工具准备:准备必要的工具,如刷子、滚筒、刮刀、热风枪等。
3. 清理屋面:清除屋面上的杂物和污垢,确保屋面表面干净平整。
三、施工步骤1. 基层处理a. 检查基层:检查屋面基层的平整度和强度,如有不平整或损坏的地方,需进行修补。
b. 清洁基层:清除基层上的灰尘、油污等杂物,确保基层表面干燥干净。
c. 处理基层缝隙:填补基层的缝隙,确保基层的整体性和密封性。
2. 材料涂覆a. 预处理材料:根据防水材料的要求,进行必要的预处理工作,如加热、搅拌等。
b. 基层涂覆:使用刷子或滚筒将防水材料均匀涂覆在基层上,确保涂层的厚度和密度均匀一致。
c. 防水层涂覆:根据防水材料的要求,进行防水层的涂覆工作,确保涂层的厚度和密度满足要求。
d. 涂覆层数:根据建筑物的要求,进行必要的涂覆层数,确保防水层的可靠性和耐久性。
3. 管道和设备处理a. 管道防水:对屋面上的管道进行防水处理,使用专用的管道防水材料,确保管道的密封性。
b. 设备防水:对屋面上的设备进行防水处理,使用专用的设备防水材料,确保设备的密封性和稳定性。
4. 防水层修补和检查a. 修补漏洞:检查防水层是否存在漏洞,如有漏洞,及时修补。
b. 检查涂层:检查涂层的厚度和密度是否满足要求,如不满足,进行必要的修补和调整。
c. 检查管道和设备:检查管道和设备的防水处理是否完整和可靠,如有问题,进行必要的修补和调整。
四、安全注意事项1. 使用防护措施:在进行屋面防水工程时,必须佩戴防护手套、口罩、安全帽等个人防护装备。
2. 避免高温操作:在使用热风枪等工具时,要注意防止高温引起火灾或烫伤等意外事故。
房建工程屋面防水作业指导书

目录1、适用范围及编制依据 (1)2、施工准备 (1)3、操作工艺 (2)4、质量标准 (7)5、成品保护 (10)6、应注意的质量问题 (11)7、技术安全措施 (13)8、防水细部构造 (13)中国建筑工程总公司日月星城屋面防水作业指导书1、适用范围及编制依据:1.1 本作业指导书适用于日月星城屋面防水工程。
采用“骏达”JS-JD系列聚1.2.2《屋面工程质量验收规范》GB50207-2002。
1.2.3“骏达”JS-JDⅡ型系列聚合物水泥防水涂料;“恒垠牌” APP改性沥青防水材料产品使用说明书。
2、施工准备2.1.材料:2.1.1 “骏达”JS-JD系列聚合物水泥防水涂料:液料、粉料。
2.1.1.1准备涂膜防水层使用的材料:用量3kg/m2,厚度1.2mm。
2.1.2 “恒垠牌”塑性体APP改性沥青防水材料(厚度为3mm)热熔法施工。
2.1.2.1进场的涂料经抽样复验,技术性能符合质量标准。
2.1.2.2各种屋面防水的配套材料:聚氯乙烯密封材料、辅助材料(工业汽油)等准备齐全。
2.2.机具:棕扫帚、钢丝刷、计量器、搅拌器、塑料桶、开罐刀、棕刷、橡胶刮板、喷涂机械、剪刀、卷尺、铁抹子。
2.3.作业条件:2.3.1现场贮料仓库符合要求,设施完善。
2.3.2找平层已检查验收,质量合格,含水率符合要求。
2.3.3消防设施齐全,安全设施可靠,劳保用品已能满足施工操作需要。
2.3.4屋面上安设的一些设施已安装就位。
2.3.5雨天及五级风以上时不得施工。
2.4.人员要求:具有防水资质的作业员工6人。
中国建筑工程总公司2.5.APP改性沥青防水卷材的施工机具:机具名称规格数量用途小平铲小型2把清理基层用扫帚普通3把清扫基层用高压吹风机300W 1个清理基层用电动搅拌器300W 1台搅拌胶粘剂等用铁抹子6把压实防水卷材用压子小型2个压实防水卷材接缝用剪刀普通3把剪裁防水卷材用皮卷尺50m 1把度量尺寸用钢卷尺2m 4把度量尺寸用手持压辊ф40×50mm 2个压实防水卷材用墨斗1个弹基准线用粉笔1盒打标记用工具箱1个保存工具用3、操作工艺3.1“骏达”JS-JD系列聚合物水泥防水涂料冷作业涂膜防水施工工艺3.1.1基层处理:基层必须平整、牢固、干净、无明水、不平及裂缝处须先找平,渗漏处须先进行堵墙处理,阴阳角应做成圆弧角(其半径不小于50mm)。
屋面防水工程-施工作业指导书

目录1、防水材料选用和准备 (1)2、劳动组织 (1)3、技术准备 (1)4、施工条件准备 (1)二、施工工艺流程和顺序 (2)1、施工工艺流程 (2)2、施工顺序 (2)三、施工方法 (2)1、卷材铺贴方向 (2)2、冷底子油 (2)3、卷材搭接缝宽度 (2)4、掌握好卷材热熔胶的加热程度 (2)5、辊压、排气 (2)6、铺贴 (3)7、搭接缝施工 (3)四、细部处理 (3)1、水落口处理 (3)2、泛水节点处理 (3)3、凸出屋面的管道接口处理 (3)4、变形缝处理 (3)五、蓄水试验 (4)六、技术参数 (4)七、质量标准 (4)八、质量控制措施 (4)九、质量通病防治措施 (5)十、成品保护措施 (5)十一、安全注意事项 (5)一、施工准备1、防水材料选用和准备1.1、一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用3㎜厚的Ⅱ类拉力≥400N、延伸率≥5%的黄麻胎体SBS改性沥青防水卷材。
节点附加层应选用氯丁橡胶改性沥青防水涂料,要求固体含量≥43%,延伸≥4.5㎜,耐热度为80℃时5h无流淌、起泡。
密封材料选用SBS改性沥弹性密封膏,粘结性≥15㎜,耐热度下垂≤4㎜。
1.2、所用的SBS卷材改性沥青防水卷材、氯丁橡胶改性沥青防水涂料、SBS改性沥青弹性密封膏等均必须有出厂合格证。
进场后应抽样试验。
1.3、SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。
贮存处应阴凉通风,避免日晒、雨淋和受潮。
所用的防水材料应及时进场,并经抽样复试合格。
2、劳动组织根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。
由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人,专业技术工人必须持证上岗。
3、技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
屋面防水施工作业指导书编制依据及引用标准1.1 设计施工图纸434-B6019S-T0201,434-B6019S-T0202, 434-B6019S-T02031.2国家电网公司输变电工程《施工工艺示范手册》变电工程分册(土建部分)1.3国家电网公司输变电工程《施工标准化作业手册》变电土建工程分册1.4《建筑施工手册》(缩印本)第四版1.5《砼结构工程施工质量验收规范》GB50204-1.6《砼强度检验评定标准》GBJ107-871.7《建筑工程施工质量验收统一标准》GB50300-1.8公司《质量、安全健康、环境管理手册》(-1-2)1.9《建筑施工手册》(缩订本)2工程概况及施工范围2.1工程概况:本工程为益阳灰山港变电站屋面防水工程,其中包括主控楼、10KV综合配电室、值守室、消防间的屋面。
主控楼屋面、10KV综合配电室、值守室屋面均采用C25混凝土,消防间屋面采用C20混凝土进行浇灌。
最后均用SPS防水材料进行铺设。
2.2施工范围:包括屋面支模、混凝土浇灌、女儿墙反叶制作、屋面保温层铺设、刚性屋面制作,SPS防水材料铺设。
3施工作业人员配备与人员资格及职责分工4施工所需机械装备及工器具量具、安全防护用品配备5施工条件及施工前准备工作准备施工准备期间应做好如下工作:5.1施工用机械、工器具经试运行、检查性能完好,满足使用要求5.2进行原材料报验,经见证取样,复试合格;5.3技术员向作业人员进行书面安全技术交底并履行签字手续,特殊工种持证上岗;5.4进行模板设计,按组模图进行模板组拼5.5平整施工用场地,清除浮石杂物及障碍物;5.6现场布置:按作业项目区域定置平面图要求进行施工作业现场布置5.7砂、石堆料场铺设硬化地面,水泥存贮符合保管要求;5.8施工运输平整畅通,并保持清洁,落料和杂物及时清理。
6作业程序、方法及要求6.1施工作业程序流程图塌落度检混凝土试反叶制作保温层铺脚手架拆除刚性屋面6.2作业内容及要求621钢筋工程6.2.1.1材料控制a. 钢筋进场时必须带有出厂合格证,进场后应有材料员及时进行验收、整理、分类堆放,抽样送检,并做好标志,堆放场地全部硬化且排水通畅。
b. 钢筋经试验合格后方可使用,取样必须符合有关抽样复试规定。
6.2.1.2钢筋加工钢筋由现场钢筋场加工制作,现场就位绑扎。
钢筋下料前认真审查图纸绘出各处形状和规格的单根钢筋图并按要求加以编号,分别计算钢筋下料长度和根数,填好钢筋下料表,再进行下料,各种钢筋的下料长度必须按规范要求进行计算。
按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种经过检验,然后挂牌堆放好。
6.2.1.3钢筋的接头受力钢筋的锚固长度l a)见下表(d为钢筋直径( 2) 钢筋绑扎前再次检验钢筋的型号、数量、制作精度等均应符合设计及有关规范要求。
( 3) 钢筋绑扎:按图纸标示顺序进行绑扎, 由一端向另一端依次进行。
受力钢筋接头位置正确, 其接头相互错开。
每个接头的位置相应互相错开45d, 接头钢筋面积的百分率小于50%。
( 4) 钢筋保护层厚度:施工中钢筋要有足够的保护层, 保护层可用高标号砂浆垫控制。
垫块中预埋铅丝, 砂浆垫块的长宽一般不小于50mm, 间隔1m, 侧面的垫块应与钢筋绑牢。
(5) 负弯矩钢筋用马蹬,防止钢筋踩踏变形。
6.2.2 模板工程本工程基础模板采用木胶合板模。
施工前搞好交底和检查, 保证模板应有的刚度、强度、稳定性。
安装模板前先复查屋面标高及中心线位置, 弹出屋面边线, 屋面板面标高, 应符合设计要求。
6.2.2.1 模板设计屋面板模:模板采用12mm厚木胶合板,大面侧模钉4根60 X 80竖直拦条,小面侧模钉2根60X 80竖直拦条,每个拦条分别用1根平撑1根斜撑撑在木桩上固定。
模板支撑系统采用满堂红钢管组合支架, 各楼屋面标高、坡度用水准仪控制。
模板上孔洞等用胶纸或腻子封堵补平相邻间模板接口用双面胶海绵胶带贴齐拼严, 模板表面要求平整、光洁。
6.2.2.2模板安装: 安装前应将屋面的边线及屋面的设计标高进行核对.安装前在侧模內侧划出中心线、在屋面横梁处弹出屋面中心线,将中心对准,并用水平尺校正找平,并用斜撑和水平撑支牢钉紧,模板安装按工序进行。
6.2.2.3 拆模A 、拆模时间a. 不受力的侧模,应在砼强度能保证其表面及棱角不受损环时方可拆模。
b. 承重模应在与结构同条件养护的试件下列规定强度时方可拆除。
B、拆模时禁止野蛮施工, 用力拉撬模板, 损坏砼及模板, 防止安全事故的发生。
C、拆模后应及时清除模板上的污物, 并刷隔离剂, 按指定位置分类堆放, 以备再用。
6.2.4 混凝土工程本工程混凝土施工因保证屋面的质量和增强屋面的自防水能力采用商品混凝土, 混凝土用机动翻斗车送至浇筑地点,人工浇筑。
按规范要求进行坍落度测定及试块留置, 确保混凝土施工质量。
1、浇筑前的检查混凝土浇筑前必须对模板、尺寸、规格、数量和位置进行检查验收其偏差值必须符合现行国家标准《混凝土结构工程施工及验收规范》的规定, 模板支撑的稳定性以及接缝的密合性必须符合要求; 模板进行预检, 符合要求后, 方可进行浇筑。
运送混凝土时合理安排运输力量保证混凝土连续工作。
2、混凝土的浇筑振捣混凝土拌合物运至浇筑地点后, 立即浇筑入模。
在浇筑过程中, 如混凝土拌合物的均匀性和稠度发生较大变化时, 及时处理。
使用插入式振捣器应快插慢拔, 插点要均匀排列, 逐点移动, 按顺序进行, 不得遗漏做到均匀振实。
移动间距不大于振捣作用半径的 1.5 倍。
振捣上一层时应插入下一层5cm, 以消除两层间的接缝。
平面振捣器的移动间距应保证振动器的平板覆盖已振实的边缘。
3、混凝土浇捣注意事项A、浇筑基础混凝土时, 每层先浇边角, 后浇中间.B 、浇筑时不得直接冲击模板, 防止模板移位。
C、混凝土的振捣采用插入式振动器, 加强混凝土的振捣, 提高混凝土的密实度和抗拉强度, 减小收缩, 保证施工质量。
振动器在每一插点上的振捣延续时间, 以混凝土表面出现水泥浆和不再出现气泡、不再显著沉落为度, 一般控制在20--30s, 最短不少于10s; 振动棒不得过振和碰撞模板和钢筋。
每层混凝土刚浇完后, 有规则等距地用振动棒垂直插入已浇筑的混凝土层5cm, 使其达到密实, 保证上下层结合良好。
在用振动棒将其振动密实后, 在用平板振动器在上面振动一次, 以保证混凝土的密实和混凝土的自防水能力。
D 、为防止模板表面产生混凝土气泡, 应在混凝土初凝前进行二次振捣确保混凝土密实、表面光滑。
外露混凝土表面在初凝前分二次搓平压E、混凝土自高处倾落时, 其自由倾落高度不宜超过2m, 如超过2m 时, 应设溜槽或串筒。
4、女儿墙的反叶制作为提高屋面的防水能力, 先在女儿墙外多浇注10cm 高的混凝土, 用来防止女儿墙外因较低而而造成雨水渗漏。
5、刚性屋面的制作在浇筑一定厚度混凝土以后再里面铺设一次钢筋搭接的钢筋网, 用来增加屋面的刚度。
使屋面整体性加强, 增加屋面的防水能力。
6、混凝土的养护混凝土浇筑完后, 在常温条件下12小时内覆盖养护, 浇水次数以保证混凝土湿润为宜,养护时间不少于七昼夜。
当日平均气温低于+5 C 时, 模板及混凝土表面用塑料薄膜和草袋、草垫或麻布袋进行严密覆盖(双层)保温, 不得浇水, 并经常检查薄膜的完整情况和混凝土的保湿效果。
7、SPS 防水材料的铺设a、涂刷基层处理剂要均匀一致;b、阴阳角做300mm 宽附加层, 沉降缝做1米宽的附加层干铺;c、确定卷材铺贴方向, 并在基层弹线, 然后铺贴卷材, 卷材与基层采用满铺, 卷材与卷材采用满铺并密实;d、卷材搭接: 纵向搭接宽度>80mm, 短边搭接>100mm, 热熔法搭接处要有沥青挤出, 卷材应从低处向高处铺贴;e、卷材施工完毕后, 必须对搭接部位、端部及卷材收头部位进行密封处理, 用灰刀抹平, 使其形成明显的沥青条;f 、卷材铺贴经检验合格后, 即将防水表面清扫干净, 并对防水层采取保护措施。
6.2.5 脚手架工程本工程脚手架全部采用扣件式钢管脚手架, 楼面板采用满堂红架。
1、满堂红架: 满堂红架纵横立杆间距宜为1200mm, 且应避开楼面梁位置,纵横水平杆步距为1300mm。
2、所有立杆下均应垫设枕木, 带通线在枕木上定出每根立杆位置, 再搭设第一道横杆, 搭设过程中确保立、横杆横平竖直; 立杆根部应设扫脚杆纵横连接; 所有扣件需拧紧, 不得有松扣现象。
3、脚手架的两端、转角处以及每隔6-7根立杆, 应设支杆及剪刀撑。
支杆和剪刀撑与地面的夹角不得大于是60°。
支杆埋入地下深度不得小于30cm。
架子高度在7m以上或无法设支杆时,竖向每隔4m、横向每隔7m 必须与建筑物连接牢固4、脚手板应满铺, 不应有空隙或探头板, 与墙面间距不得大于20cm; 脚手板搭接长度不得小于20cm, 对头接处应设双排小横杆且间距不大于20cm; 在架子拐弯处, 脚手板应交错搭接; 脚手板应铺设平稳并绑牢, 不平处用木块垫平并钉牢, 但不得用砖垫; 在架子上翻脚手板时, 应由两人从里向外按顺序进行, 工作时必须系好安全带, 下方应设安全网。
5、斜道板、跳板等坡度不得大于1: 3, 宽度不得小于1.5m, 并应钉防滑条(间距不得大于30cm)。
6、外脚手架要求满挂密目安全网,所有横杆外漏部分长度一致, 高处作业的平台、走道、斜道等应装设1.05 m高的防护栏杆和18c m高的挡脚板。
并在醒目位置悬挂”防止高空坠落”、”防止落物伤人”等安全警示标志牌7、拆除脚手架应自上而下顺序进行, 严禁上下同时作业或将脚手架整体推倒。
搭设脚手架时作业人员应系好安全带, 作业人员应密切, 配合上下传递物品应用传递绳, 严禁抛掷。
施工区周围应设围栏或警告标志, 并由专人监护, 严禁无关人员入内。
上下传递物品应用传递绳, 严禁抛掷。
7 质量控制及质量验收7.1 质量控制标准按照《电力建设施工质量验收及评定规程第 1 部分: 土建工程》DL/T5210.1 —的第10.3条进行质量验收, 主要检查项目如下:( 1) 轴线位置偏差: 10mm 。
( 2) 标高偏差: 0—-10mm( 设备基础应控制在± 1mm, 满足无垫片安装要求) 。
(3)截面尺寸偏差:+8〜-5mm。
( 4) 表面平整度偏差: 3mm( 此标准较规范提高了5mm, 以满足无垫片无积水要求$) 。
( 5) 预留洞口中心偏差: 15mm。
7.2 工艺纪律及质量保证措施7.2.1 执行以项目部总工程师为首的质量责任制, 实行自检、互检、专职检三级管理制度; 按照谁施工、谁负责的基本原则, 明确质量责任制健全质量奖罚机制, 严格执行质量奖罚条例; 实行”质量一票否决权” 制度, 上道工序不合格不能进入下道工序施工。
