某钢排架结构厂房施工组织设计方案

某钢排架结构厂房施工组织设计方案

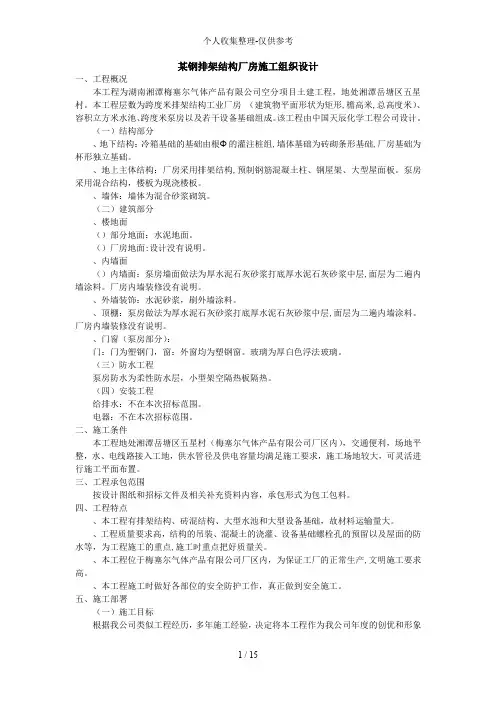

某钢排架结构厂房施工组织设计一、工程概况本工程为湖南湘潭梅塞尔气体产品有限公司空分项目土建工程,地处湘潭岳塘区五星村。

本工程层数为跨度米排架结构工业厂房(建筑物平面形状为矩形,檐高米,总高度米)、容积立方米水池、跨度米泵房以及若干设备基础组成。

该工程由中国天辰化学工程公司设计。

(一)结构部分、地下结构:冷箱基础的基础由根Φ的灌注桩组,墙体基础为砖砌条形基础,厂房基础为杯形独立基础。

、地上主体结构:厂房采用排架结构,预制钢筋混凝土柱、钢屋架、大型屋面板。

泵房采用混合结构,楼板为现浇楼板。

、墙体:墙体为混合砂浆砌筑。

(二)建筑部分、楼地面()部分地面:水泥地面。

()厂房地面:设计没有说明。

、内墙面()内墙面:泵房墙面做法为厚水泥石灰砂浆打底厚水泥石灰砂浆中层,面层为二遍内墙涂料。

厂房内墙装修没有说明。

、外墙装饰:水泥砂浆,刷外墙涂料。

、顶棚:泵房做法为厚水泥石灰砂浆打底厚水泥石灰砂浆中层,面层为二遍内墙涂料。

厂房内墙装修没有说明。

、门窗(泵房部分):门:门为塑钢门,窗:外窗均为塑钢窗。

玻璃为厚白色浮法玻璃。

(三)防水工程泵房防水为柔性防水层,小型架空隔热板隔热。

(四)安装工程给排水:不在本次招标范围。

电器:不在本次招标范围。

二、施工条件本工程地处湘潭岳塘区五星村(梅塞尔气体产品有限公司厂区内),交通便利,场地平整,水、电线路接入工地,供水管径及供电容量均满足施工要求,施工场地较大,可灵活进行施工平面布置。

三、工程承包范围按设计图纸和招标文件及相关补充资料内容,承包形式为包工包料。

四、工程特点、本工程有排架结构、砖混结构、大型水池和大型设备基础,故材料运输量大。

、工程质量要求高,结构的吊装、混凝土的浇灌、设备基础螺栓孔的预留以及屋面的防水等,为工程施工的重点,施工时重点把好质量关。

、本工程位于梅塞尔气体产品有限公司厂区内,为保证工厂的正常生产,文明施工要求高。

、本工程施工时做好各部位的安全防护工作,真正做到安全施工。

单层工业厂房施工组织设计

单层工业厂房施工组织设计

单层工业厂房施工组织设计一、工程概况本工程为多跨单层工业厂房,建筑面积24000平方米,主要由三部分组成:第一部分为总成偶件车间,第二部分为恒温车间,第三部分为生活间.其平面、立面、剖面和主要作法如图1所示.本车间抗震烈度按8度设防。

其结构类型:车间为预制钢筋混凝土铰结排架,生活间为砖混结构。

基础工程:总成偶件车间和恒温车间为钢筋混凝土杯形基础,车间内有大量的现浇钢筋混凝土设备基础。

生活间为钢筋混凝土条形基础。

地上结构:总成偶件车间、恒温车间为预制柱(现场预制)、预制屋面大梁、基础梁、屋面板以及预制陶粒混凝土外墙板(现场预制),有两道现浇钢筋混凝土圈梁。

生活间为现砌砖墙、预制短向钢筋混凝土空心楼板,在每层楼板处现浇一道钢筋混凝土圈梁。

设备方面:总成偶件车间内设有动力暗线、照明明配线、雨水、下水、上水暗线,外围设有上行下给暖气系统,厂房中心设有辐射布置的暖风机。

恒温车间内设有动力、照明暗线,上水下水、雨水和空调系统。

生活间设有动力照明暗线,上下水及采暖系统。

室外设有给水管网、排水管网、雨水管网、热力地沟系统,以及高压电缆、照明电缆系统。

本工程特点是工程量大,现场现浇钢筋混凝土量大,材料供应较紧,非标准设计较多,现场场地宽阔,整个工程要求一年建成,故应精心组织协作,才能多快好省地完成任务。

二、施工准备应认真抓好“三通一平",即水通、电通、道路通和场地平整,搭建必要的生活设施,落实设计施工图.1。

生产准备(1)障碍物清除:将地上地下障碍物搞清楚,然后作出障碍物清理计划。

(2)场地平整:利用铲运机、推土机等大型机械,按设计的室外地坪标高进行平整。

(3)电源经计算选用一台360千伏安变压器,做好临时外线和变电站的申请、安装和通电工作,并尽量利用正式电源。

(4)临时上水外线按消防用水要求,施工用水即够用,故确定管径为φ75毫米向自来水公司申请、安装和通水。

但应尽量利用正式上水。

(5)场内场外修筑6米宽临时施工道路,大部分结合永久道路的路基修筑。

某厂房工程施工组织设计

某厂房工程施工组织设计

某厂房工程施工组织设计1. 项目概述本文档为某厂房工程的施工组织设计,旨在详细规划施工过程中的组织安排、资源分配和施工计划等内容。

本工程的主要目标是按时、按质、按量完成某厂房的建设,并确保施工过程的安全和顺利进行。

2. 施工组织结构2.1 项目部项目部是工程施工组织的核心,负责统筹协调各个施工阶段的工作,并与业主、设计方、监理单位等进行沟通和协调。

项目部由项目经理、技术负责人、质量负责人、安全负责人、物资采购负责人等组成,各成员具有相关的资质和经验。

2.2 施工班组根据工程施工的需要,设立相应的施工班组。

每个施工班组根据工种和工作内容划分,包括钢筋班组、混凝土班组、砌筑班组、油漆班组、安装班组等。

每个班组由一名班组长负责,负责组织和指导班组成员的施工工作。

3. 资源分配3.1 人力资源根据工程施工的规模和工期等因素,合理安排施工人员的数量和结构。

人员的招聘和选拔应严格按照相关资质和技能要求进行,确保施工过程中的技术水平和施工质量。

3.2 物资资源根据工程施工的需要,合理安排物资的供应和使用。

物资的采购要符合相关的质量标准,并确保供应的及时性和充足性。

同时,对物资的使用要加强管理和监控,确保物资的合理利用和节约。

3.3 设备资源根据工程施工的需求,合理安排设备的投入和使用。

设备的选择应根据施工的工艺和要求进行,确保设备的性能和安全。

4. 施工过程安排4.1 施工顺序根据工程施工的特点和要求,合理安排施工的顺序和流程。

各个施工工序之间要有合理的衔接和协调,避免施工过程中的冲突和延误。

4.2 施工计划制定详细的施工计划,包括施工工序、施工时间、施工顺序等内容。

施工计划要符合工程的实际情况,并充分考虑施工过程中的不确定因素,如天气等。

4.3 安全措施在施工过程中,必须要重视安全工作。

制定施工安全计划,并确保施工过程中的安全措施得以执行。

同时,加强安全教育和培训,提高施工人员的安全意识和技能。

5. 施工质量控制5.1 质量目标明确施工质量的目标和要求,确保工程质量符合相关的标准和规范。

二层工业厂房工程施工组织设计书

二层工业厂房工程施工组织设计书

二层工业厂房工程施工组织设计书1 工程概况该工业厂房共二层,总建筑面积1960M, 钢筋混凝土结构,总高度9.663M,该工。

有关设计情况简介如下:结构部分:基础采用桩基础,桩深度10M,基础形式为桩承台和条形基础。

该框架结构柱截面尺寸为800mm×800mm,梁截面为200mm×550mm。

板厚均为100mm。

该工程混凝土强度等级:桩C25,柱、梁板为C35,其余为C20。

水文地质情况:地下水有两层,第一层埋深14.20 ~15.80m,第二层埋深约为23~23.55m,地下水位低于基坑底标高(埋深13.5m),故可以不考虑降水。

但基础桩应考虑地下水影响。

场地情况:场地基本设防烈度为7 度,建筑场地类别属Ⅰ类。

气象资料:本地区最高气温34.4℃,最低气温-21.1℃,年平均气温10.2℃,最冷平均气温-1.4℃,最热月平均气温23.9℃,年降雨量671mm,日最大降雨量149mm,冬期最大冻结深度0.93m,大积雪厚度为0.37m,常年夏季主导风向为东南风,冬季为北风,四季分明。

6. 7 月份为雨期。

2 施工方案设计2.1 划分施工层、施工段,确定施工流向该工程分为五个施工层。

地基为第一施工层,该施工层就一个施工段;第一层为第二施工层,该施工层分为4个施工段,具体划分如下图:第二层为第三施工层,该施工层分为4个施工段,划分跟第二施工层一样;房顶为第四施工层,该施工层就一个施工段。

装饰工程为第五施工层。

施工流向为各施工段从西到东。

2.2 划分施工过程第一施工层:场地平整定线,打桩,土方来挖,土方运输,土方回填,基础垫层,钢筋混凝土基础。

第二施工层各施工段分为:钢筋工程,模板工程,混凝土工程,墙体砌筑,构造柱,现浇梁,楼梯,门窗,装饰安装。

第三施工层同第二施工层。

第四施工层:建造屋顶架,铺设屋面。

第五施工层:外部装饰和内部装饰。

2.3 确定施工顺序场地平整→打桩→土方开挖→土方运输→土方回填→基础垫层→钢筋混凝土基础→墙体砌筑→钢筋混凝土柱→钢筋混凝土基础→墙体砌筑→钢筋混凝土柱→钢筋混凝土基础→墙体砌筑→钢筋混凝土柱→钢筋混凝土基础→墙体砌筑→钢筋混凝土柱→钢筋混凝土梁浇注→楼板浇注→钢筋混凝土柱浇注→墙体砌筑→钢筋混凝土梁浇注→楼板浇注→钢筋混凝土柱浇注→墙体砌筑→钢筋混凝土梁浇注→楼板浇注→钢筋混凝土柱浇注→墙体砌筑→钢筋混凝土梁浇注→楼板浇注→钢筋混凝土柱浇注→墙体砌筑→安装屋架→铺设屋面→外部装饰→内部装饰。

工业厂房施工组织设计(含框排架、设备基础)

工业厂房施工组织设计(含框排架、设备基础)

第一章工程概况1.1工程简介项目名称:生活纸工业园造纸2#机土建主体工程建设地点:漯河市召陵区阳山路北段东侧建设单位:漯河银鸽生活纸产有限公司设计单位:中国海诚工程科技股份有限公司监理单位:河南省育兴建设工程管理有限公司施工单位:河南派普建设工程有限公司1.2工程概况2#机造纸车间全长181.18米,宽47米,主体第1、2段为单层,局部有夹层;第3、4段主体为单层,毗屋2层。

主跨柱顶标高为8米和15.5米,主要柱距为7.5米,跨度22.5+24.5米,采用混凝土柱轻钢屋面排架结构体系。

横向6-7、15-16、25-26轴间设伸缩缝,该造纸车间除第一工段外均有吊车设备。

造纸车间内共设有4个封闭楼梯间。

本工程±0.000标高相当于绝对标高74.3米(黄海高程),室内外高差为300mm。

本工程设计建筑结构使用年限为50年,结构安全等级为2级,地基基础设计等级为丙级。

本工程建筑物抗震设防烈度为6度,抗震设防类别为丙类,框架结构抗震设防等级为4级。

砌体部分:±0.000以下为MU10混凝土砌块、Mb10水泥砂浆砌筑,并用Cb20混凝土灌孔(如为多孔混凝土砌块);±0.000以上为MU10混凝土砌块、Mb7.5混合砂浆砌筑;内墙采用蒸压加气混凝土砌块。

混凝土部分:基础垫层为C15混凝土,厚度100mm,四周伸出基础边100,局部砖砌体下为300厚素混凝土垫层。

承台及承台以上除图中注明外均为C30混凝土,采用预拌商品混凝土,禁止使用现场搅拌混凝土。

构造柱、统过梁、压顶梁、过梁、栏板采用C25混凝土。

容水(浆)构筑物采用C30防水密实混凝土,抗渗等级为S6。

钢材部分:所有主钢材(梁及其连接板、加劲板、柱底板)除另有注明外,材料均采用Q345B钢,次要构件采用Q235B钢。

在焊接承重结构中,当板厚大于40mm时采用防止钢材层状撕裂的Z向钢。

所有高强螺栓除另有注明外,均采用10.9级,本工程采用摩擦型高强螺栓,接触面抗滑移系数不小于0.45。

工业厂房施工方案

工业厂房施工方案

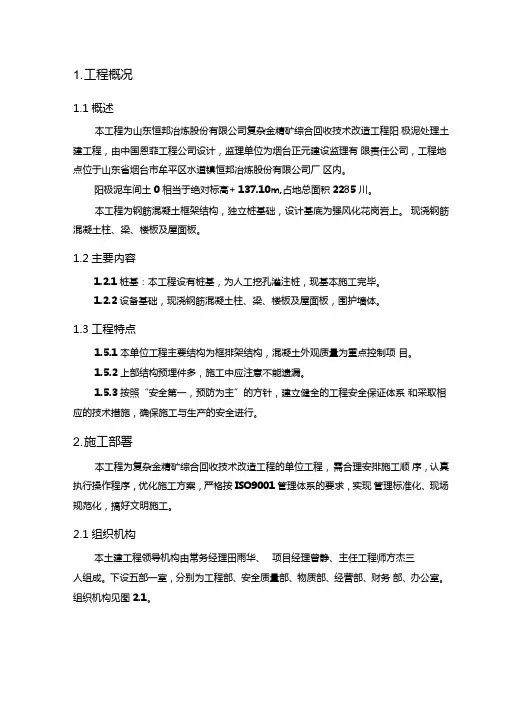

1. 工程概况1.1概述本工程为山东恒邦冶炼股份有限公司复杂金精矿综合回收技术改造工程阳极泥处理土建工程,由中国恩菲工程公司设计,监理单位为烟台正元建设监理有限责任公司,工程地点位于山东省烟台市牟平区水道镇恒邦冶炼股份有限公司厂区内。

阳极泥车间土0相当于绝对标高+ 137.10m,占地总面积2285川。

本工程为钢筋混凝土框架结构,独立桩基础,设计基底为强风化花岗岩上。

现浇钢筋混凝土柱、梁、楼板及屋面板。

1.2主要内容1.2.1桩基:本工程设有桩基,为人工挖孔灌注桩,现基本施工完毕。

1.2.2设备基础,现浇钢筋混凝土柱、梁、楼板及屋面板,围护墙体。

1.3工程特点1.5.1本单位工程主要结构为框排架结构,混凝土外观质量为重点控制项目。

1.5.2上部结构预埋件多,施工中应注意不能遗漏。

1.5.3按照“安全第一,预防为主”的方针,建立健全的工程安全保证体系和采取相应的技术措施,确保施工与生产的安全进行。

2. 施工部署本工程为复杂金精矿综合回收技术改造工程的单位工程,需合理安排施工顺序,认真执行操作程序,优化施工方案,严格按ISO9001管理体系的要求,实现管理标准化、现场规范化,搞好文明施工。

2.1组织机构本土建工程领导机构由常务经理田雨华、项目经理曾静、主任工程师方杰三人组成。

下设五部一室,分别为工程部、安全质量部、物质部、经营部、财务部、办公室。

组织机构见图2.1。

图2.1项目组织机构图作业层由三个队组成:土建施工队、预制构件制作队、综合队。

各专业队施工任务划分如下:(1)土建施工队:基础土方、钢筋、模板、混凝土、砌砖、抹灰等分项工程的施工;(2)综合队:现场临时用水用电、施工设备维护保养、预埋件的制作。

22施工安排为了使施工有组织、有次序的进行,使工期、质量目标如期实现,我部将加强管理,以周进度计划进行考核。

2.3施工准备2.3.1 技术准备(1)组织图纸自审和会审,编制关键工序、特殊工序的作业指导书,并按IS09001标准及我公司程序文件的要求对特殊工序进行工序能力的评定(2)项目主任工程师、技术员在认真学习设计文件的基础上,准备各种所需施工及验收规范、规程、质量评定标准,标准图集及各种记录表格。

(完整版)设备基础施工方案

(完整版)设备基础施工方案

目 录1.编制依据:⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ ..⋯⋯⋯⋯⋯ .2-2⋯⋯⋯⋯⋯⋯⋯⋯ .. ⋯⋯⋯⋯1.1.施工图纸 2-21.2.施工规范图集⋯⋯⋯⋯⋯⋯ ...⋯⋯⋯ .2-22.工程概况:⋯⋯⋯⋯⋯⋯⋯⋯⋯ ..⋯⋯⋯⋯⋯⋯⋯ .2-32.1.总体概况⋯⋯⋯⋯⋯⋯⋯⋯ ....⋯ ..⋯⋯2-2 2.2.设备概况⋯⋯⋯⋯⋯⋯⋯⋯⋯.⋯ .⋯⋯2-33.施工准备:⋯⋯⋯⋯⋯⋯⋯⋯⋯ .⋯⋯⋯⋯ .⋯⋯⋯ 3-113.1.材料选择⋯⋯⋯⋯⋯⋯⋯⋯ ....⋯ ..⋯⋯.3-4 3.2.技术准备⋯⋯⋯⋯⋯⋯⋯⋯ ....⋯ ..⋯⋯.4-5 3.3.现场准备工作⋯⋯⋯⋯⋯⋯⋯ ....⋯ .⋯⋯ .5-6 3.4大体积砼温度计算和温度应力计算⋯.⋯⋯ .6-114.分项工程的施工方法:⋯⋯⋯⋯⋯⋯⋯ ..4.1.设备基础开挖⋯⋯⋯⋯⋯⋯ ..⋯⋯ .⋯⋯ .11-12 ..11-17 ⋯⋯⋯⋯⋯⋯⋯ .⋯⋯4.2.设备基础钢筋绑扎12-13 4.3.设备基础预留孔洞及基坑支模⋯⋯ .⋯⋯ ..13-14 4.4.基坑盒体⋯⋯.⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯.14-154.5.混凝土浇筑⋯⋯ .⋯⋯⋯⋯⋯⋯⋯⋯⋯ .15-164.6.设备基础电气预埋及线路附设⋯⋯⋯⋯ ..16-175.安全文明施工:⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ .⋯ ...⋯ ..17-20附图1.编制依据1.1.施工图纸:序号图纸名称建筑施工图结构施工图图纸编号出图日期1 2建施7 2001年5月结施55-59 2002年5月1.2.施工规范图集:序号图集名称图集编号备注1 2 3GB50204-92GBJ199-88仿 88J7砼结构工程施工及验收规范砼外加剂应用技术规范钢梯国标国标图集2.工程概况2.1.总体概况2.1.1.本工程是属国防科工委科研楼。

建筑面积为7662平米,由A、B、C三段组成,平面形式呈“L”型。

2.1.2.结构类型为A、C段为排架结构,单层厂房;B段为框架结构,四层。

设备基础专项施工方案

设备基础专项施工方案

设备基础专项施工方案第四节设备基础专项施工方案一、设备基础工程概况1、设备基础工程概况转子厂房为单层钢结构工业厂房,南北方向跨度为120米,东西方向跨度为256.78米,其中设有大体积钢筋砼设备基础。

基础混凝土采用C30防水砼,抗渗等级P6,垫层采用C15素混凝土100厚,出基础边100,基础板厚局部超过1m,因此基础设备施工为本工程的重难点。

2、质量要求本工程要符合国家现行的质量验收标准,确保工程合格。

3、工程特点1)工程量大:设备基础的总混凝土量、总钢筋、总模板均较大。

2)精度要求高:该设备基础共有螺栓孔、预埋件较多。

而且设备基础外型复杂,变截面较多,因此在施工时误差要控制到最小,施工难度较大。

3)质量要求高:本工程要符合国家现行的质量验收标准,确保工程合格。

4)工期紧张:设备基础总工程量较大,工序繁杂,交叉作业较多,而且工期较短。

4、重点、难点分析及对策1)工程量较大:由于设备基础工程量较大工期较短,而且设备基础施工处于关键线路上,如果设备基础施工出现工期滞后则直接影响总工期。

对策:为了使设备基础顺利施工不影响总体工期,应及时提供公用设备、工艺设备和施工所需材料,避免因材料供应不及而造成的窝工。

在材料供应合理的情况下尽量采取平行施工加强管理,以加快施工进度。

2)精度控制:本工程精度控制主要在以下两个方面:螺栓孔定位、各部位标高。

对策:由于精度要求较高,测量则成为关键的步骤,在测量设备和人员配置上采用精度较高的测量仪器和较熟练的施测人员。

每个定位点和标高要多次复核,多人检查。

在安装螺栓孔模板时保证安置正确,要做好自检、互检、专检,以确保定位正确,标高正确。

3)质量要求质量目标为符合国家现行质量验收标准,通过质检验收并评为合格。

由于本工程施工工序复杂,交叉作业较多,一旦出现质量问题将对工程的总体施工质量和进度产生重大影响,因此必须提高质量意识,严格要求,精心施工。

对策:施工过程中严格按照ISO9001质量保证体系的要求施工,严格抓原材料质量和各工序的隐蔽工程验收的质量验收,严格按照工程的质量标准精心组织施工,以保证本工程达到预定的质量目标。

钢架结构厂房施工组织设计

钢架结构厂房施工组织设计

第一章编制依据1.1指导思想本施工组织设计在国家全然建设路线、方针和政策指导下,从施工的全局动身,依据本工程的技术经济特点,确定施工方法、劳动组织、技术组织措施等,安排施工进度和劳动力、材料、机械、构件的需求,以及估量施工中的各种需要及其变化,协调施工中各部门之间的关系,使施工建立在科学合理的根底上,从而做到优质、低耗、高效地保质、保量、保平安按期完成施工任务,取得最好的经济效益和社会效益。

1.2编制依据1.2.1国务院公布的?建设工程质量治理?〔国务院令第279号〕1.2.2有关的国家或行业标准及施工操作标准等技术1.2.3湖南省地点及相关文件1.2.4施工中执行的技术标准及标准工程的执行现行国家、地点公布的标准标准、规程及相关政策要紧有:(1)钢结构设计标准(GB50017-2003)(2)钢结构工程施工及验收标准(GB50205-95)(3)钢结构工程质量评定标准(GB50221-95)(4)建筑钢结构焊接规程(JBJ81-2002)(5)钢结构制作安装施工规程(YB9254-95)(6)钢结构检测评定及加固技术规程(YB9257-96)(7)建筑防腐蚀工程施工及验收标准(GB50212-91)(8)建筑防蚀工程质量检验评定标准(GB5022-95)(9)钢结构高强度螺栓连接的设计施工及验收规程(JGJ82-91)(10)门式刚架轻型房屋钢结构设计规程〔CECS102:2002〕(11)冷弯薄壁型钢结构技术标准(GB50018-2002)第二章工程概况2.1总体概况工程名称:仓库业主:湖南荣康药业设计方:株洲市墨工建筑设计院质量要求:市级优良工期要求:方案2021年12月8日开工,2021年4月7日竣工,总工期175个日历天。

工程范围:按业主方招标文件工程量清单及对应施工图纸上涵盖的所有工作内容。

2.2现场概况湖南株洲县渌口工业园,交通及施工场地情况良好,施工用电及用水已全然到位。

由于建设地点属亚热带区,全年光照充分,年平均气温约为19℃,工程施工期间正值春季,雨水较多,必须采取相应的措施组织施工。

工业厂房土建施工方案

工业厂房土建施工方案

厂房土建施工方案1. 工程概况1.1概述本工程为四川中腾能源科技有限公司遂宁化工生产厂区土建工程,由XX公司设计,工程地点位遂宁四川中腾能源科技有限公司厂区内。

阳极泥车间土0相当于绝对标高XX m,占地总面积xxtfo本工程为钢筋混凝土框架结构,独立桩基础,设计基底为强风化花岗岩上。

现浇钢筋混凝土柱、梁、楼板。

屋面为钢结构屋面。

1.2主要内容1.2.1桩基:本工程设有桩基,为人工挖孔灌注桩。

1.2.2设备基础,现浇钢筋混凝土柱、梁、楼板及屋面板,围护墙体。

1.3工程特点1.5.1本单位工程主要结构为框排架结构,混凝土外观质量为重点控制项目o1.5.2上部结构预埋件多,施工中应注意不能遗漏。

1.5.3按照“安全第一,预防为主”的方针,建立健全的工程安全保证体系和采取相应的技术措施,确保施工与生产的安全进行。

2. 施工部署本工程为四川中腾能源科技有限公司工程,需合理安排施工顺序,认真执行操作程序,优化施工方案,严格按ISO9001管理体系的要求,实现管理标准化、现场规范化,搞好文明施工。

2.1组织机构本土建工程领导机构由常务经理XX项目经理、工程师XX三人组成。

下设五部一室,分别为工程部、安全质量部、物质部、经营部、财务部、办公室。

图2.1项目组织机构图作业层由三个队组成:土建施工队、预制构件制作队、综合队。

各专业队施工任务划分如下:(1)土建施工队:基础土方、钢筋、模板、混凝土、砌砖、抹灰等分项工程的施工;(2)综合队:现场临时用水用电、施工设备维护保养、预埋件的制作。

22施工安排为了使施工有组织、有次序的进行,使工期、质量目标如期实现,我部将加强管理,以周进度计划进行考核。

2.3施工准备2.3.1 技术准备(1)组织图纸自审和会审,编制关键工序、特殊工序的作业指导书,并按IS09001标准及我公司程序文件的要求对特殊工序进行工序能力的评定。

(2)项目主任工程师、技术员在认真学习设计文件的基础上,准备各种所需施工及验收规范、规程、质量评定标准,标准图集及各种记录表格。

单层工业厂房施工组织设计

单层工业厂房施工组织设计

装置扩建项目施工组织设计1 编制说明1.1 本施工组织设计为***********装置扩建项目冷冻站工程土建、设备安装、工艺管线、采暖通风与消防等项目的综合施工指导书。

1.2 由于时间紧,任务重,我方决定在施工中加大一次性投入的人力、物力和周转材料,施工时按节假日不休息进行安排,以保证工期,同时敬请建设单位给予配合并监督指导。

1.3 本施工方案按加快施工进度、保证工程质量、减少成本为宗旨进行编制。

1.4 本施工组织设计没有考虑地下也许出现的障碍物,也没有考虑地下水位对施工的影响, 若发生上述情况时,另行编制施工方案。

1.5 本施工组织设计未涉及非标设备制作。

2 工程概况2.1 设计概况该项目主体采用单层钢筋混凝土排架结构,钢筋混凝土独立基础,陶粒混凝土空心砌块围护结构;建筑面积410平方米,建筑总高12.7m。

其他专业含:设备安装、工艺管线、采暖通风与消防等项。

2.2 工程地点及特性本工程位于**********厂内,原冷冻站北侧,系新建项目。

2.3重要工程量2.3.1土建工程:混凝土:267立方米;砌块:223立方米;红砖:30立方米。

2.3.2设备安装:2.3.3工艺管线:碳钢管线634米(规格为Φ720*8~Φ25*2.5),镀锌钢管Φ25*2.5 24米,不锈钢管线Φ57*3.5 25米,阀门91台,各类管件449个。

2.3.4暖通:轴流风机6台,焊接钢管202米,散热器17组,阀门38台。

2.3.5:消防:消火栓3套,热镀锌钢管69米,阀门1个,灭火器8具,灭火器箱4具。

3 编制依据3.1 法律、法规的名称及编号3.1.1 《中华人民共和国建筑法》3.1.2 《中华人民共和国安全生产法》3.1.3 《中华人民共和国环境保护法》3.1.4 《中华人民共和国固体废物污染环境防治法》3.1.5 《建设项目环境保护管理条例(国务院令第253号)》3.1.6 《建设工程安全生产管理条例》3.2 设计文献的名称及编号3.2.1建筑设计图纸AR3300-00~AR3300-113.2.2结构设计图纸ST3300-00~ST3300-093.2.3设备安装设计图纸SE3300-00~SE3300-073.2.4工艺安装设计图纸PIP3300-00~PIP3300-093.2.5暖通安装设计图纸HVA3300-00~HVA3300-063.2.6消防安装设计图纸FP3300-00~FP3300-023.3 规范、规程的名称及编号;《建筑工程施工质量验收统一标准》 GB50300-2023 《建筑地基基础施工质量验收规范》 GB50202-2023 《砌体工程施工质量验收规范》 GB50203-2023 《混凝土结构工程施工及验收规范》 GB50204-2023 《屋面工程质量验收规范》 GB50207-2023 《建筑装饰装修工程施工质量验收规范》 GB50210-2023 《建筑地面工程施工质量验收规范》 GB50209-2023 《混凝土强度检查评估标准》 GBJ107-87 《工程测量规范》 GB50026-93 《钢筋焊接及验收规程》 JGJ18-2023《钢结构工程施工质量验收规范》 GB50205-2023 《建筑钢结构焊接技术规程》 JGJ80-2023《机械设备工程施工及验收通用规范》 GB50231—98 《压缩机、风机、泵安装工程施工及验收规范》 GB50275―98 《现场设备、工业管道焊接工程施工及验收规范》 GB50236—98 《工业设备及管道绝热工程施工及验收规范》 GBJ126-89《工业金属管道工程施工及验收规范》 GB50235-97《石油化工有毒、可燃介质管道工程施工及验收规范》 SH3501-2023 《石油化工设备及管道隔热技术规范》 SH3010-2023 《工业金属管道工程质量检查评估标准》 GB50184-93《建筑给排水及采暖工程施工质量验收规范》 GB50242-2023 3.4 公司标准的名称及编号3.4.1 施工组织设计管理规定Q/JH223·21101.01-2023 3.4.2 施工技术方案管理规定Q/JH223·22101.02—20233.4.3 施工技术管理通用标准 Q/JH222·21100.01-20233.5 施工现场实际情况。

新建厂房工程施工组织设计

新建厂房工程施工组织设计

新建厂房工程施工组织设计编制说明:本施工组织设计纲要,依据工程施工图纸,招标文件,答疑补充文件及现场情况和国家现行施工规范等文件编制。

重点是工程策划,即施工技术方案,施工总体平面布置,工程质量保证,工期安排,特殊及重要分部、分项工程的施工方法与技术措施,主要管理措施等几大部分。

一旦中标,我们将以本施工组织设计为依据,以本施工组织设计作为作业指导书,以指导施工,创建文明,安全“双达标”施工工地,创造优良工程。

一、指导思想及实施目标(一)指导思想组织施工的指导思想为:科学管理,质量,安全第一,信誉,用户第一,以质量为宗旨,按照ISO9002质量标准建立健全工程质量保证体系,选配高素质的项目经理,总工程师及工程技术人员,施工管理人员,组成项目经理部,精心组织,精心施工,严格管理,严格要求,优质低耗,高速地完成本项施工任务,争创一流工程水平。

(二)实施目标严格履行合同,确保实现以下目标:1、质量目标优良等级标准质量指标:分项工程优良率80%、合格率100%2、工期目标投标工期有效施工期90天,确保投标工期的实现。

3、安全施工目标采取有效措施,杜绝重大伤亡事故,一般事故频率控制在3‰以内,确保达到“安全达标优良工地”。

4、文明施工现场目标确保文明施工,达到综合考评优良标准。

5、环境目标采取积极有效措施,做到文明生产,文明施工,确保施工期间不扰乱周围居民和单位的正常生活秩序,不污染城市,道路及周边环境卫生。

6、工程回访积极履行各项承诺,质量保修严格按建设部文件执行。

对建设项目根据业主的要求进行质量保修终身责任制,工程竣工后,每年回访一至二次。

二、工程概况和工程特点(一)设计特点本工程采用中国建筑科学院STS钢结构设计软件计算,冶金建研院PS2000钢结构计算。

本工程设计单层按排架结构设计,高层按框架结构设计,基础为独立柱混凝土基础,结构节点按刚节点计算,梁柱采H型钢,钢材采用Q345B的Mn钢,厂家为莱钢或济钢产品,彩钢板采用宝钢、浦金或鞍钢产品,保温材料为聚苯乙烯。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章工程概况1.1工程简介项目名称:生活纸工业园造纸2#机土建主体工程建设地点:XX市召陵区阳山路北段东侧建设单位:XX银鸽生活纸产XX设计单位:中国海诚工程科技股份XX监理单位:XX省育兴建设工程管理XX施工单位:XX派普建设工程XX1.2工程概况2#机造纸车间全长181.18米,宽47米,主体第1、2段为单层,局部有夹层;第3、4段主体为单层,毗屋2层。

主跨柱顶标高为8米和15.5米,主要柱距为7.5米,跨度22.5+24.5米,采用混凝土柱轻钢屋面排架结构体系。

横向6-7、15-16、25-26轴间设伸缩缝,该造纸车间除第一工段外均有吊车设备。

造纸车间内共设有4个封闭楼梯间。

本工程±0.000标高相当于绝对标高74.3米(黄海高程),室内外高差为300mm。

本工程设计建筑结构使用年限为50年,结构安全等级为2级,地基基础设计等级为丙级。

本工程建筑物抗震设防烈度为6度,抗震设防类别为丙类,框架结构抗震设防等级为4级。

砌体部分:±0.000以下为MU10混凝土砌块、Mb10水泥砂浆砌筑,并用Cb20混凝土灌孔(如为多孔混凝土砌块);±0.000以上为MU10混凝土砌块、Mb7.5混合砂浆砌筑;内墙采用蒸压加气混凝土砌块。

混凝土部分:基础垫层为C15混凝土,厚度100mm,四周伸出基础边100,局部砖砌体下为300厚素混凝土垫层。

承台及承台以上除图中注明外均为C30混凝土,采用预拌商品混凝土,禁止使用现场搅拌混凝土。

构造柱、统过梁、压顶梁、过梁、栏板采用C25混凝土。

容水(浆)构筑物采用C30防水密实混凝土,抗渗等级为S6。

钢材部分:所有主钢材(梁及其连接板、加劲板、柱底板)除另有注明外,材料均采用Q345B钢,次要构件采用Q235B钢。

在焊接承重结构中,当板厚大于40mm时采用防止钢材层状撕裂的Z向钢。

所有高强螺栓除另有注明外,均采用10.9级,本工程采用摩擦型高强螺栓,接触面抗滑移系数不小于0.45。

本工程地脚螺栓采用Q235钢制作;檩条采用高X力涂锌檩条,钢材为连续热浸镀锌而成,镀锌量为275g/㎡;压型钢板采用热镀锌钢板,使用符合要求的Q215、Q235钢材制作。

1.3现场施工条件临时供水:使用桩基施工单位撤出后留下的1眼深井,供水量满足施工现场和生活区的要求。

临时供电:在北侧围墙里侧设有一台能满足现场使用要求的变压器一座。

临时道路:待建建筑物东、西侧和南侧均可以做为临时道路使用。

场地已基本平整,打桩工程已基本完成。

1.4工程承包X围本工程承包X围是:造纸车间的土建、卫生、暖通、构筑物、消防、电气、给排水及防雷工程,不含桩基工程。

质量目标:合格工程。

施工工期:180 日历天(含节假日、风雨天)。

承包方式:包工、包料、包工期、包质量、包安全文明施工。

1.5本工程施工的重点、难点本工程为生活纸工业园造纸2#机土建主体工程,工程量大、工期紧、质量要求高,其具有下列施工特点及难点:1、本工程单层铺展面积大,垂直运输及水平运输分散,为施工运输机械工作X围提出较高的要求。

2、本工程工期要求紧,8千多平方米的建筑物在180 天内必须完成,为此要求投入的周转材料、劳动力较多。

3、该造纸车间内设备多,预埋件工程量很大,且预埋件的预埋精度较高,纸机生产线的预埋件高度偏差在2~3mm,而生产线长度大约有50多米,施工难度大,测量要求高,如何精确埋设预埋件将是施工的一个难点;且部份预埋件较大(如设备基础、白水槽部分),如何保证预埋件下砼的密实度将是一个施工难点。

4、首层设备基础多且大,且又埋设深(-6米左右),为保证工期,该部分施工必须在除设备基础外的基础部分施工完成后进行,为此,施工难度加大,且造成基坑开挖、支护、深基坑排水及土方回填较为困难。

5、部份设备的安装将与土建同步进行(如造纸车间的吊车梁),为保证流水作业需划分的流水施工段,为此出现交叉作业多。

6、因本工程牵涉到的专业较多,如何做好各专业之间的协调与组织将是工程管理上的一个重点。

第二章施工部署及组织机构2.1施工目标根据该工程的具体情况,结合我公司多年来在大中型工业与民用建设项目中,包括许多大型工业厂房、纸厂项目和高层建筑工程中的施工经验和总承包能力,确定的总目标是: 充分发挥我司在基础、土建、水电安装、装修等方面的综合优势,利用在技术装备、人员、材料等方面充足完备的有利条件,以我司的整体实力为基础,严格按照项目法施工,并按照GB/Y19001:2000 质量管理体系、GB/T24001-1996环境管理体系、GB/T28001-2001 职业健康安全管理体系要求,严格质量、环境、职业健康安全管理,确保达到优质、高速、安全、低消耗的预期目标,按期完成本工程。

2.1.1 质量目标合格工程。

2.1.2 工期目标在180天内完成本工程施工合同所包含内容。

2.1.3 环境目标(1)施工噪声场界达标:昼间≤75dB、夜间≤55dB。

(2)施工现场目视无扬尘,道路运输无遗洒。

(3)固体废弃物实现资源化、无害化、减量化管理。

(4)对有毒、有害废物进行有效控制和管理,减少环境污染。

(5)生产、生活污水排放符合地方标准。

(6)节能降耗,减少资源浪费。

2.1.4 职业健康安全目标(1)杜绝火灾事故。

(2)杜绝重伤、死亡事故。

(3)杜绝机械事故(4)年度轻伤事故频率控制在2.5‰以内。

2.1.5 文明施工目标确保市级文明工地,争创省双优样板工地。

2.2施工管理组织机构2.2.1 管理组织机构我司对本工程特别重视,将在施工现场设立以一级项目经理为首的项目经理部,组建“XX银鸽生活纸工业园造纸1#、2#机车间工程项目部”,组成一个项目管理部门齐全、人员责任岗位明确、精干高效率的项目管理班子,统一对工程的质量、安全、工期、成本进行管理。

严格按照项目法组织施工,并在施工质量上认真贯彻GB/T19001-2000、GB/T24001-1996、GB/T28001-2001管理体系标准。

项目施工管理组织机构如下所示。

项目管理机构由项目领导层、专业管理层和劳务层组成。

(1)项目领导层由一名项目经理、两名生产副经理(土建一名、安装一名)、一名项目总工程师组成,以项目经理为首的精明强干的领导班子全权组织该工程的生产诸要素,项目经理是企业法人在本工程上的代表,具有人事调动、成本控制、管理决策、设备租赁的权利,对工程进度、质量、安全负直接领导责任。

①项目经理为工程的总负责人,直接领导材料设备部、成本合约部;②生产副经理负责项目工程部,负责土建、安装施工;③项目工程师负责项目内业技术部、质安部;(2)项目管理层由各专业工长和内业管理人员组成,负责项目各项工程的具体实施。

在本工程中,成立各专业管理部门,设置如下:①工程部:负责本工程的现场施工、任务计划等管理;②质量部、安全部:负责本工程的质量、安全生产、文明施工管理;③技术部:负责档案资料、工程施工技术交底.技术资料、钢筋翻样、模板翻样等管理;④材料设备部:负责工程材料采购、进场组织、周转材料料具对内租赁、现场机械设备对内租赁、现场用电的设计布置、现场机具的操作、维修、保养等管理;⑤成本合约部:负责项目成本控制、预算、成本核算、合同管理。

(3)项目作业层主要为施工现场一、二线工人,由具有一定技术水平和操作经验、并参与过纸厂建设的队伍组成,配合成建制有等级的施工队伍作为补充组成。

施工项目管理组织机构框图如下:2.2.2 主要管理人员根据本工程施工特点及我司管理实力,我司将派出近年来承接过较多的工业厂房及高层综合楼,施工经验丰富,其施工项目均达到优良以上标准的项目管理人员组成该项目部,为确保工程施工质量,项目部质检员将配备 2 名,其中质安部经理1 名,土建2 名,安装1 名,主要管理人员见附件。

2.3施工分段根据本工程施工工期紧及工程量较大、施工难点较多、各专业工长交叉作业的特点,对施工管理组织提出了较高的要求,其中合理进行分段作业,是保证工程顺利进行的重要条件。

鉴于此,我们通过认真分析比较,决定按如下方式进行分段作业:整个工程按15-16轴伸缩缝处划分为东(16-29轴)、西(1-15轴)两个施工段进行独立作业,安排两支作业队伍进行施工。

首先施工除设备基础部分外的基础部分工程,待其余基础部分施工完毕后,再进行16-29轴内设备基础施工,以确保各个施工段能保证处于流水状态和缩短工期。

施工工艺流程如下:基础工程施工工艺流程为:定位测量放线→土方开挖及破桩头→基础3:7石砂垫层回填施工→承台基础、基础梁施工→纸机设备基础施工(定位放线→开挖→基础施工→埋件→回填)→土方回填、夯实→基础验收。

主体工程施工工艺流程为: 扎柱筋→支柱模→浇柱砼→搭内架→支梁底模→绑梁筋→安装预埋件→装梁侧模、板模→扎梁板筋→浇梁板砼→砼养护→至上层柱筋→(循环)→吊车梁设备安装。

屋面工程施工工艺流程为:安装屋面排架→焊接屋面钢结构→檩条安装→拉杆、螺栓安装→屋面压型金属板安装。

室内装饰工程施工工艺流程为:门窗框安装→内、外墙面抹灰→楼地面工程→室内细部工程→门窗安装、门油漆→水电工程安装→修补、清理。

2.4劳动力计划2.5材料计划材料供应,是保证工期与质量的最关键的一环。

搞好材料供应,主要应抓好以下几个方面:(1)周密计划:根据施工预算的工程量,列出材料一览表,做到周密细致、无遗漏。

(2)及时采购:安排足够的采购人员,按照施工进度计划的要求,及时组织材料的采购,进场工作,避免在施工中出现停工待料的情况。

(3)仔细检查:采购人员应把好第一道关,材料应有合格证明,严禁次品或不合格材料进场。

材料进场时,工地质安部须组织认真的抽查、复检工作。

建立材料员、质安组、工地施工人员层层把关的检验制度,使材料合格率达到100%,并报监理公司及建设方现场代表审查,不合格者坚决运出施工现场。

为保证工程质量,在材料品种的选择特别是在一些主材料方面,必须经过考察与比较,采用目前应用广泛的优良品种。

周转材料计划如下表所示:2.6施工机械设备一览表施工机械一览表如下:2.7施工准备2.7.1 技术准备2.7.1.1 施工图设计技术交底及图纸会审:(1)合同签订接到施工图纸后,项目总工马上组织有关工程技术人员熟悉施工图纸,领会设计意图,做好图纸会审前的准备工作。

(2)图纸会审必须有组织、有步骤地进行,先分别学习,后集中内部预审。

(3)图纸会审的重点和内容:①.图纸数量是否齐全,地质资料是否齐全;②.总平面与施工图的几何尺寸、平面位置、标高是否一致;③.建筑与结构构造是否存在不能施工或施工难度大,容易导致质量、安全或加大费用等方面的问题;④.工艺管道、电气线路、运输道路与建筑之间有无矛盾,管线之间的关系是否合理;⑤.公司的技术装备及施工技术,能否满足设计和施工安全的要求,公司是否持有施工图中所列的各种图集、标准;⑥.是否用取了特殊材料或新型材料,材料的来源和供应是否有保证;⑦.同项目总工整理图纸会审记录,经参加各方签字后,由资料员发给图纸持有人。
