大型场地平整工程施工方案(完整版)
场地平整工程施工方案(完整版)

目录(一)总体说明 (1)1、编制说明 (1)2、工程概况 (1)3、工程质量、工期及安全目标 (2)4、总体施工方案及施工进度计划 (2)5、施工组织 (3)(二) 施工组织设计文字说明 (8)1、主要工程项目的施工方案、施工方法 (8)2、确保工程质量和工期的措施 (12)3、工期保证措施 (15)4、雨天施工措施 (16)5、质量、安全保证体系 (16)6、安全保证体系 (19)7、文明施工管理 (22)8、拟投入本工程的主要施工机械设备表 (25)(一)总体说明1、编制说明1.1 编制范围本施工组织设计编制范围为:上海临港新城东港区一期工程陆域堆场地基处理。
1.2 编制依据1.2.1 依据业主所发招标文件和上海临港新城东港区一期工程陆域堆场地基处理项目场地平整工程现场踏勘考察的实际情况。
1.2.2 依据土石方工程施工技术规范。
1.2.3 依据对施工现场考察了解的施工条件、周围环境及我公司的综合施工生产能力和资源状况。
1.3 编制原则1.3.1 以科学先进的施工管理、施工方法和施工工艺为手段。
1.3.2 以满足施工安全、工程质量要求和施工工期为目标。
2、工程概况2.1 地理位置2.1.1临港新城重装备区上海临港新城东港区一期工程陆域堆场地基处理场地平整工程位于E4路以东、D1路以南,海堤路以北,E41路以东,面积约为23万平方米。
2.2 交通、通讯条件交通条件便利。
沿线工程施工和生活用水便利。
电力发达,可就近搭接。
施工用电条件良好。
3、工程质量、安全目标3.1 质量目标本工程的质量目标是:一次验收合格。
3.2 安全目标安全生产是企业取得良好经济效益的重要手段之一。
我公司将严格执行国家及建设部等部门颁发的有关施工技术安全规则,坚持文明施工,做好施工现场的环境保护和劳动保护工作。
积极与有关部门取得联系,确保现有道路上的车辆的安全运行和施工安全。
施工中的机械作业等遵守相应的操作规程,并责任到人。
场地平整施工方案(1)

第一章、工程概况及特点编制说明编制目的编制目的:场地平整是将需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。
场地平整是整个工程建设的基础,它的质量好坏,将直接关系到变电工程施工和运行过程中的整体安全。
为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。
编制依据(1)国核电力规划设计研究院设计施工图、《图纸会审纪要》及设计提供的有效技术资料等。
(2)国家现行有关规程、规范和标准。
(3)本公司有关文件。
施工特点工期紧,该工程场地面积",跑道总长度米。
第二章、施工组织机构施工组织机构图(见下图)项目经理兼总指挥技术质量安全物资信息岗位职责:项目经理兼总指挥项目经理是项目全过程施工生产的组织者、指挥者和全权责任者。
本工程项目经理兼任场地平整施工总指挥。
(1)负责对施工人员的合理安排及任用。
(2)负责工程资金调配使用,保证施工顺利进行。
(3)根据项目管理方法,对工程的全过程进行计划、组织、协调和控制。
(4)负责落实项目法人、监理工程师有关工程质量和施工进度等方面的指令在施工中有效地贯彻执行。
(5)负责建立与质量、安全、文明施工及环境保护等体系相适应的机构,明确职责权限并监督其有效运行。
项目副经理兼副总指挥(1)负责场地平整施工全过程的生产、劳动组织管理和调度。
(2)负责对施工的过程进行控制,下达施工计划。
(3)负责施工质量监控、安全监察和文明施工的组织管理。
(4)项目经理不在时,代其行使项目经理职责。
项目总工兼副总指挥(1)负责场地平整施工全过程的技术管理工作。
(2)负责督促人员组织、材料供货计划、机具设备配置计划、技术交底、施工作业指导书等的制定和实施。
(3)负责督促安全目标的实施、质量目标的落实,负责落实场地平整施工过程中质量、安全措施的实施情况。
场地平整工程施工方案

场地平整工程施工方案目录一、前言 (3)1.1 编制依据 (3)1.2 工程概况 (4)1.3 施工目的和意义 (5)二、施工准备 (5)2.1 施工材料准备 (7)2.1.1 土壤分类及检测 (8)2.1.2 土方机械选择 (9)2.1.3 水泥、砂、石等材料质量要求 (10)2.2 施工设备准备 (11)2.2.1 土方开挖设备 (12)2.2.2 平整设备选择 (13)2.2.3 其他辅助设备 (15)2.3 施工队伍组织 (15)2.3.1 人员分工与调度 (16)2.3.2 安全培训与教育 (17)2.3.3 施工现场布置与管理 (19)三、场地平整施工工艺 (20)3.1 施工流程 (21)3.1.1 前期准备工作 (22)3.1.2 土方开挖与运输 (23)3.1.3 场地整形与验收 (24)3.1.4 绿化与景观布置 (26)3.2 关键技术要点 (27)3.2.1 土方开挖的精度控制 (28)3.2.2 平整度的检测与控制 (29)3.2.3 施工过程中的环境保护措施 (31)3.3 施工质量控制 (32)3.3.1 材料质量监控 (33)3.3.2 施工过程监控 (33)3.3.3 工程验收标准 (35)四、施工进度计划 (36)4.1 总体施工进度安排 (36)4.2 分阶段施工进度计划 (38)4.3 进度调整与优化措施 (38)五、施工现场管理 (39)5.1 施工现场布置与管理 (41)5.2 施工现场安全与防护措施 (42)5.3 施工现场文明施工管理 (43)六、环境保护与文明施工 (44)6.1 环境保护措施 (45)6.2 文明施工管理要求 (46)6.3 应急预案与事故处理 (47)七、施工成本控制 (48)7.1 施工成本预算与核算 (50)7.2 成本控制措施 (51)7.3 成本效益分析 (52)一、前言随着城市化进程的加速,各类建筑项目如雨后春笋般涌现,对土地资源的需求也日益迫切。
大型场地平整工程施工方案

大型场地平整工程施工方案1. 引言大型场地平整工程是指对大面积场地进行平整处理的施工工程。
这种工程常见于土地开发、建筑施工等领域,旨在为后续工程提供一个平整、稳定的基础。
本文档将详细介绍大型场地平整工程的施工方案。
2. 工程概述大型场地平整工程通常包括以下主要步骤:1.场地勘测和测量2.场地清理和准备3.场地平整4.场地调试和检测5.前期工程收尾3. 场地勘测和测量在进行大型场地平整工程之前,首先需要对场地进行勘测和测量。
这一步骤的目的是确定场地的整体情况,包括地形、土壤类型、地下水位等,以便为后续的平整工作做好准备。
4. 场地清理和准备场地清理和准备是大型场地平整工程的重要步骤。
在这一阶段,需要清理场地上的杂草、石块等杂物,并对可能存在的地下管线、电缆等进行标记和保护。
同时,还需将场地的污水、垃圾等清理干净,确保施工环境的整洁。
5. 场地平整在场地清理和准备完成后,可以开始进行场地平整工作。
大型场地平整通常采用机械平整的方式进行,其中包括以下步骤:1.土方开挖:根据设计要求,使用挖掘机等工具对场地进行开挖,确保场地的坡度、高度符合要求。
2.土方填筑:将开挖出的土方进行填筑,利用压路机等工具进行压实,确保场地的稳定性。
3.土壤调整:根据土壤测试结果,对土壤进行调整,以满足后续工程的要求。
4.平整表面:使用刮平机等工具对场地表面进行平整处理,确保表面平整度达到设计要求。
6. 场地调试和检测完成场地平整后,需要进行场地调试和检测,以确保平整工程的质量。
这一步骤通常包括以下内容:1.地表沉降测试:利用测量仪器对场地进行地表沉降测试,检查平整效果是否达到设计要求。
2.土壤密实度测试:使用密实仪等工具对土壤的密实度进行测试,确保土壤的稳定性和质量。
3.坡度检测:使用水平仪等工具对场地的坡度进行检测,确保坡度符合设计要求。
7. 前期工程收尾完成场地调试和检测后,可以进行前期工程的收尾工作。
这一阶段包括以下工作:1.清理施工现场:清理施工现场上的杂物和垃圾,确保场地整洁。
大型场地平整工程施工方案

第一章编制说明一、本方案根据中国市政工程西南设计研究院设计的胥家镇实新村、高桥村临时居民安置点工程施工图为依据;二、工程施工现场实际情况及周边环境;三、建筑施工合同。
四、本方案不包括水、电和板房安装工程的施工。
第二章工程概况一、本工程位于都江堰市胥家镇实新村和高桥村,占地面积约105.7亩;二、根据现场情况,本工程地处低洼地带,场地内有大量耕地和稻田;据现场踏勘和当地村民了解的情况,地面下600mm~800mm范围有地下水。
第三章主要施工方法一、施工前准备1、勘察现场。
根据业主提供的规划平面图,组织有关施工和技术人员进入现场调查情况:(1)施工范围内管线分布情况;(2)工程现场内及周边排水情况;(3)土石方分布。
2、施工平面布置:根据实际施工情况结合以下三点进行施工平面布置:(1)施工平面布置力求经济合理;(2)临时设施数量满足各阶段施工要求;(3)生产设施设在施工现场。
3、接桩复测:(1)与业主联系,接受本工程所需控制点;(2)对业主交付的控制点进行加密联测,符合精度要求,则以书面形式上报测量监理,进行复测签字认可后使用。
(3)施工便道。
根据本工程现场实际情况,为便于本工程土方回填和施工的运输,先施工安置房区域内道路,将设计道路作为本工程的施工便道,其施工便道布置见附图。
4、协助甲方处理好地方关系。
二、土方施工在场地内先做施工便道,将场地分为6个施工区域,根据施工进度、现场实际情况组织流水施工。
1、清除表土及场地平整:(1)平坦地带利用装载机清除地表软土、部分农作物,集中堆放。
(2)采用挖掘机与推土机配合,清除稻秧、杂草;(3)拆除沿线已经确定或不允许保留的障碍物,如杆线、场内的建筑、围墙等。
必要时与当地部门联系共同商定,减少不必要的施工障碍。
2、挖方施工(1)本工程土方采用挖土机挖土,用自卸汽车运至指定需要填土地点卸车。
(2)需要放坡的地方,由测量人员放样坡顶线,撒出清晰石灰线,采用挖掘机挖,测量人员现场同步控制的方法,一次性开挖到位。
大型场地平整工程施工方案

大型场地平整工程施工方案一、项目概述大型场地平整工程是指对大面积土地进行平整和改造的施工工程。
场地平整工程一般包括土地平整、排水系统的建设、土壤改良等内容,其施工范围涉及到土方工程、路面工程、排水工程等多个专业领域。
本文旨在就大型场地平整工程施工方案进行详细阐述,包括项目概述、设计依据、工程施工内容和方法、施工组织设计、安全生产措施和质量控制措施等方面的内容。
二、设计依据1、《建筑工程施工质量验收规范》2、《大型场地平整工程施工规范》3、《建筑工程施工组织设计规范》4、相关标准和规范三、工程施工内容和方法1、土地平整土地平整是场地平整工程的重要组成部分,也是整个施工工程的首要任务。
土地平整分为机械土方和人工土方两种方式。
机械土方可以使用推土机、挖掘机、平地机等大型机械设备,进行土地平整和强夯等作业。
人工土方主要是利用人工方法进行场地平整,包括铺设土方、运输土方等工作。
2、排水系统建设排水系统的建设是为了确保场地排水畅通,防止因积水引起的损害。
排水系统包括雨水排水系统和地下排水系统两大部分。
雨水排水系统主要包括雨水沟、雨水管等设施的建设;地下排水系统主要是利用排水井、排水管道等设施进行地下水的排放。
3、土壤改良土壤改良是为了提高土地的承载力,改善土地的物理性质。
土壤改良方法主要包括添加粉煤灰、石灰等材料,进行土地改良,提高土地的承载力和稳定性。
四、施工组织设计1、项目分包组织设计本工程可以分为土地平整分包、排水系统建设分包、土壤改良分包等多个分包工程进行施工。
每个分包工程应有相应的负责人,负责具体的项目管理和施工组织。
2、人员配备根据施工需要,合理配备各类工程技术人员和劳动力,并确保他们具有相应的证书和资质。
同时,对施工人员进行安全培训和操作技能培训,确保施工安全。
3、施工设备及机械合理配置施工机械和设备,包括推土机、挖掘机、平地机、运输车辆等施工机械设备,以及雨水管、排水井等施工设备。
五、安全生产措施1、安全生产培训对施工人员进行安全教育培训,提高他们的安全意识和自我保护能力。
大型场地平整工程施工方案

大型场地平整工程施工方案一、项目背景二、工程目标1. 实现场地平整度要求,地面平整度标准差小于5mm。
2.地面硬实度要求,地面硬度大于30MPa。
3.场地使用寿命长,满足使用要求。
三、施工准备工作1.详细了解工程要求和相关技术规范,编制施工方案。
2.组建施工队伍,明确岗位职责和工作流程。
3.采购所需工程材料和设备,并进行检验合格。
4.与相关单位和部门进行沟通协调,明确工程范围和限制条件。
四、工程步骤和方法1.场地清理:清理场地上的废弃物、杂草、灌木丛等杂物,并进行整理分类处理。
2.场地测量:利用测量仪器对场地进行测量,确定不平整的部分,并制定相应的处理方案。
3.地面整平:根据测量结果,采用机械进行地面整平,将高低不平的地面进行刮平、填充等处理,以满足平整度要求。
4.地面硬实化处理:采用机械或人工进行地面的压实和硬化处理,采用碾压机、压路机等设备进行压实,并使用水泥进行硬化处理。
5.地面光滑处理:对地面进行光滑处理,采用刮平机、光滑机等设备对地面进行加工处理,使地面光滑、平整。
6.地面检测:对地面进行检测,使用测量仪器进行平整度和硬度的测量,确认是否满足要求。
7.销项整理:对施工过程中的废弃物、杂物进行清理和销项,保持施工现场整洁。
五、工程安全措施1.施工人员必须穿戴好劳动安全用具,如安全帽、安全鞋等。
2.施工现场设置明显的警示标志和安全警戒线,保证施工现场安全。
3.工程设备和机械操作时必须由专业人员操作,并定期进行维护保养,确保设备安全可靠。
4.施工现场要保持整洁,避免杂物堆放和危险物品的存放,确保工作区域的安全有效。
六、工程质量控制1.严格按照施工方案的要求进行施工,确保施工质量满足技术规范要求。
2.进行施工过程的检测和验收,对地面平整度和硬度进行测量和评估,确保工程质量达标。
3.施工过程中的关键节点进行随机抽查和复检,保证工程质量的可控性。
七、施工进度安排1.工程准备工作:5天2.场地清理:2天3.场地测量:3天4.地面整平:10天5.地面硬实化处理:8天6.地面光滑处理:6天7.地面检测和整理:3天八、工程总结1.工程施工期间要严格按照施工方案执行,并按时完成各施工工序。
平整场地施工方案及技术措施

平整场地施工方案及技术措施一、工程概述本次平整场地工程位于_____,场地总面积约为_____平方米。
场地现状高低不平,存在一定的坡度和起伏,需要进行平整处理,以满足后续建设项目的需求。
二、施工准备1、技术准备(1)熟悉施工图纸和设计要求,明确场地平整的范围、标高和坡度等技术参数。
(2)进行现场勘察,了解场地的地形地貌、地下管线等情况,制定合理的施工方案。
(3)做好测量放线的准备工作,包括测量仪器的校准和测量控制点的设置。
2、材料准备准备好所需的土方、石料、砂等材料,并确保材料的质量符合要求。
3、机械设备准备(1)调配挖掘机、装载机、推土机、压路机等施工机械设备,并进行设备的检查和维护,确保设备性能良好。
(2)准备好运输车辆,用于土方的运输。
4、人员准备组织经验丰富的施工人员,包括机械操作人员、测量人员、普工等,并进行技术交底和安全教育。
5、现场准备(1)清理施工现场的障碍物,如树木、杂草、垃圾等。
(2)设置施工围挡和警示标志,确保施工安全。
三、施工流程1、测量放线(1)根据设计图纸和现场实际情况,利用全站仪或水准仪等测量仪器,确定场地平整的边界和控制点,并设置好控制桩。
(2)测量场地的原始标高,绘制地形图,为计算土方量提供依据。
2、土方挖运(1)根据测量放线的结果,采用挖掘机等机械设备进行土方开挖。
开挖顺序应遵循自上而下、分层分段的原则,避免超挖和乱挖。
(2)将挖出的土方用装载机或运输车辆运至指定地点堆放,对于需要填方的区域,应合理调配土方,减少土方的运输量。
3、场地平整(1)使用推土机对场地进行初步平整,将土方推平至大致的设计标高。
(2)对于局部高差较大的区域,采用装载机进行修整,使场地平整度符合要求。
4、填方压实(1)对于需要填方的区域,分层填筑土方,并采用压路机进行压实。
每层填土的厚度应根据压实机械的性能和要求确定,一般不超过30cm。
(2)压实过程中,应控制填土的含水量,使其在最优含水量范围内,以提高压实效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

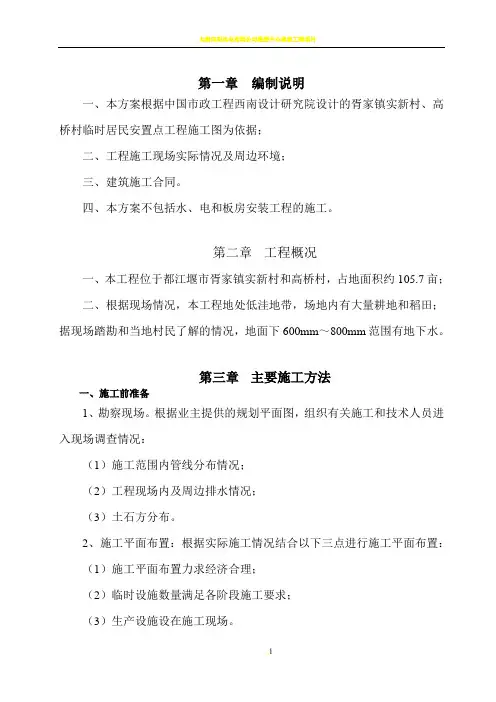

第一章编制说明一、本方案根据中国市政工程西南设计研究院设计的胥家镇实新村、高桥村临时居民安置点工程施工图为依据;二、工程施工现场实际情况及周边环境;三、建筑施工合同。
四、本方案不包括水、电和板房安装工程的施工。
第二章工程概况一、本工程位于都江堰市胥家镇实新村和高桥村,占地面积约105.7亩;二、根据现场情况,本工程地处低洼地带,场地内有大量耕地和稻田;据现场踏勘和当地村民了解的情况,地面下600mm~800mm范围有地下水。
第三章主要施工方法一、施工前准备1、勘察现场。
根据业主提供的规划平面图,组织有关施工和技术人员进入现场调查情况:(1)施工范围内管线分布情况;(2)工程现场内及周边排水情况;(3)土石方分布。
2、施工平面布置:根据实际施工情况结合以下三点进行施工平面布置:(1)施工平面布置力求经济合理;(2)临时设施数量满足各阶段施工要求;(3)生产设施设在施工现场。
3、接桩复测:(1)与业主联系,接受本工程所需控制点;(2)对业主交付的控制点进行加密联测,符合精度要求,则以书面形式上报测量监理,进行复测签字认可后使用。
(3)施工便道。
根据本工程现场实际情况,为便于本工程土方回填和施工的运输,先施工安置房区域内道路,将设计道路作为本工程的施工便道,其施工便道布置见附图。
4、协助甲方处理好地方关系。
二、土方施工在场地内先做施工便道,将场地分为6个施工区域,根据施工进度、现场实际情况组织流水施工。
1、清除表土及场地平整:(1)平坦地带利用装载机清除地表软土、部分农作物,集中堆放。
(2)采用挖掘机与推土机配合,清除稻秧、杂草;(3)拆除沿线已经确定或不允许保留的障碍物,如杆线、场内的建筑、围墙等。
必要时与当地部门联系共同商定,减少不必要的施工障碍。
2、挖方施工(1)本工程土方采用挖土机挖土,用自卸汽车运至指定需要填土地点卸车。
(2)需要放坡的地方,由测量人员放样坡顶线,撒出清晰石灰线,采用挖掘机挖,测量人员现场同步控制的方法,一次性开挖到位。
(3)当开挖土层较薄时,应一次性开挖到位;如开挖深度超过1.5m时,在开挖过程中应放坡,其放坡坡度为1:1,以防止开挖过程中边坡塌方。
(4)土方开挖过程中,测量人员应作好现场测量控制工作,严禁超挖。
3、填方施工由于场地内大部分为农民的耕地和稻田,稻田表面为淤泥,耕地表面为软泥。
(1)按设计要求,对水田地块,先用装载机清除稻田内的植物,抛石挤淤,用砂卵石回填至设计标高,机械进行碾压密实,表面用碎石找平。
(2)对于耕地,由于表面土质较软,按设计要求,先用装载机清除耕地面植物和表土,进行场地平整,用300mm厚的砂卵石进行回填,机械碾压密实,表面用碎石找平。
(3)对较好土层地块,用装载机清除场内植物和表土,进行场地平整,满铺80~100mm厚碎石作为基础垫层,用机械进行碾压密实,上铺50型化纤土工格栅。
(4)根据设计要求,本工程回填采用砂卵石回填,其回填总体施工顺序为:由场地南侧(主入口)向北侧回填,再由场地中间向东西两侧延伸。
(5)压实控制:砂卵石应分层回填,其每层回填厚度不大于300mm,分层用机械进行碾压密实,能够承载施工重量,以此来检查其压实质量。
(6)碾压过程中若出现弹簧、松散、起皮等现象时,用挖土机将其局部翻开晾晒或挖除重新换填。
三、临时道路施工为便于本工程施工,先修筑安置房区域内的设计道路,将设计道路作为本工程的施工便道。
施工便道要求:主便道宽8m,次便道宽6m,下铺600mm 厚的砂卵石。
(1)测量控制:根据设计院提供的道路坐标图,对道路进行测量控制,确定设计道路的位置和高程。
(2)场地平整:用装载机清除表面植物和表土,用挖土机将道路下的土方挖至设计标高。
(3)回填:按设计要求,道路下回填600mm厚的砂卵石。
砂卵石应分层回填,每次回填厚度不大于300mm,分层用机械进行碾压密实。
四、板房基础混凝土施工按设计要求,本工程板房基础混凝土为120mm厚C20混凝土。
1、施工准备(1)检查基层标高,会同业主及监理共同检验验收,合格后进行下一道工序施工。
(2)施工放样:在基础施工前,先进行测量放线,确定安置房的位置;对水准点全部进行复测,全线进行闭合。
2、模板工程:(1)本工程基础模板选用木模板。
(2)模板应支设应稳固,接头严密平顺,模板与基层接缝隙应在铺筑混凝土前用砂浆进行堵塞、封闭,不得漏浆。
(3)模板安装完毕后,平面及高程必须经测量人员实测实量合格后方能进行下一工序施工。
(4)拆模时要操作细致,不损坏混凝土板的边、角。
拆除的模板应清理干净,堆放整齐;3、砼施工由于本工程工期十分紧张,且混凝土浇筑量大,为了确保本工程施工工期,本工程混凝土全部采用商品混凝土,现场用两台混凝土泵车进行混凝土输送。
(1)砼原材料必须有出厂合格证,并按规定复验合格,经监理审核同意后方可使用。
(2)混凝土施工前应进行试配,由具有资质的试验部门出具混凝土配合比通知单。
(3)混凝土按分段分块一次性浇筑,同一板块内不设施工缝,混凝土浇筑时采用振动棒或平板振动器进行振捣密实,用铝合金靠尺刮平,表面按要求进行压光,混凝土表面平整度应符合要求,不得出现蜂窝、麻面。
(4)按要求留置砼试块。
(5)切缝:按要求,板房基础沿长方向不大于6m进行分格,用混凝土切割机进行切缝,切缝宽度为3~5mm,切缝深度不小于30mm。
质量要求:切缝不出现夹缝,保证顺直清晰。
(6)砼浇筑完成后应及时洒水养护,养护期间应严禁车辆通行。
4、围墙砌体施工由于围墙无设计图,其施工方法待设计出图后具体详述。
第四章雨季施工措施1、由于本工程施工期间正处于夏季,雨水较多,故在场区四周挖排水沟,通过排水沟将地面及场内雨水及时排入指定排放口。
2、现场中、小型机械按规定加防雨罩,配电箱应有防雨和漏电接地保护装置。
3、现场应准备防水雨布,遇雨天浇筑混凝土时及时遮盖。
4、雨天浇灌混凝土应减小塌落度,必要时可将水泥用量提高一级,如遇暴雨时应停工。
5、雷雨季节施工时,应迅速疏散施工面操作人员,预防雷击。
第五章总平面布置一、现场生产设施的布置为不影响工程施工进度,本工程生产设施和周转材料堆场设在场区内的高压铁塔走廊下。
二、生活设施本工程在场区内不设生活设施,其办公室和职工住宿在施工现场附近租用村民住房。
第六章施工进度计划1、本工程施工工期按合同要求从2008年6月23日至7月25日。
2、由于本工程场地面积大,拟分6个施工区段(见分区图)组织流水施工,其施工进度计划见附图。
第七章工期保证措施由于本工程施工工期特别紧张,其土方工程的挖方、填方及基础混凝土浇筑量大,采用以下措施以保证工期:1、管理方法上:(1)迅速组建项目部,派有丰富施工经验的项目经理担任本工程项目经理,配备精干的人员组成项目经理部。
全权负责各项工作的协调、管理、调度、指挥,做到工程款专款专用,保证工程建设顺利进行。
(2)组织施工管理人员进入施工现场,对施工现场进行平面规划、临时设施搭建和临时用水、用电布设,组织劳动力和机械设备的进场。
(3)办理现场交接手续。
进场后,首先根据甲方提供的坐标点和水准点进行复测,建立场区控制网和测量控制点。
2、工作制方面:采取延长工作时间或二班制连续作业,采用分区段组织流水施工,扩大施工工作面,缩短工程总工期。
3、材料供应方面:本工程所用工程物资和周转材料,组织专人落实购买,并严格按计划组织到场。
4、机械配置方面:发挥公司优势,在施工过程中尽可能提高机械化作业程度,按施工进度计划组织施工机具进、出场。
第八章抢险预案1、成立以项目经理为组长的应急救援领导小组。
2、发生火灾、触电、施工机械伤害、中毒、窒息、中暑、大风、雷电、疫情时引起的伤害与重要环境污染时,接到事故报告后的应急指挥人员应根据事故性质与严重程度作出决定,立即启动应急与响应预案,应急响应救援小组进入紧急状态。
3、应急步骤:(1)事故发生后,首先抢救伤员,保护财产,防止事故进一步扩大并保护好事故现场。
(2)根据事故分类及相应的报告程序迅速、及时、准确地向项目经理和上级有关部门报告。
(3)按规定的事故处理程序,组织专人调查事故经过,分析原因,提出防止同类事故发生的措施。
4、现场张贴火警、医疗急救中心、道路交通事故报警电话:①火警电话:119②医院应急救援电话:120③道路交通事故:122④、咨询查询电话: 114第九章安全文明施工措施一、安全措施1、工地配备一名专职安全员,做好用电、防火、防盗、交通安全和日常安全检查督促工作,及时排除隐患,作好安全日记。
2、设立现场临时保卫小组,昼夜轮流值班,巡逻护场。
每周对工作人员进行治安教育,定期组织保卫检查。
易燃、易爆、有毒物品设专人负责,未经安全员批准,任何人都不得动用。
3、夜间施工:由于本工程夜间施工时间多,应保证每个区域的夜间施工夜间施工必须充足的照明,特别是施工通道和施工作业区。
4、行人和车辆安全措施:(1)挖土机械在工作区域作业时,配备专职人员现场指挥,严禁发生机械碰撞。
(2)挖土机操作人员必须按操作规程进行施工,汽车驾驶严格遵守交通法规,并按照规定的路线行驶。
(3)由于土方施工和混凝土施工期间,进出施工现场的车辆较多,在土方开挖和回填过程中,派专人在现场入口指挥。
同时在入口处及公路上设警示标志。
如:“内有车辆出入,车辆缓行”“行人过公路,注意安全”等。
二、文明施工措施1、保持施工区内道路通畅、平坦、整洁、不乱堆放,无散落物;2、遵守本地区市容及有关部门的规定,保证车容车貌,杜绝抛洒滴漏现象,减少对环境的污染。
设立专人负责卫生清洁,每天对现场周围的道路场地进行清扫。
第十章成品保护措施1、本工程交叉作业主要是水电安装与板房施工交叉,雨污水与道路施工的交叉。
在施工过程中加强工序协调,并注意对工程成品的保护,合理进行工序安排,避免因工序安排不合理造成返工的现象。
2、砼浇筑完毕,应采取的保护措施,防止砼损伤和车辆碾压。
