基坑降水台日施工记录表

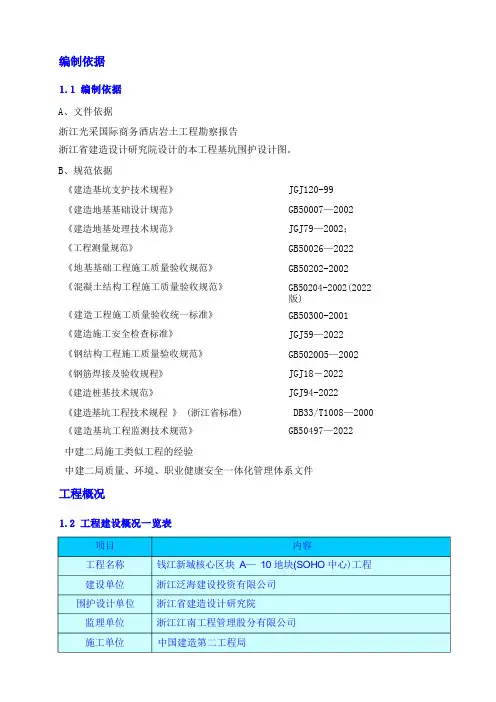

降水工程施工方案
A、文件依据浙江光采国际商务酒店岩土工程勘察报告浙江省建造设计研究院设计的本工程基坑围护设计图。
B、规范依据《建造基坑支护技术规程》JGJ120-99《建造地基基础设计规范》GB50007—2002 《建造地基处理技术规范》JGJ79—2002;《工程测量规范》GB50026—2022 《地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002(2022版)《建造工程施工质量验收统一标准》GB50300-2001《建造施工安全检查标准》JGJ59—2022《钢结构工程施工质量验收规范》GB502005—2002 《钢筋焊接及验收规程》JGJ18-2022《建造桩基技术规范》JGJ94-2022《建造基坑工程技术规程》 (浙江省标准) DB33/T1008—2000 《建造基坑工程监测技术规范》GB50497—2022中建二局施工类似工程的经验中建二局质量、环境、职业健康安全一体化管理体系文件项目工程名称建设单位围护设计单位监理单位施工单位内容钱江新城核心区块A—10 地块(SOHO 中心)工程浙江泛海建设投资有限公司浙江省建造设计研究院浙江江南工程管理股分有限公司中国建造第二工程局基坑总面积约为 7800m2,平面呈矩形,基坑东西长度达 129.8m,南北长度达 59。
7m。
地下为二层,基坑开挖深度为 14.6m、16.6m.本工程内基坑围护采用钻孔灌注桩与三轴水泥搅拌桩止水帷幕相结合的方式,坑内设置二道钢筋混凝土水平支撑。
基坑降水是本基坑工程成败的关键之一,本工程基坑共设计有 49 口深井,其中坑内 3 排深井共 21 口,间距 20m,井底标高-21。
00;坑外 28 口,间距 20m,深井井底标高-18.00mm。
井管采用ø300 波纹管上打孔,外包 2 层 70 目塑料丝网及铁丝网一层,填级配砂石。
为防止地面水进入基坑,基坑周边设置明沟排水,规格为300mm×400mm,做法为砌体砌筑,面层砂浆抹面.具体布置应结合结构基础施工图并视现场情况而定。
基坑降水及支护方案(插筋挂网)
目录第一章工程概述 (4)一、编制依据 (4)二、工程概况 (4)1、工程地理简介 (4)2、工程建筑概况 (4)3、工程地质、水文地质概况 (5)三、工程管理目标 (5)1、质量目标 (5)2、工期目标 (5)3、现场管理目标 (6)第二章基坑降水、支护设计 (6)一、基坑降水设计 (6)1、设计参数 (6)2、单井井身结构设计 (6)二、基坑支护设计 (6)1、支护方案选择 (6)2、支护方案设计 (7)第三章施工总体部署 (7)一、施工总部署 (7)二、施工总流程 (7)三、施工组织管理机构及职责分工 (9)1、施工组织管理机构 (9)2、主要管理人员职责 (9)第四章基坑降水、支护施工 (11)一、基坑降水施工 (11)1、基坑降水施工准备 (11)2、基坑降水井施工 (11)3、抽降及维护 (13)二、基坑支护施工 (13)1、基坑支护施工准备 (13)2、基坑支护施工 (14)第五章基坑边坡位移监测 (15)一、开挖监测目的、项目 (15)1、监测目的 (15)2、监测项目 (15)二、边坡变形监测方法 (16)1、观测点的设置 (16)2、观测点制作 (16)3、观测方法 (16)4、观测周期 (16)三、变形监测报警值 (16)四、成果资料 (16)第六章劳动力、主要机械设备、主要材料用量计划 (17)一、劳动力计划 (17)二、施工机械计划 (17)三、主要材料计划 (18)四、材料试验计划 (19)第七章施工进度计划及保证措施 (20)一、总体进度计划 (20)二、工期保证措施 (20)第八章质量保证措施 (21)第九章现场安全、文明施工及环保措施 (22)一、现场安全防护措施 (22)二、文明施工管理措施 (24)2.1、材料管理措施 (24)2.2、机械管理措施 (24)2.3、临时用电组织措施 (25)2.4、资料管理措施 (25)2.5、防扰民措施 (26)2.6雨季施工措施 (26)第一章工程概述一、编制依据(一)《香河蒋辛屯京东新城二期1#、5#住宅楼》相关设计图纸。

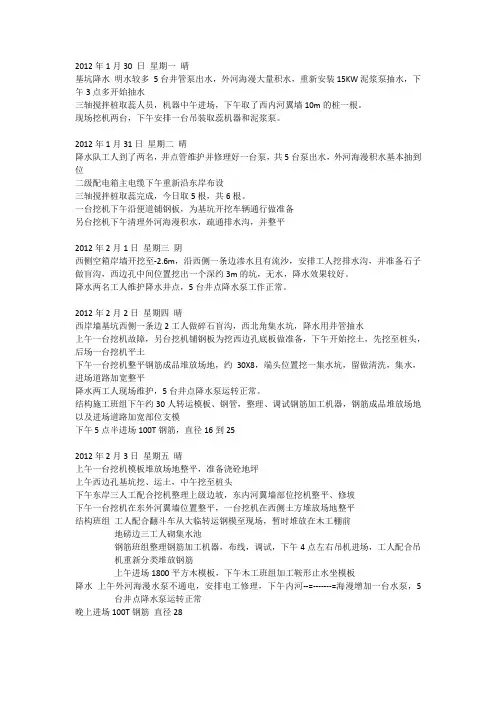

施工日志
2012年1月30 日星期一晴基坑降水明水较多5台井管泵出水,外河海漫大量积水,重新安装15KW泥浆泵抽水,下午3点多开始抽水三轴搅拌桩取蕊人员,机器中午进场,下午取了西内河翼墙10m的桩一根。
现场挖机两台,下午安排一台吊装取蕊机器和泥浆泵。
2012年1月31日星期二晴降水队工人到了两名,井点管维护并修理好一台泵,共5台泵出水,外河海漫积水基本抽到位二级配电箱主电缆下午重新沿东岸布设三轴搅拌桩取蕊完成,今日取5根,共6根。
一台挖机下午沿便道铺钢板,为基坑开挖车辆通行做准备另台挖机下午清理外河海漫积水,疏通排水沟,并整平2012年2月1日星期三阴西侧空箱岸墙开挖至-2.6m,沿西侧一条边渗水且有流沙,安排工人挖排水沟,并准备石子做盲沟,西边孔中间位置挖出一个深约3m的坑,无水,降水效果较好。
降水两名工人维护降水井点,5台井点降水泵工作正常。
2012年2月2日星期四晴西岸墙基坑西侧一条边2工人做碎石盲沟,西北角集水坑,降水用井管抽水上午一台挖机故障,另台挖机铺钢板为挖西边孔底板做准备,下午开始挖土,先挖至桩头,后场一台挖机平土下午一台挖机整平钢筋成品堆放场地,约30X8,端头位置挖一集水坑,留做清洗,集水,进场道路加宽整平降水两工人现场维护,5台井点降水泵运转正常。
结构施工班组下午约30人转运模板、钢管,整理、调试钢筋加工机器,钢筋成品堆放场地以及进场道路加宽部位支模下午5点半进场100T钢筋,直径16到252012年2月3日星期五晴上午一台挖机模板堆放场地整平,准备浇砼地坪上午西边孔基坑挖、运土,中午挖至桩头下午东岸三人工配合挖机整理上级边坡,东内河翼墙部位挖机整平、修坡下午一台挖机在东外河翼墙位置整平,一台挖机在西侧土方堆放场地整平结构班组工人配合翻斗车从大临转运钢模至现场,暂时堆放在木工棚前地磅边三工人砌集水池钢筋班组整理钢筋加工机器,布线,调试,下午4点左右吊机进场,工人配合吊机重新分类堆放钢筋上午进场1800平方木模板,下午木工班组加工鞍形止水坐模板降水上午外河海漫水泵不通电,安排电工修理,下午内河--=-------=海漫增加一台水泵,5台井点降水泵运转正常晚上进场100T钢筋直径282012年2月4日星期六晴结构班组钢筋、模板堆放场地及进场道路加宽部分上午9点开始浇砼土,共计63方地磅边集水井3工人砌筑底板钢筋开始加工,现加工28m对焊及止水部位钢筋,下午吊机进场,整理钢筋土方两台挖机全天整平东侧外河海漫降水5台井点降水泵降水正常,内外河海漫积水抽除正常2012年2月5日星期日阴结构班组钢筋加工弯曲及对焊底板钢筋木工整理模板及对拉螺杆-仓库及养护间两个窗户门洞砌砖封闭-地磅边集水井砌筑到顶粉刷到位土方下午一台挖机整平东侧外河海漫另台开始整理内河海漫降水下午内河一台潜水泵出水量太小换一台泥浆泵,5台井点降水泵出水正常2012年2月6日星期一中雨结构班组钢筋工在钢筋棚内加工钢筋,对焊因雨暂停降水内河一台泥浆泵中午故障,安排工人修理,西边孔底板东南角挖一集水坑降水,5台井点降水泵出水正常2012年2月7日星期二晴结构班组钢筋加工弯曲及对焊底板钢筋木工转运钢模及钢模除锈及打眼进场大门门柱砌筑及粉刷下午东侧上级边坡铺钢筋网片及固定,准备浇筑护坡砼降水昨日雨量较大,安排降水工人抽除基坑内明水,维护水泵及井点降水管,5台井点降水泵工作正常其他围挡用钢管、架空电线电杆及电线下午到场2012年2月8日星期三晴结构班组钢筋加工弯曲及对焊底板钢筋木工转运钢模及钢模降锈及打眼,加工对拉螺栓,加工沥青井模板钢筋成品堆放场地边上人工开挖排水沟,靠北侧有较大石块,下午安排用风镐凿除钢筋棚内东北角砌筑钢筋废料堆放池上午东边上级坡挖机配合人工浇坡面砼,浇筑20方,尚余约20平方留下次浇筑下午东岸墙顶部开挖排水沟,并安排工人装石子包降水5台井点降水泵及内外河抽水工作正常其他下午一台挖机配合人工埋电线杆,埋设两根;油浸木板用刨花板200块进场,坡面用钢筋网片进场700平方,圆头钢模进场4块,地磅进场,但因配件不齐,尚未安装到位,2012年2月9日星期四晴结构班组钢筋加工弯曲及对焊底板钢筋,下午对焊机故障,至下班未修好木工转运钢模及钢模降锈及打眼,加工对拉螺栓,加工沥青井模板,并制作好加热沥青用大锅钢筋棚内东北角钢筋废料堆放池砌筑粉刷完毕下午钢筋成品堆放场地西侧排水沟开挖整平到位,运送砖块准备砌排水沟上午挖机配合人工修整东边岸墙下级坡,铺钢筋网片并固定,因局部坡角有大量流沙,坡脚处设置两排袋装碎石,下午挖机配合人工浇筑边坡砼,因流沙较大,半坡处设置木桩并用模板固定,并用钢管打眼包纱布设置排水管,下午浇筑砼25方东岸墙上方排水沟挖机开挖,人工找平其他下午挖机配合工人埋设了三根电线杆,沥青进场2T2012年2月10日星期五雨夹雪下雨,各班组除降水均未上班,降水两工人巡查各井点降水泵,内外河海漫抽水,基坑内明水抽除,5台井点降水泵工作正常2012年2月11日星期六阴有雨结构班组钢筋班组未上班,下午对焊机修好拉回至场地安装调试好木工班组转运钢模及除锈打眼,加工对拉螺栓,下午因电路故障,木工房没电,下午未上班木工加工鞍型止水座油浸木板,加热沥青双面涂刷,两块板合在一起厚度基本接近5cm(鞍型止水用)上午挖机配合人工修整东内河翼墙上级坡,下午挖机配合人工浇砼,共计13方,砼余料将大临门口砼道路被压碎的地方补齐钢筋成品堆放场地边上排水沟砌筑,东岸墙上部排水沟挖机配合人工开挖,整平降水内处河海漫抽水及基坑5台井点降水泵工作正常其他一台挖机整平内海海漫,一台下午整平东侧外河翼墙边坡,下午进场11T黄沙、14000余块砖,5T瓜子片(浇沥青井砼预制块)2012年2月12日星期日阴有雨结构班组钢筋班组加工底板弯曲及对焊钢筋木工转运钢模及除锈打眼,加工对拉螺栓,浇筑沥青井用砼预制块,加热沥青涂刷刨花板(鞍型止水用)钢筋成品堆放场地排水沟继续砌筑,至下班砌筑完毕,东岸墙上部排水沟上午整平到位,下午也开始砌筑排水沟,钢筋成品堆放场地北侧端头与集水井用PVC管连接,集水井接头处安排工人重新打孔,挖机配合人工开沟、整平并回填降水上午内河海漫重新挖一集水坑并疏通理直排水沟,下午挖机配合人工重新吊装并安装一台15KW泥浆泵,并重新布线,泥浆管过内河围堰处埋设一根直径100的钢管留抽水用,防止被车辆、机械等压坏泥浆管外河海漫抽水及基坑5台井点降水泵工作正常其他一台挖机整平东侧外河翼墙边坡及二级平台,一台挖机整平内河海漫,中午木工班组进场20方截面积5cmX8cm的方木2012年2月13日星期一阴有雨结构班组钢筋班组加工对焊钢筋木工班组浇筑沥青井用砼预制块东岸墙上部排水沟继续砌筑,东内河翼墙上部排水沟挖机配合人工开挖,下午开始砌筑降水5台井点降水泵维护,基坑内明水抽除,内外河海漫抽水正常2012年2月14日星期二阴有雨结构班组钢筋班组加工底板对焊钢筋木工班组钢模除锈及打眼,加工对拉螺栓,浇筑沥青井用砼预制块,加热沥青涂刷刨花板(鞍型止水用)东岸墙上部排水沟回填,搭维护钢管(高1.2m)东内河翼墙上部排水沟继续砌筑降水5台井点降水泵维护,基坑内明水抽除,内外河海漫抽水正常其他东岸下基坑道路两侧整坡,钢筋成品堆放场地外侧排水沟回填并整坡到位。
基坑降水井降水时间记录表
施工单位:监理单位:建设单位:
基坑降水井降水时间记录表
工程名称:
日期:年月日时至年月日时单位:小时
井号
时间
26
27
28
29
30
31
32
33
34
35
36
37
38
38
40
41
42
43
44
45
46
47
48
49
50
16:00-24:00
24:00—8:00
时间Biblioteka 51225354
55
56
16:00—24:00
24:00-8:00
8:00—16:00
合计(小时)
水泵间断时间
水位标高
备注
1#—6#降水井水泵为7.5KW 7#—25#j井水泵为1。5KW
7。5KW水泵合计:小时1.5KW水泵合计:小时(8小时为一台班)
降水班组:施工单位:监理单位:建设单位:
8:00—16:00
合计(小时)
水泵间断时间
水位标高
备注
1# -6#降水井水泵为7。5KW 7#—25#j井水泵为1.5KW
7。5KW水泵合计:小时1。5KW水泵合计:小时(8小时为一台班)
降水班组:施工单位:监理单位:建设单位:
基坑降水井降水时间记录表
工程名称:
日期:年月日时至年月日时单位:小时
井号
基坑降水井降水时间记录表
工程名称:南京龙潭水厂一期一步工程(二标段)
日期:年月日时至年月日时单位:小时
井号
时间
1
2
基坑明排降水方案(完成版)
降水施工方案批准:审核:编制:二O—三年四月目录1.工程概况11.1工程基本情况11.2工程地质条件12.气候及水文地质条件23.明排降水方案23.1.明排、集水井布设及做法24. ............................................................................................................ 施工准备及部署54.1施工准备54.2施工部署55. ............................................................................................................ 组织机构及人员配备56. ............................................................................................................ 保证工程安全的技术与组织措施66.1安全管理66.2降水工程安全保证的技术与组织措施67.工程工期目标及保证工期的技术与组织措施7.1工程工期目标77.2保证工期的技术与组织措施78. ............................................................................................................ 工程常见质量问题及预防措施79.工程成品保护措施810.文明施工81.工程概况1.1工程基本情况1.2工程地质条件拟建场地地层具体组成如下:本工程原地貌形态自东向西倾斜,地面标高15.54—22.03m,地貌类型为剥蚀缓坡—剥蚀堆积缓坡。
工程地质条件:场区第四系厚度小到中等,主要由全新统人工填土层、上更新统洪冲积层组成,基岩主要为燕山晚期粗粒花岗岩、穿插分布细粒花岗岩岩脉和煌斑岩岩脉。
降水工程施工方案
一、工程概况1.11.2我公司承担的成府路站降水工程,由北京市地质工程勘察院进行设计。
本次北京市地质工程勘察院进行了车站主体及出入口降水施工设计,由我公司对车站主体及出入口的降水井进行施工。
根据场地条件及结构设计,成府路站采用管井结合引渗井的降水方法,降水管井直径φ600mm,井管管径为ф400mm,采用无砂水泥管,引渗井直径φ400mm,管径直径ф50mm,采用pvc管,降水井参数见下表。
表1.2-1地铁四号线成府路站降水施工设计参数表注:①管径为:外径/壁厚;②管井井深度以井底标高21.00m控制,引渗井井深以进入⑦层≮2.00m控制;③管井内安置10m3/h水泵。
④因地铁线路位于市区,其设计、施工受周边环境的制约,结构设计方案可能反复调整,为避免降水井影响结构施工,因此降水井施工前必须将降水井平面布置图与结构施工单位所获得的最新正式施工图进行对照,当有出入时及时通知降水设计单位进行调整。
降水井布置详见图BJ4-220-SS-01-JS-002(A),管井结构详见图BJ4-220-SS-01-JS-003(A)。
1.3 施工依据①北京地铁四号线线施工设计降水工程成府路站北京市地质工程勘察院②建筑与市政降水工程技术规范(JGJ/T111-89)③地下铁道工程施工及验收规范(GB50299-1999)④轨道交通降水降水施工质量验收标准(试行)二、工程地质条件2.1场区地层情况本次勘察揭露地层最大深度为40.0m,地层岩性自上而下依次为:人工堆积层:粉土填土①层:褐色~黄褐色,稍湿~湿,稍密,含砖渣、灰渣、卵石、植物根等,局部夹黑灰色粉质粘土填土;房渣土①1层:杂色,稍密,稍湿~湿,含砖块、卵石、灰渣等杂物;人工填土层总厚为0.7~4.6m,层底标高为42.91~48.88m。
新近沉积层:粉土②层:黄褐色,中~密实,稍湿~湿,Es=6.3~10.9MPa,属中高~中压缩性,含云母、氧化铁、姜石、有机质、具虫孔,局部夹粉质粘土薄层;粉细砂②3层:褐黄色~黄褐色,稍密,湿,颗粒较均匀,含云母、氧化铁、少量砾石,局部夹粉土及粉质粘土薄层;该层仅分布于19S09和19S10钻孔附近;圆砾、砾砂②5层:杂,中密~中上密,湿~饱和,一般粒径10mm左右,最大粒径50mm,亚圆形,砾石含量约60%,中砂充填,该层仅见于19S19钻孔。
完整版)基坑降水施工方案
完整版)基坑降水施工方案本工程地处于海河流域,地下水位较浅,常年处于饱和状态。
地下水水位深度为1.5m至3.5m,水位变化范围较小。
地下水水质为Ⅲ类地下水,水质较好。
在工程区域周边,有多条小型河流和排水渠道,需要考虑其对工程降水的影响。
2.4工程降水方案的必要性由于工程地处于地下水饱和带,开挖基坑后,将会遭遇大量的地下水涌入,对施工造成影响。
因此,需要制定有效的降水方案,保证施工安全和质量。
2.5工程降水方案的目标本工程降水方案的目标是:在施工期间,控制基坑内地下水位降至施工标准规定范围内,保证基坑内施工场地干燥,并保证周围环境的安全和稳定。
同时,降低施工成本,提高工程效益。
在勘探期间,场地的地下水位测得如下:初见水位埋深在0.60-1.40米之间,标高在0.54-1.43米之间;稳定水位埋深在0.50-1.20米之间,标高在0.64-1.63米之间。
根据区域水文地质资料,地下水位年变化幅度在0.50-1.00米之间。
在天津地区,浅层水和深层水由北向南形成补给,在垂向上,下伏含水岩组接受上覆含水岩组的渗透补给。
浅层地下水属于孔隙潜水类型,具有明显的丰枯水期变化,接受大气降水和地表水的补给,径流缓慢,排泄方式主要有蒸发和人工开采。
XXX基坑降水施工方案的第三章节描述了项目管理机构的设置。
根据工程实际需要,项目部下设部室:工程安保部、技术质量部、经营财务部、物资设备部和综合办公室,并按照工程项目的专业和分工要求,分别设立基坑支护作业队、降水作业队。
项目经理负责确定项目管理的目标与方针,对承包自行完成工程的质量、安全、进度、成本负总责;生产副经理负责全面组织管理施工现场的生产活动,合理调配劳动力资源,负责项目生产组织、生产管理和生产活动符合施工方案实施要求;总工程师负责组织编制施工组织设计和重要的分项施工方案。
项目部施工管理体系的特点和模式也在本章节中得到了明确。
3.管理准备为确保施工的顺利进行,需要确立内部基础管理流程,制定岗位责任制,并积累各种资料。
施工日志
附件1:
施工日志
2013年 5 月 24 日 施工情况记录 天气情况:晴
记录人: 张荣益 施工负责人:
施
工 进 度
1、三台降水泵正常工作;(详见图一)
2、槽底潜水泵降水;
3、人工清槽并挖独立基础基坑;
4、铲车平整2号区域回填土;(详见图二)
5、现场钢筋取样送检;(详见图三)
6、现场总体情况;(详见图四)
技 术
质 量 活
动 1、上午9点30分现场钢筋取样送检,参与人:张荣益 武兴花 闫志荣;
2、下午4点施工例会:
A 、施工单位计划后天(5月26日)进行垫层浇筑,明天完成浇筑前准备工作并请甲方验收;
B 、我通知:①
我厂区将于6月3日迎接内蒙古水土保持的检查,应安环部要求对现成进行整改,主要针对1、2、3、6号土堆,要求6月4号前全部推平达到感官平整,平不完的土堆用工程纱遮盖。
此项达到安环部检查合格为目标;②
落实好施工资料跟进工作,验槽记录 材料合格证 图纸汇审等,内外验需同步进行;③尽快落实施工形象工作,基坑防护 场地整理等;④落实好施工安全教育,双方共同跟进监督;
停
工
原
因
其
他
图一:三台降水泵正常工作;
图二:铲车平整2号区域回填土;
图三:现场钢筋取样送检;
图四:现场总体情况;。
施工日志
本日工作
1、上午考察材料供货商。
2、降水井完成19口。
3、管道布置完成1~9口井的布置,进入1号沉沙池。
4、场地内道路硬化完成。
5、施工大门完成,按现场布置图采用推拉门。
6、现场一级配电完成。
7、标牌、标识完成。
代办事项
1、搜集模板资料。
2、看图。
需协调解决问题
2011年12月13日岗位:现场代表记录人:刘跃祥
施工日志
本日工作
1、现场施工临时设施布置图已经完成,明天进行内部评审。
2、现场打围全部完成。联系拓展部,对围墙的整体包装。
3、蜀西勘测院降水施工单位今天进场。打井机械4台钻机已经拉进场,设备用电已经接驳,机械已经就位。
代办事项
1、组织内部对现场临时设施布置评审。
2、对降水单位技术交底。
需协调解决问题
代办事项
1、按现场进度,机械车辆密度过大,明天在B区也同时取表土。
2、现场扬尘,要求对道路喷洒加覆盖草帘子。
需协调解决问题
2011年12月21日岗位:现场代表记录人:刘跃祥
代办事项
1、看图提出内审意见。
2、考察砼搅拌站。
需协调解决问题
2011年12月8日岗位:现场代表记录人:刘跃祥
施工日志
本日工作
1、上午考察砼的搅拌站。
2、现场布置,活动板房材料进场,一层基本完成。
3、降水用沉沙池共四个,完成两个。
4、降水井完成共4口。
5、按成都市勘院给的水准点安排总包对地下室基坑放线。
2、现场降水开始,按合同,以每泵8小时算一个台班记录。
3、参加技术部组织对施工图的内部评审。
4、2、3、4号钢筋房完成。
5、考察防水单位。
井点降水施工技术交底记录
1)测放井位:根据井位平面布置示意图测放井位,如果现场施工过程中遇到障碍(如桩位等)或受到施工条件的影响现场可做适当调整。
2)埋设护口管:护口管底口应插入原状土层中,管外应用粘性土填实封严,防止施工时管外返浆,护口管上部应高出地面0.30m~0.60m。
3)安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一垂线。
8)放时应配合抽取井内泥浆。井口封闭:在采用粘性土封孔时,为防止围填时产生“架桥”现象,围填前需将粘土捣碎(粒径小于3cm为宜)后填入。围填时应控制下入速度及数量,沿着井管周围按“少放慢下”的原则围填。然后在井口管外做好封闭工作。
9)安泵试抽:成井施工结束后,应及时下入潜水泵,接真空管、铺设排水管道、电缆、地面真空泵安装等,抽水与排水系统安装完毕,即可开始试抽水。电缆与管道系统在设置时应注意避免在抽水过程中损坏,因此,现场要在这些设备上进行标识。
2)试运行之前,需测定各井口和地面标高、静止水位,然后开始试运行,以检查抽水设备、抽水与排水系统能否满足降水要求。
3)安装前应对泵体和控制系统作一次全面细致的检查。检验电动机的旋转方向、各部位连接螺栓是否拧紧、润滑油是否完善、电缆接头的封口有无松动、电缆线有无破损等情况,然后在地面上转1min左右,如无问题,方可投入使用。潜水电动机、电缆及接头应有可靠绝缘,每台泵应配置一个控制开关。
4)钻进成孔:深井成井采用机械旋高压冲洗成孔,孔径为φ400mm,一径到底,采用直径300mm的PVC波纹管自然透水,四周用中粗砂填充。钻孔施工达到设计深度时,宜多钻0.3~0.5m。做好钻探施工描述记录,在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水。钻进开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以保证钻孔的垂直度(小于1%),成孔施工采用孔内自然造浆,钻进过程中泥浆比重控制在1.15~1.20,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌。
基坑降水井降水时间记录表
施工单位:监理单位:建设单位:
基坑降水井降水时间记录表
工程名称:
日期:年月日时至年月日时单位:小时
井号
时间
26
27
28
29
30
31
32
33
34
35
36
37
38
38
40
41
42
43
44
45
46
47
48
49
50
16:00-24:00
24:00-8:00
基坑降水井降水时间记录表
工程名称:南京龙潭水厂一期一步工程(二标段)
日期:年月日时至年月日时单位:小时
井号
时间
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
8:00-16:00
16:00-24:00
24:00—8:00
合计(小时)
水泵间断时间
水位标高
备 注
1#~16#降水井水泵为17#、18#其余水泵为11KW
56
16:00-24:00
24:00-8:00
8:00—16:00
合计(小时)
水泵间断时间
水位标高
备 注
1# —6#降水井水泵为 7#—25#j井水泵为
水泵合计: 小时 水泵合计: 小时(8小时为一台班)
降水班组: 施工单位: 监理单位: 建设单位:
8:00—16:00
合计(小时)
水泵间断时间
水位标高
备 注
基坑降水记录表1
基坑降水记录表SG03-06-02-001质量负责人: 技术负责人: 监理工程师: 2017年4月18日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-002质量负责人: 技术负责人: 监理工程师: 2017年4月19日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-003质量负责人: 技术负责人: 监理工程师: 2017年4月20日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-004质量负责人: 技术负责人: 监理工程师: 2017年4月21日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-005质量负责人: 技术负责人: 监理工程师: 2017年4月22日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-006质量负责人: 技术负责人: 监理工程师: 2017年4月23日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-007质量负责人: 技术负责人: 监理工程师: 2017年4月24日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-008质量负责人: 技术负责人: 监理工程师: 2017年4月25日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-009质量负责人: 技术负责人: 监理工程师: 2017年4月26日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-010质量负责人: 技术负责人: 监理工程师: 2017年4月27日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-011质量负责人: 技术负责人: 监理工程师: 2017年4月28日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)基坑降水记录表SG03-06-02-012质量负责人: 技术负责人: 监理工程师: 2017年4月29日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-013质量负责人: 技术负责人: 监理工程师: 2017年4月29日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-014质量负责人: 技术负责人: 监理工程师: 2017年4月30日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-015质量负责人: 技术负责人: 监理工程师: 2017年5月1日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-016质量负责人: 技术负责人: 监理工程师: 2017年5月2日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-017质量负责人: 技术负责人: 监理工程师: 2017年5月3日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-018质量负责人: 技术负责人: 监理工程师: 2017年5月4日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)井点降水记录表SG03-06-02-019质量负责人: 技术负责人: 监理工程师: 2017年5月5日安徽电建二公司昌吉项目部(章)湖南电力监理昌吉项目部(章)。
工程签证单(降水台班)
编号
工程名称
安顺市西客运枢纽站
日 期
年 月 日
建设单位
安顺市交通建设投资有限责任公司
监理单位
四川亿博工程项目管理有限公司
施工单位
宁波市政工程建设集团股份有限公司
联系事宜:
我公司承建的安顺市西客运枢纽站工程,根据现场实际情况,基础开挖期间,发现主站房地下室B区3~4轴交U~V轴基坑壁有一股清泉流出,局部基底冒出部分地下水,加之强降雨及岩溶裂隙水,导致地下水位抬高,阻碍坑槽施工,为保障本项目能按照业主工期要求,并保证工程质量,按期完成施工任务,我司特组织2人负责2台水泵24h抽水,经监理、建设单位现场确定,签证如下:
1、计日工:74个;
2、水泵抽水台班:111个。
后附:降水台班记录表 月 日
监理单位
(签章):
年 月 日
施工单位
