总说明

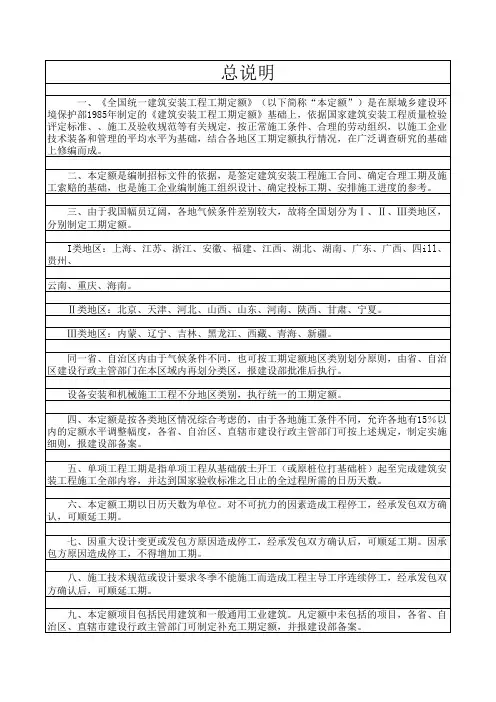

一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环 境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验 评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业 技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础 上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施 工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区, 分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、 贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治 区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、ห้องสมุดไป่ตู้定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以 内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施 细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安 装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确 认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承 包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双 方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自 治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定:

工期定额

工期定额

十、有关规定: 1.单项(位)工程中层高在2.2m以内的技术层不计算建筑面积,但计算层数。 2.出屋面的楼(电)梯间、水箱间不计算层数。 3.单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加 。 4一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项 (位)工程的最大工期为基数,另加其他单项(位)工程工期总和乘相应系数计算:加一个 乘0.35系数;加 2个乘 0.2系数;加 3个乘 015系数; 4个以上的单项(位)工程不另增加 工期。 5坑底打基础桩,另增加工期。 6.开挖一层立方后,再打护坡桩的工程,护坡桩施工的工期承发包双方可按施工方案 确定增加无数,但最多不超过50天。 7基础施工遇到障碍物或古墓、文物、流砂、溶洞、暗滨、淤泥、石方、地下水等需要 进行基础处理时,由承发包双方确定增加工期。 8.单项工程的室外管线(不包括直埋管道)累计长度在 100 m以上,增加工期 10天; 道路及停车场的面积在 500 m2以上,在1000 m2以下者增加工期 ID天;在5 000 m2以内者增 加工期20天;围墙工程不另增加工期。 十一、本定额凡注明“XXX以内(下)”者,均包括“XXX”本身,注明“XXX以外 (上)工期定额》(以下简称“本定额”)是在原城乡建设环 境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验 评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业 技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础 上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施 工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区, 分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、 贵州、 云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治 区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以 内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施 细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安 装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确 认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承 包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双 方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自 治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。

建筑工程全国工期定额(最新)

建筑工程全国工期定额(最新)
九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自 治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。
十、有关规定:
1.单项(位)工程中层高在2.2m以内的技术层不计算建筑面积,但计算层数。
2.出屋面的楼(电)梯间、水箱间不计算层数。
3.单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加 。
4一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项 (位)工程的最大工期为基数,另加其他单项(位)工程工期总和乘相应系数计算:加一个 乘0.35系数;加 2个乘 0.2系数;加 3个乘 015系数; 4个以上的单项(位)工程不另增加 工期。
5坑底打基础桩,另增加工期。
6.开挖一层立方后,再打护坡桩的工程,护坡桩施工的工期承发包双方可按施工方案 确定增加无数,但最多不超过50天。
六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确 认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承 包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双 方确认后,可顺延工期。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治 区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
十一、本定额凡注明“XXX以内(下)”者,均包括“XXX”本身,注明“XXX以外

建筑工程工期定额

建筑工程工期定额

总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。

二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。

三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。

I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。

Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。

Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。

同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。

设备安装和机械施工工程不分地区类别,执行统一的工期定额。

四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。

五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。

六、本定额工期以日历天数为单位。

对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。

七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。

因承包方原因造成停工,不得增加工期。

八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。

九、本定额项目包括民用建筑和一般通用工业建筑。

2008土建定额说明及计算规则

2008土建定额说明及计算规则

总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。

二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。

三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。

实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。

五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。

六、本定额适用于工料单价法,也可用于综合单价法。

七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。

2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。

国家工期定额电子版

国家工期定额电子版

《工期定额计算方法》一、工期定额的选定:发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。

单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。

单位工程分结构工程和装修工程:其中±0.00以下结构工程工期包括:基础挖土、±0.00以下结构工程、安装的配管工程内容;±0.00以上结构工程工期包括:±0.00以上结构、屋面及安装的配管工程内容。

装修工程工期包括:内装修、外装修及相应的机电安装工程。

二、工期计算方法:无地下室工程:按首层建筑面积计算;±0.00以下工程:有地下室工程:按地下室建筑面积总和计算;±0.00以上工程:按±0.00以上部分建筑面积总和计算;总工期:按±0.00以下与±0.00以上工期之和计算;影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算;装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。

二、工期计算方法:无地下室工程:按首层建筑面积计算;±0.00以下工程:有地下室工程:按地下室建筑面积总和计算;±0.00以上工程:按±0.00以上部分建筑面积总和计算;总工期:按±0.00以下与±0.00以上工期之和计算;影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算; 装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。

《全国统一建筑安装工程工期定额》(2000年版)

《全国统一建筑安装工程工期定额》(2000年版)

第一部分 民用建筑工程第一章 单项工程说 明 一、本章包括±0.00以下工程、±0.00以上工程、影剧院和体育馆工程。

 二、±0.00以下工程按土质分类,划分无地下室和有地下室两部分。

无地下室按基础类型及首层建筑面积划分,有地下室按地下室层数及建筑面积划分。

其工期包括±0.00以下全部工程内容。

三、±0.00以上工程按工程用途、结构类型、层数及建筑面积划分。

其工期包括结构、装修、设备安装全部工程内容。

四、影剧院和体育馆工程按结构类型、檐高及建筑面积划分,其工期不分±0.00以上、以下,均包括基础、结构、装修全部工程内容。

五、综合楼适用于购物中心、贸易中心、商场(店)、科研楼、业务楼、写字楼、培训楼、幼儿园、食堂等公共建筑。

 六、高级住宅是指装修做法为: 1.内墙面贴墙纸、软包、高级涂料、木墙裙; 2.木地板、块料面层、铺地毯; 3.高级装修抹灰、吊顶; 4.硬木门窗、塑钢门窗、铝合金门窗; 5.厨房、卫生间墙面贴面砖、地面块料面层。

七、高级住宅、别墅、公寓工程的工期按相应住宅总工期乘以1.2系数计算。

八、有关规定: 1.±0.00以下工期:无地下室按首层建筑面积计算,有地下室按地下室建筑面积总和计算。

2.±0.OO以上工期:按±0.00以上部分建筑面积总和计算。

3.总工期为:±0.00以下工期与±0.00以上工期之和(不包括影剧院和体育馆工程)。

4.单项工程±0.00以下由2种或2种以上类型组成时,按不同类型部分的面积查出相应工期,相加计算。

5.单项工程±0.00以上结构相同,使用功能不同。

无变形缝时,按使用功能占建筑面积比重大的计算工期;有变形缝时,先按不同使用功能的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算。

 6.单项工程±0.00以上由2种或2种以上结构组成。

建筑工程国家工期定额

建筑工程国家工期定额

建筑工程国家工期定额悬赏分:0 |解决时间:2008-8-4 11:20 |提问者:sunawaychan如果住宅建筑物30层,有三层地下室,那么建设工期估计需要多久?问题补充:整栋楼的建筑面积大约在11万平方米最佳答案1、地下室部分:一万平米以内:1、2类土,280天,3、4类土,290天;一万五平米以内:1、2类土,310天,3、4类土,320天;一万五平米以上:1、2类土,345天,3、4类土,355天;2、地下部分(住宅):现浇框架结构,28层以下(不好意思,定额只有这个,相应的参考一下吧),3万5平米以外:一类地区740天,二类地区775天,三类地区835天;全现浇结构,20层以下(也是最高项),3万平米以外,一类地区505天,二类地区530天,三类地区570天;一类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。

二类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。

三类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。

以上内容为2000年工期定额,按实际应该有调整,这样的工程我们的实际经验是北京地区一年半到两年之内。

一、本章的学习目标与重点1、学习目标(1)了解安装工程定额的概念、性质与分类;(2)掌握施工定额的概念、组成及定额手册应用;(3)掌握预算定额的概念、组成和基本内容;(4)理解全国统一安装工程预算定额和地区单位预算表的联系和区别及安装工程预算定额应用的其他事项;(5)了解建筑安装工程施工工期定额的作用、构成和应用。

2、学习重点(1)安装工程定额的概念、性质、作用和分类;(2)安装工程施工定额的概念、组成及应用;(3)安装工程预算定额的概念、组成,安装工程预算定额消耗量指标,安装工程预算定额单价和安装工程预算定额基价的确定。

(4)新十二册版《全国统一安装工程预算定额》、地方预(结)算计价表和全国统一安装工程预算定额中按规定系数计算费用基本情况和事项的理解,安装工程预算定额应用时应注意的问题。

全国统一建筑安装工程工期定额

全国统一建筑安装工程工期定额

《全国统一建筑安装定额》总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成.二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考.三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额.I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。

Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。

Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆.同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。

设备安装和机械施工工程不分地区类别,执行统一的工期定额。

四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。

五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数.六、本定额工期以日历天数为单位。

对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。

七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。

因承包方原因造成停工,不得增加工期。

八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。

建筑工程国家工期定额

建筑工程国家工期定额

建筑工程国家工期定额悬赏分:0 |解决时间:2008-8-4 11:20 |提问者:sunawaychan如果住宅建筑物30层,有三层地下室,那么建设工期估计需要多久?问题补充:整栋楼的建筑面积大约在11万平方米最佳答案1、地下室部分:一万平米以内:1、2类土,280天,3、4类土,290天;一万五平米以内:1、2类土,310天,3、4类土,320天;一万五平米以上:1、2类土,345天,3、4类土,355天;2、地下部分(住宅):现浇框架结构,28层以下(不好意思,定额只有这个,相应的参考一下吧),3万5平米以外:一类地区740天,二类地区775天,三类地区835天;全现浇结构,20层以下(也是最高项),3万平米以外,一类地区505天,二类地区530天,三类地区570天;一类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。

二类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。

三类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。

以上内容为2000年工期定额,按实际应该有调整,这样的工程我们的实际经验是北京地区一年半到两年之内。

一、本章的学习目标与重点1、学习目标(1)了解安装工程定额的概念、性质与分类;(2)掌握施工定额的概念、组成及定额手册应用;(3)掌握预算定额的概念、组成和基本内容;(4)理解全国统一安装工程预算定额和地区单位预算表的联系和区别及安装工程预算定额应用的其他事项;(5)了解建筑安装工程施工工期定额的作用、构成和应用。

2、学习重点(1)安装工程定额的概念、性质、作用和分类;(2)安装工程施工定额的概念、组成及应用;(3)安装工程预算定额的概念、组成,安装工程预算定额消耗量指标,安装工程预算定额单价和安装工程预算定额基价的确定。

(4)新十二册版《全国统一安装工程预算定额》、地方预(结)算计价表和全国统一安装工程预算定额中按规定系数计算费用基本情况和事项的理解,安装工程预算定额应用时应注意的问题。

住房和城乡建设部关于印发建筑安装工程工期定额的通知

住房和城乡建设部关于印发建筑安装工程工期定额的通知

乐税智库文档
财税法规
策划 乐税网
住房和城乡建设部关于印发建筑安装工程工期定额的通知
【标 签】建筑安装工程作业,工期定额
【颁布单位】住房和城乡建设部
【文 号】建标(2016)161号
【发文日期】2016-07-26
【实施时间】2016-07-26
【 有效性 】全文有效
【税 种】其他
各省、自治区住房城乡建设厅,直辖市建委,国务院有关部门:
为满足科学合理确定建筑安装工程工期的需要,我部组织修编了《建筑安装工程工期定额》,现印发给你们,自2016年10月1日起执行。

执行中遇到的问题和有关建议请及时反馈我部标准定额司。

我部2000年发布的《全国统一建筑安装工程工期定额》同时废止。

以上定额及规则由我部标准定额研究所组织中国计划出版社出版发行。

中华人民共和国住房和城乡建设部
2016年7月26日。

全国统一建筑安装工程工期定额

全国统一建筑安装工程工期定额

《全国统一建筑安装工程工期定额》总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。

二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。

三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。

I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。

Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。

Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。

同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。

设备安装和机械施工工程不分地区类别,执行统一的工期定额。

四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。

五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。

六、本定额工期以日历天数为单位。

对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。

七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。

因承包方原因造成停工,不得增加工期。

八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。

建筑工程标准工期定额

建筑工程标准工期定额

总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。

二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。

三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。

I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。

Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。

Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。

同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。

设备安装和机械施工工程不分地区类别,执行统一的工期定额。

四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。

五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。

六、本定额工期以日历天数为单位。

对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。

七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。

因承包方原因造成停工,不得增加工期。

八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。

九、本定额项目包括民用建筑和一般通用工业建筑。

凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。

建筑工程标准工期定额

建筑工程标准工期定额

总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。

二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。

三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。

I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。

Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。

Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。

同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。

设备安装和机械施工工程不分地区类别,执行统一的工期定额。

四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。

五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。

六、本定额工期以日历天数为单位。

对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。

七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。

因承包方原因造成停工,不得增加工期。

八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。

九、本定额项目包括民用建筑和一般通用工业建筑。

凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。

建筑工程全国工期定额(最新)

建筑工程全国工期定额(最新)
总说明
一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环 境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验 评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业 技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础 上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施 工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区, 分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、 贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治 区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以 内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施 细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安 装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确 认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承 包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双 方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自 治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定:

最新08建筑工程基础定额河北省消耗量定额

最新08建筑工程基础定额河北省消耗量定额

08建筑工程基础定额河北省消耗量定额08建筑工程基础定额河北省消耗量定额》说明和计算规则总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-1 01-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和20 00年《全国统一建筑安装工程工期定额》编制的。

二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。

三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。

实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。

五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。

六、本定额适用于工料单价法,也可用于综合单价法。

七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。

2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。

建设部关于发布《全国统一建筑安装工程工期定额》的通知

建设部关于发布《全国统一建筑安装工程工期定额》的通知

建设部关于发布《全国统一建筑安装工程工期定额》
的通知
文章属性
•【制定机关】建设部(已撤销)
•【公布日期】2000.02.16
•【文号】建标[2000]38号
•【施行日期】2000.02.16
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】建筑市场监管
正文
建设部关于发布《全国统一建筑安装工程工期定额》的通知
(建标[2000]38号)
各省、自治区、直辖市建委(建设厅),国务院各有关部门:
根据建设部《关于修订建筑安装工程工期定额的通知》(建标[1998]10号)要求,由我部组织修订的《全国统一建筑安装工程工期定额》,已经审查,现批准发布,自发布之日起施行。

原城乡建设环境保护部1985年颁布的《建筑安装工程工期定额》停止使用。

《全国统一建筑安装工程工期定额》由建设部负责管理,中国计划出版社出版。

中华人民共和国建设部
二000年二月十六日。

全国统一建筑安装工程工期定额(2000)

全国统一建筑安装工程工期定额(2000)

全国统一建筑安装工程工期定额(2000)总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。

二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。

三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为I、U、川类地区,分别制定工期定额。

I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。

U类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。

川类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。

同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。

设备安装和机械施工工程不分地区类别,执行统一的工期定额。

四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。

五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。

六、本定额工期以日历天数为单位。

对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。

因承包方原因造成停工,不得增加工期。

八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。

2008年新清单及计价计算规则

2008年新清单及计价计算规则

总说明一、一、为了贯彻执行建设部《建设工程工程量清单计价规范》,适应我省建设工程计价改革的需要,我厅组织有关人员,对《江苏省建筑工程单位估价表》(2001年)以及《江苏省建筑装饰预算定额》(1998年)进行修订,形成了《江苏省建筑与装饰工程计价表》(2004年)(以下简称计价表)。

本计价表共计二册,与2004年《江苏省建筑与装饰工程费用计算规则》配套使用。

二、二、本计价表适用于我省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及单独装饰工程,不适用于修缮工程。

全部使用国有资金投资或国有资金投资为主的建筑与装饰工程应执行本计价表;其他形式投资的建筑与装饰工程可参照使用本计价表;当工程施工合同约定按本计价表规定计价时,应遵守本计价表的相关规定。

三、三、本计价表的编制依据:1、《江苏省建筑工程单位估价表》(2001)年;2、《江苏省建筑装饰工程预算定额》(1998年);3、《全国统一建筑工程基础定额》(GJD-101-95);4、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002);5、《建筑安装工程劳动定额》[LD/T72-94(DE)];6、《建筑装饰工程劳动定额》[LD/T73-94(DE)];7、《全国统一建筑安装工程工期定额》(2000年);8、《全国统一施工机械台班费用编制规则》(2004年江苏地区预算价格);9、南京市2003年下半年建筑工程材料指导价格。

四、四、本计价表的作用:1、1、编制工程标底、招标工程结算审核的指导;2、2、工程投标报价、企业内部核算、制定企业定额的参考;3、3、一般工程(依法不招标工程)编制与审核工程预结算的依据;4、4、编制建筑工程概算定额的依据;5、5、建设行政主管部门调解工程造价纠纷、合理确定工程造价的依据;五、五、本计价表由二十三章及九个附录组成,其中:第一章至第十八章为工程实体项目,第十九章至第二十三章为工程措施项目,另有部分难以列出定额项目的措施费用,应按照本计价表费用计算规则中的规定进行计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《工期定额计算方法》
一、工期定额的选定:
发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。

单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。

单位工程分结构工程和装修工程:其中±0.00以下结构工程工期包括:基础挖土、±0.00以下结构工程、安装的配管工程内容;±0.00以上结构工程工期包括:±0.00以上结构、屋面及安装的配管工程内容。

装修工程工期包括:内装修、外装修及相应的机电安装工程。

二、工期计算方法:
无地下室工程:按首层建筑面积计算;
±0.00以下工程:
有地下室工程:按地下室建筑面积总和计算;
±0.00以上工程:按±0.00以上部分建筑面积总和计算;
总工期:按±0.00以下与±0.00以上工期之和计算;
影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算;
装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。

二、工期计算方法:
无地下室工程:按首层建筑面积计算;
±0.00以下工程:
有地下室工程:按地下室建筑面积总和计算;
±0.00以上工程:按±0.00以上部分建筑面积总和计算;
总工期:按±0.00以下与±0.00以上工期之和计算;
影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算; 装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。
