后浇带施工中止水钢板的应用发表时间:2019-09-06T14:58:05.837Z 来源:《基层建设》2019年第17期作者:冯胜[导读] 摘要:后浇带施工是当前地下大面积施工中的重要组成部分,为使得整体的结构连接成为一个整体,需要结合混凝土裂缝的形式,按照设计和相应施工的规范,提高后浇带施工中防水及抗渗性能。

海南鼎力建筑工程有限公司海南海口 570200摘要:后浇带施工是当前地下大面积施工中的重要组成部分,为使得整体的结构连接成为一个整体,需要结合混凝土裂缝的形式,按照设计和相应施工的规范,提高后浇带施工中防水及抗渗性能。

本文首先对后浇带施工的设计过程及相关的施工特点进行分析,对其施工技术要求进行分析,为实际工程应用和实践中提供一定的理论经验。

通过分析和介绍止水钢板结构在后浇带施工中的应用,可有效的提升后浇带新型钢板止水效果,供参考。

关键词:后浇带;施工;止水钢板0引言在地下室建筑结构施工中,往往会由于热胀冷缩或者其他原因,导致混凝土结构发生裂缝现象,如果不加以处理,则会导致有害裂缝的产生,且裂缝的宽度会逐步增大。

在实际施工环节中,为保证后浇带施工和设计按照规范进行,需要在相应的施工位置留有一定距离的临时施工缝,这样能够保证将大面积的结构划分为几个小面积的部分,并通过构件进行内部的连接,形成一定的收缩,经过一定时间的养护作业后,可以再进行振捣作业,保证将结构连接成为一个整体。

1工程简介某城市公寓主体工程一标段主要包含1~5个楼号,其中包含地下车库,总建筑面积达到3.03万㎡,在施工的过程中,将地下车库中的底板和顶板结构利用后浇带进行处理,并划分成为11个分块结构,按照设计,后浇带的整体长度可达1168.36m,从施工经验上分析,后浇带结构质量直接关系到建筑结构中的基础底板及顶板的防水效果,并且其防水效果直接影响到后期整体工程中的防水效果。

2止水钢板在后浇带施工及设计中的应用由于本项目在设计之初,采用的是橡胶止水条和橡胶止水带,但是整个的止水和防水效果不好,因此将其结构部件改为止水钢板和钢板网模板的施工组合。

地下室止水钢板规范

地下室止水钢板规范

地下室止水钢板规范钢板止水带,也称为止水钢板,在基础或地下室的底板和外墙板混凝土分开浇筑时,会出现一条施工缝。

如果这条缝位置在地下水位线以下,就容易发生渗水。

为了防止渗水,需要对这条缝进行技术处理。

其中比较通行的方法是设置止水钢板。

在浇筑下层混凝土时,预埋300*3的钢板,其中有10-15cm的上部露在外面。

下次再浇筑混凝土时,把这部分的钢板一起浇筑进去,起到阻止外面的压力水渗入的作用。

钢板止水带的厚度一般为2mm或3mm,长度一般加工成3米长或6米长,一般为三米好运输。

止水钢板对焊接节点要求较高,不能出现漏点,影响防水性能。

关于止水钢板,一般会有以下疑问:止水钢板一般裁多长合适?止水钢板焊接连结时的搭接长度是多少?其焊接要求是什么?止水钢板焊接连接接缝可以在转角处吗?固定止水钢板的钢筋可以直接焊接在结构钢筋上吗?止水钢板连接及其固定有没有什么规范可以做依据?通过查找技术材料,我们得出以下结论:止水钢板裁长原则上越长越好,但为了运输方便,一般不小于3米为宜。

钢板止水带的搭接长度不得小于20mm,必须使用双面焊接。

止水带一般都是安装在后浇带位置、有防水要求的地下室侧墙板分隔缝或施工缝处,暴露在外周期长,要做好防护处理,比如涂刷防锈漆等措施。

止水钢板应使两翘曲面安装方向朝迎水面。

钢板止水带和橡胶止水带相比,优点不如橡胶止水带,一个最明显的缺点就是生锈,后期处理麻烦,因此尽可能采用橡胶止水带施工。

钢板止水带不是成品,是由三块规格不一样的钢板焊接而成,但施工单位一般都是买专业厂家加工制作好的成品,但焊接质量及原材料质量直接影响止水效果。

2、止水钢板的搭接长度应不少于20mm,焊缝必须饱满,必要时需双面施焊。

3、成品止水钢板在转角处弯折施工非常困难,因此可以在转角处焊接。

为保证焊接质量,最好采用帮焊一个10mm-20mm的附加层,并双面施焊。

4、为防止结构筋受到破坏,止水钢板的固定最好不要直接焊接在结构钢筋上,而是使用小钢筋头焊接定位。

后浇带止水钢板做法

后浇带止水钢板做法

后浇带止水钢板做法后浇带止水钢板是一种广泛应用于建筑工程中的技术和材料。

它通过使用特殊设计的钢板,将混凝土浇筑后的结构表面有效地防止水的渗漏。

后浇带止水钢板的做法包括了材料准备、钢板安装和后续处理等几个主要步骤。

首先,准备工作要充分。

在开始进行后浇带止水钢板施工之前,需要仔细评估结构的特点和所需的具体设计方案。

根据具体情况,选择合适的钢板材质和规格。

一般来说,常用的后浇带止水钢板材质有镀锌板、不锈钢板和塑料板等。

同时,对需要施工的结构表面进行彻底的清洁,确保其平整、干净。

接下来,进行钢板的安装。

根据结构的要求和设计方案,将选定的钢板切割成合适的尺寸和形状。

然后,使用适当的螺丝、螺母或焊接等方法,将钢板连接固定在结构表面上。

在安装过程中,务必保证钢板的平直、紧密贴合结构表面,以防止水的渗漏。

完成钢板的安装后,需要进行后续处理,以确保整个结构的密封性和耐久性。

首先,对钢板及其连接部位进行仔细的检查和修整,确保无任何松动或破损。

其次,对钢板与结构表面的接缝进行处理。

常用的处理方法包括填缝、封缝或涂覆防水材料等。

填缝材料一般选择耐环境变化的硅酮密封胶,确保其具有良好的粘结性和抗老化性能。

最后,对整个结构进行严密性检测,确保防水效果达到设计要求。

后浇带止水钢板的施工具备一定的技术性和复杂性,需要有经验丰富的施工人员进行操作。

在施工过程中,应严格按照设计方案和相关标准进行操作,确保施工质量。

同时,要注意施工过程中的安全问题,遵守相关施工规范和操作要求。

除了以上的主要步骤,后浇带止水钢板施工还需要考虑一些其他因素。

例如,在设计方案中要充分考虑结构的变形和位移,以避免钢板安装后产生的应力集中和开裂。

此外,在施工过程中还要注意与其他施工工序的协调,确保后浇带止水钢板的安装和处理不对其他施工造成干扰或影响。

综上所述,后浇带止水钢板是一种有效防止建筑结构水渗漏的技术和材料。

通过正确的做法,包括材料准备、钢板安装和后续处理等步骤,能够确保后浇带止水钢板的施工质量和防水效果。

地下室剪力墙止水钢板位置

地下室剪力墙止水钢板位置

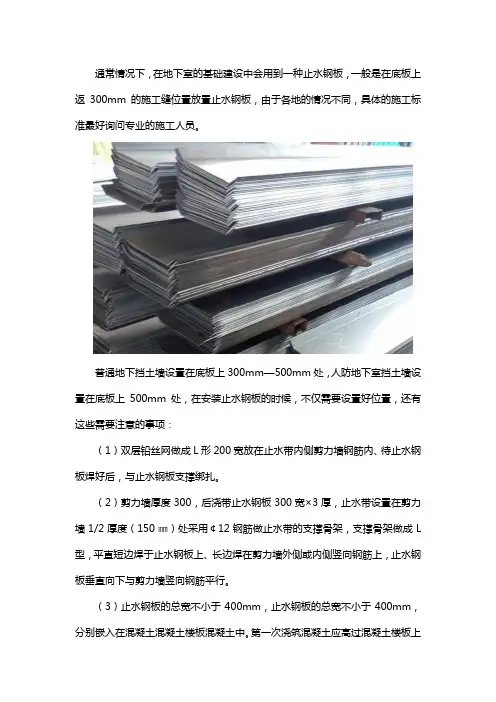

通常情况下,在地下室的基础建设中会用到一种止水钢板,一般是在底板上返300mm的施工缝位置放置止水钢板,由于各地的情况不同,具体的施工标准最好询问专业的施工人员。

普通地下挡土墙设置在底板上300mm—500mm处,人防地下室挡土墙设置在底板上500mm处,在安装止水钢板的时候,不仅需要设置好位置,还有这些需要注意的事项:
(1)双层铅丝网做成L形200宽放在止水带内侧剪力墙钢筋内、待止水钢板焊好后,与止水钢板支撑绑扎。

(2)剪力墙厚度300,后浇带止水钢板300宽×3厚,止水带设置在剪力墙1/2厚度(150㎜)处采用¢12钢筋做止水带的支撑骨架,支撑骨架做成L 型,平直短边焊于止水钢板上、长边焊在剪力墙外侧或内侧竖向钢筋上,止水钢板垂直向下与剪力墙竖向钢筋平行。

(3)止水钢板的总宽不小于400mm,止水钢板的总宽不小于400mm,分别嵌入在混凝土混凝土楼板混凝土中。

第一次浇筑混凝土应高过混凝土楼板上
200mm,不锈钢厚度不小于3mm。

便于保证碳钢板结构具有一定的弯曲应变,最好在碳钢板的长方向两侧包边条50mm。

为了保证施工的质量,止水钢板的位置和埋深尽量符合要求。

如方案设计无要求,止水钢板的位置应是零部件截面的中间位置。

埋深应是止水钢板总宽的中间值。

具体的规范可以和当地在专业施工技术人员对接。

地下室防水施工缝及后浇带等施工-技术交底

地下室防水施工缝及后浇带等施工-技术交底

表C2-1
编 号
工 程 名 称 (北区)
交底日期 2015年9月25日
施工单位
分项工程名称
防水工程
交底提要 地下室防水施工缝及后浇带等施工
第3页(共7页)
审核人
交底人
接受交底人
加止水环,止水环为5mm 厚,边长70mm 的正方形铁片。

外墙模板拆除后,在穿墙螺栓根处凿入10mm 后切断螺栓,用同强度等级水泥砂浆(加微膨胀剂)抹平。

3.4基础导墙施工缝留设:底板施工缝留设在底板上300mm 处,外墙水平施工缝留设与顶板上下皮平齐,外墙竖向施工缝根据后浇带及流水段设置,做法见下图。

中部设置3厚300宽止水钢板、在止水钢板的迎水面设置一道遇水膨胀止水条。

3.5对所有抗渗混凝土墙体中穿墙管线均加设止水环,止水环半径比套管大100mm ,并在止水环根部加止水胶。

出墙套管防水做法详见下图
地下室外墙模板穿墙螺栓防水做法
止水环
模板横竖楞
小钢模
5
螺栓烧断后,抹聚合物砂浆或防水涂料。

后浇带止水钢板施工工艺

后浇带止水钢板施工工艺

后浇带止水钢板施工工艺下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!后浇带止水钢板施工工艺如下:①施工准备:熟悉设计图纸,准备材料如止水钢板、钢筋、电焊机等,确保符合规范要求。

②定位放线:根据设计标高与位置,准确放出止水钢板的安装线,确保安装精度。

③支设模板:在后浇带区域两侧支设模板,预留止水钢板槽口,确保槽口尺寸与止水钢板匹配。

④安装支撑架:采用¢12钢筋制作L型支撑骨架,短边焊接在止水钢板上,长边与剪力墙钢筋固定,确保垂直度和平整度。

⑤安装止水钢板:将止水钢板嵌入槽口,确保折边面向迎水面,焊接固定于支撑架上,焊缝须连续、严密。

⑥密目钢丝网封堵:为防止浇筑混凝土时外溢,在止水钢板外侧设置密目钢丝网,作为临时封堵措施。

⑦初次浇筑混凝土:先浇筑至止水钢板高度一半,振动密实,避免与钢板间存在空隙。

⑧混凝土养护:初次浇筑完成后,进行养护,直至强度达标。

⑨二次浇筑混凝土:待初次浇筑混凝土达到规定强度后,拆除临时支撑,清理表面,继续浇筑剩余部分,振动密实。

⑩成品保护:浇筑完毕后,对止水钢板周边混凝土进行保护,避免碰撞损坏,直至养护期满。

止水钢板和后浇带止水钢板的搭接长度

止水钢板和后浇带止水钢板的搭接长度

止水钢板和后浇带止水钢板的搭接长度
(最新版)
目录
1.止水钢板和后浇带止水钢板的定义与作用
2.止水钢板和后浇带止水钢板的搭接长度的概念
3.影响搭接长度的因素
4.搭接长度的选择与确定
5.结论
正文
一、止水钢板和后浇带止水钢板的定义与作用
止水钢板是一种建筑材料,主要用于地下室、隧道、涵洞等混凝土结构中,以阻止水的渗入。

后浇带止水钢板是止水钢板的一种,主要用于后浇带的防水工程。

二、止水钢板和后浇带止水钢板的搭接长度的概念
搭接长度是指止水钢板或后浇带止水钢板在与混凝土结构接合处需要重叠的长度。

这个长度的选择对于防水效果至关重要。

三、影响搭接长度的因素
影响搭接长度的因素主要有:混凝土结构的尺寸、止水钢板的材质和厚度、施工环境等。

四、搭接长度的选择与确定
搭接长度的选择需要根据上述因素进行综合考虑。

一般而言,搭接长度越长,防水效果越好,但也会增加工程成本。

因此,需要根据实际情况,通过科学计算和实验确定最合适的搭接长度。

五、结论
止水钢板和后浇带止水钢板的搭接长度对于防水工程的效果至关重要。

结构后浇带止水钢板的安装要求

结构后浇带止水钢板的安装要求

结构后浇带止水钢板的安装要求一、引言结构后浇带止水钢板是一种用于建筑工程中防止水渗漏的重要材料,其安装质量直接关系到建筑结构的稳定和耐久性。

为了确保安装效果,下面将介绍结构后浇带止水钢板的安装要求。

二、材料准备在进行结构后浇带止水钢板的安装之前,首先需要准备好相关材料,主要包括止水钢板、止水胶、止水胶管等。

这些材料应具有相关的质量认证,并经过检验合格。

三、安装步骤1. 清洁基底:在安装之前,需要彻底清洁基底表面,确保其干净、平整。

如有灰尘、油污等杂物,应及时清除。

2. 定位标线:根据设计要求和施工图纸,确定止水钢板的安装位置,并进行标线。

标线应准确、清晰,以便后续的施工操作。

3. 切割止水钢板:根据标线进行切割止水钢板,确保钢板的尺寸和形状符合设计要求。

切割时应使用专业工具,并注意安全操作。

4. 钢板安装:将切割好的止水钢板按照标线进行安装。

安装时应确保钢板与基底之间紧密贴合,无空隙。

可以使用螺栓、焊接等方式进行固定,确保钢板的稳固性。

5. 焊接处理:对于需要焊接的止水钢板,应采用专业的焊接方法进行处理。

焊接应均匀、牢固,焊缝应平整、无裂缝。

6. 止水胶处理:在止水钢板的接缝处,应进行止水胶的填充,以确保接缝的密封性。

止水胶应均匀涂抹,填充严实,不得有空鼓和漏洞。

7. 检查验收:完成安装后,应对止水钢板进行检查验收。

检查时应注意钢板的安装质量、焊接质量和止水胶的填充情况等。

如有不合格现象,应及时进行修复或更换。

四、安全注意事项1. 在进行止水钢板安装时,应严格按照相关安全操作规程进行,佩戴好个人防护用品,确保施工人员的人身安全。

2. 施工过程中应注意防火防爆措施,禁止在施工现场吸烟和使用明火。

3. 确保工具的正常使用和检修,如发现有损坏或故障的工具应及时更换或修理。

4. 注意材料的储存和保管,避免受潮、变形或损坏。

五、总结结构后浇带止水钢板的安装要求对于建筑工程的质量和安全具有重要意义。

只有严格按照安装要求进行施工,确保材料质量和施工质量,才能达到预期的止水效果。

地下室止水钢板规范

地下室止水钢板规范

地下室止水钢板规范在建筑工程中,地下室的防水处理至关重要,而止水钢板则是地下室防水体系中的关键部件。

止水钢板的正确使用和安装,对于防止地下水渗透、保证地下室结构的稳定性和耐久性具有重要意义。

下面,我们就来详细了解一下地下室止水钢板的规范要求。

一、止水钢板的定义与作用止水钢板,顾名思义,是一种用于止水的钢板。

它通常被设置在地下室混凝土结构的施工缝、后浇带等部位,通过阻止水的渗透路径,达到防水的目的。

在地下室施工过程中,由于混凝土浇筑不能一次性完成,必然会存在施工缝。

这些施工缝如果处理不当,就会成为地下水渗透的通道。

止水钢板的作用就是在施工缝处形成一道坚固的屏障,改变水的渗透路径,从而有效地防止地下水的渗漏。

二、止水钢板的材质与规格1、材质止水钢板一般采用碳素结构钢或不锈钢材质。

碳素结构钢具有良好的强度和韧性,价格相对较低;不锈钢材质则具有更好的耐腐蚀性,适用于对防水要求较高的环境。

2、规格止水钢板的厚度通常为 3mm 6mm,宽度一般为 300mm 500mm。

具体的规格应根据工程的设计要求和实际情况进行选择。

三、止水钢板的安装位置止水钢板应安装在地下室混凝土结构施工缝的中间位置,且应保证其中心线与施工缝中心线重合。

一般来说,止水钢板的凹面应朝向迎水面,即地下水压力较大的一侧。

在地下室的外墙、底板和顶板等部位的施工缝处,都应安装止水钢板。

对于后浇带等特殊部位,也需要按照设计要求设置止水钢板。

四、止水钢板的安装方法1、固定止水钢板在安装前,应先在施工缝处设置好固定支架。

固定支架可以采用钢筋焊接而成,间距一般为 500mm 1000mm。

止水钢板应通过焊接或绑扎的方式固定在支架上,确保其位置准确、牢固。

2、焊接止水钢板的连接通常采用搭接焊接的方式。

搭接长度不应小于50mm,且焊接应饱满、连续,不得有气孔、夹渣、裂纹等缺陷。

焊接完成后,应及时进行检查和验收。

3、转角处理在地下室结构的转角处,止水钢板应进行弯折处理,以保证其连续性和密封性。

后浇带止水钢板专项施工方案

后浇带止水钢板专项施工方案

后浇带止水钢板专项施工方案
一、前言
在现代建筑工程中,后浇带止水钢板是一种重要的结构设备,用于在混凝土浇筑后形成止水作用,防止水泥混凝土裂缝,减少建筑物的水泥渗漏问题。

本文将介绍后浇带止水钢板的专项施工方案,详细阐述施工步骤及注意事项。

二、施工准备
1.确定施工图纸,明确后浇带止水钢板的尺寸和位置。

2.准备所需材料和设备,包括钢板、止水胶条、焊接设备等。

3.安排施工人员,确保施工人员具备相关操作技能。

三、施工步骤
步骤一:浇筑混凝土基础
1.在基础混凝土浇筑完成后,等待混凝土达到适当的硬度。

2.将后浇带止水钢板按照设计要求放置在混凝土表面。

步骤二:焊接止水钢板
1.使用焊接设备对止水钢板进行焊接,确保止水钢板与混凝土基础牢固
连接。

2.检查焊接质量,确保焊接接头牢固可靠。

步骤三:安装止水胶条
1.在止水钢板与混凝土接缝处安装止水胶条,确保接缝处无渗水问题。

2.确保止水胶条完全覆盖接缝,并且与止水钢板紧密结合。

四、施工注意事项
1.施工前需对施工现场进行清理,确保施工区域无杂物阻碍。

2.施工过程中应严格按照设计要求进行操作,避免出现偏差。

3.施工人员应佩戴防护装备,注意施工安全。

4.施工结束后应及时清理施工现场,保持施工区域整洁。

五、结语
后浇带止水钢板专项施工方案是保障建筑结构质量的重要环节,合理的施工方案和严格的操作流程对于确保建筑物后浇带止水效果具有至关重要的作用。

通过本
文对施工方案的详细介绍,希望能为相关建筑施工人员提供一定的参考,确保后浇带止水钢板施工质量,提高建筑物的防水性能。

地下施工缝止水钢板如何安装

地下施工缝止水钢板如何安装

地下施工缝止水钢板如何安装止水钢板的定义:建筑物地下室水平构件和竖向构件无法一次性浇筑,一般采用在基础底板上返300mm位置留置水平施工缝,施工缝位置止水钢板,止水钢板一般在400mm 宽,新旧混凝土内各埋置一半。

止水板的原理为:新旧混凝土接缝位置成为施工位置,此属于防水混凝土防水的薄弱环节,增加止水钢板后,水沿着新旧混凝土接茬位置的缝隙渗透时碰见止水钢板后无法继续渗透,止水钢板起到切断水渗透路径的作用,及时沿着止水钢板与混凝土之间的缝隙渗透,止水钢板有一定的宽度,也延长了水的渗透路径,同样可以起到防水作用。

止水钢板的施工方法及步骤在施工底板钢筋时需要将止水钢板底板钢筋有效连接,可采用12#钢筋制成门形支架固定于底板钢筋上面,门型架与钢板之间采用焊接先将两根12#钢筋垂直于底板固定,将止水钢板位置与两根钢筋中间,通过一根水平钢筋穿透止水板,并在水平钢筋上面焊接止水环,将止水环和止水钢板之间满焊连接,止水钢板厚度不小于400mm,分别埋入底板砼中200mm,该处浇砼应高于底板上表面200mm以上,钢板厚度不小3mm,为确保钢板在施工时具有一定的额刚度,最好钢板在长方向两边50mm折边,约折30°边。

待止水钢板基本就位,钢板之间应尽量减少缺口,钢板之间的接口可采用塔接焊接,搭接长度宜大于400mm,焊缝必须满焊,钢板止水带和橡胶止水带相比,优点不如橡胶止水带,一个最明显的确定就是生锈,后期处理麻烦,所有尽可能采取橡胶止水带施工(止水带是混凝土浇筑过程式中部分或全部浇筑埋在混凝土中,混凝土中有许多尖角的石子和锐利的钢筋头由于塑料和橡胶的撕裂强度比拉伸强度低3-5倍,止水带一旦被刺穿或撕裂时,不需要很大外力裂开就会扩大,所以止水带定位和混凝土浇捣过程中,应注意定位和浇捣方法,以免止水带被刺破,所以在止水带定位和混凝土浇捣和过程中,应该注意定位方法和浇捣压力,以免止水带被刺破。

)安装方向问题,无论是水平钢板止水带还是竖向钢板止水带,一定要使两翘曲面安装方向迎水面。

止水条止水带止水钢板的使用位置

止水条止水带止水钢板的使用位置

在施工建筑过程中,常常会用到各种止水材料,例如止水条、止水带以及止水钢板,施工人员对于它们的使用位置应该都是非常关注的,那么下面来针对这三种材料分别介绍一下。

一、止水条
止水条用于建筑施工缝中,遇水膨胀。

可用于地下无水的建筑,一般用于建筑物的次要部位或要求不严的部位,如地下水位以上的地下室外墙、基础筏板等,即主要防止土层中的毛细水。

不适宜用在表面有覆土或种植土的地下车库顶板上。

二、止水带
止水带用于混凝土浇筑的变形缝、伸缩缝中。

止水带的选择应根据构筑物的重要性等级、变形缝变形量及水压、止水带的使(应)用工作环境、经济因素等条件综合考虑确定。

一般用于防水部位的竖向止水,如施工缝或后浇带或板墙结构的沉降缝、伸缩缝等沉降变形大的地方。

固定止水带的方法有附加钢筋固定法、专用卡具固定法、铅丝和模板固定法等。

如需穿孔时,只能选在止水带的边缘安装区,不得损伤其他部位。

如需现场连接时,可采用电加热板硫化粘合或冷粘接(橡胶止水带)或焊接(塑料止水带)的方法。

施工过程中,止水带必须可靠固定,避免在浇注混凝土时发生位移,保证止水带在混凝土中的正确位置。

三、止水钢板
适用于有地下水的构筑物,如水池等有水的建筑,以及埋深在地下水位以下的水平和竖向施工缝处。

止水钢板厚度一般3㎜,宽度>200㎜,长度一般加工成3米长或者6米长,一般为三米好运输。

两块钢板之间的焊接要饱满且为双面焊,钢板搭接不小于50mm。

墙体转角处的处理通常采用整块钢板弯折、丁字型焊接、7字型焊接等。

以上就是对于各种止水材料的使用说明了,希望能给有需要的朋友一些参考和帮助。

17施工缝止水钢板安装技术交底

17施工缝止水钢板安装技术交底

1、 本表由施工单位填写,交底单位与接受交底单位各存一份。

2、 当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

第 1 页 共 1 页 技 术 交 底 记 录
编 号
表C2-1 工程名称
0801-1#商业楼等6项(大兴区黄村镇DX00-0101-0801等地块C2商业项目)(0804-1#楼(开闭站)、0804-2#商业楼) 交底日期 2015年5月7日 施工单位 天元建设集团有限公司 分项工程名称 施工缝止水钢板安装 交底提要 止水钢板安装技术交底
审核人 交底人 接受交底人
交底内容:
一、根据地下防水要求,在筏板地梁剪力墙生根高30cm 施工缝及后浇带两侧安装止水钢板。

二、施工工艺
采用30cm 宽3mm 厚的镀锌止水钢板,钢板采用机械切割,止水板安装于混凝土墙厚或板厚的中间位置,止水板中心线稍低于混凝土施工缝位置,这样混凝土施工缝凿毛后止水板中心线与施工缝重合,每边各150mm 。

安装前根据抄测好的平线进行控制,拉线找好水平标高,止水板按标高进行安装。

止水板拼缝采用电弧焊焊接,采用搭接焊,钢板搭接5cm ,双面施焊,焊缝要做到无漏焊,无气孔、夹渣。

止水板用钢筋点焊固定,安装止水钢板时切断的钢筋采用搭接焊的方法与止水钢板相连,进行补强。

后浇带止水钢板与墙体水平施工缝内止水钢板相连,形成封闭止水带。

如下图:
三、安全注意事项
1、安装止水钢板时必须遵守焊接安全操作规程,防止发生火灾和烧伤,做好个人防护。

2、电缆线路不得拖地,防止漏电事故发生。

地下室止水钢板规范

地下室止水钢板规范

地下室止水钢板规范在建筑工程中,地下室的防水处理至关重要,而止水钢板则是地下室防水施工中的关键材料之一。

止水钢板的正确使用和安装能够有效地防止地下水的渗透,保证地下室的结构安全和使用功能。

为了确保止水钢板的施工质量,需要遵循一系列的规范和标准。

接下来,让我们详细了解一下地下室止水钢板规范的相关内容。

一、止水钢板的材料要求止水钢板通常采用碳素结构钢或不锈钢制成,其材质应符合国家相关标准。

碳素结构钢的止水钢板,其屈服强度、抗拉强度等力学性能应满足设计要求。

不锈钢止水钢板则应具有良好的耐腐蚀性和机械性能。

止水钢板的厚度一般不应小于 3mm,宽度不宜小于 300mm。

钢板的表面应平整、光滑,不得有裂缝、气泡、夹渣等缺陷。

同时,钢板的边缘应整齐,无毛刺和变形。

二、止水钢板的设计要求在地下室设计中,应根据工程的地质条件、地下水位、地下室的深度和使用功能等因素,合理确定止水钢板的位置和数量。

止水钢板通常设置在地下室的施工缝、后浇带等部位。

施工缝处的止水钢板应沿施工缝连续布置,后浇带处的止水钢板则应根据后浇带的宽度和位置进行合理设置。

止水钢板的埋置深度应根据地下水的压力和土壤的渗透性等因素确定,一般应埋入混凝土结构中不少于 150mm。

三、止水钢板的施工准备施工前,应熟悉施工图纸和相关规范,制定详细的施工方案。

同时,要对施工人员进行技术交底,确保其了解止水钢板的施工工艺和质量要求。

准备好所需的材料和工具,如止水钢板、焊条、电焊机、切割机等。

对材料进行检验,确保其质量符合要求。

清理施工现场,确保施工面干净、平整,无杂物和积水。

四、止水钢板的安装工艺1、定位放线根据设计要求,在施工缝或后浇带处进行定位放线,确定止水钢板的安装位置。

2、固定支架在安装止水钢板之前,先安装固定支架,以保证止水钢板的位置准确和稳定。

支架可以采用钢筋或角钢制作,间距不宜大于 500mm。

3、安装止水钢板将止水钢板放置在固定支架上,调整好位置和垂直度,然后采用焊接或螺栓连接的方式将其固定在支架上。

后浇带止水钢板埋置

后浇带止水钢板埋置

一、概况:本工程地下部分流水段均按后浇带位置划分,后浇带防水采用3mm厚止水钢板止水带。

二、施工准备:
机具准备: 电焊机、无齿锯等。

材料准备: 按规格加工好的钢板止水带、直径为14、16 、18钢筋废料。

三、作业条件:
后浇带按图纸弹好线。

基础底板底铁钢筋绑扎完毕,经过验收合格。

四、操作方法
底板后浇带预埋止水钢板在中间上下垂直焊接一排间距150mm,长度为350mm钢筋支撑。

在上下两排支撑中间位置水平焊制一根通常钢筋。

内侧贴置钢板网。

底部待止水钢板就位后焊接斜撑,间距为300mm,斜撑焊制依据下部底板底铁位置确定,撑于底板底铁下部钢筋处。

墙体竖直施工缝同底板后浇带制作顶撑,间距为200,不加设通长钢筋。

所焊制顶撑依据所在墙体厚度而定,同样设置一道钢板网贴于内部。

当水平止水钢板与竖直止水钢板相交时,水平止水钢板焊在竖直止水钢板上,且
竖直止水钢板低于水平止水钢板100mm。

8号钢
丝绑

底板钢板网全部绑扎于基础底板底部钢筋与所设支撑上,防止钢板网在浇筑混凝土时出现鼓肚现象。

五、安全环保
钢筋加工机械及设备应专人专用,持证上岗。

钢筋设备的接、断电及维修必须由专业电工进行操作,不得私自拆卸。

钢板止水带的具体施工方法及一些相关的要求

钢板止水带的具体施工方法及一些相关的要求

钢板止水带的具体施工方法及一些相关的要求在箱型基础或地下室,底板和外墙板的混凝土是分开浇捣的,下次再浇捣墙板混凝土时,就有一条施工缝,当这条缝的位置在地下水位线以下时,就容易产生渗水,这样就需要对这条缝进行技术处理。

处理的方法很多,其中比较通行的方法是设置止水钢板。

即在浇筑下层混凝土时,预埋300*3的钢板,如设计无特殊要求外漏一半在混凝土外面,在下次再浇筑混凝土时把这部分的钢板一起浇筑进去,起到阻止外面的压力水渗入的作用。

钢板止水带选择的厚度一般为2mm厚3mm厚。

止水钢板成品一般钢板止水带是采用冷轧板作为母材,因为冷板厚度能够均匀,热板一般厚度达不到均匀的程度,厚度一般为2毫米或者3毫米,长度一般加工成3米长或者6米长,一般为三米好运输。

止水钢板成型止水钢板对焊接节点要求较高,不能出现漏点,影响防水性能。

止水钢板转角处丁字形止水钢板柱节点箍筋对止水钢板成品要求• 1、止水钢板表面无油物、无明显弯曲等现象。

•2、止水钢板位置、埋深等必须符合规定的要求。

如殳计无要求,止水钢板位置应为所在结构部位截面的中间位置,埋深应为止水钢板宽度的中间值,止水钢板折边所形成的凹面应朝向迎水面。

•3、止水钢板规格符合要求(一般为3 mm厚止水钢板、宽度不小于300叽折边30-50 m),两块止水钢板的搭接不应少于50mm,具是双面满焊。

•4、加固措施应得当、牢固,焊接必须是满焊,焊缝饱满不得漏焊。

•5、止水钢板与钢筋焊接时严禁焊穿钢板或与钢板有空隙。

止水钢板搭接长度连接操作要求搭接长度没有具体规定,但是对搭接接头或者对接接头处钢板必须进行全焊,止水钢板搭接长度,在国家规范上没有具体规定,只是要求对接或搭接处必须满焊。

因为止水钢板搭接长度的作用,就是保证在混凝土接槎处不出现渗漏的一种附加措施。

对于有防水要求的建筑,国家规定应该在地下部分至少是二级防水的要求,正常的防水设计中,已经有的措施中,已经有至少两道防水的技术措施了,再设置的附加措施就是再设置一道防水措施。

钢板止水带的具体施工方法及一些相关的要求

钢板止水带的具体施工方法及一些相关的要求

钢板止水带的具体施工方法及一些相关的要求在箱型基础或地下室,底板和外墙板的混凝土是分开浇捣的,下次再浇捣墙板混凝土时,就有一条施工缝,当这条缝的位置在地下水位线以下时,就容易产生渗水,这样就需要对这条缝进行技术处理。

处理的方法很多,其中比较通行的方法是设置止水钢板。

即在浇筑下层混凝土时,预埋300*3的钢板,如设计无特殊要求外漏一半在混凝土外面,在下次再浇筑混凝土时把这部分的钢板一起浇筑进去,起到阻止外面的压力水渗入的作用。

钢板止水带选择的厚度一般为2mm厚3mm厚。

止水钢板成品一般钢板止水带是采用冷轧板作为母材,因为冷板厚度能够均匀,热板一般厚度达不到均匀的程度,厚度一般为2毫米或者3毫米,长度一般加工成3米长或者6米长,一般为三米好运输。

止水钢板成型止水钢板对焊接节点要求较高,不能出现漏点,影响防水性能。

止水钢板转角处丁字形止水钢板转角处7型止水钢板柱节点箍筋对止水钢板成品要求•1、止水钢板表面无油物、无明显弯曲等现象。

•2、止水钢板位置、埋深等必须符合规定的要求。

如设计无要求,止水钢板位置应为所在结构部位截面的中间位置,埋深应为止水钢板宽度的中间值,止水钢板折边所形成的凹面应朝向迎水面。

•3、止水钢板规格符合要求(一般为3㎜厚止水钢板、宽度不小于300㎜、折边30-50㎜),两块止水钢板的搭接不应少于50mm,具是双面满焊。

•4、加固措施应得当、牢固,焊接必须是满焊,焊缝饱满不得漏焊。

•5、止水钢板与钢筋焊接时严禁焊穿钢板或与钢板有空隙。

止水钢板搭接长度连接操作要求搭接长度没有具体规定,但是对搭接接头或者对接接头处钢板必须进行全焊,止水钢板搭接长度,在国家规范上没有具体规定,只是要求对接或搭接处必须满焊。

因为止水钢板搭接长度的作用,就是保证在混凝土接槎处不出现渗漏的一种附加措施。

对于有防水要求的建筑,国家规定应该在地下部分至少是二级防水的要求,正常的防水设计中,已经有的措施中,已经有至少两道防水的技术措施了,再设置的附加措施就是再设置一道防水措施。

后浇带止水钢板的施工做法及作用

后浇带止水钢板的施工做法及作用

后浇带止水钢板的施工做法及作用下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 简介在建筑工程中,后浇带的施工是非常重要的一环,它能够有效地防止混凝土裂缝的产生以及水泥漏水。

后浇带及地下室施工缝止水钢板

后浇带及地下室施工缝止水钢板

地下室底板后浇带施工方法
根据本公司多年的施工经验,后浇带的施工,待先期混凝土浇筑完毕60天(可根据实际现场及混凝土的情况提前)以后。

后浇带浇筑前应将其表面浮浆及杂物清除,涂刷水泥净浆或混凝土界面剂,选择气温低于先期混凝土浇筑的天气,采用补偿收缩混凝土浇筑。

养护不少于14天。

止水板连接部位采用搭接双面满焊。

具体作法见下图:
地下室外墙后浇带施工方法
考虑到工期比较紧张,为了不影响工程的正常施工,地下室外墙后浇带采用预制混凝土板挡在地下室外墙的外侧(在墙体上预埋螺栓,固定预制板.)这样地下室外墙防水及回填土工程施工将不会受到影响.具体施工方法见下图:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室底板后浇带施工方法
根据本公司多年的施工经验,后浇带的施工,待先期混凝土浇筑完毕60天(可根据实际现场及混凝土的情况提前)以后。

后浇带浇筑前应将其表面浮浆及杂物清除,涂刷水泥净浆或混凝土界面剂,选择气温低于先期混凝土浇筑的天气,采用补偿收缩混凝土浇筑。

养护不少于14天。

止水板连接部位采用搭接双面满焊。

具体作法见下图:
地下室外墙后浇带施工方法
考虑到工期比较紧张,为了不影响工程的正常施工,地下室外墙后浇带采用预制混凝土板挡在地下室外墙的外侧(在墙体上预埋螺栓,固定预制板。

)这样地下室外墙防水及回填土工程施工将不会受到影响。

具体施工方法见下图:。
