喷锚支护施工工艺流程和施工技术要求
深基坑喷锚支护专项施工方案

深基坑喷锚支护专项施工方案一、施工前准备在进行深基坑喷锚支护专项施工之前,需要进行充分的前期准备工作,主要包括以下几个方面:1. 工程勘察在施工前,需要进行详细的工程勘察,了解基坑所处地质条件、地表情况等因素,为后续施工提供依据。
2. 设计方案制定根据工程勘察结果,制定深基坑喷锚支护的具体设计方案,包括支护结构、喷锚方式、材料选择等内容。
3. 施工人员培训确保施工人员具备相关技能和经验,以保证施工过程中的安全和高效。
二、喷锚支护施工流程1. 喷锚孔布设根据设计要求,确定喷锚孔的布设位置和间距,进行标定和布设工作。
2. 喷锚孔钻进使用专用钻机进行喷锚孔的钻进工作,确保孔位准确和孔径符合要求。
3. 注浆灌注在喷锚孔内灌注适量的注浆材料,填充孔道,并保证浆液浸透整个孔体。
4. 喷锚加固将喷锚管或锚索插入注浆的孔内,使其与地基形成牢固的连接,确保整体结构的稳固。
5. 支护结构搭设根据设计方案,搭设支护结构,确保基坑墙体能够承受土压力和周围环境的影响。
6. 水平支撑设置水平支撑,平衡不同部位的水平力,使基坑墙体保持稳定。
三、施工安全措施1. 严格遵守相关规定确保施工过程中遵守相关安全规定和操作程序,减少施工事故的发生。
2. 定期检查定期对施工现场进行检查和监测,及时发现并解决可能存在的安全隐患。
3. 安全培训为施工人员提供必要的安全培训和指导,加强安全意识,降低施工风险。
四、施工质量控制1. 施工记录详细记录施工过程中的各个环节,包括喷锚孔布设、孔钻进程、注浆情况等,保证施工过程可追溯。
2. 质量检查对施工过程中的重要环节进行质量检查和验收,确保每个步骤质量合格,达到设计要求。
3. 整体验收在施工完成后,进行整体验收,查看施工结果是否符合设计要求,保证工程质量。
五、施工结束工作1. 清理整理及时清理施工现场的材料、设备等杂物,保持基坑周围环境整洁。
2. 施工总结对施工过程进行总结,收集经验教训,为今后施工工作提供借鉴。
喷锚支护 施工方案

喷锚支护施工方案
喷锚支护是一种常用的岩土工程支护技术,广泛应用于公路、铁路、桥梁等土木工程领域。
该技术可以有效地提高地质体的稳定性,防止地层滑坡、崩塌等地质灾害发生,具有较强的承载能力和抗震抗震能力。
喷锚支护施工方案主要包括以下几个步骤:
1. 前期准备:确定施工范围、蓄水条件、施工工期等。
组织人员进行安全教育和技术培训,熟悉喷锚设备的操作方法和使用规范。
2. 地面准备:清理施工现场,确保施工区域无杂物和障碍物。
根据设计要求,在地面上标明岩石喷锚支护的线路,确保施工的准确性和顺利性。
3. 喷锚材料准备:选择合适的喷锚材料,如喷锚混凝土、钢筋等。
根据设计要求准确配制喷锚材料,确保其强度和稳定性。
4. 喷锚设备准备:检查喷锚设备的完好性和正常运行情况。
确保所有设备良好运行,做好维护保养工作,以确保施工的顺利进行。
5. 喷锚施工:按照设计要求进行喷锚施工,运用喷锚设备将喷锚材料注入岩体中,形成固定牢固的喷锚体。
在施工中要注意喷锚材料的配比、喷锚厚度和施工质量。
6. 喷锚质量检测:在喷锚施工完成后,对喷锚体进行质量检测。
检测的内容包括喷锚体的强度、密实性和厚度等指标。
确保喷锚质量符合设计要求。
7. 施工完工及清理:喷锚施工完成后,清理施工现场,恢复原貌。
整理并保存好施工记录和相关资料。
综上所述,喷锚支护施工方案主要包括前期准备、地面准备、喷锚材料准备、喷锚设备准备、喷锚施工、喷锚质量检测、施工完工及清理等步骤。
通过严格按照施工方案进行施工,可以保证喷锚支护施工质量和工期的同时,确保岩土工程的稳定性和安全性。
基坑喷锚支护施工方案

基坑喷锚支护施工方案1. 引言基坑喷锚支护施工是在大型土方工程中常见的施工方法之一。
它通过喷射锚杆和喷浆,在基坑周围形成一种稳定的支撑结构,以防止土体塌方或基坑失稳引发安全事故。
本文将介绍基坑喷锚支护施工的方案设计和施工流程。
2. 方案设计2.1 喷锚杆选择在基坑喷锚支护工程中,喷锚杆的选择非常重要。
常见的喷锚杆有螺纹钢筋喷锚杆、螺纹钢管喷锚杆等。
选择喷锚杆时需要考虑土体的性质、荷载条件、施工工艺等因素,并进行合理的计算和设计。
2.2 喷浆材料选择喷浆材料的选择要考虑其与土体的黏结性能、抗渗性能和抗冻性能等。
常见的喷浆材料有水泥浆、石灰浆、聚合物浆等。
根据具体的工程要求,选择合适的喷浆材料,并控制其配比和固化时间。
2.3 施工工艺设计基坑喷锚支护施工工艺包括孔洞钻探、锚杆安装、喷浆施工等步骤。
在施工过程中,需要合理安排施工顺序,并控制施工参数,确保施工的安全和质量。
3. 施工流程3.1 孔洞钻探在基坑喷锚支护施工开始前,需要进行孔洞钻探。
通过钻孔获取土体的信息,包括土体性质、层位、水平和垂直的变化等。
根据钻孔数据,确定喷锚杆的位置和长度。
3.2 锚杆安装锚杆安装是基坑喷锚支护的核心步骤。
首先,按照设计要求进行锚杆的定位和布置。
然后,通过钻孔机或其他设备将喷锚杆安装到土体中。
安装过程需注意杆身的垂直度和粘结性能。
3.3 喷浆施工喷浆施工是最后一个环节。
根据设计要求和施工方案,选择合适的喷浆材料和设备进行施工。
喷浆时,需注意施工速度和压力的控制,确保喷浆的均匀性和黏结性。
4. 施工安全措施基坑喷锚支护施工过程中需要严格遵守施工安全规范,采取必要的施工安全措施。
包括但不限于:•工地标识和警示标志的设置;•施工人员的安全培训和防护工具的使用;•施工现场的围栏和警戒线的设置;•施工设备的维护和检修。
5. 施工质量控制基坑喷锚支护施工质量的控制是确保施工效果的关键。
在施工过程中,需要进行质量验收和检测,包括锚杆的握力测试、喷浆的均匀性检验等。
喷锚支护规范

喷锚支护规范喷锚,又称注浆锚杆,是一种用于支护和加固岩土及混凝土结构的工程技术。
它的主要作用是通过将混凝土浆液注入钢管,形成牢固的锚杆,以提高结构的承载能力和抗震性能。
为了确保喷锚支护的质量和安全性,需要遵循一系列的规范和标准。
一、设计规范喷锚支护的设计应按照国家相关规范进行,如《岩土工程施工规范》,《建筑结构混凝土应用技术规范》等。
设计时要考虑土体的力学性质、地下水位、地质条件等因素,合理确定喷锚的长度、间距、直径等参数,以保证支护结构的稳定性和耐久性。
二、施工规范1. 喷锚施工前应进行合理的钻孔布置和测量定位,钻孔位置要与设计要求相符,孔径要适当,孔深要达到设计要求。
2. 喷锚杆的制作要依照相关规范进行。
钢管质量要符合要求,喷头要与喷钻配套使用,确保喷液均匀,浆液流动顺畅。
3. 喷锚时要采用适当的喷射压力和注入速度,保证浆液充分填充锚杆孔内,形成均匀致密的锚杆体。
4. 喷锚施工过程中要进行质量监控,及时检查浆液注入情况和喷锚杆质量,如发现问题及时处理。
5. 喷锚施工结束后,要及时清理工地,将废弃物处理妥当,保持环境整洁。
三、质量验收规范1. 喷锚支护工程竣工后要进行验收。
验收内容包括钻孔质量、喷锚杆质量、喷液浆液质量等。
验收标准要符合相关规范的要求。
2. 对喷锚杆进行抽浆试验,评定其抗拉强度和剪切强度,保证喷锚杆的质量和承载能力。
3. 检查锚杆孔内浆液填充情况,浆液应均匀分布,无明显空洞或松散区域。
4. 验收过程中要编制详细的验收报告,记录施工过程和质量情况,如发现问题要及时处理和整改。
四、安全防护规范1. 喷锚施工现场要设置明显的安全警示标志,确保施工人员能够清晰了解施工区域的危险性和注意事项。
2. 严格遵守安全操作规程,使用符合要求的施工设备和工具,保持施工现场整洁有序。
3. 施工人员要佩戴个人防护用品,如安全帽、安全鞋、手套等,防止意外伤害的发生。
4. 在施工现场设置紧急疏散通道和消防设施,保证施工人员在发生紧急情况时能够安全撤离。
基坑支护喷锚技术交底

基坑支护喷锚技术交底1. 前言基坑开挖和支撑是建筑施工中重要的环节,对于深坑工程来说更是至关重要。
在基坑工程现场,基坑支护有多种方式,其中喷锚技术是较为常见的一种。
本文将从喷锚技术的定义、原理、施工工艺、施工要求等方面进行简要介绍。
2. 喷锚技术定义喷锚技术主要是通过碳纤维布和环氧树脂胶水进行支护,起到支撑和加固的效果,防止土体塌方等事故的发生。
在施工现场,使用特制的喷锚机或喷枪来将树脂胶水和碳纤维布均匀地喷涂到底板和侧壁上,形成支护灰皮层。
3. 喷锚技术原理喷锚技术的主要原理是:喷锚机使用压缩空气将环氧树脂胶水和碳纤维布混合成浆料,然后将浆料喷涂到基坑的底板和侧壁上,形成一定的支撑效果,达到稳固地支撑基坑的目的。
4. 喷锚技术的施工工艺喷锚技术的施工工艺分为以下步骤:•准备工作。
–从现场到工地的运输。
–根据设计图纸确定支撑形式和施工方法。
–确定支撑参数,如深度、尺寸和跨度等。
•表面处理。
–对基坑表面进行清理,去除残留物。
–处理长短尺缝和斜缝,防止浆料间隙,以及裂缝的产生。
•喷涂施工。
–铺设纤维布。
–喷涂环氧树脂和碳纤维布糊浆。
–然后通过插树立芯筒(或由U型钢构成的钢筋),使布料与墙、地拼成一个整体。
5. 喷锚技术的施工要求•选择合适类型的纤维布和树脂。
•喷涂过程中要注意,环氧树脂胶水和碳纤维布需要均匀喷涂,确保喷涂的厚度一致。
•在施工过程中,一定要注意加固部位的强度、位置和面试秩序。
•控制施工速率,将浆料填充均匀,不断根据情况调整水泥糊厚度。
•在喷涂开始前进行充分的拌合,以保证其均匀混合。
6. 结语喷锚技术在土建工程中应用广泛,其原理简单、施工效果良好,适用于各种基坑支护,善于合理的选材、组合和施工方式,可以长效地确保工程的质量和安全。
本文简要介绍了喷锚技术的定义、原理、施工工艺、施工要求等方面,有助于工程师和技术人员在实际工程中更好地应用和掌握喷锚技术,确保工程的安全和顺利实施。

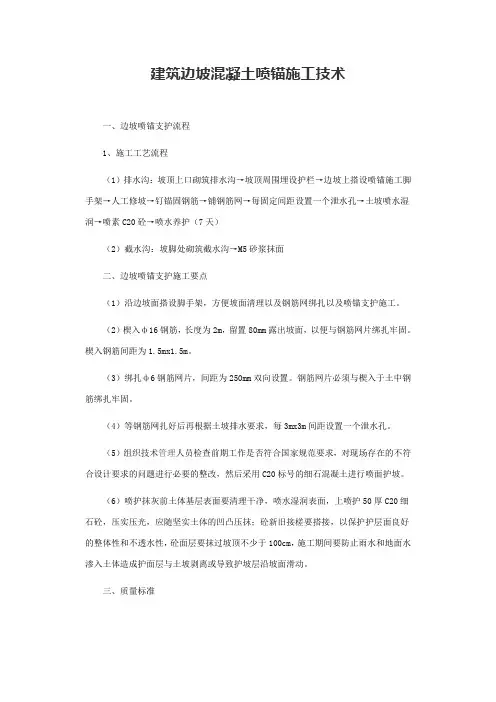

建筑边坡混凝土喷锚施工技术

建筑边坡混凝土喷锚施工技术一、边坡喷锚支护流程1、施工工艺流程(1)排水沟:坡顶上口砌筑排水沟→坡顶周围埋设护栏→边坡上搭设喷锚施工脚手架→人工修坡→钉锚固钢筋→铺钢筋网→每固定间距设置一个泄水孔→土坡喷水湿润→喷素C20砼→喷水养护(7天)(2)截水沟:坡脚处砌筑截水沟→M5砂浆抹面二、边坡喷锚支护施工要点(1)沿边坡面搭设脚手架,方便坡面清理以及钢筋网绑扎以及喷锚支护施工。
(2)楔入ф16钢筋,长度为2m,留置80mm露出坡面,以便与钢筋网片绑扎牢固。
楔入钢筋间距为1.5mx1.5m。
(3)绑扎ф6钢筋网片,间距为250mm双向设置。
钢筋网片必须与楔入于土中钢筋绑扎牢固。
(4)等钢筋网扎好后再根据土坡排水要求,每3mx3m间距设置一个泄水孔。
(5)组织技术管理人员检查前期工作是否符合国家规范要求,对现场存在的不符合设计要求的问题进行必要的整改,然后采用C20标号的细石混凝土进行喷面护坡。
(6)喷护抹灰前土体基层表面要清理干净,喷水湿润表面,上喷护50厚C20细石砼,压实压光,应随坚实土体的凹凸压抹;砼新旧接槎要搭接,以保护护层面良好的整体性和不透水性,砼面层要抹过坡顶不少于100cm,施工期间要防止雨水和地面水渗入土体造成护面层与土坡剥离或导致护坡层沿坡面滑动。
三、质量标准护坡混凝土强度不低于C20,并抹平至光滑,随坚实土体的凹凸压抹,不得露出土体,厚度应符合设计要求,误差不大于±5mm。
四、成品保护1、坡顶排水沟深300,以拦截地表水,保护护面层内的土体不受水的浸润,保证边坡及护层的稳定。
2、防止坡面受到外界影响而破坏,不得在护坡面堆放建筑材料和杂物等。
3、施工完成后应用放挡板隔开并挂上警示牌,避免坡面的混凝土层受到破坏。
五、安全生产保证措施1、按排专职安全员对施工现场定期检查、督促工作,对施工现场有安全隐患部位及时进行整改,每天安排技术人员对边坡变形情况进行观测并出具详细报告,随时跟踪土方开挖边坡支护稳定情况,土方开挖后随即安装防护栏杆。
喷锚支护施工工艺流程

喷锚支护施工工艺流程
朋友!今天咱来唠唠喷锚支护施工这档子事儿。
先说这准备工作吧,那可得仔细喽!你得把场地清理干净,就像给自己家
做大扫除一样,一点儿垃圾都不能留。
我跟你说,我刚开始干这行的时候,就
因为场地没整干净,闹了不少笑话,唉!
然后呢,就是测量放线。
这一步可重要啦,要是线放歪了,后面的活儿全
得乱套!我记得有一次,有个新手把线放错了,那场面,哇,简直是一团糟!
接下来是钻孔,这钻孔的时候啊,那声音“嗡嗡嗡”的,震得耳朵都发麻。
不过你可别嫌烦,这是关键步骤。
说到锚杆安装,这可得小心再小心,就跟给宝贝穿衣服似的,轻手轻脚的。
我好像记得有一次,有个伙计毛手毛脚的,把锚杆都弄弯了,那叫一个惨!
然后就是注浆啦,这浆得调好比例,不然可就白费功夫喽。
再说说喷射混凝土,这喷的时候可得均匀,不然有的地方厚,有的地方薄,那多难看啊!我跟你讲,有一回我们做的一个项目,因为混凝土没喷好,被甲
方狠狠地批评了一顿,哼!
我这说着说着,好像顺序有点乱了,不过没关系,咱接着来。
对了,还有个事儿,施工的时候一定要注意安全,戴好安全帽,系好安全带,可别马虎。
这可不是闹着玩的,万一出点事儿,那可不得了!
我刚开始学这喷锚支护施工的时候,那叫一个头疼,感觉比登天还难。
不过慢慢琢磨,多实践,也就熟练了。
你说要是遇到下雨天,这施工可咋办?嗯...我觉得可能得暂停,等雨停了,场地干了再继续。
朋友,你要是干这活儿,可得用心,别像我当初似的,走了不少弯路。
要是有啥不懂的,随时来问我!
我这又扯远啦,反正大概就是这么个流程,您自个儿琢磨琢磨!。
基坑喷锚支护施工安全技术交底

基坑喷锚支护施工安全技术交底
一、施工概述
本次施工是针对基坑喷锚支护进行的施工工程。
喷锚支护是基坑工程中常用的支护方式,可以提供稳定的施工环境,确保施工过程安全可靠。
二、施工流程
1. 基坑准备:清理基坑内杂物,并对施工区域进行划分。
2. 喷锚钻孔:根据设计要求,在基坑墙壁进行喷锚钻孔。
3. 钢筋安装:将钢筋按照设计要求安装在喷锚钻孔中,确保其稳固可靠。
4. 模板安装:根据基坑尺寸和喷锚支护要求,安装喷锚支护模板。
5. 混凝土灌注:将混凝土浇筑到基坑中,包裹钢筋和喷锚支护模板,形成坚固的喷锚支护结构。
6. 后续处理:清理施工区域,做好施工记录。
三、施工安全要求
1. 施工人员必须经过专业培训,并持有相应的岗位证书。
2. 施工前必须核验施工设备和材料的安全性能,确保其符合要求。
3. 施工现场必须设置明显的安全警示标志,并配备合适的安全防护设施。
4. 施工人员必须佩戴符合标准的个人防护装备,包括安全帽、防护眼镜、防护手套等。
5. 施工过程中禁止吸烟、使用明火以及进行其他可能引发火灾和爆炸的行为。
6. 施工人员应密切关注周围环境,特别是天气变化和基坑内的气体浓度等因素,及时采取相应的安全措施。
7. 若发现施工中存在工作安全不符合要求的情况,应立即停工并上报相关负责人。
以上就是基坑喷锚支护施工安全技术交底的内容,请施工人员务必仔细阅读,并按照要求进行施工操作。
祝施工顺利!。
喷锚支护施工工艺标准

喷锚支护施工工艺标准1 适用范围本工艺标准适用于边坡治理、隧道及矿山坑道支护、工业与民用建筑及市政工程基坑支护等支护工程的施工。
2 操作工艺2.1 工艺流程2.2 土方开挖:土方开挖应根据基坑支护方案制定相应的土方开挖方案,方案内容应包括:2.2.1 分层开挖的高度:按照支护设计要求确定每层土方开挖的高度,该高度与支护高度相衔接。
2.2.2 分段开挖的长度:与支护作业能力相匹配,应尽量缩短边坡土体的裸露时间,对于自稳能力差的土体应采取跳挖和浅挖方式进行。
2.2.3 下一层作业面开挖时间的确定:在上层作业面锚杆、钢筋网瑟喷射混凝土全部完成施工,且锚杆注浆后不少于5d,方可进行下一层作业面开挖。
当基坑面积较大时,允许在距离边坡一定距离的基坑中部自由开挖,但应注意与分层作业区的开挖相协调。
2.2.4 边坡坡度的控制:专人指挥开挖,避免出现超挖,也应减少浅挖情况的发生,严禁扰动上层已支护边坡。
2.2.5 土方运输车辆在场地内的运行路线:运送土方的大型车辆严禁在已完成的边坡顶部行走(设计允许的除外),避免由于超载造成险情发生。
2.2.6 配合应急抢险的措施:挖土机械是基坑出现险情时最有效的抢险工具,土方单位应24h安排操作人员值班。
2.3 修整坡面:机械开挖后,基坑边壁预留50-100mm土方用人工切削清坡,确保坡面平整,满足挂网和喷射混凝土要求。
2.4 锚杆成孔2.4.1 成孔工艺:粘土一般采用洛阳铲人工成孔;当承载力高或人工成孔困难时,可采用地质钻、锚杆钻机或螺旋钻机等机械成孔。
砂土、粉土等松散易涌水的地层中钻孔时,应采用套管跟进成孔;遇到障碍时应采用冲击钻成孔;条件不允许成孔时,可采用钢管代替钢筋,利用汽锤打入土层,钢管上应布置出浆孔,出浆孔按照底部密口部疏的原则布置,并以30度角呈倒刺状焊于孔边,以防打管时散落土粒堵塞出浆孔,钢管前端宜做成锥形,以减少打入时的摩擦阻力。
2.4.2 技术要求:水平方向误差不大于100mm,垂直方向不大于50mm,孔深不小于设计的0.5-1.0m,倾角应满足设计要求,钻孔偏斜度水大于3%,其它误差应符合《锚杆喷射混凝土支护技术规范》GB50086的相关要求。
基坑喷锚支护施工工艺流程及关键工序技术措施

基坑喷锚支护施工工艺流程及关键工序技术措施1土方开挖1.1土方施工测量按照建筑物红线确定建筑物位置,按照建设单位提供的管网图确认建筑物与地下管线(水、电、煤气、电缆、光缆等线路)的铺设情况及相对关系,以便作好土方进出场的道路规划及作对各种管线的保护措施。
1.2土方施工顺序由于本工程场区局部坡顶障碍,导致土方开挖工作不能完全与基坑支护工作同时进行,局部需待基坑支护桩施工完成后方可进行土方开挖工作。
待支护桩桩间土处理之后,方可进行下一层土方开挖,直至设计开挖底标高以上500mm。
剩余土方人工配合挖掘机进行清除,最终完成土方施工。
1.3 地下障碍物处理如遇地下障碍,用一台破碎锤和挖掘机联合作业,及时清除障碍,我们将采取边清运土方,边清除障碍,保证土方施工进度。
施工区的流水作业作如下图:1、开挖方法:1)、机械挖土,随挖土随修整边坡。
在开挖至距离坑底500 mm以内时,测量人员抄出500 mm水平线,在基槽底钉上水平标高小木桩,在基坑内抄若干个基准点,拉通线找平,预留300 mm土层人工清理。
2)、机械开挖至最后一步时,测量人员随即放出基础承台线,由人工挖除300 mm预留土层,并清理整平,经监理、业主验槽合格后及时进行垫层的浇筑,防止基底土水份蒸发损失,导致土体积膨胀。
3)、在挖土挖到设计标高若未达到持力层,将咨询监理、甲方、设计、采取相应措施。
4)、在挖桩间土时,为避免扰动桩体,先采用小抓钩机对其进行开挖,然后大小抓钩机结合施工。
2、开挖注意事项:1)、防止雨水及地下水浸泡基土,每日及雨天例行检查土壁稳定情况,在确定安全情况下方可继续工作。
2)、清底人员必须根据设计标高作好清土工作。
3)、机械开挖过程中以及停置和进出场应注意安全,随时配合挖运土做好现场清洁工作,做到文明施工。
3、异常情况处理:开挖过程中,施工人员要随时注意观察基坑土质变化及边坡稳定情况,出现异常情况,立即报告。
开挖过程中如遇滑坡迹象,应立即暂停施工,报告监理、业主并主动采取应急措施,在转移工人的同时,将滑坡现场进行封锁;测量人员根据滑坡迹象设置观测点,以便观测坡体平面及竖向位移,为应急措施提供重要的原始资料。
喷锚支护专项施工方案

喷锚支护专项施工方案1. 引言喷锚支护是一种常用的地下工程支护方法,在地下隧道、地铁施工中得到广泛应用。
本文档旨在提供一份喷锚支护专项施工方案,用于指导施工人员进行喷锚支护施工工作。
2. 施工准备2.1 施工前准备 - 确认施工区域地质情况,包括土层、岩层等。
- 根据地质情况确定喷锚施工的深度和范围。
- 准备必要的施工材料和设备,如喷锚管、喷浆机等。
- 设计喷锚支护方案,包括锚杆的布设和喷浆的配比等。
2.2 施工现场准备 - 清理施工现场,确保没有杂物和障碍物。
- 搭建必要的施工设施,如围护结构和临时工作平台等。
- 准备必要的安全设备,包括安全帽、防护眼镜、手套等。
3. 施工步骤3.1 钻孔 - 根据设计要求,在施工区域进行钻孔。
- 钻孔深度根据地质情况和喷锚杆的长度来确定。
- 钻孔直径应符合设计要求。
3.2 锚杆布设 - 清理钻孔洞口,确保洞口干净。
- 将锚杆插入钻孔中,并用锚杆扳手固定。
- 锚杆之间的间距应符合设计要求。
- 锚杆的长度要适当超出喷锚层。
3.3 喷浆施工 - 准备好喷浆材料,根据设计要求配制喷浆。
- 使用喷浆机进行喷浆施工。
- 喷浆应从锚杆顶部开始,逐渐向下进行。
- 喷浆厚度和层数应根据设计要求进行控制。
3.4 锚杆固结 - 在喷浆未完全干燥之前,进行锚杆固结。
- 使用扳手逐个检查锚杆是否固定牢固。
- 如发现松动的锚杆,应重新固定。
4. 施工质量控制4.1 材料质量控制 - 检查喷锚管、喷浆机等施工材料的质量和数量。
- 确保使用的喷浆材料符合相关标准。
4.2 施工现场质量控制 - 检查喷锚孔的直径和深度是否符合设计要求。
- 检查锚杆的固定情况,确保牢固可靠。
- 检查喷浆层的厚度和均匀性。
5. 安全措施5.1 施工人员安全 - 指定专人负责施工现场安全管理。
- 要求施工人员佩戴必要的个人防护装备。
- 加强对施工人员的安全教育培训。
5.2 施工现场安全 - 遵守相关施工安全规定和操作规程。
喷锚干作业施工工艺流程

喷锚干作业施工工艺流程喷锚干作业施工工艺流程如下:
1.清理坡面:清除坡面浮渣、松动岩块、悬石至坡体新鲜岩层结构。
2.喷射第一层混凝土:采用强度等级C15的小石子砼,坡面清理结束应立即进行第一层混凝土的喷射。
3.养护:养护过程中需避免混凝土开裂。
4.成孔:按照设计要求的孔径、孔深进行钻孔。
5.安设锚杆:锚杆安设前,应进行除锈处理,并清除孔内浮渣、灰尘。
6.坡面二次清理:孔内注浆结束后,对坡面进行二次清理。
7.披挂钢筋网:根据作业面层分层、分段铺设钢筋网。
8.焊加强筋:将钢筋网焊接在锚杆上,以增加整体稳定性。
9.喷射第二层混凝土:在钢筋网上喷射第二层混凝土,以覆盖钢筋网并形成一定厚度的防护层。
10.混凝土养护:对喷射的混凝土进行养护,以达到设计强度。
喷锚支护施工工艺流程和施工技术要求

喷锚支护施工工艺流程和施工技术要求喷锚支护是指利用喷射机将水泥、轻骨料混合物喷射到土体上,形成钢筋混凝土面层,增加土体的强度,从而实现土体支护和加固的工程方法。
下面详细介绍喷锚支护施工的工艺流程和施工技术要求。
一、喷锚支护工艺流程:1.前期准备:根据施工设计图纸,确定支护区域和施工尺寸。
清理施工场地,确保施工区域平整、无杂物和沉积物。
2.喷锚机调试和试喷:安装和调试喷锚机,确保机械设备正常运行。
根据设计要求,对试喷样板进行喷锚试验,确定合适的喷射混凝土比例和喷射厚度。
3.土壤处理和钢筋安装:根据设计要求,对施工区域内的土体进行处理,如挖掘与换填、加固等。
根据设计图纸,在土体上安装钢筋网格,确保喷射的混凝土层与钢筋网格紧密结合。
4.喷锚混凝土喷射:根据设计要求,调制特定的喷射混凝土,然后将喷射混凝土输送至喷锚机的喷射枪。
根据地下条件和需求,采用全幅均匀或局部修补喷射的方式,将混凝土均匀喷射到土体上,形成钢筋混凝土面层。
5.喷锚混凝土养护:在喷射完混凝土后,进行养护。
根据混凝土的凝固时间和环境条件,采取喷洒水或覆盖湿布等养护措施,确保混凝土充分硬化和强度发展。
二、喷锚支护施工技术要求:1.混凝土配合比和强度等级:根据设计要求,合理选择混凝土的配合比和强度等级。
喷射混凝土的强度应符合设计要求,能够满足支护和加固的需求。
2.喷锚机操作:喷锚机操作人员应熟悉喷锚机的工作原理和操作规程,确保机械设备正常运行。
在喷射过程中,要注意控制喷射速度和厚度,确保混凝土均匀喷射。
3.土体处理:对土体进行处理时,要根据设计要求采取相应的处理措施,如挖掘加固、换填等。
对土体进行充分的挤实和加固,确保土体的稳定性和承载力。
4.钢筋安装:钢筋网格的安装要按照设计图纸要求进行,要保证钢筋与土体的牢固连接,防止钢筋的脱落和滑动。
5.养护要求:在喷射完混凝土后,要及时进行养护。
养护时间应根据混凝土的凝固时间和环境条件来确定,至少要达到7天以上。
锚喷支护工操作规程

锚喷支护工操作规程锚喷支护是一种常用的地下工程支护方式,适用于各种类型的地质条件。
为了最大程度的确保工程质量,保障工作人员的安全,保障环境的安全卫生,制定了如下的锚喷支护工操作规程:一、前期准备1.工作人员要进行充分的身体健康检查,确保身体状况符合工作要求,不得有高血压、心脏病、呼吸道疾病等不适宜从事此项工作的病症。
2.锚喷支护前必须进行充分的前期准备工作,必须清理周围环境,防止环境危险因素对操作产生影响。
3.要做好作业人员的防护工作,必须配备好必要的个人防护用具,包括工作服、工作鞋、手套、防护眼镜、防尘口罩等。
4.锚杆与锚喷混凝土必须接触良好,锚杆外露的必须做好防锈处理,并在锚杆之间增加加强筋桥,以增强支撑能力。
二、喷涂混凝土的壁厚与强度1.锚喷支护的混凝土壁厚易产生问题,需要要根据隧道的实际情况,确定喷涂混凝土的厚度。
未确定前,喷涂混凝土的壁厚度应符合工程设计图纸要求。
2. 混凝土强度的标准应符合相关标准规定,通常喷涂混凝土的强度为 C20,喷涂混凝土的配合比应按设计要求掺制。
质量要严格把关,确保达到产品标准。
三、锚喷支护工作流程和方法1.锚喷支护前,先要做好准备工作。
清理现场、检查喷涂设备和工具的情况,检查人员防护装备是否完整、正常。
然后派专人监管,确保现场操作的安全和无误。
2.操作人员必须要具有丰富的经验和学习过相关的培训课程,才能够开始正式的工作。
在现场作业之前,要做好现场施工图的准备工作,将现场环境中的问题列举出来,对其进行解决。
3.使用喷涂机进行工作时,必须确保所使用的喷泵设备是安全的,工作人员必须实际操作过相关设备以确保使用操作熟练有序。
在工作过程中,要对于喷泵设备的清洁、维护和保养进行及时处理。
四、操作中应注意的事项1. 明确各项工作指令,确保自身的安全,工作时必须严格遵守操作规程,不得擅自改变操作方案。
2.打喷枪时,要注意拿捏好方向和力度,并且在喷头上保持合适的距离。
锚杆表面涂刷打底涂料,减轻锚喷混凝土对锚杆的腐蚀侵蚀,确保锚杆满足强度要求。
边坡喷锚支护施工方案

边坡喷锚支护施工方案一、背景和目的边坡是指山体或土坡在重力作用、风力作用、水力作用等因素的共同作用下,发生滑坡、崩塌、塌方或溜冰等现象,给人民生命财产安全带来威胁。
因此,在边坡的建设中,必须采取相应的支护措施,以确保边坡的稳定与安全。
本方案旨在提供一种边坡喷锚支护的施工方案,以保证边坡的稳定性和安全性。
二、施工前准备1.工程调研:对边坡进行详细的勘测和调查,了解地质情况、坡体结构、坡体稳定性等相关信息,为施工方案的制定提供依据。
2.工程设计:根据工程调研的结果,进行边坡喷锚支护设计,确定喷锚点位、锚杆长度和间距等参数。
3.材料准备:准备好喷锚材料,如锚具、喷锚浆料等,并确保其质量合格。
三、施工流程1.清理坡面:对边坡表面上的杂物进行清理,保证施工区域的整洁。
2.钻孔:根据设计要求,在边坡上进行钻孔作业。
钻孔的深度和间距应按设计要求确定。
3.导锚管安装:将导锚管插入钻孔中,并使用灰土或混凝土进行固定,确保导锚管的垂直度和稳定性。
4.锚杆安装:将锚杆插入导锚管内,直到达到设计长度。
根据需要,可以采用单个长锚杆或多个短锚杆组成的锚杆网进行布置。
5.浆液喷射:将喷锚浆液注入到锚杆孔道中,直至孔道充满浆液。
喷锚浆液应根据设计要求具有一定的强度和粘度。
6.固化时间:根据喷锚浆液的固化时间,等待一定的时间以确保锚杆牢固。
7.维护和验收:对喷锚支护体系进行检测和验收,并定期进行维护和检修,确保其稳定和安全。
四、质量控制1.材料质量:喷锚材料应具有合格证明,并进行必要的试验和检测。
2.施工质量:施工过程中要严格按照施工工艺要求进行操作,确保喷锚孔的质量和锚杆的固定牢固。
3.验收标准:喷锚支护体系应具有足够的强度和稳定性,同时需要符合设计要求和相关规范的要求。
验收标准可以依据相关技术规范和验收规范进行评定。
五、安全措施1.做好防护措施:在施工现场设置警示标志,并采取必要的安全防护措施,如设置警戒线、穿戴安全帽和防护服等。
边坡锚喷支护施工工艺及方法

边坡锚喷支护施工工艺及方法一、施工工艺流程二、施工方法1、搭设施工脚手架及操作平台(1)脚手架搭设根据土方开挖分层高度(2米左右),本次边坡支护工程脚手架搭设高度在3米左右,脚手架钢管采用d48x3.0mm钢管,钢管横向、纵向及竖直方向间距均为1.5m。
坡角第一根立杆顶入排水沟沟底,沿坡面的每根立杆及水平杆,都将其打入山坡土层或岩层内固定;顺坡面斜杆搭设三层,在架体下部作为斜撑,斜撑撑在水平地面上。
锚杆在施工作业层铺设脚手板,以便于放置锚杆施工机械及施工。
脚手架搭设形式见图。
脚手架搭设形式(2)搭设要求①在脚手架搭设前,必须先放出锚杆和肋柱的位置,以设与脚手架发生冲突。
②脚手架严格按照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)的要求进行搭设。
③脚手架所用钢管质量要好,无破损和变形现象,上下对齐。
④此工程属于高边坡工程,搭设施工平台采用竹跳板搭设,故搭设过程中注施工安全、扣件间的螺丝松紧程度、跳板两端应牢牢固定在脚手架上,禁止搭“瞎子跳、悬挑跳”。
⑤根据现场地形情况看地基均属于硬质页岩,采用人工对基底松动部分进行彻底清理并在地基上凿开凹凼,确保施工脚手架基础坚固。
⑥脚手架及平台搭设要稳固,具有抗冲击、振动能力。
(3)搭设方法①立杆要求柱距1.50m,每根立杆应垂直不得歪斜。
联结必须采用对接扣连结,不得用直角扣件搭接,本工程满铺跳板操作面。
接头每相邻两立杆互相错开1000mm以上,同一截面直接头数量不得大于50%。
②对横杆的要求纵向水平杆,横向水平杆要求平直,纵向水平杆用直接头错开连接且接头不得大于50%。
纵向水平杆应采用对接扣件,设在立杆内侧,连接不小于3根立杆.纵向水平杆接头:相邻纵向水平杆不宜设在同一步距内,同一跨距内应错开距离,要求±1000(规范为500)。
横向水平杆每一排立杆设一根,横向水平杆设于纵向水平杆之下。
对斜撑的要求:每三排立杆设一根斜撑,为确保整体性在1.80m高与纵向水平杆连通,以防斜杆出现失稳。
喷锚施工工艺

喷锚施工工艺喷锚施工执行中国工程标准化协会标准《土层锚杆设计与施工规范 CECS22:90》,同时参照《锚杆喷射混凝土支护技术规范GBJ86-85》和广州市《建筑施工工艺标准》。
喷锚施工采用先锚后喷的施工顺序,具体为:挖土修坡→预喷50厚混凝土→锚杆施工→挂钢筋网→喷射混凝土→养护。
锚杆施工前应先查明地下管线、地下隐蔽工程和相邻建筑物的基础桩位等。
施工需要 4~6m 宽道路。
施工前根据设计要求准备好钢筋、钢绞线、水泥及加工机具等。
1. 成孔①锚孔直径为φ130,锚杆倾角15°(局部20°)。
②锚杆采用100和300型地质钻机成孔,普通斜孔钻进工艺。
主要钻进参数包括:(a)钻杆转速;(b)钻进压力;(c)冲洗液泵量。
对于不同地层,采用不同钻进参数。
钻进松散土层时,采用“慢转速、小压力、小泵量”工艺;钻进密实土层时,采用“慢转速、小压力、大泵量”工艺;为保证锚孔能达到设计要求,施工时作好钻孔原始记录。
根据钻进速度、冲洗液颜色、孔口返出的岩粉和钻屑成分、钻进所需压力变化及钻杆钻进时发出的响声等判断地层的变化情况。
2. 锚杆制作①φ25钢筋锚杆采用20MnSi钢(Ⅱ级钢)。
②插入钻孔的锚杆要求顺直,并应除锈。
每隔2m设置定位支架,全长注浆。
③2×7φ5锚杆主筋采用0.6”270级高强度低松驰型钢绞线,标准强度1860MPa,要求符合ASTM416-90a标准。
每隔1.5m设置定位支架。
自由段用胶管套住,两头扎牢,以便与浆液隔离,张拉时能自由伸长。
3. 灌浆①灌浆采用425#普通硅酸盐水泥配制的纯水泥浆,水灰比W/C=0.45~0.50,加入0.4%的N型高效缓凝早强减水剂。
②注浆体的立方体强度不得低于20MPa。
③灌浆前应先洗孔,直至孔口返出清水为止。
④锚杆下入锚孔时,应将灌浆管与之同时放入,杆体插入孔内深度不应小于设计规定的锚杆长度的95%,注浆管内端应距孔底5~10cm以便于注浆。
喷锚工程施工工艺

喷射混凝土施工工艺一、特点1、喷射混凝土施工可保证结构整体刚度,简化工序,不用模板或只用单面模板,节约大量模板材料,省去支模、浇筑和拆模工序,使混凝土输送。
浇筑和捣实合为一道工序,加快施工速度。
2、喷射混凝土密度高,强度和抗渗性较好,可以节约混凝土。
3、对混凝土,砖墙面有较强的粘结力。
4、可通过输料软管在高空或狭小工作区间,向任意方向施工喷射。
5、可在拌合料中加入速凝剂,使水泥浆在10min内终凝,2h具有强度可以大大缩短工期。
6、工艺简单,施工机动、灵活、高速、高效,有较广的适应性。
二、适用范1、建筑物墙体、柱、梁加固补强。
2、大型构筑物的补强。
3、局部或全部更换已损伤混凝土,填补混凝土结构中的孔洞、缝隙、麻面等。
三、工艺原理利用风压使水泥与骨料反复撞击,使混凝土压密,同时又采用较小的水灰比,因而它具有较高的力学强度和良好的耐久性,特别是与混凝土、砖石、钢材有很高的粘结强度,在结合面上传递拉应力和剪应力。
1、工艺流程:搅拌一厂待喷面处理完补配钢筋埋设喷厚标志养护」喷射2、操作要点(1)待喷面处理。
待喷面的处理是结构构件加固的关键工序,待喷面的处理包括结构裂缝。
孔穴的处理,结构表面的处理和受损伤构造的处理等。
①结构待喷面为混凝土时,应将混凝土表面凿毛,除去污物,浇水充分润湿,如有裂缝,应用压力灌环氧浆进行处理;如有受损伤混凝土,应将损伤混凝土铲除至坚实的结构层为止,如果铲除得不彻底,会造成“夹馅”,影响喷射层的粘结及新旧结构层的共同受力。
②结构侍喷面为砖墙时,应将装饰层拆除,除去粉尘及污物,提前一天进行浇水湿润,使砖墙充分润湿,如有裂逢,应用环氧水泥浆灌缝修补;如有受损砖墙,应将松动的砖剔除,用新砖把孔洞砌死。
③结构待喷面为钢结构时,应打磨除锈。
(2)补配钢筋若经结构评定,认为应在喷射层内加配钢筋时,可在待喷面处理之后补绑钢筋。
对于承载力不足或不满足抗震要求的混凝土梁。
柱。
混凝土墙及钢柱和砖墙,应补配钢筋或钢筋网,钢筋网与受喷面间的距离不宜小于2D(D为最大骨料粒径),随后才可喷射。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
喷锚支护施工工艺流程和施工技术要求
标准化管理部编码-[99968T-6889628-J68568-1689N]
喷锚支护施工工艺流程和施工技术要求㈠.施工工序
分层开挖土方→修整坡面→测定锚杆位置→锚杆钻机就位→锚杆打入设计深度→铺设钢筋网片→钢筋与锚杆焊接→喷射混凝土→锚杆体进行压力灌浆→挖土至下一层锚杆施工深度→重复以上工序直到设计深度。
㈡.工程实施
1.喷锚支护施工
喷锚支护施工是与挖土工作交叉进行的,应分层分阶段施工,每层挖土深度一般控制在2~2.5m左右,对于砂层厚度大于1.5m的地段,应严格控制每层挖土深度在1.5m以内,以便进行锚杆的施工和护壁工作,具体施工方案如下:
(1) 锚杆位置测放:沿平整的土坡面上由技术人员测放出锚杆位置,并作出标记和编号。
孔位偏差不得超过20cm。
成孔倾角误差不大于±3度。
(2) 杆体制作,锚杆采用φ48(壁厚3.0mm)普通钢管,在杆体锚固段上钻孔形成花管,土层、砂层内锚杆应焊接角钢作为倒剌,杆体无影响质量的裂痕,内部要求畅通无堵塞。
(3) 杆体安放,用专用锚杆钻机将锚杆顶入土层中,倾角为15度。
(4) 焊接
①杆体的焊接:焊接时应保证焊接面积符合设计要求,也保证锚杆的抗拔力能满足设计强度,同时焊接应使内部能够畅通。
②锚杆与金属网主筋的焊接:焊接中应避免虚焊和焊接面积不够的问题,也应保证焊接强度不低于锚杆的抗拔力。
焊接质量的好坏直接影响到锚杆能否正常发挥作用,每根锚杆都应严把焊接质量关。
(5).喷射混凝土施工:
①.喷射混凝土施工前基坑壁应清理掉虚土并保持壁面平整。
面层内的钢筋网应牢固固定在边壁上,钢筋网片可用插入土中的钢筋固定,在砼喷射时应不出现振动。
②.混凝土的配合比为水泥:砂:豆石:1:2:2,并加入水泥用量2~5%的速凝剂,喷射混凝土的粗骨料最大粒径不宜大于8mm,水灰比不宜大于0.45,拌料时应使水泥、砂、豆石和速凝剂分布均匀。
③.喷射混凝土厚度一般为5~10cm,喷完后应按规定进行养护。
(6).压浆:
锚杆施工完成后,应进行灌浆,浆液采用32.5R普通硅酸盐水泥进行配制,可掺入适量膨胀剂和早强剂。
水灰比控制在0.4~0.6,灌桨压力宜控制在2.0MPa以内。
浆液应搅拌均匀,随搅随用,并在浆液达到初凝前用完。
当灌浆量每锚杆延长米超过50kg,或灌浆压力达到或超过 2.0MPa,孔底停止吸浆达5分钟时,可中止灌桨。
2.排水系统设置:
排水系统包括地表排水系统、支护结构内部排水系统。
(1) 对基坑四周支护范围内地表进行修整,用1:3水泥砂浆或C20素砼对地面进行封闭和找坡,使地表水不能进入基坑壁中。
(2) 喷射砼施工过程中及时设置排水管。
可在支护面层背部设置长度为40~60cm的水平塑料排水管,排水管间距3m,按梅花状排列。
随着施工开挖过程,按一定间距从上到下插入边壁土体,以便支护完成后能将砼面层后的可能积水排出。
