地基处理与防护工程量计算课件

合集下载

地基处理与基坑支护定额说明及工程量计算规则

地基处理与基坑支护定额说明及工程量计算规则

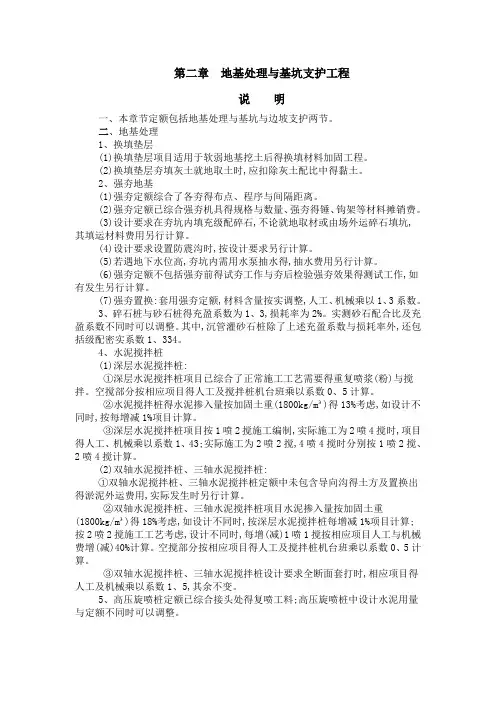

第二章地基处理与基坑支护工程说明一、本章节定额包括地基处理与基坑与边坡支护两节。

二、地基处理1、换填垫层(1)换填垫层项目适用于软弱地基挖土后得换填材料加固工程。

(2)换填垫层夯填灰土就地取土时,应扣除灰土配比中得黏土。

2、强夯地基(1)强夯定额综合了各夯得布点、程序与间隔距离。

(2)强夯定额已综合强夯机具得规格与数量、强夯得锤、钩架等材料摊销费。

(3)设计要求在夯坑内填充级配碎石,不论就地取材或由场外运碎石填坑,其填运材料费用另行计算。

(4)设计要求设置防震沟时,按设计要求另行计算。

(5)若遇地下水位高,夯坑内需用水泵抽水得,抽水费用另行计算。

(6)强夯定额不包括强夯前得试夯工作与夯后检验强夯效果得测试工作,如有发生另行计算。

(7)强夯置换:套用强夯定额,材料含量按实调整,人工、机械乘以1、3系数。

3、碎石桩与砂石桩得充盈系数为1、3,损耗率为2%。

实测砂石配合比及充盈系数不同时可以调整。

其中,沉管灌砂石桩除了上述充盈系数与损耗率外,还包括级配密实系数1、334。

4、水泥搅拌桩(1)深层水泥搅拌桩:①深层水泥搅拌桩项目已综合了正常施工工艺需要得重复喷浆(粉)与搅拌。

空搅部分按相应项目得人工及搅拌桩机台班乘以系数0、5计算。

②水泥搅拌桩得水泥掺入量按加固土重(1800kg/m³)得13%考虑,如设计不同时,按每增减1%项目计算。

③深层水泥搅拌桩项目按1喷2搅施工编制,实际施工为2喷4搅时,项目得人工、机械乘以系数1、43;实际施工为2喷2搅,4喷4搅时分别按1喷2搅、2喷4搅计算。

(2)双轴水泥搅拌桩、三轴水泥搅拌桩:①双轴水泥搅拌桩、三轴水泥搅拌桩定额中未包含导向沟得土方及置换出得淤泥外运费用,实际发生时另行计算。

②双轴水泥搅拌桩、三轴水泥搅拌桩项目水泥掺入量按加固土重(1800kg/m³)得18%考虑,如设计不同时,按深层水泥搅拌桩每增减1%项目计算;按2喷2搅施工工艺考虑,设计不同时,每增(减)1喷1搅按相应项目人工与机械费增(减)40%计算。

地基处理与防护工程量计算ppt课件

地基处理与防护工程量计算ppt课件

(四)人工挖孔灌注混凝土桩的桩壁和桩芯,分别按设 计尺寸以立方米计算。如下图。
内芯
外壁
人工挖孔灌注桩:是指人工挖掘成 孔,配以简单的施工机具,将空挖 到设计要求持力层,经过清孔及吊 放钢筋笼后,在孔内灌注混凝土而 成的大直径桩。
桩壁混凝土工程量=L桩壁×πD2÷4-L桩芯×πd2÷4 桩芯混凝土工程量=L桩芯×πd2÷4
• 1、夯击能量(t.m):重锤质量t*重锤落差m
定额上分100tm ,200tm,…..600tm
2、夯点密度:夯点/100m2
夯点密度(夯点/100m2)=设计夯击范围内的夯点个数 ÷夯击范围(m2)×100
定额上分10,13,17,23,25夯点以内
3、夯击击数:指强夯机械就位后,夯锤在同一夯点上 下夯击得次数。实际施工时击数以2-5击为多。定额上 以4击设项;还有增减一击项目。
地面垫层工程量=(S房心-0.3m2以上孔洞、独立柱、构筑物)× 垫层厚度
S房心=S建筑-ΣL外墙中心线长×外墙厚-ΣL内墙净长×内墙厚
(二)基础垫层按下列规定,以立方米计算。
1、条形基础垫层:外墙按外墙中心线长度、内墙按其设计 净长度(垫层之间的净长度)乘以垫层平均断面面积计算。
条形基础垫层工程量 =(ΣL外墙中心线长+ΣL垫层净长)×垫层断面
解:工程量=3.14÷4×0.52×(14+0.5)×50=142.28m3
打孔钢筋混凝土灌注桩(15m以内) 套2-3-18 价格=2873.44元/10m3
(三)夯扩成孔灌注混凝土桩,按设计桩长增 加0.3m,乘以设计桩外径截面积,另加设计夯扩混 凝土体积,以立方米计算。
夯扩成孔灌注桩工程量 =(L+0.3)×πD2÷4+夯扩混凝土体积

土木工程概预算-5(地基处理与桩基)(1)

土木工程概预算-5(地基处理与桩基)(1)
⑤如采用泥浆护壁成孔,工作内容包括土方、废泥浆外运,如采用沉管灌注成孔,工作内容包括桩尖制作、安装。 ⑥弃土(不含泥浆)清理、运输按附录A中相关项目编码列项。
表B.2基坑与边坡支护(编码:010202)
项目编码
项目名称
项目特征
计量单 位 工程量计算规则
工作内容
010202001 地下连续墙
1.地层情况 2.导墙类型、截面 3.墙体厚度 4.成槽深度 5.混凝土类别、强度等级 6.接头形式
根据以上背景资料及现行国家标准《建设工程 工程量清单计价规范》GB 50500、《房屋建筑与装 饰工程计量规范》GB 50854,试列出该边坡分部分 项工程量清单(不考虑挂网及锚杆、喷射平台等内 容)。
桩基工程
※ 本章共计11个项目,分为打桩和灌注桩两节。
一、桩基础工程的基本知识
1.认识桩基础 基础是建筑构筑物的
010201008 水泥粉煤灰 3.桩径
碎石桩
4.成孔方法
1.成孔
m
按设计图示尺寸以桩长
(包括桩尖)计算
2.混合料制作、灌
注、养护
5.混合料强度等级
项目编码 项目名称 010201009 深层搅拌桩
010201010 粉喷桩
表B.1 地基处理(编号:010201)
项目特征 1.地层情况
计量单 位
工程量计算规则
3.有无钢筋

2.预压方法
3.预压荷载、时间

4.砂垫层厚度
1.夯击能量 2.夯击遍数 3.地耐力要求 4.夯填材料种类 1.地层情况 2.振密深度 3.孔距
1.设置排水竖井、盲沟、 滤水管
2.铺设砂垫层、密封膜 3. 堆载、卸载或抽气设备安 拆、抽真空 按设计图示尺寸以加固面积计 4.材料运输 算 1.铺设夯填材料 2.强夯 3.夯填材料运输

地基处理

地基处理
4、灰土挤密桩按设计图示尺寸以桩长计算
(包括桩尖)。
二、工程量计算规则
地 基 处 理 5、压密注浆钻孔按设计长度计算。注浆工程量 按以下方式计算:设计图纸注明加固土体体积的,按
注明的加固体积计算;设计图纸按布点形式图示土体
加固范围的,则按两孔间距的一半作为扩散尺寸,以 布点边线各加扩散半径形成计算平面,计算注浆体积; 如果设计图纸上注浆点在钻孔灌注桩之间,按两注浆 孔距的一半作为每孔的扩散半径,以此圆柱体体积计
建筑工程
地基处理及边坡支护工程
建筑与装饰工程技术与计价
造价员
一、项目设置
强夯法加固地基 地 基 处 理 深层搅拌桩和粉喷桩 高压旋喷桩 灰土挤密桩 压密注浆 基 坑 与 边 坡 支 护 基坑锚喷护壁
斜拉锚桩成孔
钢管支撑 打、拔钢板桩
二、工程量计算规则
地 基 处 理 1、强夯加固地基,以夯锤底面积计算,并根 据设计要求的夯击能量和每点夯击数执行相应定额。
4、打、拔钢板桩按设计钢板质量计算。
三、计价说明
地 基 处 理 1、本定额适用于一般工业与民用建筑工程的地 基处理及边坡支护。
2、换填垫层适用于软弱地基的换填材料加固,
按第四章相应子目执行。 3、强夯法加固地基是在天然地基土上或在填土 地基上进行作业的,不包括强夯前的试夯工作和费用。 如设计要求试夯,可按设计要求另行计算。
按相应构件运输子目执行,并扣除打桩子目中的场内
运输费。 4、采用桩进行地基处理时,按第三章相应子目 执行。 5、本章未列混凝土支撑,若发生,按相应混凝
土构件定额执行。
Thank You!
建筑与装饰工程技术与计价
造价员
算。
二、工程量计算规则
基坑及边坡支护 1、基坑锚喷护壁成孔、斜拉锚桩成孔及孔内注 浆按设计图示尺寸以长度计算。护壁喷射混凝土按设

工程量计算规则(地基处理)

工程量计算规则(地基处理)

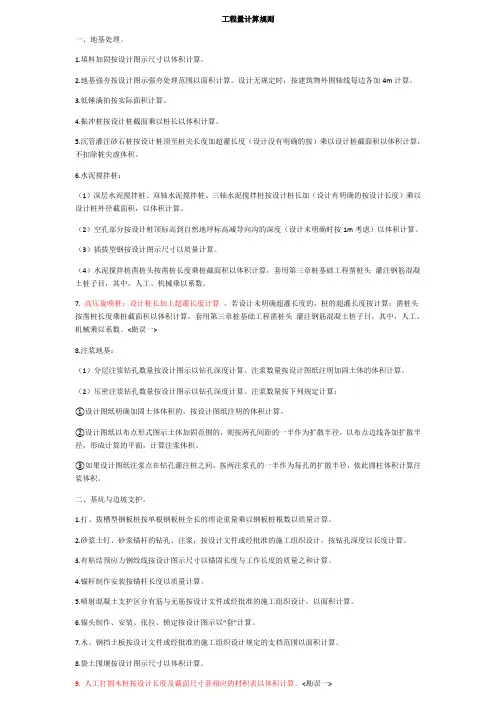

工程量计算规则一、地基处理。

1.填料加固按设计图示尺寸以体积计算。

2.地基强夯按设计图示强夯处理范围以面积计算。

设计无规定时,按建筑物外围轴线每边各加4m计算。

3.低锤满拍按实际面积计算。

4.振冲桩按设计桩截面乘以桩长以体积计算。

5.沉管灌注砂石桩按设计桩顶至桩尖长度加超灌长度(设计没有明确的按)乘以设计桩截面积以体积计算,不扣除桩尖虚体积。

6.水泥搅拌桩:(1)深层水泥搅拌桩、双轴水泥搅拌桩、三轴水泥搅拌桩按设计桩长加(设计有明确的按设计长度)乘以设计桩外径截面积,以体积计算。

(2)空孔部分按设计桩顶标高到自然地坪标高减导向沟的深度(设计未明确时按1m考虑)以体积计算。

(3)插拔型钢按设计图示尺寸以质量计算。

(4)水泥搅拌桩凿桩头按凿桩长度乘桩截面积以体积计算,套用第三章桩基础工程凿桩头灌注钢筋混凝土桩子目,其中,人工、机械乘以系数。

7.高压旋喷桩:设计桩长加上超灌长度计算。

若设计未明确超灌长度的,桩的超灌长度按计算;凿桩头按凿桩长度乘桩截面积以体积计算,套用第三章桩基础工程凿桩头灌注钢筋混凝土桩子目,其中,人工、机械乘以系数。

<勘误一>8.注浆地基:(1)分层注浆钻孔数量按设计图示以钻孔深度计算。

注浆数量按设计图纸注明加固土体的体积计算。

(2)压密注浆钻孔数量按设计图示以钻孔深度计算。

注浆数量按下列规定计算:①设计图纸明确加固土体体积的,按设计图纸注明的体积计算。

②设计图纸以布点形式图示土体加固范围的,则按两孔间距的一半作为扩散半径,以布点边线各加扩散半径,形成计算的平面,计算注浆体积。

③如果设计图纸注浆点在钻孔灌注桩之间,按两注浆孔的一半作为每孔的扩散半径,依此圆柱体积计算注浆体积。

二、基坑与边坡支护。

1.打、拔槽型钢板桩按单根钢板桩全长的理论重量乘以钢板桩根数以质量计算。

2.砂浆土钉、砂浆锚杆的钻孔、注浆,按设计文件或经批准的施工组织设计,按钻孔深度以长度计算。

3.有粘结预应力钢绞线按设计图示尺寸以锚固长度与工作长度的质量之和计算。

地基处理、边坡支护工程计算

地基处理、边坡支护工程计算

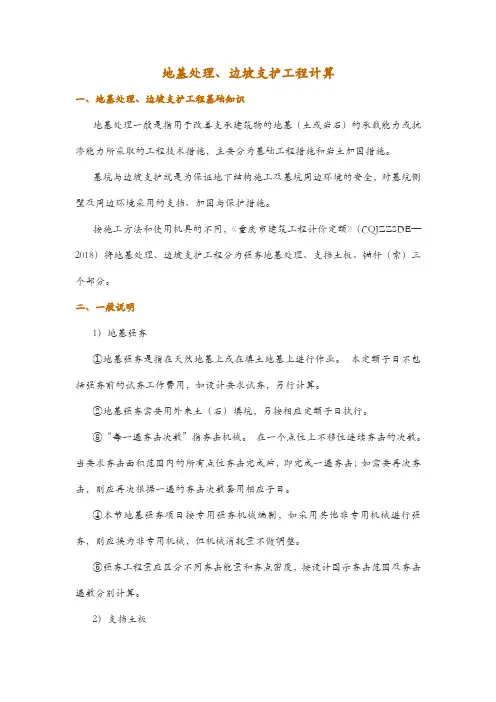

地基处理、边坡支护工程计算一、地基处理、边坡支护工程基础知识地基处理一般是指用于改善支承建筑物的地基(土或岩石)的承载能力或抗渗能力所采取的工程技术措施,主要分为基础工程措施和岩土加固措施。

基坑与边坡支护就是为保证地下结构施工及基坑周边环境的安全,对基坑侧壁及周边环境采用的支挡、加固与保护措施。

按施工方法和使用机具的不同,《重庆市建筑工程计价定额》(CQJZZSDE—2018)将地基处理、边坡支护工程分为强夯地基处理、支挡土板、锚杆(索)三个部分。

二、一般说明1)地基强夯①地基强夯是指在天然地基上或在填土地基上进行作业。

本定额子目不包括强夯前的试夯工作费用,如设计要求试夯,另行计算。

②地基强夯需要用外来土(石)填坑,另按相应定额子目执行。

③“每一遍夯击次数”指夯击机械。

在一个点位上不移位连续夯击的次数。

当要求夯击面积范围内的所有点位夯击完成后,即完成一遍夯击;如需要再次夯击,则应再次根据一遍的夯击次数套用相应子目。

④本节地基强夯项目按专用强夯机械编制,如采用其他非专用机械进行强夯,则应换为非专用机械,但机械消耗量不做调整。

⑤强夯工程量应区分不同夯击能量和夯点密度,按设计图示夯击范围及夯击遍数分别计算。

2)支挡土板①支挡土板定额子目是按密撑和疏撑钢支撑综合编制的,实际间距及支撑材质不同时,不作调整。

②支挡土板定额子目是按槽、坑两侧同时支撑挡土板编制,如一侧支挡土板时,相应定额子目人工乘以系数1.33。

3)锚杆(索)①钻孔锚杆孔径按照150 mm 内编制的,孔径大于150 mm 时执行市政定额相应子目。

②钻孔锚杆(索)的单位工程量小于500 m 时,其相应定额子目人工、机械乘以系数1.1。

③钻孔锚杆(索)单孔深度大于20 m 时,其相应定额子目人工、机械乘以系数1.2;深度大于30 m 时,其相应定额子目人工、机械乘以系数1.3。

④钻孔锚杆(索)、喷射混凝土、水泥砂浆项目如需搭设脚手架,按单项脚手架相应定额子目乘以系数1.4。

工程量计算规则(地基处理)

工程量计算规则(地基处理)

工程量计算规则一、地基处理。

1.填料加固按设计图示尺寸以体积计算。

2.地基强夯按设计图示强夯处理范围以面积计算。

设计无规定时,按建筑物外围轴线每边各加4m计算。

3.低锤满拍按实际面积计算。

4.振冲桩按设计桩截面乘以桩长以体积计算。

5.沉管灌注砂石桩按设计桩顶至桩尖长度加超灌长度(设计没有明确的按0.25m)乘以设计桩截面积以体积计算,不扣除桩尖虚体积。

6.水泥搅拌桩:(1)深层水泥搅拌桩、双轴水泥搅拌桩、三轴水泥搅拌桩按设计桩长加0.5m(设计有明确的按设计长度)乘以设计桩外径截面积,以体积计算。

(2)空孔部分按设计桩顶标高到自然地坪标高减导向沟的深度(设计未明确时按1m考虑)以体积计算。

(3)插拔型钢按设计图示尺寸以质量计算。

(4)水泥搅拌桩凿桩头按凿桩长度乘桩截面积以体积计算,套用第三章桩基础工程凿桩头灌注钢筋混凝土桩子目,其中,人工、机械乘以系数0.6。

7.高压旋喷桩:设计桩长加上超灌长度计算。

若设计未明确超灌长度的,桩的超灌长度按0.5m计算;凿桩头按凿桩长度乘桩截面积以体积计算,套用第三章桩基础工程凿桩头灌注钢筋混凝土桩子目,其中,人工、机械乘以系数0.6。

<勘误一>8.注浆地基:(1)分层注浆钻孔数量按设计图示以钻孔深度计算。

注浆数量按设计图纸注明加固土体的体积计算。

(2)压密注浆钻孔数量按设计图示以钻孔深度计算。

注浆数量按下列规定计算:①设计图纸明确加固土体体积的,按设计图纸注明的体积计算。

②设计图纸以布点形式图示土体加固范围的,则按两孔间距的一半作为扩散半径,以布点边线各加扩散半径,形成计算的平面,计算注浆体积。

③如果设计图纸注浆点在钻孔灌注桩之间,按两注浆孔的一半作为每孔的扩散半径,依此圆柱体积计算注浆体积。

二、基坑与边坡支护。

1.打、拔槽型钢板桩按单根钢板桩全长的理论重量乘以钢板桩根数以质量计算。

2.砂浆土钉、砂浆锚杆的钻孔、注浆,按设计文件或经批准的施工组织设计,按钻孔深度以长度计算。

公路工程工程计量规则 ppt课件

公路工程工程计量规则 ppt课件
填方=本桩利用+远运利用+借方 挖方=本桩利用+远运利用+废方 u路基土石方计算的方法 先采用积距法或坐标法分别计算每一设计横断面的填、挖 面积,然后利用平均断面法或棱台体积法分别计算相邻断面间 的填、挖体积数量,依次类推,可以计算出路线的土石方体积。
18
公路工程工程计量规则
某二级路路基工程挖方1600m3天然密实方(其中松土360m3,普通土710m3, 硬土530m3)。填方数量为1200m3压实方。在该路段内可移挖作填土方可利 用土方量为1000m3天然密实方(其中松土240m3,普通土540m3,硬土220 m3)。运利用方量为普通土350m3。求土石方工程量。
在桩体间加设冠梁、横向支撑等多种结构措施,以增强 路基整体性和抗滑稳定性,提高支挡效果。
• 重力式挡土墙:工程实践表明,膨胀土地区挡土墙的
破坏模式通常在墙体上部被剪断,因此,膨胀土地区在 设计路基挡土墙时,应考虑膨胀力的作用。
• 隔水墙;主要起隔水作用,防止水渗入地基土层,
引起地基湿陷,为湿陷地基处理的一种辅助方法,
不规则坡面:按圬工体积以立方米计量,如锥坡 拱形及方格骨架护坡:按圬工体积以立方米计量 挡土墙:按圬工体积以立方米计量 • 砂砾、碎石垫层、嵌缝材料、砂浆勾缝、滤水层、基础开挖和回填等
均不计量 • 实体工程计量时按设计图纸所示尺寸计算面积或体积 • 河道防护与河流段路基防护
公路工程工程计量规则
公路工程工程计量规则
的桩,改善了碎石桩的刚性,不仅能很好地发挥全桩的 侧摩阻作用,也能很好地发挥其端阻作用,CGF桩和桩 间土、垫层一起形成复合地基
• 粉喷桩;利用水泥、石灰等材料作为固化剂的主剂,
通过特制的搅拌机械就地将软土和固化剂强制搅拌。利

工程量计算规则-地基处理与边坡支护工程

工程量计算规则-地基处理与边坡支护工程

二、地基处理与边坡支护工程
地基处理与边坡支护工程包括地基处理、基坑与边坡支护。

分项工程中所涉及的项目特征“地层情况”可注明由投标人根据岩土工程勘察报告自行决定报价项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。

(一)地基处理
例题:以下可以用“m”计量的是()
A.注浆地基
B.水泥粉煤灰碎石桩
C.地基的振冲密实
D.强夯地基
E.褥垫层
答案:AB
(二)基坑与边坡支护
项目计算规则单位细则
1.地下连续墙设计图示墙中
心线长乘以厚
度乘以槽深以
体积计算
m3 地下连续墙和喷射混凝土(砂浆)的钢筋网、咬合
灌注桩的钢筋笼及钢筋混凝土支撑的钢筋制作、安
装,混凝土挡土墙按混凝土及钢筋混凝土工程中相
关项目列项
2.咬合灌注桩m/根按设计图示尺寸以桩长计算;或按设计图示数量计

3.圆木桩、预制钢筋混凝土板桩m/根按设计图示尺寸以桩长(包括桩尖)计算;或按设计图示数量计算
4.型钢桩t/根按设计图示尺寸以质量计算;或按设计图示数量计

【2011】53.根据《建筑工程工程量清单计价规范》,地下连续墙的工程量应()A按设计图示槽横断面面积乘以槽深以体积计算
B按设计图示尺寸以支护面积计算
C按设计图示以墙中心线长度计算
D按设计图示中心线长乘以厚度乘以槽深以体积计算
答案:D。

地基工程量计算方案

地基工程量计算方案

地基工程量计算方案一、前言地基工程作为建筑工程的重要组成部分,其施工量的计算对于工程进度和成本控制具有重要的意义。

本文将介绍地基工程量计算的相关内容,包括常见的计算方法、计算要点、以及应用案例分析等,旨在为相关从业人员提供参考。

二、地基工程量计算方法1. 地基处理量的计算地基处理量的计算一般可按照以下步骤进行:(1)确定地基处理的类型,包括填土、挖土、抛碎石、加固处理等。

(2)根据工程图纸和现场实际情况,确定地基处理的区域和范围。

(3)根据地基处理的类型和区域范围,进行横断面积的计算,包括填土区、挖土区、抛碎石区等。

(4)根据横断面积和地基处理的厚度,计算地基处理的总量。

2. 地基基础的计算地基基础的计算一般可按照以下步骤进行:(1)根据建筑物的结构类型和荷载情况,确定地基基础的类型,包括承台、地下连续墙、地下盖板等。

(2)根据工程图纸和现场实际情况,确定地基基础的平面尺寸和高度。

(3)根据地基基础的类型和尺寸,进行立面和剖面积的计算。

(4)根据立面和剖面积的计算结果,计算地基基础的总量。

3. 地基抗拔桩的计算地基抗拔桩的计算一般可按照以下步骤进行:(1)根据建筑物的结构类型和荷载情况,确定地基抗拔桩的类型,包括钢管桩、钢管混凝土桩、预制桩等。

(2)根据工程图纸和现场实际情况,确定地基抗拔桩的长度和直径。

(3)根据地基抗拔桩的类型、长度和直径,进行桩身积的计算。

(4)根据桩身积的计算结果,计算地基抗拔桩的总量。

4. 地基灌注桩的计算地基灌注桩的计算一般可按照以下步骤进行:(1)根据建筑物的结构类型和荷载情况,确定地基灌注桩的类型,包括岩性桩、粉煤灰桩、碎石桩等。

(2)根据工程图纸和现场实际情况,确定地基灌注桩的长度和直径。

(3)根据地基灌注桩的类型、长度和直径,进行桩身积的计算。

(4)根据桩身积的计算结果,计算地基灌注桩的总量。

5. 地基回填料的计算地基回填料的计算一般可按照以下步骤进行:(1)根据回填的位置和种类确定回填的范围和深度。

地基处理及基坑支护工程ppt课件

地基处理及基坑支护工程ppt课件
(3)95定额第3.2.5条“打拔钢板桩按钢板桩重量以吨计算”以及95定 额第3.2.10-1条“安拆导向夹具,按设计图纸规定的水平延长米计算”改 为“打拔钢板桩按设计桩体以质量计算。安、拆导向夹具按设计图示尺寸 以长度计算。
(4)95定额第3.1.4-3条中“挡土板面积,按槽、坑垂直支撑面积计算 。”改为“挡土板按设计文件(或施工组织设计)规定的支挡范围,以面 积计算。
2.对应清单:强夯地基(项目编码010201004),按夯击能、夯点 数、夯击数分别列项。
3.对应清单:振冲桩(项目编码010201006)、砂石桩(项目编码 010201007)、水泥粉煤灰碎石桩(项目编码010201008)、灰土挤密桩 (项目编码010201014),按不同材料和填充方式分别列项。
.
9
第二章 地基处理与基坑支护工程
三、定额变化情况
“工程量计算规则”部分变化情况
(1)95定额第3.1.9条“地基强夯按设计图示强夯面积,区分夯击能量 ,夯击遍数以平方米计算。”改为“强夯,按设计图示强夯处理范围以面 积计算。设计无规定时,按建筑物外围轴线每边各加4m计算。”
(2)95定额第3.2.6-1条 “混凝土桩、砂桩、碎石桩的体积,按设计 规定的桩长(包括桩尖,不扣除桩尖虚体积)乘以钢管管箍外径截面面积 计算”改为“灰土桩、砂石桩、碎石桩,水泥粉煤灰碎石桩均按设计桩长 (包括桩尖)乘以设计桩外径截面积,以体积计算”。
填料加固与垫层的区分:填料加固用于软弱地基整体或局部 大开挖后的换填。
与“第三章 桩基础工程”界限划分:预制桩、钢管桩、混凝 土灌注桩划分至“第三章 桩基础工程”中。
.
2
三、定额变化情况
(一)子目数量变化情况
章节项目
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

例2-5]某工程用打桩机,打如图2—4所示钢筋混凝土预制 方桩,共50根,求其工程量,确定定额项目。
解:工程量=0.5×0.5×(24+0.6)×50=307.50m3 钢筋混凝土预制方桩 套2-3-3 定额基价混凝土桩, 按设计桩长(包括桩尖)另加0.5m,乘以设计桩外 径截面积,以立方米计算。 灌注桩混凝土工程量=(L+0.5)×πD2÷4 L——桩长(含桩尖) D——桩外直径
凿桩头按桩体高40d(d为桩主筋直径)乘桩断面 以立方米计算,
钢筋整理按所整理的桩的根数计算。 成品桩体费用按双方认可的价格列入。 运输:距桩位15m范围内的移动、起吊和就位,已 包括在打桩项目内,超过15m的场内运输,执行 第十章构件运输1km项目。
(一)预制钢筋混凝土桩: 按设计桩长(包括桩尖)乘以桩断面面积以m3计算。 管桩(钢筋混凝土管桩,钢管桩)的空心体积应扣除, 如按设计要求加注填充材料时,填充部分另按相 应规定计算。 预制钢筋混凝土桩工程量 =设计桩总长度×桩断面面积
(一)地面垫层:按室内主墙间净面积乘以设计厚度,以 立方米计算。
计算时应扣除:凸出地面的构筑物、设备基础、室内铁道、地沟以 及单个面积在0.3m2以上的孔洞、独立柱等所占体积; 计算时不扣除间壁墙、附墙烟囱、墙垛以及单个面积在0.3m2以内 的孔洞等所占体积, 计算时不增加:门洞、空圈、暖气壁龛等开口部分也不增加。 地面垫层工程量=(S房心-0.3m2以上孔洞、独立柱、构筑物)× 垫层厚度 S房心=S建筑-ΣL外墙中心线长×外墙厚-ΣL内墙净长×内墙厚
(二)基础垫层按下列规定,以立方米计算。
1、条形基础垫层:外墙按外墙中心线长度、内墙按其设计 净长度(垫层之间的净长度)乘以垫层平均断面面积计算。 条形基础垫层工程量 =(ΣL外墙中心线长+ΣL垫层净长)×垫层断面 2、独立基础垫层和满堂基础垫层:按设计图示尺寸乘以平 均厚度计算。
独立、满堂基础垫层工程量=设计长度×设计宽度×平均厚度
240
[例2-1]某建筑物基础平面图及详图如图2-4( a)、(b) 所示,地面做法:20厚1:2.5的水泥砂浆,100厚C10的素混凝土垫 层,素土夯实。基础为M5.0的水泥砂浆砌筑标准粘土砖。试求垫层 工程量。
J1 360
300*300
300*300
4500 120 4500 9000
J1
J2
第二章 地基处理与防护工程
一、本章主要内容包括垫层、填料加固、桩基础、 强夯、防护、排水与降水。 二、垫层: 垫层的工作内容为:拌和,铺设,找平,夯实.
1)按垫层材料可分为:3:7灰土;砂;级配砂石;碎石; 碎砖;地瓜石;毛石;无筋混凝土(素混凝土);毛石混 凝土。 2)按垫层部位:地面垫层和基础垫层(条基,独基,满 堂基础)。定额按地面垫层编制。若为基础垫层,人工、 机械分别乘以下列系数:条形基础1.05;独立基础1.10; 满堂基础1.00。
图2-4c基础详图
解:①C10的素混凝土地面垫层工程量: V垫层=( S净- S扣)×δ =[(3.6×5-0.24×2)×(9-0.24)-0.3 × 0.3 ×3]×0.1 =15.32m3 套定额:2-1-13 ②独立基础C10素混凝土垫层工程量: V垫层= ab×δ×n =1.3×1.3×0.1×3=0.51 m3 套定额:2-1-13
[例2-8]打桩机打孔钢筋混凝土灌注桩,桩长14m,钢管 外径0.5m,桩根数为50根,求现场灌注桩工程量,确定 定额项目。 解:工程量=3.14÷4×0.52×(14+0.5)×50=142.28m3
打孔钢筋混凝土灌注桩(15m以内) 套2-3-18 价格=2873.44元/10m3
J1
ZJ
ZJ
3600
3600
3600 18000
3600
J1
3600
图2-4(a) 基础平面图
图2-3基础平面图
100
(900)1100 (1100)1300
100
图1-10b(J1)J2 ±0.000 -0.450
-1.500 三七灰土 1200 图2-3b
300
1210
240 50
图2-4 b 基础详图
三、填料加固定额用于软弱地基挖土后的换填材料加 固工程。(常用材料灰土,砂,石屑.)为垫层与填料加固的不同 之处: 垫层平面尺寸比基础略大(厚度一般≤200),总是伴随 着基础的发生,总体厚度较填料加固小(一般≤500),垫层 与槽(坑)边有一定的间距(不呈满填状态)。 填料加固:用于软弱地基整体或局部大开挖后的换填,其 平面尺寸由建筑物地基的整体或局部尺寸、以及地基的承载 能力决定,总体厚度较大(一般>500),一般呈满填状态。
注意:垫层定额按地面垫层编制,独立基础垫层套定 额时人工、机械要分别乘以系数1.10。
③条形基础3:7灰土垫层工程量: V垫层= V外墙垫+V内墙垫 = S断×L中+ S断×L基底净长 =1.2×0.3×[(9+3.6×5)×2+0.24×3]+ 1.2×0.3×(9- 1.2) =22.51 m3 套定额:2-1-1 注意:条形基础垫层套定额时人工、机械要分别乘以系数1.05。
打桩工程按陆地打垂直桩编制。设计要求打斜桩 时,斜度小于1:6时,相应定额人工、机械乘以系数 1.25;斜度大于1:6时,相应定额人工、机械乘以系数 1.43。斜度是指在竖直方向上,每单位长度所偏离竖直 方向的水平距离。
桩间补桩或在强夯后的地基上打桩时,相应定额人 工、机械乘以系数1.15。
截桩按所截桩的根数计算,套用本章定额。截桩、 凿桩头、钢筋整理应分项计算.
填料加固按设计尺寸,以立方米计算。
四、桩基础: 桩基础分类: 1)预制桩:方桩,管桩
2)灌注桩:打孔~,钻孔~,人工挖孔~,夯扩成孔~
3)灰土桩,砂石桩,水泥桩 工作内容:准备打桩机及轨道,吊装就位,校正,打桩,不包含成品 桩体的价格,按双方认可的价格计入. 如:2-3-1打预制方桩12m以内:871.6元/10m3 桩基础按设计桩长,确定工程类别,单独编制预结算,执行相应的 费率.
相关文档
最新文档
