监理指令单
监理指令
请于2017年6月28日前回复
抄送:务川仡佬族苗族自治县交通运输局二级公路指挥部
签收人
日期
年 月曰
6地表为土质的路段未进行标准击实试验,路基土方填筑未进行标准击实试验。未按规 范要求进行填土及填石路基试验段。
7、沿线未设置里程标志牌,未设置施工工点标识牌、工程概况牌等。
8、 要加强路基施工机械开挖与爆破的安全管理工作,机械施工与爆破工作要设专人进行 防护。石方爆破要编制专项施工方案,要米用控制爆破、松动爆破,严格控制装药量,严禁
2、浆砌挡墙及砼挡墙施工现场无配合比,无磅秤,未按重量比施工,施工时未制作砼及
砂浆试件。片石未进行强度试验,浆砌片石未分层砌筑。存在厚度小于150mm勺片石,存在
水锈石、风化石等不合格的石块。砌筑前泥土未清理干净。
3、规范自检程序、报验程序。各道工序完成后,你单位要进行全面自检,自检合格后, 填写自检资料,向监理工程师报验,经监理工程师检验合格并在报验资料上签字确认后方可 进行下一道工序施工。
G
中冶建工集团有限公司
合同段
监理机构
河北保神工程监理有限公司G352务川道角至藕塘公路改扩建工程总监办
签发人
日期
年 月日
至:合同段项目经理部
对你单位在K0+000- K20+000段工程施工中存在的问题指令如下:
1、未配备试验工程师,要求你单位配备专职试验工程师,配齐足够的试验检测人员,满 足现场要求。对进场的各种材料、路基填筑施工中的各检测项目按规范规定的检测频率进行 检测,合格后报监理工程师进行检验。
4、目前,路基有多处在进行填筑施工,清表、填前碾压、路基填筑均未向监理工程师报 验,监理工程师在巡视中发现路基填筑存在超厚填筑、未分层填筑、未分层压实、高填方倾 填现象,严重不符合规范要求。
监理指令范文
监理指令范文
尊敬的施工单位:
根据合同约定,为了保障工程质量和安全,特向贵单位下达以
下监理指令:
1. 施工前应做好安全防护措施,包括但不限于搭设安全网、设
置警示标志、配备安全帽、安全绳等,确保施工人员的安全。
2. 对于土石方工程,应根据设计要求进行开挖和填方,严格控
制边坡坡度和坡高,确保边坡稳定。
3. 在进行混凝土浇筑时,应按照设计要求进行配筋和模板安装,确保混凝土质量和结构安全。
4. 对于钢结构工程,应按照设计要求进行焊接和连接,严格控
制焊缝质量和连接强度,确保结构稳固。
5. 施工过程中应注意环境保护,严禁乱倒废弃物料和污水,确
保施工现场的环境卫生。
6. 施工单位应严格按照设计图纸和规范要求进行施工,不得擅自改动设计方案,确保工程质量。
7. 施工单位应配备足够的施工人员和施工设备,保证施工进度和质量。
8. 施工单位应及时向监理工程师报告施工进度和质量,配合监理工程师进行工程质量检查和验收。
9. 施工单位应配合监理工程师进行施工记录和资料的整理和归档,确保施工过程的合规性和规范性。
10. 施工单位应配合监理工程师进行工程质量事故的调查和处理,确保工程质量和安全。
以上监理指令,贵单位务必严格执行,如有违反,将依据合同约定进行相应的处罚。
特此指令。
监理工程师,XXX。
日期,XXXX年XX月XX日。
以上是一份监理指令范文,希望对您有所帮助。
监理指令单
整改完成后回复时必须附整改照片。
附:相关照片
请于2016年12月11日前回复。
抄送:浏阳市交通建设投资有限公司
请于 年 月 日前回复。
抄送:
请于____年____月____日前回复
S203浏阳文家市至官渡公路一期工程
监理指令单
编号:01
施工单位
株洲市湘通公路桥梁建设有限公司
合同段
01
监理机构
S203浏阳文家市至官渡公路一期工程监理处
签发人
日 期
年 月日
致项目经理部:
2016年12月9日,业主及监理处在巡视检查过程中发现你部部分施工便道和场地安全防护不满足要求存在安全隐患。如:
1、K2+274段右侧便道未按相关要求设置安全标志及防护;
2、K2+410段路基清淤后基坑未按相关要求设置安全标志及防护;
针对以上问题指令项目部做如下整改:
1、立即在K2+274段右侧便道两侧设置安全标示牌并设置安全防护栏,并贴夜间反光膜;左侧挖方边坡设置危险警告标识;
2、立即在K2+410段路基清淤后基坑左侧延便道处设置安全防护护栏,并贴夜间反光膜;
抄 月 日
监理工作指令回执单
圈长线路面工程工程项目
监理指令单
编号:
施工单位宽甸信德路桥工程
公司
合同号
监理单位丹东诚达监理有限公
司
监理机构宽甸驻地办
签发人日期
致圈长线路面工程项目部:
(简述指令依据、施工单位不符合规定的事实及要求等)
现就面层施工过程中存在的安全问题提出整改意见:
1、沥青撒布过程中严格按施工安全操作规范进行,特别要注意施工人员和过往行人避免烫伤;
2、沥青撒布要注意对沿路桥梁构造物进行覆盖,以防污染;
3、施工单位负责人要定期对施工人员召开安全、环保会议,进行安全、环保教育;
4、作业期间要对每项作业环节做到安全检查,不留死角;
5、针对汛期即将来临,要对沿线进行检查,对易发生山体滑坡、泥石流等危险地点做到有效防护,确保施工安全,各类作业设备、材料要有有效的防范措施。
请于年月日前回复
抄报(送):
签收人日期
工作指令回执单监-05表承包单位:宽甸信德路桥工程公司合同号:
监理单位:丹东诚达监理有限公司编号:
工程项目圈长线路面工程
工程名称沥青贯入式面层
现场位置
承包单位对监理指令回执内容:
填写人:
日期:年月日
监理工程师对回执内容是否认可
监理工程师:
日期:年月日。
监理指令回执单
监理指令回执单
施工单位:合同号:
监理单位:编 号: 16
工程名称
Hale Waihona Puke 分类安全事 由致(监理工程师):
号监理指令单的内容完成情况如下(逐条对应写明):
1:已停止XXXXXXXXX施工作业。
2:对站在吊车起重臂上及铲斗里作业的工人进行了处罚和教育。
3:脚手架已搭设完毕,请监理检验批准开工。
项目经理:日期:
监理审核意见:
监理工程师:日期:
注:施工单位报送一式三份,指挥部、施工单位、监理单位各一份。
监理工程师通知回复分类为:1.进度控制类 2.质量控制类 3.造价控制类
4.安全文明类 5.工程变更类。
监理指令单回复单
1、开工资料已完成,质量检验资料及评定资料正在积极按设计及规范要求编制。
2、按照三方会议精神,正在与商混站协调混凝土质量问题,我公司技术负责人正在积极编制桥面处理方案,指导桥面返工整改。
3、按照要求规范管理人员现场指导生产和安全。
承包单位(章)
项目经理
日期2019.5.6
复查意见:
项目监理机构
监理指令单回复单
工程名称:编号:001
致:XXXX工程建设咨询有限公司
我方于2018年1月7日接到编号为001监理指令单后,已按要求完成了下述工作,现报上,请予以复查!
详细内容
1、完成编制报审拱架施工方案。
2、关于拱圈施工过程中混凝土断料问题,我公司完成制定处理方案并报审。
3、按照要求规范管理人员现场指导生产和安全。
3、按照要求规范管理人员现场指导生产和安全。
承包单位(章)
项目经理
日期2018.12.8
复查意见:
项目监理机构
总/专业监理工程师
日期
监理指令单回复单
工程名称:XXXXXXXX工程编号:003
致:XXXXX工程建设咨询有限公司
我方于2019年5月5日接到编号为003监理指令单后,已按要求完成了下述工作,现报上,请予以复查!
承包单位(章)
项目经理
日期2018.12.8
复查意见:
项目监理机构
总/专业监理工程师
日期
监理指令单回复单
工程名称:编号:002
致:XXXX工程建设咨询有限公司
我方于2018年1月7日接到编号为002监理指令单后,已按要求完成了下述工作,现报上,请予以复查!
详细内容
1、完成开工资料的编制及报审。
工程监管指令单的签发程序综述
工程监管指令单的签发程序综述工程是人类社会发展的重要推动力量,建设一个工程需要各方面资源的支持与协调,包括资金、人力、材料、机械等等,同时也需要进行监管与管理,以确保工程能顺利进行并达到预期的效果。
工程监管指令单就是一种非常重要的管理工具,能够起到非常重要的作用。
本文将从签发程序的角度对工程监管指令单进行综述。
一、什么是工程监管指令单工程监管指令单是一种管理工具,通常由工程监理部门或者工程总承包商发出、下达,主要用于指导、管理工程施工过程中的各个环节,以确保工程项目的顺利推进以及达到预期的效果。
二、工程监管指令单的主要内容1. 工程监管指令单的头部内容工程监管指令单的头部通常会包含以下的内容:- 工程项目名称:标明此指令单所属的工程项目名称。
-签发单位与签发人:指令单的落款单位和签发人。
- 接收单位与接收人:接收并执行指令单的单位以及责任人姓名。
2. 工程监管指令单的主体内容工程监管指令单的主体内容主要包括以下几个方面:- 下达指令的原因和目的:简要描述下达本次指令的原因和目的。
- 具体内容:列明需要执行的具体工作内容以及执行遵循的标准、规范、工艺等。
- 时间要求:规定完成所下达工作的时间要求。
- 资源要求:包括人力、物力、财力等资源要求。
- 风险与危险控制措施:列明此次工作可能会存在的风险,以及相应的应急预案与危险控制措施。
3. 工程监管指令单的尾部工程监管指令单的尾部通常包含以下的几个方面:- 发布日期:指令单的发布日期。
- 指令单执行人及完成日期:指令单执行人及其完成本次工作的日期。
- 检查机构与检查日期:负责对本次工作完成情况进行检查的机构以及检查日期。
- 审批、审核与审批日期:指令单所属工程项目的审批、审核、审批日期等相关人员的信息。
三、工程监管指令单的签发程序综述1. 签发单位的指派工程监管指令单的签发单位可以是工程监理部门、工程总承包商等,但在指令单的制作之前,需要先确定出指令单的签发单位。
监理指令及文件
11
CR3-09-001
C10桥头大桥2.1箱梁28天强度试压不合格
对梁体进行实体检测合格
2009.1.9
12
CR3-09-002
CP3渣源料场含有较多风化石,破碎机的分隔板尺寸偏小
不合格碎石已清场,碎石机分隔板尺寸已调节,保持间距3-5cm
2009.1.12
13
CR3-09-003
25
CR3-09-015
C12东排中桥梁片养护问题
加强梁片养护,今后加强管理
2009.7.04
26
CR3-09-016
CP3增加摊铺设备
设备已进场
2009.8.03
27
CR3-09-017
CP3 K432+150-K432+250段右侧边沟施工
加强管理,技术交底,不合格已经返工
2009.8.04
28
2009.2.16
16
CR3-09-006
CP3料场库存料含有泥巴和风化石。破碎场地未硬化。
不合格材料清场,场地已硬化
2009.2.24
17
CR3-09-007
CP3材料供应存在问题
杨屋石场应尽快完善,相关手续齐全后方可使用
2009.3.17
18
CR3-09-008
CP3渣源料场生产碎石压碎值不符合要求,且含有较多的风化石
C12东排中桥施工问题
间距过大处已增加’植筋”
2009.9.19
38
CR3-09-028
CP3下封层碎石检测问题
对含泥量高的已清场
2009.9.29
39
CR3-09-029
C13迳里高架桥施工存在的问题
监理指令单格式
监理指令单
编号: 监表12
施工单位
合 同 号
监理单位
监理机构
签发人
日 期
致
(阐述指令依据、施工单位不符合规定的事实及整改要求)
请于年月日前回复
抄报(送):
签收人
日期
河北省高速公路京石改扩建工程
监理指令回复单
施工单位: 合同号:
监理单位: 编 号: 监表13
致
我方接到编号为的监理指令后,已按要求完进行完成了工作,请予以复查。
详细内容:(可加附件)
施工单位负责人:
日期:
复查意见:(详细说明整Biblioteka 措施及处理结果)监理工程师:
日期:
监理指令
5、建立健全自检体系,挡墙基槽报验存在宽度不够,标高未挖到位,基底横坡未按图纸实施,与规范要求的底面高程允许偏差±50mm相差甚远,你单位未自检合格就向监理工程师报验。

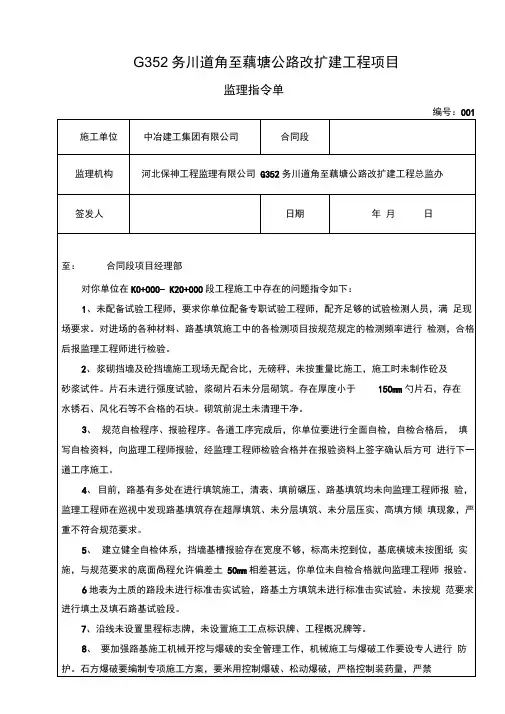

G352务川道角至藕塘公路改扩建工程项目
监理指令单
编 号:001
施工单位
中冶建ห้องสมุดไป่ตู้集团有限公司
合同段
监理机构
河北保神工程监理有限公司G352务川道角至藕塘公路改扩建工程总监办
签发人
日期
年 月 日
至:合同段项目经理部
对你单位在K0+000~K20+000段工程施工中存在的问题指令如下:
1、未配备试验工程师,要求你单位配备专职试验工程师,配齐足够的试验检测人员,满足现场要求。对进场的各种材料、路基填筑施工中的各检测项目按规范规定的检测频率进行检测,合格后报监理工程师进行检验。
6、地表为土质的路段未进行标准击实试验,路基土方填筑未进行标准击实试验。未按规范要求进行填土及填石路基试验段。
7、沿线未设置里程标志牌,未设置施工工点标识牌、工程概况牌等。
8、要加强路基施工机械开挖与爆破的安全管理工作,机械施工与爆破工作要设专人进行防护。石方爆破要编制专项施工方案,要采用控制爆破、松动爆破,严格控制装药量,严禁采用扬弃爆破。施工作业要确保施工人员、过往车辆及行人、当地村民的安全。
2、浆砌挡墙及砼挡墙施工现场无配合比,无磅秤,未按重量比施工,施工时未制作砼及砂浆试件。片石未进行强度试验,浆砌片石未分层砌筑。存在厚度小于150mm的片石,存在水锈石、风化石等不合格的石块。砌筑前泥土未清理干净。
A5监理工程师指令、通知单
3、该处具体缺陷修补措施,项目部已制订专项方案,报监理审批后实施。见附件。
附件共1页,请监理单位审核
施工项目经理部(章):
项目经理:日期:
监理签收人姓名及时间
施工签收人姓名及时间
监理意见:
专业监理工程师:总监理工程师:时间:
注:监理指令回复单:停工类(A511)、返工类(A512);
监理通知回复单:进度控制类(A521)、质量控制类(A522)、费用控制类(A523)、安全文明类(A524)、工程变更类(A525)
江苏省建设厅建设监理处监制
A5
监理工程师指令/高层住宅2#楼编号:A522—08
致(总监理工程师):周先柱(总监)
C22-08号监理工程师指令/通知单的内容完成情况如下(逐条对应写明):
1、E座26层墙东侧混凝土拆模后确实存在一定的质量问题,主要是混凝土均质性不好,造成混凝土墙面局部粘连问题和窗洞口模板加固不牢造成模板上浮问题以及混凝土墙壁烂根、窗洞口混凝土未浇满等。
浅议公路工程监理指令单签发
单, 或承包单位虽有异议 , 但监理决定仍继续执行监 理指 令 单 , 时 承 包 单位 应 予 以执 行 。如 因监 理 指 此 令错误 , 监理单位要承担相应监理责任。有 的监理 指令单 中所述的问题空洞 、 抽象 , 监理指令单一定用
简 洁 的语言 , 简 意赅 的说 明情 况 , 出问题 , 言 指 因此 监 理指 令单 一定 要写 得语 言精 练 , 现力 强 , 表 语言要 准 确 , 好 地 表达 本 意 。词 义模 糊 、 很 用词 不 当 、 子 句
任 时 可能 因为监 理 签 发 监 理 指 令 单 的 时 间 不具 体 , 从 而影 响 到质量 责任 界定 的划分 。指 令 的时效 性很 强 , 时 还 要 争 分 夺 秒 , 得 贻 误 。特 别 是 对 于安 有 不
全 、 量 问题 , 质 如不 及 时 处 理 , 误 时 机 可 能 会 酿成 延
指 令单 的生效 时 间含糊 , 收 时 间要 签 到 “ 、 ” 签 时 分 。 如 承包 单位 在上道 工 序施工 中发 生质 量 问题 时 监理 签 发 了监理 指令 单 , 当天 承包 单 位 在 问题 未 整 改 但
第1 0期
宋立辉 : 浅议公路工程监理指令单签发
・0 13・
事一 指令 , 出 的问题 要表 述具 体 , 提 内容 和实 际情
况相符 , 证据充分让人信服 。有的监理指令单用词
不 准确 , 专业 用语 不对 , 至有 的监 理指 令单 存 在错 甚
别 字 , 重损 害监 理 形 象 , 会 造 成 文 不 达 意 , 句 严 也 语
措施防止类似问题的再次发生 , 但此点在实际操作 中往 往被 忽视 , 防止对 同类 问题 , 多次监 理 指令 要 下
监理指令单签发书面措施
监理工作指令签发与执行制度甘肃信达建设工程咨询有限公司兰州轨道交通1号线一期TJJL-Ⅸ监理部监理工作指令的签发与执行签发并督促承包人执行监理工作指令是监理工程师进行“三监控、两管理”的重要手段之一。
依据《建设工程监理规范》GB50319-2013,结合《工程国内招标文件范本》中给出的监理指令的若干条款,现将监理指令单签发书面措施编制如下:一、指令单签发的必要性1、监理指令单的体现形式监理工程师的工作手段有多种型式, 其中监理工作提示、监理工作指令手段是通过口头语言或书面文字要求承包人事先注意什么或在施工过程中必须怎么做、必须做什么, 提示具有建议性、帮助指导性, 指令具有严肃性、强制性和约束性。
作为一名合格的监理工程师, 对工程合同管理过程中的重要合同问题或技术问题, 应事先提示承包人注意, 即所谓的超前提示。
当承包人没有注意或没有认真注意而又违背《合同条件》、《技术规范》、《监理程序》时, 则必须及时下达书面指令, 强制其注意或必须改正, 即所谓的严格监理。
2、监理指令单的概念“监理指令”的是指监理者(监理工程师) 对被监理者(承包人或监理工程师的下属)下达的说明处理某项问题的原则和方法的口头或文字说明。
《合同通用条款》、《合同专用条款》中就监理指令、指示分别作了规定: 监理工程师有权随时向承包人发出为满足本合同工程的正确实施和完成及其缺陷修复所需的补充图纸和有关指示, 承包人应予执行并受其约束。
《合同通用条款》中相关条款规定: 若监理未曾或没能在合理时间内向承包人发出按其通知中要求的所需的详图或补充、更正的图纸或指示, 且实际上造成了工程进度的拖延, 以致可能产生费用的增加, 则在与承包人协商报业主批准后应确定延长工期和增加费用。
由此可见, 监理工程师及时发出指令的必要性和没有发出或延误发出指令的危害性。
因此, 监理工程师发出指令的目的是为了满足合同工程的正确实施和完成, 以及合同工程交工后的缺陷修复。
