外墙面做法说明

合集下载

外墙建筑做法

外墙建筑做法

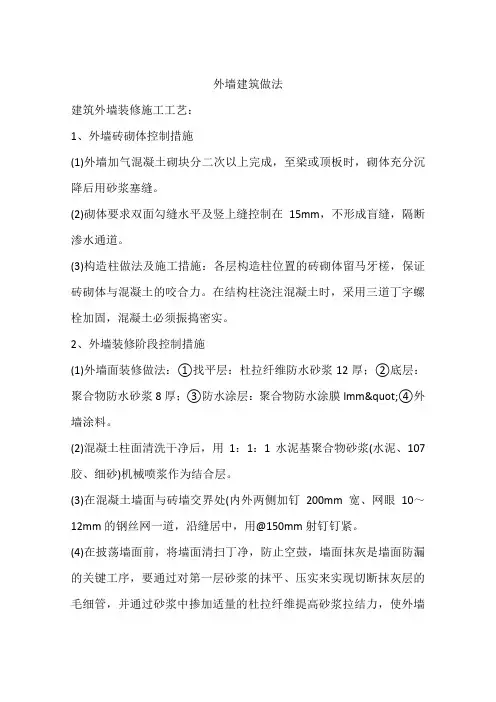

外墙建筑做法建筑外墙装修施工工艺:1、外墙砖砌体控制措施(1)外墙加气混凝土砌块分二次以上完成,至梁或顶板时,砌体充分沉降后用砂浆塞缝。

(2)砌体要求双面勾缝水平及竖上缝控制在15mm,不形成盲缝,隔断渗水通道。

(3)构造柱做法及施工措施:各层构造柱位置的砖砌体留马牙槎,保证砖砌体与混凝土的咬合力。

在结构柱浇注混凝土时,采用三道丁字螺栓加固,混凝土必须振捣密实。

2、外墙装修阶段控制措施(1)外墙面装修做法:①找平层:杜拉纤维防水砂浆12厚;②底层:聚合物防水砂浆8厚;③防水涂层:聚合物防水涂膜lmm"④外墙涂料。

(2)混凝土柱面清洗干净后,用1:1:1水泥基聚合物砂浆(水泥、107胶、细砂)机械喷浆作为结合层。

(3)在混凝土墙面与砖墙交界处(内外两侧加钉200mm宽、网眼10~12mm的钢丝网一道,沿缝居中,用@150mm射钉钉紧。

(4)在披荡墙面前,将墙面清扫丁净,防止空鼓,墙面抹灰是墙面防漏的关键工序,要通过对第一层砂浆的抹平、压实来实现切断抹灰层的毛细管,并通过砂浆中掺加适量的杜拉纤维提高砂浆拉结力,使外墙具有拒水、防渗、防漏性能。

抹灰后及时养护。

找平层及底层应做到接合平整,色泽一致,无明显接合缝隙。

并在底层砂浆有67成干时,批第二度聚合物防水砂浆8厚;将表面收光。

检查中如有空鼓、干缩裂缝、明显砂眼、干浆脱离等必须立即凿除,冲淋干净后用同标号砂浆补抹。

完工并验收合格的底层面上做防水涂层,涂层要求平整干净,刷层均匀,光泽一致。

(5)外砖墙内侧的配电箱、线盒安装时必须检查到位,凡墙体伤裂形成盲缝的,必须将伤裂的砖体拆除清洗干净,另外砌筑密实。

对已安装的线盒、箱体、单向管路的空隙孔洞,必须用1:2水泥砂浆填塞捣实。

严禁用碎砖、余渣填塞,大于200~200ram的孔洞要求用细石混凝土填堵,检查使用小棒敲击发出哑声,则撬开返工,另补密实。

(6)外墙面的临时用脚手架穿墙孔洞,有挂网、抹灰之前,用大于孔洞1~2mm的冲击钻对准孔洞钻拉,清除孔洞内塑料管及杂物,再于孔洞外侧凿出大于孔洞直径1倍以上,深度20ram的喇叭口,水冲冼干净后以1:2防水砂浆加入膨胀剂填塞全孔洞至浆溢出抹平,迎水面做成凸圆形,涂抹大黑豹或505防水涂膜。

外墙面做法说明

外墙面做法说明

外墙面做法说明一、适用范围适用于一般民用与工业建筑外墙面装修工程中的:1、外墙面抹灰工程2、饰面砖工程3、外墙涂饰工程4、外墙外保温工程二、设计依据1、《民用建筑热工设计规范》GB 50176-932、《公共建筑节能设计标准》DBJ14-036-20063、《居住建筑节能设计标准》DBJ14-037-20064、《既有采暖居住节能改造技术规程》JGJ 129-20005、《外墙外保温工程技术规程》JGJ 144-20046、《建筑装饰装修工程质量验收规范》 GB 50210-20017、《建筑工程施工质量验收统一标准》GB 50300-20018、《外墙饰面砖工程施工及验收规范》JGJ 126-20009、《砌体工程施工及验收规范》GB 50203-200210、《混凝土结构工程施工质量验收规范》GB 50204-2002三、基层墙体1、本图集做法中砖墙包括:煤矸石砖、黄河淤泥砖、烧结多孔砖、灰砂砖、蒸压粉煤灰砖等。

2、本图集做法中加气混凝土砌块墙包括:加气混凝土砌块、加气硅酸盐砌块等。

3、混凝土墙、混凝土小型空心砌块墙。

4、大模板混凝土墙。

其他新型墙体可参照使用,使用时根据不同的基层墙体确定合理的固定方法,对于不宜使用射钉固定的墙体,可改用其他有效的锚固方法(如塑料锚栓锚固、预埋锚筋、锚件等)。

四、设计施工要求1、抹灰工程(1)抹灰工程抹灰总厚度大于等于35mm时应有加强措施。

(2)抹灰工程不同材料基体交接处应有加强措施。

(3)外墙的抹灰曾与基层之间必须粘结牢固。

2、饰面砖工程(1)外墙外保温饰面砖厚度不宜超过6厚,面砖宜采用柔性砂浆勾缝,且厚度应比面砖厚度薄2~3mm。

(2)高层建筑外墙外保温体系做面砖饰面时,面砖重量应小于等于20㎏/㎡,且面积小于等于10000㎜2/块。

3,外墙涂饰工程外墙涂饰材料应选用弹性外墙涂料,涂饰前应刷抗碱封闭底漆。

其颜色、品种由设计人员定,并在施工图中说明。

4、外墙外保温材料浅析规则式植物造景和自然式植物造景苏旺指导老师:汪小飞(黄山学院生命与环境科学学院,安徽黄山245041)摘要:本文分析了规则式植物造景和自然式植物造景,和他们各自的造景特色和主要适用在什么场合。

外墙真石漆墙面施工方法

外墙真石漆墙面施工方法

外墙真石漆墙面施工方法1、施工工艺基层处理→批腻子→底漆施工、预检→粘贴分格条胶带→喷涂真石漆→揭分格美纹纸→真石漆外表打磨→罩面漆喷涂→外墙真石漆养护。

(1)基层处理:基层必需干净。

对基层外表的浮灰、油污、脱模剂等应分别实行措施彻底去除,并用清水冲洗干净、枯燥前方可进入下道喷涂。

(2)批腻子:外墙外保温及粉刷完工后进展基层验收;用外墙抗裂腻子进展找平处理,并对外墙面平坦度、垂直度进展预检,大面积批腻子时每一台吊篮应从上向下进展,腻子遍数不少于 2 遍,每一道腻子应相互搭接,不得有错台、疙瘩、裂缝现象。

腻子批完且枯燥后应从上向下进展打磨,打磨应认真到位,打磨完成后阅历收合格前方可进展下道工序施工。

(3)底漆施工、预检:底漆具有封闭作用,施工时首先检查基层是否平坦、枯燥,使用配套底漆,承受一道滚涂施工,涂刷要均匀,耗用量掌握在 0.5~0.20Kg/㎡。

(4)粘贴分格条胶带:按设计要求,抄平、弹线,用配套勾缝料勾好分格缝,缝宽略大于规定尺寸,用规定宽度的美纹胶带纸粘贴结实,美纹纸粘贴要求平坦、垂直。

通过实践,要成功进展大面积粘贴分格条胶带,必需在每条胶带粘贴后,用滚筒蘸封闭底漆〔可承受无色底漆〕在贴好的胶带上滚涂一遍,使分格条胶带与墙面之间无缝隙,承受此法可以使分格条胶带结实的粘结在墙面上,不易滑动或错位,且粘贴时也不受温度和外界环境的限制,可连续施工。

分格条胶带粘好后,进展检查验收,对觉察分格条胶带不顺直的要进展重粘贴。

(5)喷涂真石漆:分格条胶带验收〔要求尺寸均匀全都、线条横平竖直〕合格后,方可喷涂真石漆。

喷涂前定压缩机压力为 0.6-0.8mpa,并检查送气管道及阀门,确保密闭完好。

选用口径 4-6 ㎜喷枪,施工温度在5℃以上,尽量避开在刮大风及阴雨天气施工。

在底漆完全枯燥〔24h〕前方可喷涂真石漆主骨料。

喷涂前翻开真石漆料桶,用电动搅拌机将料上下搅拌均匀。

假设料太稠,可加少量水调整,装料试喷,定好出气口到喷口的距离,并定好出气阀门的开启位置,枪口距离墙面 30-40 ㎝,调整好后自左向右、自上而下,交替均匀喷涂,厚度约 2-3 ㎜,〔如需喷涂两道、三道,则间隔2h 重喷涂。

外墙做法

外墙做法

外墙面做法:
1、墙体(加气块)面刷801胶素水泥浆一道,水灰比1:0.4,掺801胶5%;
2、外墙混凝土基层人工凿毛;
3、所有墙体(加气块)及建筑高度24m以上的外墙混凝土满挂Φ1.0@15x15镀锌钢丝网,并用射钉或水泥钉钉挂;
4、12厚1:2.5防水水泥砂浆(改性聚丙烯纤维0.9kg/m³砂浆+掺水泥用量4%的防水粉)找平层;
5、8厚聚合物防水砂浆(氯丁胶乳水泥砂浆);
6、刮外墙腻子,内设分格缝,缝内填柔性防水胶;
7、封固底漆一道;
8、外墙涂料二道;
注明:
1、外墙分隔缝设置详立面图,外墙从基体表面至饰面层应留分隔缝,金属网、找平层、防水层、饰面层均在相同位置留缝,分隔缝间距3m×3m,分隔缝宽25深5,嵌填高弹性耐候胶;
2、当外墙选用二道防水时,在刮外墙腻子之前加选聚合物水泥防水涂料(Ⅱ型)1.2厚;。

外墙面工程施工方案

外墙面工程施工方案

外墙面工程施工方案[ 1 ]干挂石材[ 1.1 ]干挂石材施工方案1工艺流程:结构尺寸标高复查→弹线挂线→植栓→固定埋件→固定主龙骨→固定次龙骨→焊接部位防腐处理→龙骨隐检验收→石材安装加工开槽→石材安装→缝处理→清洁修整→打胶。

2.主要施工方法放完线后,由技术负责人组织质检人员进行仔细检查校对,没有问题后,请监理工程师进行验收,验收合格后,并办理预检验收手续,再进行下一道工序的施工。

2.1化学药栓植栓定位根据主龙骨间距进行放线,确定加固件的位置,加固件均植于主体结构的梁、柱、板处,植栓施工方法按化学药栓的施工说明书进行操作。

2.2安装立柱安装之前弹线检查予埋铁的位置是否正确,再检查预埋铁板的牢固性,一切核实无误后,再进行立柱的安装,化学药栓的定位根据主龙骨间距,加固于结构梁、柱处,相应方法按化学药栓施工说明进行操作。

立柱安装:立柱与预埋件铁板焊接。

安装前,先检查立柱的外观及尺寸。

立柱长度的允许偏差为±1.0mm,端头斜度的允许偏差为-15’,端头不得因加工而变形,并不得有毛刺,有毛刺用板锉锉平。

正式施焊前将预埋铁板、连接角码上面的油污、铁锈等杂物清理干净将角码在预埋铁板上,满焊焊牢。

将立柱临时点焊在已焊好的角码上,然后挂线。

用ф1.0-ф1.2的钢丝,下坠8-10kg的沉铁,上端挂在专用的角架上,角钢架用膨胀栓固定在建筑物的顶端,钢丝要求挂牢固、准确、不易碰动的的地方,并做好保护,经常检查、复核。

根据丝线调整立柱,立柱前后偏差不大于2mm,左右偏差不大于3mm,安装标高偏差不得大于3mm,相邻两根立柱安装标高偏差不大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻两根立柱的距离偏差不应大于2mm。

调节好立柱与角码连接固定,并满焊、满焊长度不小于80mm,高度不小于5mm。

2.3横梁(50×50角钢)安装立柱全部或其中一个立面安装好后,再焊接50×50的横梁。

横梁长度的允许偏差为±0.5mm,端头斜度的允许偏差为-15’,端头不得因加工而变形,并不得有毛刺,有毛刺用板锉锉平。

外墙做法

外墙做法

六.外墙做法
外墙—1:干挂花岗石外墙面。

参11ZJ001-96-外墙15。

20厚1:
2.5水泥砂浆抹灰
30厚无机保温砂浆内保温
外墙表面清理干净
20厚1:
2.5水泥砂浆抹灰刷1.2厚聚氨酯防水涂料
L60*60*6竖向角钢龙骨
L50*50*5横向角钢龙骨
角钢龙骨焊于墙内预埋伸出的角钢头上或在墙内预埋钢板,然后用角钢焊连竖向角钢龙骨
30厚花岗石材板,上下边钻销孔,长方形横排钻2个孔,孔径Φ5,安装时孔内先填云石胶,在插入Φ4不锈钢销钉,固定于4厚不锈钢板石板托件上,石板两侧开4宽80高凹槽,调胶后,用4厚50宽燕尾不锈钢板勾住石板(燕尾钢板各勾住一块石板),石板四周接缝宽6-8,用弹性密封膏封严钢板托和燕尾钢板,M5螺栓固定于竖向角钢龙骨上。

外墙—2:干挂铝塑板外墙面。

20厚1:
2.5水泥砂浆抹灰
30厚无机保温砂浆内保温
外墙表面清理干净
20厚1:
2.5水泥砂浆抹灰刷1.2厚聚氨酯防水涂料
L60*60*6竖向角钢龙骨,横向间距同金属板材宽度,纵向间距同金属板材长度,用螺栓与角钢连接,角钢用膨胀螺栓固定于墙体上
金属板材用抽芯柳丁或自攻螺钉固定于铝方型材纵横方向龙骨上板材带折边采用搭接式,带挂耳采用对接式
4厚铝塑复合板,接缝处填充聚乙烯发泡条,外注密封胶密封。

外墙—3:仿石复合外墙涂料(真石漆)外墙面。

参11ZJ001-93-外墙9。

20厚1:
2.5水泥砂浆抹灰
30厚无机保温砂浆内保温
外墙表面清理干净
12厚1:3水泥砂浆
8厚1:
2.5水泥砂浆
喷塑面(包括:
底涂料、中涂料、面涂料等)。

外墙保温详细做法及注意事项

外墙保温详细做法及注意事项

基层指挥员轮训心得体会基层指挥员轮训是一种重要的培训方式,通过不同单位之间的互动交流,可以提高指挥员的综合素质和战斗力。

我参加了最近一次基层指挥员轮训,以下是我的心得体会。

首先,基层指挥员轮训能够增强指挥员的专业知识和技能。

在轮训中,我们进行了各种实战模拟演练,包括指挥部署、战略决策、指挥控制等等。

通过这些实战演练,我更加深入地了解了军事科学理论和战争规律,同时也提高了我的实际操作能力。

这不仅增强了我指挥作战能力,还为我今后的指挥工作提供了宝贵的经验和教训。

其次,基层指挥员轮训加强了团队合作和沟通能力。

在轮训过程中,我们经常需要与其他单位的指挥员进行合作。

这需要我们进行有效的沟通和协调,共同完成各项任务。

通过与其他指挥员的互动交流,我学会了倾听和理解他人的观点,改进了我的领导风格和沟通能力。

这对于我未来的指挥工作非常重要,因为只有建立良好的团队合作关系,我们才能够更好地完成任务。

再次,基层指挥员轮训培养了我应对复杂环境和压力的能力。

在实战模拟演练中,我们面临着各种挑战和困难,包括时间限制、资源紧张、敌情复杂等等。

在这种高压力的环境下,我们需要迅速做出正确的决策,保持冷静和沉着,有效地组织和指挥部门。

通过参加轮训,我逐渐适应了这种高强度的工作节奏,提高了我的应变能力和决策能力。

最后,基层指挥员轮训加强了我自身的素质和意识。

在轮训中,我们除了进行战术技术的学习和演练外,还进行了军事法规、军纪要求、领导能力等方面的培训。

这些培训加强了我的法律意识、纪律意识和职业道德,提高了我对指挥员角色的认识和理解。

通过轮训,我认识到作为基层指挥员,除了具备专业知识和技能外,还需要具备良好的品德和道德修养,才能够成为一名合格的指挥员。

综上所述,基层指挥员轮训是一种非常有效的培训方式,通过不同单位间的互动交流,可以提高指挥员的综合素质和战斗力。

我在最近一次轮训中,不仅增强了专业知识和技能,还加强了团队合作和沟通能力,提高了应对复杂环境和压力的能力,加强了我的素质和意识。

外墙面维修施工工艺

外墙面维修施工工艺

外墙面维修施工工艺1. 表面准备在进行外墙面维修之前,需要对墙面进行适当的准备工作。

这包括:- 清理墙面上的污垢和油渍。

- 检查和修复存在的裂缝和损坏。

- 清除老旧的油漆和涂层。

2. 粘结剂选择选择合适的粘结剂对于外墙面维修非常重要。

以下是一些常用的粘结剂选择:- 水泥基粘结剂:适用于砖石墙面和混凝土墙面的修补和贴砖工作。

- 聚合物乳液粘结剂:适用于抹灰和填充作业,提供更好的粘结力和耐水性。

- 弹性粘结剂:适用于需要一定程度的弹性和伸缩性的外墙面维修。

3. 外墙面维修工艺3.1 抹灰修补- 清洁和润湿待修补的墙面。

- 将粘结剂按照使用说明配制成适当浓度的糊状物。

- 使用刮刀或抹刀将粘结剂均匀涂抹在墙面上。

- 等待粘结剂干燥,然后使用砂纸将墙面修整平整。

3.2 砖石墙面修补- 清洁墙面上存在的杂物和老旧灰砂。

- 使用适当的粘结剂将砖块粘贴在墙面上。

- 使用水泥砂浆将砖块之间的缝隙填平。

3.3 涂料涂抹- 清洁墙面并确保其干燥。

- 使用刷子或滚筒将涂料均匀涂抹在墙面上。

- 平滑涂料的表面并等待干燥。

4. 后续维护外墙面维修完成后,需要进行适当的后续维护工作,以确保其长期效果。

- 定期清洁外墙面,防止污垢和附着物的积累。

- 定期检查和修复墙面上的裂缝和损坏,避免进一步的损害。

以上是一份关于外墙面维修施工工艺的简要介绍,希望对您有所帮助。

>[!NOTE]>本文档仅提供基本信息,具体施工工艺需要根据实际情况和专业人士的指导进行调整和执行。

外墙面做法说明

外墙面做法说明

外墙面做法说明外墙面是建筑物最直接与外界接触的部分,它不仅起到外观美化的作用,而且具有保护建筑物的作用,因此外墙面的施工对建筑物的安全具有很大的影响。

本文将介绍外墙面的常见做法。

外墙面材料目前,市面上常见的外墙面材料有石材、瓷砖、玻璃幕墙、金属板材、塑料板材、涂料等。

•石材:具有高度的美观度和装饰性,同时还具有很好的防火性、耐久性和抗污染性,但价格较高。

•瓷砖:不仅具有美观度,而且还具有很好的防水性、耐磨性和抗污染性,但也存在施工难度大、施工时间长等缺点。

•玻璃幕墙:能够给人带来舒适的采光、通风和美观,但其价格较高,施工难度也大。

•金属板材:不仅具有美观度,而且还具有很好的防火性、耐久性和稳定性,但施工过程中需要进行防晒、防腐等处理。

•塑料板材:价格便宜、施工简单、轻便,但防火性能较差,容易褪色和变形。

•涂料:价格低廉,施工简单,能够在短时间内完成外墙面的装饰,但几年后会出现褪色、龟裂等问题。

以上材料各有其优缺点,应根据建筑物所处环境、建筑物类型,以及使用要求等因素进行选择。

外墙面构造形式•单层干挂石材墙该种墙体构造适用于高档的商业建筑或者是标志性建筑。

使用石材表面材料,通过加厚的保温材料和较高技术含量的安装作法,实现了石材干挂。

美观、富有时代感与现代感。

•彩钢复合板幕墙该种墙体构造的较为常见,通常用于大厦、商业楼和工厂等的外立面,适用于八九层建筑以及多层居住小区。

彩钢板的优点是质轻、坚固、耐久、防火、保温性好、施工方便和价格较为便宜等。

•玻璃幕墙玻璃幕墙是建筑外墙面比较高档的一种手法,需要询问设计专家,有很多细节需要注意。

玻璃幕墙市场上主要采用的是玻璃幕墙杆材的形式使安装变得更简单、美观。

•瓦楞钢板幕墙瓦楞钢板幕墙是一种轻钢结构体系,市场上主要采用的是不锈钢铝合金瓦楞钢板幕墙杆材,这是普通的瓦楞钢板幕墙的升级版,其杂质含量较少,质量较为稳定,同时还具有防火阻燃、抗风刮等特点。

外墙面施工要点前期准备•安装前,首先要对外墙面进行检修,把外墙上的资料上方动火道带离,对裂缝、凸凹等缺陷予以整饬;•施工前先要进行“洗墙”,即将外墙面的灰尘和污垢去除干净,保持墙面平整;•针对不同的外墙材料,应使用不同的胶水和辅材,确保施工粘附强度、密封性能和防水性能等优;•施工前先要对墙面进行找平、找垂直,并在需要的位置做好框架。

外墙砖施工方案

外墙砖施工方案

一、工程概况本工程建造外墙大面采用陶瓷面砖面层,阳台、线条、屋面檐口等均采用瓷砖面层。

大面积采用45×95规格,横贴;楼层水平腰线采用45×95 规格,竖贴。

一层店面为干挂石材,由专业分包公司施工。

瓷砖粘贴勾缝均采用黑色水泥砂浆加益胶泥,基层满刮3mm 厚相同材料。

做法如下:对缝横贴,勾圆缝,缝宽5~6mm。

二、施工准备1.材料要求(1)水泥:42.5 号矿渣水泥或者普通硅酸盐水泥。

应有出厂证明或者复试单,当出厂超过三个月按试验结果使用。

(2)益胶泥。

(3)砂子:细砂,用前过筛。

(4)面砖:面砖的品种、规格、图案、颜色应均匀,必须符合设计规定,砖表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。

釉面砖的吸水率不得大于10%。

(5) 801 胶和矿物颜料等,应符合质量要求。

2.主要机具磅秤、铁板、孔径5mm 筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、扫帚、錾子、锤子、粉线包、小白线、擦布或者棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线锤、盒尺、钉子、红铅笔、铅丝、工具袋等。

3.作业条件(1)外架应提前支搭和安设好,其横竖杆等应离开墙面和门窗口角150~200mm。

架子的步高要符合施工要求。

(2) 阳台栏杆预留孔洞及排水管等应处理完毕,门窗框要固定好,并用1:3 水泥砂浆将缝隙阻塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实并事先粘好保护膜。

(3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

(4)按面砖的尺寸、颜色进行选砖,并分类存放备用。

(5)大面积施工前应先放样并做样板,确定施工工艺及操作要点,并向施工人员交好底再做。

样板完成后必须经质检部门鉴定合格后方可组织班组按样板要求施工。

4.技术准备本工程由于线条较多,且均为面砖贴线条,大面积与线条对缝成为一大难点,因此要分层进行排砖分格,确保局部与整体的协调与统一,避免大面积线条打凿。

外墙面砖工程施工方案

外墙面砖工程施工方案

外墙面砖工程施工方案外墙面砖工程是建筑外立面装修的重要环节之一,合理的施工方案对于工程质量和工期进度都有着至关重要的影响。

本文将就外墙面砖工程施工方案进行详细介绍。

项目背景外墙面砖是建筑外立面装饰的一种常见材料,具有美观、防水、保温等功能。

在砖的安装过程中,需要考虑材料选用、基础处理、施工工艺等因素,确保施工质量。

施工准备1.材料准备:–外墙面砖:选用质量可靠的砖材,尺寸规格要符合设计要求。

–砂浆:选择适用于外墙面砖的砂浆,保证施工粘接牢固。

–工具设备:砌墙工具、切割机械、水平仪等。

2.施工人员:–砌筑技术熟练的砌筑工人。

–具备安全意识和团队协作能力的施工人员。

3.施工前准备:–检查外墙结构是否符合要求。

–清理外墙表面,确保干净、平整。

施工流程1.基础处理:–外墙面砖砌筑前,先进行基础处理,确保墙体结实牢固。

2.砌墙工艺:–根据设计要求将砖块依次砌筑在墙面上,采用横、纵向并排的方式,注意保持砖缝一致。

3.砂浆填缝:–砌筑完成后,使用砂浆填充砖缝,确保填充均匀牢固。

4.完工处理:–清理砌筑完毕的外墙面,检查砂浆填充是否完整,保持工地整洁。

施工注意事项1.安全第一:施工过程中严格遵守安全规定,配备好安全防护装备。

2.质量控制:对砖砌工艺的质量进行严格把控,确保墙面砖整体质量。

3.施工速度:合理安排施工工期,确保施工进度。

4.环境保护:施工过程中做好环境保护工作,避免造成污染。

施工总结外墙面砖工程施工是建筑装饰的重要环节,施工方案的合理性直接影响到工程质量和工期进度。

在实际施工中,施工方案应充分考虑材料选用、施工人员、工具设备等因素,确保施工顺利进行,最终达到预期效果。

外墙面砖专项施工方案

外墙面砖专项施工方案

外墙面砖专项施工方案
1. 施工前准备
在进行外墙面砖的施工前,首先对施工现场进行清理和准备工作。

清理施工区域,确保表面干净整洁,无障碍物。

检查施工材料和设备,保证完好无损并按需求准备。

测量施工区域尺寸,计算所需砖块数量,以确保施工材料充足。

2. 基层处理
在施工区域基层完工后,需要进行基层处理。

可以选用合适的防水材料对基层进行防水处理,确保外墙砖施工后不受水分侵入和渗透。

同时,还应在基层表面进行找平处理,使其平整,并确保表面无凹凸不平的情况。

3. 砖砌施工
3.1 砂浆拌合
选择适量的水泥、砂子和石灰材料按一定比例混合,制作成砂浆。

混合均匀的砂浆将用于粘贴砖块。

3.2 砖块贴合
根据设计要求,将事先铺设好的砂浆轻轻涂抹在砖块背面,然后将其贴合在基层上。

采用专用工具进行矫正和调整,使砖块之间保持一定间距,以确保施工质量和美观。

3.3 砖缝处理
在砖块之间的缝隙中填充美缝剂,保持砖缝的干净整洁。

处理过的砖缝能有效防止雨水渗入,延长外墙砖的使用寿命。

4. 完工验收
完成砖块贴合和砖缝处理后,进行外墙砖的完工验收。

检查施工质量和外观效果,确保砖墙面平整、美观。

如有不符合要求的地方,及时进行整改优化。

结语
外墙面砖的施工需要严格按照施工流程进行,确保施工质量和外观效果。

只有做好施工前准备、基层处理、砖砌施工和完工验收等步骤,才能保证外墙面砖的质量和使用寿命,为建筑增添美感和保护功能。

外墙马赛克饰面做法范本

外墙马赛克饰面做法范本
3.运输和保管马赛克要防止雨淋和受潮.
4.玻璃马赛克粘贴完后,如受水泥或砂浆污染可用10$稀盐酸溶液洗刷再用清水冲洗干净,注意洗刷应自上而下进行.
•墙面空鼓脱落
防治措施:
1.底层要清理干净,并浇水湿润.对于光滑的混凝土墙面应剔凿,凿毛并做小拉毛结合层.
2.粘贴时砂浆不宜过厚,面积不宜过大,且应随抹随贴.
规格形状
尺寸
尺寸
尺寸









20
20
3.0
20
20
4.0
30
30
4.0
单粒
20
20
3.5
25
25
4.0
40
40
4.0
每联
305
305
314
314
325
325
327
327
327
327
328
328
二、施工准备
作业条件
(D主体结构施工完并通过验收.
(2)墙面其层清理干净,脚手眼堵好.
(3)墙面预留孔洞及排水管应处理完毕,门窗框扇固定好,框与洞口间隙按规定填赛好,且对成品做好保护.
(2)抹底子灰:底子灰一般分二次操作,第一次抹薄一层,用抹子压实.第二次用相同配合比砂浆按冲筋抹平,用短刮杠刮平,低凹处填平补齐,最后用木抹子搓出麻面,然后根据气温情况,终凝后浇水养护.
(3)弹线:根据设计、建筑物墙面总高度门窗洞口和马赛克品种规定出分格缝宽,弹出若干水平线同时加工分格条.注意同一墙面不得有一排以上的非整稽,应将其镶贴在隐蔽的部位.
墙面粘贴马赛克的排砖、分格必须按照建筑施工图纸横竖装饰线,门窗洞、窗台、挑檐、腰线等凹凸部分进行全面安排.分格之横缝应与窗台、门窗脸相平,竖向分格横缝要求在窗台及窗口边都为整张排列,如图1所示.

外墙面工程创优做法

外墙面工程创优做法

外墙面工程创优做法一、外墙面工程(一)清水砖墙面1.1.1材料:砖砌块、外加剂、水泥、砂子、专用腻子、勾缝剂。

1.1.2工具:瓦刀、切割机、线绳、靠尺、皮数杆、专用勾缝溜子、磨砖机。

1.1.3工序:选砖→磨砖→排砖→立皮数杆→砌筑→勾缝→泛碱处理→清理。

1.1.4工艺方法:清水砖墙面用砖应尺寸准确、规格一致,无色差、缺楞、掉角及裂纹。

对不规格砖用专用磨砖机进行修整,排砖应综合考虑墙、柱、窗间墙尺寸和位置,缝宽宜为8~10mm,不得有小于1/3的非整砖,且应用切割机切割。

砌筑时,应先盘角,每次不得超过5层,随盘随吊线,使砖的层数、灰缝厚度与皮数杆相符,皮数杆竖向及平面内外双面三道挂线,采用“三一砌筑”法,砖柱不得有包心现象,如果外墙有其他材料,风格色调与清水砖墙协调。

勾缝时应采用勾缝剂和专用勾缝溜子,深度为5~6mm,宽度一致,勾缝密实、光滑一致、无污染。

清水砖墙面易出现泛碱现象,为降低泛碱对墙面观感造成的影响,可采用自来水冲洗,冲洗次数一般不少于3~4次,必要时可涂刷防水渗透剂保护。

同时尽量采用低碱材料,从源头控制。

1.1.5控制要点:选砖、排砖、缝宽、勾缝、泛碱处理、做好成品保护。

1.1.6质量要求:排砖合理、墙面平整、缝格及阴阳角顺直,缝宽一致,无色差、无游丁走缝及泛碱现象。

1.1.7做法详图(图4.1-1):图4.1-1清水墙勾缝示意图1.1.8实例图(图4.1-2):图4.1-2清水砖墙面施工实例图(二)石材窗楣及窗台1.2.1材料:石材、云石胶、AB胶、挂贴件。

1.2.2工具:切割机、角磨机、灰刀。

1.2.3工序:石材加工→粘贴(或挂贴)→注胶。

1.2.4工艺方法:根据设计的窗楣、窗台尺寸进行加工,石材滴水槽应一并加工成型,槽宽和槽深均为10mm,距两端50mm处断开。

可采用粘贴或挂贴法进行安装,窗台安装坡度为10%,窗台、窗楣与墙面缝宽一致,交接处过渡自然。

如采用湿贴需采用泛碱处理。

建筑外墙的做法(示意图)

建筑外墙的做法(示意图)

仿清水面砖排版示意图 说明: 1.在排版时,阳角砖必须大于 100mm,窗间墙阳角面砖大于 80mm; 2.外墙线脚下窗顶上竖砖长度控制在 130-170mm 之间调整; 3.外墙阳台顶下的门窗顶竖砖长度控制在 120 或 180mm,阳台板下 部预留 30-60mm。
面砖阳角收头处理
说明: 1.两个面的面砖在阳角交接时,交界角切割角度大于 50 度,拼接 时必须用砂浆挤压,搜建筑 使交界处不留空隙; 2.两个面的面砖在阴角交接收头时留一条竖缝或不留竖缝采用砂 浆挤压,必须做到交界处不留空隙 。
(五)防水改进方案
GRC 装饰线改进方案说明: 1.所有 GRC 装饰线必须保证上平面有坡度,下有滴水功能;
2.GRC 拼接处保证不渗水; 3.所有 GRC 预埋固定铁件必须为热镀锌。
说明: 当不采用企口缝时,石材板缝间需挤浆处理。
景墙座凳细部处理节点
室外木地板处理节点
注: 线脚压顶板与墙体之间预留 10-15mm,施工时,压顶板从外向墙根 方向挤压施工,使水砂浆从该预留缝中挤出,未饱满处用原浆灌 实,压顶板定位后,将挤出砂浆清理 搜建筑。
(四)湿贴文化石、乱贴石做法
说明: 1.墙体为多孔砖砌体时,砌墙时预留 6 钢筋,如未作预留,应将 钢筋惯穿至室内墙面锚接。 2.墙体为砼面时,搜建筑 可选用植筋方案施工。 3.文化石饰面高度超过一层时,在二层圈梁部位增设一道钢筋砼 支座线,如有饰面要求,可选用暗设方案施工。
说明: 面砖在粘贴时,在面砖与上腰线之间留出 10-15mm(宜 15mm),线 条上涂料跟下 5mm,面砖与下
腰线之间留出 10-20mm(宜 15mm)。
面砖门窗套边节点
说明: 面砖与门窗套交接处必须头缝挤浆,不留空隙。

室外工程屋面外立面施工工艺做法(包含风帽排气管等)

室外工程屋面外立面施工工艺做法(包含风帽排气管等)
1、窗台做法符合防渗漏节点做法,有可靠的排水措施
2、贴砖窗口阳角采用定制阳角条,顺直美观,利于成品保护
3、石材窗台建议采用L型石材,顺直美观、利于成品保护
10
外立面:空调栏板(百叶)








做法说明:
构件与结构连接可靠、受力满足设计要求
质量标准:
1、栏板及构件平面横平竖直,收口美观
2、百叶安装牢固、符合使用功能,观感顺直、对称、美观
3、涂料颜色均匀,无色差,无污染、开裂
03
外立面:石材








做法说明:
建议转角处采用L形石材,利于成品保护
质量标准:
1、外墙大面平整,阴阳角方正,线条顺直
2、排列整齐,分格缝上下一致,填缝均匀,宽窄深浅一致
3、材料选取优等品,无开裂、无色差、加工误差符合规范规定
4、石材保护剂涂刷到位,表面处理均匀一致,无污染
3、线条及收口美观、对称,打胶平滑顺直
07
外立面:线条、造型








做法说明:
一般采用聚苯板+质感涂料的形式实现线条造型
质量标准:
1、转角弧形通顺、自然、线条精美
2、线条横平竖直,干净整洁,交界处干净利落,分色整齐
3、阴阳角干净利落
08
外立面:阳台








做法说明:
采用涂料的做法,颜色、材质与外立面整体风格协调一致
2、雨水口安装牢固,周边收口密实美观。

外墙施工方案

外墙施工方案

外墙施工方案更多资讯,尽在齐家网,敬请期待。

外墙施工方案 2一、施工条件1、基层墙体已验收合格。

门窗框及墙身上各种进户管线、水落管支架、预埋件等按设计安装完毕。

2、剪力墙平整度用2m靠尺检查,最大偏差大于4时,应用20厚1:3水泥砂浆找平;最大偏差小于4时,不平处用1:3水泥砂浆修补平整。

3、砌体墙用20厚1:3水泥砂浆找平。

4、基层墙体及找平层应干燥。

5、施工现场环境温度和墙体表面温度在施工后24小时内不得低于5℃,风力不大于5级。

6、网格布为大德牌网格布;7、胶浆为外墙专用胶〈液体〉;二、施工要求:1、在外墙外门窗及外墙上有设备的'预埋件施工及验收完毕并清理干净后,方可进行外保温系统施工,严禁颠倒工序施工;2、外墙面应用1:3水泥砂浆找平,其平整度不大于5mm;3、操作的环境温度连续24小时中的最底温度不应低于5℃,风力不大于5级,雨天停止施工;外墙施工方案 3一、施工条件:1、基层墙体及找平层应干燥2、基层墙体已验收合格门窗框及墙身上各种进户管线、水落管支架、预埋件等按设计安装完毕3、砌体墙用20厚1:3水泥砂浆找平4、剪力墙平整度用2m靠尺检查,最大偏差大于4时,应用20厚1:3水泥砂浆找平;最大偏差小于4时,不平处用1:3水泥砂浆修补平整5、施工现场环境温度和墙体表面温度在施工后24小时内不得低于5℃,风力不大于5级6、夏季施工时应当采取有效措施,防止雨水冲刷墙面二、施工工具开槽器、壁纸刀、电热丝切割器、螺丝刀、钢锯条、剪刀、电动搅拌器、冲击钻、电锤、刷子、粗砂纸及常用工具三、施工工序配专用粘结剂基层墙体处理,刷界面剂一道,粘贴挤塑板,预粘板边网格布条钻孔及安装固定件,挤塑板打磨找平,刷界面剂一道,配聚合物砂浆,抹底层聚配面层涂料合物砂浆,埋贴网格布,抹面层聚合物砂浆,嵌密封膏,配专用瓷砖粘结剂喷(涂)面层涂料或粘贴面砖,清理饰面层、验收四、施工操作要点:1、为增加挤塑板与基层几面层的粘结力,应在挤塑板两面各刷界面剂一道2、基层处理彻底清除基层墙体表面浮灰、油污、脱模剂、空鼓及风化物等影响粘结强度的材料3、配置专用粘结剂:1)将5份(重量比)干混砂浆倒入干净的塑料桶,加入1份净水,应边加水边搅拌,然后用手持式电动搅拌器搅拌5分钟,直到搅拌均匀,且稠度适中为止2)专用粘结剂的配置只准许加入净水,不得加入其他添加物(剂)3)将配置的粘结剂静置5分钟,在搅拌即可使用,配置好的粘结剂宜在1小时内用完4、安装挤塑板1)标准板规格尺寸为1200_600,对角线误差小于2,挤塑板用电热丝切割器或工具刀切割,尺寸允许偏差为±1.52)网格布翻包:门窗洞口、变形缝两侧等处的挤塑板上预粘网格布,总宽度约200,翻包部分宽度为80,具体做法如下:网格布裁剪长度为180加板厚首先在翻包部位抹长度为80宽度为2的专用粘结剂,然后压入80长的网格布,余下的甩出备用3)将配置好的专用粘结剂涂抹在挤塑板的背后,粘结剂压实厚度约为3,为保证粘结牢固,粘结方法可采用条粘法和条点法4)条点法:用抹子在每块挤塑板周边及中间抹宽50,厚度为10的专用粘结剂,再在挤塑板分隔区内抹直径为100,厚度为10的灰饼5)条粘法:用齿口镘刀将专用粘结剂水平方向均匀的抹在挤塑板上,条宽10,厚度10,中距506)将抹好专用粘结剂的`挤塑板迅速粘贴在墙面上,以防止表面结皮而失去粘结作用不得在挤塑板侧面涂抹专用粘结剂7)挤塑板粘上墙后,应用2米靠尺压平操作,保证其平整度及粘贴牢固,板与板之间要挤紧,不得有缝,因切割不直构成的缝隙,用挤塑板条塞入并磨平每粘完一块板,应将挤出的专用粘结剂清除8)挤塑板粘贴应分段自下而上沿水平方向横向铺贴,每排板应错缝12板长,局部最小错缝不得小于1005、安装固定件:1)固定件在挤塑板粘贴8小时后开始安装,并在其后24小时内完成按设计要求的位置用冲击钻钻孔,孔径10,钻入基层墙体深度约为60,固定件锚入基层墙体的深度约为50,以确保牢固可靠2)固定件个数按设计说明要求设置3)自攻螺丝应挤紧并将工程塑料膨胀钉帽与挤塑板表面齐整或略拧入一些,确保膨胀钉尾部回拧,使其与基层墙体充分锚固6、打磨:1)挤塑板接缝不平处应用粗砂纸打磨,动作为轻柔的圆周运动,不要沿着与挤塑板接缝平行的方向打磨2)打磨后及时将挤塑板碎屑及浮灰用刷子清理干净7、作装饰线角:1)根据设计要求用墨线弹出需要做线角的位置,并进行水平和竖直方向校正2)凹线角使用开槽器将挤塑板切成凹口,挤塑板凹口最薄处不小于153)凸线角应按设计尺寸切割后,在线角及对应挤塑板两面刷界面剂一道,再涂满专用粘接剂,使其粘贴牢固8、抹底层聚合物砂浆:1)将配置好的聚合物砂浆均匀的涂抹在挤塑板上,厚度为22)聚合物砂浆的配置同专用粘结剂9、压入网格布:1)网格布应按工作面的长宽要求裁剪,并应留出搭接宽度网格布的裁剪应顺经纬向进行2)在门窗等洞口周围网格布翻包,四角均应附加一层网格布加强,整幅网格布应在洞口周边翻包及附加网格布之上3)在洞口及网格布翻包部位的挤塑板正面和侧面,均涂抹聚合物砂浆(只允许此处的挤塑板端边抹聚合物砂浆) 将预先甩出的网格布沿板厚翻转,并压入聚合物砂浆中4)将整幅网格布沿水平方向绷直绷平,注意将网格布内曲的一面朝里,用抹子有中间向上、下两边将网格布抹平,使其紧贴网格布水平方向搭接宽度不小于100,垂直方向搭接长度不小于80,搭接处用聚合物砂浆补充底层砂浆的空缺处,不得使网格布皱褶、空鼓、翘边5)在凹凸线角处,应将窄幅网格布埋入底层聚合物砂浆内,将整幅网格布在窄幅网格布之上,搭接宽度806)在墙身阴阳角处两侧网格布双向绕角相互搭接,各侧搭接宽度不小于20010、抹面层聚合物砂浆:1)抹完底层聚合物砂浆并压入网格布后,待砂浆凝固至表面不粘手时,开始抹面层聚合物砂浆,抹面厚度以盖住网格布为准,使聚合物砂浆总厚度为2.5—3.02)为提高外墙抗冲击本事,应增加一层网格布,并按照前两项工序进行两边,聚合物砂浆总厚度约为3.5—4.011、变形缝、界格缝处施工:1)墙身变形缝的金属盖缝板应在挤塑板粘贴前按设计定位并与基层墙体固定牢固2)在金属盖缝板与挤塑板相接处及界格缝处填塞发炮聚乙烯实心圆棒,其直径应为缝宽的1.3倍,分两次嵌入密封膏,深度为缝宽的50—70%3)密封膏的施工应注意不要污染两边挤塑板面层12、饰面层的施工:1)饰面层采用水溶性高弹涂料时,施工前应修补聚合物砂浆不平处,并用细砂纸打磨,然后进行涂料施工2)饰面层采用面砖时,粘结剂及勾缝砂浆应采用专用瓷砖粘结剂13、修补孔洞:1)当脚手架拆除后,应及时对孔洞进行修补对墙体孔洞用相同的基层墙体材料进行填补,并用1:3水泥砂浆抹平2)根据孔洞尺寸切割挤塑板并打磨其边缘部分,使之能严密封填于孔洞处并在挤塑板两面刷界面剂一道3)待孔洞水泥砂浆凝固后,将挤塑板背面涂10厚的专用粘结剂,将挤塑板塞入洞中,注意不要在四周边沿涂专用粘结剂4)裁剪面积能覆盖整个修补区域大小的网格布,并与周边网格布搭接805)涂抹底层聚合物砂浆,埋入修补用的网格布,待表面不沾手时,再涂面层聚合物砂浆,厚度应与周边一致6)用湿毛刷将新旧表面不平整处整平,并将孔洞边缘刷平五、质量检验标准1、保证项目:1)挤塑板、网格布的规格和各项技术指标,聚合物砂浆配置原料的质量必须贴合要求2)挤塑板必须与墙面粘贴牢固,无松动和虚粘现象3)聚合物砂浆与挤塑板必须粘贴紧密,无脱层、空鼓、面层无爆灰和裂缝2、基本项目:1)每块挤塑板与基层面的总粘贴面积为30—50%2)固定件胀塞部分进入结构墙体不小于503)挤塑板碰头缝不抹粘接剂4)网格布应横向铺贴,压粘密实,不能有空鼓、皱褶、翘边、外露等现象,水平方向搭接宽度不小于100,垂直方向搭接宽度不小于805)聚合物砂浆厚度不宜大于4,首层不大于5六、允许偏差项目:1、挤塑板安装允许偏差及检验方法贴合下表规定:项目允许偏差(mm) 检验方法表面平整 2 用2米靠尺和塞尺检查垂直度每层 5 用2米托线板检查总高 H1000,且不大于20 用经纬仪或吊线和尺量检查阴阳角垂直 2 用2米托线板检查阴阳角方正 2 用200方尺和塞尺检查接缝高差 1.5 用直尺和塞尺检查外墙施工方案 4工程概况外墙主要为瓷砖外墙,根据不同污垢选择不同的清洁剂有针对性的清洗,从而确保在不损坏外墙的前提下高质高效的'完成外墙清洗。

外墙面工程施工工艺

外墙面工程施工工艺

外墙面工程施工工艺<一>外墙刷涂料<1>施工准备1技术准备认真识图,对图纸中的疑问做好记录,及时与业主、设计单位联系,出具图纸会审记录、设计变更文件等。

在施工前,根据图纸标出的层高,每面墙的宽度及门窗洞口位置,结合设计要求,绘制出施工放线图。

分格设计时注意门窗口上下必须呈现整砖效果,不得出现刀把砖和窄条砖。

此外,还要加强职工的技能培训、安全教育和自我奉献精神教育,加强成品保护教育,提高成品保护意识,提高工人们的思想觉悟。

以免在材料运输过程或在下一道工序施工中对成品的破坏。

2 料具准备每道工序正式开始施工前,经营部提前一周向材料部、生产部提供该工序各种材料用量,生产部根据工程进度、各种材料用量,确定机具用量及其进场时间。

材料部按计划提前2-3天将材料、机具运进场。

进场后报监理验收,需做复试的取样送检。

2.1机具准备:经纬仪、水准仪、盒尺、线坠、墨斗、钢丝、铁抹子、托板、滚刷、砂纸,洁净布等。

2.3材料准备:美纹纸、底漆、面漆、罩面清漆。

<2>主要施工方法及措施1 作业条件1.1外墙涂料施工必须是在装修工程的最后阶段进行,以免涂层被沾污或破损。

1.2质感涂料和岩片漆施工在基层墙体工程验收合格后进行。

1.3质感涂料和岩片漆施工前,外墙门窗框安装完毕并验收合格,并对其进行遮挡保护。

1.4施工现场做到通电、通水并保持工作环境的清洁。

1.5环境温度和基层墙体表面温度均不低于0℃;风力不大于5级。

最适宜施工温度为15℃-35℃。

1.6基层含水率小于10%,环境湿度不得大于85%,所有基材PH 值必须小于10。

施工前密切关注天气预报,确保施工前后没有降水。

1.7质感涂料和石头漆施工宜采用吊篮,墙体不得有预留孔洞及其它有碍于施工的杂物。

2施工工艺2.1工艺流程清扫墙面→刮边角腻子用靠尺靠直→刮两遍腻子→打磨砂纸→涂刷底漆→拉水平及垂直钢丝→弹分格线→贴分格美纹纸→批刮面层涂料→撕掉美纹纸→修理打磨边角分格部位→辊涂罩面漆→边角分色→刷分格线条→检查验收3施工要点3.1基层处理:⑴对基面进行全面检查,如抹刀痕迹,粗糙的拐角和边沿,露网等现象,进行修补;墙面不平,刮补找平腻子,待腻子干透后用砂纸将凸出处磨掉,然后将基层扫净,方可施工。

外墙面施工方案范文

外墙面施工方案范文

外墙面施工方案范文一、施工前准备工作:1.对施工现场进行勘察,了解墙面结构、材料和施工条件,并制定施工方案。

2.准备所需材料和设备,如抹灰砂浆、批刀、刷子、滚筒、脚手架等。

3.搭建安全可靠的脚手架,确保施工人员的操作安全。

二、墙面处理:1.首先清理墙面,将墙面上的灰尘、污渍等清除干净。

2.检查墙面,如有裂缝或损坏,需要进行修补。

3.如果墙面的表面不平整,可以使用磨石工具平整,或者进行抹灰处理。

三、涂料处理:1.选择合适的涂料,可以根据需求选择乳胶漆、油漆等。

2.根据涂料的特性和要求,进行相应的预处理工作,如底漆处理、防霉处理等。

3.用刷子或滚筒进行涂料施工,保证涂料均匀、平整。

四、石材处理:1.对于外墙面使用的石材,需要进行清洗,清除表面的污垢和沉积物。

2.如果石材有裂缝或损坏,需要进行修补,使用特殊的石材修补剂进行填补。

3.对于石材表面的镶嵌部分,需要进行特殊的处理,以保持美观和耐久。

五、墙面保护:1.在施工期间,需要保护好墙面,避免施工过程中的破坏或污染。

2.可以使用临时性的保护措施,如挂膜、覆盖等,保护好墙面。

3.施工完成后,可以采取防腐、防水等措施,保护墙面的长期使用。

六、施工完成后的验收:1.对施工完成的外墙面进行验收,检查是否符合设计要求和规范要求。

2.如有不合格的地方,需要进行修补或整改,直到符合要求为止。

3.验收完成后,及时清理施工现场,保持环境整洁。

以上就是外墙面施工方案的一些基本步骤和注意事项。

在实际施工中,还需要根据具体情况做出一些调整和变化。

因此,在施工之前需要进行详细的规划和准备工作,确保施工的顺利进行和工程的质量。

同时,在施工过程中,也需要严格遵守相关的安全规范,确保施工人员的安全。

最后,施工完成后,及时对工程进行验收和保养,确保外墙面的美观和使用寿命。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

墙 锦 砖 混 凝 5 厚 1:1 水泥细砂浆粘贴,
17 ( 马 土 砌 擦缝材料擦缝
计人定
赛 块墙 克) 外墙
砖墙
2、6 厚 1:0、2:2、5 水 泥石灰膏砂浆找平 3、9 厚 1:1:6 水泥石灰 膏砂浆打底扫毛或划出纹 道 4、3 厚专用界面砂浆打底, 表面刮糙或甩毛 5、加气混凝土砌块墙
(3)外墙的抹灰曾与基层之间必须粘结牢固。
2、饰面砖工程
(1)外墙外保温饰面砖厚度不宜超过 6 厚,面砖宜采用柔性砂浆勾
缝,且厚度应比面砖厚度薄 2~3mm。
(2)高层建筑外墙外保温体系做面砖饰面时,面砖重量应小于等于
20 ㎏/㎡,且面积小于等于 10000 ㎜ 2/块。
3,外墙涂饰工程
外墙涂饰材料应选用弹性外墙涂料,涂饰前应刷抗碱封闭底漆。其颜
粘贴
聚苯
混凝 土墙
3~5 厚抗裂砂浆复合耐碱 玻纤网格布 4、聚苯板保
工图中注明; 2、保温层厚度由设
外 板薄
温层,胶粘剂粘贴 5、20 计人根据热工计算
墙 19
抹灰 保温
混凝 土小
厚 1:3 水泥砂浆找平(加 气混凝土砌块墙用 20 厚
确定,并在施工图中 注明;
涂料
外墙
型 空 1:1:6 水泥石灰膏砂浆找 3、本做法与省标《外 心 砌 平) 6、刷界面砂浆一道 墙外保温构造详图》
由设计人定,并在施
贴砌
工图中注明;
型 空 4、10 厚粘结型胶粉聚苯颗

聚苯 板复
心砌 块墙
粒找平层 5、贴砌横向梯形槽聚苯板
2、保温层厚度由设 计人根据热工计算
墙 合保
确定,并在施工图中
20
温涂 料外


保温层 6、15 厚粘结型胶粉聚苯颗
注明; 3、本做法与省标《居
混凝 粒

住建筑保温构造详
土砌 块墙
4、《既有采暖居住节能改造技术规程》 JGJ 129-2000
5、《外墙外保温工程技术规程》 JGJ 144-2004
6、《建筑装饰装修工程质量验收规范》 GB 50210-2001
7、《建筑工程施工质量验收统一标准》 GB 50300-2001
8、《外墙饰面砖工程施工及验收规范》 JGJ 126-2有网聚苯板置入外膜内
3、本做法与省标《居 住建筑保温构造详
图 ( 节 能 65% ) 》


6、大模板混凝土墙
L06J113 配合使用; 4、聚苯板需双面喷
涂界面剂
加 气 1、外墙弹性涂料
混 凝 2、刷弹性底涂,刮柔性腻
胶粉 聚苯




块墙 3、3~5 厚抗裂砂浆复合耐
墙 石外
8墙
块墙 2、刮水泥膏一道 3、9 厚 1:1:6 水泥石灰
膏砂浆找平
4、3 厚专用界面砂浆打底,
表面刮糙或甩毛
5、加气混凝土砌块墙
砖墙 1、外墙涂料

墙 9
涂料 外墙
2、8 厚 1:2、5 水泥砂浆 找平 3、10 厚 1:3 水泥砂浆打 底扫毛或划出纹道
4、砖墙
混 凝 1、外墙涂料
土墙 2、8 厚 1:0、2:2 水泥石
外 墙
板复 墙 合保
3、3~5 厚抗裂砂浆复合耐 2、保温层厚度由设
碱玻纤网格布
计人根据热工计算
21
温涂
4、20 厚胶粉聚苯颗粒找平 确定,并在施工图中
料外
5、无网带竖向燕尾槽聚苯 注明;

板置入外膜内测,辅以塑 3、本做法与省标《居
料卡钉固定 6、大模板混 住建筑保温构造详
凝土墙
图 ( 节 能 65% ) 》
锦砖

混 凝 膏结合层 3、6 厚 1:2 水
墙 16
(马 赛
土 型
小 空
泥砂浆找平 4、9 厚 1:2、 5 水泥砂浆打底扫毛或划
锦砖规格、颜色由设 计人定
克)
外墙
心 砌 出纹道 5、刷界面处理剂 块墙 一道 6、混凝土墙、混凝
土小型空心砌块墙
外 陶 瓷 加 气 1、陶瓷锦砖(马赛克)用 锦砖规格、颜色由设
外墙
14
泥石灰膏砂浆找平
×192、50×230、60
3、9 厚 1:1:6 水泥石灰 ×230;
膏砂浆打底扫毛或划出纹 3、金属釉面砖尺寸:

300 × 300 、 400 ×
4、3 厚专用界面砂浆打底, 400、400×600、500
表面刮糙或甩毛
×500、600×600
5、加气混凝土砌块墙
砖墙 1、陶瓷锦砖(马赛克)用
混凝
土墙
混凝
1、外墙弹性涂料 2、刷弹性底涂,刮柔性腻
1、涂料品种、颜色 由设计人定,并在施
现喷 土 小 子
工图中注明;
硬泡 聚氨
型 心
空 砌
3、3~5 厚抗裂砂浆复合耐 碱玻纤网格布
2、保温层厚度由设

计人根据热工计算
酯 复 块墙 4、20 厚胶粉聚苯颗粒找平
墙 18
合保 温涂
加气
5、涂刷聚氨酯界面砂浆 6、现喷硬泡聚氨酯保温层
锌电焊网,塑料锚栓双向 中距 500 锚固(加气混凝 土砌块墙体采用尼龙锚
3、本做法与省标《居 住建筑保温构造详
7、刷界面砂浆一道 8、砖墙、混凝土墙、混凝
图 ( 节 能 65% ) 》
L06J113 配合使用
土小型空心砌块墙、加气
大 模 混凝土砌块墙、大模板混
板 混 凝土墙
凝土

现 浇 大 模 1、外墙弹性涂料
1、涂料品种、颜色
无 网 板 混 2、刷弹性底涂,刮柔性腻 由设计人定,并在施
聚苯 凝 土 子
工图中注明;
块墙 7、砖墙、混凝土墙、混凝 (三)配合使用;
土小型空心砌块墙、加气 4、基层墙体找平层
加 气 混凝土砌块墙、大模板混 的设置详见工程设
混 凝 凝土墙

土砌
块墙
大模 板混 凝土 墙 砖墙
混 凝 1、外墙弹性涂料
土墙 2、刷弹性底涂,刮柔性腻

1、涂料品种、颜色
混 土
凝 小
3、3~5 厚抗裂砂浆复合耐 碱玻纤网格布
外 水刷 墙 石外 6墙
出石子面 2、刮水泥膏一道 3、7 厚 1:2、5 水泥砂浆 找平
4、9 厚 1:3 水泥砂浆打底
扫毛或划出纹道
5、砖墙
混 凝 1、10 厚 1:0、2:2 水泥
土墙 石灰膏石子(小八厘)罩
面,待初凝后用水冲刷露
混 凝 出石子面
1、石子颜色由设计

水刷
土小 型空
2、刮水泥膏一道 3、7 厚 1:3 水泥砂浆找平
外墙面做法说明
一、适用范围
适用于一般民用与工业建筑外墙面装修工程中的:
1、外墙面抹灰工程
2、饰面砖工程
3、外墙涂饰工程
4、外墙外保温工程
二、设计依据
1、《民用建筑热工设计规范》 GB 50176-93
2、《公共建筑节能设计标准》 DBJ14-036-2006
3、《居住建筑节能设计标准》 DBJ14-037-2006
4、大模板混凝土墙。
其他新型墙体可参照使用,使用时根据不同的基层墙体确定合理的固
定方法,对于不宜使用射钉固定的墙体,可改用其他有效的锚固方法
(如塑料锚栓锚固、预埋锚筋、锚件等)。
四、设计施工要求
1、抹灰工程
(1)抹灰工程抹灰总厚度大于等于 35mm时应有加强措施。
(2)抹灰工程不同材料基体交接处应有加强措施。
确定,并在施工图中 注明;
3、本做法与省标《居
料外 墙
混 土
凝 砌
7、涂刷聚氨酯防潮底漆 8、砖墙、混凝土墙、混凝
住建筑保温构造详 图 ( 节 能 65% ) 》
块墙 土小型空心砌块墙、加气
L06J113 配合使用
混凝土砌块墙
大模
板混
凝土

砖墙 1、外墙弹性涂料 2、刷弹 1、涂料品种、颜色
性底涂,刮柔性腻子 3、 由设计人定,并在施
9、《砌体工程施工及验收规范》 GB 50203-2002
10、《混凝土结构工程施工质量验收规范》 GB 50204-2002
三、基层墙体
1、本图集做法中砖墙包括:煤矸石砖、黄河淤泥砖、烧结多孔砖、
灰砂砖、蒸压粉煤灰砖等。
2、本图集做法中加气混凝土砌块墙包括:加气混凝土砌块、加气硅
酸盐砌块等。
3、混凝土墙、混凝土小型空心砌块墙。
色、品种由设计人员定,并在施工图中说明。
4、外墙外保温材料
干密度
导热系数
保温材料
㎏/m3
W/(m.K)
硬质聚氨酯泡沫塑料 挤塑聚苯板 聚苯板
胶粉聚苯颗粒
不小于 35 27~32 18~22 180~250
0.024 0.030 0.041 0.060
编 名称 基层

墙体
做法说明
备注
外 清 水 砖墙 1、清水砖墙 1:1 水泥砂 外墙勾凸缝、凹缝、
墙 墙外
浆勾缝
平缝由设计人定
1墙
2、砖墙
清 水 砖墙 1、清水砖墙 1:2 水泥砂

墙 2
墙刷 色外
浆勾缝 2、薄刷色详单体设计
外墙勾凸缝、凹缝、 平缝由设计人定

3、砖墙
砖墙 1、7 厚 1:2、5 水泥砂浆
外 水泥 墙 砂浆 3 外墙
抹面压光 2、7 厚 1:3 水泥砂浆找平 3、9 厚 1:1:6 水泥石灰 膏砂浆打底扫毛
颗粒
墙 23
保温 涂料
碱玻纤网格布
