2 墩台施工作业指导书word格式

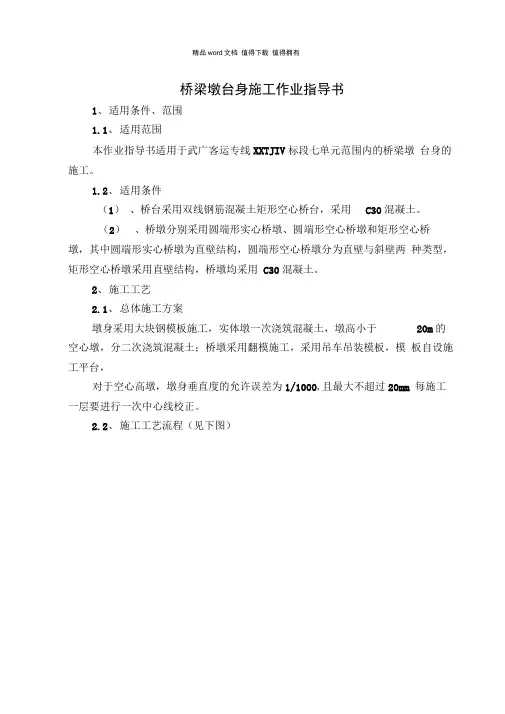

桥梁墩台施工作业指导书2
![桥梁墩台施工作业指导书2](https://img.taocdn.com/s3/m/831e3309f121dd36a32d82f4.png)
桥梁墩台身施工作业指导书1、适用条件、范围1.1、适用范围本作业指导书适用于武广客运专线XXTJIV标段七单元范围内的桥梁墩台身的施工。
1.2、适用条件(1)、桥台采用双线钢筋混凝土矩形空心桥台,采用C30混凝土。
(2)、桥墩分别采用圆端形实心桥墩、圆端形空心桥墩和矩形空心桥墩,其中圆端形实心桥墩为直壁结构,圆端形空心桥墩分为直壁与斜壁两种类型,矩形空心桥墩采用直壁结构,桥墩均采用C30混凝土。
2、施工工艺2.1、总体施工方案墩身采用大块钢模板施工,实体墩一次浇筑混凝土,墩高小于20m的空心墩,分二次浇筑混凝土;桥墩采用翻模施工,采用吊车吊装模板,模板自设施工平台,对于空心高墩,墩身垂直度的允许误差为1/1000,且最大不超过20mm 每施工一层要进行一次中心线校正。
2.2、施工工艺流程(见下图)桥梁墩台施工流程框图2.3、施工方法及要求 2.3.1、 墩台测量定位为了使墩台位臵、尺寸符合设计要求,桥梁施工前,首先应对桥梁所 在位臵的路线中线进行复测。
复测无误后,在现场定出控制桩。
以桥梁中 线控制桩或桥梁三角网控制点为基准,按规定精度测量出墩台中心的位臵。
控制桩采用混凝土桩,并设混凝土保护桩。
2.3.2、 墩台钢筋加工与安装(1) 、钢筋混凝土墩、台钢筋加工与安装,应符合一般钢筋混凝土构筑 物的基本要求。
(2) 、钢筋进场时应具有出厂合格证明书或试验报告,并按不同规格、 等级、钢种、牌号分批验收、分别存放、设立标识牌。
按照规定抽取试件 进行力学,化学和可焊性试验。
(3) 、钢筋加工前必须调直及除锈,钢筋调直和清除污锈应符合下列 要求: 1) 、钢筋的表面应洁净,使用前应将表面油渍、油漆污皮、鳞锈等清除干净。
2)、钢筋应平直无局部弯折,成盘的钢筋和弯曲的钢筋均应调直。
3)、采用冷拉方法调直钢筋时,I级钢筋的冷拉率不宜大于 2 % ;HRB335、HRB400牌号钢筋的冷拉率不宜大于1%。
(4)、钢筋的弯制和末端的弯钩应符合设计要求,如设计无规定时,应符合下表的规定。

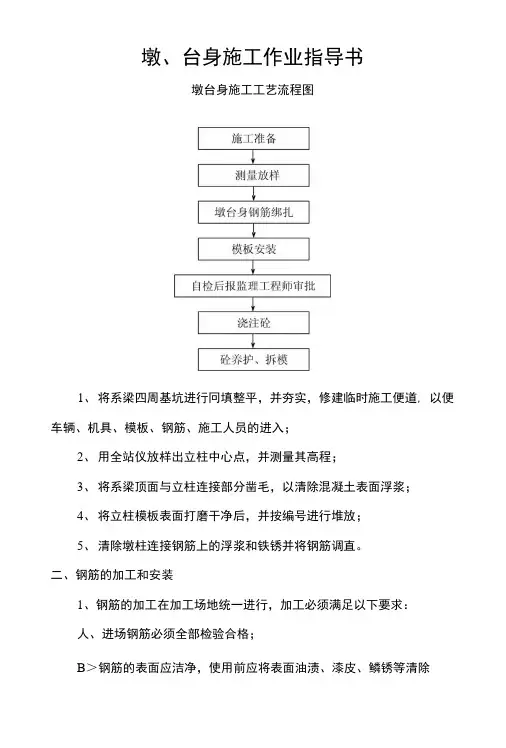

墩、台身施工作业指导书.doc
![墩、台身施工作业指导书.doc](https://img.taocdn.com/s3/m/9082ed109e314332386893df.png)
墩、台身施工作业指导书墩台身施工工艺流程图1、将系梁四周基坑进行冋填整平,并夯实,修建临时施工便道, 以便车辆、机具、模板、钢筋、施工人员的进入;2、用全站仪放样出立柱中心点,并测量其高程;3、将系梁顶面与立柱连接部分凿毛,以清除混凝土表面浮浆;4、将立柱模板表面打磨干净后,并按编号进行堆放;5、清除墩柱连接钢筋上的浮浆和铁锈并将钢筋调直。
二、钢筋的加工和安装1、钢筋的加工在加工场地统一进行,加工必须满足以下要求:人、进场钢筋必须全部检验合格;B>钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净;C、钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直;D、钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊。
焊工必须持考试合格证上岗。
E、凡施焊的各种钢筋均应有材质证明书或试验报告单。
焊条、焊剂应有合格证,各种焊接材料的性能应符合现行《钢筋焊接及验收规程》(JCJ18)的规定。
各种焊接材料应分类存放和妥善管理,并应采取防止腐蚀、受潮变质的措施。
F、钢筋笼的制作与安装钢筋骨架在钢筋加工场地加工,主筋的焊接采用接双面焊或者是闪光对接焊,焊缝长度、宽度及焊条类型均应符合规范要求,钢筋笼错开搭接1.0米,螺旋式箍筋接头采用单面焊,焊接长度不小于10d。
用汽车吊吊起钢筋笼,慢慢移动至桩顶部位,人工配合机械就位; 钢筋笼的中心必须和墩柱的中心重合,且必须处在铅锤面上,然后和桩顶钢筋进行焊接,先点焊固定后,再进行焊接,焊接时每根钢筋上屮下三处进行焊接,每处的焊接长度均不小于10d。
焊接完成后,用钢丝绳临时将钢筋笼固定。
三、模板的安装1、圆柱模板采用两半对开的定型钢模,接缝处一律釆用企口(公母)缝,模板在出厂前统一试拼后编号。
2、模板到场后集中存放于经过平整的场地上,不准叠压,以防受外力变形。
3、模板在使用前再进行试拼,对水平缝及竖缝不整处用手持砂轮进行打磨,使之平顺光滑。
4、对模板面板进行整体抛光,磨去钢板表面的锈污和氧化层、焊渣等,然后用洗衣粉水反复擦洗模板表面,直至表面光洁、无污染,后用清水冲洗干净,晾干,最后均匀的刷…层新机油做为脱模剂,(新模板经2-3次使后用洗衣粉水擦洗,以后既可简单的用抹布清洁后刷脱模剂使用)。
墩、台身施工作业指导书
![墩、台身施工作业指导书](https://img.taocdn.com/s3/m/24113e15ae45b307e87101f69e3143323968f5fc.png)
墩、台身施工作业指导书一、墩基础施工作业指导书1、基础开挖:依据施工图和设计参数,标定洞口位置和洞口范围。
在钻机操作下按设计要求开挖深度为2m ~ 2.5m 的基础坑,基础坑中平整洞口;2、拓备基础:在挖好的基础坑中还原挖方坡度,清理基础坑内落石、杂物等,裁切洞口四周边石及外残泥土,整理治平,基础坑弯道收边松土抛至坑位外侧,边沟排坑排至设定的基础外水沟内;3、体积测算:按坑底洞口范围测算基础体积,计算工程消耗的混凝土和钢筋转移运输车数量;4、基础浇筑:在拓备好的基础坑中按照设计要求和施工技术要求执行基础防水工程,确定逐层浇筑,不得多次浇筑。
浇筑时应注意在振捣的同时钢筋进筑、混凝土均匀铺设、密实,不得破坏设计要求的防水机构;5、基础验收:在基础浇筑后2 ~ 3天进行验收,检查基础是否达到设计要求及规范要求;6、基础除模、洞口修补:在混凝土坚实成固后进行除模及洞口修补,必要时进行加固补救。
二、台身施工作业指导书1、制作模板:按设计要求制作混凝土模板,要求模板平整、尺寸规范、易于拆卸和操作;2、放线及定位:在基础上放线,精确的计算测量量,标定施工位置和施工要点,并进行严格的质量检查;3、钢筋切割和加工:对各级钢筋进行切割加工,检查钢筋材质、加工精度、要求的弯折弧度和间距等参数;4、吊装和布置:在成型钢筋台身体系内,进行吊装、放置和布置各层钢筋,注意钢筋定位的准确性和安全性不可忽略;5、混凝土搅拌:制备配方混凝土,按要求测量原材料分批倒入搅拌机中。
搅拌时间要足够长,以保证混合均匀;6、浇筑和振捣:二次运输原满足施工要求的混凝土通过皮带运输机直接输送至成型模板内,实行等厚度层次浇筑。
对于每层夯实前,其上一层混凝土应达到充分新拌状态,夯实应充分细密密实,突出处理台身内曲面处。
采取高频、低振幅振动,防止钢筋排列、内部锚筋及防水层破坏等问题。
7、定制压实:混凝土振捣完毕后,采用50kg小型四轮振动圆板或电池式大型定制井盖器等工具,从多个角度,定制压实混凝土,充分将外侧影响抵抗力加于内侧混凝土中,提高台身顶部的荷载承受能力。
桥梁墩台身施工作业指导书范本
![桥梁墩台身施工作业指导书范本](https://img.taocdn.com/s3/m/209f191c04a1b0717ed5dd53.png)
新建大西铁路客专站前一标桥涵施工编号:桥001桥梁墩台身施工作业指导书(修订版)编制部门:工程部编制人:审核人:批准人:中铁二十五局大西铁路客专指挥部2012年4月发布 2012年4月执行桥梁墩台身施工作业指导书1、编制目的:为规范高速铁路土建工程桥梁墩台身施工.2、施工工艺2.1施工工艺流程桥梁墩台身施工工艺流程图详见图1、图2.图1实体墩施工工艺流程图图2空心墩施工工艺流程图2.3桥梁墩台身施工工艺标准桥梁墩台身施工工艺标准详见表1.表1桥梁墩台身施工工艺标准3、过程质量控制要点3.1接缝处理3.1.1质量标准墩台身施工前,必须将承台或明挖扩大基础项面与墩台身连接缝范围内浮浆凿除,冲洗干净,整修墩身预埋钢筋、综合接地钢筋.墩台身护面钢筋位置准确,间距均匀,粘在钢筋上的水泥砂浆清除干净.钢筋保护层厚度 4厘米.3.1.2检查方法直接观察法检查浮浆凿除、钢筋整修质量.墩台身中心放样后,采用尺量检查护面钢筋埋设位置,是否满足钢筋保护层厚度要求.3.1.3注意事项在浇注承台或最上层扩大基础时,接头处墩台身护面钢筋必须采取有效措施(如钢筋模具)确保位置准确并安装固定,混凝土浇注完成后及时检查复位.承台或扩大基础与墩台身施工工序衔接紧凑,14天内完成墩台身混凝土浇注,避免引起墩底收缩裂纹.承台或扩大基础与墩台身施工工序衔接紧凑,14天内完成墩台身混凝土浇注,避免引起墩底收缩裂纹.3.2测量放样3.2.1质量标准测量放样,墩台身中心偏位≤10米米.3.2.2检查方法全站仪后视放样后视点外其它导线点,测量墩身与承台(基础)接触截面轮廓中的关键点及墩身十字线,将实测值与设计值对照计算得出.换手、换点测量.自检合格后,填写测量放样记录单,报送监理工程师复核并签认,方可进行钢筋绑扎及模板施工.3.2.3注意事项在CPI、Ⅱ级点复测及设计拟合线路完成后方可进行墩台身施工放线.墩身施工前必须熟悉客运专线无碴轨道测量精度对桥墩各部的要求,复核好设计所交测点的成果资料及自设控制网、点.施工前使用全站仪精确定出墩中心及便于立模的各角点,水平仪测出承台顶标高,仔细复核后在承台表面进行标记,做为施工时的依据,必须采用换点复测方法校核钻孔桩中心偏位情况.3.3墩台身钢筋加工及安装3.3.1验收标准墩台身钢筋在钢筋加工场统一下料加工,运送至现场安装成型.钢筋加工与安装质量验收标准:墩台身钢筋品种、规格、数量、位置和间距严格按照施工图加工,检查方法:观察和尺量.钢筋加工允许偏差及检验方法见表2.钢筋安装及钢筋保护层厚度允许偏差及捡验方法见表3(1)表2墩台身钢筋加工允许偏差及检验方法检验数量:施工单位按钢筋编号各抽检10%,且不少于3件.表3墩台身钢筋安装及钢筋保护层厚度允许偏差及检验方法(2)钢筋接头采用闪光对焊.闪光对接焊接头周缘应有适当镦粗部分,并呈均匀毛刺外形.闪光对接焊后,两根钢筋轴心位于同一直线上.钢筋接头设置在承受应力较小处,并分散布置.配置在“同一截面”内受力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,受压区不得大于50%;钢筋接头避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的 10倍;在同一根钢筋上应少设接头,“同一截面”内同一根钢筋不得超过一个接头.(同一截面:两焊接接头在钢筋直径的 3 5倍范围且不小于500米米以内.)(3)保护层垫块为保证混凝土保护层厚度 ,垫块采用与墩台身砼同标号高性能砼厂制垫块.构件侧面或底面的垫块应至少为4个/米2,绑扎垫块和钢筋的铁丝头不得伸入保护层内,避免形成锈蚀通道.墩身钢筋保护层厚度 4厘米.钢筋保护层允许偏差:+10,-5米米);检查方法:观察和尺量.(4)安装墩台身综合接地装置在墩台身混凝土浇筑前,应根据设计图纸及(铁集成[2006] 220号)文的要求,安装墩台身接地装置,并测量接地电阻值,若达不到要求时报请设计单位配合解决.同时应满足设计综合接地图中接地钢筋的焊接要求.(5)预埋件、预留孔设置墩台身施工时要预埋件、预留孔设置.预埋件、预留孔类型主要有综合接地引出端子、沉降变形观测标、横向防移梁装置、支座预留锚栓孔、墩顶检查梯、围栏等;空心墩还应注意设置梁内检查梯、检查孔、吊篮、墩内检查梯、墩底进入洞、通风孔等.3.3.2注意事项(1)与上部结构施工方案变更的配合对上部结构施工方案与设计不一致时,由预制架设方案改为移动模架或支架现浇施工时,必须及时与设计单位联系,对架桥机或移动模架与墩台身受力情况进行检算,并根据设计单位提供的墩台身加强措施组织施工.(2)钢筋清理与除锈注意钢筋进场存放与加工顺序,做到先进场先使用;并采取有效措施防止钢筋出现锈蚀现象,一旦检查发现,应及时采取钢丝刷清理干净.3.4模板制作、安装、拆除3.4.1模板制作墩台身模板采用大块定型钢模板.模板的加工制造,必须保证模板刚度和周转规定次数后不发生变形.使用前,模板必须进行试拼,保证面板焊接拼缝严密于整,表面平整光滑.具体要求:(1)每个结构物必须有详细的配模设计.(2)模扳原则上采用大块钢模板,模板面板必须采用标准冷轧板.也可采用DOKA等先进性模板体系,禁采组合钢模板或普通竹胶合板.(3)墩身大块钢模板每节高度按3.0米设计,并根据墩型、墩高等设计高度调整节,模板宽度控制在3.0米~6.0米左右.(4)模板加工时按每块模板两个拼接定位销设置.所有模板加工完成后必须经过试拼检查合格方可使用.要求面板焊接拼缝严密平整,表面平整光滑.尺寸偏差符合设计要求,具有足够的刚度、强度、稳定性,且拆装方便,接缝严密不漏浆.3.4.2模板安装验收标准实体墩外侧模板选用大块钢模扳,空心墩内侧采用组合钢模和特殊部位定型钢模板组拼而成.对于收坡高墩,采用大块成套钢模,分段支立、浇筑,在不同墩位间倒用.(1)模板安装允许偏差及检验方法见表5.表5墩台模扳安装允许偏差及检验方法检验数量:施工单位全部检查.(2)注意事项①模板使用汽车吊或塔吊分块分节组立到位,将高度调整节设置在最下端,顶部周围用缆风绳等予以固定,防止模板倾斜;模板安装要保证接缝严密,防止漏浆,并用螺栓连接紧密.加固时应考虑足够的稳定系数,防止倾覆、爆模等.②模板安装好后,检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程不变形、不移位.模内干净无杂物,拼合平整严密.③模板表面涂刷Z米-90建筑模板高效脱模剂,严禁采用废旧机械油充当脱模剂.④要把整修模板作为一道重要工序,几使用的钢模,每次使用前,模板应认真修整,不平要整平,开焊处要补焊磨光,检查合格方能使用.⑤另外,模板施工中要注意检查接地装置的埋设,并按设计要求设置预埋件、预留孔.3.4.3模板拆除模板拆除必须具备以下几个条件:(1)墩台身模板的拆除前,由工地试验室进行一组同条件养护试件强度试验,试件强度满足验标要求;(2)拆模时墩台身温度监控值,墩台身内部与表面温度、表面温度与环境温度之差不宜大于20℃.混凝土内部开始降温前不得拆模.3.5墩台身混凝土施工实体墩墩身较低,混凝土浇筑一般不超过两次,高度低于9米的桥墩原则上一次浇筑,分次浇筑时分节高度为6-9米,空心墩混凝土浇筑分三阶段进行,墩底实体段、墩身空心薄壁、墩顶部实体段.混凝上通过泵送或吊装入模,墩身模板和钢筋采用汽车起重机垂直吊装作业.墩身浇筑完成后先带模浇水养生,拆模后覆盖塑料膜养生.墩台身大体积混凝土在施工过程中应从混凝土配料、搅拌、运输、浇筑各道工序进行严格控制.墩台混凝土宜连续浇筑.当分段浇筑时,混凝土施工接缝设置应符合设计要求,当设计无要求时应符合下列规定:1、施工缝的平面应与结构的轴线相垂直,边缘应处理平整.2、周边应设直径不小于16米的钢筋,钢筋埋人深度和露出长度均不应小于钢筋直径的 15倍,间距不应大于20厘米(设计有连接或护面钢筋时可不另设).使用光圆钢筋时两端应设半圆形标准弯钩,使用带肋钢筋时可不设弯钩.连接钢筋的混凝土保护层厚度应符合有关规定.3.5.1混凝土配料混凝土开盘前检查原材料储备量是否充足,不充足时不许开盘.每个墩台使用的各种原材料宜为同一个批次,尤其是水泥、粉煤灰等.配料时混凝土的组成材料按施工配合比配料单以质量比进行配料.配料系统每半年标定一次.为保证称量、配料系统的精度 ,现场每一周要校核一次.另外配料系统精度应满足表6要求,并应随时进行现场校核.3.5.2混凝土拌和与浇注混凝土拌合站采用电子计量系统自动计量原材料.总搅拌时间不少于2米in,但也不宜超过3米in.混凝土出厂前,要对混凝土塌落度、含气量等检测,各项指标检验合格才能出场.根据外界气温情况,混凝上拌合站必须温控措施,炎热季节搅拌混凝土时,以保证混凝土的入模温度不大于30℃(冬季搅拌混凝土,采用加热水的预热方法调整拌合物温度 (水的加热温度不高于80℃),以满足最低入模温度 5℃的要求.混凝土浇筑应有2~3个浇筑作业面,采用分层连续推移方式进行,分层厚度不超过30厘米.采用插入式振捣棒振捣,振捣棒距离模扳不小于l0厘米,振捣密实标准具体以混凝土不再沉陷、气泡均匀、表面泛浆为度 .3.5.3混凝土养护当混凝上采用带模养护时,应保证模板接缝处混凝土不失水干燥.混凝上终凝后即浇水养生,也可用麻布、海绵吸水后将外露面覆盖进行养生;拆模后的养生采用塑料薄膜覆盖养生或喷涂养护剂进行养生.混凝土保水潮湿养护时间,根据混凝土施工温度、湿度条件确定,保水养护期满可采用洒水养护;总体养护时间达到28d以上.3.5.4注意事项混凝土养护期间,必须做到以下几点:(1)经常捡查塑料薄膜或养护薄膜的完整性.同时要注意洒水,使混凝土始终处于湿润的环境中.养护用水由水源地敷设水管输送到施工部位,或在施工墩位附近焊制水箱,水箱内部进行防锈处理.(2)在炎热或气温较低时段施工,或当天气产生骤然降温时,除了加强浇筑后混凝土结构的保湿养护外,还应对混凝土采取有效的保温措施,防止混凝上表面温度受外界气温陡变而剧烈变化导致混凝土表面开裂.3.6墩台身成品检验桥梁墩台身拆模后,应对墩台身成品规格尺寸进行检验.3.6.1 验收标准墩台身成品验收标准见表7.3.6.2下道工序衔接及注意事项(1)墩台身施工时注意预埋件、预留孔洞及下节墩身或支承垫石预埋钢筋的设置,砼浇注时要加强观察,及时校正,确保预埋件、预留孔位置准确.表7混凝土墩台允许偏差及检验方法检验数量:施工单位全部检查.(2)墩台身与支承垫石连接面严格按照施工缝进行处理.4 安全控制要点4.1 检查方法4.1.1 施工前必须搭设好脚手架和作业平台,墩身高度在2米以上时,平台外侧应设栏杆及上下扶梯;10米以上时还应加设安全网.墩台顶必须搭设安全护栏,施工人员应系好安全带作业.4.1.2 模板就位后,应立即用撑木等固定其位置,以防模板倾倒砸人.用吊机吊模板合缝,模板底端应用撬棍等工具拨移,不得徒手操作.每节模板支立完毕,就在安好边结紧固器,支好内撑后,方可继续作业.4.1.3 在架立高桥墩的墩身模板过程中,安装模板的作业人员必须系好安全带,并拴于牢固地点.穿模板拉杆应做到内外呼应.4.1.4整体模板吊装前,模板要连接牢固,内撑拉杆、箍筋应上紧;吊点要正确牢固;起吊时应拴好溜绳,并听从信号指挥.4.1.5 用吊斗浇筑混凝土,吊斗提降应设专人指挥.升降斗时,下部的作业人员必须躲开,上部人员不得身倚栏杆推吊斗,严禁吊斗碰撞模板和脚手架.4.1.6 在围堰内浇筑墩台混凝土,应设扶梯或设置跳板及脚手架.4.1.7 凿除混凝土浮浆及桩头,作业人员必须按规定佩戴防护用品.人工凿除应经常检查锤头是否牢固,使用风镐破除桩头应先检查,确认安全可靠方可作业,严禁用风枪对准人.4.1.8 拆除模板应划定禁行区,严禁行人通过.4.1.9 拆除水面上模板应配有工作船、救护船.4.1.10严禁采用未加挂钢丝绳的人工串筒进行墩台身砼浇筑,防止因砼下落时造成串筒挂勾脱落将墩身底部浇筑砼的人员砸伤. 附件:工程施工现场应急预案及安全保证措施一、编制原则1、以人为本,安全第一原则。

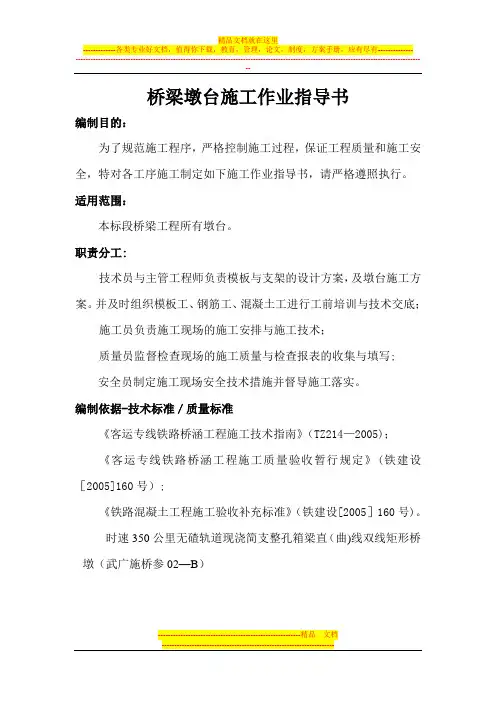

桥梁施工作业指导书(墩台)
![桥梁施工作业指导书(墩台)](https://img.taocdn.com/s3/m/092e9509ba68a98271fe910ef12d2af90242a887.png)
桥梁墩台施工作业指导书编制目的:为了规范施工程序,严格控制施工过程,保证工程质量和施工安全,特对各工序施工制定如下施工作业指导书,请严格遵照执行。
适用范围:本标段桥梁工程所有墩台。
职责分工:技术员与主管工程师负责模板与支架的设计方案,及墩台施工方案。
并及时组织模板工、钢筋工、混凝土工进行工前培训与技术交底;施工员负责施工现场的施工安排与施工技术;质量员监督检查现场的施工质量与检查报表的收集与填写;安全员制定施工现场安全技术措施并督导施工落实。
编制依据-技术标准/质量标准《客运专线铁路桥涵工程施工技术指南》(TZ214—2005);《客运专线铁路桥涵工程施工质量验收暂行规定》(铁建设[2005]160号);《铁路混凝土工程施工验收补充标准》(铁建设[2005]160号)。
时速350公里无碴轨道现浇简支整孔箱梁直(曲)线双线矩形桥墩(武广施桥参02—B)一、作业流程实体桥墩作业流程图二、施工程序1。
测量控制①承台施工时,测量应根据墩身钢筋位置准确定位预埋钢筋,并固定牢固;②承台施工完成后,及时对墩身轴线进行放样,并在四个角点用红油漆标注;再用墨线放出墩身内、外轮廓线,在内、外轮廓线内、外侧40cm处弹放支模控制线;③模板安装完成后,测量人员要对模板平面位置进行复测,确保位置准确,垂直度满足要求,然后用缆风绳四周固定死模板位置;④准确定位垫石位置及其它预埋件的位置;⑤每次砼浇注完成后,及时对平面位置及标高情况进行复测;2。
测量放线在垫层上测放承台轴线与轮廓线并在四角进行油漆标记,用粉笔标志钢筋分布线。
用油漆标记墩台插筋与预埋件位置.3.钢筋施工⑴钢筋加工:①钢筋进场后,检查进场所有钢筋的牌号、等级、规格、生产厂家是否与合同相符,钢筋外观是否受损,检验合格后才收料.②进场钢筋经过验收后,方可进场堆放,并挂标牌,注明钢筋品牌、进场时间、数量、检验人员、检验情况等。
钢筋露天堆放时,底部设枕木垫高隔离地面,顶面遮盖帆布等,防止锈蚀及污染。

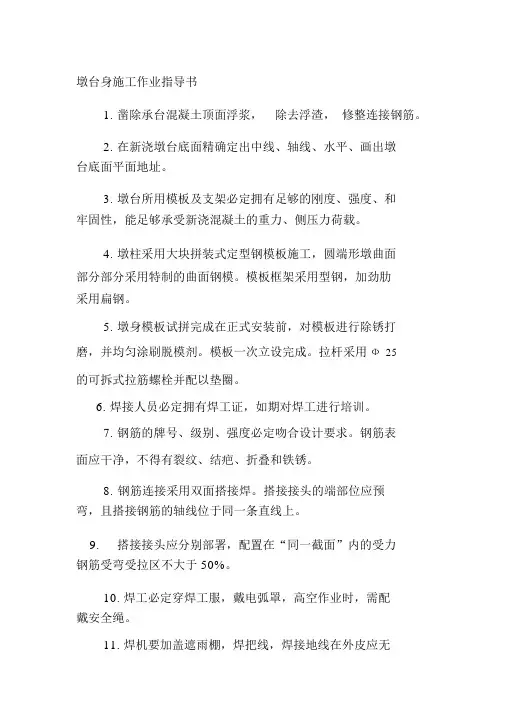

墩台身施工作业指导书
![墩台身施工作业指导书](https://img.taocdn.com/s3/m/74edd37aa36925c52cc58bd63186bceb19e8ed08.png)
墩台身施工作业指导书1.凿除承台混凝土顶面浮浆,除去浮渣,修整连接钢筋。
2.在新浇墩台底面精确定出中线、轴线、水平、画出墩台底面平面地址。
3.墩台所用模板及支架必定拥有足够的刚度、强度、和牢固性,能足够承受新浇混凝土的重力、侧压力荷载。
4.墩柱采用大块拼装式定型钢模板施工,圆端形墩曲面部分部分采用特制的曲面钢模。
模板框架采用型钢,加劲肋采用扁钢。
5.墩身模板试拼完成在正式安装前,对模板进行除锈打磨,并均匀涂刷脱模剂。
模板一次立设完成。
拉杆采用Ф 25的可拆式拉筋螺栓并配以垫圈。
6.焊接人员必定拥有焊工证,如期对焊工进行培训。
7.钢筋的牌号、级别、强度必定吻合设计要求。
钢筋表面应干净,不得有裂纹、结疤、折叠和铁锈。
8.钢筋连接采用双面搭接焊。
搭接接头的端部位应预弯,且搭接钢筋的轴线位于同一条直线上。
9.搭接接头应分别部署,配置在“同一截面”内的受力钢筋受弯受拉区不大于 50%。
10.焊工必定穿焊工服,戴电弧罩,高空作业时,需配戴安全绳。
11.焊机要加盖遮雨棚,焊把线,焊接地线在外皮应无破坏,焊接地线应与钢筋接触优异。
12.墩身支模前 , 凿除承台面上的混凝土浮浆,用高压水冲刷干净;整修连接钢筋;测定基顶中线、标高,绑扎墩台身钢筋。
13.浇筑混凝土前,对模板、钢筋和预埋件进行检查,模板内的杂物、积水和钢筋上的污垢应清理干净;模板缝隙填塞严实。
14.墩身混凝土强度等级 C35, 垫石的混凝土强度等级为C40。
30cm,串筒离混凝15. 混凝土的分层浇筑厚度不宜高出土面高度不大于 2m。
16. 桥墩一次连续浇注,不留施工缝。
墩身施工作业指导书
![墩身施工作业指导书](https://img.taocdn.com/s3/m/cb9a686186c24028915f804d2b160b4e767f812a.png)
墩台身施工作业指导书第一节桥墩(实体低墩)的施工一、施工方案模板采用特定加工的大块钢模,使用吊车一次组立到位,自动计量拌合站集中拌和,砼输送车灌注砼,插入式振动棒捣固。
二、施工工艺及施工方法(一)施工工艺流程(二)施工方法1、测量定位。
使用全站仪精确定出墩中心,水平仪测出承台顶标高,仔细复核后在承台表面进行标记,做为施工时的依据。
2、模板加工及支立。
模板采用特定加工的大块整体钢模,模板的面板、横肋及竖肋加工时应满足刚度要求,边肋采用∠75×75×8角钢,加劲肋采用120型槽钢。
模板之间夹橡胶条以防止漏浆,并用螺栓连接紧固。
为减少砼接缝,保证砼表面的美观,模板使用16T吊车一次组立到位,顶部四周用缆风绳固定,防止其偏斜。
为便于操作,在桥墩模板周围搭设钢管脚手架,其基础应位于可靠的地基上。
3、钢筋绑扎及砼灌注。
(1)将承台表面进行凿毛处理,灌注前洒水将砼表面润湿,使新旧砼较好连接,模上设置串筒,便于砼灌注。
(2)按设计及规范要求精确制作及绑扎钢筋。
钢筋应具有出厂合格证,钢筋表面洁净,使用前应将表面油腻、漆皮、鳞锈等清除干净。
钢筋骨架绑扎适量的垫块,以保持钢筋在模板中的准确位置和保护层厚度。
(3)砼采用自动计量拌合站拌和,砼输送车输送,墩台身高度大于10m时采用砼输送泵泵送入模;小于10m时采用汽车吊吊送入模。
灌注砼时应对称进行,防止砼偏压过大而造成模板移位。
(4)砼灌注时采用分层振捣,每层厚度约30cm,人工使用插入式振捣棒捣固,捣固时插入点要均匀,做到快插慢拔,直至砼表面呈现平坦且不再有气泡排出为止。
(5)待砼强度达到要求后拆除模板,并及时用塑料薄膜包围、养护。
三、施工质量控制(一)把好水泥、碎石、砂等的进料关,坚决做到不合格材料不验收、不使用。
(二)混凝土的浇注应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间,若超过允许间断时间,须按工作缝处理。
(三)随时观察所设置的预埋螺栓、预留孔、预埋支座的位置是否移动,若发现移位应及时校正。
墩台施工作业指导书
![墩台施工作业指导书](https://img.taocdn.com/s3/m/928d45b2b9d528ea81c779f9.png)
墩台施工作业指导书1、适用范围适用于本工程桥梁实体墩台施工。
2、作业准备2.1、内业技术准备开工前组织技术人员认真学习实施性施工组织设计,熟悉施工图纸、规范和技术标准,制定施工安全保证措施,提出应急方案。
对施工人员进行技术交底,对施工人员进行上岗前培训,考核合格后持证上岗。
2.2、外业技术准备施工作业层中所涉及的各种外部技术数据收集,修建临时设施,满足主要管理人员、技术人员进场生活、办公需要。
3、技术要求3.1、模板采用厂制大钢模,具有足够强度和刚度,模板质量满足要求,拼装尺寸符合设计及规范要求,垂直度符合要求,加固措施到位,牢固可靠。
3.2、钢筋在钢筋场内按设计图纸集中下料加工,分类型、规格堆码、编号,用平板车运倒现场,在墩位上绑扎。
3.3、混凝土采用集中拌和,混凝土输送车运输,泵车泵送入模,分层浇筑,连续进行,插入式振捣器捣固。
4、施工程序与工艺流程4.1、施工程序每个桥墩为一个施工作业区,包括六个区段:放样区段、安全防护区段、钢筋绑扎区段、立模和调整区段、混凝土浇筑区段、拆模及养护区段。
施工程序为:施工准备→施工放样→基础凿毛→钢筋绑扎→模板安装→混凝土浇筑→拆模→墩身混凝土养护 4.2、工艺流程5、施工要求本管段实体墩墩身较低,采用大块钢模板一次整体浇筑成型,混凝土通过泵送入模或吊装入模,墩身模板和钢筋采用汽车起重机垂直吊装作业。
墩身浇筑完成后先带模浇水养生,拆模后覆盖塑料膜养生。
5.1、模板模板制作:模板采用大块整体钢模,选用大于6mm 厚钢板面板。
要求模板表面平整,尺寸偏差符合设计要求,具有足够的刚度、强度、稳定性,且拆装方便接缝严密不漏浆。
模板加固应经过受力检算,加劲肋采用型钢。
实体墩台身施工,模板框架采用20#槽钢,加劲肋采用50mm 等边角钢加固。
模板安装好后,检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程受力后不变形、不移位。
模内干净无杂物,拼合平整严密。
支架结构的立面、平面安装牢固,并能抵挡振动时偶然撞击。
墩台施工作业指导书..
![墩台施工作业指导书..](https://img.taocdn.com/s3/m/60e000d40722192e4436f6ee.png)
目录1 .适用范围 (2)2 •作业准备 (2)2.1内业技术准备 (2)2.2外业技术准备 (2)3•技术要求 (2)4•施工程序与工艺流程 (2)4.1施工程序 (2)4.2施工工艺流程 (2)5. 施工要求 (4)5.1实体墩施工 (4)5.1.1 基础处理及施工测量 (4)5.1.2墩身钢筋 (4)5.1.3综合接地 (5)5.1.4模板工程 (5)5.1.5混凝土浇筑 (6)5.1.6拆模及养护 (7)5.2桥台施工 (8)6. 劳动组织 (8)6.1劳动力组织方式 (8)6.2资源配置 (8)7. 材料要求 (8)&设备机具配置 (9)9. 质量控制及检验 (9)9.1外观质量控制 (9)9.2质量保证措施 (10)9.3质量检验 (11)9.4夏季、冬季、雨季的施工措施 (12)10. 安全环保要求 (13)10.1安全要求 (13)10.2环境保护措施 (14)墩台施工作业指导书1 •适用范围本作业指导书适用于黔张常铁路站前-川标,一分部桥梁(石门坎大桥、庙坝槽大桥、梨树坨特大桥、生基坪大桥、刺竹垭大桥、庙坝槽大桥、石板村大桥、蓝田湾中桥)桩基施工。
2.作业准备2.1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计以及规范和技术标准,仔细的审核图纸,澄清有关技术问题。
制定安全保证措施,提出应急预案。
对施工人员现场技术交底,并进行上岗技术培训,考核合格后持证上岗。
设专职及兼职安全员,安全员经培训合格后持证上岗。
2.2外业技术准备施工作业层中所涉及的各种外部技术数据收集。
修建生活房屋,配齐生活、办公设施、施工机械,满足主要管理、技术人员进场生活,办公及施工要求。
3.技术要求⑴墩身模板采用大块定型钢模板,模板要有足够的刚度。
⑵对墩身范围内混凝土进行凿毛处理,凿出新鲜混凝土,在混凝土浇筑前将墩身与承台接茬处混凝土充分湿润但不得积水。
⑶墩身钢筋在钢筋加工场内集中下料成型,钢筋采用闪光对焊、电弧焊连接。
墩台身施工作业指导书
![墩台身施工作业指导书](https://img.taocdn.com/s3/m/986f33f8f021dd36a32d7375a417866fb84ac0c2.png)
墩台身施工作业指导书1.适用范围本作业指导书适用于墩台身施工。
2.作业准备2.1内业准备施工设计图纸及有关施工资料到位后,组织技术人员进行图纸复核,组织相关人员培训、学习相关技术规范及施工细则、设计文件,做好墩身施工的技术准备工作。
并且对技术、施工人员进行技术交底。
2.2外业准备在已完成的承台顶面精确放样、标定墩身十字中心线、墩身轮廓线,将轴线控制线延长至适当位置加以固定并妥善保护。
2.3其它准备工作(1)承台混凝土浇筑前要预埋墩身钢筋,并根据墩身模板结构尺寸在承台上预埋型钢定位构件。
精确测定墩中心,并用墨线弹出墩台身底面尺寸位置。
同时搭设碗扣式脚手架作为操作平台,为防止震动模板,操作平台必须与模板支撑(夹固杆件)分开设置。
(2)在承台混凝土强度达到要求强度后,对墩身与基础接触面进行凿毛,人工凿除混凝土表面的浮浆,露出新鲜混凝土并用水将表面冲洗干净。
(3)根据纵横十字轴线用墨线弹出墩身的截面尺寸线、模板框外轮廓线。
3.技术要求墩身施工必须满足相关规范及设计文件的要求,为减少混凝土收缩及徐变的影响,墩身混凝土宜一次连续浇筑。
当间歇浇筑时,相邻模板段浇筑间歇时间不得超过《验收标准规范》规定时间。
墩台施工中应经常检查中线、高程,发现问题及时处理。
墩台施工完毕后,应对全桥中线、高程、跨度贯通测量,并用墨线标出各墩台中心线、支座十字线、梁端线及锚栓孔位置。
4.施工程序与工艺流程墩台身施工程序:施工准备→将墩身与基础接触面进行施工缝处理→在承台顶拼装钢管脚手架作为墩身钢筋及模板安装平台→墩身钢筋制作与安装→墩身钢模板安装→墩身预埋件安装→罐车运输混凝土就位、汽车吊机吊装混凝土或混凝土泵车泵送或天泵泵送混凝土经串筒入模→插入式振动器振捣混凝土→墩身混凝土养护。
5.施工要求5.1测量放样承台混凝土达到一定强度后,将表面浮浆凿除,冲洗干净,整修墩身主筋,测量班根据墩身设计尺寸放出墩身立模边线、标高,测量过程中实行互检制度,并经监理见证签认后,开始施工,如果标高过高或过低都需要进行调整。
墩台施工作业指导书
![墩台施工作业指导书](https://img.taocdn.com/s3/m/bba3bc7bff4733687e21af45b307e87101f6f8a1.png)
墩台施工作业指导书墩台施工作业指导书一、工程建设内容:本工程主要内容为新建一个墩台,墩台高度为3m,宽度为2.5m,长度为6m。
二、施工前准备:1. 了解施工现场的情况,如土层、水位、周边环境等;2. 对拟建墩台的位置进行测量,确定建筑的准确位置、高程、尺寸等要素;3. 准备施工所需材料和工具,包括混凝土、墩台模板、抹灰工具等;4. 确保施工人员具有相应的操作技能,如操作混凝土泵、抹灰等。
三、施工步骤:1. 模板架设(1)根据墩台的尺寸和高度,架设合适大小的模板支架;(2)调整和校准模板,使其达到设计要求的高度和宽度;(3)根据设计要求,在模板之间加入钢筋来增强结构的承重能力。
2. 混凝土浇筑(1)首先施工人员应在施工现场摆放好混凝土泵,保证混凝土泵管道能够直接连接到墩台模板上,浇筑混凝土时不易漏失;(2)浇注混凝土前,应将墩台模板内、外表面涂上油漆或淡水,避免混凝土到达硬化后模板脱模困难。
(3)循序渐进逐层浇筑混凝土,打震动棒把混凝土振实,同时保证墩台表面光滑平整。
(4)如果施工人员在浇筑过程中发现混凝土过于干燥或太潮湿,应及时添加水或调整混凝土配制比例。
(5)混凝土密铺完成后,应立即用塑料布或其他耐水材料将墩台保护好,以防止混凝土因在高温下水分蒸发而干裂。
3. 模板拆除根据混凝土硬度及保护期的要求,进行合适时间的模板拆除。
拆除前应对混凝土进行质量验收,并确定是否达到设计要求的标准。
4. 抹灰当混凝土达到强度要求后,对墩台表面进行抹灰进行修整,使整个墩台表面达到平整光滑的要求。
如需涂漆或喷涂保护涂料,则应等待抹灰表面干燥后再进行。
四、安全环保工作:1.施工人员应定期进行职业健康检查,如出现工作压力、胸闷、呼吸急促等症状均应及时处理;2.禁止携带易燃、易爆等危险物品进入施工现场;3.严禁把工程废料、污染物等随意倾倒,保证环境的清洁卫生;4.对施工人员进行安全操作培训,提高施工人员的安全意识和职业技能。
墩台施工作业指导书
![墩台施工作业指导书](https://img.taocdn.com/s3/m/31c69c0ac281e53a5802ffaa.png)
墩台施工作业指导书1、适用范围本方案适用于******的墩台施工,本段墩台施工主要施工内容包括墩台施工作业的施工工艺流程、操作要点和相应的工艺标准、安全技术要求等,指导、规范墩台施工。
2、墩台基本情况混凝土等级:墩台采用C35混凝土。
保护层厚度40mm。
墩身采用圆端形截面,本桥段直坡桥墩墩身顺桥向尺寸2m,横桥向尺寸5.8m;收坡在墩顶往下3米的位置顺桥向2.3m,横桥向尺寸5.8m,往下为45:1的坡率。
墩帽采用圆端形截面,顺桥向长度3m,横桥向长度7.6m,顶帽设置高差5cm 的排水坡。
垫石尺寸:根据支座反力确定吨位,确定支承垫石尺寸和位置,垫石高度35cm,采用C50混凝土。
圆端形实体桥墩上的垫石横桥向1.2m,顺桥向2.4m。
钢筋:主筋采用HRB400钢筋,箍筋及拉筋采用HPB300钢筋。
预埋件有沉降观测标1个、接地端子2个、吊篮预埋件、检查梯预埋角钢2个和垫石钢筋2组。
3、工艺流程图:4、4、支架工程4.1搭设要求1、脚手架搭设中必须采用符合规范标准要求的钢管、扣件、脚手板及安全网等;2、脚手架结构尺寸必须符合相关规范标准,具体尺寸可参照附图;3、可直接在承台顶面基础上搭设脚手架,基础为泥土,立杆不得埋入土中,应将地表面夯实,回填土应分层夯实,垫以厚度不小于50mm的垫木或垫板,然后在垫木上加钢管底座再立立杆;4、支撑脚手板小横杆应紧固在大横杆上方,如必须固定在立杆上,应该靠近大横杆固定;必须在脚手架整体结构外围立杆上,距地200mm—500mm之间,用大横杆连成封闭形式的底框架;5、脚手杆相连接的交叉点要用扣件紧固,成90°状况应用直角扣件连接,直角扣件应该摆平,开口必须朝上,不准用旋转扣件替代。
脚手杆采用搭接方法时,搭接长度要大于500mm,两扣件距离不小于400mm;6、立杆的接头,相邻杆要错开,水平位置错开不小于500 mm,上下相邻的大横杆对接接头不准布置在同一截面,垂直位置错开不小于500 mm;7、剪刀斜撑及外侧通长斜拉杆,可在支架搭设后再施工,6m长斜拉杆联接点不少于5个,2m长时不少于3个;8、拆除支架时,任何杆件不得随意直接向下抛掷,必须用传递方式运出或拴绳续下。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
墩台施工作业指导书编制:赵江涛审核:李斌批准:程建红中铁一局集团沪昆客专项目部第五综合作业队墩台施工作业指导书1、适用范围适用于沪昆铁路客运专线DK371+417~DK380+075范围的墩(台)身的施工作业;包括钢筋加工、模板安装拆除、养生等作业。
2、编制依据1《客运专线铁路桥涵工程施工指南》2《客运专线铁路桥涵工程施工质量验收标准》铁建设[2005]160号3《沪昆铁路客运专线施工图设计文件》3、作业准备3.1内业技术准备3.1.1施工前对图纸进行复核;3.1.2根据桥梁墩台高度特点确定合理施工方案;3.1.3及时填写各种施工过程记录表。
3.2外业技术准备3.2.1施工前测量定线;3.2.2在承台顶面测定桥墩的中轴线,凿除承台顶与墩身连接处砼表面浮浆,用高压风(水)冲洗干净,测设模板安装位置及承台顶标高。
3.2.3整修预埋钢筋,敲除钢筋表面包裹的砼浆,对有铁锈的钢筋用钢丝刷进行除锈。
3.2.4合理安排组织机械设备、仪器、人员等;3.2.5施工用水、用电及便道等有关临时工程满足施工需要。
3.2.6进场材料满足连续施工的要求,并通过原材料检验合格。
4、技术要求4.1模板及支架、钢筋和砼的施工应符合铁道部现行《铁路砼工程施工质量验收补充标准》的有关规定和设计要求。
砌体的施工应符合铁道部现行《铁路砼与砌体工程施工质量验收标准》(TB10424-2003)的有关规定和设计要求。
4.2墩台施工中应随时检查中线、高程,发现问题及时处理。
墩台施工完毕,应对全桥中线、高程、跨度贯通测量,并用墨线标出各墩台中心线、支座十字线、梁端线及锚栓孔位置。
4.3墩台施工完毕应及时清理施工场地,进行回填,做好环境保护。
4.4墩台施工时应按设计要求设置永久性沉降观测点,并在施工完成、架梁前和竣工验交前进行观测。
4.5台后填土按过渡段设计时,其施工质量验收按《客运专线铁路路基工程施工质量验收暂行标准》的相关规定办理。
5、施工程序与工艺流程5.1施工程序5.1.1实墩施工:施工准备→承台面处理→测量定位→绑扎钢筋→立设模板支架→钢筋网、预埋件、预留孔等安装→专业检查→浇注砼→养护等强→拆模。
5.1.2空心墩施工:施工准备→清理基础顶面→测量定位→绑扎钢筋→立设模板(一次性到顶)→灌注空心段砼→绑扎墩顶实体钢筋→灌注墩顶实体砼→养护5.2施工工艺流程详见下图实体墩施工工艺流程图空心墩施工工艺流程图6.施工要求6.1脚手架搭设在安装上部钢筋及拼装模板时,为保证施工安全和操作方便,须在墩身内搭设钢管脚手架。
搭设脚手架时每根立杆底部应设置底托或垫板,脚手架搭设设纵、横向扫地水平杆距地面20~30cm ,钢管的纵横向间距均为1.2m ,并设置斜撑以增加支架的整体稳定性。
脚手架设置足够和牢固的拉结点,不得随意加大脚手杆距离或不设拉结,并随施工升高而升高,在钢筋绑扎过程中应铺设脚手板,在脚手架搭设过程中要及时设置连接杆、剪刀撑,避免脚手架的变形、倾倒。
6.2钢筋的制作和安装桥梁墩台钢筋由加工厂统一下料加工,运至现场绑扎安装。
钢筋的制作和安装必须符合现行规范和验标要求。
钢筋基本要求:运至现场的钢筋具有出厂合格证,表面洁净。
使用前将表面清理基础顶面 灌注墩底实体砼 砼拌制、运输制作砼试件测量放样 测量放样 绑扎墩身钢筋 立 模 绑扎墩身钢筋 养 护灌注空心墩砼 砼拌制、运输 制作砼试件 分节立空心墩模板 绑扎墩顶实体钢筋 灌注墩顶实体砼 砼拌制、运输 制作砼试件 立墩顶实体模板杂物清除干净。
钢筋平直,无局部弯折。
各种规格下料尺寸答合设计及规范要求。
成型安装要求:承台或基础锚固盘按规范和设计要求进行连接牢固,形成一体;基底预埋钢筋位置准确,满足钢筋保护层要求;钢筋骨架绑扎保护层垫块符合要求,确保保护层厚度。
钢筋安装:按照现场所放的墩身中线、边线和设计图纸进行墩身钢筋的制安。
应预先在承台施工时对伸入承台内的墩柱钢筋进行预埋,绑扎完毕后,应采取必要措施对预埋钢筋位置进行加固,防止在承台砼浇注过程中预埋钢筋发生移动。
钢筋制作安装严格按设计图纸、施工技术规范执行:墩身钢筋的主筋与箍筋按照正反扣交错绑扎,钢筋连接采用搭接焊,其中同一截面内的接头不能超过25%,且承台上3米范围内不得设有钢筋接头。
加工成形的墩柱钢筋骨架长、宽、高、平整度及垂直度必须符合设计及规范要求。
钢筋安装完成后,经监理工程师检验合格后,方可进行模板安装。
墩身竖向钢筋,采用搭接焊连接,一次性绑扎。
并按要求将接头错开,施工时,先在长钢筋上点焊一道箍筋,将主筋调整到位,然后以此为定位筋安装其他钢筋。
6.3模板工程墩身采用大块拼装式定型钢模板施工(6mm厚钢板作面板),模板分块制作,加劲肋采用扁钢。
模板整体加固按0.6-1.2米不等间距设桁架对模板四周加固,以确保墩身砼浇筑时模板不变形。
模板进场应进行整体试拼,结构尺寸检查合格后方可进行墩身使用。
安装前用打磨机将模板打磨清洗干净,再均匀涂抹脱模剂。
当模板立设高度较大时,模板间除互相联接牢固外,还需增设缆风绳,以保证模板的稳定。
墩身四周搭设钢管脚手架,人工配合汽车吊进行模板安装;在接缝处平齐钢模内表面粘贴双面止浆带以保证钢模接缝密贴不漏浆。
模板安装好后,由测量人员对模板位置偏差和顶面水平、垂直度进行检查,经调整满足施工规范要求后对钢模加固,保证在砼浇注过程中模板不变形、不移位。
模板接缝采用法兰进行连接,模板制作精度如下:尺寸误差小于2mm,倾斜角偏差小于1.5mm,孔位误差小于1mm。
为确保工程质量,在厂内统一加工。
实体墩计划一次立模浇筑成型;空心墩墩顶下 2.5m(实体段底)高度,剩进行第二次浇筑,模板立在已浇筑砼的模板之上。
空心墩内模采用钢模拼装,每隔一定高度设型钢作支撑梁,上面搭设脚手架工作平台作为装拆内模和浇筑砼之用。
安装和拆卸模板,提升工作平台以及钢筋等物品的垂直运输均由吊车完成。
墩身外侧搭设脚手架爬梯、扶手,两侧及下部包裹安全网,用于施工及检查人员的上下。
当模板组拼成形后,所有螺栓不必拧紧,留出少量松动余地。
模板之间的缝隙塞有橡胶条,因而不会漏浆。
调整完毕后,应拧紧全部螺栓。
6.4灌注砼砼浇筑前,对模板、钢筋、支架、预埋件进行检查,清理模板内杂物、积水和钢筋上的铁锈、污垢。
砼在拌合站按要求进行集中制拌并由搅拌运输车从拌合站运送到墩台位置。
墩身混凝土由砼泵车直接送至墩顶,通过串筒入模,分层厚度30cm,插入式振捣器定人定位捣固密实。
砼的垂直运输采用砼输送泵一次送到位。
自由下落高度超过2m时须加设串筒。
由于运送高度大,要求砼既要保持较大的流动性又要达到设计强度。
因此对各种水泥、外加剂及配合比进行了多次实验,并依泵送情况随时调整。
在振捣时,加强振捣确保砼密实度,真正做到内实外美。
在砼强度达到设计或监理工程师的要求后拆模、养生。
砼浇筑按以下要求进行:1对砼配合比进行严格选定,并报监理工程师批准。
2砼浇筑顺序由底部向顶部分层、均匀浇筑。
3砼浇筑前,对模板进行一次全面详细检查,达到规范要求。
4落实砼供应量,以防在浇筑过程中砼数量不足。
5采用汽车泵泵送砼,罐车数量以能保证砼的连续浇筑而定,并配备发电机,防止停电。
6砼浇筑过程中,技术人员全过程旁站,对砼的各项指标随时检测,以保证砼的质量。
6.5拆模当砼强度达到2.5Mpa以上时,方可拆除模板,拆模自上向下逐节拆除。
拆除时先拆左右连接螺栓后拆上面的连接螺栓,在拆除上面的的连接螺栓时应用吊车先吊稳要拆吊的模板,单块模板完全拆除连接后方可起吊。
模板拆除后,立即用塑料薄膜将墩身砼包裹严实,养护时间不少于14天。
6.6养生在砼浇筑完成并且初凝后,予以包裹洒水养护保证砼表面经常处于湿润状态为准,养生期最少保持7天或监理工程师批示的天数。
在砼表面盖上保持湿润的塑料薄膜等能延续保持湿润的材料,养护用水及材料不能使砼产生不良外观。
6.7施工中墩身施工测量控制用极坐标定位法、铅垂线控制法,悬挂钢尺水准测量分别对墩身进行平面和标高定位。
6.8提高桥墩砼表面质量的技术措施制作大块钢模板,专人严格拼装验收;认真挑选有经验责任心强的专职捣固人员,并提前进行详细捣固交底;施工前制定奖罚办法;在配合比上,对坍落度、机械操作,都做严细要求;采用优质脱模剂;将大块钢模打磨、刨光、涂刷脱模剂后采用塑料薄膜封盖防尘。
6.9墩身砼养护及试件留置采用塑料薄膜覆盖,洒水自然养生。
桥墩施工完毕,及时对中线、标高及跨度进行测量,并用墨线划出各墩台的中心线、支座十字线、梁端线,复核锚栓孔的位置。
高性能砼抗压强度标准条件养护试件的试验龄期为56天。
抗压强度标准条件养护试件应在砼的浇筑地点随机抽样制作,其试件的取样与留置频率应符合下列规定:每拌制100盘且不超过100m3的同配合比的砼,取样不得少于一次;每工作班拌制的同一配合比的砼不足100盘时,取样不得少于一次;现浇砼的每一结构部位,取样不得少于一次;每次取样应至少留置一组试件;墩柱施工标准条件养护试件留置4组,同条件养护试件留置2组。
6.10现场施工要求6.10.1严格做到技术交底制和“双检制”。
6.10.2严把进场材料质量关,不合格材料严禁进场。
6.10.3严格按照砼施工配合比进行砼质量控制。
6.10.4特殊工种要进行培训,且持证挂牌上岗。
6.10.5严格遵守“三检制”(自检、专检、监检)。
6.10.6加强全体职工的质量意识教育,做到质量工作层层有人抓,处处有人管。
6.10.7墩台施工完毕,应对全桥进行中线、水平及跨度贯通测量,并标出个墩台的中心线、支座十字线、梁端线及锚栓孔位置。
6.10.8桥台顶道砟槽面应做好防水层、保护层与排水坡度,平顺无凹坑。
7、劳动力组织现场管理人员配置现场劳动力安排如下:现场作业人员配置表8.1水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度差,使混凝土内部产生压应力,表面产生拉应力。
当表面拉应力超过早期混凝土抗拉强度时就会产生温度裂缝,因此确定采用水化热比较低的水泥,根据调选用塔牌P.O 42.5,并通过掺加外加剂改善混凝土的性能,确保混凝土的质量,有效的降低水化热。
8.2粗骨料:采用II级级配碎石,粒径5-16、16-31.5mm,含泥量不大于1。
选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。
8.3细骨料:采用中粗海砂,选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。
8.4粉煤灰:由于混凝土的浇筑方式为泵送,为了改善混凝土的和易性便于泵送,考虑掺加适量的I级粉煤灰。
