阳光板雨棚施工工艺流程一、施工方法l、施工顺序测量放线→安装阳光板顶棚主骨架→调整、调平、固定阳光板顶棚主骨架→安装调平阳光板顶棚次骨架→安装阳光板外层→打胶、安装压条→安装阳光板内层→打胶、安装压条→阳光板顶棚外部檐口细部调整与处理2、主要施工工艺(1)弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚丰骨架位置线.(2)预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表而标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定.再将主骨架III)L线投至预埋钢板上。

(3)安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将60mm×40mm×3mm方钢管丰骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直而,中间临时固定后与预埋钢板进行焊接。

两端主骨架安好后,拉中间和两侧各1500mm高度(从钢板两端支座往一卜量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。

(4)安装次骨架:在阳光板顶棚主骨架安装固定完毕后,安装阳光板顶棚60mm×40mm×3mm方钢次骨架,并调准位置,调平后,与主骨架焊接固定。

在安装阳光板的同时,安放防潮剂。

(5)安装外层阳光板:按照深化设计排版位置,将准备好尺寸合适的阳光板进行安装,安装完后阳光板的边、纵缝、横缝在+‘条线上。

(6)打胶、安装压条:在充分检查外层阳光板的安装质量后,边安装外层阳光板,边打耐候胶,再安装专刖铝合金压条.安装压条的螺钉问距及位置必须符合图纸要求。

(7)安装内层阳光板:按照图纸位置,将准备好尺寸合适的阳光板进行安装,安装时应将上层板底用白毛巾清擦干净,同时,在内层阳光板上面清擦干净后方允许安装,以免夹层污染无法清洗,影响宏观效果。

阳光房玻璃顶施工

阳光房玻璃顶施工

阳光房玻璃顶施工

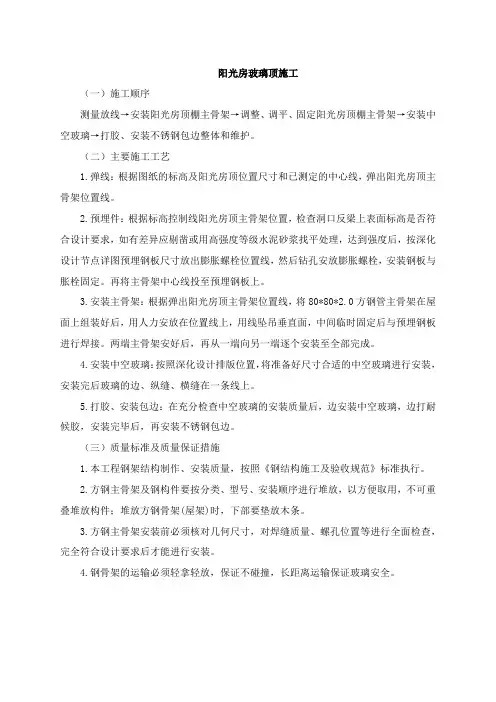

(一)施工顺序
测量放线→安装阳光房顶棚主骨架→调整、调平、固定阳光房顶棚主骨架→安装中空玻璃→打胶、安装不锈钢包边整体和维护。

(二)主要施工工艺
1.弹线:根据图纸的标高及阳光房顶位置尺寸和已测定的中心线,弹出阳光房顶主骨架位置线。

2.预埋件:根据标高控制线阳光房顶主骨架位置,检查洞口反梁上表面标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。

再将主骨架中心线投至预埋钢板上。

3.安装主骨架:根据弹出阳光房顶主骨架位置线,将80*80*2.0方钢管主骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间临时固定后与预埋钢板进行焊接。

两端主骨架安好后,再从一端向另一端逐个安装至全部完成。

4.安装中空玻璃:按照深化设计排版位置,将准备好尺寸合适的中空玻璃进行安装,安装完后玻璃的边、纵缝、横缝在一条线上。

5.打胶、安装包边:在充分检查中空玻璃的安装质量后,边安装中空玻璃,边打耐候胶,安装完毕后,再安装不锈钢包边。

(三)质量标准及质量保证措施
1.本工程钢架结构制作、安装质量,按照《钢结构施工及验收规范》标准执行。

2.方钢主骨架及钢构件要按分类、型号、安装顺序进行堆放,以方便取用,不可重叠堆放构件;堆放方钢骨架(屋架)时,下部要垫放木条。

3.方钢主骨架安装前必须核对几何尺寸,对焊缝质量、螺孔位置等进行全面检查,完全符合设计要求后才能进行安装。

4.钢骨架的运输必须轻拿轻放,保证不碰撞,长距离运输保证玻璃安全。

(待分)阳光棚安装步骤及施工技术流程

(待分)阳光棚安装步骤及施工技术流程

阳光棚安装步骤及施工工艺流程阳光棚是通过抗紫外层与主料聚碳酸酯共挤工艺生产而成,从而保证了产品对抗紫外线辐射的稳定性。

它防止阳光板因老化分解而褪色以及透光率下降,该产品使用寿命达到十年以上。

同时阳光板雨棚还具有透光性、耐候性、抗冲击性、阻燃性等特点。

很多反季蔬菜的种植也会用到阳光棚,阳光棚让我们能够在冬天更为享受的晒太阳,饭店要是有了它就很受欢迎。

对于阳光棚的相关信息,如果你感兴趣的话不妨随我一起来了解下吧!因为阳光棚的收益越来越好,尤其是在近几年,阳光棚越来越火,这也直接促进了阳光棚市场的发展越来越好,很多人没有干过这方面生意的朋友也都开始干起了搭建阳光棚的生意,很多朋友对阳光棚安装这方面还是很陌生。

今天趁着这个机会,给大家讲解讲解着阳光棚的基本情况,为广大需要的朋友们以及未来需要的朋友们提供一个平台,让你们知道阳光棚安装步骤。

【阳光棚材料】光棚的材料主要有:钢化玻璃、阳光板、彩钢板、德高瓦、断桥铝等。

阳光棚的顶部传统工艺多为钢化玻璃,第二代保温隔热阳光棚及第三代断桥铝阳光棚陆续上市:顶部材料变更后,很好的解决了玻璃顶阳光房夏天过热的问题。

阳光棚的骨架材料采用高强度碳钢焊接,彩铝型材外饰,结构坚固,抗震抗风。

阳光棚适用范围适用范围:办公大楼、百货大楼、宾馆、别墅、学校、体育场馆、娱乐中心及公用设施的采光顶棚;高速公路及城市高架桥路的隔音屏障;农业温室大棚、花卉温室及室内游泳池的天幕;地铁出入口、车站、停车场、商场、凉亭、休息厅、走廊灯的雨棚;银行防盗柜台、珠宝店防盗橱窗;广告灯箱、公交站面板、广告展示牌;办公、家居的室内隔断,人行通道、护栏、阳台、淋浴房等;阳光棚价格阳光棚的造价有高有低,一般来说,主要与阳光棚的品牌、厂家,材质以及规格大小等相关因素相关。

另外,有些阳光棚购买量越多还会有优惠,也就是,采购量越大,优惠越多,价格越低。

另外,不同卖家、时间点的阳光棚报价并不相同,存在着差异。

阳光棚制作要求、深化设计:阳光棚制作前乙方须根据园林景观图纸的所示阳光棚造型与颜色进行二次设计,设计技术指导文件需经过设计及甲方的认可后方可加工制作。

阳光板顶棚的施工工艺

阳光板顶棚的施工工艺

阳光板顶棚的施工工艺阳光板顶棚是一种常用于户外建筑的遮阳材料,它具有轻便、防水、透光等特点,广泛应用于露台、车棚、游泳池等场所。

为了确保阳光板顶棚的施工质量和使用寿命,施工工艺是至关重要的。

本文将介绍阳光板顶棚的施工工艺,以帮助您更好地了解该过程。

一、材料准备首先,进行阳光板顶棚的施工前,需要准备完善的材料。

主要包括:1. 阳光板:选择质量好、透光效果好的阳光板,确保材料的耐候性和耐老化性。

2. 框架材料:常用的框架材料包括铝合金和钢材,根据具体需求和预算选择合适的材料。

3. 固定螺丝:选择防锈、耐腐蚀的固定螺丝,确保固定效果和使用寿命。

4. 密封胶条:用于填充阳光板与框架之间的缝隙,防止渗水。

二、施工步骤1. 安装框架:首先,根据设计图纸和实际测量,确定好阳光板顶棚的尺寸和位置。

然后,按照设计要求,安装好框架。

在安装框架的过程中,应注意框架的平整度和固定牢固度,确保整个结构的稳定性。

2. 安装阳光板:在安装阳光板之前,应先将阳光板放置于施工现场,让其适应环境温度,避免受热变形。

然后,将阳光板根据尺寸要求裁切,确保与框架的契合度。

使用专用的安装螺丝将阳光板固定在框架上,保证每块阳光板之间的间距均匀。

3. 密封处理:安装完阳光板后,使用密封胶条填充阳光板与框架之间的缝隙,以防止水分渗透。

在填充胶条的过程中要确保胶条完整、均匀,并用力将其压实,保证密封性。

4. 安全检查:完成施工后,进行安全检查。

检查阳光板顶棚的固定牢固度、架构稳定性以及密封性等方面,确保所有施工细节和要点都符合标准。

三、注意事项在进行阳光板顶棚的施工过程中,务必注意以下事项:。

车棚雨棚阳光板的安装方法、步骤

车棚雨棚阳光板的安装方法、步骤

专业的阳光板、耐力板生产厂家-无锡市金三元塑胶有限公司TEL:400-660-6261 在线QQ:1398854688官方网站:车棚雨棚阳光板的安装方法、步骤(一)施工顺序测量放线→安装金三元阳光板顶棚主骨架→调整、调平、固定金三元阳光板顶棚主骨架→安装调平金三元阳光板顶棚次骨架→安装金三元阳光板外层→打胶、安装压条→安装金三元阳光板内层→打胶、安装压条→金三元阳光板顶棚外部檐口细部调整与处理。

(二)金三元阳光板耐力板主要施工工艺1.弹线:根据图纸的标高及金三元阳光板顶棚位置尺寸和已测定的中心线,弹出金三元阳光板顶棚主骨架位置线。

2.预埋件:根据标高控制线金三元阳光板顶棚主骨架位置,检查洞口反梁上表面标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。

再将主骨架中心线投至预埋钢板上。

3.安装主骨架:根据弹出金三元阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将60mm×60mm×3mm方钢管(镀锌)主骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间临时固定后与预埋钢板进行焊接。

两端主骨架安好后,拉中间和两侧各1500mm高度(从钢板两端支座往上量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。

4.安装次骨架:在金三元阳光板顶棚主骨架安装固定完毕后,安装金三元阳光板顶棚60mm ×60mm×3mm方钢次骨架,并调准位置,调平后,与主骨架焊接固定。

在安装金三元阳光板的同时,安放防潮剂。

5.安装外层金三元阳光板:按照深化设计排版位置,将准备好尺寸合适的外层20mm厚的金三元阳光板进行安装,安装完后金三元阳光板的边、纵缝、横缝在一条线上.6.打胶、安装压条:在充分检查外层金三元阳光板的安装质量后,边安装外层金三元阳光板,边打耐候胶,再安装专用铝合金压条。

阳光板施工工艺

阳光板施工工艺

阳光板施工工艺引言:阳光板是一种广泛应用于建筑物上的透明材料,可以提供光线和保护功能。

在施工过程中,正确的施工工艺对于阳光板的性能和使用寿命非常重要。

本文将介绍阳光板施工的基本工艺和注意事项,帮助读者了解如何正确安装和维护阳光板。

一、准备工作在施工阳光板之前,必须进行一系列准备工作,以确保施工的顺利进行。

1. 收集材料:收集所需的阳光板、胶水、螺丝和其他施工用品。

确保所有材料都符合规格和质量标准。

2. 准备工作区域:将施工场地清理干净,并确保所有的施工材料和工具都摆放整齐。

搭建工作台和支架,以便进行施工。

3. 安全措施:在施工过程中,必须遵守安全规范。

佩戴必要的个人防护装备,如安全帽、护目镜和手套。

确保工作区域通风良好,以防止有毒气体积聚。

二、测量和标记在施工阳光板之前,必须进行准确的测量和标记,以确保阳光板的安装位置正确。

1. 测量尺寸:使用合适的工具,测量施工区域的尺寸。

将测量结果记录下来,并根据尺寸选择合适的阳光板。

2. 标记位置:根据测量结果,在施工区域上做出标记。

使用直尺和铅笔来标记阳光板的边缘和支架的位置。

三、安装支架阳光板的安装需要支架来支撑。

安装支架的正确性对于整个阳光板结构的稳定性至关重要。

1. 预处理支架:检查支架的表面是否平整,如有不平整的地方,必须进行修整处理。

确保支架的结构牢固且稳定。

2. 安装支架:按照标记的位置,在施工区域安装支架。

使用螺丝和螺丝刀将支架牢固固定。

确保支架与建筑物的连接稳固可靠。

四、安装阳光板在安装阳光板之前,必须确保阳光板的质量和清洁度,以避免在施工过程中损坏。

1. 检查阳光板:检查阳光板是否完好无损。

如果发现有损坏或破裂的情况,应及时更换。

2. 清洁阳光板:使用专用清洁剂和软布清洁阳光板表面。

确保阳光板的表面干净无尘。

3. 安装阳光板:将清洁的阳光板放置在安装位置上,确保与支架对齐。

使用胶水将阳光板固定在支架上。

确保阳光板安装牢固且平整。

五、密封处理完成阳光板安装后,必须进行密封处理,以防止水和其他有害物质渗透。

车库出入口采光棚

车库出入口采光棚

采光棚施工一、阳光板施工方法(一)施工顺序测量放线→安装阳光板顶棚主骨架→调整、调平、固定阳光板顶棚主骨架→安装调平阳光板顶棚次骨架→安装阳光板外层→打胶、安装压条→安装阳光板内层→打胶、安装压条→阳光板顶棚外部檐口细部调整与处理。

(二)阳光板耐力板主要施工工艺1.弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚主骨架位置线。

2.预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表面标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。

再将主骨架中心线投至预埋钢板上。

3.安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将60mm×60mm×3mm方钢管主骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间临时固定后与预埋钢板进行焊接。

两端主骨架安好后,拉中间和两侧各1500mm高度(从钢板两端支座往上量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。

4.安装次骨架:在阳光板顶棚主骨架安装固定完毕后,安装阳光板顶棚60mm×60mm×3mm方钢次骨架,并调准位置,调平后,与主骨架焊接固定。

在安装阳光板的同时,安放防潮剂。

5.安装外层阳光板:按照深化设计排版位置,将准备好尺寸合适的外层20mm厚的阳光板进行安装,安装完后阳光板的边、纵缝、横缝在一条线上。

6.打胶、安装压条:在充分检查外层阳光板的安装质量后,边安装外层阳光板,边打耐候胶,再安装专用铝合金压条。

安装压条的螺钉间距及位置必须符合图纸要求。

7.安装内层阳光板:按照图纸位置,将准备好尺寸合适的内层16mm厚的阳光板进行安装,安装时应将上层板底用白毛巾清擦干净,同时,在内层阳光板上面清擦干净后方允许安装,以免夹层污染无法清洗,影响宏观效果。

采光顶阳光板的安装方法介绍

采光顶阳光板的安装方法介绍

采光顶阳光板的安装方法在我们日常生活中时常能够见到用阳光板搭建的车棚雨棚,但是我们对于车棚阳光板知之甚少,今天我们就一起了解一下阳光板车棚的安装方法是什么?诺德尔阳光板主要施工工艺如下:1.弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚主骨架位置线。

2.预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表面标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。

再将主骨架中心线投至预埋钢板上。

3.安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,两端主骨架安好后,拉中间和两侧相同高度(从钢板两端支座往上量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。

4.安装次骨架:在阳光板顶棚主骨架安装固定完毕后,安装阳光板顶棚钢次骨架,并调准位置,调平后,与主骨架焊接固定。

5.安装外层阳光板:按照深化设计排版位置,将准备好尺寸合适的外层厚度进行安装,安装完后阳光板的边、纵缝、横缝在一条线上.6.打胶、安装压条:在充分检查外层阳光板的安装质量后,边安装外层阳光板,边打耐候胶,再安装专用铝合金压条。

安装压条的螺钉间距及位置必须符合图纸要求。

7.安装内层阳光板:按照图纸位置,将准备好尺寸合适的内层厚度进行安装,安装时应将上层板底用白毛巾清擦干净,同时,在内层阳光板上面清擦干净后方允许安装,以免夹层污染无法清洗,影响宏观效果。

8.打胶、安装压条:在充分检查内层阳光板的安装质量后,边安装内层阳光板,边打耐候胶,安装专用铝合金压条。

压条的螺钉间距及位置必须符合图纸要求。

9.在阳光板全部安装完毕后,阳光板顶棚外檐周圈也必须按图纸中的节点进行施工。

在外檐全部封闭完后(含玻璃幕山墙)才可以将防护棚拆除。

防护棚必须按脚手架拆除要求进行,并进行成品保护,防止将成品砸坏。

阳光板顶棚的施工工艺

阳光板顶棚的施工工艺

一、工程概况阳光板顶棚位于三层1/L~U轴,64~62轴及对称位置两处贵宾通廊。

阳光板顶棚采用双层做法,材料采用美国通用公司GE牌阳光板,外层阳光板采用20mm厚蜂窝板材、内层采用16mm厚蜂窝板材。

此种做法热保温系数为0.982,其表面采用一种独特的处理工艺,能抵抗阳光中紫外线的破坏而不会减退光线传播性,不褪色,也不会为天气因素降低强度。

每一处贵宾通廊阳光板顶棚总长度42.68m,总投影宽度7.465m,起拱高度1.821m。

阳光板顶棚东西方向分三块,中间垂直投影宽度为2.889m;两端垂直投影宽度为2.288m;南北方向的顶棚分格为1m 一块,最端头的分格宽度为0.91m,总投影面积为637m2。

在设计此种阳光板顶棚时,为了防止夹层中间有冷凝水,在东西方向主龙骨上填充分子筛,使其达到真空玻璃效果,不会因温差而出现冷凝水。

阳光板与60mm×60mm×3mm镀锌方钢与主骨架连接采用铝材压条,用平头螺栓拧紧(详见图4.3-1)。

根据总进度计划安排1998年12月1日~1999年1月31日以前严冬期间完成,因此本方案考虑封闭保温措施,进行冬期施工二、施工准备(一)技术准备1.测量放线:依据装饰装修工程阶段统一测定的轴线控制线和建筑标高50线,引测到南北贵宾通廊三层楼面上后,用线坠吊至阳光板顶棚屋面预留洞口四周的反梁上,并弹出阳光板顶棚中心线,同时将标高引测到屋面预留洞口四周反梁外测,并弹上标高控制线。

依深化设计尺寸校核结构偏差情况,作为深化设计依据。

2.深化设计:根据设计施工图尺寸与要求,结合现场实测情况进行排板设计与节点细部尺寸设计,排板原则从中间向两端对称布板,详见图4.3-2。

3.翻样加工订货:深化设计经设计审批后,方可进行翻样、提出弧形镀锌方钢骨架(屋架)、阳光板、铝扣板、收口板等加工订货计划。

(二)材料准备1.16mm.、20mm厚蜂窝板(阳光板)。

2.弧形镀锌方钢骨架。

阳光板雨棚施工工艺(完整版)

阳光板雨棚施工工艺(完整版)

阳光板雨棚施工工艺(完整版)范本一:阳光板雨棚施工工艺(简明版)1. 需求分析1.1 客户需求确认1.2 确定施工场地2. 设计方案2.1 清晰说明阳光板材料及规格2.2 绘制施工图纸2.3 确定支撑结构3. 材料准备3.1 采购阳光板材料3.2 验收材料质量与数量3.3 制作所需构件及连接件4. 施工准备4.1 清理施工场地4.2 标定和固定支撑结构位置4.3 准备施工工具和安全设备5. 施工过程5.1 安装支撑结构5.2 切割阳光板材料5.3 固定阳光板5.4 进行密封处理5.5 完善细节工作6. 工程验收6.1 检查阳光板安装质量6.2 验收支撑结构稳定性6.3 检查施工场地清理情况本文档涉及附件:无本文所涉及的法律名词及注释:无-------------------------------------------------------------------------范本二:阳光板雨棚施工工艺(详细版)1. 需求分析1.1 客户需求确认1.1.1 与客户沟通,了解对阳光板雨棚的设计要求及期望效果1.1.2 确认雨棚使用场地的尺寸和形状限制1.2 确定施工场地1.2.1 考虑场地的地势、通风情况和周围环境等因素1.2.2 评估场地是否需要进行土地平整和基础处理2. 设计方案2.1 清晰说明阳光板材料及规格2.1.1 确定使用透明、耐候性好的阳光板材料2.1.2 确定阳光板的厚度和规格,以满足设计要求和使用要求2.2 绘制施工图纸2.2.1 绘制雨棚骨架图纸,包括支撑结构和连接细节2.2.2 绘制阳光板安装图纸,标明板材尺寸和安装方式2.3 确定支撑结构2.3.1 根据雨棚设计要求选择合适的支撑结构材料2.3.2 确认支撑结构的位置和布置方式3. 材料准备3.1 采购阳光板材料3.1.1 根据设计方案确定所需阳光板的类型和数量3.1.2 确保采购到质量合格的阳光板材料3.2 验收材料质量与数量3.2.1 对采购的阳光板材料进行检查,确保无损坏和瑕疵3.2.2 核对采购的阳光板材料数量是否与设计方案一致3.3 制作所需构件及连接件3.3.1 根据设计方案,制作支撑结构所需的构件和连接件3.3.2 确保构件和连接件的质量和尺寸准确4. 施工准备4.1 清理施工场地4.1.1 清除场地上的杂物和障碍物4.1.2 清理场地表面,确保平整和清洁4.2 标定和固定支撑结构位置4.2.1 根据施工图纸,在场地上标定支撑结构的位置和布置方式4.2.2 采用适当的固定方法,固定支撑结构,确保稳定和坚固4.3 准备施工工具和安全设备4.3.1 准备常用的施工工具,如电钻、螺丝刀等4.3.2 准备必要的安全设备,如手套、安全帽、护目镜等5. 施工过程5.1 安装支撑结构5.1.1 根据设计方案,安装支撑结构的立柱和横梁5.1.2 确保支撑结构的垂直度和水平度5.2 切割阳光板材料5.2.1 使用适当的工具,如电锯或者切割机,按照设计要求对阳光板进行切割5.2.2 注意安全操作,避免产生大量碎片和尘埃5.3 固定阳光板5.3.1 将切割好的阳光板按照设计图纸固定在支撑结构上5.3.2 采用合适的固定方式,如螺丝、螺母或者胶水等5.4 进行密封处理5.4.1 在阳光板的连接处涂抹密封胶,确保防水和密封效果5.4.2 检查密封胶的质量和覆盖面积5.5 完善细节工作5.5.1 对安装好的阳光板进行清洁,确保无灰尘和污渍5.5.2 检查安装质量,修正不符合要求的部份,如松动或者错位的板材6. 工程验收6.1 检查阳光板安装质量6.1.1 检查阳光板固定是否坚固和稳定6.1.2 检查阳光板表面是否平整和无瑕疵6.2 验收支撑结构稳定性6.2.1 检查支撑结构的垂直度和水平度6.2.2 确认支撑结构能够承受一定的风雨荷载6.3 检查施工场地清理情况6.3.1 检查施工场地是否干净整洁,无垃圾和杂物 6.3.2 移除施工过程中留下的建造垃圾和废料本文档涉及附件:无本文所涉及的法律名词及注释:无。

阳光房顶棚的施工工艺流程及注意事项

阳光房顶棚的施工工艺流程及注意事项

阳光房顶棚的施工工艺流程及注意事项下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!阳光房顶棚施工工艺流程及注意事项详解阳光房,以其通透明亮、采光充足的特点,深受许多家庭的喜爱。

阳光板顶棚施工方案

阳光板顶棚施工方案

阳光板顶棚施工方案阳光板顶棚施工方案一、施工前准备:1. 确定阳光板的规格和材质,并准备完好的阳光板。

2. 检查屋顶结构和承重能力,确保能够承受阳光板的重量。

3. 清理屋顶,并确保表面平整、干净。

4. 根据屋顶结构和尺寸制定施工方案和施工图纸。

二、施工工具和材料准备:1. 锯木工具:包括电动锯、手锯等。

2. 固定工具:包括螺丝刀、螺丝批、螺丝、钉子等。

3. 配件:包括连接件、密封条等。

4. 胶水:包括透明胶水、强力胶水等。

5. 安全设施:包括安全帽、手套、护目镜等。

三、施工步骤:1. 根据施工图纸确定安装位置和间距,用钢尺和笔在屋顶上划出安装位置。

2. 根据划出的位置,准备固定点,并在固定点上打孔。

3. 将连接件插入固定点的孔中,并用螺丝固定连接件。

4. 将阳光板放置在连接件上,并用螺丝固定阳光板。

5. 根据阳光板的尺寸和形状,进行切割和装配,确保阳光板的完整性和密封性。

6. 在阳光板之间和连接件的连接处,使用透明胶水或密封条进行密封,防止漏水。

7. 检查施工质量,确保阳光板的稳固性和安全性。

四、注意事项:1. 在施工过程中,注意个人安全,戴好安全设施,并遵守相关安全规范。

2. 选择质量好、光传透性好、耐候性好的阳光板,以确保顶棚的使用寿命和效果。

3. 在固定阳光板时,要力度适中,避免损坏阳光板。

4. 定期检查和维护阳光板顶棚,清理积水和杂物,防止阳光板的老化和破损。

5. 在选择阳光板顶棚施工方案时,可咨询专业人士的意见,并参考其他成功案例。

光板顶棚能够充分利用阳光资源,增加屋顶的采光和通风效果,提高屋内舒适度。

同时,它还具有隔热、隔音、保温和防紫外线的作用,可以起到一定的节能效果。

合理选择材料和施工方案,严格按照施工步骤进行施工,可以保证阳光板顶棚的稳固性和使用寿命。

采光天棚-施工工艺

采光天棚-施工工艺

采光天棚-施工工艺采光天棚是一种新型的天花板安装及设计方案,在室内装修领域中越来越受到欢迎。

采光天棚除了能够提供自然光线的照射,还能够改善室内的空气质量和提高室内的整体美感。

下面将从施工工艺上详细介绍采光天棚的安装要点。

施工工艺需要的工具及材料1.梯子;2.墙角线,十字架;3.钢铅笔,尺子;4.木板;5.锯,电钻,螺栓;6.铝合金木龙骨,螺母和垫圈;7.隔音毡;8.避免反光材料。

施工步骤第一步:设计和布局在进行采光天棚的施工前,需要首先进行设计和合理的布局规划。

鉴于采光天棚的特殊性,施工前面进行尺寸测量和绘制墙角线十分重要。

确保天棚和墙面垂直和平行。

在设计时还需要考虑房间的采光率和风格。

第二步:准备工作采光天棚安装前需要将天花板的所有家具、灯具、制品移动和拆下,以免影响施工进度。

而且还需要将天花板由灰尘和异常物质清理干净,以便更好的安装采光天棚。

第三步:安装基架按照设计的规划,根据墙面的垂直线和水平线进行纵横策划,确定铝合金木龙骨的精确位置和固定方式。

使用木板制作支架,确保其高度和位置精确,然后将铝合金木龙骨固定在支架上,并将它们用螺母和垫圈固定在墙面上。

第四步:安装天棚板将天棚板推入固定支架,一步步紧装即可,同时将铝合金木龙骨与天棚板的十字线相结合。

用粘合剂或螺钉将天棚板固定在铝合金木龙骨上。

注意,固定板的位置不能过紧,水平和垂直定位必须准确。

第五步:安装采光设备安装采光设备是采光天棚中最重要的一步。

需要根据房间进行合理的采光设备选购,并在采光天棚上留出对应开口,注意开口尺寸大小和位置合适。

根据开口大小和位置选装相适应的透镜和隔音毡。

第六步:点缀与装饰为保证采光天棚的美观和实用,还需要在板和设备上加入装饰贴纸或其他相应的附件,最终实现整个采光天棚的点缀和装饰工作。

第七步:安装灯具在天棚板和采光设备安装结束后,需要根据整体的采光天棚设计规划,进行灯具型号的选购与选配。

将灯具安装在天花板上,并与电缆连接一起,以便随时控制开关和控制亮度。

(细致入微)阳光板雨棚施工步骤

(细致入微)阳光板雨棚施工步骤

(细致入微)阳光板雨棚施工步骤
1. 准备工作
1.1 设计规划
在施工前,需要根据实际需求和现场情况,进行详细的设计规划,包括雨棚的尺寸、形状、结构、材料等。

1.2 材料准备
根据设计规划,准备所需的材料,包括阳光板、支架、螺丝、密封胶等。

1.3 工具准备
准备相应的施工工具,如电钻、扳手、螺丝刀、锯子等。

2. 现场施工
2.1 安装支架
根据设计规划,先安装支架,支架应稳固地固定在地面或墙面上。

2.2 安装阳光板
将阳光板按照设计要求安装在支架上,注意阳光板的开口方向,确保其能够有效阻挡雨水。

2.3 连接支架
使用螺丝将支架连接起来,确保支架的稳定性和整体的牢固度。

2.4 密封处理
使用密封胶对阳光板和支架的连接处进行密封处理,防止雨水
渗入。

3. 调试与验收
3.1 调试
在施工完成后,对雨棚进行调试,确保其能够正常使用,如调
整支架的倾斜度等。

3.2 验收
对施工质量进行验收,确保雨棚的防水效果、稳固性等达到预期效果。

4. 后期维护
定期对雨棚进行检查和维护,如清理阳光板上的灰尘和杂物,检查支架的稳固性等。

以上就是阳光板雨棚的施工步骤,希望能够帮助到您。

如有任何疑问,请随时与我们联系。

自行车棚阳光板安装施工方案

自行车棚阳光板安装施工方案

一、项目背景随着城市化进程的加快,自行车已成为市民出行的重要交通工具。

为了方便市民停放自行车,提高自行车棚的使用效率,降低能耗,本项目采用阳光板作为自行车棚的顶棚材料。

阳光板具有透光性好、保温隔热、耐候性强等优点,能够为自行车提供良好的停放环境。

二、施工准备1. 材料准备:- 阳光板:根据设计要求选择合适规格和颜色的阳光板。

- 钢骨架:选用镀锌方管或圆管作为骨架材料。

- 连接件:螺丝、螺母、垫片等。

- 打胶材料:硅酮结构密封胶、中性硅酮建筑密封胶等。

- 工具:电钻、扳手、线坠、水平尺、钢卷尺等。

2. 人员准备:组织具备相关施工经验的施工队伍,明确各工种职责。

3. 施工场地准备:确保施工场地平整、无障碍物,符合施工要求。

三、施工步骤1. 施工测量:- 根据设计图纸,对自行车棚的位置、尺寸进行测量,确定阳光板顶棚的位置和尺寸。

- 根据测量结果,放出阳光板顶棚主骨架的位置线。

2. 预埋件安装:- 根据设计要求,在自行车棚基础混凝土上预埋钢板,确保钢板表面标高符合设计要求。

- 钻孔安放膨胀螺栓,安装钢板与胀栓固定。

3. 阳光板顶棚主骨架安装:- 根据放出的主骨架位置线,安装两端主骨架,然后依次安装中间部分。

- 使用电钻在主骨架上钻孔,安装连接件,确保骨架连接牢固。

4. 阳光板安装:- 将阳光板放置在主骨架上,调整位置和角度,使其与骨架贴合。

- 使用螺丝、螺母将阳光板固定在骨架上。

5. 阳光板外层打胶:- 在阳光板与骨架之间的缝隙处打上硅酮结构密封胶,确保密封性能。

6. 阳光板内层打胶:- 在阳光板与骨架的接缝处打上中性硅酮建筑密封胶,防止雨水渗透。

7. 阳光板顶棚外部檐口细部调整与处理:- 对檐口进行细致调整,确保檐口平直、美观。

- 使用密封胶将檐口缝隙密封。

四、质量要求1. 阳光板安装平整,无明显翘曲、变形。

2. 阳光板与骨架连接牢固,无松动现象。

3. 阳光板密封胶填充饱满,无漏胶、气泡等现象。

4. 阳光板顶棚外观整洁,无明显污渍、划痕。

阳光板屋面施工方案

阳光板屋面施工方案

阳光板屋面施工方案1. 引言阳光板屋面是一种常见的屋面材料,通过利用阳光来发电,并为建筑物提供可持续的能源供应。

本文将介绍阳光板屋面施工方案,包括施工准备、施工步骤以及安全注意事项等内容。

2. 施工准备在进行阳光板屋面施工之前,需要进行一系列的施工准备工作,以确保施工的顺利进行。

2.1 确定施工区域首先,需要确定阳光板屋面的施工区域。

通常情况下,选择建筑物的屋顶作为施工区域。

在选择屋顶时,需要考虑到阳光的照射情况,以确保阳光板能够最大程度地接收阳光。

2.2 清理施工区域在确定施工区域后,需要将该区域进行清理。

清理工作包括清除杂物、除去灰尘和泥土等。

清理施工区域的目的是为了提供一个干净平整的施工环境,以确保安全施工和高效完成。

2.3 准备施工材料和工具在施工前,需要准备好所需的施工材料和工具。

施工材料包括阳光板、支架、螺丝等。

工具包括电钻、梯子、测量工具等。

准备施工材料和工具的目的是使施工人员能够顺利进行工作,提高施工效率。

3. 施工步骤在完成施工准备后,可以按照以下步骤进行阳光板屋面的施工。

3.1 安装支架首先,需要安装支架。

支架的作用是将阳光板固定在建筑物的屋顶上。

在安装支架时,需要确保支架稳固、均匀分布,并且与建筑物牢固连接。

3.2 安装阳光板安装支架后,可以开始安装阳光板。

将阳光板逐个安装在支架上,并使用螺丝将其固定。

在安装过程中,需要确保阳光板安装平整、紧密,并保证光线的均匀分布。

3.3 连接电线安装阳光板后,需要将阳光板的电线连接起来。

电线连接的目的是将阳光板发电的电能传输到建筑物内部,以供给电器设备使用。

在连接电线时,需要注意电线的接触是否牢固、电线是否经过绝缘处理等。

3.4 测试运行完成电线连接后,可以进行阳光板的测试运行。

测试运行的目的是确保阳光板能够正常发电,并输出稳定的电能。

在测试运行过程中,需要检查电能的输出情况,以及阳光板是否存在异常情况。

3.5 施工清理在完成阳光板屋面的施工后,需要进行施工清理。

阳光板施工工艺

阳光板施工工艺

阳光板施工工艺近年来,随着人们对可持续发展和环境保护的关注日益增加,阳光板作为一种环保、节能的建材材料,受到了广泛的关注和应用。

阳光板是一种由聚碳酸酯材料制成的透明板材,可以用于建筑的采光、遮阳、隔音和装饰等需要。

阳光板施工工艺涉及到多个方面,包括材料准备、设备选择、安装方法等。

下面将详细介绍阳光板施工的工艺流程。

第一步:材料准备在进行阳光板施工之前,首先需要准备好所需的材料。

主要的材料包括阳光板、轻钢结构、密封胶、螺丝等。

在选择阳光板时,要注意其透光性、耐压性和耐候性等因素,确保选用质量优良的阳光板。

第二步:设备选择阳光板施工需要一些特定的设备来进行,如安全帽、手套、护目镜等个人防护装备,以及电钻、电锯、梯子等工具。

在选择设备时,要确保设备的质量可靠,操作人员要熟悉其使用方法,并保证施工过程中的安全。

第三步:施工准备在正式开始阳光板施工之前,需要进行一些施工准备工作。

首先,要对施工现场进行清理,清除杂物和灰尘,确保施工环境的整洁和安全。

其次,要进行测量和标注,确定阳光板的安装位置和尺寸,并绘制出详细的施工图纸。

最后,还需要准备好施工所需的辅助材料和工具,如螺丝刀、打孔器等。

第四步:安装阳光板开始安装阳光板时,首先要根据施工图纸确定阳光板的安装位置,然后使用螺丝将轻钢结构固定在建筑物上。

接下来,要根据阳光板的尺寸和形状进行切割,并在切割的边缘涂抹密封胶。

将阳光板放置在轻钢结构上,并用螺丝将阳光板固定在轻钢结构上。

在安装过程中,要注意对阳光板的保护,避免划伤和碰撞。

第五步:密封处理阳光板安装完成后,还需要对接缝和边缘进行密封处理,以保证阳光板的防水性能。

使用密封胶对接缝进行填充,确保密封胶均匀涂抹且无空隙。

同时,还要检查阳光板的每个边缘,对边缘进行密封处理。

密封处理完成后,应进行充分的检查和测试,确保阳光板的密封效果良好。

第六步:清理和维护阳光板安装完成后,要进行施工现场的清理工作,清理掉施工过程中产生的垃圾和杂物。

阳光板施工工艺

阳光板施工工艺

阳光板施工工艺一、概述阳光板作为一种新型的建筑材料,以其优异的保温隔热性能、良好的透光性和抗冲击性能,在我国建筑行业中得到了广泛的应用。

阳光板施工工艺是指在阳光板安装过程中所采用的技术和方法。

本文将详细介绍阳光板施工的各个环节,以期为阳光板施工提供专业、准确、有见地的建议。

二、施工前的准备工作1. 材料准备(1)阳光板:根据设计要求选择合适的阳光板,包括颜色、厚度、尺寸等。

(2)铝合金型材:用于固定阳光板,包括收边铝、固定铝、连接铝等。

(3)密封胶:用于密封阳光板接缝,保证防水、保温效果。

(4)紧固件:包括自攻钉、膨胀螺栓等,用于固定铝合金型材。

(5)辅助材料:如泡沫棒、密封胶带、玻璃棉等。

2. 工具准备(1)切割工具:如手提式切割机、曲线锯等。

(2)安装工具:如电动螺丝刀、扳手、铁锤等。

(3)检测工具:如水平尺、卷尺、激光测距仪等。

3. 施工条件(1)施工环境:阳光板施工应在干燥、通风的环境中进行,避免雨淋、曝晒。

(2)施工平台:施工前应搭建好施工平台,确保施工安全。

(3)施工人员:施工人员应具备一定的专业技能,熟悉阳光板施工工艺。

三、阳光板施工工艺流程1. 放线定位根据设计图纸,在施工现场进行放线定位,确定阳光板的安装位置。

2. 铝合金型材安装(1)安装收边铝:在阳光板的边缘安装收边铝,确保阳光板与墙体、屋面等部位的连接牢固。

(2)安装固定铝:在阳光板的中间部位安装固定铝,用于固定阳光板。

(3)安装连接铝:在阳光板的拼接处安装连接铝,保证拼接处的美观和牢固。

3. 阳光板安装(1)切割阳光板:根据实际尺寸,使用切割工具将阳光板切割成所需的尺寸。

(2)安装阳光板:将切割好的阳光板放入铝合金型材中,用紧固件固定。

(3)密封处理:在阳光板接缝处填充密封胶,保证防水、保温效果。

4. 施工收尾(1)检查施工质量:检查阳光板安装的牢固程度、拼接缝隙的大小等,确保施工质量。

(2)清理施工现场:将施工过程中产生的废弃物清理干净,保证施工现场的整洁。

阳光板顶棚施工方案

阳光板顶棚施工方案

阳光板顶棚施工方案概述阳光板是一种具有高透明度、轻质而坚固的材料,广泛用于建筑物的顶棚、遮阳棚和挡风玻璃等。

本文将介绍一种常见的阳光板顶棚施工方案,以帮助施工人员更好地进行顶棚建设。

材料准备在开始施工之前,需要准备以下材料和工具: - 阳光板: 根据施工需要确定阳光板的规格和尺寸。

- 脆与蝶翼螺丝:用于固定阳光板和金属框架。

- 金属框架:用于支撑阳光板,通常采用镀锌钢材制作。

- 手电钻:用于打孔。

- 钢尺和直角尺:用于测量和校正。

施工步骤1. 准备工作在开始施工之前,先将施工现场清理干净,确保没有杂物和障碍物。

然后根据工程图纸确定顶棚的尺寸和形状,并标出固定点和钻孔位置。

2. 搭建金属框架根据工程图纸和标注的固定点,使用金属框架搭建顶棚的支撑结构。

确保金属框架水平、牢固,并进行必要的校正。

3. 固定阳光板将阳光板放置在已搭建好的金属框架上,根据需要进行尺寸调整。

使用脆与蝶翼螺丝将阳光板固定在金属框架上,确保夹紧力度适中,不会损坏板材。

4. 打孔根据工程图纸和标注的钻孔位置,在需要的位置上使用手电钻进行打孔。

注意选择合适的钻头和适当的转速,以防止阳光板破裂或变形。

5. 固定螺丝将脆与蝶翼螺丝插入已打好孔的位置,通过旋转螺丝,将其与金属框架牢固地连接起来。

确保螺丝紧固适度,不过紧或过松。

6. 完善细节在顶棚施工完成后,进行一次全面的检查和细节处理。

确保阳光板的固定牢固,没有松动或凸起的现象。

同时,清理施工现场,清除杂物和建筑垃圾。

注意事项1.在施工过程中,应注意安全。

佩戴安全帽、手套和护目镜,以防止意外发生。

2.注意避免阳光板的刮擦和碰撞,以免影响其透明度和美观度。

3.严格按照工程图纸和要求进行施工,确保顶棚的准确尺寸和结构。

4.如果需要使用多个阳光板拼接成一个较大的顶棚,应注意拼接处的密合度和防漏处理。

结论本文介绍了一种常见的阳光板顶棚施工方案,从材料准备到施工步骤,都进行了详细的解释和说明。

光伏板顶棚的施工工艺

光伏板顶棚的施工工艺

光伏板顶棚的施工工艺1. 引言本文档旨在介绍光伏板顶棚的施工工艺,包括材料准备、构造设计、安装步骤等方面的内容。

通过本文档,您将了解到光伏板顶棚施工的基本要点,从而能够更好地进行实施。

2. 材料准备在施工光伏板顶棚之前,需要准备以下材料:- 光伏板:选择符合标准的光伏板,确保其品质和性能符合要求;- 顶棚构架:选择适合承载光伏板的稳固构架;- 支承材料:选择合适的支承材料,如角钢、槽钢等;- 连接件:使用合适的连接件,确保连接牢固可靠;- 电线和接线盒:准备好光伏板的电线和接线盒,确保电气连接正常。

3. 构造设计在光伏板顶棚的构造设计中,需要考虑以下要点:- 顶棚形式:选择合适的顶棚形式,如平面式、斜面式或组合式等,根据实际情况确定;- 光伏板布局:合理布置光伏板的数量和排列方式,确保最大限度地利用光资源;- 构件设计:设计合适的框架结构,考虑到强度和稳定性,尽量减少材料的浪费。

4. 安装步骤在进行光伏板顶棚的施工时,应按照以下步骤进行:1. 准备工地:清理施工区域,确保施工场地安全整洁;2. 安装顶棚构架:按照设计要求,将顶棚构架逐步安装好,注意固定稳固;3. 安装支承材料:根据需要,将支承材料固定在顶棚构架上,确保光伏板的承载能力;4. 安装光伏板:将准备好的光伏板按照设计布置好,注意板件间的间距和对齐;5. 连接电线:根据电气设计,将光伏板的电线连接好,并接入适当的接线盒;6. 完成调试:进行电气连接的检查和测试,确保光伏板的正常运行;7. 清理整理:清理施工现场,整理好工具和材料,确保施工质量和安全。

5. 施工注意事项在施工光伏板顶棚时需要注意以下事项:- 安全第一:施工人员必须按照相关安全规范进行操作,佩戴好安全装备,并注意施工现场的安全;- 质量把控:光伏板的安装必须符合相关标准和要求,确保施工质量;- 环境保护:施工过程中要注意对环境的保护,妥善处理产生的垃圾和废弃物。

6. 结论通过本文档的介绍,您应该了解到光伏板顶棚的施工工艺,包括材料准备、构造设计和安装步骤等方面的要点。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、
工程概况
阳光板顶棚位于三层1/L~U轴,64~62轴及对称位置两处贵宾通廊。

阳光板顶棚采用双层做法,材料采用美国通用公司GE牌阳光板,外层阳光板采用20mm厚蜂窝板材、内层采用16mm厚蜂窝板材。

此种做法热保温系数为0.982,其表面采用一种独特的处理工艺,能抵抗阳光中紫外线的破坏而不会减退光线传播性,不褪色,也不会为天气因素降低强度。

每一处贵宾通廊阳光板顶棚总长度42.68m,总投影宽度7.465m,起拱高度1.821m。

阳光板顶棚东西方向分三块,中间垂直投影宽度为2.889m;两端垂直投影宽度为2.288m;南北方向的顶棚分格为1m 一块,最端头的分格宽度为0.91m,总投影面积为637m2。

在设计此种阳光板顶棚时,为了防止夹层中间有冷凝水,在东西方向主龙骨上填充分子筛,使其达到真空玻璃效果,不会因温差而出现冷凝水。

阳光板与60mm×60mm×3mm镀锌方钢与主骨架连接采用铝材压条,用平头螺栓拧紧(详见图4.3-1)。

根据总进度计划安排1998年12月1日~1999年1月31日以前严冬期间完成,因此本方案考虑封闭保温措施,进行冬期施工
二、施工准备
(一)技术准备
1.测量放线:依据装饰装修工程阶段统一测定的轴线控制线和建筑标高50线,引测到南北贵宾通廊三层楼面上后,用线坠吊至阳光板顶棚屋面预留洞口四周的反梁上,并弹出阳光板顶棚中心线,同时将标高引测到屋面预留洞口四周反梁外测,并弹上标高控制线。

依深化设计尺寸校核结构偏差情况,作为深化设计依据。

2.深化设计:根据设计施工图尺寸与要求,结合现场实测情况进行排板设计与节点细部尺寸设计,排板原则从中间向两端对称布板,详见图4.3-2。

3.翻样加工订货:深化设计经设计审批后,方可进行翻样、提出弧形镀锌方钢骨架(屋架)、阳光板、铝扣板、收口板等加工订货计划。

(二)材料准备
1.16mm.、20mm厚蜂窝板(阳光板)。

2.弧形镀锌方钢骨架。

3.橡胶条。

4.铝扣缝盖板。

5.铝板收口。

6.60mm×60mm×3mm方钢管(镀锌)。

(三)现场施工条件准备
1.在阳光板顶棚位置三层楼面上用钢管架搭设满堂红脚手架,应根据弧形阳光板顶棚搭设成阶梯形,铺好脚手板,离顶1700mm左右。

应注意已安装的自动步道成品保护,详见图4.3-3。

2.冬施防护棚搭设完成。

三、施工方法
(一)施工顺序
测量放线→安装阳光板顶棚主骨架→调整、调平、固定阳光板顶棚主骨架→安装调平阳光板顶棚次骨架→安装阳光板外层→打胶、安装压条→安装阳光板内层→打胶、安装压条→阳光板顶棚外部檐口细部调整与处理。

(二)主要施工工艺
1.弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚主骨架位置线。

2.预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表面标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。

再将主骨架中心线投至预埋钢板上。

3.安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将60mm×60mm
×3mm方钢管(镀锌)主骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间临时固定后与预埋钢板进行焊接。

两端主骨架安好后,拉中间和两侧各1500mm高度(从钢板两端支座往上量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。

4.安装次骨架:在阳光板顶棚主骨架安装固定完毕后,安装阳光板顶棚60mm×60mm×3mm方钢次骨架,并调准位置,调平后,与主骨架焊接固定。

在安装阳光板的同时,安放防潮剂。

5.安装外层阳光板:按照深化设计排版位置,将准备好尺寸合适的外层20mm厚的阳光板进行安装,安装完后阳光板的边、纵缝、横缝在一条线上,见图4.3-2。

6.打胶、安装压条:在充分检查外层阳光板的安装质量后,边安装外层阳光板,边打耐候胶,再安装专用铝合金压条。

安装压条的螺钉间距及位置必须符合图纸要求。

7.安装内层阳光板:按照图纸位置,将准备好尺寸合适的内层16mm厚的阳光板进行安装,安装时应将上层板底用白毛巾清擦干净,同时,在内层阳光板上面清擦干净后方允许安装,以免夹层污染无法清洗,影响宏观效果。

8.打胶、安装压条:在充分检查内层阳光板的安装质量后,边安装内层阳光板,边打耐候胶,安装专用铝合金压条。

压条的螺钉间距及位置必须符合图纸要求。

9.在阳光板全部安装完毕后,阳光板顶棚外檐周圈也必须按图纸中的节点进行施工。

在外檐全部封闭完后(含玻璃幕山墙)才可以将防护棚拆除。

防护棚必须按脚手架拆除要求进行,并进行成品保护,防止将成品砸坏。

见图4.3-3。

四、质量标准及质量保证措施
1.本工程弧形钢架结构制作、安装质量,按照《钢结构施工及验收规范》(GB50205-96)标准执行。

2.弧形方钢主骨架及钢构件要按分类、型号、安装顺序进行堆放,以方便取用,不可重叠堆放构件;堆放弧形方钢骨架(屋架)时,下部要垫放木条。

3.方钢主骨架安装前必须核对几何尺寸,对焊缝质量、螺孔位置等进行全面检查,完全符合设计要求后才能进行安装。

4.阳光板的切割及运输必须要保证质量。

特别要注意阳光板两端封头,确保不损坏,避免透气污染蜂窝内部。

5.弧形钢骨架的运输必须轻拿轻放,保证不碰撞,阳光板长距离运输必须用木箱进行包装。

五、安全消防措施
1.进入施工现场必须严格遵守安全操作规程。

2.高空作业人员必须系好安全带,手头工具要放在工具袋内,高空作业不可扔抛工具。

3.脚手架必须按规定搭设,施工中定期检查脚手架的稳定情况,施工人员上下应从爬梯走。

4.电焊工及特殊工种持证上岗,并设专人看火,特别要注意已安装好的自动步道,一定在护棚上部用薄铁皮盖严。

5.现场防火专人管理,并设专用消防用具。

六、成品保护
1.阳光板两端封头为防止损坏,跑气造成蜂窝内壁污染采取加贴一层厚保护膜。

2.弧形骨架施工前应严格码放整齐,防止变形。

3.阳光板在安装过程中要防止碰撞、划伤。

应该拿到钢结构部分去塞。
