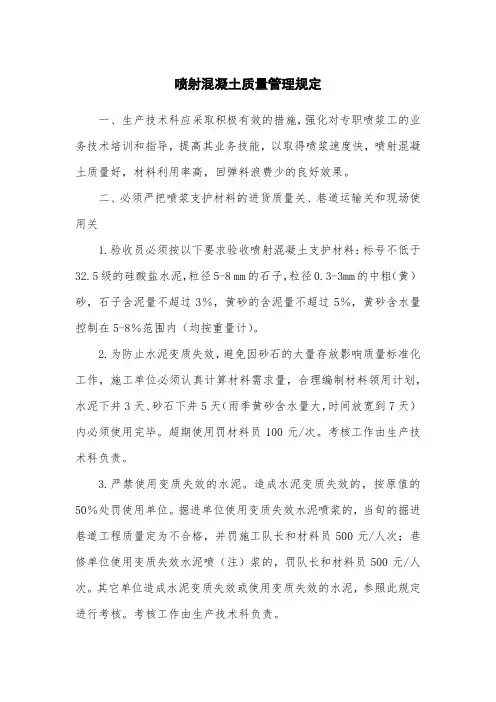

喷射混凝土质量管理规定
一、生产技术科应采取积极有效的措施,强化对专职喷浆工的业务技术培训和指导,提高其业务技能,以取得喷浆速度快,喷射混凝土质量好,材料利用率高,回弹料浪费少的良好效果。
二、必须严把喷浆支护材料的进货质量关、巷道运输关和现场使用关
1.验收员必须按以下要求验收喷射混凝土支护材料:标号不低于3
2.5级的硅酸盐水泥,粒径5-8 mm的石子,粒径0.3-3mm的中粗(黄)砂,石子含泥量不超过3%,黄砂的含泥量不超过5%,黄砂含水量控制在5-8%范围内(均按重量计)。
2.为防止水泥变质失效,避免因砂石的大量存放影响质量标准化工作,施工单位必须认真计算材料需求量,合理编制材料领用计划,水泥下井3天、砂石下井5天(雨季黄砂含水量大,时间放宽到7天)内必须使用完毕。
超期使用罚材料员100元/次。
考核工作由生产技术科负责。
3.严禁使用变质失效的水泥。
造成水泥变质失效的,按原值的50%处罚使用单位。
掘进单位使用变质失效水泥喷浆的,当旬的掘进巷道工程质量定为不合格,并罚施工队长和材料员500元/人次;巷修单位使用变质失效水泥喷(注)浆的,罚队长和材料员500元/人次。
其它单位造成水泥变质失效或使用变质失效的水泥,参照此规定进行考核。
考核工作由生产技术科负责。
4.雨季黄砂含水量严重超标时,严禁下井,含水量不超标时方可使用,以防喷浆时发生堵塞喷浆管事故。
5.工程竣工后,多余的水泥和砂石必须及时转走,或移交其它施工单位使用,移交工作由调度室负责协调。
造成材料丢失浪费和水泥变质失效的,按原值处罚队长和材料员。
考核工作由调度室、生产技术科负责。
三、合理优化施工工艺,规范员工操作行为,确保巷道施工质量
1.施工单位必须坚持做到“一工程一规程一措施”,喷射混凝土的质量标准、技术要求和施工安全措施必须在作业规程措施中明确规定,确保喷射混凝土强度不低于设计要求。
2.巷道掘进时必须按照掘进质量标准化要求,保证巷道成型符合标准。
3.初喷前必须严格校核巷道尺寸,将欠挖处刷扩至设计断面。
初(复)喷前,均必须用高压风水冲洗受喷面。
4.必须实行拉线喷浆。
在巷道两帮墙基角处及拱基线处、两拱肩1/2处和拱顶处挂喷浆控制线。
凡喷浆不拉线的,处罚当班班组长200元/次。
考核工作由生产技术科负责。
5.初喷厚度为30-50mm(以盖住锚网或背板为原则),复喷厚度必须达到设计要求。
6.采用锚(网)喷支护时,初喷必须紧跟迎头,为尽可能减少复喷距迎头的距离创造条件。
采用架棚喷浆支护时,初喷必须紧跟迎头,复喷距迎头不得超过30m,巷道维修时必须及时喷浆。
工程质量检查
时,必须打观测孔,喷浆厚度达不到设计要求的,必须停止施工进行返工,并处罚队长和喷浆班组长200元/次。
考核工作由生产技术科负责。
7.必须切实做好喷层养护工作,喷层养护期不得少于28天,7天内每班均匀洒水养护1次,7天后每天的喷浆班均匀洒水养护1次。
否则每发现一次未洒水养护,处罚队长和班组长100元/次。
8.喷浆作业时,必须坚持实施潮式喷浆、风流净化和个人防护等综合防尘措施,控制职业危害。
四、认真作好混凝土试块的制作和试验工作,及时发现和消除质量隐患
1.喷射混凝土试块制作时要现场随机取样,不得弄虚作假,必须严格遵照《煤矿安全生产标准化标准及考核评级办法》(试行)进行制作,确保喷射混凝土试块的制作数量和质量符合规定和要求。
生产技术科不能积极主动完成混凝土试块制作的,处罚技术负责人200元/次。
制作虚假混凝土试块的,造成严重后果的进行追查处理。
2.生产技术科每月必须集中送验喷射混凝土试块强度1次,及时反馈试验结果,对试块强度明显偏低,存在严重质量问题的工程,必须及时汇报总工程师,并向施工单位和质量安全科通报,以便及时采取针对性的补救措施,确保巷道质量合格。
3.喷射混凝土试块强度经试验不合格的,处罚喷浆队长500元/次。
五、细化成本管理,加大回弹料回收复用力度
1.喷浆作业时必须严格混凝土材料配比并搅拌均匀,要调整好水压和风压,保持最佳喷射角和喷射距离,按照先帮后顶、自下向上呈螺旋轨迹移动喷浆,以提高喷射效率,减少回弹量。
2.喷浆回弹料必须在井下充分利用,可以用于打水沟、浇灌台阶、铺电气设备平台和大巷铺底。
凡出现回弹料在巷道堆积浪费的,处罚班组长200元/次。
3.喷浆前应对喷浆范围内的风筒、管线及电器设备进行有效保护,设备设施上的回弹料必须及时清理,否则处罚当班喷浆班组长200元/次。
