供水管网改造降水工程施工方案

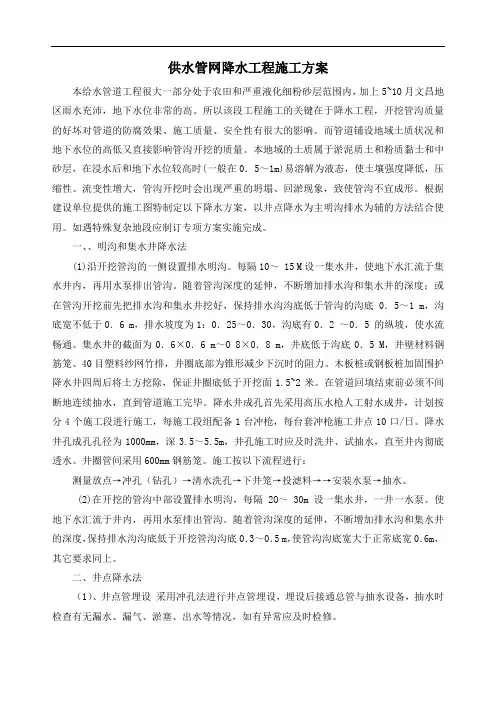

本给水管道工程大部分处于路边地势较高处范围内,由于开挖深度较浅一般无地下水,若出现地下水情况一般以明沟排水为主的方法。如遇特殊复杂地段应制订专项方案实施完成。
一、、明沟降水法
(1)对地下水位高的沟段沿开挖管沟的一侧设置排水明沟。每隔10~ 15 M设一集水井,使地下水汇流于集水井内,再用水泵排出管沟。随着管沟深度的延伸,不断增加排水沟和集水井的深度;或在管沟开挖前先把排水沟和集水井挖好,保持排水沟沟底低于管沟的沟底0.5~1 m,沟底宽不低于0.6 m,排水坡度为1:0.25~0.30,沟底有0.2 ~0.5 的纵坡,使水流畅通。集水井的截面为0.6×0.6 m~O 8×0.8 m,井底低于沟底0.5 M,井壁材料钢筋笼、40目塑料纱网竹排,井圈底部为锥形减少下沉时的阻力。木板桩或钢板桩加固围护降水井四周后将土方挖除,保证井圈底低于开挖面1.5~2米。在管道回填结束前必须不间断地连续抽水,直到管道施工完毕。
(2)在开挖的管沟中部设置排水明沟,每隔2O~ 30m 设一集水井,一井一水泵。使地下水汇流于井内,再用水泵排出管沟。随着管沟深度的延伸,不断增加排水沟和集水井的深度,保持排水沟沟底低于开挖管沟沟底0.3~0.5 m,使管沟沟底宽大于正常底宽0.6m,其它要求同上。
七、开挖剖面图
1、一般位置开挖
挖掘管沟尺寸(不用钢板支撑时)机械沟底开挖,放坡系数取0.33,机械在沟槽顶部开挖时,放坡系数取0.75,沟槽开挖采用人工配合刷坡的方法施工。根据施工图及规范对沟槽开挖要求宽度进行开挖。沟槽开挖尺寸确定:
下底宽度:b=D+2a D—管径 a—管两侧操作间隙
上口宽:B=b+2C C=KH
其中K—放坡系数H=挖土深度
1.5
道
路
H
原状土夯实
a D a
b
沟槽开挖断面图
2、须支护沟槽开挖
(1)沟槽开挖深度按施工图设计支护段落内时,考虑支撑设置,如遇不良土质时,采用大开挖形式施工。松土或其它不稳定土层采用撑板支撑,开始支撑的开挖管沟深度不得超过 1.0m ,挖深与支撑交替进行,每次交替的深度为
0.4—0.8m;采用挖掘机机械开挖,单侧弃土。
(2)为防止超挖或扰动槽底土层,机械挖土应控制在距槽底高20CM时停止,再用人工除剩余土方至设计槽底,并边挖修坡,立即实施管基垫层。如发现超挖,必须进行处理,严禁用土回填。一般需采用塘渣回填,或加厚管基垫层。
(3)做好沟槽排水工作,修整槽底时,单侧设盲沟,并设集水井排水。
(4)在开槽埋管施工工程中,采用液体挖掘机拔桩机或挖掘机拔除支撑,达到随挖土、随支撑、随排管、随填土、随拔撑的开槽埋管施工要求,有利于快速、安全、文明施工。
