沥青路面施工技术要点
沥青路面施工技术要点

沥青路面施工技术要点为确保中心城区市政道路建设项目如期完工,保证沥青路面施工质量,依据国家规范、规程提出如下要求:一、开工条件及留意事项1、对沥青路面全部原材料进行送样送检,将全部材料的品种(品牌)、数量、产地报监理单位、建设单位,供应产品合格证及试验合格报告。
2、应由具备试验资质的单位依据现场全部材料进行协作比试验,报监理审批。
3、协作比确定后,施工过程中不得随意更改,由建设单位、监理单位指派专人对拌合楼进行值守,并锁定油石比及出料温度,严格限制施工质量。
4、马歇尔试验等由市质安监站检测。
二、执行标准、规范1、JTG F40-2004 《公路沥青路面施工技术规范》2、JTG D50-2006 《公路沥青路面设计规范》3、CJJ 1-2008 《城镇道路工程施工和质量验收规范》4、GB50092-96 《沥青路面施工及验收规范》5、JTG 052-2000 《公路工程沥青及沥青混合料试验规程》三、施工前的材料和设备检查1、施工前必需检查各种材料的来源和质量。
对购进的沥青、集料等重要材料,供货单位必需提交最新检测的正式试验报告。
从国外进口的材料应供应当批材料的船运单。
对首次运用的集料,应检查生产单位的生产条件、加工机械、覆盖层的清理状况。
全部材料都应按规定取样检测。
经质量认可后方可订货。
2、各种材料都必需在施工前以“批”为单位进行检查,不符合规范技术要求的材料不得进场。
对各种矿料是以同一料源、同一次购入并运至生产现场的相同规格材料为一“批”;对沥青是指从同一来源、同一次购入且储入同一沥青罐的同一规格的沥青为一“批”。
材料试样的取样数量和频度按现行试验规程的规定进行。
3、工程起从前,必需对材料的存放场地、防雨和排水措施进行确认,不符合规范要求时材料不得进场。
进场的各种材料的来源、品种、质量应和供应的样品一样。
不符要求的材料严禁运用。
4、运用成品改性沥青的工程,应要求供应商供应所运用的改性剂型号、基质沥青的质量检测报告。

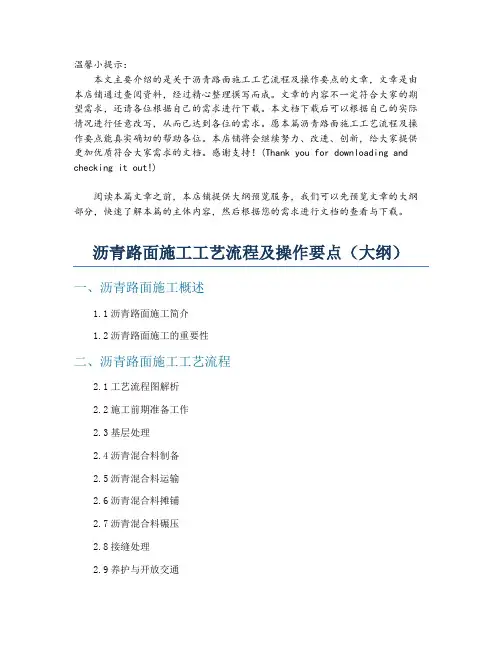

沥青路面施工工艺流程及操作要点

温馨小提示:本文主要介绍的是关于沥青路面施工工艺流程及操作要点的文章,文章是由本店铺通过查阅资料,经过精心整理撰写而成。
文章的内容不一定符合大家的期望需求,还请各位根据自己的需求进行下载。
本文档下载后可以根据自己的实际情况进行任意改写,从而已达到各位的需求。
愿本篇沥青路面施工工艺流程及操作要点能真实确切的帮助各位。
本店铺将会继续努力、改进、创新,给大家提供更加优质符合大家需求的文档。
感谢支持!(Thank you for downloading and checking it out!)阅读本篇文章之前,本店铺提供大纲预览服务,我们可以先预览文章的大纲部分,快速了解本篇的主体内容,然后根据您的需求进行文档的查看与下载。
沥青路面施工工艺流程及操作要点(大纲)一、沥青路面施工概述1.1沥青路面施工简介1.2沥青路面施工的重要性二、沥青路面施工工艺流程2.1工艺流程图解析2.2施工前期准备工作2.3基层处理2.4沥青混合料制备2.5沥青混合料运输2.6沥青混合料摊铺2.7沥青混合料碾压2.8接缝处理2.9养护与开放交通三、沥青路面施工操作要点3.1施工前期准备3.1.1施工方案制定3.1.2人员、设备、材料准备3.2基层处理操作要点3.2.1基层检查与处理3.2.2基层清理与润湿3.3沥青混合料制备操作要点3.3.1原材料质量把控3.3.2配合比设计3.3.3沥青混合料生产3.4沥青混合料运输操作要点3.4.1运输车辆要求3.4.2运输过程控制3.5沥青混合料摊铺操作要点3.5.1摊铺设备选择3.5.2摊铺速度与厚度控制3.6沥青混合料碾压操作要点3.6.1碾压设备选择3.6.2碾压工艺与遍数3.7接缝处理操作要点3.7.1纵向接缝处理3.7.2横向接缝处理3.8养护与开放交通操作要点3.8.1养护方法与时间3.8.2开放交通条件四、沥青路面施工质量控制与验收4.1质量控制措施4.2验收标准与流程五、沥青路面施工安全与环保5.1施工安全管理5.2施工环保措施一、沥青路面施工概述沥青路面施工概述:1.1沥青路面施工简介沥青路面施工是指在准备好的基层上,按照一定的施工工艺流程,铺设沥青混合料,形成沥青面层的过程。

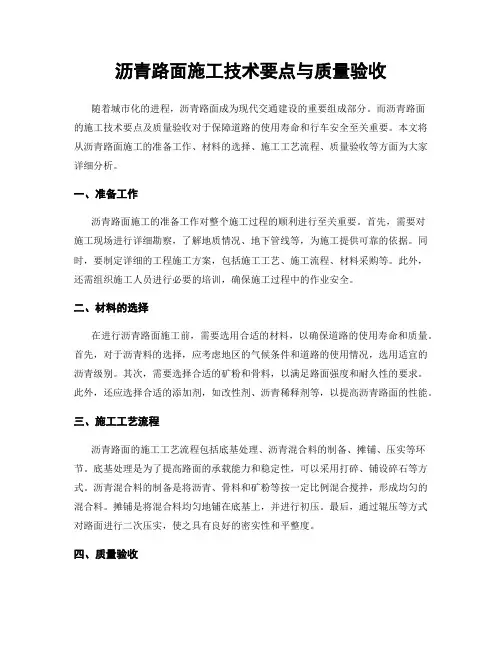

沥青路面施工技术要点与质量验收

沥青路面施工技术要点与质量验收随着城市化的进程,沥青路面成为现代交通建设的重要组成部分。
而沥青路面的施工技术要点及质量验收对于保障道路的使用寿命和行车安全至关重要。
本文将从沥青路面施工的准备工作、材料的选择、施工工艺流程、质量验收等方面为大家详细分析。
一、准备工作沥青路面施工的准备工作对整个施工过程的顺利进行至关重要。
首先,需要对施工现场进行详细勘察,了解地质情况、地下管线等,为施工提供可靠的依据。
同时,要制定详细的工程施工方案,包括施工工艺、施工流程、材料采购等。
此外,还需组织施工人员进行必要的培训,确保施工过程中的作业安全。
二、材料的选择在进行沥青路面施工前,需要选用合适的材料,以确保道路的使用寿命和质量。
首先,对于沥青料的选择,应考虑地区的气候条件和道路的使用情况,选用适宜的沥青级别。
其次,需要选择合适的矿粉和骨料,以满足路面强度和耐久性的要求。
此外,还应选择合适的添加剂,如改性剂、沥青稀释剂等,以提高沥青路面的性能。
三、施工工艺流程沥青路面的施工工艺流程包括底基处理、沥青混合料的制备、摊铺、压实等环节。
底基处理是为了提高路面的承载能力和稳定性,可以采用打碎、铺设碎石等方式。
沥青混合料的制备是将沥青、骨料和矿粉等按一定比例混合搅拌,形成均匀的混合料。
摊铺是将混合料均匀地铺在底基上,并进行初压。
最后,通过辊压等方式对路面进行二次压实,使之具有良好的密实性和平整度。
四、质量验收沥青路面施工完成后,必须进行质量验收,以确保施工质量符合设计要求和标准。
质量验收包括路面平整度、密实度、抗滑性、横纹及长纹的合格性等多个方面。
其中,使用相关测量仪器对路面的平整度进行检测,采样分析来评估沥青混合料的密实度。
抗滑性的验收可以通过湿滑系数的测定,而横纹及长纹的合格性则需进行目测。
五、常见问题及解决方法在沥青路面施工中,常常会遇到一些问题,如泛油、龟裂、坑洞等。
对于这些问题,我们可以采取相应的解决方法。
泛油问题可以通过控制沥青料的用量和混合料的加工温度来解决。
道路施工中的沥青铺设技术和养护要点

道路施工中的沥青铺设技术和养护要点道路施工是城市建设中不可或缺的部分,而沥青铺设是其中重要的环节之一。
本文将对道路施工中的沥青铺设技术和养护要点进行详细介绍和分析。
一、沥青铺设技术1. 沥青的选用和准备在道路施工中,正确选择合适的沥青材料非常重要。
根据道路的使用环境和预期寿命,可选择不同种类和级别的沥青材料。
在选用之前,需进行相应试验,以保证沥青的质量和适用性。
同时,在铺设前应充分备料,保证沥青的温度和稠度适宜,确保施工质量。
2. 铺设前的路面准备在沥青铺设前,必须进行路面的准备工作。
首先,需对路面进行清扫,清除杂物和灰尘,确保铺设时的平整度。
其次,对旧沥青材料进行修补和质量检查,如有需要,需要进行破碎和重新铺设,以保证新沥青与旧沥青材料的粘结性。
3. 沥青铺设的施工工艺沥青铺设的施工工艺包括了沥青的预热、铺筑和压实等环节。
首先,沥青需通过加热设备进行预热,使其达到铺设温度。
然后,将预热的沥青均匀地倾倒在路面上,并利用路面整平机进行初步压实。
最后,再采用压路机对沥青进行充分的压实,确保其密实度和平整度。
4. 压实后的处理在沥青铺设后,需对铺筑的沥青进行一定时间的充分压实和固化。
在此期间,应限制车辆和行人对新沥青路面的使用,以避免压实痕迹和变形的产生。
同时,需合理安排施工顺序,确保铺设的沥青能够充分固化,并达到预期的使用寿命和质量要求。
二、沥青铺设的养护要点1. 开展定期巡视和保养为确保铺设的沥青路面的完好性和可靠性,需定期进行巡视和保养工作。
巡视时,应注意观察路面沥青的破损、裂缝和积水情况,及时进行修补和处理。
保养时,可采用表面涂覆、刨削和重新铺设等方式,延长沥青路面的使用寿命。
2. 加强路面清洁和排水沥青路面铺设后,应加强对路面的清洁工作,及时清除落叶、泥浆和杂物,以免影响路面的使用和排水功能。
此外,需确保路面的排水设施畅通,及时排除雨水和积水,防止长时间水浸对沥青路面的损害。
3. 防止化学侵蚀和机械破坏在养护过程中,应防止化学腐蚀物质对沥青路面的侵蚀。
沥青路面施工技术要点

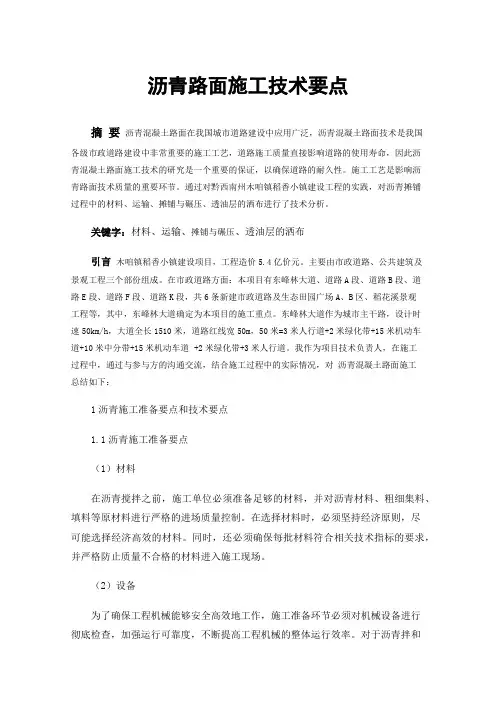

沥青路面施工技术要点摘要沥青混凝土路面在我国城市道路建设中应用广泛,沥青混凝土路面技术是我国各级市政道路建设中非常重要的施工工艺,道路施工质量直接影响道路的使用寿命,因此沥青混凝土路面施工技术的研究是一个重要的保证,以确保道路的耐久性。
施工工艺是影响沥青路面技术质量的重要环节。
通过对黔西南州木咱镇稻香小镇建设工程的实践,对沥青摊铺过程中的材料、运输、摊铺与碾压、透油层的洒布进行了技术分析。
关键字:材料、运输、摊铺与碾压、透油层的洒布引言木咱镇稻香小镇建设项目,工程造价5.4亿价元。
主要由市政道路、公共建筑及景观工程三个部份组成。
在市政道路方面:本项目有东峰林大道、道路A段、道路B段、道路E段、道路F段、道路K段,共6条新建市政道路及生态田园广场A、B区、稻花溪景观工程等,其中,东峰林大道确定为本项目的施工重点。
东峰林大道作为城市主干路,设计时速50km/h,大道全长1510米,道路红线宽50m,50米=3米人行道+2米绿化带+15米机动车道+10米中分带+15米机动车道+2米绿化带+3米人行道。
我作为项目技术负责人,在施工过程中,通过与参与方的沟通交流,结合施工过程中的实际情况,对沥青混凝土路面施工总结如下:1沥青施工准备要点和技术要点1.1沥青施工准备要点(1)材料在沥青搅拌之前,施工单位必须准备足够的材料,并对沥青材料、粗细集料、填料等原材料进行严格的进场质量控制。
在选择材料时,必须坚持经济原则,尽可能选择经济高效的材料。
同时,还必须确保每批材料符合相关技术指标的要求,并严格防止质量不合格的材料进入施工现场。
(2)设备为了确保工程机械能够安全高效地工作,施工准备环节必须对机械设备进行彻底检查,加强运行可靠度,不断提高工程机械的整体运行效率。
对于沥青拌和施工过程中必须使用的各种搅拌设备、运输设备、摊铺设备等,操作人员应在确保各种设备可靠运行的基础上,仔细检查每个设备的性能,并加强工作故障检修和适当维护,避免各种设备实际使用时发生事故,避免施工时间延迟,提高沥青铺路施工效率。

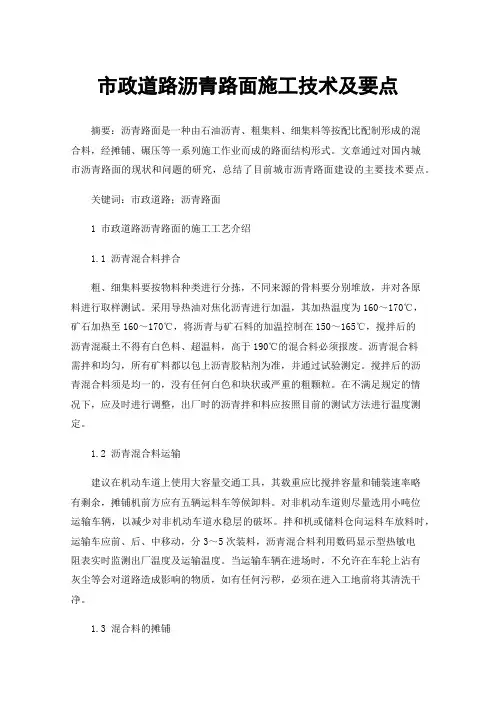

市政道路沥青路面施工技术及要点

市政道路沥青路面施工技术及要点摘要:沥青路面是一种由石油沥青、粗集料、细集料等按配比配制形成的混合料,经摊铺、碾压等一系列施工作业而成的路面结构形式。
文章通过对国内城市沥青路面的现状和问题的研究,总结了目前城市沥青路面建设的主要技术要点。
关键词:市政道路;沥青路面1 市政道路沥青路面的施工工艺介绍1.1 沥青混合料拌合粗、细集料要按物料种类进行分拣,不同来源的骨料要分别堆放,并对各原料进行取样测试。
采用导热油对焦化沥青进行加温,其加热温度为160~170℃,矿石加热至160~170℃,将沥青与矿石料的加温控制在150~165℃,搅拌后的沥青混凝土不得有白色料、超温料,高于190℃的混合料必须报废。
沥青混合料需拌和均匀,所有矿料都以包上沥青胶粘剂为准,并通过试验测定。
搅拌后的沥青混合料须是均一的,没有任何白色和块状或严重的粗颗粒。
在不满足规定的情况下,应及时进行调整,出厂时的沥青拌和料应按照目前的测试方法进行温度测定。
1.2 沥青混合料运输建议在机动车道上使用大容量交通工具,其载重应比搅拌容量和铺装速率略有剩余,摊铺机前方应有五辆运料车等候卸料。
对非机动车道则尽量选用小吨位运输车辆,以减少对非机动车道水稳层的破坏。
拌和机或储料仓向运料车放料时,运输车应前、后、中移动,分3~5次装料,沥青混合料利用数码显示型热敏电阻表实时监测出厂温度及运输温度。
当运输车辆在进场时,不允许在车轮上沾有灰尘等会对道路造成影响的物质,如有任何污秽,必须在进入工地前将其清洗干净。
1.3 混合料的摊铺摊铺混合料前,必须检查验收路面的下层,验收合格后方可进行摊铺作业。
路缘石其他构筑物必须在铺设之前完成施工,并在铺设之前对路缘石及其他构筑物接触面均匀涂刷粘层油。
运输物料必须及时、不中断地投入到摊铺机中,并立即展开,不可拖延,将物料运送到摊铺机上的速度应该与摊铺机持续运转的运载容量保持一致,并且应该尽力保持摊铺机的持续运转,合理地调节摊铺机的运行速率和方式,使拌和料在铺面的全幅上保持平坦和均匀,不产生拖痕、断层和离析现象。
沥青路面施工技术要点

沥青路面施工技术要点一、引言在城市化进程中,道路建设是必不可缺的一部分。
而沥青路面作为常见的道路建设材料,在城市道路建设中扮演着重要的角色。
为保障道路质量,提高交通运输效率,沥青路面施工技术至关重要。
本文将从沥青路面施工的准备工作、施工设备和材料的选择、施工工艺、施工质量控制和施工安全等方面展开论述,以便广大工程师、技术人员和相关从业者能够更好地掌握沥青路面施工技术的要点。
二、准备工作沥青路面施工前的准备工作非常重要,包括材料准备、设备准备和施工方案设计。
首先,要确保原材料的质量达到要求,例如沥青需要检测其粘度、温度和含浮尘等指标,石料也需要检测其粒径和质量。
其次,施工所需设备(如摊铺机、辊压机等)需要检查和保养,确保正常运行。
最后,制定详细的施工方案,包括施工时间、路面结构设计、人员安排等,以便有序进行。
三、设备和材料选择在沥青路面施工中,设备和材料的选择直接影响施工质量。
首先,摊铺机的选择应根据施工路段的宽度和预计交通流量来确定。
对于宽度较大、交通流量较大的路段,应选择大型、高效的摊铺机,以提高施工效率。
其次,沥青混合料的选择应根据环境要求和使用要求来确定。
例如,在高温地区施工,可选择高温稳定性较好的沥青混合料。
最后,配合剂的选择应根据沥青混合料的特性和使用要求来确定,以实现沥青的优化性能。
四、施工工艺沥青路面施工工艺主要包括下面层施工、中面层施工和面层施工三个阶段。
在下面层施工中,施工人员需要对现场地基进行清理和平整,确保基底的均匀性和稳定性。
然后,进行中面层施工,将沥青混合料铺设在基底上,并进行初压。
最后,进行面层施工,将沥青混合料铺设在中面层上,并进行最终压实。
在施工过程中,需要合理控制施工速度、保持摊铺机与道路的配合、调整辊压力度等,以保证施工质量。
五、施工质量控制施工质量控制是保证沥青路面性能和使用寿命的重要环节。
首先,要进行现场质量检测,包括沥青混合料的温度、密度和含沥青量的检测,以确保施工过程中达到预期要求。
沥青路面施工工艺流程及操作要点

沥青路面施工工艺流程及操作要点沥青路面施工是道路建设中非常重要的一项工程,它直接关系到道路的平整度、耐久度和使用寿命。
本文将详细介绍沥青路面施工的工艺流程及操作要点,以帮助读者更好地了解和掌握该项工程。
1. 施工准备阶段在开始施工之前,需要进行一系列的准备工作,以确保施工过程顺利进行。
(1)确定施工时间:选择适宜的施工季节,避免大雨、低温等不利于施工的天气条件。
(2)准备施工设备:包括沥青搅拌机、压路机、发泡剂喷洒车等设备,确保其正常运转。
(3)清理路面:清除道路表面的泥土、灰尘等杂物,保证施工质量。
(4)标线划定:根据工程设计,合理划定路面的标线,方便施工操作。
2. 沥青路面施工工艺流程(1)底层处理:对于新建道路,首先进行底层处理。
根据工程设计要求,采取适当的措施,加固路基和路面底层,以确保路面的承载能力。
(2)沥青混合料搅拌:根据设计要求,将沥青、矿料和添加剂按照一定比例投入到沥青搅拌机中进行搅拌,使混合料充分均匀。
(3)沥青混合料铺设:将搅拌好的沥青混合料运输到道路施工现场,利用压路机将其均匀地铺设在道路表面。
铺设时需注意保持适当的均匀厚度。
(4)压实处理:利用振动型或静碾型压路机对铺设好的沥青混合料进行压实处理,使其与路基紧密结合,提高路面的密实度和耐久性。
(5)初始压实:在压实处理完成后,进行初始压实,即使用轮胎压路机对路面进行多次轻轧,以去除路面上的空气孔隙并提高路面平整度。
(6)正式压实:初始压实后,使用钢轮压路机对路面进行正式压实,逐渐增加轧辊的重量和速度,直到达到设计要求。
(7)密封处理:为提高路面的耐久性和抗水浸入能力,可以使用密封剂对路面进行喷洒,形成一层保护膜。
3. 操作要点在施工过程中,应注意以下操作要点,以确保施工质量和施工安全。
(1)施工速度:施工速度应根据沥青的凝固时间、温度和气候等因素合理确定,避免施工过快或过慢,影响施工质量。
(2)操作技术:施工人员应熟练掌握搅拌机、压路机等设备的操作技术,确保施工过程中的安全和效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

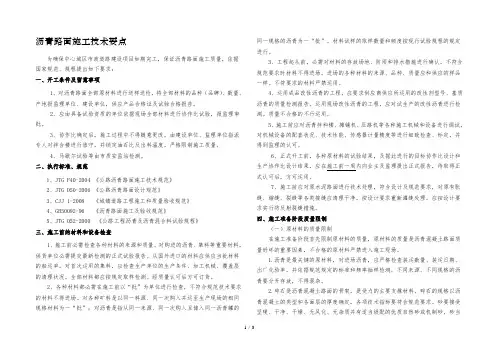

沥青路面施工技术要点
为确保中心城区市政道路建设项目如期完工, 量,根
保证沥青路面施工质
据国家规、规程提出如下要求:一、开工条件及注意事项
1、对沥青路面所有原材料进行送样送检,将所有材料的品种(品牌)、数量、产地报监理单位、建设单位,提供产品合格证及试验合格报告。
2、应由具备试验资质的单位根据现场所有材料进行配合比试验,报监理审批。
3、配合比确定后,施工过程中不得随意更改,由建设单位、监理单位指派专人对拌合楼进行值守,并锁定油石比及出料温度,严格控制施工质量。
4、马歇尔试验等由市质安监站检测。
执行标准、规
1、JTG F40-2004 《公路沥青路面施工技术规》
2、JTG D50-2006 《公路沥青路面设计规》
3、CJJ 1-2008 《城镇道路工程施工与质量验收规》
4、GB50092-96 《沥青路面施工及验收规》
5、JTG 052-2000 《公路工程沥青及沥青混合料试验规程》
三、施工前的材料与设备检查
1、施工前必须检查各种材料的来源和质量。
对购进的沥青、集料等重要材料,供货单位必须提交最新检测的正式试验报告。
从国外进口的材料应提供该批材料的船运单。
对首次使用的集料,应检查生产单位的生产条件、加工机械、覆盖层的清理情况。
所有材料都应按规定取样检测。
经质量认可后方可订货。
2、各种材料都必须在施工前以“批”为单位进行检查,不符合规技术要求的材料不得进场。
对各种矿料是以同一料源、同一次购入并运至生产现场的相同规格材料为一“批”;对沥青是指从同一来源、同一次购入且储入同一沥青罐的同一规格的沥青为一“批”。
材料试样的取样数量与频度按现行试验规程的规定进
行。
3、工程开始前,必须对材料的存放场地、防雨和排水措施进行确认,不符合规要求时材料不得进场。
进场的各种材料的来源、品种、质量应与提供的样品一致。
不符要求的材料严禁使用。
4、使用成品改性沥青的工程,应要求供应商提供所使用的改性剂型号、基质沥青的质量检测报告。
使用现场改性沥青的工程,应对试生产的改性沥青进行检测。
质量不合格的不可使用。
5、施工前应对沥青拌和楼、摊铺机、压路机等各种施工机械和设备进行调试,对机械设备的配套情况、技术性能、传感器计量精度等进行认真检查、标定,并得到监理的认可。
6、正式开工前,各种原材料的试验结果,及据此进行的目标配合比设计和生产配合比设计结果,应在施工前一周向业主及监理提出正式报告,待取得正式认可后,方可使用。
7、施工前应对原水泥路面进行技术处理,符合设计及规要求,对原有胀缝、缩缝、裂缝等各类接缝应清理干净,按设计要求重新灌缝处理。
应按设计要求采取防反射裂缝措施。
四、施工准备阶段质量控制
(一)原材料的质量控制
在施工准备阶段首先控制原材料的质量,原材料的质量是沥青混凝土路面质量好坏的重要因素,不合格的原材料严禁进入施工现场。
1.沥青是最关键的原材料,对进场沥青,应严格检查装运数量、装运日期、出厂化验单,并按照规规定的标准和频率抽样检测。
不同来源、不同规格的沥青要分开存放,不得混杂。
2.碎石是沥青混凝土路面的骨架,是受力的主要支撑材料。
碎石的规格以沥青混凝土的类型和各面层的厚度确定,各项技术指标要符合规要求。
砂要采用坚硬、洁净、干燥、无风化、无杂质并有适当级配的优质天然砂或机制砂,砂当量应大于60%。
矿粉要干燥、洁净,各技术指标应符合规要求。
材料堆放场地一定要
按照要求进行硬化。
各种材料要堆放整齐,界限清楚。
(二)沥青混凝土组成设计
1.目标配合比设计:首先根据规要求的级配围计算出1.目标配合比设计:首先根据规要求的级配围计算出各种矿料的用量比例。
然后遵照
试验规程和模拟生产实际情况,以6个不同的沥青用量(间隔0.5%),采用实验室小型沥青混合料拌和机,将沥青与矿质混合料进行拌和,试件成型,通过马歇尔试验测定的各项指标根据热拌沥青混合料马歇尔试验技术标准确定最佳沥青用量,以此矿料级配和沥青用量作为目标配合比。
该项工作是技术与经验的反映,应有技术过硬的试验工程师操作,确保试验方确,结果可靠,必要时应做平行试验。
2.生产配合比设计:先根据目标配合比及拌和楼的生产能力调整冷料仓的流量,然后对通过拌和楼筛分后进入热料仓的各种材料进行筛分试验并调整,以确定各热料仓的材料比例,供拌和机控制室使用。
并进行马歇尔试验,确定生产配合比的最佳沥青用量。
3.生产配合比验证:拌和机采用生产配合比进行试拌、铺筑试验段,并取样进行马歇尔试验,同时从路上钻取芯样观察空隙率的大小及压实度情况,由此确定生产用的标准配合比,作为生产控制的依据和质量检验的标准。
施工过程中不得随意更改,保证各种指标符合要求,标准偏
差尽可能的小。
(三)准备下承层
沥青面层施工前要对基层进行一次认真的检验,重点检查:标高是否符合要求,表面有无松散,平整度是否满足要求,不符合规要求的进行处理。
保证基层表面干燥、清洁、无松散石料、灰尘与杂质。
五、施工阶段的质量控制
(一)沥青混合料的拌和
沥青混凝土拌和时要控制其温度、油石比及材料的级配。
每种规格的集料、矿粉和沥青都必须分别按确定的标准配合比进行配料。
沥青及矿料加热温度、沥青混合料出厂温度应按照沥青的标号及品种根据《公路沥青路面施工技术规》
(JTG F40-2004 )确定。
工地试验室要随时抽检油石比及矿料级配。
拌好的沥青混合料应均匀一致,无花白,无结团成块或严重的粗细料分离现象,严禁不合格的混合料出厂。
(二)沥青混合料的运输
混合料尽可能采用大吨位的自卸汽车运输,运输车的数量根据生产能力、车速、运距等情况综合考虑,合理配置。
运输车装料前必须将车箱清理干净,车箱底板与壁涂一薄层油水混合液,以防粘料。
装好料的汽车要用保温布覆盖,确保摊铺温度。
运输时间一般不大于0.5小时。
(三)沥青混合料的摊铺
运料车到达摊铺机作业面时,摊铺机要调好初始状态。
摊铺厚度、宽度以设计为准。
摊铺机熨平板的仰角要准确,行走速度要稳定,找平装置要能正常工作,并保证摊铺前提前0.5〜1h预热熨平板不低于100 C。
摊铺过程中,摊铺机以试铺确定的摊铺速度、振动、振捣频率匀速前进,严禁中途变速或停顿。
摊铺好的沥青混合料在未经压实前,施工人员不得踩踏。
在雨天或施工气温低于10 c时,不得摊铺沥青混
合料。
(四)沥青混合料的碾压
混合料完成摊铺刮平后应立即对路面进行检查,对不规则之处及时用人工调整,随后进行充分均匀地压实。
沥青混合料压实以试验段确定的碾压组合及程序进行,压实分初压、复压和终压三个阶段。
1.初压:采用钢轮压路机紧跟摊铺机后碾压,并保持较短的初压区
长度,以尽快使表面压实,减少热量散失。
通常应静压1〜2遍,碾压
速度2 km /h〜3 km /h。
初压后检查平整度和路拱,有严重缺陷时进行修整乃至返工。
2.复压:复压紧接在初压后进行,对于密级配沥青混凝土应采用轮胎压路机进行揉搓碾压,一般碾压4-6遍,使其达到规定的压实度。
3.终压:终压应采用双钢轮压路机或关闭振动的振动压路机碾压不宜少于2
遍,至无明显轮迹为止(终了温度应符合《公路沥青路面施工技术规》(JTGF40-2004 )规要求)。
4.初压和振动碾压要低速进行,以免对热料产生推移、发裂。
碾压
应尽量在摊铺后较高温度下进行,初压最低温度应符合《公路沥青路面施工技术规》(JTGF40-2004 )规要求,温度越高越容易提高路面的平整度和压实度。
5.在碾压期间,压路机不得中途停留、转向或制动。
6.压路机不得停留在温度高于70 C的已经压过的混合料上,同时,应采取有效措施,防止油料、润滑脂、汽油或其它有机杂质在压路机操作或停放期间洒落在路面上。
7.摊铺和碾压过程中,要组织专人进行质量检测控制和缺陷修复。
在压路机压不到的地方,应采用手夯或机夯把混合料充分压实。
(五)接缝的处理
1.纵向接缝应采用一种自动控制接缝机装置,以控制相邻行程间的标高,并做到相邻行程间的标高,并做到相邻行程间可靠的结合。
纵向接缝应是热接缝,并应连续、平行,缝边应垂直并形成直线。
纵向接缝上下层间的错位至少应为
15cm。
2•横缝应与铺筑方向垂直,严禁使用斜接缝。
横缝在相邻的层次和相邻的行程间均应至少错开1米。
横缝应有一条垂直经碾压成良好的边缘。
在下次摊铺前,应在上次行程的末端涂刷适量粘层沥青,并注意设置整平板的高度,为碾压留出适当预留量。
六、温度控制
热拌沥青混合料的施工温度(° C)
聚合物改性沥青混合料的正常施工温度围(° C)。
