钢筋接头直螺纹连接施工工艺标准
钢筋直螺纹施工工艺标准
切割下料 加工螺纹 安装套筒
调头 加工螺纹 安装保护套
做标识 分类堆放 现场安装 质量检验
4.2 操作方法 4.2.1 施工原理
直螺纹接头是利用轧制设备直接在两根同规格、同直径 的钢筋端部轧制出螺纹,然后用一个与之相应规格的套筒 (内含螺纹),将两根钢筋的丝口分别拧入套筒,用扳手旋 紧。钢筋无须切割、墩粗,该法加工工效比墩粗式接头高,
相对上述连接技术,滚压式直螺纹连接不受钢筋材质可 焊性的影响,不受钢筋规格限制,不仅适用于竖向钢筋的连 接,还适用于梁板等水平方向钢筋的连接,也适用于超长密 集排列层次多、量大、面宽的通长粗直径及不允许断开的各 种不同类型构件钢筋的连接,其技术性能优势极为明显。
4.2.3 螺纹加工工艺和施工步骤 为了保证钢筋笼的加工精度,设计了专用的钢筋笼加工
7 使用大扳手,将钢筋与套筒逐个拧紧,完成连接,然后 摆放好,再绑扎成形。
8 滚压式直螺纹连接施工工艺流程如下: 材料检验→加工 机具定位→切割下料→加工螺纹→安装套筒→调头→加工 螺纹→安装保护套→做标识→分类堆放→现场安装→质量 检验。
9 根据施工部位的具体情况,直螺纹套筒可分为正丝套筒 和反丝套筒两种: a:正丝套筒(旋转钢筋拧合的方法):取相 应规格的螺纹套筒,套在钢筋端头,用扳手顺时针旋转套筒 定位,然后取另一根带螺纹的钢筋对准套筒,顺时针旋转钢 筋拧紧为止。b:反丝套筒(旋转套筒拧合的方法):适用于弯 曲钢筋及其他钢筋不能旋转钢筋的相互连接。把待连接的 2 根钢筋的端头分别制成右螺旋纹和左螺旋纹,同时将连接用 的套筒的内部一半加工为右旋内螺纹的双向螺套。安装时把 有右旋螺纹的螺套一端对准有右旋外螺纹的钢筋端头,并旋 进 1~2 牙,把有左旋外螺纹的钢筋对准双向螺套的另一端, 用钢钳转动螺套到既定位置,两端钢筋就会自然拧紧。
钢筋直螺纹机械连接施工工艺标准
钢筋直螺纹机械连接施工工艺标准一、编制依据和适用范围1.1编制依据《钢筋机械连接通用技术规程》(JGJ107—2016);《混凝土结构工程施工质量验收规范》(GB50204-2015);《钢筋混凝土用热轧带肋钢筋》(GB1499.2-2007);《滚轧直螺纹钢筋连接接头》(JG163-2004);《钢筋机械连接用套筒》(JG/T163);《混凝土结构设计规范》(GB50010);《建筑机械使用安全技术规程》(JGJ33-2012)。
1.2适用范围适用于钢筋直螺纹机械连接施工,要求机械连接接头等级全部为Ⅰ级。
二、施工准备2.1技术准备1、熟悉施工图纸,学习有关规范、规程,按规范要求编制钢筋施工方案;2、组织工人学习直螺纹接头的工艺操作、钢筋加工等施工工艺标准;3、检查设备及材料的厂家提供的接头型式检验报告是否符合要求,在正式施工前,完成工艺检验评定;施工过程中,更换钢筋生产厂时,应补充进行工艺检验。
4、凡参与接头施工的操作工人必须参加技术培训,经考核合格后持证上岗。
2.2材料准备1、钢筋:其品种、级别、规格和质量应符合设计要求。
钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。
钢筋进场取样试验合格后方可进行加工。
当加工过程中发生脆断等特殊情况,还需做化学成分检验。
钢筋直径偏差必须在允许范围内,若有过大的偏差,会造成剥肋后直径偏小或不圆整,易出现加工的丝头有秃牙、断牙现象,影响接头的强度。
2、直螺纹连接套:一般采用优质炭素结构钢制成。
表面应有规格标记,并有出厂合格证。
套筒表面无裂纹和其它缺陷,外形尺寸包括套筒内螺纹直径及套筒长度应满足产品设计要求。
进场时,工地试验员进行复检,套筒的材质性能必须与被连接钢筋的性能相匹配。
3、按设计要求放样,检查已加工好的钢筋规格、形状、数量全部正确。
2.3机械设备准备一般需要的机械设备主要有直螺纹套丝机、砂轮切割机、角向磨光机、专业扳手或管钳、力矩扳手、卡尺、环规等,具体设备数量依据现场实际情况确定。
直螺纹套筒连接施工工艺标准
直螺纹套筒连接施工工艺标准展开全文高层建筑施工中,钢筋连接会用到很多的直螺纹套筒连接,那么你知道钢筋直螺纹套筒是怎么连接的吗?本文将按照直螺纹套筒连接的施工工艺及要求做个详细介绍,共分为3块内容介绍:一、滚压直螺纹连接介绍二、直螺纹接头加工、安装及验收要求三、施工现场直螺纹连接常见问题一、滚压直螺纹连接介绍钢筋剥肋滚压直螺纹连接技术就是将待连接钢筋端部的纵肋和横肋用滚丝机采用切削的方法剥掉一部分,然后直接滚轧成普通直螺纹,用特制的直螺纹套筒连接起来,形成钢筋的连接。
该连接方式具有高效、便捷、快速的施工方法和节能降耗、提高效益、连接质量稳定可靠的优点。
直螺纹套筒半成品各种规格套筒二、直螺纹接头加工、安装及验收要求①施工工艺流程:钢筋断料→剥肋滚压螺纹→丝头检验→套丝保护→连接套筒检验→现场连接→接头检验钢筋剥肋滚丝机钢筋螺纹剥肋滚压中滚压成型的钢筋接头②直螺纹套筒接头加工、安装及验收要求1、直螺纹接头加工:1)钢筋端部应切平或镦平后加工螺纹;2)镦头不得有与钢筋轴线相垂直的横向裂缝;3)钢筋丝头长度应满足产品设计要求,具体长度及牙数如下表所示。
钢筋滚丝长度与牙数参数表规格套筒长度滚丝长度牙数16 45±1mm25 1018 50±1mm27.5 1120 55±1mm30 1222 60±1mm32.5 1325 65±1mm35.5 1228 70±1mm38 1332 75±1mm40.5 1436 85±1mm45.5 1540 90±1mm48 16③直螺纹接头安装:1)安装接头时可用管钳扳手拧紧,应使钢筋丝头在套筒中央位置相互顶紧。
标准型接头安装后的外露螺纹不宜超过两倍螺距;2)安装后应用扭力扳手校核拧紧扭矩,拧紧扭矩值应符合下表:钢筋直径(mm)≤1618至20 22至25 28至32 36至40拧紧扭矩(N*m)100 200 260 320 360梁接头安装柱接头安装④、直螺纹接头检验与验收:1)工程中应用钢筋机械接头时,应由该技术提供单位提交有效的型式检验报告。
钢筋滚轧直螺纹连接施工工艺标准(J204-2004)
4.2 钢套筒:原材料选用优质碳素结构钢,符合《优质碳素结构钢》GB/T699—1999 标准的要求。套
筒表面没有裂纹,表面及内螺纹没有严重的锈蚀。
5 施工准备
5.1 主要机具
钢筋直接滚丝机或钢筋剥肋滚丝机、限位挡铁、螺纹环规(通规、止规)、力矩扳手及管钳、
砂轮切割机、直尺、卡具、钢丝刷、钢筋支架等。
6.2 夹持钢筋。利用滚丝机上的设备台钳夹持钢筋,夹持时要注意:
6.2.1 设备必须停止转动,并已在最后端。
6.2.2 台钳在夹紧前必须将钢筋顶紧限位挡铁,否则将影响丝头长度。
6.2.3 挡铁撤走后,不得将钢筋向前移动,否则丝头将过长。
6.2.4 不同规格的钢筋应选用相应的限位挡铁,不得乱用。
*********公司企业标准
*/****
*/**** J204—2004
钢筋滚轧直螺纹连接施工工艺标准
2004-04-18发布 2004-05-01实施
*********公司 发布
*/**** J204—2004
*/**** J204—2004
1 适用范围
............................................................................
5.2 材料准备
5.2.1 钢筋、钢套筒的材质均经过复验符合本标准的材料要求。
5.2.2 钢筋端面平整、与轴线垂直,没有马蹄形或挠曲现象。
5.2.3 钢套筒和钢筋端部清理干净,钢套筒和钢筋规格一致。
5.3 作业条件
5.3.1 参加作业人员已经过培训,并经考核合格。
5.3.2 滚丝机经检查和空车调试合格,其技术参数满足使用要求。
钢筋接头直螺纹连接施工质量标准

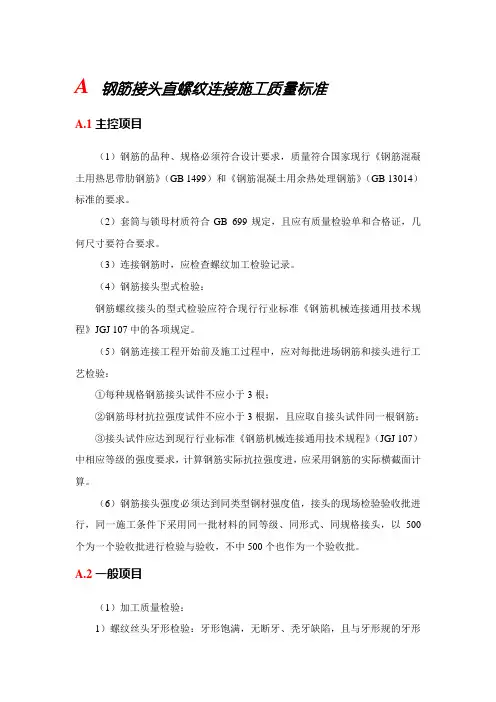

A 钢筋接头直螺纹连接施工质量标准A.1主控项目(1)钢筋的品种、规格必须符合设计要求,质量符合国家现行《钢筋混凝土用热思带肋钢筋》(GB 1499)和《钢筋混凝土用余热处理钢筋》(GB 13014)标准的要求。
(2)套筒与锁母材质符合GB 699规定,且应有质量检验单和合格证,几何尺寸要符合要求。
(3)连接钢筋时,应检查螺纹加工检验记录。
(4)钢筋接头型式检验:钢筋螺纹接头的型式检验应符合现行行业标准《钢筋机械连接通用技术规程》JGJ 107中的各项规定。
(5)钢筋连接工程开始前及施工过程中,应对每批进场钢筋和接头进行工艺检验:①每种规格钢筋接头试件不应小于3根;②钢筋母材抗拉强度试件不应小于3根据,且应取自接头试件同一根钢筋;③接头试件应达到现行行业标准《钢筋机械连接通用技术规程》(JGJ 107)中相应等级的强度要求,计算钢筋实际抗拉强度进,应采用钢筋的实际横截面计算。
(6)钢筋接头强度必须达到同类型钢材强度值,接头的现场检验验收批进行,同一施工条件下采用同一批材料的同等级、同形式、同规格接头,以500个为一个验收批进行检验与验收,不中500个也作为一个验收批。
A.2一般项目(1)加工质量检验:1)螺纹丝头牙形检验:牙形饱满,无断牙、秃牙缺陷,且与牙形规的牙形吻合,牙形表面光洁的为合格品。
2)套筒用专用塞规检验。
(2)随机抽取同规格接头数的10%进行外观检查,应与钢筋连接套筒的规格相匹配,接头丝扣无完整丝扣外露。
(3)现场外观质检抽验数量:梁、柱构件按接头数的15%且每个构件的接头数抽验数不得少于一个接头;基础墙板构件按各自接头数,每100个接头作为一个验收批,不足100个也作为一个验收批。
每批检验3个接头,抽检的接头应全部合格,如有一个接头不合格,则应再检验3个接头,如全部合格,则该批接头为合格;若还有一个不合格,则该验收批接头应逐个检查,对查出的不合格接头应进行补强,如无法补强应弃置不用,并填写质量检查记录。
钢筋直螺纹套筒连接施工工艺标准
钢筋直螺纹套筒连接施工工艺标准1 适用范围钢筋套筒连接,适用于一、2#隧道基坑围护桩的主筋(螺纹筋)的连接。
与钢筋焊接相较,钢筋套筒连接可以加速施工进度、降低作业人员的施工难度,进而保证钢筋主筋间距和钢筋保护层的合格率。
2 工艺流程图说明:本流程图反映的是一个合格的钢筋直螺纹套筒连接施工工艺。
若是某道工序经自检不合格,不能进行下道工序施工。
3 主要技术参数施 工 准 备1、钢筋下料工具检查1、套丝长度检查2、螺纹丝头牙形和螺距钢 筋 下 料1、钢筋原材检验2、套筒检验钢 筋 套 丝钢 筋 连 接下 道 工 序1、套筒与钢筋规格是否一致2、两端钢筋拧进是否3.1 钢筋的连接宜采用机械连接接头。
3.2 受力钢筋的连接街头应设置在内力较小处,并应错开布置。
对焊接接头和机械连接接头,在接头长度区段内,同一根钢筋不得有两个接头。
配置在接头长度区段内的受力钢筋,其接头的截面面积占总截面面积的百分率,应符合表1的规定。
表1 接头长度区段内的受力钢筋接头面积的最大百分率注:1.焊接接头长度区段内是指35d(d为钢筋直径)长度范围内,但不得小于500mm。
2.在同一根钢筋上宜少设接头。
3.3 套筒应符合以下要求:3.3.1 套筒与锁母材料宜采用优质碳素结构钢或合金结构钢,表面无裂纹或其它缺点。
3.3.2 有产品质量合格证。
套管成品分类包装、寄存,未混淆和生锈。
3.3.3 套筒必需为定型产品,严禁擅自加工。
4 工艺要求4.1 支架布置:套丝机主轴中心线与放置在支架上的待加工钢筋中心线维持一致,同时支架的搭设应保证钢筋摆放水平。
4.2 钢筋下料:钢筋下料可采用钢筋切断机、砂轮切割机等下料,不得用气割下料。
钢筋下料时,要求切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,端部不直须调直下料。
4.3 钢筋套丝:检查合格的丝头,及时将其一端戴上塑料保护帽,另一端拧上同规格的连接套筒并拧紧,并按规格堆放整齐待用。
4.4 钢筋连接4.4.1 钢筋连接之前,先回收丝头上的塑料保护帽和套筒端头的塑料密封盖,检查螺纹丝扣是不是完好无损、清洁。
钢筋直螺纹套筒连接施工工艺标准
钢筋直螺纹套筒连接施工工艺标准1 适用范围钢筋套筒连接,适用于1、2#隧道基坑围护桩的主筋(螺纹筋)的连接。
与钢筋焊接相比,钢筋套筒连接可以加快施工进度、降低作业人员的施工难度,进而保证钢筋主筋间距和钢筋保护层的合格率。
2 工艺流程图说明:本流程图反映的是一个合格的钢筋直螺纹套筒连接施工工艺.如果某道工序经自检不合格,不能进行下道工序施工。
3 主要技术参数施 工 准 备1、钢筋下料工具检查2、钢筋下料端面检查 1、套丝长度检查 2、螺纹丝头牙形和螺距钢 筋 下 料1、钢筋原材检验2、套筒检验3、操作人员培训4、加工平台检验钢 筋 套 丝钢 筋 连 接 下 道 工 序1、套筒与钢筋规格是否一致2、两端钢筋拧进是否对称3、接头拧紧扭矩检查3.1 钢筋的连接宜采用机械连接接头。
3.2受力钢筋的连接街头应设置在内力较小处,并应错开布置。
对焊接接头和机械连接接头,在接头长度区段内,同一根钢筋不得有两个接头。
配置在接头长度区段内的受力钢筋,其接头的截面面积占总截面面积的百分率,应符合表1的规定。
表1 接头长度区段内的受力钢筋接头面积的最大百分率注:1。
焊接接头长度区段内是指35d(d为钢筋直径)长度范围内,但不得小于500mm。
2.在同一根钢筋上宜少设接头。
3。
3 套筒应符合以下要求:3.3。
1套筒与锁母材料宜采用优质碳素结构钢或合金结构钢,表面无裂纹或其它缺陷.3。
3。
2 有产品质量合格证。
套管成品分类包装、存放,未混淆和生锈。
3。
3。
3套筒必须为定型产品,严禁私自加工.4工艺要求4。
1支架布置:套丝机主轴中心线与放置在支架上的待加工钢筋中心线保持一致,同时支架的搭设应保证钢筋摆放水平。
4.2 钢筋下料:钢筋下料可采用钢筋切断机、砂轮切割机等下料,不得用气割下料.钢筋下料时,要求切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,端部不直须调直下料。
4.3钢筋套丝:检查合格的丝头,及时将其一端戴上塑料保护帽,另一端拧上同规格的连接套筒并拧紧,并按规格堆放整齐待用.4.4钢筋连接4。
钢筋直螺纹连接方法
钢筋直螺纹连接方法一、操作工艺直螺纹接头是先在施工现场或钢筋加工场用钢筋镦粗机、钢筋切断机、钢筋攻丝机,按钢筋下料单把钢筋的连接端头加工成直螺纹,然后通过直螺纹导向器,用扳手把钢筋和连接套拧紧在一起。
1、钢筋加工下料→钢筋切平头→钢筋镦粗→套丝→用牙形规检查套丝质量→用卡规检查套丝头质量→用直角测量镦粗长度、攻丝长度→做接头试件静力拉伸试验→接头试件合格后做钢筋连接准备工作→实验室做出接头试件试验报告→在钢筋两连接段分别拧上塑料保护帽和按规定的力矩值拧上连接套,以保护直螺纹和方便连接施工→存放备用→用卡规抽检丝头直径,用牙形规抽检丝头牙形。
加工质量合格后填写抽检记录,对不合格的丝头要重新加工。
2、钢筋安装搭设钢筋绑扎架(梁内钢筋)→钢筋就位→回收待连接钢筋上的密封帽和连接套→用手拧上钢筋→拧紧钢筋接头,当两端钢筋按旋合长度接触时外露丝扣不超过1圈即可→质检人员验收钢筋连接质量→作好钢筋接头的抽检记录→填好钢筋接头隐检记录二、主要施工方法根据待接钢筋转动的难易情况,现场可分别采用以下四种连接方法:1、连接钢筋易于转动的情况:先将导向连接器旋入已安装固定好的钢筋一端螺纹处,再旋入另一端的连接钢筋,最后用扳手拧紧。
2、连接钢筋又长又重难于转动的情况:此时连接钢筋端部应加长螺纹,先将导向连接器旋入连接钢筋上,直至加长螺纹的尽头,再反向旋入固定钢筋。
3、两侧钢筋均不能转动的情况:先将锁紧螺母(构造上相当于1/5∽1/4导向连接器套筒长)和套筒全长旋入有加长螺纹一侧的钢筋上,然后将两侧钢筋对接,反向旋转导向连接器套筒,套住另一端钢筋,最后反向旋转锁紧螺母并锁紧套筒。
4、连接钢筋不允许旋转但可以直线移动的情况:组装时只需旋转导向连接器套筒即可。
三、质量标准1、原材料(1)本工程直螺纹导向钢筋连接器,采用30∽40#优质碳素钢。
(2)加工螺纹用冷却液必须用水渗性切削冷却润滑液,不准用机油润滑。
(3)导向连接器的加工截面应与轴线垂直,端头不得翘曲,其内螺纹必须与标准螺纹规格相吻合。
钢筋丝扣规范
钢筋丝扣规范篇一:钢筋直螺纹连接工艺标准及验收规范钢筋直螺纹连接工艺标准及验收规范 1 适用范围本工艺标准适用于工业与民用建筑中全现浇混凝土的钢筋程,主要是将Φ16~Φ40钢筋端部滚压成螺纹并用连接套筒将两根钢筋连接成一体的钢筋接头。
2 施工准备2.1 材料2.1.1 钢筋:品种、规格、外观必须符合设计要求,应有出厂证明、试验报告单。
2.1.2 直螺纹连接套筒用45号优质碳素结构钢或其他经试验确认符合要求的钢材。
套筒表面应有规格标记。
2.2 设备机具2.2.1 机械设备:GHG-40型直螺纹套丝机、砂轮切割机、角向磨光机、台式砂轮等。
2.2.2 主要工具:力矩扳手、量规(牙形规、卡规、直螺纹塞规)等。
2.3 作业条件2.3.1 参加接头施工的操作人员已经过技术培训、考核合格,可持证上岗。
2.3.2 直螺纹套丝机等机械设备经维修试用,测力扳手经校验,可满足施工要求。
2.3.3 螺纹套及钢筋端头已清理、除锈、去污,按规格尺寸加工,存放备用。
2.4 技术准备2.4.1钢筋应先调直再加工,切口端面宜与钢筋轴线垂直,端头弯曲、马蹄严重的应切去,不得用气割下料。
2.4.2检验合格的丝头应加以保护,在其端头加带保护帽或用套筒拧紧,按规格分类堆放整齐。
2.5 现场连接施工2.5.1 连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净、完好无损。
2.5.2采用预埋接头时,连接套筒的位置、规格和数量应符合设计要求。
带连接套筒的钢筋应固定牢,连接套筒的外露端应有保护盖。
2.5.3滚压直螺纹接头应使用管钳和力矩扳手进行施工,将两个钢筋丝头在套筒中间位置相互顶紧,接头拧紧力矩应符合表2.5.3的规定。
力矩扳手的精度为±5%。
3 施工操作工艺3.1 工艺规程3.1.1 直螺纹连接套连接钢筋施工工艺。
钢筋预加工在钢筋加工棚进行,其施工程序是:钢筋除锈调直钢筋端头切平(与钢筋轴线垂直)下料磨光毛刺、缝边将钢筋端头送入套丝机卡盘开口内车出丝头测量和检验丝头质量合格的按规定力矩值拧上直螺纹连接套,在两端分别拧上塑料保护套编号、成捆分类、堆放备用3.2 工艺操作方法:施工现场钢筋安装连接程序是:钢筋就位回收待连接钢筋上的保护帽拧上钢筋,首尾对接拧入连接套按直螺纹连接的力矩扭紧钢筋接头,直到力矩扳手发出响声为止用油漆在接好的钢筋上标记质检人员按规定力矩值检查钢筋连接质量,力矩扳手发出响声为合格接头做钢筋接头的抽检记录3.3 常用接头连接方法有三种:3.3.1 同径或异径普通接头系分别用力矩扳手将下钢筋与连接套、连接套与上钢筋拧到规定的力矩。
钢筋接头直螺纹连接施工工艺标准
钢筋接头直螺纹连接施工工艺标准1 基本规定1.1 采用螺纹套筒连接的钢筋接头,其设置在同一构件中纵向受力钢筋的接头相互错开。
钢筋机械连接区段长度应按35d计算(d为被连接钢筋中的较大直径)。
在同一连接区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率(以下简称百分率),应符合下列规定:(1)接头宜设置在结构构件受拉钢筋应力较小部位,当需要在高应力部位设置接头时,在同一连接区段内Ⅱ级接头的接头百分率不应大于50%;Ⅰ级接头的接头百分率可不受限制。
(2)接头宜避开有抗震设防要求的框架的梁端、柱端箍筋加密区;当无法避开时,应采用Ⅰ级或Ⅱ级接头,且接头百分率不应大于50%。
(3)受拉钢筋应力较小部位或纵向受压钢筋,接头百分率可不受限制。
(4)对直接承受力荷载的结构构件,接头百分率不应大于50%。
1.2 接头端头距钢筋弯曲点不得小于钢筋直径的10倍。
1.3 不同直径钢筋连接时,一次连接钢筋直径规格不宜超过二级。
2 施工准备2.1 技术准备(1)凡参与接头施工的操作人员必须参加技术培训,经考核合格后持证上岗。
(2)核对有编号的钢筋加工单与成品数量;(3)做好技术交底。
2.2 材料准备(1)材料的品种规格:套筒的规格、型号以及钢筋的品种、规格必须符合设计要求。
(2)质量要求:1)钢筋质量要求:①钢筋应符合国家标准《钢筋混凝土用热轧带肋钢筋》(GB 1499)《钢筋混凝土用余热处理钢筋》(GB 13014)的要求,有原材质、复试报告和出厂合格证;②钢筋应先调直再下料,并宜用切断机和砂轮片切断,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料。
2)套筒与锁母材料质量要求:①套筒与锁母材料采用优质碳素结构钢或合金结构钢,其材质应GB 699规定;②成品螺纹连接套应有产品合格证;两端螺纹孔应有保护盖;套筒表面应有规格标记。
2.3 主要机具切割机、钢筋滚压直螺纹成型机、普通扳手及量规(牙形规、环规、塞规)。
钢筋直螺纹机械连接施工工艺标准
钢筋直螺纹机械连接施⼯⼯艺标准钢筋直螺纹机械连接施⼯⼯艺标准⼀、编制依据和适⽤范围1.1编制依据《钢筋机械连接通⽤技术规程》(JGJ107—2016);《混凝⼟结构⼯程施⼯质量验收规范》(GB50204-2015);《钢筋混凝⼟⽤热轧带肋钢筋》(GB1499.2-2007);《滚轧直螺纹钢筋连接接头》(JG163-2004);《钢筋机械连接⽤套筒》(JG/T163);《混凝⼟结构设计规范》(GB50010);《建筑机械使⽤安全技术规程》(JGJ33-2012)。
1.2适⽤范围适⽤于钢筋直螺纹机械连接施⼯,要求机械连接接头等级全部为Ⅰ级。
⼆、施⼯准备2.1技术准备1、熟悉施⼯图纸,学习有关规范、规程,按规范要求编制钢筋施⼯⽅案;2、组织⼯⼈学习直螺纹接头的⼯艺操作、钢筋加⼯等施⼯⼯艺标准;3、检查设备及材料的⼚家提供的接头型式检验报告是否符合要求,在正式施⼯前,完成⼯艺检验评定;施⼯过程中,更换钢筋⽣产⼚时,应补充进⾏⼯艺检验。
4、凡参与接头施⼯的操作⼯⼈必须参加技术培训,经考核合格后持证上岗。
2.2材料准备1、钢筋:其品种、级别、规格和质量应符合设计要求。
钢筋应平直、⽆损伤,表⾯不得有裂纹、油污、颗粒状或⽚状⽼锈。
钢筋进场取样试验合格后⽅可进⾏加⼯。
当加⼯过程中发⽣脆断等特殊情况,还需做化学成分检验。
钢筋直径偏差必须在允许范围内,若有过⼤的偏差,会造成剥肋后直径偏⼩或不圆整,易出现加⼯的丝头有秃⽛、断⽛现象,影响接头的强度。
2、直螺纹连接套:⼀般采⽤优质炭素结构钢制成。
表⾯应有规格标记,并有出⼚合格证。
套筒表⾯⽆裂纹和其它缺陷,外形尺⼨包括套筒内螺纹直径及套筒长度应满⾜产品设计要求。
进场时,⼯地试验员进⾏复检,套筒的材质性能必须与被连接钢筋的性能相匹配。
3、按设计要求放样,检查已加⼯好的钢筋规格、形状、数量全部正确。
2.3机械设备准备⼀般需要的机械设备主要有直螺纹套丝机、砂轮切割机、⾓向磨光机、专业扳⼿或管钳、⼒矩扳⼿、卡尺、环规等,具体设备数量依据现场实际情况确定。
钢筋滚轧直螺纹加工及连接施工工艺标准
钢筋滚轧直螺纹加工及连接施工工艺标准施工操作工艺1.1工艺流程图1.1-1钢筋丝头加工工艺流程图图1.1-2钢筋连接工艺流程图1.2 操作方法1.2.1 钢筋端面平头、就位平头的目的是让钢筋端面与母材轴线方向垂直,宜采用砂轮切割机或其他专用切断设备,严禁气割。
平头前先调直钢筋,平头后钢筋端面要与轴线垂直,端头无弯曲、马蹄状。
夹持钢筋,利用滚丝机上的设备台钳夹持钢筋,夹持时要注意:设备必须停止转动,并已在最后端。
台钳在夹紧前必须将钢筋顶紧限位挡铁,否则将影响丝头长度。
挡铁撤走后,不得将钢筋向前移动,否则丝头将过长。
不同规格的钢筋选用相应的限位挡铁,不得乱用。
面对滚丝头方向,滚丝头顺时针方向旋转为反转,用于加工反丝螺纹;滚丝头逆时针方向旋转为正转,用于加工普通型螺纹,开机后要注意滚丝头旋转方向与所加工的丝头形式是否一致。
另外,普通型螺纹与反丝螺纹各有专用滚丝头,应由厂家驻场人员进行调整,严禁混用。
1.2.2剥肋滚轧螺纹加工丝头前,按钢筋规格所需的调试棒调整好滚丝头内孔最小尺寸。
按钢筋规格选用涨刀环,并调整好直径尺寸。
调整挡块及滚轧行程开关位置,保证剥肋及滚轧螺纹的长度为套筒长度的1/2。
加工丝头时,采用水溶性切削液,严禁用机油作切削液或不加切削液。
当气温低于O℃时,掺入15%~20%亚硝酸钠。
操作前切削液应已循环充分,在滚丝头出水口未出水时不可进行加工。
操作前应对设备进行试运行,一切正常后方可开始操作。
若采用直接滚轧直螺纹工艺时,应使用钢筋直接滚丝机。
可在台钳夹紧、切削液已循环充分后,开始扳动进给手柄,使滚丝头进入滚丝位置。
刚开始,进给要舒缓平稳,在滚丝头进入钢筋端部后,丝头自动进给滚丝,即可松开手柄,由设备自行完成操作。
漆轧到设定长度后,限位开关断电,设备自动停机并延时反转,将螺纹钢筋退出滚丝头,扳动进给手柄后退,减速机退到极限位置,停机。
然后移开台钳,取出钢筋,完成螺纹的加工。
若采用剥肋滚轧直螺纹工艺时,使用钢筋剥肋滚丝机,先剥肋,后滚丝。
直螺纹钢筋接头工艺标准
直螺纹钢筋接头工艺标准4-17 直螺纹钢筋接头工艺标准(417-1996)1 范围本工艺标准适用于工业与民用建筑现浇钢筋混凝土结构中直径16~40mm的热轧Ⅱ、Ⅲ级同级钢筋的同径或异径钢筋的连接。
所连接钢筋直径之差不宜超过9mm。
采用直螺纹钢筋接头应经设计人员同意。
2施工准备2.1 材料及主要机具:2.1.1 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告单。
2.1.2 连接套应符合以下要求:2.1.2.1 有明显的规格标记(如32或32)。
2.1.2.2 锥孔用塑料密封盖封住。
2.1.2.3 同径或异径连接套尺寸在表4-25的规定范围。
连接套规格尺寸表表4-25连接套规格标记外径不小于(mm)长度不小于(mm)16、16 25-0.565-0.5 18、18 28-0.575-0.5 20、20 30-0.585-0.5 22、22 32-0.595-0.5 25、25 35-0.595-0.5 28、28 39-0.5105-0.532、32 44-0.5115-0.52.1.2.4 直螺纹塞规拧入连接套后,连接套的大端边缘应在直螺纹塞规大端的缺口范围内(图4-36)。
2.1.2.5 有产品合格证。
2.1.2.6 连接套应分类包装存放,不得混淆和锈蚀。
2.1.3 主要机具:2.1.3.1 钢筋套丝机:型号为SZ-50A,或其它可套制直径16mm及以上的Ⅱ、Ⅲ级钢筋的套丝机。
3.1.3.2 量规:量规包括牙形规、卡规和直形螺纹塞规。
牙形规是用来检查钢筋连接端的直螺纹牙形加工质量的量规。
卡规是用来检查钢筋连接端的直螺纹小端直径的量规。
直螺纹塞规是用来检查直螺纹连接套的加工质量的量规。
2.1.3.3 力矩板手:力矩扳手必须经计量管理部门批准,有制造计量器具许可证的生产厂生产的产品。
力矩扳手需定期经计量管理部门批准生产的扭力仪检定,检定合格后方准使用。
检定期限每半年一次,且新开工工程必须先进行检定方可使用。
钢筋镦粗直螺纹连接工艺标准(519-2007)
5-19 钢筋镦粗直螺纹连接工艺标准(519-2007)1 适用范围本工艺标准适于现浇钢筋混凝土结构中钢筋直径为16~40mm 的热轧HRB335,HRB400级竖向或水平钢筋的连接施工。
标准型套筒用于正常情况下连接钢筋。
加长型套筒用于转动钢筋较困难的场合,通过转动套筒连接钢筋,扩口型套筒用于钢筋较困难对中的场合。
异径型套筒用于连接不同直径的钢筋。
正反丝扣型套筒用于两端钢筋均不能转动而要求调节轴向长度的场合。
加锁母型套筒用于钢筋完全不能转动,通过转动套筒连接钢筋,用索姆锁定套筒。
2 施工准备2.1材料要求2.1.1 钢筋:钢筋的级别(牌号)、直径必须符合设计要求及《钢筋混凝土用钢第2部分热轧带肋钢筋》GB1499.2-2007标准、《钢筋混凝土用余热处理钢筋》GB13014的要求,应有出厂证明及复试报告。
钢筋应平直、无损伤:表面没有裂纹、颗粒状或片状老锈。
2.1.2 钢套筒:对HRB335级钢筋,采用45号优质碳素钢;对HRB400级钢筋,采用45号经调质处理或用其性能不能低于HRB400钢筋性能的其他钢种,应符合《优质碳素结构钢》GB/T699标准及JGH107的有关规定,应有厂家提供的对应型式检验报告和质量证明资料。
套筒表面没有裂纹,螺牙饱满,无其他缺陷。
2.2主要机具钢筋镦粗机、钢筋套丝机、螺纹环规(通规、止规)、专用扳手及管钳、砂轮切割机、钢筋切断机、直尺、卡具、钢丝刷、钢筋支架、镦粗模具等。
2.3作业条件2.3.1操作工人(包括套丝的工人)必须经专门培训,并经考试合格后持证上岗。
2.3.2钢筋镦粗机、套丝机经检查和空车调试合格,运转正常,其技术参数满足使用要求。
2.3.3模具已具备,确认模具上有相对应的需镦粗钢筋规格标记,满足钢筋镦粗要求。
2.3.4接头位置符合设计要求及施工规范的规定。
2.3.5 镦粗直螺纹套筒外观检查合格。
3 操作工艺3.1工艺流程钢筋下料→冷镦扩粗→切削螺纹→丝头检验→戴塑料保护帽→运送至现场→钢筋接头工艺检验→连接施工→→质量检查3.2钢筋下料钢筋下料时,应采用砂轮切割机,切口的端面应与轴线垂直,不得有马蹄形或挠曲。
钢筋直螺纹连接工艺标准及验收规范
钢筋直螺纹连接工艺标准及验收规范1 适用范围本工艺标准适用于工业与民用建筑中全现浇混凝土的钢筋程,主要是将Φ16~Φ40钢筋端部滚压成螺纹并用连接套筒将两根钢筋连接成一体的钢筋接头。
2 施工准备材料2.1.1钢筋:品种、规格、外观必须符合设计要求,应有出厂证明、试验报告单。
2.1.2直螺纹连接套筒用45号优质碳素结构钢或其他经试验确认符合要求的钢材。
套筒表面应有规格标记。
设备机具2.2.1机械设备:GHG-40型直螺纹套丝机、砂轮切割机、角向磨光机、台式砂轮等。
2.2.2主要工具:力矩扳手、量规(牙形规、卡规、直螺纹塞规)等。
作业条件2.3.1 参加接头施工的操作人员已经过技术培训、考核合格,可持证上岗。
2.3.2直螺纹套丝机等机械设备经维修试用,测力扳手经校验,可满足施工要求。
2.3.3螺纹套及钢筋端头已清理、除锈、去污,按规格尺寸加工,存放备用。
技术准备2.4.1钢筋应先调直再加工,切口端面宜与钢筋轴线垂直,端头弯曲、马蹄严重的应切去,不得用气割下料。
2.4.2检验合格的丝头应加以保护,在其端头加带保护帽或用套筒拧紧,按规格分类堆放整齐。
现场连接施工2.5.1 连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净、完好无损。
2.5.2采用预埋接头时,连接套筒的位置、规格和数量应符合设计要求。
带连接套筒的钢筋应固定牢,连接套筒的外露端应有保护盖。
2.5.3表2.5.3接头拧紧力矩2.5.4经拧紧后的滚压直螺纹接头应作出标记,单边外露丝扣长度不应超过2P。
3 施工操作工艺工艺规程3.1.1直螺纹连接套连接钢筋施工工艺。
钢筋预加工在钢筋加工棚进行,其施工程序是:钢筋除锈调直钢筋端头切平(与钢筋轴线垂直)下料磨光毛刺、缝边将钢筋端头送入套丝机卡盘开口内车出丝头测量和检验丝头质量合格的按规定力矩值拧上直螺纹连接套,在两端分别拧上塑料保护套编号、成捆分类、堆放备用工艺操作方法:施工现场钢筋安装连接程序是:钢筋就位回收待连接钢筋上的保护帽拧上钢筋,首尾对接拧入连接套按直螺纹连接的力矩扭紧钢筋接头,直到力矩扳手发出响声为止用油漆在接好的钢筋上标记质检人员按规定力矩值检查钢筋连接质量,力矩扳手发出响声为合格接头做钢筋接头的抽检记录常用接头连接方法有三种:3.3.1同径或异径普通接头系分别用力矩扳手将下钢筋与连接套、连接套与上钢筋拧到规定的力矩。
钢筋直螺纹连接工艺标准及验收规范
钢筋直螺纹连接工艺标准及验收规范1 适用范围本工艺标准适用于工业与民用建筑中全现浇混凝土的钢筋程,主要是将Φ16~Φ40钢筋端部滚压成螺纹并用连接套筒将两根钢筋连接成一体的钢筋接头。
2 施工准备2.1材料2.1.1钢筋:品种、规格、外观必须符合设计要求,应有出厂证明、试验报告单。
2.1.2直螺纹连接套筒用45号优质碳素结构钢或其他经试验确认符合要求的钢材。
套筒表面应有规格标记。
2.2 设备机具2.2.1机械设备:GHG-40型直螺纹套丝机、砂轮切割机、角向磨光机、台式砂轮等。
2.2.2主要工具:力矩扳手、量规(牙形规、卡规、直螺纹塞规)等。
2.3 作业条件2.3.1 参加接头施工的操作人员已经过技术培训、考核合格,可持证上岗。
2.3.2直螺纹套丝机等机械设备经维修试用,测力扳手经校验,可满足施工要求。
2.3.3螺纹套及钢筋端头已清理、除锈、去污,按规格尺寸加工,存放备用。
2.4 技术准备2.4.1钢筋应先调直再加工,切口端面宜与钢筋轴线垂直,端头弯曲、马蹄严重的应切去,不得用气割下料。
2.4.2检验合格的丝头应加以保护,在其端头加带保护帽或用套筒拧紧,按规格分类堆放整齐。
2.5 现场连接施工2.5.1 连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净、完好无损。
2.5.2采用预埋接头时,连接套筒的位置、规格和数量应符合设计要求。
带连接套筒的钢筋应固定牢,连接套筒的外露端应有保护盖。
2.5.3滚压直螺纹接头应使用管钳和力矩扳手进行施工,将两个钢筋丝头在套筒中间位置相互顶紧,接头拧紧力矩应符合表2.5.3的规定。
力矩扳手的精度为±5%。
3 施工操作工艺3.1 工艺规程3.1.1直螺纹连接套连接钢筋施工工艺。
钢筋预加工在钢筋加工棚进行,其施工程序是:钢筋除锈调直钢筋端头切平(与钢筋轴线垂直)下料磨光毛刺、缝边将钢筋端头送入套丝机卡盘开口内车出丝头测量和检验丝头质量合格的按规定力矩值拧上直螺纹连接套,在两端分别拧上塑料保护套编号、成捆分类、堆放备用3.2 工艺操作方法:施工现场钢筋安装连接程序是:钢筋就位回收待连接钢筋上的保护帽拧上钢筋,首尾对接拧入连接套按直螺纹连接的力矩扭紧钢筋接头,直到力矩扳手发出响声为止用油漆在接好的钢筋上标记质检人员按规定力矩值检查钢筋连接质量,力矩扳手发出响声为合格接头做钢筋接头的抽检记录3.3 常用接头连接方法有三种:3.3.1同径或异径普通接头系分别用力矩扳手将下钢筋与连接套、连接套与上钢筋拧到规定的力矩。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋接头直螺纹连接施工工艺标准GXEJ/QB11-2004适用范围:本标准适用于工业与民用建筑承受动荷作用及各抗震等级的钢筋混凝土结构中直径为20~50mm 的HRB335、HRB400级 (Ⅱ、Ⅲ级)钢筋的连接,尤其适用于要求发挥钢筋强度和延性的重要结构。
钢筋接头直螺纹连接包括钢筋冷墩直螺纹连接、钢筋滚压直螺纹连接以及钢筋刹肋滚压直螺纹连接三种。
一、材料准备(1) 材料的品种规格:套筒的规格、型号以及钢筋的品种、规格必须符合设计要求。
(2) 质量要求:1) 钢筋质量要求:①钢筋应符合国家标准《钢筋混凝土用热轧带肋钢筋》(GB 1499)和《钢筋混凝土用余热处理钢筋》(GB 13014)的要求,有原材质、复试报告和出厂合格证;②钢筋应先调直再下料,并宜用切断机和砂轮片切断,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料。
2) 套筒与锁母材料质量要求:①套筒与锁母材料应采用优质碳素结构钢或合金结构钢,其材质应符合GB 699规定;②成品螺纹连接套应有产品合格证;两端螺纹孔应有保护盖;套筒表面应有规格标记。
二、主要机具切割机、钢筋滚压直螺纹成型机、普通扳手及量规(牙形规、环规、塞规)。
三、作业条件(1) 钢筋端头螺纹已加工完毕,检查合格,且已具备现场钢筋连接条件;(2) 钢筋连接用的套筒已检查合格,进入现场挂牌整齐码放;(3) 布筋图及施工穿筋顺序等已进行技术交底。
四、操作工艺(1) 钢筋滚压直螺纹连接钢筋滚压直螺纹连接,是采用专门的滚压机床对钢筋端部进行滚压,螺纹一次成型。
钢筋通过滚压螺纹,螺纹底部的材料没有被切削掉,而是被挤出来,加大了原有的直径。
螺纹经滚压后材质发生硬化,强度约提高6%~8%,使螺纹对母材的削弱大力减少,其抗拉强度是母材实际抗拉强度的97%~100% ,强度性能十分稳定。
1) 加工要求钢筋同径连接的加工要求,见表11-1。
钢筋同径连接左右旋加工要求,见表11-2。
2) 套筒质量要求①连接套表面无裂纹,螺牙饱满,无其他缺陷。
②牙型规检查合格,用直螺纹塞规检查其尺寸精度。
③各种型号和规格的连接套外表面,必须有明显的钢筋级别及规格标记。
若连接套为异径的则应在两端分别作出相应的钢筋级别和直径。
④连接套两端头的孔必须用塑料盖封上,以保持内部洁净,干燥防锈。
3) 直螺纹量规技术要求牙型规、螺纹卡和直螺纹塞规,采用工具钢T9(GB 1298—86)制成,其化学成分和硬度见表11-4。
(2 )工艺操作要点1) 钢筋螺纹加工①加工钢筋螺纹的丝头、牙形、螺距等必须与连接套牙形、螺距一致,且经配套的量规检验合格。
②加工钢筋螺纹时,应采用水溶性切削润滑液;当气温低于0℃时,应掺入15%~20%亚硝酸钠,不得用机油作润滑液或不加润滑液套丝。
③操作工人应逐个检查钢筋丝头的外观质量并做出操作者标记。
④经自检合格的钢筋丝头,应对每种规格加工批量随机抽检10%,且不少于10个,并参照表11-5 填写钢筋螺纹加工检验记录,如有一个丝头不合格,即应对该加工批全数检查,不合格丝头应重加工,经再次检验合格方可使用。
2、牙形合格、公差尺寸合格的打“∨”否则打“×”。
检查单位:检查人员:日期:负责人:⑤已检验合格的丝头,应加以保护戴上保护帽,并按规格分类堆放整齐待用。
2) 钢筋连接①连接钢筋时,钢筋规格和连接套的规格应一致,钢筋螺纹的型式、螺距、螺纹外径应与连接套匹配。
并确保钢筋和连接套的丝扣干净,完好无损。
②连接钢筋时应对准轴线将钢筋拧入连接套。
③接头拼接完成后,应使两个丝头在套筒中央位置互相顶紧,套筒每端不得有一扣以上的完整丝扣外露,加长型接头的外露丝扣数不受限制,但应有明显标记,以检查进入套筒的丝头长度是否满足要求。
④接头分类:标准型接头、异径型类接头、加锁母型接头、正反丝扣型接头。
(3) 钢筋剥肋滚压直螺纹连接钢筋剥肋滚压直螺纹连接与钢筋滚压直螺纹连接操作工艺基本相同,唯一区别是钢筋剥肋滚压直螺纹连接增加了钢筋剥肋工序。
五、质量标准1、主控项目(1) 钢筋的品种、规格必须符合设计要求,质量符合国家现行《钢筋混凝上用热轧带肋钢筋》(GB 1499)和《钢筋混凝土用余热处理钢筋》(GB 13014)标准的要求。
(2) 套筒与锁母材质应符合GB 699规定,且应有质量检验单和合格证,几何尺寸要符合要求。
(3) 连接钢筋时,应检查螺纹加工检验记录。
(4) 钢筋接头型式检验:钢筋螺纹接头的型式检验应符合现行行业标准《钢筋机械连接通用技术规程》JGJ 107中的各项规定。
(5) 钢筋连接工程开始前及施工过程中,应对每批进场钢筋和接头进行工艺检验:①每种规格钢筋接头试件不应少于3根;②钢筋母材抗拉强度试件不应少于3根,且应取自接头试件的同一根钢筋;③接头试件应达到现行行业标准《钢筋机械连接通用技术规程》 (JGJ 107)中相应等级的强度要求,计算钢筋实际抗拉强度时,应采用钢筋的实际横截面积计算。
(6) 钢筋接头强度必须达到同类型钢材强度值,接头的现场检验按验收批进行,同一施工条件下采用同一批材料的同等级。
同形式。
同规格接头,以500个为一个验收批进行检验与验收,不足500个也作为一个验收批。
2、一般项目(1) 加工质量检验:1) 螺纹丝头牙形检验:牙形饱满,无断牙、秃牙缺陷,且与牙形规的牙形吻合,牙形表面光洁的为合格品。
2) 套筒用专用塞规检验。
(2) 随机抽取同规格接头数的10%进行外观检查,应与钢筋连接套筒的规格相匹配,接头丝扣无完整丝扣外露。
(3) 现场外观质检抽验数量:梁、柱构件按接头数的15%且每个构件的接头数抽验数不得少于一个接头;基础墙板构件按各自接头数,每100个接头作为一个验收批,不足100个也作为一个验收批。
每批检验3个接头,抽检的接头应全部合格,如有一个接头不合格,则应再检验3个接头,如全部合格,则该批接头为合格;若还有一个不合格,则该验收批接头应逐个检查,对查出的不合格接头应进行补强,如无法补强应弃置不用,并填写质量检查记录。
(4) 对接头的抗拉强度试验每一验收批应在工程结构中随机截取3个接头试件做抗拉强度试验。
按设计要求的接头等级进行评定,如有1个试件的强度不符合要求,应再取6个试件进行复检,复检中如仍有一个试件的强度不符合要求,则该验收批评为不合格。
并填写接头拉伸试验报告单。
(5) 在现场连续10个验收批抽样试件抗拉强度试验1次合格率为100%时,验收批接头数量可扩大一倍。
六、成品保护1、各种规格和型号的套筒外表面,必须有明显的钢筋级别及规格标记。
2、钢筋螺纹保护帽要堆放整,不准随意乱扔。
3、连接钢筋的钢套筒必须用塑料盖封上,以保持内部洁净、干燥、防锈。
4、钢筋直螺纹加工经检验合格后,应戴上保护帽或拧上套筒,以防碰伤和生锈。
5、已连接好套筒的钢筋接头不得随意抛砸。
七、安全环保措施1、不准硬拉电线或高压油管。
2、高压油管不得打死弯。
3、参加钢筋直螺纹连接施工的人员必须培训、考核、持上岗证。
4、作业人员必须遵守施工现场安全作业有关规定。
墩粗直螺纹钢筋连接技术(2006-07-26 09:23:32)转载墩粗直螺纹钢筋连接技术摘要:钢筋等强直螺纹连接技术是我国近期开发成功的新一代钢筋机械连接技术,它利用冷镦头机先将钢筋端部镦粗,然后再利用专用机床对镦粗段进行套丝,利用带内螺纹的连接套筒将两根钢筋连接起来。
这种技术综合了套筒挤压连接和锥螺纹连接的优点,具有接头强度高,质量稳定、施工方便、连接速度快、应用范围广、综合经济效益好等优点。
关键词:施工技术钢筋等强直螺纹连接技术是我国近期开发成功的新一代钢筋机械连接技术,它利用冷镦头机先将钢筋端部镦粗,然后再利用专用机床对镦粗段进行套丝,利用带内螺纹的连接套筒将两根钢筋连接起来。
这种技术综合了套筒挤压连接和锥螺纹连接的优点,具有接头强度高,质量稳定、施工方便、连接速度快、应用范围广、综合经济效益好等优点。
避免了锥螺纹因套丝而削弱其截面积,从而确保接头能充分发挥母材的强度—即钢筋等强技术效应;同时该技术克服了锥螺纹接头质量可靠性差的缺点。
1.施工准备(1)材料要求钢材应具有出厂合格证和力学性能检验报告,其结果均应满足现行规范和设计要求。
连接套筒应有出厂合格证,套筒和锁母宜使用优质碳素钢或低合金结构钢。
其抗拉值应大于被连接钢筋的受拉承载力标准值的1.2 倍,套筒表面应注明被连接钢筋的直径和型号,在运输、储存时应做好防锈、防污工作。
(2)翻样根据设计图纸,按该工程层高,及时调整好切断钢筋的长度,确定下料长度,以免接头过于集中而影响操作,并将接头位置安装在受力较小的区段。
2.施工工艺(1)工艺原理镦粗直螺纹工艺是先利用冷镦机将钢筋端部镦粗,再用套丝机在钢筋端部的镦粗段上加工直螺纹,然后用连接套筒将两根钢筋对接。
由于钢筋端部冷镦后,不仅截面加大;而且强度也有提高。
加之,钢筋端部加工直螺纹后,其螺纹底部的最小直径,应不小于钢筋母材的直径。
因此,该接头可与钢筋母材等强。
(2)工艺流程等直螺纹钢筋连接的工艺流程为:钢筋下料→液压镦粗→加工螺纹→安装套筒→加工螺纹→液压镦粗→钢筋调头→安装塑料防护套→做好标记→现场安装。
(3)切割下料加工使用的钢筋端部必须调直,要求切口的断面与钢筋轴线垂直,因引只有使用砂轮切割机下料,其长度按配料长度进行切割。
(4)液压镦粗钢筋镦粗用的镦粗机能自动实现对中、夹紧、镦粗等工序,每次镦头所需时间约为30~40s,每台班约镦500~600 个,镦头操作十分简单。
镦粗机重量仅380kg,便于运到现场加工。
正式加工前应根据钢筋直径和油压机的性能以及镦粗后的外形效果,经试验确定适当的镦粗的压力。
在操作中要注意保证镦粗头与钢筋轴线的夹角不得大于4°。
钢筋镦粗后应认真检查,凡发现出现与钢筋轴线垂直的横向裂缝等情况时,应及时割除,重新镦粗,但不允许将原有镦粗的钢筋再次作镦粗处理。
镦粗头外形尺寸应符合国家相应规范要求。
(5)螺纹加工将检查合格的镦粗钢筋在专用套丝机床上逐个加工螺纹,且一一与相配的套筒相匹配检查,检查合格的就进入下道工序,凡发现有有合格的螺纹一律切除。
为了保证安装和运输过程中损坏或操作螺纹,故应及时用套筒或塑料帽加以保护。
(6)钢筋连接连接套筒在工厂按设计规格及精度预制好后装箱待用。
在现场用连接套筒对接钢筋,利用普通扳手拧紧即可。
在操作时应注意施紧的程度,一般来说,钢筋接头无一扣以上的完整丝扣外露就可认为已旋紧了。
3.制作工艺要求(1)钢筋下料时,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,端部不直应调直后下料。
(2)镦粗头不得有与钢筋轴线直垂直的横向表面裂纹。
(3)镦粗头的基圆直径d1 应大于丝头螺纹外径,长度L 应大于1/2 套筒长度,过渡段坡度应≤1:3.(4)不合格的粗镦头应切去重新镦粗,不得对镦粗头进行二次镦粗剥肋滚轧直螺纹钢筋连接技术交底(2006-07-29 08:53:07)转载技术交底年月日工程名称报抄部门内容:钢筋直螺纹加工、连接主要注意事项详见《滚轧直螺纹钢筋连接生产操作规定》以及《滚轧直螺纹钢筋连接接头JG 163-2004》1.翻样1.在钢筋施工,有许多钢筋需要弯拐,并且要求弯拐的角度和方向,为满足此要求有以下两种方案:⑴正反扣型将带拐钢筋的一端,在滚丝时加工成反丝连接时使用正反丝扣型套筒;⑵加长锁母型将带拐钢筋的一端丝头加工成加长丝(具体长度为套筒长度+锁母厚度+ 2mm)连接时需要用锁母。
