监理巡视检查记录表

监理巡视检查记录表

巡视检查记录表工程名称:深圳市*******工程**标段编旦号:巡视工程部位或工序:**栋主体工程钢筋及混凝土施工施工单位:*******工程有限公司⑥电渣压力焊工(龙** 083122***4500**56 );以上所有操作证均在使用期内;(3)现场施工人员有钢筋工38人、木工20人。

3、施工机械大型机械设备D*栋南侧偏西位置3号塔吊一台;D*栋西侧施工电基础已经施工完毕,现在还未安装;钢筋加工场有电动直螺纹套丝机(型号:HGS-40 2台、钢筋弯曲机(型号:GJ7-40)3台、调直切断机(型号:GT4-14 1台、切断机(型号:GQ40FA-40 2 台、钢管除锈油漆机(型号:DF-A48-AB)1台;所有施工机械进场、安装验收及使用等均符合要求和规定,满足施工要求;所有施工机械运转正常,无异常情况发生。

4、检验批及分项工程检查(1)钢筋工程:D*栋低区^一层楼面梁板(轴线范围:D*-12/D*-J/D*-33/D*-A )钢筋工程安装存在问题:①D*-16/D*B轴线处悬挑梁面筋长度不符合要求;② D*-B轴线偏南2160处消防楼梯悬梁钢筋未绑扎;③D*-22/D*-27/D*-31轴线交D*-A轴线处阳台侧壁钢筋均未设置底筋;④部分客厅板筋间距不符合要求;⑤D*-16/D*-E轴线部位加强筋未按设计要求的 5 ① 14@100(L=2000)绑扎;D3栋高区七层墙柱(轴线范围:D*W-A/D*W-1D*W-S/D3-J/D*-11/ D*-B/D*W-6 )钢筋安装工程存在问题:①轴线D*W-P/D*W-6处暗柱与轴线D*-7/D*-G/D*-F处剪力墙纵向钢筋电渣压力焊接头均有个别焊包不饱满,钢筋纵肋未对齐的问题;②轴线D*-8/D*-H 处有2跟柱筋偏位达30mm(2)模板工程:D*栋低区^一层(轴线范围:D*-12/D*-J/D*-33/D*-A )楼面梁板模板存在问题:①部分模板拼接部位间隙过大;②部分梁底模板空洞未封堵;③部分客厅板模板不平整;D*栋低区六层(轴线范围:D*-12/D3-J/D*-33/D*-A )梁板模板于10月12日拆除完毕。

安全监理巡视检查记录表

安全监理巡视检查记录表
现场存在
的问题
1配电箱内保险丝部分不符合要求。
2施工现场杂物乱堆需清理。
监理
有关
措施
要求施工方进行整改
巡视时间
早上 8:00~11:00 下午13:00~18:00
巡视监理人员(签名):冯明杰 封超
安全监理巡视检查记录表
工程项目名称:110KV直埠变电站编号:02
巡视部位
施工现场
施工现场
安全文明
施工评价
2宿舍内有几间发现煤气灶私烧。
监理
有关
措施
要求施工方进行整改
巡视时间
早上 8:00~11:00 下午13:00~18:00
巡视监理人员(签名):冯明杰 封超
安全监理巡视检查记录表
工程项目名称:110KV直埠变电站编号:03
巡视部位
围墙基础
施工现场
安全文明
施工评价
1施工现场平面布置合理,设施设备,材料等按总平面布置图要求堆放。
安全监理巡视检查记录表
工程项目名称:110KV直埠变电站编号:01
巡视部位
配电楼桩基础
施工现场
安全文明
施工评价
1施工现场平面布置合理,设施设备,材料等按总平面布置图要求堆放。
2“五牌一图”设置规范,管理人员照片齐全。
3保洁人员和大门守卫人员到位。
3施工现场临时设施搭设整齐,标准。
4现场临时用电设备施工正常无漏电断线现象发生。
1施工现场平面布置合理,设施设备,材料等按总平面布置图要求堆放。
2“五牌一图”设置规范,管理人员照片齐全。
3保洁人员和大门守卫人员到位。
3施工现场临时设施搭设整齐,标准。
4现场临时用电设备施工正常无漏电断线现象发生。

监理安全巡视检查记录表

监理安全巡视检查记录表

罗尾--牌楼--康绪110KV线路安装工程监理安全巡视检查记录表记录人:审核人:监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 001巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 002巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 003巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 004巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 005巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 006巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 007巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 008巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 009巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 010巡视监理人员(签名):监理安全巡视检查记录表工程名称:罗尾-牌楼-康绪110kv线路安装工程编号:LPKX- 011巡视监理人员(签名):。

监理安全巡视检查记录范本

监理安全巡视检查记录范本

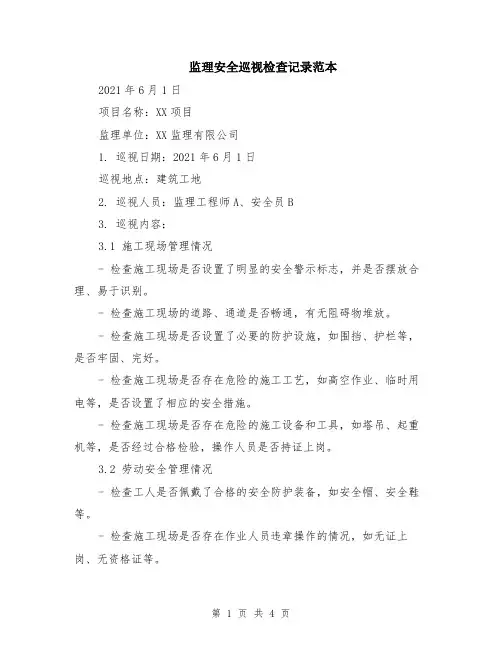

监理安全巡视检查记录范本2021年6月1日项目名称:XX项目监理单位:XX监理有限公司1. 巡视日期:2021年6月1日巡视地点:建筑工地2. 巡视人员:监理工程师A、安全员B3. 巡视内容:3.1 施工现场管理情况- 检查施工现场是否设置了明显的安全警示标志,并是否摆放合理、易于识别。

- 检查施工现场的道路、通道是否畅通,有无阻碍物堆放。

- 检查施工现场是否设置了必要的防护设施,如围挡、护栏等,是否牢固、完好。

- 检查施工现场是否存在危险的施工工艺,如高空作业、临时用电等,是否设置了相应的安全措施。

- 检查施工现场是否存在危险的施工设备和工具,如塔吊、起重机等,是否经过合格检验,操作人员是否持证上岗。

3.2 劳动安全管理情况- 检查工人是否佩戴了合格的安全防护装备,如安全帽、安全鞋等。

- 检查施工现场是否存在作业人员违章操作的情况,如无证上岗、无资格证等。

- 检查施工现场是否存在施工工时超标的情况,是否设置了适当的休息时间。

- 检查施工现场是否进行了必要的劳动安全教育培训,是否有教育记录。

3.3 危险源管控情况- 检查危险源的标识是否清晰可见,是否采取了切实有效的控制措施。

- 检查危险源是否存在泄漏、破损等情况,是否采取了相应的应急处理措施。

- 检查是否存在危险源未被及时处理、控制的情况,是否存在安全隐患。

3.4 安全生产档案管理情况- 检查施工单位是否建立了安全生产档案,包括安全管理制度、安全责任书等。

- 检查档案的存放是否规范、整齐,是否有相关人员进行管理和更新。

- 检查施工现场是否存在未备案的重大安全事故,是否存在安全事故隐患。

4. 巡视发现的问题及整改情况:4.1 施工现场管理问题:- 发现工地周边的警示标志摆放不明显,要求承包商重新设置,并确保易于识别。

- 发现施工现场的道路存在一些阻碍物,要求承包商及时清理,保证道路畅通。

- 发现施工现场的围挡有些松动,要求承包商进行加固,以确保安全。

监理安全巡视检查记录模板范本

监理安全巡视检查记录模板范本

监理安全巡视检查记录监理安全检查记录表工程项目名称,检查时间:20年月曰施工单位安全责任人:监理工程师一安全文明施工管理检查1、专(兼)职安全员是否到岗:口是/口否。

2、施工现场各相应部位是否有针对性地悬挂各类安全警示标志:口是/口否。

特种作业人员是否持有上岗证书:□是/口否;上岗前是否进行了安全技术交底:□是/口否;安全交底是否具有书面记录和签字:□是/口否;安全交底是否具有针对性:□是/口否;4、施工组织设计(或方案)中是否编制了安全技术措施:口是/口否;施工组织设计是否已经通过审查:口是/口否;审查中提出的整改意见是否已经整改:口是/口否。

5、建筑工程专项施工方案检查:1)施工单位对深基坑(槽)、高切坡、桩基和超高、超重、大跨度模板支撑系统、专业性较强的项目等是否编制了专项施工安全方案:口是/口否;2)施工方案是否经施工单位负责人和监理工程师审查签认:□是/ 注:所称深基坑(槽)是指开挖深度超过5m的基坑(槽)、或深度未超过5m但地质情况和周围环境较复杂的基坑(槽);高切坡是指岩质边坡超过30m>或土质边坡超过15m的边坡;超高、超重、大跨度模板支撑系统是指高度超过8m、或跨度超过18m、或施工总荷载大于10kN/m、或集中线荷载大于15kN∕m的模板支撑系统。

6、现场围挡设置是否符合要求(围挡高度、围挡牢固、整洁、美观、连续性):□是/口否7、现场进出口的设置是否符合要求(大门、门头的企业标志等)口是/口否;8、工地运输道路是否已作硬化处理:□是/口否;是否具有通畅的排水设施:□是/口否;大门进出口处是否配置有冲洗设施(冲洗设施、排水沟、沉沙井等):口是/口否;9、大门口处挂的六牌二图是否完整:口是/口否;是否设置了宣传栏:口是/口否;监理安全检查记录表工程项目名称,检查时间:20年月日施工单位安全责任人:监理工程师:二〃三宝〃、〃四口〃防护检查1、施工现场人员是否按规定佩戴了安全帽:口是/口否。

监理巡视记录表格

监理巡视记录表格

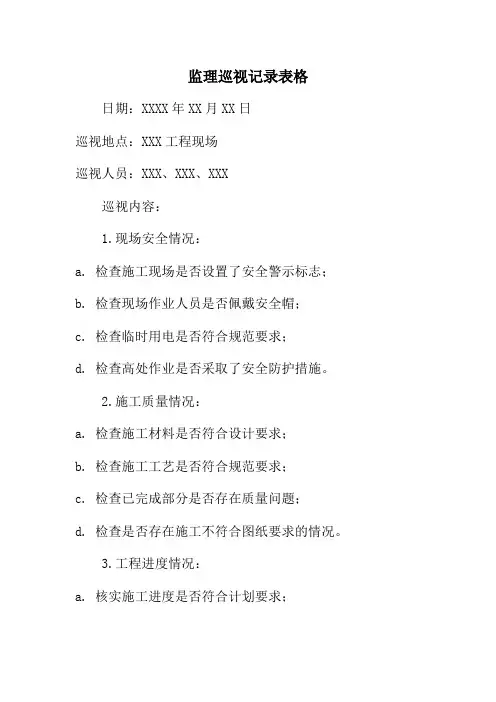

监理巡视记录表格日期:XXXX年XX月XX日巡视地点:XXX工程现场巡视人员:XXX、XXX、XXX巡视内容:1.现场安全情况:a. 检查施工现场是否设置了安全警示标志;b. 检查现场作业人员是否佩戴安全帽;c. 检查临时用电是否符合规范要求;d. 检查高处作业是否采取了安全防护措施。

2.施工质量情况:a. 检查施工材料是否符合设计要求;b. 检查施工工艺是否符合规范要求;c. 检查已完成部分是否存在质量问题;d. 检查是否存在施工不符合图纸要求的情况。

3.工程进度情况:a. 核实施工进度是否符合计划要求;b. 检查是否存在进度滞后的原因;c. 了解施工单位对进度的控制措施。

4.合同履行情况:a. 检查施工单位是否按照合同约定履行了各项义务;b. 检查是否存在合同纠纷或争议的情况;c. 了解施工单位对合同的执行情况。

5.其他情况:a. 了解施工单位与当地居民的关系情况;b. 检查是否存在环境影响的问题;c. 检查现场卫生和垃圾处理情况。

巡视结论:本次巡视未发现重大安全隐患和施工质量问题,但存在一些细节问题需要改进。

建议施工单位加强现场管理,提高施工质量,确保工程顺利进行。

处理意见:1.要求施工单位加强现场安全管理,完善安全警示标志和安全防护措施;2.要求施工单位加强施工质量控制,确保施工材料和工艺符合规范要求;3.建议施工单位加强进度控制,采取有效措施解决进度滞后问题;4.要求施工单位按照合同约定履行义务,解决合同纠纷或争议问题;5.建议施工单位加强与当地居民的沟通,减少环境影响,保持现场卫生。

总监理工程师巡视检查记录表【范本模板】

总监理工程师巡视检查记录表【范本模板】
4、检查特种
存在问题
1、不符合专项方案具体条款
2、违反强制性标准具体条文
3、其它问题
处理意见:
1、发现问题不符合专项施工方案,不符合强制性标准,具有安全和质量隐患,祥见监理通
知单□
2、发现问题比较严重,祥见工程暂停令□
3、多次整改不到位或不整改,书面上报建设主管部门□
备注:
巡视检查安全和质量监理人员:
记录人签字:
总监理工程师签字:
年月日
总监理工程师巡视检查记录表
工程名称:吉星花园商住小区施工单位:娄底工程建设有限公司
日期:年月日
检查时间:时分至时分
检查的名称及部位:
巡视、检查内容
1、专职安全和施工质量技术人员或持证监护员现场监督已到位□姓名未到位□
2、执行专项方案及强制性条文符合□基本符合□不符合□
3、安全、质量技术交底已进行□未进行□

安全日常监理巡视检查记录表

安全日常监理巡视检查记录表

安全日常监理巡视检查记录表安全日常监理巡视检查记录表工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日工程名称:编号:日期:工程标段或栋号名称:监理检查部位或内容:监理开始时间:监理结束时间:施工安全基本情况:监理检查情况:发现问题:处理意见:备注:施工单位:四川省第十一建筑有限公司安全员:年月日监理单位:四川省华建项目管理有限公司监理检查人员:年月日。

安全监理巡视检查记录表

安全监理巡视检查记录表
监理
有关
措施
要求施工方进行整改
巡视时间
早上8:00~11:00下午13:00~18:00
巡视监理人员(签名):冯明杰封超
安全监理巡视检查记录表
工程项目名称:110KV直埠变电站编号:03
巡视部位
围墙基础
施工现场
安全文明
施工评价
1施工现场平面布置合理,设施设备,材料等按总平面布置图要求堆放。
2基础开挖设置安全坡符合要求
安全监理巡视检查记录表
工程项目名称:110KV直埠变电站编号:01
巡视部位
配电楼桩基础
施工现场
安全文明
施工评价
1施工现场平面布置合理,设施设备,材料等按总平面布置图要求堆放。
2“五牌一图”设置规范,管理人员来自片齐全。3保洁人员和大门守卫人员到位.
3施工现场临时设施搭设整齐,标准.
4现场临时用电设备施工正常无漏电断线现象发生.
5临边维护措施到位。
现场存在
的问题
1路边有堆土未清理.
2钢筋堆放杂乱。
3文明施工问题不够到位。
监理
有关
措施
要求施工方进行整改
巡视时间
早上8:00~11:00下午13:00~18:00
巡视监理人员(签名):冯明杰封超
巡视监理人员(签名):冯明杰封超
安全监理巡视检查记录表
工程项目名称:110KV直埠变电站编号:04
巡视部位
挡墙基础
施工现场
安全文明
施工评价
1施工现场平面布置合理,设施设备,材料等按总平面布置图要求堆放。
2基础开挖设置安全坡符合要求
3电力排管预埋符合规范要求
3施工现场临时设施搭设整齐,标准.
4现场临时用电设备施工正常无漏电断线现象发生。

监理安全巡视记录(完整版)

监理安全巡视记录(完整版)

监理安全巡视记录(完整版)监理安全检查记录表工程项目名称:(填写具体项目名称),检查时间:年月日,施工单位安全责任人:(填写具体责任人姓名),监理工程师:(填写具体监理工程师姓名)。

安全文明施工管理检查1、检查专(兼)职安全员是否到岗,如未到岗,应及时通知施工单位补充,确保安全员到岗履职。

□是/□否。

2、检查施工现场各相应部位是否有针对性地悬挂各类安全警示标志,如存在缺失或不规范现象,应及时通知施工单位整改。

□是/□否。

3、检查特种作业人员是否持有上岗证书,上岗前是否进行了安全技术交底,安全交底是否具有书面记录和签字,安全交底是否具有针对性,如存在不符合要求的现象,应及时通知施工单位整改。

□是/□否。

4、检查施工组织设计(或方案)中是否编制了安全技术措施,施工组织设计是否已经通过审查,审查中提出的整改意见是否已经整改,如存在不符合要求的现象,应及时通知施工单位整改。

□是/□否。

5、检查建筑工程专项施工方案,包括深基坑(槽)、高切坡、桩基和超高、超重、大跨度模板支撑系统、专业性较强的项目等是否编制了专项施工安全方案,施工方案是否经施工单位负责人和监理工程师审查签认,如存在不符合要求的现象,应及时通知施工单位整改。

□是/□否。

6、检查现场围挡设置是否符合要求,包括围挡高度、围挡牢固、整洁、美观、连续性等,如存在不符合要求的现象,应及时通知施工单位整改。

□是/□否。

7、检查现场进出口的设置是否符合要求,包括大门、门头的企业标志等,如存在不符合要求的现象,应及时通知施工单位整改。

□是/□否。

8、检查工地运输道路是否已作硬化处理,是否具有通畅的排水设施,大门进出口处是否配置有冲洗设施(冲洗设施、排水沟、沉沙井等),如存在不符合要求的现象,应及时通知施工单位整改。

□是/□否。

9、检查大门口处挂的六牌二图是否完整,是否设置了宣传栏,如存在不符合要求的现象,应及时通知施工单位整改。

□是/□否。

三宝”、“四口”防护检查1、检查施工现场人员是否按规定佩戴了安全帽,如存在未佩戴或佩戴不规范的现象,应及时通知施工单位整改。

监理巡查记录表

监理巡查记录表

监理巡查记录表
日期:XXXX年XX月XX日
巡查地点:XX项目施工现场
巡查人员:XXX(监理工程师)
巡查记录:
本次对XX项目施工现场进行了日常巡查,以下是巡查的主要内容和发现的问题:1. 现场安全情况:现场安全设施基本完善,但部分区域存在安全警示标识不清晰的情况。

已要求施工单位立即进行整改。

2. 施工质量情况:现场施工符合设计要求,但部分细节处理不够精细。

已要求施工单位加强细节处理,提高施工质量。

3. 进度情况:现场施工进度基本符合计划要求,但部分工序存在延误现象。

已要求施工单位加强进度管理,确保按计划完成施工任务。

4. 人员配备情况:现场施工人员配备充足,但部分人员操作不够熟练。

已要求施工单位加强人员培训,提高施工技能水平。

5. 材料设备情况:现场使用的材料和设备符合设计要求,但部分材料存在质量
不达标的情况。

已要求施工单位加强材料质量监管,确保使用合格的材料和设备。

综上所述,本次巡查发现的问题已要求施工单位立即进行整改。

后续将继续加强巡查力度,确保项目施工质量和安全。

备注:本次巡查未发现重大问题,但仍需加强细节管理和进度控制。

(完整word版)建筑工程巡视检查记录表

(完整word版)建筑工程巡视检查记录表

(完整word版)建筑工程巡视检查记录表建筑工程巡视检查记录表
项目信息
- 项目名称:
- 项目地址:
- 施工单位:
- 监理单位:
- 巡视日期:
检查内容
1. 安全管理
- 检查现场是否设置了必要的安全警示标志。

- 检查施工现场是否有工作人员在适当的位置负责安全指导和管理。

- 检查施工材料的储存是否符合安全规范。

2. 施工质量
- 检查施工过程中是否按照设计图纸和相关规范进行施工。

- 检查工程质量验收记录是否齐全并符合要求。

- 检查施工现场是否有合格的施工人员进行施工。

3. 工程进度
- 检查工程进度计划是否得到合理的执行。

- 检查工程进度是否与实际工作进展相符。

- 检查施工单位是否按时完成工程节点。

检查结果
- 根据巡视检查,现场存在以下问题:
- 安全管理不到位,标志不齐全。

- 施工质量存在瑕疵,需及时整改。

- 工程进度与计划有所偏差,需要加快进度。

处理意见
- 对于安全管理问题,责令施工单位加强安全教育与培训,并改善警示标志。

- 对于施工质量问题,要求施工单位立即整改,并进行质量追溯。

- 对于工程进度问题,要求施工单位采取措施加快施工进度,并及时向监理单位报告进展情况。

下次巡视时间
- 下次巡视将于YYYY年MM月DD日进行。

以上为建筑工程巡视检查记录表,供参考使用。
