5、拌和站等用电设备进行检修时,必须与电工联系,必须停机断电后方可进行维修作业。
6、拌和站要配备1兼职安全员,负责拌和站的日常安全巡查及安全生产管理等工作。
7、拌和站危险点源较多,对重点危险点重点巡查,定期检测。
8、拌合机在施工时每日必须进行班前、班中、班后检查,做好检修保养工作和记录。
(二)、运输车辆安全操作规程
1、作业人员不得穿拖鞋进入拌和施工现场作业,与施工无关的人员禁止进入拌和施工现场。
2、拌和站内危险点源处要设置明显的警示标志。配置相应的消防安全设施。
3、拌和站用电要由熟悉用电专业知识的电工专人管理,各种用电设备要安装漏电保护器,接地良好。各种电缆电线的敷设要符合用电安全的要求。
4、拌和站各种机械要粘贴安全操作规程、注意事项,操作人员要持证上岗。
2、交通安全设施的设置
项目部配发劳动防护用品及交通安全警示标志标牌,作业队领取、使用并维护,施工结束后及时如数归还项目部。安全设施的设置:由作业面两端分别由近及远,在来车方向右侧,依次设置锥形桶或防撞桶、向左(右)导向牌、太阳能导向灯和爆闪灯、前方施工减速慢行牌(或者前方施工注意安全牌)、前方施工100m、前方施工150m、前方施工300m、前方施工500m牌子。交通安全警示标志及设施要固定,并随着作业面的前进而前移。安排专人和皮卡车在现场对交安设施进行转移和维护。
4、其他方面
严禁在单幅行车道上堆放器具、材料等威胁过往交通安全的障碍。施工结束后,清理路面上和作业面上的机具、剩余材料、杂物等障碍,做到“工完、料尽、场地清”,确保过往车辆安全顺利通行。
碾压作业时,必须在规定的区域进行,要服从碾压现场负责人的指挥,后退行驶时必须打开倒车影像和蜂鸣器,确认压路机后方无施工人员方可倒车碾压。

沥青混凝土路面施工技术交底书

沥青混凝土路面施工技术交底书

沥青混凝土路面施工技术、安全交底书一、技术交底内容1 准备阶段沥青混凝土路面施工的准备阶段内的主要工作有:熟悉设计图纸,招标文件及合同规定,人员配置,混凝土配合比设计,拌和场设置,材料准备,设备的安装调试,工作面的提供等。

1.1 熟悉设计图纸,招标文件及合同规定熟悉设计图纸,招标文件及合同规定是准备阶段的首要任务,通常由技术人员及项目经理部主要负责人去做。

通过详细的分析和研究,可以掌握项目规模并准确的计算出沥青混凝土的数量,为合理确定施工计划打下基础。

同时还可以了解业主意图,对项目实施过程中更好的履行合同,维护双方利益创造条件.1.2 人员配置要求沥青混凝土路面施工时各工序相互联系非常紧密,而且往往是连续作业,所以人员配置都是双班制,在关键工序上要多配置几名责任心强、技术较好的人员.1。

3 沥青混凝土配合比设计这项工作由试验室负责完成,由工地准备原材料,送到试验室去做。

这项工作现已完成.因为有了配合比,就可以准确的确定材料的各种规格及数量。

1.4 拌和场设置拌和场设置需要充分考虑场地位置在运输上的经济合理性, 场地要宽大、平整,并对环境及周围居民无影响,且不受洪水侵扰。

场内运输道路要平整、方便,进出的各种机械车辆要方便掉头,减少相互之间的干扰。

同时要将油料及沥青等易燃物品与电源及各种加热设置隔开,动力用电是自供还是接入电网也要考虑。

1.5 设备的安装调试沥青混凝土混合料的拌和质量及产量,与所选沥青混凝土拌和设备有重要关系,拌和设备要能满足工期的要求及工作的连续性要求。

路面的平整度主要取决于摊铺机,摊铺机最少选用1台, 摊铺机的生产效率要高。

压路机采用双钢轮振动压路机及轮胎压路机的组合作业,数量由实际工作量确定。

其它设备均要与整个施工环节相匹配。

总之,设备在造型上要以故障率低且性能优越为宜.现所有机械已全部到场.1。

6 工作面的提供本项目沥青混凝土面层是铺筑在半刚性的水泥稳定碎石基层之上,基层的强度、平整度、弯沉的大小,现已通过中间交工验收达到合格要求。

沥青路面施工技术交底

沥青路面施工技术交底

技术交底书
一、交底内容
面层分两层设计, 上下两层分别为4cm SBS 细粒式改性沥青砼AC-13C和6cm中粒式沥青砼AC-16C。

压实度不小于95%。

二、施工准备情况
1.施工人员及机械准备情况
2、根据总体施工计划针对沥青面层的施工进行组织安排, 现场管理人员、施工人员已进场就位, 现场管理人员4名, 测量工程师2名, 试验工程师1名, 机手6名, 普工10名。

测量工程师已对导线点、水准点的加密闭合完毕, 达到规范要求。

路基交验工作已基本完成, 摊铺机、压路机等设备已进场。

3、材料准备情况
厂拌中粒式沥青砼AC-16C , SBS 细粒式改性沥青砼AC-13C, 透层沥青采用PC-2, 粘层沥青采用PC-3。

沥青面层技术交底

沥青面层技术交底
②确定松铺系数;
③确定达到压实度要求的压实机械的组合,压实顺序、速度和遍数;
④拌和、运输、摊铺和碾压四个施工过程的协调与配合。
试验路段施工,整个过程的每一工序监理必须进行旁站跟踪检测,取得必要而准确的检测数据。完工后写出试验段施工总结,报监理工程师批准。试验路总结施工方法向技术人员进行技术交底。
交底单位
(6)、摊铺完成后每2000进行单点评定,检查厚度,确保摊铺标高和厚度满足规范要求;严格控制面层标高,达不到标准,应精整铳削超高部分或清除重铺。
交底单位
接收单位
交底人
接收人
施工技术交底记录
年月曰施管表5
T程名称
分部工程
道路工程
分项工程名称
沥青面层一一碾压
交底内容:
碾压
(1)、混和料摊铺和整型后,立即在全宽范围内进行碾压。根据拌合站沥青层搅拌设备及摊铺机配套设备能力,配置三台压路机,其中8T单钢轮振动压路机1台,13T单钢轮振动压路机1台,20t胶轮压路机1台。初压:首先8T光轮压路机静压2遍。复压:13T振动压路机重振4遍,轻振1遍。终压:胶轮压路机收光表面2遍,必要时再用8T单钢轨振动压路机静压1遍。碾压时应于摊铺机速度匹配,一般以40-6Om为一碾压作业单元。
交底单位
接收单位
交底人
接收人
施工技术交底记录
年月日施管表5
工程名称
分部工程道路工程
分项工程名称
沥青面层一一碾压
交底内容:
(
5)、摊铺机摊完后需停顿时,应将摊铺机熨平板抬起后驶离,压路机碾压成型后,用直尺检查平整度,在合格段与不合格段画出一垂直中线的石灰线,将不合格段混合料铲除。
(6)、加强前后场联系,从拌和到压实完毕的施工时间控制在2小时内。在前场摊铺现场配备可覆盖Iom宽、100-20Om长的防雨塑料薄膜,用来覆盖己摊铺的混合料,避免施工过程中突降雨水对刚完成终压的段落或未碾压的段落进行冲刷,影响沥青面层摊铺质量。

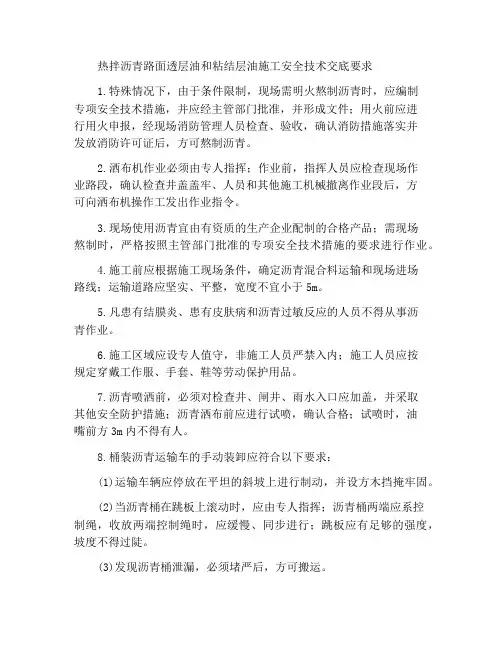

热拌沥青混合料路面透层油与粘层油施工安全技术交底要求

热拌沥青混合料路面透层油与粘层油施工安全技术交底要求

热拌沥青路面透层油和粘结层油施工安全技术交底要求1.特殊情况下,由于条件限制,现场需明火熬制沥青时,应编制专项安全技术措施,并应经主管部门批准,并形成文件;用火前应进行用火申报,经现场消防管理人员检查、验收,确认消防措施落实并发放消防许可证后,方可熬制沥青。

2.洒布机作业必须由专人指挥;作业前,指挥人员应检查现场作业路段,确认检查井盖盖牢、人员和其他施工机械撤离作业段后,方可向洒布机操作工发出作业指令。

3.现场使用沥青宜由有资质的生产企业配制的合格产品;需现场熬制时,严格按照主管部门批准的专项安全技术措施的要求进行作业。

4.施工前应根据施工现场条件,确定沥青混合料运输和现场进场路线;运输道路应坚实、平整,宽度不宜小于5m。

5.凡患有结膜炎、患有皮肤病和沥青过敏反应的人员不得从事沥青作业。

6.施工区域应设专人值守,非施工人员严禁入内;施工人员应按规定穿戴工作服、手套、鞋等劳动保护用品。

7.沥青喷洒前,必须对检查井、闸井、雨水入口应加盖,并采取其他安全防护措施;沥青洒布前应进行试喷,确认合格;试喷时,油嘴前方3m内不得有人。

8.桶装沥青运输车的手动装卸应符合以下要求:(1)运输车辆应停放在平坦的斜坡上进行制动,并设方木挡掩牢固。

(2)当沥青桶在跳板上滚动时,应由专人指挥;沥青桶两端应系控制绳,收放两端控制绳时,应缓慢、同步进行;跳板应有足够的强度,坡度不得过陡。

(3)发现沥青桶泄漏,必须堵严后,方可搬运。

9.在道路上洒布透层油、胶层油应使用专用分配器操作。

10.当使用液体沥青卡车运输液体沥青时,应满足以下要求:(1)向储油罐注入沥青,浮标指示达到最大允许容量时,应及时停止注入;用泵抽热沥青进出油罐时,作业人员应避开。

(2)满载运行时,遇有弯道、下坡应提前减速,不得紧急制动;油罐装载不满时,始终以中速行驶。

11.施工前,应检查运输道路上方架空线路,确认路面与电力架空线之间的垂直距离满足安全距离要求、通讯架空线的高度满足车辆的运输安全要求。

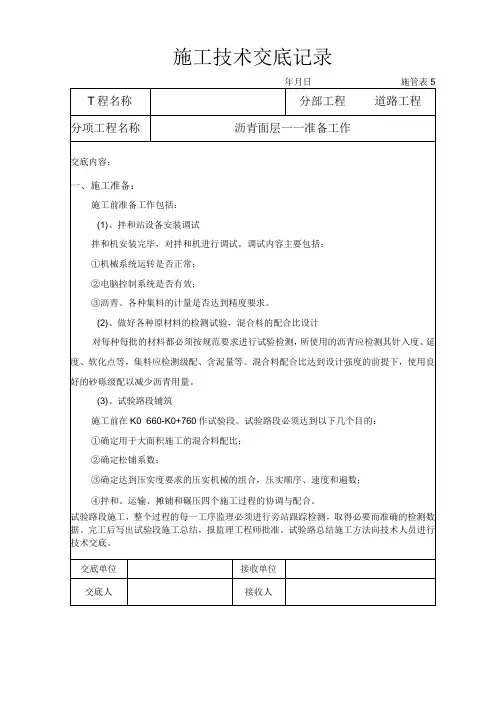

沥青面层施工技术交底

沥青面层施工技术交底

沥青面层施工技术交底一、沥青混凝土路面面层的施工沥青混凝土路面结构为:8㎝ SBS改性沥青粗粒式沥青混凝土下面层(AC -25)+4cm SBS改性沥青细粒式沥青混凝土上面层4cm(AC-13)。

沥青混凝土路面施工从拌合、运输、摊铺到碾压均采用机械化施工。

1、材料要求面层沥青采用SBS改性沥青,上、下面层均采用SBS改性沥青。

下面层采用石灰岩加工碎石,上面层采用玄武岩加工碎石,矿粉由石灰岩加工,沥青面层用砂采用洁净、干燥、无风化、无杂质的优质机制砂.粗集料应该洁净、干燥、表面粗糙,细集料应洁净、干燥、无风化、无杂质,并有适当的颗粒级配,路面所用原材料必须符合施工作业指导书要求,并符合招标文件及规范要求。

2、沥青混凝土面层施工1)采用的技术标准沥青下面层用粗集料质量技术要求沥青上面层用细集料质量技术要求用于机制砂),不大于3%。

沥青面层用矿粉质量要求SBS改性沥青技术要求沥青混凝土面层施工阶段的质量检查标准①料场为了保证集料清洁,集料场地清理碾压后用50cm厚山皮土垫层+10cm厚水泥稳定碎石+10cm厚的水泥砼硬化。

②原材料对所需的各种原材料按合同规范要求进行试验,上面层应采用抗滑、耐磨、石质坚硬、清洁、不含风化颗粒的玄武岩碎石,下面层采用石灰岩石料。

所有面层石料要有良好的形状、洁净、干燥、无风化、无杂质的石料,并应具有足够的强度和耐磨耗性。

粒径规格符合设计图纸。

面层用砂采用机制砂。

对于粗集料、细集料必须符合5.2。

1质量技术要求,检验合格后并经监理工程师审核批准方可购料进场,进场的粗、细集料按品种规格分类堆放隔离,隔离墙采用砖砌,防止粗、细集料互相交错,进场的细集料用防雨棚遮盖.填料宜用石灰岩或岩浆岩中的强基性岩石等憎水性石料经磨制的矿粉,由专业生产厂家生产.矿粉必须干燥、清洁。

拌和机回收的粉料全部弃掉,以确保沥青面层的质量。

矿粉质量符合前述质量技术要求。

③做好施工机械与质量检测仪器的准备工作,必须配备齐全施工机械和配件,做好开工前的保养、调试和试机。

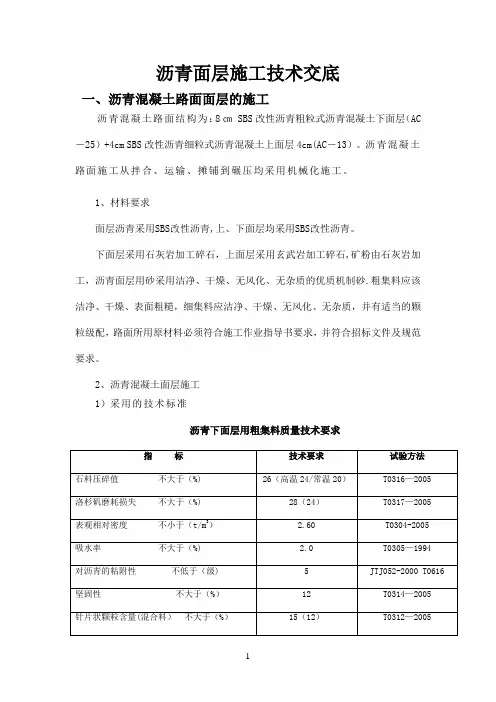

沥青混凝土施工技术交底

沥青混凝土施工技术交底
3.高速公路和一级公路的表面层横向接缝应采用垂直的平接缝,以下各层可采用自然碾压的斜接缝,沥青层较厚时也可作梯接缝,其他等级公路各层均可采用斜接缝。
4.斜接缝的搭接长度与层厚有关,宜为0.4—0.8m。搭接处应洒少量沥青,混合料中的粗集料颗粒应予剔除,并补上细料,搭接平整,充分压实。梯形接缝的台阶经铣刨而成,并洒粘层沥青,搭接长度不宜小于3m。
6.在铺筑中应使螺旋送料器慢速、均匀、不断地向两侧供料,使送料器中的料始终保持在螺旋叶片以上,随着摊铺机前进,螺旋摊铺器即在摊铺带宽度上均匀地摊铺混合料。摊铺机料斗中的沥青混合料保待一定数量,料斗的侧挡板应有规律的拢料。
7.在摊铺过程中随时检查摊铺质量,出现离析、边角缺料等现象时人工及时补洒料,换补料,随时检查高程及摊铺厚度,并及时通知操作手。
四、横向接缝与纵向接缝的处理
1.沥青路面的施工必须接缝紧密、连接平顺,不得产生明显的接缝离析。上、下层的纵缝应错开15cm(热接缝)或30—40cm(冷接缝)以上。相邻两幅及上、下层的横向接缝均应错开1m以上。接缝施工应用3m直尺检查,确保平整度符合要求。
2.摊铺时采用梯队作业的纵缝应采用热接缝,将已铺部分留下10—20cm宽暂不碾压,作为后续部分的基准面,然后作夸缝碾压以消除缝迹。当半幅施工或因特殊原因而产生纵向冷接缝时,宜加设挡板或加设切刀切齐,也可在混合料尚未完全冷却前用镐刨出边缘留下毛茬的方式,但不宜在冷却后采用切割机作纵向切缝。加铺另半幅前应涂洒少量沥青,重叠在已铺层上5—10cm,再铲走铺在前半幅上面的混合料,碾压时由边向中碾压留下10—15cm,在夸缝挤紧压实。或者先在已经压实路面上行走碾压新铺层15cm左右,然后压实新铺部分。
5.终压应紧跟在复压后进行,碾压速度宜为,3—6km/h。如经复压后无明显轮迹时可免去终压。终压用双钢轮压路机或关闭振动的压路机碾压不宜少于2遍,至无明显轮迹为止。

热拌沥青混凝土面层施工工艺

热拌沥青混凝土面层施工工艺

热拌沥青混凝土面层施工1.准备工作(1)在集料备料之前,将拟用沥青混凝土路面的各种集料、矿粉、沥青和外掺剂,按JTJ052-2000《公路工程沥青及沥青混合料试验规程》所要求的试样,进行材料试验及混合料配合比设计的试验,并根据试验结果确定是否掺加抗剥落剂,抗剥落剂的型号及用量。

根据目标配合比进行生产配合比的设计,在请计量监督部门对沥拌楼的计量系统进行标定后,反复调整冷料仓进料比例,以达到供料均衡,并根据试验结果确定生产配合比的最佳用油量。

(2)在试铺工作开始前28天,将推荐的混合料配合比的集料级配、沥青含量、拌合成型温度、稳定度等试验的详细说明,以及有关集料的各项试验结果、集料来源、集料颗粒组成、沥青来源和种类等试验资料提交给监理工程师审批。

(3)在沥青路面主体工程开工前14天,在监理工程师批准的地点,并在监理工程师的监督下,铺筑一段100~200米的试验路段。

(4)摊铺施工之前,对已完成的下承层提前2~3天进行清扫,使其表面无松散的料、灰尘和杂质,局部污染较严重的下承层顶层(无法清除),在摊铺过程中应涂刷粘层沥青。

(5)边线外侧设置与层厚相同的方木作挡板,并用电钻钻孔,钢桩固定,调整顺直。

(6)施工前对各种施工机具作全面检查,并经调试证明处于性能良好状态,机械数量足够,施工能力配套。

(7)划分作业段将拟用于施工的机械,按实际施工进度进行调配,并据此选定每天的作业段长度,将该计划在施工前申报监理工程师。

2.混合料的拌和沥青混合料采用厂拌法拌和,两台拌和楼同时生产,产量分别为160t/h和120t/h,该拌和楼为电脑自动计量式,计量精度高,拌和速度快,同时具有在操作过程中能调整配合比的功能,拌和楼配有电子测温和集尘装置,粉尘可以回收并集中排出,避免污染环境。

沥青混合料的拌和时间要使混合料拌和均匀、所有矿料颗粒全部裹覆沥青结合料为止,使沥青混合料均匀一致,避免出现花白料、结团成块、粗细料分离的现象。

热拌沥青混合料面层施工施工作业指导书

热拌沥青混合料面层施工施工作业指导书

热拌沥青混合料面层施工1.施工工艺流程1.1下面层:运料测温摊铺接缝找平点补碾压夯边清理现场。

1.2上面层:检查井、雨水口井盖安装锯缝清扫下面层整修侧缘石运料测温摊铺刨除既有路面接缝部位找平点补碾压夯边清理现场。

2.施工准备工作沥青砼面层施工是整个道路工程中的关键工序,直接影响到整个道路的外观质量和使用效果。

因此项目部在正式施工前必须制定专项的施工方案和进行技术交底。

专项施工方案中应明确机械、劳动力配置数量和布署,每个管理人员的具体职责,使责任到人,从组织安排上满足施工的需要。

同时对路面摊铺方案组织细致研讨,确定合理的摊铺宽度、摊铺顺序、碾压机械顺序等具体措施。

并将制定好的专项施工方案对每个技术管理人员、主要工人进行详细的技术交底,做到每个人都能够心中有数。

2.1下面层摊铺前的准备工作(1)沥青砼下面层的下承层无非是基层、联结层。

因此,在摊铺前对下层进行复检,了解下层竣工高程的高低情况、清洗污染物,清扫浮灰和松散粒料,修补桥头引道的沉降,对下承层处理后即可洒透层油或粘层油。

(2)在进行沥青砼下面层施工前道路范围内的检查井、进水井高度基本处于二灰碎石等基层设计顶面高程以下。

因此为保证井周围的强度,需要在摊铺沥青砼下面层前对检查井、进水井的顶面高程进行调高,调高至即将摊铺沥青砼层的设计标高以下1—2㎝。

如果调高过高会影响摊铺机的正常摊铺行走,调高过低会浪费沥青砼材料,保证不了井周围的压实度要求。

(3)高程控制高程控制应综合考虑基层标高差值、本层设计摊铺厚度。

采用自动调平摊铺机摊铺最下层沥青混合料时,应使用钢丝或路缘石、平石控制高程与摊铺厚度,对于路宽较大的工程项目,道路中心部位高程控制采用安放“导梁”控制。

经摊铺机初步压实的摊铺层应符合平整度、横坡的要求。

具体方法如下:a.随铺随测:在两侧路缘石上用记号笔划出本层设计摊铺厚度线,并制作从路缘石下返高程的“木秩子”用于摊铺过程中实时控制摊铺高度。

对于路宽较大的工程项目,道路中心部位高程控制采用安放“导梁”控制。

沥青路面施工技术交底

沥青路面施工技术交底

沥青路面施工技术交底1、沥青混凝土下面层采用AC—20C密级配,其中一级路段每幅铺筑宽度为10.75m,内侧摊铺控制边线距离道路中心线100cm,厚度为6.0cm;二级路段铺筑宽度为1L40m,厚度为5.0cm。

2、施工前准备在铺筑沥青砼下面层之前,彻底扫除透层上的石屑、杂物,如有泥土利用压力水冲洗干净,保证透层表面洁净,对于个别轮胎粘起和剥落的位置,使用乳化沥青进行补洒。

由项目部测量人员做好在验收的基层上进行中线恢复。

3、沥青混合料的拌和拌和楼开机后先检验设备运转是否正常,然后根据设计配比选择冷料仓上料速度,使各种规格集料供应能满足配合比要求,减少溢料和等料现场;同时调试好沥青用量。

供料过程中随时检查配合比并进行微调校正。

沥青加热温度155—165℃,矿料加热温度165-195℃,沥青混合料的出料温度145-165℃,不得高于195℃,否则予以废弃。

混合料在贮料仓贮存温度降低不超过10℃。

拌和楼拌和混合料时,每盘料的生产周期?45s,干拌时间控制为5-10s。

拌好的混合料均匀一致无花白料,无结团成块或严重的粗集料分离现象,所有矿料颗粒全部裹覆沥青结合料为度,不符合要求时混合料不得使用,并应及时调整,所有过度加热、炭化、起泡或含水的混合料及超过195度的沥青混合料。

沥青混合料拌和出料过程中,拌和楼试验技术人员必须做到逐盘观测外观,检测温度,并及时与拌和楼控制室联系,材料规格或配合比发生改变时,根据室内试验资料进行试拌,做相应的试验检验。

运输车运料单上必须注明出厂温度。

拌和料场试验员任务:(1)取样抽提筛分实验检测沥青含量和矿料级配,取样3次以检查沥青用量及级配是否符合要求。

(2)取样制作马歇尔试件,检测稳定度、流值、孔隙率、饱和度、密度等。

(3)检查控制沥青和矿料加热温度,混合料出料温度。

4、混合料的运输⑴运输车辆的车厢均清扫干净。

为防止沥青混合料与车厢板粘结,在车厢侧板和底部喷涂1:3的柴油水混合液或其他有效的隔离剂,但不可喷涂过多。

沥青混凝土面层:施工技术交底记录

沥青混凝土面层:施工技术交底记录
分项工程名称
沥青混凝土面层
交底内容:
2.2操作工艺
1.测量放线
参照“公路与城市道路工程施工测量”测放。
2.沥青混凝土混合料的运输
(1)运输沥青混凝土混合料的车辆应每天进行检查,确保车况良好。对运输车司机应进行教育培训。
(2)沥青混凝土混合料应采用后翻式大吨位自卸汽车运输,车厢应清扫干净。为防止沥青混合料与车厢板粘结,车厢底板和侧板可均匀涂抹一薄层油水(柴油与水的比例可为1:3)。
2.3季节性施工
1.沥青面层不得在雨天施工,当施工中遇雨时,应停止施工,雨期施工时必须切实做好路面排水。
2.冬期环境温度低于10℃时,风力大于4~5级不宜进行沥青混凝土路面施工。
3质量标准
3.1基本要求
1.沥青混合料的矿料质量及矿料级配应符合设计要求和施工规范的规定。
2.严格控制各种矿料和沥青用量及各种材料和沥青混合料的加热温度,沥青材料及混合料的各项指标应符合设计和施工规范要求。沥青混合料的生产,每日应做抽提试验、马歇尔稳定度试验。矿料级配、沥青含量、马歇尔稳定度等结果的合格率不小于90%。
(2)压实机械:6~14t双轮钢筒振动压路机,16~20t轮胎式压路机,1~2t手扶式小型振动压路机。
(3)其他机械:铣刨机、运输车、铲车、水车、加油车、路面切缝机。
2.施工及检测工具
(1)施工工具:平铁锨、耙子、小火车、浮动机准梁、筛子、墩锤、烙铁、手锤、测墩、铝合金导梁、钎子、绕线支架、紧线器、喷灯。
交底单位
中铁五局集团第四工程有限责任公司
接收单位
交底人
接收人
续表4
施工技术交底记录
年月日施管表5
工程名称
项目
分部工程
20米道路—道路工程

沥青混凝土路面施工安全技术交底

沥青混凝土路面施工安全技术交底

沥青混凝土路面施工安全技术交底一、沥青混凝土路面施工工艺二、准备阶段1.沥青混合料配合比设计沥青混合料组成设计分以下三个阶段:目标配合比设计阶段、生产配合比阶段、生产配合比验证阶段。

做好配合比设计报送监理工程师审批,对各种原材料进行符合性检验。

2.准备下承层(1)乳化沥青喷洒前,必须做好检查井、雨水口、路缘石等的安全防护和防污染措施。

(2)透层油(PC-2 1.1L/m²)应洒布均匀,有花白遗漏应人工补洒,喷洒过量的应立即撒布石屑或砂吸油,必要时作适当碾压。

(3)透层油洒布后的养护时间应根据透层油的品种和气候条件由试验确定。

(4)当粘层油(PC-3 0.4L/m²)上铺筑薄层大孔隙排水路面时,粘层油的用量宜增加到0.6~1.0L/m²。

沥青层间兼做封层的粘层油宜采用改性沥青或改性乳化沥青,其用量不宜少于1.0L/m²。

(5)粘层油宜在摊铺面层当天洒布。

(6)封层油(PC-1 1.0kg/m²)宜采用改性沥青或改性乳化沥青。

集料应质地坚硬、耐磨、洁净、粒径级配应符合要求。

(7)当气温在10℃及以下,风力大于5级及以上时,不得喷洒透层、粘层、封层油。

三、沥青混合料拌合1.沥青混凝土拌和时要控制其温度、油石比及材料的级配。

拌和过程中常见的缺陷是沥青混凝土混合料油石比不准确或温度不一致。

2.采用间歇式沥青混合料厂拌设备拌和,由专人进行控制,严格控制各种矿料及沥青的用量,严格按照试验段所验证的配合比进行混合料的拌和。

3.拌和过程中按规定频率抽取马歇尔试件和油石比试验。

做好拌和记录,真实反映沥青混合料拌和质量。

确保拌和厂拌和的沥青混合料均匀一致、无花白料、无结块成团或严重的粗细料分离现象。

4.用成品仓贮存沥青混合料,贮存期混合料降温不得大于10℃。

贮存时间普通沥青混合料不得超过72h;改性沥青混合料不得超过24h;SMA混合料限当日使用;OGFC应随拌随用。

沥青混凝土路面施工技术交底

沥青混凝土路面施工技术交底

沥青混凝土路面施工技术交底施工人员熟悉施工图设计,认真学习技术规范及设计文件,严格按照设计及技术规范要求施工,控制施工质量。

1、施工前的检查和准备沥青混凝土路面在实施前,检查浇筑沥青混凝土路段的裂缝、坑槽、松散等病害是否已彻底处治。

2、清扫、喷洒粘层油本工程沥青混凝土路面施工前,采用空压机对路面进行吹风清理,确保路面上没有松散的颗粒。

清扫后,在吹净的面层上均匀喷洒粘层油,用量为0.3-0.6L/m2。

3、放样及施工厚度沥青混凝土路面施工采用非接触式平衡梁找平系统进行摊铺作业,按与纵断面接顺的要求进行拉坡。

在需要浇筑沥青混凝土路段起终点位置、桥头等结构物处,通过铣刨机铣刨进行调坡。

为便于掌握铺筑宽度和方向,要求划出摊铺的平面轮廓线和导向线,用钢尺按路面宽度量取中桩和边桩,并以中桩和边桩为基准,用石灰水画出二条边线。

本次沥青混凝土路面施工为等厚加铺,需严格控制沥青混凝土厚度,沥青混凝土厚度不得低于4.5cm,摊铺厚度为设计沥青混凝土厚度乘以松铺系数,根据以往的施工经验,松铺系数暂定为1.23,实际松铺以现场测定为准。

4、沥青混合料的拌和、运输、摊铺和碾压4.1 拌和拌和AC-13C时,沥青加热温度控制在160-175 OC,矿料加热温度控制在190-205 OC(填料不加热),沥青混合料的出厂温度控制在170-185℃。

拌和AC-20C时,沥青加热温度控制在155-165 OC,矿料加热温度控制在165-195 OC(填料不加热),沥青混合料的出厂温度控制在145-165℃。

4.2 运输混合料直接用自卸车运输,混合料在运输及等待摊铺的时候必须覆盖蓬布。

为保证混合料质量,运输过程中应注意以下几点:4.2.1车厢应保持整洁,为防止沥青混合料粘结车厢两侧、底板,涂一薄层油水混合液,但不得有余液积聚在车厢底部。

4.2.2从贮藏料仓向自卸汽车放料时,要多次挪动汽车位置,以减少混合料离析。

4.2.3在混合料装车时,要注意不得将混合料装运输车顶逢处,如有否则应予铲除。

沥青混凝土路面施工技术交底

沥青混凝土路面施工技术交底
二、施工顺序
路面基层养护期结束→乳化沥青透层施工→粗粒式沥青混凝土试验段施工→粗粒式沥青混凝土施工→粘层油施工→中粒式矿物纤维改性沥青砼试验段施工→中粒式矿物纤维改性沥青砼施工;
三、沥青混凝土连接层施工工艺
1、沥青透层施工
①施工准备
在乳化沥青透层油施工前,应对乳化沥青的各项指标进行检测,实验内容为:筛上剩余量试验、电荷试验、破乳速度试验、蒸发残留物试验;
摊铺机就位后,由测量人员给出虚铺高度,用木垫板垫起熨平板,开始摊铺时挂微振,速度放慢,待摊铺一切正常后,可按设定的摊铺速度摊铺;
碾压横缝一般先横压、后纵压,在施工中常采用纵向碾压后横向碾压或是斜向“八字”压法;横缝宜长不宜短;
纵缝:本线路机动车道采用两台摊铺机施工,纵缝全部采用热接,前面摊铺机铺筑部分应留下10-20cm暂不碾压,作为后面摊铺机摊铺调和和厚度控制的基准面,双幅摊铺后一起碾压;上、下层的纵向热接缝应错开15cm;
基层检验及路缘石施工合格后,对基层进行清扫,不得有浮灰、泥土、杂物;若表面过分干燥时,在基层表面少量洒水,以保证渗透性,并待表面稍干后开始洒布;
摊铺沥青混凝土前,雨水口应用相应尺寸的木板盖住;
②乳化沥青透层油洒布操作
用沥青洒布车喷洒前,要先对路缘石进行防护,防止污染;洒布车就位后,打开喷嘴按均匀速度向前行使喷洒,作业时在整个工作宽度和长度范围内洒布均匀,对洒布车洒不到的部位及漏洒的部位,用人工洒布机补洒,对局部喷洒过量的部位用人工紧跟洒布车后及时检查并用扫帚扫匀;洒铺时及时检测喷洒量,喷洒量按m2 乳化沥青控制,洒布的透层沥青渗入基层深度不小于3mm,不在表面流淌,形成油膜;
②、在铺筑表面层之前,对有浮土污染地段进行清扫,对有泥饼粘贴污染的地段,使用钢刷刷洗,并用扫帚清扫,然后以清水冲洗;

沥青混凝土面层技术交底

沥青混凝土面层技术交底

沥青混凝土面层技术交底技术交底内容:设计要求:路面结构抗压回弹模量(MPa)上面层:4cm细粒式改性沥青混疑土(AC-13) 1200洒粘层油 0.5kg/㎡(乳化石油沥青)下面层:7cm粗粒式沥青混凝土(AC-25) 1000洒透层油 1.0kg/㎡(乳化石油沥青)面层采用 90 号 A 级道路石油沥青,技术要求满足《城镇道路工程施工与质量验收规范》(CJJ1-2008)表 8.1.7-1。

透层、黏层采用乳化沥青,其质量应符合规范表 8.1.7-2的规定。

路面抗滑性能应符合下表规定。

沥青路面抗滑性能指标年平均降雨量(mm)质量验收值250~500横向力系数 SFC 60构造深度 TD(mm)≥45≥0.45注:(1) 应采用测定速度60km/h±1km/h时的横向力系数(SFC60)作为控制指标;(2) 路面宏观构造深度可用铺砂法或激光构造深度仪测定。

一、施工准备:1、清扫基层:沥青混凝土施工前1~2天,用高压水龙头冲洗基层,清除灰尘及杂屑,实行交通管制,封闭交通至沥青混凝土施工完毕为止;2、机械准备,进入施工现场的所有机械预先调试并检修好,机械处于性能良好状态。

摊铺机两台,双轮钢筒式压路机两台(13T),小型双轮钢筒式压路机一台,胶轮式压路机一台,发电机一台,自卸车20辆。

3、测量放线:沥青混凝土下面层摊铺使用双机摊铺(单向全宽一次完成,消灭纵缝,保证路面的平整度)。

两侧侧以路缘石控制高,两侧摊铺机(熨平板调出直线路拱)在15~20m后跟进。

中线使用铝合金滑杠控制高程。

二、沥青混凝土的施工质量控制:1、透层油1.0kg/㎡(乳化石油沥青)、粘层油0.5kg/㎡(乳化石油沥青)控制:当基层达到设计强度后(充分养生达到规定龄期),在沥青混凝土下面层施工前一天进行乳化石油沥青透层油施工。

喷洒前对基层进行验收,要求基层内部潮湿表面微干,表面无松散料,严禁有积水。

乳化石油沥青采用沥青洒布车喷洒,喷洒必须均匀一致,且注意道路附属构筑物的成品保护(用塑料薄膜覆盖)。

热拌沥青混合料路面透层油与粘层油施工安全技术交底要求

热拌沥青混合料路面透层油与粘层油施工安全技术交底要求

热拌沥青混合料路面透层油与粘层油施工安全技术交底要求一、安全意识与责任1.1 安全意识的重要性热拌沥青混合料路面施工中,透层油与粘层油的施工安全意识是至关重要的,只有充分认识到安全的重要性,才能有效预防事故的发生,确保施工人员的人身安全和施工质量。

1.2 安全责任的划分在透层油与粘层油施工中,安全责任划分如下:•施工单位:负责日常安全管理与监督,提供必要的安全培训和装备,并对施工人员的安全行为负责。

•施工人员:必须严格遵守安全操作规程,保护自己和他人的安全。

二、施工前准备与要求2.1 检查设备与工具在施工前,必须对所使用的设备和工具进行仔细检查,确保其完好无损、符合安全要求,并对不合格设备和工具进行汇报和更换。

2.2 放置标识牌和警示标志在施工现场周边设置合理的标识牌和警示标志,以便引导行人和车辆避开施工区域,并确保施工人员的安全。

2.3 佩戴个人防护装备施工人员必须佩戴符合标准的个人防护装备,包括安全帽、防护眼镜、防护口罩、耳塞、工作服、手套、安全鞋等,以确保施工过程中的人身安全。

三、透层油施工安全要求3.1 施工区域的安全防护在透层油施工区域,必须设置专门的围栏或警示线,确保施工区域的安全,并禁止无关人员和车辆进入。

3.2 沥青温度控制在透层油施工过程中,必须严格控制沥青的温度,避免超过安全温度范围,以防止发生燃烧或烫伤事故。

3.3 沥青喷洒与涂布透层油施工中,沥青喷洒与涂布的过程需要注意以下安全事项:•使用专用喷洒设备,并确保沥青喷洒的方向与喷幅符合要求,避免对施工人员造成伤害。

•喷洒过程中,施工人员必须保持适当的距离,并避免有人在喷洒区域内停留,以防止沥青喷溅引起的烫伤。

3.4 施工现场的通风与防护透层油施工现场必须确保良好的通风条件,并采取相应的防护措施,避免施工人员吸入有害气体或粉尘,保护呼吸道健康。

四、粘层油施工安全要求4.1 粘层油施工现场的安全防护在粘层油施工现场,必须设置专门的警示标志并进行警示,禁止无关人员进入施工区域,确保施工人员的安全。

沥青面层技术交底

沥青面层技术交底

3.2现场工作面的准备 (1)道路两侧的路缘石、平石、中央分隔带、检查井盖等 设施已经安装完成。 (2)基层的宽度、压实度、强度、高程、横坡等指标应检 查验收合格。 (3)基层表面应保持洁净,干燥,平整,无砂浆,泥土, 灰尘等杂物,当不符合要求时,必须用强力清扫车或清扫工具 全面清扫后方可进行下道工序施工。 (4)路面透层、封层、粘层应按照设计要求的撒布方式、 撒布量进行控制,并验收合格。 (5)现场工作面的长度能够满足沥青面层连续施工要求。
4.6沥青混合料的摊铺 (1)摊铺机开工前应提前0.5~1h预热熨平板不低于100℃ 。铺筑过程中应选择熨平板的振捣装置具有适宜的振动频率和 振幅,以提高路面的初始密实度。 (2)摊铺机的喂料斗在初次接料时,应在喂料斗的内壁涂 刷一层隔离剂,防止混合料粘附在侧壁上,隔离剂应涂刷均匀, 不得形成积液现象。 (3)摊铺机速度必须保持均匀、缓慢、连续不间断,不得 随意变换速度或时停时干,以提高平整度,减少离析。摊铺速 度控制在1~3m/min。当发现混合料有明显的离析、波浪、裂 缝、托痕时,应分析原因,予以消除。
(7)沥青混合料的松铺系数应根据试铺试压确定,摊铺过程 中应随时检查摊铺层的厚度、路拱及横坡。
4.7沥青混合料的压实 压路机组合方式:采用两台吨位10吨以上的钢轮压路机碾 压2遍进行稳压,两台吨位10吨以上钢轮压路机振压3遍,加 上两台吨位为25吨的胶轮压路机碾压3遍进行复压,然后用 两台钢轮压路机找平碾压2遍结束。
单位 mm
技术要求 不使用改性沥青 使用改性沥青 试验方法
φ 101.6mm×63.5mm
T 0702
马歇尔试件击实次数[1]
两面击实50次
T 0702
空隙率VV[2]

矿料间隙率VMA[2] 不小于

沥青混凝土路面面层施工技术交底

沥青混凝土路面面层施工技术交底

技术交底施工单位:②透层油:为了使基层与沥青混合料面层具有良好的结合条件,半刚性基层顶面必须浇洒透层沥青,沥青层必须在透层油完全渗透入基层后方可铺筑。

透层沥青采用中凝洒布型液体沥青AL(M)-2,透层应紧接在基层碾压成型后表面稍干且尚未硬化时喷洒,喷洒后通过钻孔或挖掘确认透层油渗入基层的深度不小于5mm,并能与基层联结成为一体。

透层油的用量0.6~1.5L/ m2,应通过试洒确定(本工程暂以1.1 L/m2计量)。

透层油应紧接在基层碾压成型后表面稍干且尚未硬化时喷洒,不得在基层养生结束后喷洒。

喷洒后通过钻孔或挖掘确认透层油渗入基层的深度不小于5mm,并能与基层联结成为一体。

透层油宜采用沥青洒布车一次喷洒均匀,应根据透层油的种类和粘度选择使用的喷嘴并保证均匀喷洒。

喷洒透层油前应清扫路面,遮挡防护路缘石及人工构造物避免污染,透层油必须洒布均匀,有花白遗漏应人工补洒,喷洒过量的立即洒布石粉或砂吸油,必要时作适当碾压。

透层油洒布后不得在表面形成能被运料车和摊铺机粘起的油皮,透层油达不到渗透深度要求时,应立即更换透层油稠度或品种。

透层油洒布后的养生时间随透层油的品种和气候条件油试验确定,确保液体沥青中的稀释剂全部挥发,然后尽早铺筑下封层及面层,防止工程车辆损坏透层。

气温低于10℃或大风天气、即将降雨时不得喷洒透层油。

③沥青表处封层:沥青表面处治可采用道路石油沥青。

沥青表面处治的集料最大粒径应与处治层的厚度相等;在清扫干净的碎(砾)石路面上铺筑沥青表面处治时,应喷洒透层油。

层铺法沥青表面处治路面宜采用沥青洒布车及集料撒布机联合作业。

沥青洒布车喷洒沥青时应保持稳定速度和喷洒量,并保持整个洒布宽度喷洒均匀。

小规模工程可采用机动或手摇的手工沥青洒布机洒布沥青。

洒布设备的喷嘴应适用于沥青的稠度,确保能成雾状,与洒油管成15~25的夹角,洒油管的高度应使同一地点接受2~3个喷油嘴喷洒的沥青,不得出现花白条。

沥青表面处治喷洒沥青材料时应对道路人工构造物、路缘石等外露部分作防污染遮盖。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、最困难的事就是认识自己。

20.9.279.27.202018:3818:38:11Sep-2018:38
2、自知之明是最难得的知识。

二〇二〇年九月二十七日2020年9月27日星期日
3、越是无能的人,越喜欢挑剔别人。

18:389.27.202018:389.27.202018:3818:38:119.27.202018:389.27.2020
4、与肝胆人共事,无字句处读书。

9.27.20209.27.202018:3818:3818:38:1118:38:11
5、三军可夺帅也。

Sunday, September 27, 2020September 20Sunday, September 27, 20209/27/2020
6、最大的骄傲于最大的自卑都表示心灵的最软弱无力。

6时38分6时38分27-Sep-209.27.2020
7、人生就是学校。

20.9.2720.9.2720.9.27。

2020
年9月27日星期日二〇二〇年九月二十七日 8、你让爱生命吗,那么不要浪费时间。

18:3818:38:119.27.2020Sunday, September 27, 2020
亲爱的用户: 烟雨江南,画屏如展。

在那桃花盛开的地方,在这醉
人芬芳的季节,愿你生活像春天一样阳光,心情像桃花一样美丽,感谢你的阅读。

相关文档
最新文档
