公路工程历年真题2018年
2018年一建《公路工程管理与实务》真题和解析

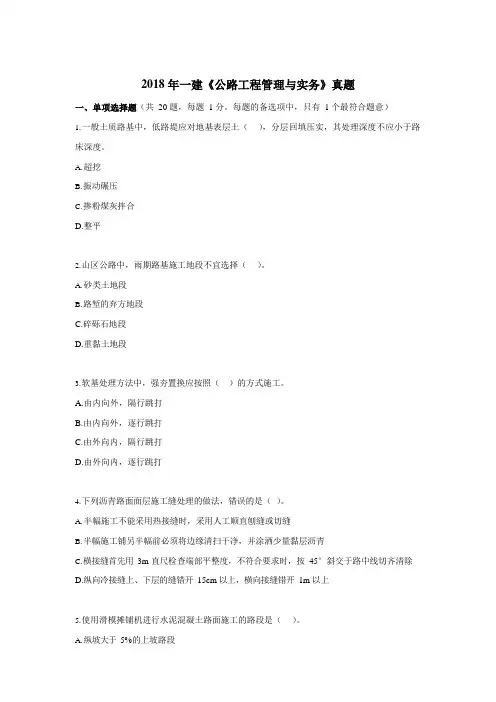

2018 年一建《公路工程管理与实务》真题一、单项选择题(共20 题,每题1 分。
每题的备选项中,只有1 个最符合题意)1.一般土质路基中,低路堤应对地基表层土(),分层回填压实,其处理深度不应小于路床深度。
A.超挖B.振动碾压C.掺粉煤灰拌合D.整平2.山区公路中,雨期路基施工地段不宜选择()。
A.砂类土地段B.路堑的弃方地段C.碎砾石地段D.重黏土地段3.软基处理方法中,强夯置换应按照()的方式施工。
A.由内向外,隔行跳打B.由内向外,逐行跳打C.由外向内,隔行跳打D.由外向内,逐行跳打4.下列沥青路面面层施工缝处理的做法,错误的是()。
A.半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝B.半幅施工铺另半幅前必须将边缘清扫干净,并涂洒少量黏层沥青C.横接缝首先用3m 直尺检查端部平整度,不符合要求时,按45°斜交于路中线切齐清除D.纵向冷接缝上、下层的缝错开15cm 以上,横向接缝错开1m 以上5.使用滑模摊铺机进行水泥混凝土路面施工的路段是()。
A.纵坡大于5%的上坡路段B.纵坡大于6%的下坡路段C.平面半径为50m~100m 的平曲线路段D.超高横坡大于7%的路段6.预应力张拉的千斤顶与压力表,不需要重新标定的情形是()。
A.使用时间达到3 个月B.张拉次数超过300 次C.千斤顶检修后D.更换新压力表7.关于桥梁上部结构竖转法施工特点的说法,正确的是()。
A.在桥台处设置转盘,将两岸预制的整垮或半跨转至设计合拢位置B.转体重量大,施工中需设置转体平衡重C.主要适用于转体重量不大的拱桥D.主要针对大跨度拱桥施工,采用锚固体系代替平衡重8.隧道地质灾害分为四类,属于A 级地质灾害的是()。
A.存在中、小型突水突泥隐患地段,物探有较大异常地段,断裂带B.非可溶岩地段,发生突水、突泥可能性极小地段C.存在重大地质灾害地段,重大物探异常地段,可能产生大型、特大型突水突泥地段D.小型断层破碎带,发生突水、突泥可能性较小地段9.隧道衬砌裂缝形成的原因不包括()。
2018年公路工程管理与实务真题及答案解析
(10/20)单项选择题
(每题的备选项中,只有1个最符合题意)
第10题
隧道通风控制体系中,控制风机运转所依据的环境数据主要是______含量。
A.O2
B.CO
C.CO2
D.SO2
上一题下一题
(11/20)单项选择题
(每题的备选项中,只有1个最符合题意)
第11题
单代号网络图中,箭线一般用来表示______。
C.对插口管接口处不得使用沥青填塞
D.每节管底出现反坡的坡度应小于3°
上一题下一题
(9/20)单项选择题
(每题的备选项中,只有1个最符合题意)
第9题
根据《公路工程技术标准》,下列公路隧道中,属于长隧道的是______。
A.长485m的隧道
B.长875m的隧道
C.长1560m的隧道
D.长3450m的隧道
(每题的备选项中,只有1个最符合题意)
第17题
关于钢筋加工场的说法,错误的是______。
A.钢筋应垫高堆放,离地20cm以上,下部支点应以保证钢筋不变形为原则
B.顶棚及架构原则上应采用木结构搭设
C.钢筋加工场应做硬化处理
D.场地四周应设置排水沟
上一题下一题
(18/20)单项选择题
(每题的备选项中,只有1个最符合题意)
A.②→①→③→④→⑤→⑥→⑧→⑨→⑦
B.②→①→③→⑤→④→⑥→③→⑦→⑨
C.①→②→③→⑤→④→⑥→⑧→⑨→⑦
D.①→②→③→④→⑤→⑥→⑦→⑧→⑨
上一题下一题
(20/20)单项选择题
A.工作之间的逻关系
B.一项工作
C.一项工作的持续时间
D.工作之间的搭接时距
上一题下一题
公路工程历年真题(2018年)
公路工程历年真题(年)一、单项选择题(共题,每题分。
句题的备选项中,只有个最符合题意().不得直接填筑于冰冻地区三、四级公路下路床的填料是().湿粘土.膨土.红粘土.粉质土答案:.袋装砂井施工工艺流程中,最后一步工艺是().埋砂袋头.机具移位.摊铺上层砂垫层.拨出套管答案:.关于击实试验法测定最佳含水量的说法,错误的是().用干法或湿法制备一组不同含水量的试样.制备好的土样应一次性倒入击实筒.计算各试样干密度,以干密度为纵坐标、含水量为横坐标绘制曲线.当试样中有大于规定的颗粒,应先取出大颗粒,其百分率合格后,再对剩余试样进行击实试验答案:.不能用于二级和二级以上公路高级路面基层的是().水泥稳定细粒土.水泥稳定煤矸石.水泥稳定碎石土.水泥稳定砂砾答案:.公路无机结合料稳定碎石基层施工中,其拌和工艺和摊铺工艺推荐采用().集中厂拌和摊铺机摊铺.人工路拌和摊铺机摊铺.人工路拌和推土机摊铺.集中厂拌和推土机摊铺答案:.混凝土抗折强度的试验步骤包括:①试件的成型和养护;②标记试件;③试件外观检查、修整;④加载试验;⑤整理试验数据、提供试验报告。
正确的顺序为().①—②—③—④—⑤.①—③—②—④—⑤.①—③—④—②—⑤.①—②—④—③—⑤答案:.关于高性能混凝土使用的减水剂性能的要求,错误的是().减水率低.坍落度损失小.能明显改善混凝土耐久性能.与水泥相容性好答案:.关于圆管涵施工要求的说法,正确的是()。
.管节不得现场就地制造.当管壁厚度不一致时,应调整高度使内壁齐平.管接口处不得使用沥青填塞.每节管底出现反坡的坡度应小于°答案:.根据《公路工程技术标准》,下列公路隧道中,属于长隧道的是()。
.长的隧道.长的隧道.长的隧道.长的隧道答案:.隧道通风控制系统中,控制风机运转所依据的环境数据主要是()含量。
....答案:、单代号网络图中,箭线一般用来表示()。
.工作之间的逻辑关系.一项工作.一项工作的持续时间.工作之间的搭接时距答案:、下列后张法预应力筋质量检验的实测项目中,属于关键项目的是().管道坐标.管道间距.张拉伸长率.断丝滑丝数【答案】.某桥墩承台顶面与地面平齐,标高为,墩顶标高为,墩顶处施工属于()。
2018年一级建造师《公路工程》真题和答案解析(持续更新)
2018一级建造师《公路工程》真题及答案(持续更新)一、单项选择题1.一般土质路基中,低路堤应对地基表层土(),分层回填压实,其处理深度不应小于路床深度。
A.超挖B.振动碾压C.掺粉煤灰拌合D.整平【答案】A【解析】P2;低路堤应对地基表层土进行超挖、分层回填压实,其处理深度不应小于路床深度。
2.山区公路中,雨期路基施工地段不宜选择()。
A.砂类土地段B.路堑的弃方地段C.碎砾石地段D.重黏土地段【答案】D【解析】P13;重黏土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水困难,不宜安排雨期施工。
3.软基处理方法中,强夯置换应按照()的方式施工。
A.由内向外,隔行跳打B.由内向外,逐行跳打C.由外向内,隔行跳打D.由外向内,逐行跳打【答案】A【解析】P27;强夯置换应按照由内向外、隔行跳打的方式施工。
4.下列沥青路面面层施工缝处理的做法,错误的是()。
A.半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝B.半幅施工铺另半幅前必须将边缘清扫干净,并涂洒少量黏层沥青C.横接缝首先用3m直尺检查端部平整度,不符合要求时,按45°斜交于路中线切齐清除D.纵向冷接缝上、下层的缝错开15cm以上横向接缝错开1m以上【答案】C【解析】P81;横接缝的处理方法:首先用3m直尺检査端部平整度。
不符合要求时,垂直于路中线切齐清除5.使用滑模摊铺机进行水泥混凝土路面施工的路尺是()。
A.纵坡大于5%的上坡路段B.纵坡大于6%的下坡路段C.平面半径为50mm~100mm的平曲线路段D.超高横坡大于7%的路段【答案】C【解析】P97;上坡纵坡大于5%、下坡纵坡大于6%、平面半径小于50m或超高横坡超过7%的路段,不宜采用滑模摊铺机进行摊铺。
6.预应力张拉的千斤顶与压力表,不需要重新标定的情形是()。
使用时间达到3个月张拉次数超过300次千斤顶检修后更换新压力表【答案】A【解析】P141;当处于下列情况之一时,应重新进行标定:(1)使用时间超过6个月;(2)张拉次数超过300次;(3)使用过程中千斤顶或压力表出现异常情况;(4)千斤顶检修或更换配件后。
2018年二级建造师公路工程真题及答案解析
2018年二级建造师《公路工程》真题答案及解析1.不得直接填筑于冰冻地域三、四级公路下路床的填料是( )。
A.湿粘土B.膨土C.红粘土D.粉质土【答案】D【解析】粉质土不宜直接填筑于路床,不得直接填筑于冰冻地域的路床及浸水部份的路堤。
2.袋装砂井施工工艺流程中,最后一步工艺是( )。
A.埋砂袋头B.机具移位C.摊铺上层砂垫层D.拨出套管【答案】C【解析】袋装砂井施工工艺程序:整平原地面—摊铺基层砂垫层—机具定位—打入套管—沉入砂袋—拔出套管—机具移位—埋砂袋头—摊铺上层砂垫层。
3.关于击实实验法测定最正确含水量的说法,错误的选项是( )。
A.用干法或湿法制备一组不同含水量的试样B.制备好的土样应一次性倒入击实筒C.计算各试样干密度,以干密度为纵坐标、含水量为横坐标绘制曲线D.当试样中有大于规定的颗粒,应先掏出大颗粒,其百分率合格后,再对剩余试样进行击实实验【答案】B【解析】取制备好的土样按所选击实方式分3次或5次倒入击实筒,每层按规定的击实次数进行击实,要求击完后余土高度不超过试筒顶面5mm。
4.不能用于二级和二级以上公路高级路面基层的是( )。
A.水泥稳固细粒土B.水泥稳固煤矸石C.水泥稳固碎石土C.水泥稳固砂砾【答案】A【解析】水泥稳固土包括水泥稳固级配碎石、未筛分碎石、砂烁、碎石土、砂砾土、煤矸石、各类粒状矿渣等,适用于各级公路的基层和底基层,但水泥稳固细粒土不能用作二级和二级以上公路高级路面的基层。
5.公路无机结合料稳固碎石基层施工中,其拌和工艺和摊铺工艺推荐采纳( )。
A.集中厂拌和摊铺机摊铺B.人工路拌和摊铺机摊铺C.人工路拌和推土机摊铺D.集中厂拌和推土机摊铺【答案】A【解析】见教材50页表2B312021-12.6.混凝土抗折强度的实验步骤包括:①试件的成型和养护;②标记试件;③试件外观检查、修整;④加载实验;⑤整理实验数据、提供实验报告。
正确的顺序为( )。
A.①→②→③→④→⑤B.①→③→②→④→⑤C.①→③→④→②→⑤D.①→②→④→③→⑤【答案】B【解析】混凝土抗折强度的实验步骤:(1)试件的成型并养护。
2018一建《公路》真题及参考答案(广东、海南)
2018年一级建造师考试真题(广东、海南)《公路工程管理与实务》一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.填石路堤施工工艺流程中,路基成型的紧后工序是()。
A.竣工验收B.路基整修C.检测签认D.振动碾压2.软土地基处理中的粒料桩,其成桩方法有振冲置换法和()。
A.挖孔灌注法B.钻孔灌注法C.锤击沉桩法D.振动沉管法3.石质路堑边坡需修筑挡土墙,挡土墙的类型可选()。
A.衡重式挡土墙B.加筋土挡土墙C.锚杆挡土墙D.俯斜式重力挡土墙4.级配碎石细集料的塑性指数大于规范要求时,处理措施错误的是()。
A.掺配石灰B.掺配黏土C.掺配无塑性的砂D.掺配无塑性的石屑5.水泥混凝土路面在施工过程中出现龟裂,处理方法错误的是()。
A.如混凝土在初凝前出现龟裂,可采用镘刀反复压抹或重新振捣的方法来消除,再加强湿润覆盖养护B.一旦发现龟裂,必须及时对整块板进行更换C.必要时应采用注浆并进行表面涂层处理,封闭裂缝D.对结构强度无甚影响时,可不予处理6.桥梁基础施工的基坑排水方法中,井点降水法不适用于()的土质基坑。
A.无砂的黏质土B.地下水位较高C.坑壁不易稳定D.土质较差且有严重流砂7.钢筋混凝土预制梁出现预拱度偏差的原因不包括()。
A.混凝土弹性模量不稳定B.采用现场同条件养护的混凝土试块弹性模量控制预应力张拉C.施加预应力时间差异D.存梁时间差异8.下列工程中,不属于隧道辅助坑道的是()。
A.平行导坑B.斜井C.联络通道D.横洞9.下列因素中,不会导致隧道超欠挖的是()。
A.测量放样错误或误差较大B.光面爆破中,周边炮眼采用了同段雷管,同时起爆C.司钻工操作不熟练D.装药量及装药结构不合理10.关于高速公路计重收费系统功能的说法,错误的是()。
A.净化货物运输市场,维护守法者的利益B.有效防止超重车辆对高速公路的破坏,延长高速公路的使用寿命C.增加高速公路的维修保养费用D.减少道路交通事故,提高道路服务水平11.下列计划优化中,不属于公路施工组织资源利用优化的是()。
2018年一级建造师《公路工程管理与实务》真题及参考答案(完整版)
2018年一级建造师《公路工程管理与实务》真题及参考答案(完整版)一、单项选择题(共 20 题,每题 l 分。
每题的备选项中,只有 l 个最符合题意)1.一般土质路基中,低路堤应对地基表层土(),分层回填压实,其处理深度不应小于路床深度。
A.超挖B.振动碾压C.掺粉煤灰拌合D.整平【答案】A【解析】P2;低路堤应对地基表层土进行超挖、分层回填压实,其处理深度不应小于路床深度。
2.山区公路中,雨期路基施工地段不宜选择()。
A.砂类土地段B.路堑的弃方地段C.碎砾石地段D.重黏土地段【答案】D【解析】P13;重黏土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水困难,不宜安排雨期施工。
3.软基处理方法中,强夯置换应按照()的方式施工。
A.由内向外,隔行跳打B.由内向外,逐行跳打C.由外向内,隔行跳打D.由外向内,逐行跳打【答案】A【解析】P27;强夯置换应按照由内向外、隔行跳打的方式施工。
4.下列沥青路面面层施工缝处理的做法,错误的是()。
A.半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝B.半幅施工铺另半幅前必须将边缘清扫干净,并涂洒少量黏层沥青D.纵向冷接缝上、下层的缝错开 15cm 以上横向接缝错开1m 以上【答案】C【解析】P81;横接缝的处理方法:首先用 3m 直尺检査端部平整度。
不符合要求时,垂直于路中线切齐清除5.使用滑模摊铺机进行水泥混凝土路面施工的路尺是()。
A.纵坡大于 5%的上坡路段B.纵坡大于 6%的下坡路段C.平面半径为 50mm~100mm 的平曲线路段D.超高横坡大于 7%的路段【答案】C【解析】P97;上坡纵坡大于 5%、下坡纵坡大于 6%、平面半径小于 50m 或超高横坡超过 7%的路段,不宜采用滑模摊铺机进行摊铺。
6.预应力张拉的千斤顶与压力表,不需要重新标定的情形是()。
A.使用时间达到 3 个月B.张拉次数超过 300 次C.千斤顶检修后D.更换新压力表【答案】A【解析】P141;当处于下列情况之一时,应重新进行标定:(1)使用时间超过 6 个月;(2)张拉次数超过 300 次;(3)使用过程中千斤顶或压力表出现异常情况;(4)千斤顶检修或更换配件后。
2018年一级建造师考试《公路工程管理与实务》真题及答案解析【完整版】
2018年一级建造师考试《公路工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.一般土质路基中,低路堤应对地基表层土(),分层回填压实,其处理深度不应小于路床深度。
A.超挖B.振动碾压C.掺粉煤灰拌合D.整平【答案】A【解析】地基表层应碾压密实。
一般土质地段,高速公路、一级公路和二级公路路堤基底的压实度(重型)不应小于90%;三、四级公路不应小于85%。
低路堤应对地基表层土进行超挖、分层回填压实,其处理深度不应小于路床深度。
2.山区公路中,雨期路基施工地段不宜选择()。
A.砂类土地段B.路堑的弃方地段C.碎砾石地段D.重黏土地段【答案】D【解析】雨季施工时,填方路堤的填料应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土等。
利用挖方土作填料,含水量符合要求时,应随挖随填及时压实。
含水量过大难以晾晒的土不得用作雨季施工填料。
雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石、岩石地段和路堑的弃方地段。
重黏土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水困难,不宜安排雨期施工。
3.软基处理方法中,强夯置换应按照()的方式施工。
A.由内向外,隔行跳打B.由内向外,逐行跳打C.由外向内,隔行跳打D.由外向内,逐行跳打【答案】A【解析】强夯置换施工规定如下:①强夯置换前应在地表铺设一定厚度的垫层,垫层材料宜与桩体材料相同。
②强夯置换夯点的夯击次数应通过现场试夯确定,并满足下列要求:a.置换桩底应达到设计置换深度(桩长度),宜穿透软土层;b.累计夯沉量应为设计桩长的1.5~2.0倍;c.最后两级的平均夯沉量应满足强夯施工相关规定的要求。
③强夯置换应按照由内向外、隔行跳打的方式施工。
4.下列沥青路面面层施工接缝处理的做法,错误的是()。
A.半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝B.半幅施工铺另半幅前必须将边缘清扫干净,并涂洒少量粘层沥青C.横接缝首先用3m直尺检查端部平整度,不符合要求时,按45°斜交于路中线切齐清除D.纵向冷接缝上、下层的缝错开15cm以上,横向接缝错开1m以上【答案】C【解析】AB选项,半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝。
2018二级建造师公路工程真题及答案一
2018 年全国二级建造师执业资格考试《公路工程管理与实务》真题及答案解析一、单项选择题(共20 题,每题 1 分。
每题的备选项中,只有 1 个最符合题意)1.不得直接填筑于冰冻地区三、四级公路下路床的填料是()。
A.湿粘土B.弱膨胀土C.红粘土D.粉质土【答案】D2.袋装砂井施工工艺流程中,最后一步工艺是()。
A.埋砂袋头B.机具移位C.摊铺上层砂垫层D.拨出套管【答案】C3.关于击实试验法测定最佳含水量的说法,错误的是()。
A.用干法或湿法制备一组不同含水量的试样B.制备好的土样应一次性倒入击实筒C.计算各试样干密度,以干密度为纵坐标、含水量为横坐标绘制曲线D.当试样中有大于规定的颗粒,应先取出大颗粒,其百分率合格后,再对剩余试样进行击实试验【答案】B4.不能用于二级和二级以上公路高级路面基层的是()。
A.水泥稳定细粒土B.水泥稳定煤矸石C.水泥稳定碎石土C.水泥稳定砂砾【答案】A5.公路无机结合料稳定碎石基层施工中,其拌和工艺和摊铺工艺推荐采用()。
A.集中厂拌和摊铺机摊铺B.人工路拌和摊铺机摊铺C.人工路拌和推土机摊铺D.集中厂拌和推土机摊铺6.混凝土抗折强度的试验步骤包括:①试件的成型和养护;②标记试件;③试件外观检查、修整;④ 加载试验;⑤整理试验数据、提供试验报告。
正确的顺序为()。
A.①→②→③→④→⑤B.①→③→②→④→⑤C.①→③→④→②→⑤D.①→②→④→③→⑤【答案】B7.关于高性能混凝土使用的减水剂性能的要求,错误的是()。
A.减水率低B.坍落度损失小C.能明显改善混凝土耐久性能D.与水泥相容性好【答案】A8.关于圆管涵施工要求的说法,正确的是()。
A.管涵不得现场就地制造B.当管壁厚度不一致时,应调整高度使内壁齐平C.对插口管接口处不得使用沥青填塞D.每节管涵出现反坡的坡度应小于3°【答案】B9.根据《公路工程技术标准》,下列公路隧道中,属于长隧道的是()。
2018年一级建造师《公路工程》试题及答案(A卷)
2018年一级建造师《公路工程》试题及答案(A卷)一、单项选择题1、按公路工程基本建设程序的要求,项目建议书通过后的步骤应是()。
A、编制初步设计文件B、进行项目可行性研究C、列入年度基本建设计划D、编制施工图文件2、造成公路损坏,未报告的,由交通主管部门处()的罚款。
A、一千元以下B、一千元以上C、五千元以下D、五千元以上3、公路建设法规体系是梯形,属于第二级的是()。
A、国家法律B、地方规章C、交通部法规D、国家行政法规4、由行政部分发布的公路工程标准的体系结构层次为()层。
A、1B、2C、3D、45、按资质等级划分为特级企业、一级企业、二级企业、三级企业的是()。
A、公路工程施工总承包企业B、公路路面工程专业承包企业C、公路路基工程专业承包企业D、桥梁工程专业承包企业6、结合公路工程建设特点,公路工程施工企业分为()。
A、三类B、四类C、五类D、六类7、下列资质等级中,不属于公路工程施工企业资质等级的是()。
A、施工总承包三级B、路面工程专业承包二级C、桥梁工程专业承包三级D、通信、监控、收费综合系统工程分项承包8、桥梁工程专业承包企业中的二级企业可承担单跨()及以下桥梁工程的施工。
A、200mB、150mC、100mD、250m9、某二级公路桥梁工程单跨最大跨度90m,桥梁总长900m,没资格承包该工程的公路施工企业是()。
A、公路工程施工总承包一级企业B、公路工程施工总承包二级企业C、公路路基工程专业承包一级企业D、桥梁工程专业承包二级企业10、()负责组织公路水运工程一级及以上资质施工单位安全生产三类人员的考核发证工作。
A、交通部B、省级交通主管部门C、市级交通主管部门D、县级交通主管部门11、按照《公路水运工程安全生产监督管理办法》的规定,施工单位在工程报价中的安全生产费不得低于投标价的()。
A、0.5%B、1%C、2%D、3%12、需要进行专家论证时,专家组成员应当从专家库中选取。
2018年一级建造师《公路工程》真题及答案解析(案例题)
2018年一级建造师《公路工程》真题及答案解析(案例题)三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)【背景资料】某公路工程采用工程量清单方式招标,甲公司中标并-b发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。
合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。
施工中发生如下事件:事件1:由于设计变更,路基挖土方实际完成工程量为90000m3,双方协商调整单价为14元/m3。
边沟人工清淤挖运20m实际完成工程量82m3。
事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。
承包商提出工程延期10d与窝工补偿2万元。
事件3:由于设计变更,导致C工作推迟开工60d。
事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。
承包商返工修复完工后,业主重新委托第三方检验。
由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。
【问题】1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。
(计算结果保留整数)2.将工程施工进度单代号网络计划转换为双代号网络图。
3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?4.事件4中,业主可以向承包商提出索赔的费用有哪些?【答案】(一)1.(1)路基挖方按原单价结算的工程量:60000×(1+25%)=75000m3。
路基挖方按新单价结算的工程量:90000-75000=15000m3。
路基挖方总价:75000×15+15000×14=1335000元。
(2)边沟人工清淤挖运不予计价。
理由:此项工作出现在207-1-d中,按照规定,已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。
2018年一级建造师考试《公路工程》真题及答案-完整版
2018年一级建造师考试《公路工程》真题及答案一、单项选择题1.一般土质路基中, 低路堤应对地基表层土()、分层回填压实, 其处理深度不应小于路床深度。
A. 超挖B. 振动压实C. 掺粉煤灰拌合D. 整平2.山区公路中, 雨期路基施工地段不宜选择()。
A. 砂类土地段B. 路堑的弃方地段C. 碎砾石地段D. 重黏土地段3.软基处理方法中, 强夯置换应按照()的方式施工。
A. 由内向外, 隔行跳打B. 由内向外, 逐行跳打C.由外向内, 隔行跳打D.由外向内, 逐行跳打4.下列沥青路面面层施工接缝处理的做法, 错误的是()。
A. 半幅施工不能采用热接缝时, 采用人工顺直刨缝或切缝B. 半幅施工铺另半幅前必须将边缘清扫干净, 并涂洒少量粘层沥青C. 横接缝首先用3m直尺检查端部平整度, 不符合要求时, 按45°斜交于路中线切齐清除D.纵向冷接缝上、下层的缝错开15cm以上, 横向接缝错开1m以上5.适用滑模摊铺机进行水泥混凝土路面施工的路段是()。
A. 纵坡大于5%的上坡路段B. 纵坡大于6%的下坡路段C. 平面半径为50~100m的平曲线路段D. 超高横坡大于7%的路段6.预应力张拉用的千斤顶与压力表, 不需要重新进行标定的情形是()。
A. 使用时间达到3个月B. 张拉次数超过300次C. 千斤顶检修后D. 更换新压力表7、关于桥梁上部结构竖转法施工特点的说法, 正确的是()。
A. 在桥台处设置转盘, 将两岸预制的整跨或半跨转至设计合拢位置B.转体重量大, 施工中需设置转体平衡重C. 主要适用于转体重量不大的拱桥D. 主要针对大跨度拱桥施工, 采用锚固体系代替平衡重8、隧道地质灾害分为四级, 属于A级地质灾害的是()。
A. 存在中、小型突水、突泥隐患地段, 物探有较大异常地段, 断裂带B. 非可溶岩地段, 发生突水、突泥可能性极小地段C. 存在重大地质灾害地段, 特殊地质地段, 重大物探异常地段, 可能产生大型、特大型突水、突泥隐患地段D.小型断层破碎带, 发生突水、突泥可能性极小地段9、隧道衬砌裂缝形成的原因不包括()。
2018年一级建造师《公路工程管理与实务》真题答案及解析.doc
2018 年一级建造师《公路工程管理与实务》真题答案及解析一、单项选择题 (共 20 题,每题 1 分,每题的备选项中 ,只有 1 个最符合题意 )1. 一般土质路基中,低路堤应对地基表层土(),分层回填压实,其处理深度不应小于路床深度。
A.超挖B.振动压实C.掺粉煤灰拌和D.整平【答案】 A【解析】低路堤应对地基表层土进行超挖、分层回填压实,其处理深度不应小于路床深度。
【考点来源】 1B411012原地基处理要求P22. 山区公路中,雨期路基施工地段不宜选择()。
A.砂类土地段B.路堑的弃方地段C.碎砾石地段D.重黏土地段【答案】 D【解析】雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。
重粘土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水困难,不宜安排雨期施工。
【考点来源】 1B411016路基季节性施工P133. 软基处理方法中,强夯置换应按照()的方式施工。
A.由内向外,隔行跳打B.由内向外,逐行跳打C.由外向内,隔行跳打D.由外向内,逐行跳打【答案】 A【解析】强夯置换应按照由内向外、隔行跳打的方式施工。
【考点来源】 1B411018特殊路基施工技术P274. 下列沥青路面面层施工接缝处理的做法,错误的是()。
A.半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝B.半幅施工铺另半幅前必须将边缘清扫干净,并涂洒少量粘层沥青C.横接缝首先用 3m 直尺检查端部平整度,不符合要求时,按 45 °斜交于路中线切齐清除。
D .纵向冷接缝上、下层的缝错开 15cm 以上,横向接缝错开 1m 以上【答案】 C【解析】横接缝的处理方法:首先用 3m 直尺检查端部平整度。
不符合要求时,垂直于路中线切齐清除。
【考点来源】 1B412023沥青路面面层施工P81)。
5. 适用滑膜摊铺机进行水泥混凝土路面施工的路段是( A .纵坡大于 5% 的上坡路段B.纵坡大于 6% 的下坡路段C.平面半径为50m~100m 的平曲线路段D .超高横坡大于7% 的路段【答案】 C【解析】上坡纵坡大于 5% 、下坡纵坡大于 6% 、平面半径小于 50 米或超高横坡超过 7% 的路段,不宜采用滑模摊铺机进行摊铺。
2018一建《公路工程管理与实务》考试真题及参考答案
2018一级建造师考试真题《公路工程管理与实务》一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.一般土质路基中,低路堤应对地基表层土(),分层回填压实,其处理深度不应小于路床深度。
A.超挖B.振动碾压C.掺粉煤灰拌合D.整平2.山区公路中,雨期路基施工地段不宜选择()。
A.砂类士地段B.路堑的弃方地段C.碎砾石地段D.重黏土地段3.软基处理方法中,强夯置换应按照()的方式施工。
A.由内向外,隔行跳打B.由内向外,逐行跳打C.由外向内,隔行跳打D.由外向内,逐行跳打4.下列沥青路面面层施工缝处理的做法,错误的是()。
A.半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝B.半幅施工铺另半幅前必须将边缘凊扫干净,并涂洒少量黏层沥青C.横接缝首先用3m直尺检查端部平整度,不符合要求时,按45°斜交于路中线切齐清除D.纵向冷接缝上、下层的缝错开15cm以上横向接缝错开1m以上5.使用滑模摊铺机进行水泥混凝土路面施工的路面是()。
A.纵坡大于5%的上坡路段B.纵坡大于6%的下坡路段C.平面半径为50m~100m的平曲线路段D.超高横坡大于7%的路段6.预应力张拉的千斤顶与压力表,不需要重新标定的情形是()。
A.使用时间达到3个月B.张拉次数超过300次C.千斤顶检修后D.更换新压力表7.关于桥梁上部结构竖转法施工特点的说法,正确的是()。
A.在桥台处设置转盘,将两岸预制的整垮或半跨转至设计合拢位置B.转体重量大,施工中需设置转体平衡重C.主要适用于转体重量不大的拱桥D.主要针对大跨度拱桥施工,采用锚固体系代替平衡重8.隧道地质灾害分为四类,属于A级地质灾害的是()。
A.存在中、小型突水,突泥隐患地段、物探有较大异常地段、断裂带B.非可溶岩地段,发生突水、突泥可能性极小地段C.存在重大地质灾害地段,特殊地质地段、重大物探异常地段、可能发生大型、特大型突水、突泥隐患地段D.小型断层破碎带、发生突水、突泥可能性较小地段9.隧道衬砌裂缝形成的原因不包括()。
2018年一级建造师考试《公路工程》试题及答案(卷一)
2018年一级建造师考试《公路工程》试题及答案(卷一)案例分析题一【背景资料】某施工单位承接了某高速公路A合同段的施工任务,其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。
该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。
施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。
基层的三个施工段按每段25d,面层的三个施工段按每段15d等节拍组织线性流水施工,并绘制了总体进度计划如图1-7所示。
合同约定工期为300d,并规定每提前工期1d,奖励0.5万元;每拖延工期1d,罚款0.8万元。
在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时问需调整为70d。
在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10d,导致人员和租赁的施工机具窝工10d,项目部在规定时间内就此向监理公司提出了费用索赔。
【问题】1.该项目土方转运宜选用何种土方机械?说明理由。
2.按组织流水施工的要求,完善路面部分的施工网络图。
3.计算完善后的网络计划工期和按此计划项目部可能得到的提前完工奖励或因误期的罚款额。
4.将桥梁基础施工时间定为70d是否可行?说明理由。
5.指出桥梁基础施工中机具窝工时可索赔的机械费用组成,项目部是否可以直接向监理公司提出索赔?说明理由。
【参考答案】1.该项目土方转运宜选用小型和中型铲运机。
理由:铲运机在土的湿度方面,最适宜湿度较小(含水量在25%以下)松散砂土和黏土中施工,铲斗容积为小型和中型的合理运距为100~350m;大型和特大型的合理运距为800~500m。
本题中的土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。
2.路面施工时间=25+25+25+15=90d,总体进度计划如图1-8所示。
3.完善后的网络计划工期=30+140+90+20=280d。
2018年二级建造师公路工程实务真题及答案
2018年二级建造师公路实务真题及答案解析(完整版)1。
不得直接填筑于冰冻地区三、四级公路下路床的填料是()。
A.湿粘土B.弱膨胀土C。
红粘土D。
粉质土2。
袋装砂井施工工艺流程中,最后一步工艺是( )。
A。
埋砂袋头B。
机具移位C.摊铺上层砂垫层D。
拔出套管3。
关于击实试验法测定最佳含水量的说法,错误的是( )。
A。
用干法或湿法制备一组不同含水量的试样B.制备好的土样应一次性倒入击实筒C。
计算各试样干密度,以干密度为纵坐标、含水量为横坐标绘制曲线D。
当试样中有大于规定的颗粒,应先取出大颗粒,其百分率合格后,再对剩余试样进行击实试验4.不能用于二级和二级以上公路高级路面基层的是()。
A.水泥稳定细粒土B。
水泥稳定煤矸石C。
水泥稳定碎石土D。
水泥稳定沙砾5.二级公路无机结合料稳定碎石基层施工中,其拌合工艺和摊铺工艺推荐采用().A。
集中厂拌和摊铺机摊铺 B.人工路拌和摊铺机摊铺C。
人工路拌和推土机摊铺 D.集中厂拌和推土机摊铺6。
水泥混凝土抗折强度的实验步骤包括:①试件的成型和养护;②标记试件;③试件外观检查、修整;④加载实验;⑤整理实验数据,提供实验报告,正确的顺序为( )。
A.①→②→③→④→⑤B.①→③→②→④→⑤C。
①→③→④→②→⑤D.①→②→④→③→⑤7.关于高性能混凝土使用减水剂性能的要求,错误的是().A.减水率低B.坍落度损失小C.能明显改善混凝土耐久性D.与水泥的相容性好8。
关于圆管施工要求的说法,正确的是( )。
A。
管节不得现场就地制造B.当管壁厚度不一致时,应调整高度使内壁持平C。
管接口处不得使用沥青填塞D。
每节管底出现反坡的坡度应小于3°9.根据《公路工程技术标准》,下列公路隧道中,属于长隧道的是()。
A.长483米的隧道B。
长875米的隧道C。
长1560米的隧道 D.长34590米的隧道10.隧道通风控制体系中,控制风机运转所依据的环境数据主要是( )含量.A.O2B。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
公路工程历年真题(2018年)一、单项选择题(共20题,每题1分。
句题的备选项中,只有1个最符合题意()1.不得直接填筑于冰冻地区三、四级公路下路床的填料是()A.湿粘土B.膨土C.红粘土D.粉质土答案:D P3'2.袋装砂井施工工艺流程中,最后一步工艺是()A.埋砂袋头B.机具移位C.摊铺上层砂垫层D.拨出套管答案:C P20-3.关于击实试验法测定最佳含水量的说法,错误的是()A.用干法或湿法制备一组不同含水量的试样B.制备好的土样应一次性倒入击实筒C.计算各试样干密度,以干密度为纵坐标、含水量为横坐标绘制曲线D.当试样中有大于规定的颗粒,应先取出大颗粒,其百分率合格后,再对剩余试样进行击实试验答案:D P34.不能用于二级和二级以上公路高级路面基层的是()、A.水泥稳定细粒土B.水泥稳定煤矸石C.水泥稳定碎石土C.水泥稳定砂砾答案:A P445.公路无机结合料稳定碎石基层施工中,其拌和工艺和摊铺工艺推荐采用()A.集中厂拌和摊铺机摊铺}B.人工路拌和摊铺机摊铺C.人工路拌和推土机摊铺D.集中厂拌和推土机摊铺答案:A P50-516.混凝土抗折强度的试验步骤包括:①试件的成型和养护;②标记试件;③试件外观检查、修整;④加载试验;⑤整理试验数据、提供试验报告。
正确的顺序为()A.①—②—③—④—⑤B.①—③—②—④—⑤*C.①—③—④—②—⑤D.①—②—④—③—⑤答案:B P1017.关于高性能混凝土使用的减水剂性能的要求,错误的是()A.减水率低B.坍落度损失小C.能明显改善混凝土耐久性能)D.与水泥相容性好答案:A P1388.关于圆管涵施工要求的说法,正确的是()。
A.管节不得现场就地制造B.当管壁厚度不一致时,应调整高度使内壁齐平C.管接口处不得使用沥青填塞D.每节管底出现反坡的坡度应小于3°&答案:B P144-1459.根据《公路工程技术标准》,下列公路隧道中,属于长隧道的是()。
A.长483m的隧道B.长875m的隧道C.长1560m的隧道D.长34590m的隧道答案:C P153:10.隧道通风控制系统中,控制风机运转所依据的环境数据主要是()含量。
A.O2B.COC.CO2D.SO2答案:B P170#11、单代号网络图中,箭线一般用来表示()。
A.工作之间的逻辑关系B.一项工作C.一项工作的持续时间D.工作之间的搭接时距答案:B P17012、下列后张法预应力筋质量检验的实测项目中,属于关键项目的是()…A.管道坐标B.管道间距C.张拉伸长率D.断丝滑丝数【答案】C13.某桥墩承台顶面与地面平齐,标高为+,墩顶标高为+,墩顶处施工属于()。
A.I级高处作业…B.Ⅱ级高处作业C.Ⅲ级高处作业D.Ⅳ级高处作业【答案】C14.关于配电箱、开关箱安全技术要求的说法,错误的是()A.分配电箱不得挂接临时用电设备B.一个开关箱最多控制两台用电设备]C.总配电箱必须安装漏电保护器D.开关箱内必须安装漏电保护器【答案】B15.营增后,城市维护建设税及教育费附加在()中计取。
A.增值税B.企业管理费C.其他工程费}D.规费【答案】B16.根据《公路工程标准施工招标文件》,①中标通知书,②合同协议书,③技术规范,④项目专用合同条款,这四项合同文件解释的优先顺序是(()。
A.①③②④B.④②③①C.③②①④D.②①④③…【答案】D17.关于钢筋加工场的说法,错误的有(()。
A.钢筋应垫高堆放,离地20cm以上,下部支点应以保证钢筋不不变形为原则B.顶棚及架构原则上应采用木结构铺设C.钢筋加工场应做硬化处理D.场地四周应设置排水沟【答案】B\18.关于公路工程施工特种作业人员管理的说法,错误的是()A.特种作业人员应具有初中及以上学历B.特种作业人员应当参加年度安全教背培训或推续教有,每年不得少于24h C.用人单位应与持有资格证书的特种人员订立劳动合同法D.用人单位应当口头告知特种作业人员违章操作的危害【答案】D>19.根据《公路建设监督管理办法》,政府投资公路建设项目实施的程序包括:①编制可行性研究报告:②编制项目建议书;③编制初步设计文件;④组织项目施工招标;⑤编制施工图设计文件:⑥进行征地拆迁并申报施工许可;⑦办理项目交竣工验收和财产移交手续;⑧组织项目施工;⑨组织项目后评价。
上述实施程序正确的排序是(()。
A.②—①—③—④—⑤—⑥—⑧—⑨—⑦B.②—①—③—⑤—④—⑥—⑧—⑦—⑨C.①—②—③—⑤—④—⑥—⑧—⑨—⑦D.①—②—③—④—⑤—⑥—⑧—⑦—⑨【答案】B20.根据《公路工程设计变更管理办法》,发生较大设计变更时,负责审批的单位是()·A.交通运输部B.项目建设单位C.省级交通主管部门D.勘察设计单位【答案】C21.下列工程防护中,属于圬工防护的有( ()。
A.框格防护…B.捶面C.挂网式坡面防护D.抛石E.锚杆铁丝网喷浆【答案】ABE【解析】圬工防护:框格防护、封面、护面墙、干砌片石护坡、浆砌片石护坡、浆砌预制块护坡、锚杆铁丝网喷浆、喷射混凝土护坡。
22.水泥混凝土路面断板的治理措施有( ()。
—A.直接灌浆B.局部带状修补C.扩缝灌浆D.罩面补强E.整块板更换【答案】ABCE【解析】治理措施:㈠裂缝的灌浆封闭(直接灌浆法、压注灌浆法、扩缝灌浆法);㈡局部带状修补;㈢整块板更换。
&23.后张法预制梁板施工中,张拉时预应力损失过大的原因有()。
A.锚具硬度过高B.钢绞线松弛率超限C.锚具下混凝土强度偏大D.钢绞线与孔道摩擦阻力过大E.量测偏差导致实际张拉力偏小【答案】BDE【解析】预应力损失过大原因分析:①锚具滑丝或钢绞线(钢丝束()内有断丝;②钢绞线(钢丝()的松弛率超限;③量测表具数值有误,实际张拉值偏小;④锚具下混凝土局部破坏变形过大;⑤钢索与孔道间摩阻力过大。
、24.护栏的主要作用有()。
A.将公路用地隔离出来,防止非法侵占公路用地B.防止失控车辆冲出路基,不至发生二次事故C.吸收能量以减轻事故车辆及人员的损伤程度D.警示和缓冲E.诱导视线【答案】BCE"【解析】护栏作用:防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,不致发生二次事故。
同时还具有吸收能量,减轻事故车辆及人员的损伤程度以及诱导视线的作用。
25.关于挖孔桩基础施工安全控制要求的说法,正确的有()。
A.孔内挖土人员的头顶部位应设置护盖B.所有人工挖孔桩必须采用混凝土护壁C.起吊设备必须有限位器、防脱钩器等装置D.人工挖孔超过10米深,应采用机械通风E.相邻两孔中,一孔进行浇筑混凝土作业时,另一孔内不得有人员<【答案】ACDE【解析】挖孔较深或有渗水时,必须采取护壁。
26.施工总体部署是施工组织设计的重要内容之一,其主要内容有()。
A.建立施工管理机构B.划分施工任务C.编制资源供应计划D.安排施工顺序>E.制定季节性施工技术措施【答案】ABD【解析】施工总体部署:⑴建立施工管理机构;⑵施工任务划分;⑶施工顺序。
27.隧道施工中,施工人员必须撤离现场的危险信号有()。
A.监控量测数据出现突变B.作业面围岩级别发生变化C.掌子面有渗水、D.喷层出现异常裂缝E.地表位移大于允许值【答案】ADE【解析】当发现量测数据有不正常变化或突变,洞内或地表位移大于允许位移值,洞内或地面出现裂缝以及喷层出现异常裂缝时,均应视为危险信号,人员必须立即撤离现场,经处理达到安全作业条件后方可继续施工。
28.根据《公路工程基本建设项目概算预算编制办法》,其他工程费中施工辅助费包括()。
A.机械工具使用费B.勘察试验费,C.工程定位复测费D.工程点交、场地清理费E.临时水井、水塔修建费【答案】CD【解析】施工辅助费包括生产工具用具使用费、检验试验费和和工程定位复测、工程点交、场地清理等费用。
生产工具用具使用费系指施工所需不属于固定资产的生产工具、检验、试验用具等的购置、推销和维修费,以及支付给工人自备工具的补贴费。
检验试验费系指施工企业对建筑材料、构件和建筑安装工程进行一般鉴定、检查所发生的费用。
29.可用于隧道二次衬砌的施工机械设备有()。
A.锚杆台车]B.混凝土喷射机C.混凝土搅拌站D.搅拌运输车E.混凝土输送泵【答案】CDE【解析】二次支护衬砌机械:模板衬砌台车(混凝土搅拌站、搅拌运输车、混凝土输送泵)。
初次支护机械:锚杆台车、混凝土喷射机。
所以本题选CDE。
30.根据《公路工程竣(交)工验收办法实施细则》,公路工程交工验收应具备的条件有()。
*A.通车试运营2年以上B.施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格C.监理单位对工程质量评定合格D.质量监督机构按“公路工程质量鉴定办法”对工程质量进行检测,并出具检测意见,检测意见中需整改的问题已经处理完毕E.档案、环保等单项验收合格,土地使用手续已办理【答案】BCD【解析】交工验收应具备的条件:⑴合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
`⑵施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
⑶监理单位对工程质量评定合格。
⑷质量监督机构按“公路工程质量鉴定办法”对工程质量进行检测,并出具检测意见,检测意见中需整改的问题已经处理完毕。
⑸竣工文件完成内容的收集、整理及归档工作。
⑹施工单位、监理单位完成本合同段工作总结报告。
(一)背景资料某施工单位承建了一段二级公路路基工程,其中K3+220~K3+650为高填方路堤。
路基填方高度最高为,地面以下有约6m的软土层。
施工单位采用强夯处理地基,采用水平分层填筑路堤。
高镇方路堤楼断面示意图如图1所示。
图1 高填方路堤横断面示意图]施工过程中发生如下事件:事件一:施工单位在已碾压整平的场地内做好了周边排水沟,布设了竖向排水体,并在强夯区地表铺设了垫层。
在施工场地内选择一块有代表性的地段作为试验区,面积200m2。
试夯结束后在规定时间段内,对试夯现场进行检测,井与试夯前测试数据进行对比,以检验设备及夯击能是否满足要求,确定间歇时间、夯击间距、夯击次数等施工参数,确定强夯处理的施工工艺。
强夯处理范围为坡脚边缘。
事件二:施工单位确定的强夯施工工序主要包括:①夯点布设、②施工准备、③场地平整、④试夯、⑤主夯、⑥检查验收、⑦副务、⑧满夯。
事件三:施工期间,施工单位对高填方路堤进行了动态观察,即沉降观测,用路堤中心线地面沉降速率每昼夜不大于10-15mm控制路堤稳定性。
问题:1.分别写出图1中标注H以及A所对应的术语名称。
强夯区铺设的垫层材料采用哪种类型试列举两种具体材料。
2.指出事件一中存在的错误并改正。
补充通过试夯还可以确定的施工参数。
3.写出事件二中强夯施工的正确工序。
