高压电杆加固方案
高压电线杆保护专项方案(三篇)
高压电线杆保护专项方案____年高压电线杆保护专项方案范文第一章引言随着工业化进程的不断推进,高压电线杆的保护成为了一个紧迫的问题。
随着城市的扩张和人口的增加,高压电线杆数量呈现出快速增长的趋势。
然而,由于高压电线杆采用的材料不耐腐蚀,在长期的使用过程中容易受到各种因素的损坏,导致电线杆的寿命缩短,安全隐患增加。
为此,制定一套科学合理的高压电线杆保护方案显得尤为重要。
本方案的目标是通过采用先进的材料和技术手段,延长高压电线杆的使用寿命,提高其抗腐蚀能力,减少维护工作量,确保电网安全运行。
通过对相关标准和规范的调研和分析,结合实际应用场景,制定出一套适用于____年的高压电线杆保护专项方案。
第二章现状分析2.1 高压电线杆的材料和结构目前,高压电线杆主要采用混凝土或钢结构,其主要原因是这两种材料具有较高的强度和稳定性。
然而,这些材料在长期使用过程中容易受到腐蚀的影响,导致电线杆的寿命缩短。
2.2 高压电线杆的腐蚀问题高压电线杆在使用过程中容易受到大气中的湿度、化学物质等因素的影响,导致腐蚀。
腐蚀不仅会导致电线杆的外观变差,还会降低其强度和稳定性,增加安全风险。
2.3 相关标准和规范的调研和分析通过对相关标准和规范的调研和分析,可以得出以下结论:目前国内对于高压电线杆的保护标准和规范较为滞后,需要进一步完善和细化。
此外,国外一些先进的电力公司已经采用了一些有效的高压电线杆保护措施,可以借鉴和参考。
第三章高压电线杆保护方案制定3.1 高压电线杆材料的选用根据对高压电线杆现状的分析,建议采用耐腐蚀性能较好的材料,如复合材料和不锈钢。
复合材料具有较高的强度和稳定性,且不易受到腐蚀的影响。
不锈钢具有较好的耐腐蚀性能,能够有效抵抗大气中湿度和化学物质的侵蚀。
3.2 高压电线杆表面的保护措施为了进一步提高高压电线杆的耐腐蚀性能,建议在电线杆表面涂覆一层特殊的防腐涂层。
这种防腐涂层可以有效隔离电线杆和大气中的湿度、化学物质等因素,起到延缓腐蚀的作用。
2024年高压电杆保护方案参考范文(二篇)
2024年高压电杆保护方案参考范文____年高压电杆保护方案参考范文一、引言随着我国经济的快速发展和城市化进程的推进,高压电线杆在我国的城市和农村地区得到广泛应用。
高压电线杆的正常运行对于保障电力供应的稳定性和安全性至关重要。
然而,近年来,高压电线杆的保护问题日益突出,给电力供应带来了一定的隐患。
因此,制定一套科学有效的高压电线杆保护方案,成为当前亟待解决的重要问题。
二、高压电线杆保护现状分析1. 高压电线杆的损坏情况由于道路施工、自然灾害等原因,高压电线杆在使用过程中常常遭受到碰撞、倒塌等损坏情况。
这种损坏不仅会导致电力供应中断,还可能造成人员伤亡和财产损失。
2. 高压电线杆保护目前存在的问题目前,我国在高压电线杆保护方面存在以下问题:(1) 保护设施不完善:部分地区的高压电线杆周围缺乏有效的保护设施,无法有效防止外界因素对电线杆的损坏。
(2) 缺乏监测手段:目前,对于高压电线杆的损坏情况,缺乏及时准确的监测手段,无法第一时间发现和修复问题。
(3) 缺乏科学合理的保护方案:对于高压电线杆的保护,缺乏一套科学合理的保护方案,无法对高压电线杆进行全面有效的保护。
三、高压电线杆保护方案的制定原则制定高压电线杆保护方案应遵循以下原则:1. 安全性原则:保护方案必须确保高压电线杆及周围环境的安全,防止发生意外事故。
2. 效益性原则:保护方案应在保障电力供应的前提下,尽可能降低成本,提高效益。
3. 科学性原则:保护方案应立足于科学研究和实践经验,结合实际情况制定,具有可操作性和有效性。
4. 可持续发展原则:保护方案应考虑未来发展需求,具有可持续性,能够适应未来的技术和环境变化。
四、高压电线杆保护方案的内容基于上述原则,制定高压电线杆保护方案的内容包括以下几个方面:1. 设立防护栏杆和警示标识在高压电线杆周围设置防护栏杆,限制车辆和行人接近电线杆,减少意外碰撞的发生。
同时,在防护栏杆上设置明显的警示标识,提醒人们注意不要靠近电线杆。
高压电线杆保护专项方案范文(3篇)
高压电线杆保护专项方案范文___星光影视设备科技股份有限公司天然气工程线杆加固保护方案___东方中远市政工程有限责任公司___年___月___日一、工程概况在金服大街路下有现状dn315中压a燃气塑料管,该管线有作为本项目气源。
从金服大街现状dn315中压a燃气塑料管开口,引dn315中压a燃气塑料管向北敷设至鼎利路,后折向西引dn315中压a燃气塑料管约___米,再向北引dn200中压a燃气塑料管敷设进入用地红线。
中压a燃气管线设计压力为___mpa。
燃气管线路由。
金服大街燃气路由为永中西侧___米,鼎利路燃气路由为永中北侧___米。
二、管线沿线线杆分布情况本工程燃气管线从t4向西敷设至___米处拟开沟槽南侧有1根低压电力线杆,距离燃气管线约___米,需进行加固。
三、燃气管线开挖方式本工程开槽采取人工开槽,开工前根据总平面布置图对现场进行施工围档,采用空压机、风镐、切割机破除现况路面,局部路面采用履带式破碎炮破除。
由于现场不具备放坡条件,在开挖过程中采取直槽密排竖撑方式护壁,线杆周围___米之内不得堆放土方,防止土体坍塌。
开槽后快速下管回填通过线杆所在位置,防止长时间晾槽,根据图纸所示本工程沟槽挖深较深,为___米,沟槽南侧有低压线杆,埋深通常为___米左右,开槽时要确保线杆的稳定性。
除了对本工程线杆已按抱箍斜撑方法进行了加固之外。
但沟槽必须与线杆保持最小的安全距离,按常规施工上口开挖宽度为___米,现只能采用直槽钢木结构支护,上口约为___米左右,槽边距线杆___米左右。
沟槽钢木结构支护采用Ⅰ10a工字钢或双[16a贴焊作为立柱,沿沟槽每___米放置一根,中间夹放___mm木板挡土,工字钢之间采用可调支撑进行对撑,见下图:注:1、木板;2、型钢立柱;3、对撑沟槽开挖到一定深度后修平槽壁开始进行支撑,支撑前先校核沟槽开挖断面是否符合燃气管要求的宽度,再将工字钢打入槽底作为支撑立柱,再安设木板和对撑。
2024年高压电杆保护方案范本(三篇)
2024年高压电杆保护方案范本____年高压电杆保护方案一、背景介绍高压电杆是电力输配电网的重要组成部分,承载着输配电的任务。
然而,由于自然灾害、交通事故和人为破坏等原因,高压电杆保护工作显得尤为重要。
为了确保电网的安全运行和延长电杆的使用寿命,制定一套科学、合理的高压电杆保护方案势在必行。
二、高压电杆保护目标1. 提高电杆的抗灾能力:通过对电杆的结构和材料进行优化改良,增强电杆的抗风、抗震能力,提高电杆在暴风雨、地震等自然灾害中的稳定性和耐久性。
2. 预防和减少交通事故对电杆的损坏:加强对电线杆的标识和警示,设置交通安全设施,警示司机注意避让,减少交通事故对电杆的冲击,降低电杆遭受损害的可能性。
3. 防止人为破坏对电杆的影响:提高对电杆的安保措施,例如安装摄像头、加强巡逻和保安力量等,加大打击对电杆的盗窃、破坏等违法行为的力度,减少人为因素对电杆的破坏。
4. 提高电杆的维护和保养工作:加强对电杆的巡检和维护,及时发现和修复存在的问题,延长电杆运行寿命,提高电杆安全性。
三、高压电杆保护方案内容1. 电杆结构改良在设计和制造新的电杆时,应考虑增加电杆的稳定性和抗灾能力。
采用更坚固、耐久的材料,如高强度钢材,提高电杆的承重能力和抗风能力。
优化电杆的结构设计,降低电杆的共振风速,减少电杆在强风作用下发生倾倒的风险。
2. 加强电杆标识和警示在电杆上设置明显的标识和警示标志,提醒人们注意电杆的存在。
使用反光材料或荧光涂料,使电杆在夜间或恶劣天气条件下更容易被发现。
通过电杆周围的路面标线和交通信号设置,引导驾驶员注意电杆,减少交通事故对电杆的冲击。
3. 设置交通安全设施在电杆附近设置防撞设施,如护栏、隔离柱和减速带,阻止车辆直接撞击电杆,减少电杆的损坏。
选择高可见性的材料和颜色,增加防撞设施的警示效果。
4. 加强安保措施提升对电杆的安保等级,增加监控设备和人员巡逻频次,安装摄像头等监控设备,加大对电杆的保护力度。
高压电杆加固方案

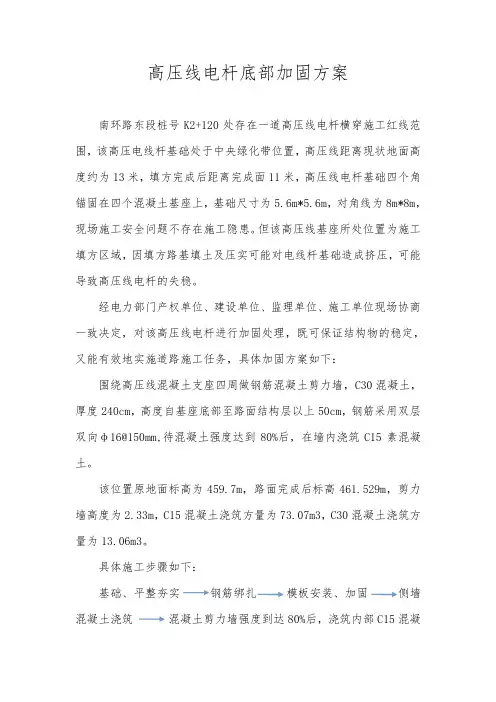

高压线电杆底部加固方案南环路东段桩号K2+120处存在一道高压线电杆横穿施工红线范围,该高压电线杆基础处于中央绿化带位置,高压线距离现状地面高度约为13米,填方完成后距离完成面11米,高压线电杆基础四个角锚固在四个混凝土基座上,基础尺寸为5.6m*5.6m,对角线为8m*8m,现场施工安全问题不存在施工隐患。
但该高压线基座所处位置为施工填方区域,因填方路基填土及压实可能对电线杆基础造成挤压,可能导致高压线电杆的失稳。
经电力部门产权单位、建设单位、监理单位、施工单位现场协商一致决定,对该高压线电杆进行加固处理,既可保证结构物的稳定,又能有效地实施道路施工任务,具体加固方案如下:围绕高压线混凝土支座四周做钢筋混凝土剪力墙,C30混凝土,厚度240cm,高度自基座底部至路面结构层以上50cm,钢筋采用双层双向φ16@150mm,待混凝土强度达到80%后,在墙内浇筑C15素混凝土。
该位置原地面标高为459.7m,路面完成后标高461.529m,剪力墙高度为2.33m,C15混凝土浇筑方量为73.07m3,C30混凝土浇筑方量为13.06m3。
具体施工步骤如下:基础、平整夯实钢筋绑扎模板安装、加固侧墙混凝土浇筑混凝土剪力墙强度到达80%后,浇筑内部C15混凝土。
1、基础平整、夯实按照规范要求,沿基础混凝土墩向外1m做3:7灰土基础,厚度45cm,灰土顶面与混凝土墩底部齐平。
2、绑扎侧墙钢筋侧墙钢筋采用双层双向φ16@150mm钢筋笼,钢筋下料按照尺寸下料后运至工地,按照规范要求进行绑扎。
3、模板安装及加固模板安装时必须保证模板的平整度,内外尺寸以及垂直度,外侧采用钢管进行加固,不发生倾斜,位移,无跑模、涨模现象。
4、浇筑侧墙混凝土、拆除模板侧墙混凝土浇筑时,必须进行报验,待监理工程师检验合格后,方可进行浇筑混凝土,混凝土施工必须振捣密实,拆除模板后无蜂窝、麻面现象。
5、浇筑中心部分混凝土中心部分混凝土待侧墙混凝土强度达到80%后,进行浇筑混凝土施工,中心部分混凝土标号为C15混凝土。
电线杆加固保护方案
电线杆加固保护方案电线杆是负责电力输送的设施,保证电网的可靠性非常重要。
然而,由于各种原因,比如高风险因素、自然灾害、腐朽等,电线杆也很容易遭受损坏。
因此,对电线杆进行加固保护是非常必要的。
本文将提出一些对电线杆进行加固保护的方案,旨在降低电线杆的损坏率,进一步保障电力输送的可靠性。
一、电线杆的加固1. 加固梁方案利用加固梁固定电线杆,并将梁与电线杆纵向索绑,以增强杆身的承载能力。
梁长选用电线杆长度的一半加上2米,固定方式以螺栓焊接或机械螺纹为主,通常可固定一个或两个梁,以提高加固效果。
2. 钢丝绳加固方案用钢丝绳绑定电线杆并拉紧,以增强电线杆的稳定性。
使用钢丝绳之前,需要对电线杆进行检查,了解其受力状态,以便做出合理的加固方案和钢丝绳选择。
3. 加固筋方案对于高压电线杆,可以采用加固筋方案,以增强其承载能力。
具体措施是在电线杆的外表面开设槽并加装加固筋,其数量和分布需要根据电线杆的形式、内部材质和外部条件来确定,以确保足够的支撑力和抗风压力。
二、电线杆的保护1. 防腐涂层方案对于木质电线杆,进行防卫湿润剂处理和刷漆,使其表面形成一层保护膜,从而防止湿气、昆虫和菌类的侵入,减少腐烂和老化的可能性。
2. 金属护套方案对于金属电线杆,可在外表面加装保护材料,如玻璃钢或热镀锌钢板等,以防止其表面被腐蚀或氧化。
此外,保护材料还可以用来增加电线杆的承载能力和防止外力侵害。
3. 护坡防滑方案为避免台风或暴雨等气候状况引起的电线杆倒塌、断裂等情况,应在电线杆周围建设护坡,以增加其稳定性。
护坡应涂上防滑材料以增强其摩擦力,防止高风险因素对电线杆产生影响。
总之,对于电线杆进行加固保护是非常有必要的。
电线杆的损坏不仅会影响电力输送的可靠性,还有可能对人身财产造成危害。
如果加强电线杆的稳定性并采取一定的保护措施,可以大大减少电线杆的损坏率,保障电网的平稳、稳定运行。
2023年电线杆加固保护方案范文
2023年电线杆加固保护方案范文一、前言随着我国经济的快速发展,特别是新能源行业的迅速崛起,电力供应的安全和稳定性变得越来越重要。
电线杆作为电力输送的关键设施,其保护和维护显得尤为重要。
为了提高电线杆的稳定性和抗灾能力,我们需要制定一套科学的电线杆加固保护方案,以确保电力供应的安全和可靠性。
二、加固保护方案的主要内容1. 加固电线杆的基础电线杆的基础是确保电线杆稳定的关键。
针对不同地理环境和土质特点,我们需要采用合适的基础加固措施。
在地震多发地区,可以采用深基坑工法,将电线杆的基础加固至更深的地下,以增加其抗震能力。
在松软土地区,可以采用扩大基础面积或采用灌注桩等方式来加固基础。
2. 加固电线杆的结构电线杆的结构加固是确保其稳定性的重要环节。
可以通过增加电线杆的截面积来提高其承载能力。
可以增加电线杆的剪力墙来提高其整体稳定性。
在高风区域可以采用加固环节,如加装钢丝绳等方式来增强电线杆的抗风能力。
此外,还可以采用新材料和新技术,如碳纤维加固、玻璃钢加固等方式,来提高电线杆的结构强度和稳定性。
3. 加固电线杆的防腐防蚀电线杆长期处于户外环境中,容易受到雨水、阳光和化学物质的腐蚀。
为了延长电线杆的使用寿命,我们需要采取防腐防蚀措施。
可以在电线杆表面涂覆防腐涂料,阻隔外界湿气和化学物质的侵蚀。
可以采用防腐防蚀材料,如不锈钢材料、铝镁合金等材料,来替代常规材料,提高电线杆的抗腐蚀能力。
4. 加固电线杆的监测和维护在加固电线杆之后,我们还需要对其进行定期的监测和维护工作。
可以安装应变计、倾斜计等监测设备,实时监测电线杆的应力和变形情况,及时发现并处理问题。
可以建立定期巡检制度,对电线杆进行定期巡视,检查电线杆的稳定性和安全性。
可以制定维护计划,定期对电线杆进行维护和修缮,保持其正常运行。
三、加固保护方案的实施步骤1. 制定加固方案在实施加固保护方案之前,需要组织专业人员进行勘察和评估,确定电线杆的实际情况和加固需求。
常用电杆基础加固方案
常用电杆基础加固方案电杆是电力系统中重要的支撑结构,为了保证电杆的稳定性和安全性,经常需要进行电杆基础加固。
以下是常用的电杆基础加固方案:1. 基础周围混凝土加固在电杆基础周围进行混凝土加固,可以增加基础的承载力和稳定性。
该方法适用于基础周围土质良好、基础沉降不严重的情况。
优点:增加基础的承载力和稳定性,提高电杆的支撑能力。
缺点:施工周期较长,需要大量混凝土材料,对周围环境有一定影响。
施工步骤:(1)清理基础周围的杂物和松散土壤,保证施工面平整。
(2)按照设计要求进行混凝土配合比实验,确定混凝土的强度和配合比。
(3)在基础周围安装模板,确保模板的稳定性和密封性。
(4)将混凝土倒入模板内,用震动棒震动密实。
(5)等待混凝土达到一定强度后,拆除模板,进行表面处理。
2. 抬梁法抬梁法是通过在电杆的基础周围安装多根抬梁,将电杆的载荷传递到地面的方法。
该方法适用于基础沉降严重、电杆倾斜的情况。
优点:可以有效地调整电杆的垂直度,增加电杆的支撑能力。
缺点:对抬梁的安装精度要求较高,需要专业人员进行操作。
施工步骤:(1)根据电杆的载荷和基础的情况,确定抬梁的数量和规格。
(2)在基础上安装第一根抬梁,确保抬梁与基础密贴,垂直度调整合适。
(3)在第一根抬梁上安装第二根抬梁,确保两根抬梁相互平行,垂直度调整合适。
(4)按照以上步骤,安装剩余的抬梁,确保抬梁的安装精度和稳定性。
(5)在抬梁的上表面铺设钢板,用螺栓固定电杆的基础和抬梁。
3. 扩基法扩基法是在原有的基础上进行扩大,增加基础的底面积和承载力。
该方法适用于基础底面积较小、承载力不足的情况。
优点:可以增加基础的底面积和承载力,提高电杆的支撑能力。
缺点:施工周期较长,需要大量混凝土材料,对周围环境有一定影响。
施工步骤:(1)清理基础周围的杂物和松散土壤,保证施工面平整。
(2)根据设计要求进行基础扩大,可以使用水泥或混凝土进行浇筑。
(3)等待混凝土达到一定强度后,进行表面处理。
电杆加固专项方案
目录1 工程概况 ................................................................ 错误!未定义书签。
1.1 工程概述 ...................................................... 错误!未定义书签。
1.2 编制原因 ...................................................... 错误!未定义书签。
2 施工准备 ................................................................ 错误!未定义书签。
2.1 机具准备 ...................................................... 错误!未定义书签。
2.2 材料准备 ...................................................... 错误!未定义书签。
2.3 劳动力准备 .................................................. 错误!未定义书签。
3 关键施工方法 ........................................................ 错误!未定义书签。
3.1 36#电杆加固方案 ........................................ 错误!未定义书签。
3.2 4#电杆加固方案 .......................................... 错误!未定义书签。
3.3 20#双杆加固方案 ........................................ 错误!未定义书签。
4 安全文明施工方法 ................................................ 错误!未定义书签。
电线杆加固保护方案范本(3篇)
电线杆加固保护方案范本一、工程概况本项目位于___市花都区,属于新建工程,是为了配合地铁九路线工程的顺利实施,进一步完善九路线沿线城市道路交通而兴建的商业大道车行隧道。
隧道总体沿迎宾大道呈南北走向,位于商业大道与迎宾大道交叉路口,与商业大道垂直。
隧道全长___m,隧道结构中心线与道路中心线重合,隧道起止里程为:敞口段起点:k0+000;暗埋段起点:k0+224;暗埋段止点:k0+372;敞口段止点:k0+585.253。
本工程隧道第___节段段范围内有1根___kv高压电线杆,正处于第___节段隧道中心线上,因此在进行底板施工前对此高压电线杆采取加固保护措施,从而保证施工过程中电线杆和施工人员的安全。
二、现况高压线杆保护方案1、施工前同电线杆的产权单位充分沟通,对电线杆的保护措施进行有效充分协商,制定有效的保护方案。
2、底板施工前对此高压电线杆进行保护支撑。
3、现况线杆保护措施主要为。
①在线杆基础部分浇筑混凝土加固。
②线杆底部用钢管接长埋深加固。
③电杆上部支护采用四侧钢丝绳支撑。
4、具体措施如下:(1)上部支撑采用四侧钢丝绳与电线杆连接,并固定于四周砼路面上;(2)用钢制抱箍将线杆抱紧,抱箍与线杆之间安放橡胶垫,以防止抱箍对杆体的损坏,抱箍采用l___mm厚的钢板制作,抱箍两侧设有加固孔,抱箍的弧度与电线杆的弧度相同,保证将电线杆抱紧,抱箍与钢管之间采用焊接连接。
(3)在线杆周围立四根φ___mm钢立柱做为临时支撑,利用四根φ___mm钢管焊接连接,并与抱箍焊接连接。
(4)临时支撑好之后,挖开线杆土方,并挖至线杆底部-___米深,然后在线杆底部-___米深采用c20混凝土加固,混凝土基础尺寸长___米,宽___米、深___米,采用φ___mm,长___米钢立柱与线杆连接,立于砼基础上,并将钢立柱灌满砂砼,以此接长线杆,埋深___米于土里。
1(4)为了确保安全,在砼强度达到要求后,拆除四根钢立柱、抱箍和四侧钢丝绳,在施工底板经过线杆时,根据现场实际情况,将钢立柱置于底砼包围中,以充分保证施工及线杆安全。
电杆加固专项方案
为确保电线杆的安全稳定,防止因自然灾害或人为因素导致的电线杆倾倒、断裂等事故,特制定本电杆加固专项方案。
本方案旨在通过对现有电线杆进行加固处理,提高其抗风、抗震、抗倾覆能力,确保电力供应的连续性和可靠性。
二、加固范围及内容1. 加固范围:本方案适用于各类电力线路中的电线杆,包括高压、低压线路。
2. 加固内容:(1)对电线杆底部进行加固;(2)对电线杆中部进行加固;(3)对电线杆顶部进行加固;(4)对电线杆基础进行加固。
三、加固材料及工艺1. 加固材料:(1)钢筋:采用HRB400级钢筋;(2)混凝土:采用C30混凝土;(3)焊接材料:采用E50焊条;(4)锚杆:采用锚杆锚固;(5)防护材料:采用钢丝绳、槽钢等。
2. 加固工艺:(1)电线杆底部加固:采用锚杆锚固技术,将锚杆打入地面,锚杆与电线杆底部焊接,形成牢固的连接;(2)电线杆中部加固:采用槽钢加固,将槽钢焊接在电线杆中部,增强其抗弯、抗剪能力;(3)电线杆顶部加固:采用钢丝绳加固,将钢丝绳固定在电线杆顶部,增加其抗倾覆能力;(4)电线杆基础加固:对基础进行开挖,清除松散土体,然后浇筑C30混凝土,确保基础稳定性。
四、施工步骤1. 施工准备:组织施工队伍,明确施工人员职责,对施工区域进行围挡,确保施工安全;2. 施工测量:对电线杆进行测量,确定加固位置;3. 施工放样:根据测量结果,对加固位置进行放样,确保加固部位准确;4. 施工施工:按照加固方案,进行电线杆底部、中部、顶部及基础加固;5. 施工验收:对加固后的电线杆进行验收,确保加固质量符合要求;6. 施工清理:清理施工现场,恢复原状。
五、质量保证措施1. 严格按设计要求进行施工,确保加固材料、工艺符合规定;2. 施工过程中,加强质量监控,发现问题及时整改;3. 施工完成后,进行验收,确保加固质量达到预期效果;4. 做好施工记录,为后续维护提供依据。
六、安全措施1. 施工前,对施工人员进行安全教育培训,提高安全意识;2. 施工过程中,严格执行安全操作规程,确保施工安全;3. 施工现场设置安全警示标志,防止非施工人员进入;4. 加强施工现场安全管理,确保施工安全。
电线杆加固施工方案
幸福路人防工程现况线杆保护方案XXX建筑工程有限公司2013年5月10日一、工程概况1、2、本工程内段施工沿线有1根电线杆(电杆上有国防光缆和光纤)因此开槽施工前对距离槽口较近的电线杆必须采取加固保护措施,从而保证开槽过程中电线杆和施工人员的安全。
二、现况高压线杆保护方案2、1施工步骤:电杆拉索锚固坑开挖安设拉索调校电杆垂直度。
2、2 施工前同电线杆的产权单位充分沟通,对电线杆的保护措施进行有效充分协商,制定有效的保护方案。
2、3沟槽开挖时对红绿灯线杆进行打桩支护(线杆中心线两侧各3米),桩之间加密板支撑。
2、4现况线杆保护措施主要为:①在线杆基础部分浇筑混凝土或在电杆四周注水泥浆的方式加固。
②线杆底部用工字钢加固连接。
③电杆上部采用三根钢丝绳120度角均匀分布(其中一根放于与高压线平行一侧,另外两根与它形成120度角放置)。
2、5具体措施如下:(1)在电线杆周边浇筑三个1m×1m×1m 的混凝土承台基础,第一个选在电线杆东侧,另外两个与第一个形成120度角,承台基础采用Φ14三级钢双层双向绑扎,浇筑时预埋一个一个吊环(吊环采用Φ22一级钢制作),锚固长度不小于60cm且带弯锚。
(1)上部采用不小于20#钢丝绳与电线杆连接,用钢制抱箍将线杆抱紧,抱箍与线杆之间安放橡胶垫,以防止抱箍对杆体的损坏,抱箍采用l0mm厚的钢板制作,抱箍两侧设有加固孔,抱箍的弧度与电线杆的弧度相同.保证将电线杆抱紧,抱箍与钢丝绳之间采用与加固孔连接,另一端与基础预埋件连接(绳卡不少于4个)。
(2) 在线杆底部采用两根25#6米工字钢放于电线杆两侧(工字钢浇筑在混凝土中防止侧翻),电线杆另外两侧再用两根短工字垂直焊接与两根长工字钢上,形成正方形包夹电线杆,(后附图)(3)在上述工作完成后,对电线杆周边混凝土进行剔凿,剔凿完后校正电线杆,校正完待验收合格,浇筑混凝土固定。
附图:工程概况及细节内容由请再修改。
高压电线杆保护专项方案(3篇)
高压电线杆保护专项方案河道中___kv电线杆土堆处理方案由于___kv高压线没有拆迁到位,目前在已开挖好的河道中还有高压线杆土堆没有挖除,待高压线拆除后,高压线土堆处理方案:1、河道中有水情况先外调土方将河道中的高压线杆土堆与河岸联系起来,采用挖掘机将河道中土堆翻挖到岸边,然后装车外运出去。
2、河道中无水情况采用挖掘机将河道中土堆翻挖到岸边,然后装车外运出去。
___淮阴水利建设有限公司镇--___新区捆山河河道整治工程项目部___年___月二十一日本次验收中河道中存在问题本次验收中,除了甩项报告中列出的段落外,还存在下列几段:1、四个桥位(下吴桥、圌峰桥、石___殿桥、慈杭桥)由于下吴桥、圌峰桥、石___殿桥三座桥的桥头接线拆迁问题没有及时解决,影响了桥头接线施工,为了便于当地老百姓通行,我部分别下吴桥k0+780-k0786、圌峰桥k1+375-k1+384、石___殿桥k2+383-k2+___位置的河道中填筑了___m宽的围堰,由于慈杭桥还没有施工,在慈杭桥头k5+055-k5+060的河道中填筑了___m宽围堰。
2、河道中还存在___个___kv高压线杆的土堆没有挖除。
3、k5+700-k6+500段圌山主入口人工湖水下部分第三方检测单位未检测,不在本次验收范围。
4、跃进河处的人工湖由于该人工湖进行景观设计变更,导致土方没有按时完成。
5、金港大道南侧___m长由于___kv电线杆没有拆迁,导致该段河道东侧混凝土预制块护坡没有施工。
高压电线杆保护专项方案(2)【高压电线杆保护专项方案模板】一、项目概况1.1 项目名称:高压电线杆保护专项方案1.2 项目背景:随着城市化进程的不断推进以及电力需求的增加,高压电线杆在城市中的数量不断增长。
然而,由于种种原因,高压电线杆面临着日益严重的安全问题,包括腐蚀、老化、破损等。
为了确保人民群众的生命财产安全和电力供应的稳定性,有必要开展高压电线杆保护专项工作。
高压电杆加固方案
高压电杆加固施工方案一、工程概况海安县江海路改造工程,位于海安县,城市次干路。
西起现状永安路,东至现状通榆路;设计桩号*围为K0+085~K2+761.094,全长2676.094m;Ⅰ标段:K0+085~K0+409.237 永安路~草坝路段规划红线宽36m。
沿线现状路侧以商业街、店铺、民房、小区为主。
高压电杆线位于排水管线北侧1.2~1.7m,为避让杆线将污水管道调距电杆3m左右、管道最深处自然地面向下5.14m深、雨水管道距离杆线1.2~1.7m左右,管道最深处自然地面向下6.03m深、管道开挖深度在平均4.29m左右。
根据招标文件要求先撤除路面、路基构造及砼障碍物,详清单序号22。
由于高压线电杆现无法撤除,现采用拉森钢板桩支撑施工。
二、编制依据"钢筋焊接及验收规程" JGJ 18-2012"建筑基坑支护技术规程"(JGJ120-2012)"五金手册""建筑施工手册"(第四版)江海路排水图纸三、施工技术方案为确保杆线的平安,我工程部采用手葫芦、槽钢、拉森钢板桩组合对高压电杆进展加固开挖。
工艺流程场地平整—加固构件制作—测量放线—拉森钢板桩—支撑构件安装采用挖掘机将施工区域内进展整平、压路机进展碾压。
施工员根据施工方案进展定位放线、并控制水平标高线。
定位放线后采用振拨锤将拉森钢板桩〔6m、9m、12m根据基槽深度确定、必须保证入土与悬臂比≥1:1,开挖深度大于3m的采用9m拉森钢板桩,开挖深度大于4.5m的采用12m拉森钢板桩〕打入土,以电杆为中心做围护构造长4m,在钢板桩顶部外侧焊好围檀〔[20槽钢〕,在距离钢板桩2~3m*围外打入[14a槽钢2m长入地≥1.5m做地锚桩,地锚桩与围檀采用5T手拉葫芦锚接。
一根电杆支护主要工程量表开挖深度电杆沉降及倾斜观测1、在电杆上设置沉降观点,根据水准点读取沉降点的高程,在施工过程中,每日早、中、晚各测量一次,以便随时了解电杆沉降量,当沉降量过大时增加锚接并及时夯实回填土等相应措施。
2024年高压电线杆保护专项方案模板(三篇)
2024年高压电线杆保护专项方案模板____年高压电线杆保护专项方案一、前言近年来,随着电力行业的快速发展和人们对电力供应的需求不断增长,高压电线杆的安全问题越来越引人关注。
高压电线杆作为电力输送和分配的重要设施,其安全性和稳定性对于保障电力供应的可靠性至关重要。
然而,由于各种外部因素的影响,如自然灾害、人为破坏等,高压电线杆的安全问题日益凸显,亟需采取有效的措施进行保护。
为了解决当前高压电线杆的安全问题,保障电力供应的稳定性,本方案制定了____年高压电线杆保护专项方案。
该方案基于调研和分析的结果,结合当前的技术和管理手段,旨在提升高压电线杆的安全性和可靠性,保障电力供应的质量和连续性。
二、目标与任务(一)目标1. 提升高压电线杆的安全性和可靠性,降低事故风险。
2. 加强高压电线杆的防护能力,减少因自然灾害和人为破坏引起的损坏。
3. 完善高压电线杆的巡检和维护机制,及时发现和修复潜在的安全隐患。
4. 加强高压电线杆的管理和监控,提高应急处理能力,降低损失。
(二)任务1. 完善高压电线杆的设计和建设标准,提高抗灾能力。
2. 加强高压电线杆的巡检和维护工作,确保安全可靠。
3. 提高高压电线杆的监控和保护能力,建立健全应急处理机制。
4. 开展高压电线杆安全宣传教育,提高公众安全意识。
三、具体方案(一)完善高压电线杆的设计与建设标准1. 加强高压电线杆的防雷措施,提高抗雷能力。
2. 采用抗风设计和材料,提高抗风能力。
3. 加强高压电线杆的防腐蚀工作,延长使用寿命。
4. 优化高压电线杆的材料和结构设计,提高抗冰雪能力。
(二)加强高压电线杆的巡检与维护工作1. 制定高压电线杆巡检方案,明确巡检内容和频次。
2. 配置专业巡检人员和设备,建立巡检档案和隐患记录系统。
3. 定期对高压电线杆进行维修和加固,确保安全可靠。
4. 加强高压电线杆的标志和警示,减少人为破坏。
(三)提高高压电线杆的监控与保护能力1. 配置高压电线杆的远程监控设备,实时掌握高压电线杆的状态。
高压电线杆保护专项方案
高压电线杆保护专项方案嘿,各位小伙伴,今天我要给大家分享一份超级实用的“高压电线杆保护专项方案”。
这可是我积累了十年方案写作经验的心血之作,废话不多说,咱们直接进入主题!一、方案背景近年来,随着我国经济的快速发展,电力需求不断攀升。
高压电线杆作为输电线路的重要组成部分,其安全运行至关重要。
然而,由于自然灾害、人为破坏等因素,高压电线杆时常出现损坏、倒塌等问题,给电力供应带来严重影响。
为了确保电力系统的安全稳定运行,我们有必要制定一套切实可行的保护方案。
二、方案目标1.提高高压电线杆的安全防护能力,降低损坏风险。
2.减少电力线路故障,确保电力供应的可靠性。
3.提高电力设施的抗灾能力,降低自然灾害对电力系统的影响。
三、方案措施1.加强高压电线杆的基础设施建设(1)提高电线杆的材质质量,选用高强度、耐腐蚀的材料。
(2)加强电线杆的埋深,确保其稳定性。
(3)对电线杆进行加固处理,增加其抗风、抗冰冻能力。
2.定期开展高压电线杆的检查和维护(1)建立完善的检查制度,对电线杆进行定期检查。
(2)对发现的问题及时进行整改,确保电线杆的安全运行。
(3)加强电线杆的保养,延长其使用寿命。
3.提高电力设施的抗灾能力(1)加强电力设施的防雷、防风、防冰冻措施。
(2)提高电力设施的应急抢修能力,确保在灾害发生时能够快速恢复供电。
(3)加强电力设施的抗地震能力,减少地震对电力系统的影响。
4.加强高压电线杆的周边环境保护(1)加强电线杆周边的绿化工作,提高植被覆盖率。
(2)对电线杆周边的建筑物进行排查,消除安全隐患。
(3)加强对电线杆周边环境的监控,防止人为破坏。
四、方案实施1.制定详细的实施方案,明确各部门的职责和任务。
2.加强对实施方案的宣传和培训,确保各部门熟悉方案内容。
3.定期对实施方案进行检查和评估,及时调整方案内容。
4.建立健全考核机制,对方案实施情况进行考核。
五、方案预期效果1.高压电线杆的安全防护能力得到显著提高,损坏风险降低。
电杆基础加固方案
电杆基础加固方案一、选址1.充分考虑地质条件,选择坚实的地基,避免选择软弱或易液化的地质层。
2.避免选择洪水、地震等自然灾害易发区域,以减少基础承载力的损失。
二、设计1.基础类型选择:根据电杆的高度、负荷和地质条件等因素,选择适当的基础类型。
常见的基础类型包括砂石地基、砼基础、钢筋混凝土基础等。
2.基础尺寸设计:根据电杆高度和设计负荷,计算出基础的尺寸。
确保基础充分承载电杆的重量和外部负荷。
三、施工1.地面准备:清除基础周围的杂草和垃圾,确保施工现场整洁。
清理地面上的泥土,使其平整且牢固。
2.基础打桩:根据设计要求,选择合适的桩材,并采用打桩机将桩材深入地下。
确保桩材与地面之间紧密连接,提高基础的稳定性。
3.浇筑混凝土:在桩材周围搭建模板,浇筑混凝土。
在浇筑之前,应先进行好压实,确保地面坚固。
浇筑混凝土时,应控制好混凝土的质量和稠度,以确保混凝土的强度。
4.混凝土养护:在混凝土浇筑完成后,应做好养护工作。
包括保持混凝土的湿润,避免干裂。
根据混凝土的类型和气候条件,进行适当的养护时间。
四、其他加固措施1.采用加强筋:在地基中添加加强筋,以提高地基的强度和稳定性。
2.使用反脱护套:在电杆基础部分,使用反脱护套,以增加电杆与基础之间的粘结力,提高抗倾斜能力。
3.安装排水系统:在基础周围设置排水系统,以保持地基的干燥,避免地基被水浸泡,降低地基的稳定性。
4.定期检查和维护:对已加固的电杆基础进行定期检查和维护,及时发现问题并进行修复,以确保基础的稳定性和安全性。
这是一个基础的电杆基础加固方案,根据实际情况和需求,还可以进行一系列的改进和优化。
在施工过程中,应保证施工人员的专业性和技术能力,遵守相关的施工规范和安全措施,确保工程质量和安全。
高压电线杆保护施工方案
高压电线杆保护施工方案
背景
由于大风、暴雨等自然因素和车辆事故等人为因素的影响,高压电线杆往往容易受到破坏,严重时可能会导致停电、火灾等安全事故的发生。
因此,制定合理的保护施工方案显得尤为重要。
方案
本方案主要包括以下三个方面:
1.加固电线杆本身
对高压电线杆进行必要的加固,采用优质材料,确保电线杆的牢固性和稳定性。
加固方式可以为:
- 添加玻璃钢套管,增加电线杆的承载力
- 在电线杆四周设置混凝土块,加大其基础面积,提高稳定性
2.设置警示标牌
在电线杆的周围设置明显的警示标牌,向过往车辆和行人提示
禁止碰撞、攀爬电线杆等行为,以减少人为因素对电线杆的影响。
3.增设隔离带
在电线杆周围增设隔离带,限制车辆和行人接近电线杆。
隔离
带的建立可以采用以下方式:
- 设置栅栏,限制人员和车辆接近
- 铺设红色警示带,以视觉提示为主
总结
该方案为高压电线杆保护施工方案,包括加固电线杆本身、设
置警示标牌和增设隔离带三个方面。
通过实施该方案,能够有效降
低自然因素和人为因素对电线杆的破坏,确保电力系统的安全运行。
电杆加固工程施工方案
电杆加固工程施工方案一、前言电杆加固工程是指对现有电杆进行改造和加固,以提高其抗风、抗震等自然灾害的能力,保障电网设备的安全稳定运行。
本施工方案旨在对电杆加固工程的施工过程进行规范和指导,确保施工质量和安全。
二、工程概况电杆加固工程所涉及的电杆主要包括混凝土电杆和钢管电杆。
这些电杆因长时间的使用和自然环境的影响,可能会出现老化、损坏等问题,需要进行加固处理。
本工程的主要内容包括清理电杆表面、加固杆塔、更换电杆附件等。
三、施工准备1. 项目经理负责对工程现场进行勘察,了解电杆的具体情况,确定施工范围和施工技术要求;2. 项目经理编制施工组织设计和施工方案,并报主管部门审核批准;3. 确认施工中需要使用的材料和设备,进行采购和准备;4. 进行工程现场清理和平整,确保施工现场的安全和卫生;5. 安排专业技术人员对施工人员进行技术培训,保证施工人员的安全意识和施工技能。
四、施工工艺及步骤1. 清理电杆表面根据实际情况,采用清洗、打磨等方法对电杆表面进行清理,以确保加固材料的粘结牢固。
2. 加固杆塔(1)对混凝土电杆进行加固:对电杆进行表面清理后,将钢筋嵌入电杆内部,并进行固定,然后进行混凝土浇筑,最后进行护面处理;(2)对钢管电杆进行加固:采用外环加固和内插加固两种不同的加固方法,对电杆进行升高、改造。
3. 更换电杆附件根据电杆的具体情况,对老化、损坏的电杆附件进行更换,确保电杆的稳定性和安全性。
五、施工安全措施1. 项目经理负责对施工现场进行安全检查,确保施工过程中没有安全隐患;2. 指定专人负责对施工现场的电杆、设备等进行定期检查和维护,确保施工过程中的安全;3. 施工现场应设置醒目的安全警示标志,并配备必要的防护设备;4. 检查施工人员的施工用具和设备,确保施工过程中的安全和防护。
六、质量要求1. 施工现场应保持干净整洁,确保施工质量;2. 施工过程中使用的加固材料必须符合国家规定的标准,并使用合格证明;3. 对加固后的电杆进行质量检验,确保加固效果满足设计要求。
高压电杆保护方案(三篇)
高压电杆保护方案高压电杆保护方案模板一、方案背景随着社会的发展,电力供应成为人们生活中不可或缺的基础设施。
而高压电杆作为电力输送的重要组成部分,其安全保护至关重要。
针对当前高压电杆保护不完善的状况,我们制定了以下的高压电杆保护方案,以确保电网的稳定运行,同时加强对高压电杆的保护,提高安全性和可靠性。
二、问题描述目前高压电杆遇到的主要问题有:1. 高压电杆被非法拆卸、盗窃;2. 高压电杆受到天气和自然灾害的损害;3. 高压电杆未经专业人员定期检查和维护。
三、保护措施为了解决以上问题,我们提出以下的高压电杆保护措施:1. 安装监控设备:在高压电杆附近安装摄像头或监控设备,通过视频监控和实时警报系统,实现对高压电杆的全天候监控和报警功能,发现异常情况及时报警并查找原因。
2. 加强安全防护:在高压电杆周围设置安全栅栏,限制非授权人员接近高压电杆,阻止盗窃和人为破坏行为的发生。
3. 强化维护保养:建立完善的高压电杆巡检制度,定期对高压电杆进行巡视和维护,及时发现并解决潜在问题,确保高压电杆的稳定运行。
4. 防灾措施:对于容易受到自然灾害影响的高压电杆,如在台风、地震等灾害前及时做好预防性加固工作,加强高压电杆的抗击灾害能力。
5. 加强安全教育:对电力工作人员进行安全教育培训,提高他们对高压电杆保护重要性的认识,增强他们的安全意识和应急处理能力。
四、实施计划1. 方案的启动及组织:成立高压电杆保护专项工作组,由相关部门和专业人员组成,负责方案的制定、实施和监督。
2. 设备采购及安装:联系供应商,选购符合需求的监控设备,并按照方案要求进行安装和调试。
3. 安全防护落实:建立高压电杆周围安全栅栏,投入专人进行日常巡查和维护,确保栅栏的完好和稳定。
4. 维护保养流程建立:制定高压电杆巡检流程,明确巡检频次和内容,制定维护保养计划,确保高压电杆的及时检修和维护。
5. 防灾工作开展:针对易受灾的高压电杆,进行灾害风险评估和应急预案制定,加强关键部位的加固和防护措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高压电杆加固方案
高压电杆加固施工方案
一、工程概况
海安县江海路改造工程,位于海安县,城市次干路。
西起现状永安路,东至现状通榆路;设计桩号范围为K0+085~K2+761.094,全长2676.094m;Ⅰ标段:K0+085~K0+409.237 永安路~草坝路段规划红线宽36m。
沿线现状路侧以商业街、店铺、民房、小区为主。
高压电杆线位于排水管线北侧 1.2~1.7m,为避让杆线将污水管道调距电杆3m左右、管道最深处自然地面向下5.14m深、雨水管道距离杆线1.2~1.7m左右,管道最深处自然地面向下6.03m深、管道开挖深度在平均4.29m左右。
根据招标文件要求先拆除路面、路基结构及砼障碍物,详清单序号22。
由于高压线电杆现无法拆除,现采用拉森钢板桩支撑施工。
二、编制依据
《钢筋焊接及验收规程》 JGJ 18-
《建筑基坑支护技术规程》(JGJ120- )
《五金手册》
《建筑施工手册》(第四版)
江海路排水图纸
三、施工技术方案
为确保杆线的安全,我项目部采用手葫芦、槽钢、拉森钢板桩组合对高压电杆进行加固开挖。
工艺流程
场地平整—加固构件制作—测量放线—拉森钢板桩—支撑构件安装
采用挖掘机将施工区域内进行整平、压路机进行碾压。
施工员根据施工方案进行定位放线、并控制水平标高线。
定位放线后采用振拨锤将拉森钢板桩(6m、9m、12m根据基槽深度确定、必须保证入土与悬臂比≥1:1,开挖深度大于3m 的采用9m拉森钢板桩,开挖深度大于4.5m的采用12m拉森钢板桩)打入土,以电杆为中心做围护结构长4m,在钢板桩顶部外侧焊好围檀([20槽钢),在距离钢板桩2~3m范围外打入[14a槽钢2m长入地≥1.5m做地锚桩,地锚桩与围檀采用5T手拉葫芦锚接。
一根电杆支护主要工程量表
开挖深度
电杆沉降及倾斜观测
1、在电杆上设置沉降观点,根据水准点读取沉降点的高程,在施工过程中,每日早、中、晚各测量一次,以便随时了解电杆沉降量,当沉降量过大时增加锚接并及时夯实回填土等相应措施。
2、在电杆竖向轴线位置设置倾斜观测点,在施工过程中,每
日早、中、晚各测量一次,以便随时了解电杆沉降量,当沉降量。
