锅炉房改造工程施工组织设计(新)
最新版修配厂锅炉房改造工程施工组织设计方案
修配厂锅炉房改造工程施工组织设计方案目录第一章综合概述第二章工程概况第三章施工方案与技术措施第四章质量管理体系与措施第五章安全、文明管理体系与措施第六章环境保护管理体系与措施第一章综合概述本施工组织设计主要编制依据如下:(一)、施工现场实际情况和周围情况(二)、工程测量规范(三)、工程测量基本术语标准(四)、国家现行其他相关规范、规程、标准第二章工程概况1、本工程为山**市**镇综机修配厂锅炉房改造工程,工程内容栝门窗拆除更换、设备基础拆除浇筑砼地面、墙面开洞口,安装钢大门、墙面粉刷、墙板更换等2、施工前应向甲方了解各种管线的走向,如水、电等,对施工人员进行安全技术交底,为作业人员准备安全防护用品。
施工时对厂房内的设备如有影响,可搭建临时防护棚保护。
3、施工区域设置硬质封闭围挡及醒目警示标志,非施工人员不得进入施工区。
项目经理必须对工程的安全生产负全面领导责任。
项目经理部应按有关规定设专职安全人员,检查落实各项安全技术措施施。
第二章施工方案与技术措施一、门窗拆除(一)拆除准备工作门窗拆除工作开始前,技术人员对操作工人要进行全面的安全、技术交底。
使每一位施工人员都能掌握窗拆除施工中应注意的各种注意事项。
场地搭设:为方便前期旧窗拆除及后期新窗安装,我司已经在施工现场搭设好了脚手架及安全防护网,以便于旧门窗的拆除工作及保护拆除人员安全问题。
(二)人员布置人员准备:拆除人员预计在30人左右。
拟派经验丰富的拆除班组进行拆除,以确保拆除进度及对现场成品保护。
拆除人员在窗拆除前统一进场,进行统一调度。
(三)安全防护1、施工前,将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围旧房,必要时进行临时加固,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场2、搭设脚手架:为确保拆除人员及拆除成品保护,在施工现场搭设脚手架及安全网,以保证人员及路人的安全。
(四)门、窗拆除流程1、准备好施工用钳子、錾子、螺丝刀等必要的工具。
锅炉房改造工程施工组织设计
目录第一章工程概况 (2)第二章编制依据及说明 (2)第三章施工部署 (4)第四章施工进度计划及工期保证措施 (6)第五章施工现场平面布置 (7)第六章主要施工方案方法 (10)第七章质量保证措施 (35)第八章安全保证措施 (38)第九章工期保证措施 (44)第十章文明施工措施 (44)XXXXXX锅炉房改造工程施工方案第一章工程概况本工程结构形式为砌体结构。
建筑工程结构安全等级为二级,结构设计合理使用年限为50年,场地土类别二类。
抗震设防烈度6度(第二组),抗震设防分类:丙类。
锅炉房建筑层数一层,檐口高度5.2m,建筑面积53㎡,占地面积95㎡。
基础为条形素混凝土基础。
设备基础、基础、柱、梁、混凝土均为C30;钢筋强度等级为HPB300级、HRB400级;砖砌体:±0.000以上:MU10烧结多孔砖 M5.0混合砂浆砌筑。
±0.000以下:MU15煤矸石烧结普通砖M5.0水泥砂浆砌筑楼地面为水泥砂浆地面,锅炉间屋面为轻型钢结构屋面,。
钢结构屋面钢材Q235,檩条采用卷边槽形冷弯薄壁型钢,托梁采用轻型槽钢,拉条采用圆钢,撑杆采用钢管加圆钢.第二章编制依据及说明一、编制依据:《建筑结构荷载规范》GB50009-2012《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2011《建筑工程施工质量验收统一标准》GB50300-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑机械使用安全技术规范》JGJ33-2012《钢筋焊接及验收规程》JGJ18-2012《建筑施工安全检查标准》JGJ59-2011《砌体工程施工质量验收规范》GB50203-2011《屋面工程质量验收规范》GB50207-2012《建筑装饰装修施工质量验收规范》GB50210-2001《建筑地面工程质量验收规范》GB50209-2010《混凝土结构工程施工及验收规范》GBJ50204-2011《钢结构高强度螺栓连接的设计、施工及验收规程》JBJ82-91《建筑钢结构焊接技术规程》JGJ91—2002《钢结构工程施工及验收规范》GB50205-2002《冷弯薄壁型钢结构技术规程》GB50018-2002《施工现场临时用电安全技术规范》JGJ46—2005《施工安全检查标准》JGJ59—2011《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工手册》二、编制说明:1、针对本工程实际情况的要求,在施工组织设计中我们把施工总体目标、施工总平面布置图、施工总进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、在本施工组织设计中作为重点阐述,其他常规性施工项目的施工方法仅作了一般性阐述,以体现本施工组织设计的全面性、可行性。
锅炉房施工组织设计方案(DOC 67页)
丹东元宝区金山镇供热工程锅炉房施工组织设计编制:审核:施工单位:施工组织设计审批表第一章编制依据及说明一、编制依据1、丹东元宝区金山镇供热工程招标文件。
2、建设部沈阳煤气热力研究设计研究院的?丹东元宝区金山镇供热工程?施工图纸。
3、施工图要求的施工标准标准、国家和行业现行施工验收标准标准以及与工程有关的法律、法规、图集等。
4、本次招标的有关说明及文件。
5、施工现场实际勘察情况。
6、公司实际施工技术装备能力。
7、同类工程施工经验等。
二、编制说明1、本施工组织设计是根据招标文件和施工图的工程范围以及该工程的特点,结合我工程部的施工能力及技术装备情况,并与有关人员反复讨论,研究而进行编制的。
2、在编制过程中,注重于:主要部位施工方法;工期方案;主要管理人员及劳动力安排方案;主要机具安排方案;保证工期、质量、平安和文明施工的主要措施等。
其他只作简要说明。
3、人员组织机具投入及目标制定等是根据我公司的综合能力及现实状况编制的。
第二章工程概况及特点一、工程概况1、建设单位:辽宁宗裕房地产开发丹东工程部2、设计单位:建设部沈阳煤气热力研究设计院3、地质单位:辽宁省地质矿产局辽东勘察院4、监理单位:丹东通达建设监理有限责任公司5、施工单位:丹东市隆宇建筑工程6、本工程设计为 5 台46MW共计230MV热水锅炉房。
包括主厂房区域、电气设施、输煤系统、除灰及除尘设施、供热及辅助〔附属〕生产建〔构〕筑物等。
7、本工程建筑占地面积为6825.39㎡,总建筑面积为11470.53㎡,结构形式为框架结构,结构平安等级为二级,设计使用年限50年,耐火等级二级。
8、本工程根底为螺旋钻孔桩根底,桩径D=600mm,桩长不小于10m,桩端持力层为强风化花岗岩层,桩端进入持力层不小于1m,单桩竖向承载力特征值为1000KN。
屋面为钢结构〔钢梁、钢屋架〕,屋面板为岩棉夹芯彩钢板。
2、建筑结构概况1〕型钢、钢板:Q235、Q235-B。
锅炉房改造工程项目施工组织设计
目录第一章编制讲明 (2)第二章工程概况 (3)第三章施工组织与治理 (3)第四章施工部署 (7)第五章项目部责任制 (11)第六章施工工艺及要求 (15)第七章施工安全保证措施 (30)第八章保证工期措施 (37)第九章保证工程质量措施 (39)第十章施工进度打算表 (41)第一章编制讲明一、综合讲明我公司有幸被邀请参加海事大学东山锅炉防改造工程的招标!感到特不快乐。
通过认真学习和研究招标文件及招标图纸资料,并在勘察了施工现场,分析了各种阻碍施工的因素和本工程承包的特点、难点后,有充分的信心保证文件规定的所有工程的承包任务。
假如中标,我公司将派出具有丰富经验的优秀项目经理及项目经理部来承建本工程,全面负责工程质量、进度、安全、文明施工。
我们一定全力以赴,我公司将完全同意招标文件规定。
按业主所下达的开工开工令为准。
准时进场,做好施工前预备工作,尽力实施、完善深化设计等工作,这将有利于本工程开工顺利进行。
我们一定发挥本公司治理技术优势,配置足够的施工机械、设备、材料与劳动力,严格按照ISO9002质量认证体系进行治理。
我公司将与业主、设计单位紧密配合,真心诚意同意业主、监理和设计人员在施工全过程中的热忱指导和关心,为本工程的顺利建成而努力。
一、编制依据1、海事大学锅炉房改造工程招标文件2、提供的施工图及施工场地。
3、2008定额及相关取费标准。
4、相关国家规范和标准。
第二章工程概况一、工程情况工程名称:大连海事学东山锅炉房改造工程工程地点:大连海事大学东山校区内招标范围:对原有建筑结构进行拆除、改造。
二、工程范围要紧工作:修缮图纸所包括的全部内容第三章施工组织与治理一、组织治理机构依照本项目的特点,我公司决定组建由多位专业人士参加的改造工程项目经理部负责本项目施工到交付使用全过程的组织治理,确保本工程的质量、工期、安全作业,文明施工等目标得以全面落实。
二、工地治理制度(一)劳动纪律●现场治理人员和施工人员一律统一着装,佩戴工作卡,否则不能上岗工作。
锅炉房工程施工组织设计

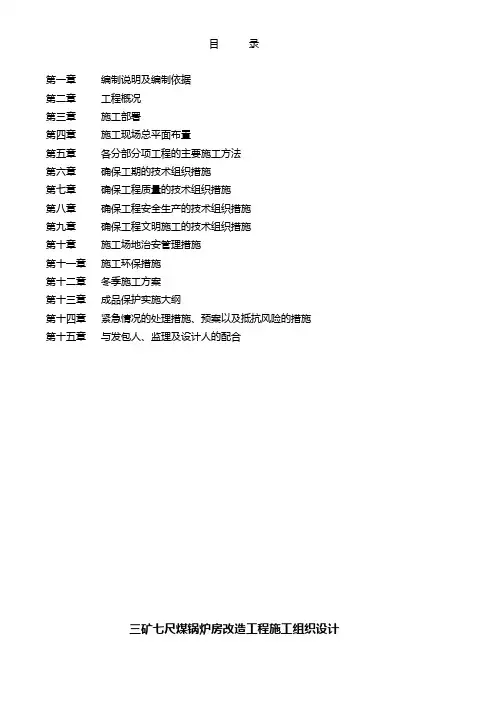

目录第一章编制说明及编制依据第二章工程概况第三章施工部署第四章施工现场总平面布置第五章各分部分项工程的主要施工方法第六章确保工期的技术组织措施第七章确保工程质量的技术组织措施第八章确保工程安全生产的技术组织措施第九章确保工程文明施工的技术组织措施第十章施工场地治安管理措施第十一章施工环保措施第十二章冬季施工方案第十三章成品保护实施大纲第十四章紧急情况的处理措施、预案以及抵抗风险的措施第十五章与发包人、监理及设计人的配合三矿七尺煤锅炉房改造工程施工组织设计第一章编制说明、编制依据及执行标准第一节、编制说明通过对本工程设计图纸进行深入研究和分析,综合考虑本工程的施工特点和施工实际需要,结合以往同类工程施工的经验,对本工程的施工方案、施工管理、质量管理、工期计划、安全文明施工及新技术、新工艺等方面进行周密的部署,制订出本施工组织设计。
本施工组织设计编制的目的是:从宏观上为本工程施工提供一份完整的纲领性文件,用以指导工程的施工与管理,确保阳泉煤业(集团)股份有限公司三矿燃气锅炉房工程优质、高效、安全、文明地完成,交予业主使用,体现用户至上,业主满意的企业精神。
本施工组织设计编制的原则是:严格遵守招标文件和规范的各项规定及要求,根据工程的特点,认真组织施工,确保工程质量和工期达到业主满意。
合理安排施工顺序,做到布局合理、重点突出、全面展开、平行交叉作业、科学组织、均衡生产。
各工序紧密衔接,避免不必要的重复工作及窝工,以保证施工连续、均衡、有节奏的进行。
第二节编制依据一、招标文件阳泉煤业集团晋东煤炭管理有限责任公司总部基地建设项目工程招标文件及答疑。
二、工程总平面布置图纸、施工图。
1、法律、法规2、规程、规范3、图集第二章工程概况一、工程简况阳泉煤业(集团)股份有限公司三矿七尺煤锅炉房改造工程,位于阳煤集团三矿工业厂区内,东侧紧贴三矿检修组检修厂房,南侧为窑洞房,西侧为厂区道路挡墙,北侧为厂区道路。
由阳煤集团升华实业分公司开发建设,由山西国辰建设工程勘察设计有限公司设计,由山西诚正建设工程咨询监理有限公司监理,由山西宏厦第三建筑工程有限公司施工。
锅炉房工程施工组织设计
一、编制原则及依据1.编制原则我单位经过考察施工现场情况,并对设计图纸、技术规范进行反复研究,针对本工程的具体特点,本着保证工程质量及工期的原则,采用项目法施工的管理模式,组织工程实施。
并据此编制了本施工组织设计方案。
2.编制依据①XX市热力(集团)有限责任公司净月二期锅炉房工程设计图纸;②吉林省建筑安装工程预算定额;③国家现行建筑安装工程施工验收规范及评定标准。
二、工程概况1.基本情况本工程位于XX市净月旅游开发区逯家瓦房,主要由锅炉房及辅助间(6636m2)、上煤系统(729.41m2)、干煤棚、变电所、蓄水池和烟囱(120.0m/3.80m)等组成。
2.地形、地貌和地质水文情况施工场地情况较复杂,原为养鱼池,现正在运土回填。
属伊通河流域冲积而成,地下水位较高。
土质自上而下为粉质粘土、淤泥粉质粘土、中砂、粗砂、全风化泥岩、强风化泥岩。
3.建筑结构及其特点本工程为规模较大集中供热调峰锅炉房工程,一期工程设计配臵四台29MW热水锅炉。
①锅炉主体及上煤栈桥基础设计采用预制混凝土桩基础,桩基础持力层为第五层泥岩。
②锅炉间主体结构为全现浇砼框排架,锅炉间屋面设计为20.4m 钢屋架盖保温复合屋面板,辅助间及上煤中转站主体结构设计为全现浇框架结构;上煤栈桥设计为全现浇砼结构,其柱设计为独立墩柱形式,截面较大,其中几个高柱施工中应予以注意,做好控制。
本工程主厂房局部层高高(锅炉间从5.00m~25.00m),砼浇筑量较大,预埋件数量也比较多,在施工中也是需要注意的地方。
③外装设计以轻钢彩板为主,内部为普通装饰;主车间及上煤栈桥屋面为复合屋面板防水,辅助间及其他建筑设计采用改性沥青卷材防水。
④烟囱设计为120m钢筋混凝土烟囱,基础设计采用预制钢筋混凝土桩基础,承台埋深3.0m,设计桩尖持力层为第五层泥岩。
筒身下部外径10.80m、内径10.0m、壁厚400mm;顶部外径4.60m、内径4.20m、壁厚200mm;筒壁坡度:0~30m为0.06、30~70m为0.02、70~120m 为0.01;每10m设环向牛腿一道。
锅炉房改造施工组织设计
供电局锅炉房改造工程施工组织设计建筑装饰工程有限公司目录第一章工程概况第二章工程总体施工力量部署及施工方案第三章主要分部分项工程施工技术和方法第四章确保工程质量的技术组织措施第五章确保安全生产的技术组织措施第六章确保文明施工的技术组织措施第七章确保工程工期的技术组织措施第八章成品保护措施第一章工程概况项目名称:供电局锅炉房改造工程地点:建设单位:供电局施工单位:建筑面积:1000平方米质量要求:优良工期要求:61日历天安全目标:无任何伤亡及火灾事故。
第二章工程总体施工力量部署及施工方案一、工程项目管理组织机构网络:1、设立工程项目管理体系的原则工程全面质量管理是企业各方面的工作质量的集中反映,企业各部门各岗位所有人员的工作质量都对工程质量有所影响,全面质量管理必须动员和组织企业全体人员都来参加,成立质量管理小组,坚持自检、互检和质量管理小组活动,坚持全过程管理,全员管理和动态管理,使质量管理落实到基层落实到人。
2、设立工程项目管理体系的依据根据工程的特点与建设方提出的工期要求,结合施工现场的实际情况,我们组织成立以公司经理为总指挥,以项目经理负责的工程项目部逐级配备从管理→技术→施工→采购→概算→会计→→设计→资料等一整套管理网络,从而形成从上至下,从大到小齐备,完整的管理、控制指挥决策系统。
二、明确项目组织体系主要人员及部门管理职责:(1)项目经理1)认真贯彻国家有关方针、政策、法规及公司制定的各项规章制度,确保公司下达的各项经济指标圆满完成。
2)根据公司及合同有关要求编制项目管理制度,策划项目管理模式。
3)负责项目的全面管理工作,领导项目组完成公司下达的各项指标,对项目工作质量全面负责,主要对项目班子工作质量负责。
4)维护企业形象和社会信誉,批准执行项目《质量计划》,建立项目各项管理制度,签发项目对业主、监理单位、业主指定土建施工承包方、公司文件。
(2)项目技术负责人1)参与制定的执行项目管理制度,并依据管理制度及施工规范制定项目施工组织设计。
锅炉房建筑工程施工组织设计
目录一、编制依据二、工程概况三、工程质量目标四、项目管理组织机构五、施工部署及进度策划六、施工方法及技术措施七、质量保证措施八、安全控制措施九、施工现场管理措施十、采用四新技术及降低成本措施十一、施工进度横道图十二、施工现场总平面图十三、施工现场安全标识平面布置图十四、施工单位项目组织机构第一章编制依据本施工组织设计依据以下几项原则编制:一、“某某”工程”招标文件。
二、“某某”工程设计研究院的建筑、结构、电气、给排水施工图。
三、建筑施工工程技术相应图集。
四、本企业通过认证的ISO9001:2000质量体系文件(质量保证体系程序文件)。
五、施工现场的作业条件。
六、市有关建筑工程文件及规定。
七、建筑工程施工质量验收实施细则DB21/1234-2003八、建筑工程文件编制归档归程DB21/1234-2004九、施工手册(第五版)十、现行国家有关建筑工程规范、标准和规程:1、防水部分:《建筑防水工程技术规程》DBJ-15-19-97《地下防水工程施工及验收规范》GBJ208-832、基础部分:《复合载体夯扩桩设计规程》J121-2001《建筑桩基技术规程》JGJ94-94《基坑支护、土方于爆破工程》DB21/900.1-2005《地基与基础工程施工及验收规范》GB50202-2002《人防工程施工及验收规范》GBJ134-90《建筑基坑支护技术规程》JGJ120-99《高层建筑箱形与筏形基础技术规范》JGJ6-993、钢筋部分:《钢筋焊接及验收规程》JGJ18-2003《钢筋机械连接通用技术规程》JGJ107-20024、钢砼构件部分:《混凝土结构工程施工质量验收规范》GB50204-2002《混凝土泵送施工技术规程》JGJ/T10-95《钢筋混凝土高层建筑结构设计与施工规程》JGJ3-915、屋面部分《屋面工程技术规范》GB50207-946、脚手架、井架部分:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001《建筑施工门式钢管脚手架安全技术规范》JGJ128-2001《建筑施工高处作业安全技术规范》JGJ80-917、砌体、门窗、装修部分:《建筑地面工程施工质量验收规范》GB50209-2002《屋面工程质量验收规范》GB50207-2002《建筑装饰装修工程质量验收规范》GB02140-2001《砌体工程施工质量验收规范》GB50203-20028、水、暖、电部分:《给水排水管道工程施工及验收规范》GB50268-2002《建筑电气工程施工质量及验收规范》GB50303-2002《采暖与卫生工程施工验收规范》GBJ242-82《给排水管道工程施工及验收规范》GB50268-97《电气装置安装工程低压电器施工及验收规范》GB50254-96《电气装置安装工程电气照明装置工程施工及验收规范》GB50259-969、施工综合性规范:《建筑工程施工质量验收统一标准》GB50300-2001《建筑变形测量规程》JGJ/T8-97第二章工程概况1、工程建设地点及工程概况本工程位于“某地”,为阜新天隆供热有限公司平西热源厂改扩建工程,热源厂项目为2台58MW燃煤热水锅炉房的设计,结构设计包括主厂房、转运站、受煤坑、输煤斜廊等。
锅炉房改造工程施工施工组织设计
锅炉房改造工程施工组织设计
锅炉房改造工程施工组织设计锅炉房改造工程施工组织设计引言锅炉房是供暖和工业生产的重要设施,其改造工程对于提高能源利用效率、降低环境污染以及保障生产安全具有重要意义。
本文将详细阐述锅炉房改造工程的施工组织设计,以确保改造工程的顺利实施和优质完成。
项目背景某工厂的锅炉房因设备老化、工艺落后和安全隐患等问题,需要进行全面改造。
改造的主要目标是提高锅炉房的能源利用效率、降低污染物排放和提升生产安全性。
改造工程将对现有设备进行更新换代,并对工艺流程进行优化。
施工方案锅炉房改造工程的施工方案包括以下内容:1、改造范围:明确改造涉及的区域和设备,如锅炉房内设备的更新替换、管网优化等。
2、所需材料和设备:列出改造工程所需的各类材料和设备,如新型锅炉设备、管材、保温材料等。
3、施工流程:制定详细的施工流程,包括各阶段的任务、时间节点和验收标准。
4、安全保障:制定安全施工措施,如安全警示标志、劳动保护用品等。
5、质量保障:制定质量检查和验收标准,确保施工质量符合预期要求。
施工组织设计施工组织设计是改造工程的关键环节,以下是具体设计要点:1、施工前的准备工作:对施工现场进行勘察,收集相关资料,编制施工组织设计及安全施工方案。
2、现场管理:明确现场管理的责任人,制定现场管理制度,如人员进出管理、物资存放管理等。
3、人员配置:根据工程需求配置施工人员,如工程师、技术员、安全员等,并明确各自职责。
4、物资采购:根据工程需要,提前采购所需材料和设备,确保施工进度不受影响。
5、安全防护:制定安全防护措施,如安全警示标志、劳动保护用品等,确保施工安全。
施工队伍组织选择技术实力强、经验丰富的施工队伍是保证改造工程质量的关键。
以下是选择施工队伍的主要标准:1、技术实力:具备相关工程施工经验和技术能力,能保证改造工程的顺利进行。
2、质量意识:重视工程质量,严格遵守施工规范,确保工程质量达到预期要求。
3、安全管理:强化安全管理意识,制定完善的安全保障措施,确保施工安全。
锅炉房工程施工组织设计方案doc.完整版
锅炉房工程施工组织设计方案doc.完整版一、项目概况本工程旨在对锅炉房进行施工组织设计,确保施工过程安全顺利进行。
锅炉房位于XX市某工业园区,建造面积XXXX平方米,主要包括锅炉房房屋建造、设备安装等施工内容。
二、工程范围1. 锅炉房房屋建造施工范围:(1)基础施工:包括地基开挖、回填、地基处理等;(2)主体结构施工:包括砌筑墙体、梁柱安装等;(3)屋面施工:包括防水处理、屋面材料安装等;(4)室内装饰施工:包括地面、墙面、天花、门窗安装等。
2. 锅炉设备安装施工范围:(1)主要设备安装:包括锅炉、辅助设备、烟囱、管道等的安装调试;(2)电气系统安装:包括电缆敷设、配电箱安装等;(3)照明系统安装:包括室内外照明设备安装等;(4)消防系统安装:包括火灾报警器、灭火器等设备的安装。
三、工期计划1. 施工总工期:估计XX个月,具体工期安排详见附件1。
2. 施工进度计划:按照附件2的时间节点进行施工,每一个阶段按照进度计划逐步推进。
四、施工组织管理1. 组织机构建立:建立工程项目部,明确各岗位职责,组建施工工作班组。
2. 安全管理:建立安全生产责任制,配备必要的安全设施,制定安全操作规程,进行安全教育培训,确保施工过程安全。
3. 质量管理:制定施工技术方案,设立质量检查岗位,进行工艺质量检查和质量报告书编制。
4. 人力资源管理:合理安排施工班组人员,进行人员施工技能培训,确保施工人员素质与要求相符。
5. 施工协调管理:建立施工管理计划,明确施工工序、配合与沟通要求,协调各施工分包单位。
附件:1. 工期计划表2. 施工进度计划表法律名词及注释:1. 建造面积:锅炉房所有层面积的总和。
2. 施工组织设计:对工程施工过程进行安排和组织的详细设计方案。
3. 施工工序:工程施工过程中的各个步骤和工作环节。
一、项目概况为确保锅炉房工程的顺利进行,特编写本施工组织设计方案。
本工程位于XX市某工业园区,建造面积为XXXX平方米。
福利院锅炉房改造项目住宅楼施工组织设计
福利院锅炉房改造项目住宅楼施工组织设计一、工程概述福利院锅炉房改造项目住宅楼工程位于具体地址,总建筑面积为X平方米,结构形式为具体结构,层数为X层。
本工程的建设旨在为福利院的居民提供更加舒适、安全的居住环境。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到国家验收合格标准。
2、工期目标:计划在具体日期开工,具体日期竣工,总工期为X 天。
3、安全目标:杜绝重大伤亡事故,轻伤事故频率控制在X以内。
(二)施工组织机构成立项目经理部,由项目经理全面负责工程的施工管理。
项目部下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,协同工作。
(三)施工顺序按照先地下、后地上,先结构、后装修的原则组织施工。
基础工程→主体结构工程→屋面工程→装饰装修工程→给排水及电气安装工程。
三、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审。
2、编制施工组织设计及各项专项施工方案。
3、做好技术交底工作。
(二)现场准备1、平整施工场地,修筑临时道路。
2、搭建临时设施,包括办公区、生活区、仓库等。
3、布置施工用水、用电线路。
(三)材料准备根据施工进度计划,编制材料采购计划,组织材料进场。
对进场材料进行检验和试验,确保材料质量符合要求。
(四)劳动力准备根据工程规模和施工进度要求,组织各工种劳动力进场,并进行岗前培训和安全教育。
四、主要分部分项工程施工方法(一)基础工程1、土方开挖采用机械开挖为主,人工配合清底。
在开挖过程中,严格控制基底标高,避免超挖。
2、基础钢筋工程钢筋在加工场制作,运至现场绑扎。
钢筋的连接方式根据设计要求采用焊接或绑扎连接。
3、基础混凝土工程混凝土采用商品混凝土,泵送浇筑。
浇筑过程中,要振捣密实,防止出现蜂窝、麻面等质量缺陷。
(二)主体结构工程1、模板工程柱、梁、板模板均采用竹胶板,支撑体系采用钢管脚手架。
模板安装要牢固、平整,拼缝严密。
2、钢筋工程钢筋在现场加工制作,塔吊吊运至作业面进行绑扎。
秦皇岛某电锅炉房改造工程施工组织设计
秦皇岛某电锅炉房改造工程施工组织设计第一章工程概况本工程为秦皇岛XXXX责任公司XX分公司电锅炉房改造工程。
XX 分公司位于海港区东侧港务局六分公司西侧。
建设大街公路南侧约1公里,交通运输十分方便。
为了使现有的办公环境有更进一步的改善和提高,能够达到干净、舒适、环保和电力系统的有关要求和标准,决定对电锅炉房室内进行加层改建,以及相配套的弱点及水暖施工等零星项目改造,原海泵房电锅炉室为砖混结构,室内举架高度6.6米,建筑面积205m2。
现需在内部新建一个单层现浇框架结构,改造后建筑面积为410m2,层高3.3米。
改造后的电锅炉房不设室内楼梯,一层与二层不连通。
二层通过拆除XX分公司办公楼二楼淋浴间与电锅炉房连接处墙体,使办公楼二层与电锅炉房连通。
通过新砌间隔墙,将电锅炉房二层分隔为6间办公室。
详见3.3米层平面布置图。
一层改造为物资存放库房3间和材料组办公室1间。
一层原采暖联箱间改造为独立的淋浴间,与一层库房分隔开,以便于设备操作和职工淋浴。
室内外装修:改造后的电锅炉房二层办公室和一层材料组办公室参照厂班组标准化建设标准进行内部装修;一层库房更换防盗门,加装防盗窗,地面镶瓷砖及墙面粉刷;淋浴间按防水、防滑要求进行墙面、地面顶棚装修。
电锅炉房外墙粉刷。
施工主要工程量:一、电锅炉房室内增加混凝土结构层一层(层高3.3m),面积205m2,结构形式为框架体系,基础为独立基础,安全等级二级,设计使用年限50年。
墙体为页岩多孔砖,M7.5水泥砂浆砌筑,砌体施工质量控制等级为B级。
①一层内装修做法为:0.00米拆除7-10/J-F轴原有地面瓷砖面层,铺贴600×600mm瓷砖,标高与原有地面标高一致,踢脚线为120mm高油漆踢脚线。
拆除原有1020mm高瓷砖墙裙,铲除原有粉刷层,批腻子两道-〉乳胶漆两道。
电气安装按现场实际应甲方要求具体安装。
淋浴间安装四套混水花洒,淋浴间地面满铺防滑透水塑料格块,墙面瓷砖采用330×400mm全高镶贴,吊顶采用白色条形金属吊顶,安装大容量电辅太阳能热水器一套。
锅炉房改造施工组织方案
锅炉房改造施工方案一、供热锅炉及辅助设备安装:㈠、锅炉安装:1、锅炉设备外观应完好无损,炉墙绝热层无空鼓,无脱落,炉拱无裂纹,无松动,受压元件可见部位无变形,无损坏。
2、基础放线验收及放置垫铁⑴、锅炉房内清扫干净,将全部地脚螺栓孔内的杂物清出,并用皮风箱吹扫。
⑵、根据锅炉房平面图和基础图放安装基准线。
⑶、当基础尺寸、位置不符合要求时,必须经过修正达到安装要求后再进行安装。
⑷、整个基础平面要修铲麻面,预留地脚螺栓孔内的杂物清理干净,以保证灌浆的质量。
垫铁组位置要铲平,宜用砂轮机打磨,保证水平度不大于2mm/m,接触面积不大于75%以上。
⑸、在基础平面上,划出垫铁布置位置,放置时按设备技术文件规定摆放。
垫铁放置的原则:负荷集中处,靠近地脚螺栓两侧,或是基座的立筋处,相临两垫铁组间距离一般为300~500mm。
3、锅炉本体安装:⑴、锅炉水平运输:①、运输前应先选好路线,确定锚点位置,稳好卷扬机铺好道木。
②、用千斤顶将锅炉前端顶起放进滚杠,用卷扬机牵引前进,在前进过程中,随时倒滚杠和道木。
⑵、当锅炉运到基础基础上以后,不撤离滚杠先进行找正。
①、锅炉炉排前轴中心线应与基础前轴中心基准线吻合,允许偏差±2mm。
②、锅炉纵向中心线与基础纵向中心基准线相吻合,或锅炉支架纵向中心线与条形基础纵向中心基准线相吻合,允许偏差±10mm。
⑶、撤出滚杠使锅炉就位:①、撤滚杠时用道木或木方将锅炉一端垫好。
②、锅炉就位后进行校正(千斤顶校正)。
⑷、锅炉找平及找标高:①、锅炉纵向找平:用水平尺(≥600mm)放在炉排的纵排面上,检查炉排面的纵向水平度。
检查点最少为炉排前后两处。
要求炉排面纵向应水平或炉排面略坡向炉膛后部,最大倾斜度不大于10mm。
②、锅炉横向找平:用水平尺(≥600mm)方在炉排的横排面上,检查炉排面的横向水平度。
检查点最少为炉排前后两处,炉排的横向倾斜度不得大于5mm(炉排的横向倾斜过大会导致炉排跑偏)。
锅炉维修施工组织设计方案三篇
锅炉维修施工组织设计方案三篇篇一:锅炉修理施工组织设计方案工程概况XX公司,1号供热锅炉。
型号为QXL14-1.25/130/70—AⅡ(P),根据晋中特检所GGN20XX0387H8号检验报告结论,需对全部对流管根(φ51×3)进行更换。
工期从20XX年9月3日开工,至20XX年10月20日竣工。
其它情况如下:1、工程名称:晋中华晟热力有限公司南关锅炉房1号炉维修工程2、建设单位:晋中华晟物业有限公司3、工程地址:哈尔滨**区**路集中区4、施工单位:晋中建设集团设备安装工程有限公司5、承包方式:包工包料6、质量标准:合格编制依据1、《机械设备安装工程施工及验收通用规范》GB50231-982、《工业锅炉安装工程施工及验收规范》GB50273-983、《工业金属管道工程施工及验收规范》GB50235-974、《工业锅炉砌筑工程施工及验收规范》GBJ211-875、《建筑安装工程质量评定标准》GBJ300-886、本公司质量体系程序文件7、《热水锅炉安全技术监察规程》8、《工业管道工程施工及验收规范》GB-235-829、《现场设备、工业管道焊接工程施工及验收规范》GB50236-9810、建设工程施工现场供用电安全规范GB50194-9311、建筑机械使用安全技术规程JGJ33-20XX施工组织机构职务姓名专业项目经理刘榆生锅炉技术负责白雪洁锅炉施工负责田世武管道焊接负责郝强焊接筑炉负责郝德胜砌筑电气负责郑贵林电气仪表负责李欣仪表质量检查员游晓军暖通安全员王威机械材料员小秦经济计统核算员杨晓婷经济拆除浇筑施工方案因锅炉房维修中原有的浇筑部分需重新拆筑,故编制此方案。
一.原有的浇筑部分用人工配合风镐拆除,拆除时注意减少对原有结构的破坏。
三、浇筑工程施工段隔烟墙及外墙均需连续浇筑,不得留施工缝。
每次砼浇筑可在1天内完成,砼浇筑前应切实做好组织工作,振捣是砼密实的根本保证,事先应专题落实,浇筑前列出详细名单,责任落实到人。
地下闲置锅炉房改建工程施工组织设计方案
施工组织设计目录第一章、施工方案(一)拟招标工程施工总体方案(二)关键部位施工方案(三)大型机械进出场方案(四)雨季施工方案(五)降排水方案(六)夜间施工方案(七)材料进出场及二次搬运方案(八)安全文明施工方案(九)生活性和生产性临时设施方案(十)环境保护及环境污染检测方案(十一)新技术应用方案以及招标人根据工程实际提出的其他方案第二章、保障措施。
质量、安全、环保、消防、降噪、文明等措施。
第三章、计划安排。
拟投入劳动力、机械设备、工期计划和项目班子配备情况。
附表:附件一:拟投入本标段的主要施工设备表附件二:拟配备本标段的试验和检测仪器设备表附件三:劳动力计划表附件四:计划开、竣工日期和施工进度附件五:施工平面图附表六:临时用地表第一章、施工方案(一)拟招标工程施工总体方案我公司为能参加本工程投标而感到荣幸,同时也感谢贵方给予我公司参与此次竞争的机会。
通过认真学习和研究招标文件,分析了各种影响施工因素和工程的特点,我公司有充分的信心保证优质、如期、安全地完成本工程招标文件及工程量清单中规定的承包范围内的施工承包任务。
为此,我公司将以积极的态度,齐心协力,全力以赴,抓住机遇,迎接挑战。
我公司对这次工程的投标非常重视,组织了精兵强将,仔细阅读相关文件,分析工程难点、要点,为编制工程投标书作好准备。
本工程若能中标,我们决心以优质的工程质量,高效的施工速度,牢靠的安全防护措施完成该工程,向建设单位交一份满意的答卷。
1、编制依据及说明1.1 编制依据(1)招标文件;(2)招标设计图纸及补充图纸文件;(3)工程量清单;(4)国家现行的施工规范、标准及相关规定等。
1.2 施工管理目标概述:我公司是具有工程总承包经验的中型施工企业,具有雄厚的技术力量和先进的机械装备。
富有施工经验的各种专业施工队伍,赢得了很高的社会信誉,积累了丰富的施工经验和大量的施工技术资料,对完成本工程充满信心。
我公司将以高质量、高速度的现代化科学管理为中心,并以专业管理和先进的技术管理相结合。
锅炉房工程施工组织设计
锅炉房工程施工组织设计一、前言锅炉房工程的施工组织设计是确保工程施工顺利进行的重要环节。
本文将根据锅炉房工程施工的一般流程和要求,对施工组织设计进行详细阐述。
二、施工准备阶段1.调查研究施工准备阶段主要进行锅炉房工程的调查研究,了解工程的具体情况,包括地理环境、土地规划、管线布置等。
在此基础上,制定出合理的施工方案。
2.施工方案制定根据调查研究的结果,结合相关技术标准和规范,制定出详细的施工方案。
方案中应包括施工的具体步骤、工期安排、施工资源配置等内容。
同时,要考虑施工期间可能出现的问题和风险,并制定相应的应对措施。
3.施工组织设计施工组织设计是确保施工安全和高效进行的重要环节。
设计包括人员组织、物资采购、工艺流程等方面的规划。
在设计过程中,还需充分考虑现场的实际情况和协调各个施工环节。
三、施工实施阶段1.施工人员组织根据施工组织设计,合理组织施工人员,充分考虑各个岗位之间的协作关系。
同时,要确保施工人员具备相应的资质和技能,从而保证施工质量和安全。
2.施工过程管理施工过程管理是锅炉房工程施工的关键环节。
要建立严格的施工质量管控和安全管理制度,确保施工过程中的各项工作符合相关要求。
同时,要加强对施工进展的监督和检查,及时解决问题,确保施工进度。
3.材料和设备管理在施工过程中,要对材料和设备进行有效的管理。
包括进货验收、仓储管理和使用过程中的保管和维护等方面。
只有保证材料和设备的质量和可靠性,才能确保工程施工的顺利进行。
四、施工总结阶段1.质量验收施工结束后,要进行全面的质量验收。
验收工作应包括外观检查、功能测试、安全评估等方面。
只有确保工程质量合格,才能进行后续的交付和投入使用。
2.经验总结施工总结是不断提升施工管理水平的重要手段。
要对整个施工过程进行详细的总结,分析存在的问题和不足,并提出改进措施。
经验总结的目的是为了在今后的工程施工中更好地应对各种挑战。
五、结语通过对锅炉房工程施工组织设计的探讨,可以看出,施工组织设计对工程施工的顺利进行起着重要的作用。
锅炉房改造工程施工组织设计(新)
锅炉房改造工程施工组织设计(新)目录第1卷工程概况............................... 错误!未定义书签。
第2卷主要工程内容及要求..................... 错误!未定义书签。
第3卷工程施工、验收应遵守的技术标准、规范... 错误!未定义书签。
第4卷施工布置............................... 错误!未定义书签。
第5卷主要施工方法及质量控制................. 错误!未定义书签。
第6卷质量保证措施........................... 错误!未定义书签。
第7卷安全消防措施........................... 错误!未定义书签。
第8卷现场文明施工管理措施................... 错误!未定义书签。
第9卷降低成本措施........................... 错误!未定义书签。
第1卷工程概况本工程为惠涌公司东机锅炉房部分改造工程。
第2卷、主要工程内容及要求拆除部分:1、墙体外层钢结构保护层拆除2、红砖墙体拆除;3、高铝砖墙体拆除;4、耐火砖拆除;5、拆除废料的垂直、水平运输及外运;6、后水冷壁管束拆除93根;7、锅筒及连箱管口的研磨处理;8、空气预热器的拆除。
以上拆除部分,在主体工程完工都必须给予恢复。
安装部分:1、后水冷壁管束及支架安装、焊接;2、空气预热器的现场组装、焊接;3、后拱耐火砖现场浇筑;4、高铝砖耐火墙体砌筑;5、普通红砖墙体砌筑;6、外墙体钢结构保护层的制作安装;7、空气预热器的安装;28、锅炉主体水压试验。
第3卷工程施工、验收应遵守的技术标准、规范GB50242-2002 《建筑给水排水及采暖工程施工质量验收规范》GBJ302-88 《建筑采暖卫生与煤气工程质量检验评定标准》《建筑设备安装通用图集》《动力设施国家标准图集》SGS59-88 《建筑现场文明管理规定》GB50194-93 《建设工程施工现场供用电安全规范》其它有关沈阳市建筑安装行业技术规范、标准、法令、法规、文件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第1卷工程概况............................... 错误!未定义书签。
第2卷主要工程内容及要求..................... 错误!未定义书签。
第3卷工程施工、验收应遵守的技术标准、规范... 错误!未定义书签。
第4卷施工布置............................... 错误!未定义书签。
第5卷主要施工方法及质量控制................. 错误!未定义书签。
第6卷质量保证措施........................... 错误!未定义书签。
第7卷安全消防措施........................... 错误!未定义书签。
第8卷现场文明施工管理措施................... 错误!未定义书签。
第9卷降低成本措施........................... 错误!未定义书签。
第1卷工程概况本工程为惠涌公司东机锅炉房部分改造工程。
第2卷、主要工程内容及要求拆除部分:1、墙体外层钢结构保护层拆除2、红砖墙体拆除;3、高铝砖墙体拆除;4、耐火砖拆除;5、拆除废料的垂直、水平运输及外运;6、后水冷壁管束拆除93根;7、锅筒及连箱管口的研磨处理;8、空气预热器的拆除。
以上拆除部分,在主体工程完工都必须给予恢复。
安装部分:1、后水冷壁管束及支架安装、焊接;2、空气预热器的现场组装、焊接;3、后拱耐火砖现场浇筑;4、高铝砖耐火墙体砌筑;5、普通红砖墙体砌筑;6、外墙体钢结构保护层的制作安装;7、空气预热器的安装;28、锅炉主体水压试验。
第3卷工程施工、验收应遵守的技术标准、规范GB50242-2002 《建筑给水排水及采暖工程施工质量验收规范》GBJ302-88 《建筑采暖卫生与煤气工程质量检验评定标准》《建筑设备安装通用图集》《动力设施国家标准图集》SGS59-88 《建筑现场文明管理规定》GB50194-93 《建设工程施工现场供用电安全规范》其它有关沈阳市建筑安装行业技术规范、标准、法令、法规、文件。
第4卷施工布置1、施工布置原则1.1集中力量保重点,保工期:在人力、物资、机具上给予充分保证。
各专业管理工作应协助、指导各分部、分项工程的施工,搞好各方面的协调、配合。
1.2按顺序组织分段施工:根据工程特点,区分重点作业段、次重点作业段,分段组织施工,综合安排,确保进度。
1.3组织配合施工,穿插作业,重点部位抢工,组织内部各工种平行流水作业,以达到土建、安装及内部各工种之间互创施工条件,确保工程总进度。
1.4推行先进施工方法和施工机具,提高机械作业水平:安装施工作业中,应大量采用电、液动小型工具,提高机械作业水平,提高工效。
2、施工组织在项目部统一领导下,由专人主抓安装工作,统一组织协调施工任务,并设专业工长,协助做好协调工作。
组织编写施工方案,汇总施工用主材计划,并按3计划组织货源,提出工程用主要施工机具的供应、进入工地人员计划、特殊工种的人员计划,做好安全生产和文明施工。
3、技术组织3.1技术人员及主要施工管理人员在接到任务后,及时组织各专业设计交底会和进行综合图纸会审等技术性会议。
认真复核各种管道新旧空间位置,看有无矛盾和相互挤占。
对设计不明、遗漏、不到之处及时联系设计及相关人员咨询,并办理相应技术变更、洽商。
3.2根据设计与相关国家及地方标准、规程文件,结合本工程实际情况,编制主要分项工程施工方案及主要施工方法。
对新材料、新工艺编写详细施工方案及技术交底,组织相关人员进行技术培训。
按优质工程管理好技术资料,确保资料齐全、准确无误。
深入施工现场进行技术指导,及时解决施工中的疑难问题,并办理相应技术变更洽商等。
3.3各专业技术负责人(施工员)组织班组长及操作者进行全面系统的技术交底,贯彻落实上级有关部门的技术要求,制定各项技术措施及各工种、专业间配合措施,明确关键项目及部位,重复、细致地向操作者进行交底,必要时采用文字及绘图或示范操作。
并在施工过程中对关键项目、重点部位会同工长(班组长)进行技术复核,把问题昼解决在施工过程中或之前,避免返工。
3.3各专业工长及操作人员应严格按图纸、技术交底、洽商及施工工艺标准操作,积极采用新工艺、新技术,帮助本组成员练好技术基本功,发现问题及技术疑问及时向上级反映。
每项分项工程施工前对各种管道的管径、标高、坡度、进出口方向、工艺流程等进行技术复核。
4、组织机构为实现质量、工期、安全目标,安装工程将组成以工程负责人为首的责任管理网络,分工明确,责任到人,做到组织思想保证、技术保证,质量检验保证,4安全管理保证,材料供应保证,施工计划保证,施工现场管理保证等。
5、资源配备5.1机械、仪表和主要工具配备5.2劳动力配备主要施工方法及质量控制51工艺流程2主要施工方法2.1安装准备:认真熟悉图纸核对各种管道的坐标、标高是否有交叉,管道排列空间所用空间是否合理,核实甲方所需的功能是否达到,遇到交叉不尽合理处向设计及甲方提出修改意见,办理相应设计变更洽商。
按设计图画出管道分路、管径、变径、预留管口、阀门位置等施工草图,并分段量出实际安装的准确尺寸,记录在草图上,将需用材料、设备的规格型号、质量、数量确认并准备齐全,运到现场,按草图及施工图尺寸进行断管、上零件、调直、等预制加工工作。
2.2支、吊架制作安装:按照设计及规范要求的管道标高、坐标、场所、管径、数量结合现场情况确定各种管道的固定方式,确定支、托、抱、吊架的形式、规格,预制加工及防腐。
2.3干管安装:一般从总进入口开始操作,总进口端头加好临时封堵试压用,安装前清扫管膛,吊装完检查甩口位置、方向及变径无误,所有管口加好临时封堵。
管道按设计和规范要求设置滑动支架、固定支架。
2.4支管安装:将预制好的支管从立管甩口处依次逐段安装,做好套管,热水支管应在冷水支管上方,支管预留口位置应为左热右冷。
2.5管道焊接2.5.1熟悉图纸,做焊接工艺技术交底。
施焊前应检查焊工合格证有效期限,证明焊工所能承担的焊接工作。
2.5.2焊接材料应按施工图纸的要求选用,其性能和质量必须符合国家和行业6标准的规定,并应具有质量证明书。
2.5.3电焊条:其型号按设计要求选用,必须有质量证明书。
按要求施焊前经过烘焙。
严禁使用药皮脱落、焊芯生锈的焊条。
按说明书的要求烘焙后,放入保温桶内,随用随取。
2.5.4选择合适的焊接工艺、焊条直径、焊接电流、焊接速度、焊接电弧长度。
2.5.5清理焊口:焊前检查坡口、组装间隙是否符合要求,定位焊是否牢固,焊缝周围不得有油污、锈物。
2.5.6焊接速度:要求等速焊接,保证焊缝高度、宽度均匀一致,从面罩内看溶池中铁水与熔渣保持等距离(2-3mm)为宜。
2.5.7焊接电弧长度:根据焊条型号不同而确定,一般要求电弧长度稳定不变。
2.5.7焊接角度:根据两焊件的厚度确定,焊接角度有两个方面,一是焊条与焊接前进方向的夹角为600-750; 二是焊条与焊接左右夹角有两种情况,当焊件厚度相等时,焊条与焊件夹角均为450;当焊件厚度不等时,焊条与较厚焊件一侧夹角应大于焊条与较薄焊件一侧夹角。
2.5.8清渣:整条焊缝焊完后清除熔渣,经焊工自检(包括外观及焊缝尺寸等)确无问题后,方可转移地点继续焊接。
2.5.9焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和施焊程序,避免用大电流,不要突然熄火,焊接中不允许搬动、敲击焊件。
2.5.10表面气孔:焊条按规定的温度和时间进行烘焙,焊接区域必须清理干净,焊接过程中选择适当的焊接电流,降低焊接速度,使溶池中的气体完全逸出。
2.5.11焊缝夹渣:多层施焊应层层将焊渣清除干净,操作中应运条正确,弧长适当。
注意熔渣的流动方向。
2.5.12焊后不准撞砸接头,不准往刚焊完的钢材浇水。
低温下应采取缓冷措施。
72.5.13不准随意在焊缝外母材上引弧。
各种构件校正好之后方可施焊,并不得随意移动垫铁和卡具,以防造成构件尺寸偏差。
隐蔽部位的焊缝必须办理完隐蔽验收手续后,方可进行下道隐蔽工序。
2.6试压:在干管或隐蔽管道安装完毕后,使用电动试压泵按设计及规范要求进行单项水压试验;全部干、立、支管安装完毕、观感检查无误后按设计及规范要求进行系统水压试验。
试压前将预留口堵严,关闭入口总阀门和所有泄水阀门及高处放风阀门,打开各分路主管阀门和系统最高处放风阀门,再打开水源阀门往系统注水,满后放净所有干、支管内空气,并将阀门关闭。
检查全部系统,如有漏水处及时修理,修理好后再次注水,确认无漏水处进行加压,再复检整个系统,如管道不渗不漏,并保持到规定时间,压力降在允许范围内,并约请监理单位验收并办理验收记录,再拆除试压泵及水源泄尽系统内试压用水。
2.7管道冲洗:管道试压合格后,调试运行前进行管道冲洗,进水排水口选择适当位置,排水管径不小于被冲洗管径的60%,并以最高压力和流量冲洗直到出口处的水色和透明度与入口处目测一致为合格,冲洗洁净后办理验收手续。
3质量标准及质量控制3.1材料:无缝钢管的规格种类应符合设计要求。
阀门的规格、型号应符合设计要求,热水及热回水阀门符合温度要求,阀体铸造规矩,表面光洁无裂纹,开关灵活,关闭严密,填料密封完好无渗漏,且经工地试压检验方可使用,各伸缩节伸缩自由,转向合理,不得任意改型变更,所有管材、管件、阀门等均应有质量证明文件。
3.2支、吊架:支、吊架、抱箍等设置合理,用料恰当,制作美观,固定牢固,镀锌钢管支架间距应符合下表最大间距要求:83.3管道安装:各种管道应排列整齐、合理,满足运行及维修要求。
坡度符合设计及规范要求,无倒坡和坡度过大。
第5卷质量保证措施严格按照国家有关施工规范精心组织施工,以ISO-9002质量管理要求,建立健全质量管理体系和工作制度,执行企业质量管理手册,具体措施如下:1.对全体员工贯彻企业质量方针,提高全体员工质量管理意识,以质量求生存、求信誉、赢得市场,取得效益。
全面加强质量管理,明确责任制,做到有章可循。
2.做好施工准备过程中的质量控制,按施工方案进行施工准备工作,并严格做好图纸会审和技术交底及特殊工艺的技术培训工作。
技术交底要有针对性,对主要设备、管道的尺寸、标高、轴线等主要施工参数及质量标准要作出具体施工的要求的施工质量保证措施,对施工可能再现的质量通病提出具体的预防措施。
3.认真贯彻执行国家建筑安装施工规范:操作规程及企业质量管理制度,明确岗位责任制,认真组织参施人员学习熟悉领会图纸,使施工工艺人人都明白,真正成为施工作业指导书。
做好技术交底工作,建立技术考核制度,特殊工种持证上岗,确保工程质量。
4.推行全面质量管理,建立质量保证体系,设立质量控制点,坚持先做样板9后施工,以便统一标准避免返工。
把事先预防转变为事前控制,把被监督转变为自我监督。
