小学教学楼施工组织设计书
小学教学楼施工组织设计方案

昆明市群力建筑公司小学教学楼施工组织设计方案目录第一章工程概况 (3)第一节工程概况 (3)第二节施工条件与工程特点 (4)第二章施工总体部署 (5)第一节施工项目管理目标 (5)第二节施工组织 (5)第三节施工规划 (5)第三章施工项目管理组织机构建制 (6)第一节项目部管理组织机构为直线管理制 (6)第二节现场质量管理组织机构 (9)第三节项目部的组成与要求 (9)第四节项目经理常驻现场的保证措施 (10)第四章施工准备与资源配备 (10)第一节技术准备 (10)第二节现场准备 (11)第三节拟投入的主要施工机械设备表 (11)第四节主要施工周转材料使用计划表 (13)第五节主要工艺检测计量器具使用计划表 (14)第六节施工劳动力使用计划 (14)第五章施工现场平面布置 (16)第一节现场布置原则与标化管理要求 (16)第二节施工现场用电平面布置 (17)第三节施工现场用水现场平面布置 (18)第四节现场主要垂直施工机械布置 (18)第六章土建主要项目施工方法及技术措施 (18)一、独立柱基础施工方案 (18)(一)、基础工程施工顺序 (19)(二)、土方开挖施工方案 (19)(三)、基础C10垫层砼施工方案基础承台及垫层随挖随浇,采用现浇混凝土,插入式震动棒振捣,浇筑前做好各施工准备,材料准备;运输采用人工手推车运输;垫层模板采用木模关注,φ8钢筋L=60cm打入土中固定模板。
(19)(四)、基础模板施工方案 (20)(五)、基础钢筋施工方案 (20)(六)、基础砼施工方案 (22)第二节主体模板工程 (24)第三节主体钢筋工程 (27)第四节主体混凝土工程 (29)第五节墙体工程 (31)第六节装修工程 (32)第七节楼地面工程 (33)第八节屋面工程 (34)第九节门窗工程 (35)第十节外脚手架 (35)第七章工期计划与工期保证措施 (36)第一节工期计划安排 (36)第二节施工总进主度计划网络图 (36)第三节工期保证总体措施 (36)第四节实施工期计划过程控制措施 (39)第八章季节(雨、冬)施工质量保证措施 (39)第九章安全生产保证措施 (50)第一节安全保障措施 (50)第二节机电安全 (52)第三节消防系统 (52)第十章文明施工保证措施 (53)第一章文明施工管理目标及保证体系 (53)第二节文明施工管理措施 (53)第三节场容场貌保证措施 (54)第四节楼层卫生保证措施 (54)第五节生活卫生保证措施 (54)第六节环境卫生保证措施 (55)第七节防噪声措施 (55)第一章工程概况第一节工程概况某某县中小学校舍安全工程大河小学新建教学楼一栋,教学楼为三层框架结构,位于大河小学校园内篮球场左侧,设计建筑面积为1063平方米,建筑物总高度为11.15M。
小学教学楼工程施工组织设计

XXXXXXXXXXXX小学教学楼工程施工组织设计编制单位:山东宁建建设集团有限公司编制日期:二零一零年四月一日目录第一章编制说明---------------------------------------------04 第二章工程概况---------------------------------------------04第三章施工总体部署-----------------------------------------05 3.1 施工组织机构及管理措施-----------------------------------05 3.2管理目标------------------------------------------------08 3.3 施工顺序-------------------------------------------------08 3.4 施工进度安排---------------------------------------------09 3.5 总体施工方案---------------------------------------------09 第四章施工准备计划-----------------------------------------09 4.1 施工机械进场计划-----------------------------------------10 4.2劳动力安排计划-------------------------------------------10 4.3工程材料进场计划-----------------------------------------10 4.4 施工临时用水计划-----------------------------------------10 4.5 施工临时用电计划-----------------------------------------11 4.6 施工现场平面布置计划-------------------------------------13 第五章主要分部(分项)施工方法-----------------------------13 5.1施工测量--------------------------------------------------13 5.2土方开挖------------------------------------------------15 5.3钢筋工程 ------------------------------------------------16 5.4 模板工程-------------------------------------------------19 5.5 混凝土工程-----------------------------------------------20 5.6 防水工程-------------------------------------------------21 5.7 土方回填 -----------------------------------------------215.8 砌体工程-------------------------------------------------22 5.9 脚手架工程-----------------------------------------------23 5.10 外装修工程----------------------------------------------24 5.11 内装修工程----------------------------------------------28 5.12门窗工程------------------------------------------------34 5.13电气安装工程--------------------------------------------35 5.14安装工程-------------------------------------------------37 第六章确保工程质量的技术组织措施----------------------------436.1 质量保证体系---------------------------------------------44 6.2 组织保证措施---------------------------------------------45 6.3 质量管理制度---------------------------------------------45 6.4 技术保证措施---------------------------------------------47 第七章确保安全生产的技术组织措施----------------------------487.1 安全生产保证体系-----------------------------------------48 7.2 安全生产教育---------------------------------------------49 7.3 安全技术措施---------------------------------------------49 第八章确保文明施工的技术组织措施---------------------------508.1现场规划及平面布置----------------------------------------50 8.2 文明施工措施---------------------------------------------51 第九章降低环境污染和噪声的措施-----------------------------529.1 噪音控制措施---------------------------------------------53 9.2 污水处理措施---------------------------------------------53 9.3 降低扬尘措施---------------------------------------------53 第十章确保施工工期的技术组织措施----------------------------5410.1 工期保证体系--------------------------------------------54 10.2 工期保证技术措施----------------------------------------54 10.3 工期保证组织措施----------------------------------------55 第十一章雨季及农忙季节施工措施-----------------------------56 11.1雨季施工措施---------------------------------------------56 11.2 农忙季节施工措施----------------------------------------57 第十二章与业主、监理等单位的配合措施-------------------------57 12.1 与建设单位配合措施--------------------------------------57 12.2与监理单位配合措施---------------------------------------57 12.3与政府部门配合措施---------------------------------------59 12.4与协作单位配合措施---------------------------------------59 第十三章地下管线及其他地上地下设施的加固措施---------------59第十四章附图附表-------------------------------------------59XXXXXXXXXXXX小学教学楼工程施工组织设计第一章编制说明本工程施工组织设计是依据本工程设计图纸、施工合同、设计变更、地质勘探报告及国家现行施工规范等文件资料编制。
精品小学校区新建教学楼项目工程施工组织设计方案年修订版

精品小学校区新建教学楼项目工程施工组织设计方案年修订版一、项目概述我们的小学校区新建教学楼项目,旨在为孩子们提供一个更加舒适、安全、现代化的学习环境。
这座教学楼将涵盖教室、实验室、图书馆、多功能厅等多样化功能空间,以满足学校教育教学的需求。
1.项目名称:精品小学校区新建教学楼项目工程施工组织设计方案年修订版2.项目地点:我国某城市精品小学校区3.项目规模:教学楼占地面积10000平方米,建筑总面积20000平方米4.工程周期:预计建设周期为12个月二、施工组织设计1.施工总体布局(1)施工现场划分为四个区域:施工区、材料堆放区、办公区和生活区。
(2)施工区内部按照不同施工阶段进行划分,包括土建工程、装饰装修工程、设备安装工程等。
2.施工进度计划(1)土建工程:预计3个月完成基础施工,6个月完成主体施工,9个月完成内外装修。
(2)装饰装修工程:预计10个月完成。
(3)设备安装工程:预计11个月完成。
3.施工资源配置(1)人员配置:根据施工进度计划,合理安排各阶段施工人员数量,确保项目顺利进行。
(2)设备配置:根据工程需求,配置相应的施工设备,提高施工效率。
(3)材料供应:确保材料质量,合理控制材料采购、运输和储存成本。
4.施工安全措施(1)施工现场设置安全警示标志,加强安全宣传教育。
(2)建立健全施工现场安全管理制度,严格执行安全操作规程。
(3)定期对施工现场进行安全检查,发现问题及时整改。
三、施工质量控制1.施工质量控制目标:确保教学楼工程符合国家相关标准,达到优质工程水平。
2.质量控制措施:(1)严格审查施工图纸,确保设计合理、施工可行。
(2)加强施工现场管理,提高施工人员素质。
(3)采用先进的施工工艺和材料,提高施工质量。
(4)加强质量检测,确保工程质量。
四、施工成本控制1.成本控制目标:合理控制施工成本,确保项目经济效益。
2.成本控制措施:(1)优化施工方案,降低施工成本。
(2)加强材料采购、运输和储存管理,降低材料成本。

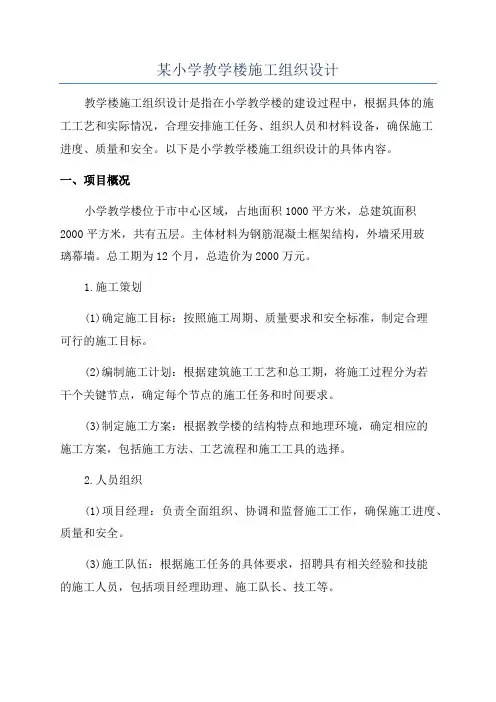

某小学教学楼施工组织设计

某小学教学楼施工组织设计教学楼施工组织设计是指在小学教学楼的建设过程中,根据具体的施工工艺和实际情况,合理安排施工任务、组织人员和材料设备,确保施工进度、质量和安全。
以下是小学教学楼施工组织设计的具体内容。
一、项目概况小学教学楼位于市中心区域,占地面积1000平方米,总建筑面积2000平方米,共有五层。
主体材料为钢筋混凝土框架结构,外墙采用玻璃幕墙。
总工期为12个月,总造价为2000万元。
1.施工策划(1)确定施工目标:按照施工周期、质量要求和安全标准,制定合理可行的施工目标。
(2)编制施工计划:根据建筑施工工艺和总工期,将施工过程分为若干个关键节点,确定每个节点的施工任务和时间要求。
(3)制定施工方案:根据教学楼的结构特点和地理环境,确定相应的施工方案,包括施工方法、工艺流程和施工工具的选择。
2.人员组织(1)项目经理:负责全面组织、协调和监督施工工作,确保施工进度、质量和安全。
(3)施工队伍:根据施工任务的具体要求,招聘具有相关经验和技能的施工人员,包括项目经理助理、施工队长、技工等。
(4)安全员:负责安全管理工作,制定安全措施和应急预案,确保施工安全。
3.材料设备(1)材料:根据施工计划,提前采购所需的施工材料,如钢筋、水泥、砂石等,确保施工过程中材料供应的及时性。
(2)设备:根据施工任务的具体要求,选择适当的施工机械设备,如起重机、混凝土搅拌车等,提高施工效率和质量。
4.工程进度控制(1)施工节点划分:将整个工期划分为若干个关键节点,并确定每个节点的工期,以便及时评估施工进度。
(2)施工进度计划:制定详细的施工进度计划,明确每个节点的施工任务和时间要求。
并分阶段进行审核、调整,确保施工进度的准确性和可行性。
(3)进度控制:按照施工进度计划,进行进度控制,及时发现和解决工期偏差和延期问题,保证施工工期的顺利推进。
5.质量控制(1)质量标准:明确教学楼建设的质量标准和验收要求,组织施工人员按照标准进行施工,确保施工质量的合格性。
小学教学综合楼工程施工组织设计方案

1.严格按ISO9001标准中选择合格供方的程序优选钢筋供应商,所有钢筋均有合格证书,并按规定见证取样检验合格后方可使用。
2.承台及基础钢筋的制作加工的规格形状,尺寸必须符合设计要求和施工规范的规定。
3.钢筋绑扎的根数,间距、锚固长度、接着设置必须设计要求和施工规范的规定。钢筋的表面应洁净、无损伤、油渍儿铁锈等应在使用前清除干净。带有颗粒状或片状老锈的钢筋不得使用。
4.文明施工目标:坚决贯彻市政府令,按我公司文明施工组织管理,确保达到武汉市文明施工样板现场。
5.质量保修:我公司在向业主提交工程竣工验收报告时,出具质量保
修书。质量保修书中明确本工程的保修范围、保修期和保修责任等。
保修期限如下:
(1)地基基础工程和主体结构,为设计文件规定的该工程的合理使用年限;即50年。
35
10
钢筋工
15
18
18
5
15
18
18
5
泥工
20
5
15
30
10
20
5
15
30
10
架子工
6
6
6
6
6
6
2
2
6
6
6
6
6
6
2
2
安装工
2
5
5
5
5
5
10
5
2
5
5
5
5
5
10
5
杂工
10
5
5
5
5
5
5
5
5
5
5
5
5
5
5
5
防水工
12
小学教学楼施工组织设计

目录第一章·编制综述一、编制说明二、编制依据三、编制原则第二章·工程概况一、地质勘查概况二、结构设计概况第三章·施工组织机构管理一、企业施工宗旨二、施工管理系统三、施工组织管理机构高效运转保障措施第四章·施工质量管理一、施工目标二、施工工艺流程第五章·施工方案和工艺一、测量工程二、基础土方工程(隔震橡胶支座安装)三、独立柱基础四、主体工程的施工方案五、砌筑工程六、排水工程七、装饰工程第六章·质量控制措施一、建立质量管理机构二、工程质量保证体系三、技术保证措施四、原材料质量保证措施五、计量保证措施六、施工保证措施七、建立质量回访维修制度第七章·一、安全文明措施二、雨季施工保证措施第八章·施工总计划一、施工总计划计划安排二、保证工期实现的措施第九章·劳动力计划安排一、劳动力安排原则二、劳动力安排计划第十章·施工机械配备一、主要机械设备的选择二、现场主要施工机具配备计划第十一章·降低环境污染和噪音措施第十二章施工现场平面布置图第一章编制综述一、编制说明1、本施工组织设计严格按照工程招标范围和招标文件的相关要求进行编制。
在人员管理、设备配置、材料供应、质量要求、进度控制、安全文明施工等方面统一部署的原则下,按土建、装饰、安装三大专业编制。
2、根据本工程的设计特点、功能要求,本着对业主资金合理利用,对工程质量高度负责的原则,在“经济、优质、高效”的基础上编制。
3、本施工组织设计的编制融合了目前我司类似工程的管理经验和先进的施工方法,力求重点突出、可行,并有针对性和侧重点。
4、本施工组织设计全面推广应用新工艺、新技术、新材料、新设备、以确定工程质量、降低成本,减轻劳动强度、提高工效,并采用电子信息化对施工全过程管理。
5、根据本工程特点,围绕工程重点周密部署,协调各专业工序合理穿插。
二、编制依据1、云南省昆明新正东阳建筑工程设计有限公司所设计的本工程土建及安装工程施工图。
小学教学楼综合楼工程施工组织设计

小学教学楼、综合楼工程施工组织设计目录第一章综合说明第二章施工技术方案及措施第三章质量保证措施与创优方案第四章施工总进度方案及保证措施第五章施工平安措施方案第六章文明施工措施方案第七章施工场地治安保卫管理方案第八章施工环保措施方案第九章冬季与雨季施工方案第十章施工现场总平面布置第十一章工程组织管理机构第十二章材料方案与劳动力方案第十三章选用主要施工机械及机械调配方案第十四章成品保护与工程保修工作管理措施与承诺第十五章任何可能紧急情况处理措施、预案以及抵抗风险措施第十六章对总包管理认识以及对专业分包工程配合、协调、管理、效劳方案第十七章与发包人、监理及设计人配合第十八章地上、地下设施与周边建筑物临时保护措施附表一拟投入本工程主要施工设备表附表二拟配备本工程试验与检测仪器设备表附表三劳动力方案表附表四方案开、竣工日期与施工进度网络图附表五施工总平面图附表六临时用地表第一章综合说明一、编制依据1、某县示范小学教学楼、综合楼工程施工招标文件。
2、某县示范小学教学楼、综合楼工程设计图纸。
3、本工程规定平安生产、文明施工、环境保护措施应符合中华人民共与国以及市、自治区、直辖市或行业以及当地政府有关法律、法规要求。
二、编制原那么1、遵循招标文件条款原那么,在编制施工组织设计文字说明及附图表中,严格做到统一标准,标准编制。
2、遵循设计文件与标准验标原那么,在编写主要工程施工方法中严格按照设计要求,执行现行施工标准与验收标准,正确组织施工,确保工程质量、进度。
3、坚持实事求是,一切从实际出发原那么,在制定施工方案中,根据自身施工能力,施工经历,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工顶峰。
确保高速度,高质量,高效率完本钱工程施工任务。
4、坚持施工全过程严格管理原那么,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。
5、坚持积极推广应用“四新〞成果原那么,在各项工序施工中,对于能够提高或保证工程质量、施工进度以及降低工程本钱新技术、新设备、新工艺、新材料积极采用。
小学教学楼综合楼工程施工组织设计

小学教学楼综合楼工程施工组织设计一、项目概况:该项目是一座小学教学综合楼工程,总建筑面积为XXXX平方米,采用钢筋混凝土框架结构。
建筑楼高XX米,共计X层,地上X层,地下X 层。
该项目施工地点位于XXXXX。
二、施工目标:1.保证施工过程中的安全,确保施工人员的生命财产安全。
2.保证施工质量,达到设计要求。
3.按时完成施工任务,保证交工时间。
4.合理利用资源,降低工程成本。
三、施工组织方案:1.项目分阶段进行施工,共分为基础施工阶段、主体施工阶段和装饰施工阶段。
2.施工队伍及责任分工:(1)施工班组:根据工程的施工要求,成立相应的施工组织和班组,负责具体的施工任务。
(2)质量安全管理组:负责施工现场的质量和安全管理工作,制定操作规范,确保施工质量和安全。
(3)技术监督组:负责对施工全过程进行技术监督和质量检查,及时发现和解决施工中的问题。
(4)物资供应组:负责采购和供应施工所需的物资和设备,确保工程按时进行。
(5)协调配合组:负责与相关部门的协调和配合工作,保证施工进度。
四、施工工艺及施工步骤:1.基础施工:(1)勘测和测量:进行地质勘测和测量工作,确定地基的稳定性和地貌特征。
(2)地基处理:根据勘测结果,进行地基处理,包括土方开挖、填方、夯实等工作。
(3)基坑开挖:根据设计要求,进行基坑开挖工作,包括基坑支护和挖土方。
(4)预制部位施工:根据设计要求,在基础中预留出预制部位。
(5)基础混凝土浇筑:进行基础混凝土浇筑工作,包括模板搭设、钢筋安装、混凝土浇筑等。
2.主体施工:(1)地上建筑施工:包括楼层的搭建、墙体的砌筑、梁柱的浇筑、楼板的浇筑等。
(2)地下建筑施工:包括地下室的开挖、支护、墙体的砌筑、梁柱的浇筑等。
(3)钢结构安装:根据设计要求,进行钢结构的安装工作。
(4)屋面施工:进行屋面的防水处理、瓦片铺贴等工作。
3.装饰施工:(1)内装施工:进行墙面的刷漆、地面的铺设、天花板的装修等。
(2)外装施工:进行外立面的装修、门窗的安装等。
小学教学楼施工组织设计

最新资料,word文档,可以自由编辑!!精品文档下载【本页是封面,下载后可以删除!】五、施工组织设计(一)概述针对该项目我公司从施工方案、人员设置、机械配备、材料供应和工程服务等方面全力进行合理的安排和调配,公司上下信心十足;我们已把此工程列为本公司的重点工程,以雄厚的公司整体实力为依托、为后盾,确定了优质高速地完成本工程的施工目标,交出让业主满意的精品。
在工程施工中,我们将以优质、高速、安全、文明为施工宗旨,本着对业主高度负责的态度,按70天的合同控制工期进行合理安排布署,使施工忙而不乱、成本最低、效率最高、质量最好,达到国家优良标准。
同时在施工中,我公司将从整体利益出发,积极与质量监督部门、监督单位配合,协调好内外关系及地盘管理,通过有效地对工序、材料、人员进行控制,不仅保证工程质量,而且保证安全文明施工得到有效保障。
通过有效的环保措施,使声、光、尘污染得到有效控制,创建安全文明施工的模范工地。
在施工中本公司要发挥总承包效能,开展“增收节支、开源节流”活动,通过对各类消耗的挖潜、控制,增效益、少花钱、多办事、办实事,将甲方投资的每一分钱花到实处,以达到有效控制投资的目的。
本《施工组织设计》作为指导施工的技术性文件,编制时对各分区、分段工程的施工工期、质量目标、项目管理架构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术措施、安全、文明施工及降低成本、推广新技术等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
(二)编制依据1、《2009年县校舍安全工程项目第二批施工招标文件》;2、施工图纸;3、国家现行施工验收规范、标准及省、市有关施工规定;4、《建筑工程施工质量验收统一标准》(GB50300-2001)5、《砌体工程施工质量验收规范》(GB50203-2002)6、《混凝土结构工程施工质量验收规范》(GB50204-2002)7、《屋面工程技术规范》GB50345-20048、《地下防水工程质量验收规范》GB50208-20029、《建筑装饰装修工程质量验收规范》GB50210-200110、《建筑地面工程施工质量验收规范》GB 50209-200211、《给水排水构筑物施工及验收规范》GBJ141-9012、本公司现有的劳动力、技术、机械设备能力和施工管理经验13、本公司ISO9000国际标准化质量管理体系有关文件。
教学楼施工组织设计范本

教学楼施工组织设计范本教学楼施工组织设计范本一、项目概况教学楼施工组织设计是为了确保教学楼项目能够顺利进行施工阶段,并保证施工的质量、进度和安全。
本组织设计的目标是实现项目的合理施工、安全施工、高质量施工,并规避施工期间可能出现的风险和问题。
二、施工组织体系1.总体施工组织体系:(1)项目经理:负责项目的总体施工管理,并与相关部门进行协调沟通。
(2)工程部:负责项目的具体施工工作,包括施工计划、施工技术、施工工艺等方面的管理。
(3)安全部:负责项目的安全管理,制定安全措施和安全培训计划,并监督执行。
(4)质量部:负责项目的质量管理,包括质量控制、验收等方面的管理。
(5)供应部:负责项目所需材料和设备的采购和供应。
(6)人力资源部:负责项目人员的招聘、培训、管理等工作。
(7)协调办公室:负责协调各部门之间的工作,保障施工的顺利进行。
2.施工组织机构:(1)项目经理办公室:负责项目的总体管理和决策。
(2)工程部办公室:负责项目的施工技术和施工工艺的管理。
(3)安全部办公室:负责项目的安全管理和培训。
(4)质量部办公室:负责项目的质量管理和验收。
(5)供应部办公室:负责项目所需材料和设备的采购和供应。
(6)人力资源部办公室:负责项目人员的招聘、培训、管理等工作。
(7)协调办公室:负责协调各部门之间的工作,保障施工的顺利进行。
三、施工组织工作内容1.施工技术准备:(1)编制施工方案、施工工艺和施工流程,确定施工进度计划。
(2)确定施工所需材料和设备,并进行采购和调配。
2.安全管理:(1)制定项目的安全管理制度和安全操作规程。
(2)安排安全培训和演练,确保施工人员具备必要的安全意识和技能。
(3)监督施工现场的安全状况,及时处理安全事故和隐患。
3.质量管理:(1)制定项目的质量标准和验收标准。
(2)组织质量检查和验收,确保施工的质量符合要求。
(3)处理质量问题和纠正措施。
4.人力资源管理:(1)招聘合适的施工人员,并进行培训和管理。
小学教学楼学校工程施工组织设计方案

小学教学楼学校工程施工组织设计方案一、项目背景小学教学楼学校工程是为了满足当地小学师生学习和教育的需要,提供优质的教育环境。
本项目位于市区的中心位置,是一所规划总座落面积达到5000平米的小学教学楼,共包括教学楼、图书馆、实验室、游泳池、卫生间、室外运动场等配套设施。
二、项目目标1.按照规划设计要求,确保施工质量和进度,保证工程按时竣工。
2.保障工地安全、环保和卫生,减少对周边环境的影响。
3.实施施工期间的安全管理措施,保障工人和学生的人身安全。
4.合理组织材料供应、仓储和运输,确保施工进度和质量。
三、组织机构和分工1.项目经理负责项目的总体规划和组织管理。
2.施工队长负责施工现场的具体管理和协调。
3.监理工程师负责监督施工质量和进度。
四、施工流程和安全措施1.施工前:组织验收开展前期工作,包括对施工现场的勘测和设计,施工图纸的制定和审核,以及相关审批手续的办理。
2.施工准备:搭设围挡,确保现场的安全和卫生;组织施工队伍,包括选派专职安全员负责现场的安全管理;多次开展工地安全会议,对各项安全规范进行宣传和指导。
3.土方开挖:根据土方施工方案,合理安排土方开挖顺序和数量,确保土方处理的安全和合理性;配备必要的护栏和安全警示标志,确保工人和学生的人身安全。
4.基础施工:按照基础施工方案,根据施工图纸的要求进行基坑开挖、土石方回填、基础浇筑等工作,保证基础施工的质量和进度。
5.主体施工:按照主体施工方案,进行主体结构的施工,包括钢筋工程、混凝土浇筑、墙体砌筑等工作,严格按照设计要求和标准进行操作,确保施工质量。
6.屋面施工:按照屋面施工方案进行,安排人员进行屋面的安装和防水处理,确保屋面施工的质量和安全。
7.室内装修:组织专业的装修队伍进行室内装修,包括地面铺贴、墙面刷漆、门窗安装等工作,保证装修质量和施工进度。
8.竣工验收:按照规定的程序进行竣工验收,确保工程质量和设计要求的符合。
五、材料供应和运输1.材料供应:根据工程进度和需要,及时采购和供应所需材料,确保施工进度和质量。
小学新建教学楼施工组织设计

小学新建教学楼施工组织设计一、施工方案1.1、施工方案1.1.1、主要工序施工方法布置原则:根据本工程的特点,施工布置以先基础,后上部;先主体,后装饰;先内装,后外装。
在不影响工程施工同时,考虑部分装饰与主体交叉进行,力求施工方便,经济合理,且保证工期,早日投入使用。
1.1.2、根据本工程特点,结合我公司的实际力量,对本工程将实施“项目法”施工,实行管理层与劳务层分离和运行机构政策,促使本工程取得优质、高速、安全、低耗的社会效益和经济效益。
按项目法施工之规律和要素组织全员、全工程、全过程承包,它分为:(1)、实行项目经理负责(2)、实行项目承包经营,并层层签订承包合同(3)、优化劳动组织,实行管理层与劳务层分离(4)、建立生产要素市场,严格按供销合同(5)、优化劳动组合项目施工,优化施工方案,科学组织施工,严格按施工组织设计总体网络控制计划,分项工程进度控制计划,确保合同工期(6)、按工程优质控制目标,安全生产,文明施工措施,进行全面质量管理;(7)、按工程进行成本控制计划,实行总体分解,各分部核算很抓投入产出,加强成本控制(8)、试行工程分项定额,合理奖罚,使劳动报酬与完成工作数量、质量、效益紧密挂钩(9)、建立各种台帐,降低材料消耗和提高机械设备利用率。
1.1.3、本工程主要考核指标:(1)、工程质量:分部分项工程一次交验合格率100%,且争创高质量工程,让业主满意为目标。
(2)、形象进度:按时达到本工程网络计划的月,季形象进度求,按合同工期竣工,并努力实现缩短工期。
(3)、施工产值:按时完成本工程计划的季、月产值指标。
(4)、安全生产:做到无重大伤亡、机械、火灾事故,工伤事故频率控制在0.3%以内,整体工程竣工无死亡事故。
(5)、文明施工:做到现场整洁,季度文明施工检查评分在85分以上,整体工程竣工为文明工程。
(6)、工资含量:按工程承包经营合同规定的工资含量系数,不得突破15%。
(7)、降低成本:实现本工程承包合同要求的经营利润不得低于2%。
小学教学楼工程施工组织设计方案

小学教学楼工程施工组织设计方案
一、前言
小学教学楼工程施工组织设计方案旨在有效地规划和组织小学教学楼的施工过程,确保施工过程安全、高效、质量可控。
本文档将详细介绍小学教学楼工程施工组织设计方案的内容和实施步骤。
二、项目背景
小学教学楼是小学教育的重要组成部分,建设小学教学楼可以提供良好的教学环境,促进学生学习。
因此,小学教学楼的施工具有着极其重要的意义。
三、施工组织设计方案
1. 施工目标
本次小学教学楼工程的施工目标是在规定的时间内按照设计图纸完成建设,并确保建筑质量符合相关标准要求。
2. 施工组织结构
施工组织结构包括施工管理部门、施工人员、监理单位、建设单位等,各方责任明确,协作顺畅。
3. 施工过程
1.准备阶段:包括现场勘察、施工方案制定、施工图纸审核等工作;
2.土建施工:地基处理、基础施工、主体结构施工等;
3.装饰装修:内部装修、外部装饰等;
4.设备安装:电力设备、供暖设备、通风设备等;
5.验收阶段:施工验收、相关手续办理等。
4. 安全管理措施
1.制定安全生产方案,加强安全教育;
2.定期进行安全检查,发现问题及时处理;
3.配备安全防护设备,提高施工人员的安全意识。
四、实施步骤
1.制定施工计划,明确时间节点和工作内容;
2.安排施工人员和物资供应;
3.开展施工前的准备工作;
4.根据施工流程逐步实施。
五、总结
小学教学楼工程施工组织设计方案是完成小学教学楼建设的重要指导文件,施工人员应按照方案的要求和步骤认真执行,确保工程质量和进度达到预期目标,为小学教育提供优质的教学设施。
小学教学楼及附属楼工程施工组织设计

施工组织设计第一章工程概况及工程特点一、工程概况1、工程名称:xx市xx镇小学教学楼及附属楼工程2、建设地点:xx市xx乡xx村3、建设单位:xx市4、建设面积:总面积为8539。
26㎡,其中教学楼面积为7946.7㎡,食堂、库房面积为359.6㎡,公厕及锅炉房面积为232.96㎡.教学楼为四层,局部三层与五层,食堂、库房为一层,锅炉房、公厕为一层。
5、基本概况:框架结构小学教学楼。
6、基础形式:长螺旋钻孔灌注桩。
7、主体结构类型:框架结构8、耐火等级:二级9、抗震设防烈度:六度10、结构设计使用年限:50年11、工程开竣工时间:2014年8月10日-2015年5月1日12、质量标准:合格工程二、建筑构造1、屋面:屋面防水等级为二级,高分子卷材防水,屋面保温为100厚聚苯乙烯板。
2、墙体:+0以上外墙为300mm砼小型空心砌块,内墙采用200厚小型空心砌块,沿墙高@400,设两根Φ6拉结筋,拉结筋长为800mm,端部设弯沟,砌体墙度等级不低于MU5,200厚砌块耐火极限不低于2小时,外墙面保温材料选用80厚玻化微珠.3、楼地面:地面素土夯实,100厚卵石灌浆,80厚C15砼垫层,30厚1:3水泥砂浆结合层,铺釉面砖。
楼面为全部为地砖地面.4、门窗:外门为白钢地弹门;内门为成品内门;窗为彩色塑钢玻璃窗。
三、工程结构1、砼等级:基础垫层为C10,基础梁、板、柱均为C30,楼梯为C25。
2、钢筋:HPB300级钢筋(Φ):钢筋强度设计值fy=270N/mm2HPB335级钢筋(Φ):钢筋强度设计值fy=300N/mm2HPB400级钢筋(Ф):钢筋强度设计值fy=360N/mm2四、自然条件:1、本地区抗震等级4级.2、基本风压值:0.45kN/㎡3、基本雪压值:0。
30kN/㎡4、土壤最大冻洁深度:1.00m第二章编制依据及编制原则一、编制依据1、《xx市xx镇小学教学楼及附属楼工程工程》,项目编号:XDZB2014—SG602、xx市xx镇小学教学楼及附属楼工程工程施工图。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新乡市红旗区乔榭小学教学楼施工组织设计1、工程概况该项目为新乡市红旗区乔榭小学教学楼,建设单位为新乡市红旗区乔榭小学,建设地点为新乡市红旗区乔榭小学。
本工程主体四层,一层为办公室及教室,二层为图书阅览室及办公室,三层为教室与办公室,四层为教室与办公室。
建筑面积4224.8 m²,建筑底面积1012.89 m²,建筑高度15.2m,局部建筑高度15.9m,设计使用年限类别为3类,合理使用年限为50年,建筑耐火等级为二级,抗震设防烈度为8度。
1.1建筑概况1.1.1室内装饰工程室内装修工程见“室内装修做法表”表1-1 室内装修表1.1.2外装饰工程外墙面分别为砖红色外墙真石漆,青灰色外墙面砖,白色外墙真石漆,还有一部分透明幕墙。
外门窗采用88系列(5+10+5)厚单框中空玻璃塑钢窗,外门和外窗靠墙体部位的缝隙采用玻璃棉或岩棉材料填充。
1.1.3屋面防水、排水屋面防水等级为Ⅲ级,防水层合理使用年限为10年,上人屋面做法为05YJ 屋4,不上人屋面做法为05YJ屋1,防水材料为高聚物改性沥青防水卷材SBS,卫生间等有水房间墙体底部用C20混凝土浇筑150高同墙厚。
外排水雨水管采用PVC塑料管,雨水管公称直径为De110。
1.2结构概况1.2.1地基基础基础形式为柱下钢筋砼独立基础,埋置深度为 1.5m,地下土质情况由工程地质勘察报告提供。
基础垫层混凝土强度等级为C10,基础混凝土强度等级为C30.1.2.2主体结构本工程抗震烈度为8度,主体为框架结构,框架结构抗震等级为一级。
基础以上部分混凝土强度等级为C35.采用的钢筋有HPB235钢筋、HRB335钢筋、HRB400钢筋,严禁采用冷加工钢筋。
钢板采用Q235-B,Q345-B钢。
HPB235钢筋采用E43xx 型焊条,HRB335钢筋、HRB400钢筋采用E50xx型焊条。
钢筋与型钢焊接随钢筋定焊条。
1.2.3砌体框架部分±0.000以下采用Mu10烧结页岩普通砖和M10水泥沙浆,±0.000以上采用A5.0级加气混凝土砌块和M5.0混合砂浆。
填充墙在钢筋混凝土墙、柱每隔500mm,预埋2Φ6钢筋,弯入墙柱内250mm,沿填充墙全长贯通设置。
构造柱的柱顶、柱脚在主体结构中预埋短钢筋。
纵向钢筋搭接锚固长度为35d。
构造柱混凝土强度等级为C20。
1.3施工条件该工程位于市郊,场地平坦,交通方便,场地大小合适。
1.3.1水电市政自来水管道已铺设至施工现场,总管道直径Φ100,电力增容已完成,满足用电要求。
1.3.2材料供应建筑材料由施工单位购买,施工单位提供样板,经建设单位和设计单位确认后进行封样,并据此验收。
混凝土为商品泵送混凝土。
模板用木夹板,钢筋现场加工。
2、施工方案及分部分项工程施工方法2.1施工流向与施工顺序2.1.1施工流向本工程划分为基础工程,主体工程,装饰工程三个部分。
其施工流向为:基础和主体工程为自下而上施工。
本组织设计不考虑装饰工程。
2.1.2施工顺序(1)基础工程挖土→修坡清底→搭架子→基础处理→打垫层→混凝土支模,绑筋,浇筑→养护拆模→砖砌筑→回填土(挖土后设排水系统,排水直至回填结束)(2)主体工程立塔吊→搭架子→扎柱筋→柱支模→浇柱混凝土→支梁板模板→绑筋→浇梁板混凝土→养护达到设计强度后拆架子→砌筑填充墙→安门窗,一层主体完工后立龙门架。
2.2 土方工程施工方案2.2.1计算土方量(见计算书)2.2.2土方开挖1)施工顺序:定位放线→机械挖土→清理平整→放基础线2)开挖边线确定;首先,测量人员根据提供的控制点,定出本工程基坑轴线;然后按基底砼垫层外边线每边加工作面300mm定出基坑开挖下口线,再按1:0.29放坡开挖。
3)开挖方法:采用WY-60单斗反铲挖掘机一台,沟端开挖,运输汽车停在基坑两侧。
4)开挖注意事项(1)施工前,应对施工区域存在的各种障碍物,如建筑物、道路、沟渠、管线、防空洞、旧基础、坟墓、树木等,凡影响施工的均应拆除、清理或迁移,在施工前妥善处理,确保施工安全。
(2)施工机械进入施工现场所经过的道路、桥梁和卸车装备等,应事先做好检查和必要的加宽、加固工作。
开工前应做好施工场地内机械运行的道路,开辟适当的工作面,以利安全施工。
(3)土方开挖前,应会同有关单位对附近已有建筑物或构筑物、道路、管线等进行检查和鉴定,对有可能受开挖和降水影响的邻近建筑物、道路、管线,应制定相应的安全技术措施,并在整个施工期间,加强监测其沉降和位移、开裂等情况,发现问题应与设计或建设单位协商采取措施,并及时处理。
(4)基坑开挖后应及时修筑基础,不能长期暴露。
基础施工完毕后,应抓紧基坑的回填工作。
回填基坑时,必须事先清理基坑中不符合回填要求的杂物。
在相对的两侧或四周同时均匀进行,并且夯实。
2.3 基础工程施工工艺1、垫层混凝土在基础验槽后应立即浇筑,以免地基被扰动、清槽、清淤等。
2、垫层达到一定强度后,在其上划线,铺放钢筋网片,支模。
上下部垂直钢筋应该绑扎牢固,并注意将钢筋钩朝上,连接柱的插筋,下端要用90°弯钩与基础钢筋绑扎牢固。
按轴线位置校核后用钢管架层井字形,将插筋固定在井字形上,底部钢筋的网片应用与混凝土保护层同厚度的水泥砂浆垫块,以保证位置准确和确保混凝土质量。
3、在浇灌混凝土前,模板和钢筋上的杂物,泥土和油污等,应清除干净,模板应浇水加以湿润4、浇筑现浇柱下基础时,应特别注意柱子插筋位置的正确,防止造成位移和倾斜。
在浇筑开始时,先铺一层5-10cm厚的混凝土,并捣实,便柱子插筋下段和钢筋网片的位置基本固定,然后对称浇筑。
5、基础混凝土分层连续浇筑完成,对于阶梯形础,每一台阶高度内应分层浇捣,每浇筑完一台阶应稍停0.5-1.0h,待其初步获得沉实后,再浇筑上层,以防止下台阶混凝土溢出,在上台阶根部出现烂脖子现象,每一台阶浇完,表面应随即原浆挂平。
6、基础上有插筋时,应加以固定,保证插筋位置的正确,防止浇捣混凝土时发生位移。
7、混凝土浇筑完毕,外露表面应在12h以后浇水养护或者覆盖养护。
2.4 主体工程施工方案2.4.1砌体工程1、基础墙体(1)材料:砖为Mu10页岩砖,砂浆采用M10砌筑砂浆(2)施工工艺:找平、弹线、摆砖、立皮数杆、盘角、挂线、砌砖、勾缝、清理(3)组砌方式:三顺一丁2、框架±0.000以上部分1)材料:A5.0级加气混凝土砌块和M5.0混合砂浆2)施工方案(1)主要机具:人货电梯、切割机、夹具、手据、灰斗、大铲、手推车等。
(2)作业条件:⑴框架施工达到砌筑要求,已办好隐检手续。
⑵砌体墙身位置放线、窗口位置放线。
⑶按砌体要求,找好标高,立好皮数杆。
⑷由试验室提供砂浆配合比。
3)施工部署:由于加气混凝土墙体极易出现竖向裂缝,进场时应加强验收力度,出炉砖存放时间应不少于2周,最少不得少于10d,才能砌筑墙体,以使其干缩在自然状态中完成一半左右,减少砖上墙后砌体的干缩值。
上墙砖应提前12-24小时浇水湿润。
砌筑砂浆必须坐浆饱满,粘结率高。
以增强抗拆、抗拉、抗剪强度,同时须除去表面浮灰。
墙面抹灰分两次进行,可防止墙面裂缝发生。
4)施工方法:1、工艺流程墙体放线→墙体拉接筋植筋、构造柱植筋、构造柱绑扎→砌块浇水→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→竖缝灌砂浆→勾缝→墙面清扫→构造柱、过梁、压顶支设模板、浇筑→拆除模板→砌筑斜顶砖或(砌筑顶部加气混凝土砌块(7天后)→砂浆填塞密实)(1)放线:填充墙施工前,应将砌体施工前,应将楼层结构面按标高找平,依据施工图纸砌体边线和门窗洞口边线。
(2)墙体拉接筋植筋、构造柱植筋、构造柱绑扎:墙拉筋均为φ6 钢筋,锚固时采用φ8 的钻头在柱上标定的位置打孔,孔深不少于70 ㎜。
钻孔时,孔口要稍低于孔底,以便清理孔内灰尘。
孔打好后要随时用气筒将孔内尘土清理干净。
配料:植筋胶按胶:固化剂=20:1 配料,并充分混合均匀。
配好的料要在半小时内用完。
填装:将胶料注入孔内,同时排出孔内空气。
锚固:将钢筋插入孔底,去除孔口多余胶料,并将孔口摁平,然后静置48 小时即可。
锚固φ12 的构造柱和圈梁钢筋时,孔深不小于15 ㎝,孔径16 ㎜。
(3)制配砂浆:按设计要求的砂浆品种、强度制配砂浆,配合比应由试验室确定,配合比应用重量比,计量精度为:水泥±2%,砂及掺合料±5%,搅拌时间不少于1.5min砌体应采用设计要求的强度等级砂浆,宜用机械搅拌,投料顺序为砂→水泥→掺合料→水。
搅拌时间不少于1.5分钟。
砂浆应随拌随用,一般在拌合后3~4h内用完,严禁用过夜砂浆。
(4)铺砂浆:将搅拌好的砂浆,通过吊斗、灰车通过龙门架和施工电梯运至砌筑地点,在砌块就位前,用大铲、灰勺进行分块铺灰,较小的砌块量大铺灰长度不得超过1500㎜。
(5)砌块就位与校正:砌块砌筑前一天应进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位。
砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度。
砌块安装时,砌块应避免偏心,使砌块底面能水平下落;就位时对准位置,缓慢地下落,经小撬棒微橇,用托线板挂直、核正为止。
(6)竖缝灌砂浆:每砌一皮砌块,就位校正后,用砂浆灌满灌实垂直缝,随后用PVC管进行灰缝的勒缝(原浆勾缝),深度一般为3~5㎜。
5)砌筑要求:(1)砌筑前,按墙段实量尺寸和砌块规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,一般为砌块长度的1/2,但不得小于砌块长度的1/3,也不应小于150mm。
最下一层台灰缝厚大于20mm 时,应用细石混凝土找平铺砌,应用M5 砂浆,采取满铺满挤法砌筑,上下皮错缝砌筑(错缝:即上下皮错开摆放),转角处相互咬砌搭接,梅花形设置。
(2)加气混凝土砌块的转角处,应使纵横墙的砌块相互搭砌,隔皮砌块露端面。
加气混凝土砌块的T字墙交接处,应使横墙砌块墙皮露端面,并坐中于纵墙砌块。
(3)灰缝应横平竖直,砂浆饱满。
水平灰缝厚度不得大于15mm。
竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm。
(4)砌块底部应先砌混凝土砌块,高度不小于200mm,再在其上砌筑加气混凝土砌块,底部混凝土砌块的砌筑高度根据层高及梁高的尺寸决定的。
(5)加气混凝土砌块墙每天砌筑高度不宜超过1.8m。
(6)砌到接近上层板底部时,应用混凝土砌块斜砌挤紧,砖的倾斜度约为60°左右,砂浆应饱满密实。
(砌筑斜顶砖适用)(7)砌块的组砌方式原则:砌块的顶部60°,斜砌砖高度按230mm控制,然后按加气混凝土砌块的模数间距215mm(砌块高200mm+灰缝厚度15mm)往下翻,并保证砌块底部混凝土砌块高度不少于200mm;如果在200高的混凝土砌块以上的剩余尺寸不够一块加气混凝土砌块的高度,就用混凝土砌块砌筑。
