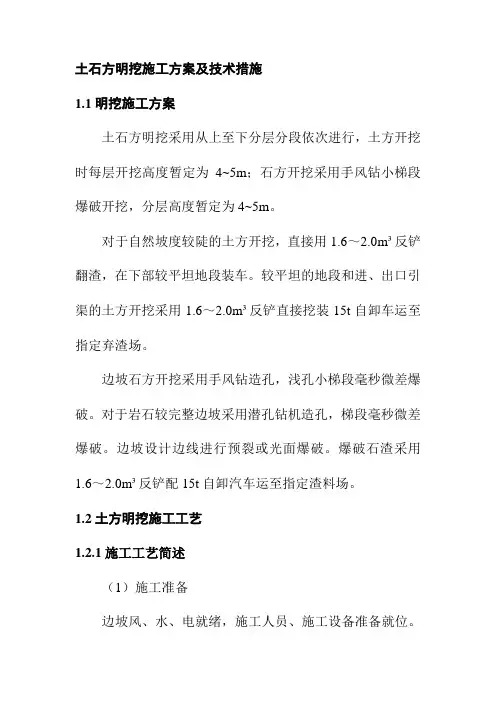

土石方明挖施工措施

合集下载
相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第八章土方明挖

8.1 概述

8.1.1 工程概况

土方明挖工程主要为尾水系统工程尾水出口高程260.00m以下的土方明挖,为表层厚1~2m砂质粘土夹块石残坡积层和上游侧坡5~8m的冲洪积层覆盖层,219.0m高程以下坡面覆盖层为卵砾石、砂冲积层。其开挖工作内容包括:准备工作、场地清理、施工期排水、完工验收前的维护,以及将开挖可利用或废弃的土方运至监理工程师指定的堆放区并加以保护、处理等工作。土方明挖共75291 m3。

8.1.2 编制依据

本投标施工技术文件编制依据是《红水河龙滩水电站主体土建工程Ⅳ标施工招标文件(左岸地下引水发电系统工程)》(LT/C—Ⅳ)第一卷《商务条款》,第二卷《技术条款》,第三卷《图册》,以及补充通知、相关的技术标准与国家、部颁有关规程、规范、技术标准、现场调查获取的资料、本投标人的技术装备水平、施工管理水平及经验等编制投标施工措施。

本工程合同遵照执行的现行技术标准、规程和规范,主要有(但不限于):

(1)GBJ202—83 《地基与基础工程施工及验收规范》;

(2)GBJ201—83 《土方与爆破工程施工及验收规范》;

(3)SDJ249—88 《水利水电基本建设工程单元工程质量等级评定标准》;

(4)DL/T5123—2000 《水电站基本建设工程验收规程》。

8.1.3 控制性工期要求

(1)在2003年10月份之前尾水出口上部的⑤公路交通顺畅;

(2)2005年12月提供尾水出口门槽二期埋件及闸门安装工作面给安装承包人进场

安装;

(3)2007年7月①机组投产发电。

8.2 施工程序

尾水出口土方开挖根据地形条件、建筑物的布置特点和控制性工期安排,为保证工程顺利、安全和便于机械化施工,尾水出口明挖采用分段分区、自上而下台阶式分层作业的方法组织施工。开挖分四个区,Ⅰ区为231.5m高程以上⑤公路外侧段、Ⅱ区为231.5m 高程以上⑤公路占压段、Ⅲ区为231.5m高程以下预留岩坎内侧段、Ⅳ区为231.5m高程以下预留岩坎段。开挖按Ⅰ、Ⅱ、Ⅲ、Ⅳ的顺序逐步全线展开。

尾水出口土方明挖施工程序见图8.2—1。

8.3 施工方法

土方明挖的施工工艺流程如图8.3-1。

建好施工平面控制网、高程系统,按设计要求精确地放出开挖高程及开挖边线。按抽排水方案实施截、排水沟施工,即进行土方开挖工作。

8.3.2 测量放样

开挖前,先采用全站仪、经纬仪和水准仪进行测量放样,确定开挖范围、高程,并打(放)开挖范围、开挖深度控制桩线。

8.3.3 场地清理

土方开挖的场地清理施工包括植被清理和表土清理。植被清理为开挖区内的树根、杂草、垃圾、废渣及监理工程师指明的其它有碍物;表土为含细根须、草本植物及覆盖草等植物的表层有机土壤。场地清理采用反铲、推土机清除最大开挖边坡边线范围内及其外5m范围内的杂草及表层土等;采用人工挖除最大开挖边坡边线范围内及其外3m范围内的树墩及主根。反铲或人工装自卸汽车运至业主、监理工程师指定的地方堆放并按监理工程师的指示进行处理。

8.3.4 土方分层开挖施工措施

土方开挖之前先做好坡顶的截、排水系统,然后用 1.9m3液压反铲从上往下分层开挖,装20t自卸汽车,运往弃渣场,对可利用土料运往监理工程师指定的堆放场,比较分散的土料,辅以用推土机集料然后用反铲装车。严禁自下而上或倒悬的开挖方法。

土质边坡开挖,采用1.9m3反铲进行削坡,并留有10~20cm保护层,保护层用人工进行修整,至满足施工图纸要求的坡度和平整度。并且把岸坡的风化岩块、坡积物和滑坡体按施工图纸要求进行清理。

根据施工现场地下渗流、地形、地貌和地质条件布置临时排水系统,开挖层面向坡外做成一定的坡度以利排水,避免边坡稳定范围形成积水,保证边坡的稳定。

边坡开挖完后,对边坡易风化崩解的土层,开挖后及时进行支护。

8.4 施工进度安排

尾水出口土方明挖不是关键路线上的项目,土方明挖与石方明挖交替进行,施工进度安排如下:

Ⅰ区覆盖层土方开挖约4万m3,施工从2002年11月16日开始,至2002年12月15日完成;

Ⅳ区覆盖层土方开挖约35291m3,施工从2006年11月1日开始,至2007年1月31日完成。

8.5 施工机械设备

根据工期要求、施工工作面情况及本承包人的机械设备能力,开挖工程拟配备推土机、挖掘机、自卸汽车等性能良好的机械设备形成机械化作业线、充分利用时间、空间和施工机械设备的能力分段分区实行平行流水作业。土方开挖施工设备配置如下表8.5—1。

表8.5—1 施工机械设备配置表

8.6 劳动力使用计划

土方明挖与石方明挖交错进行,因此两者之间的劳动力互相使用。土方明挖劳动力使用计划见表8.6—1。

表8.6—1 劳动力使用计划表

8.7 质量保证措施

(1)土方开挖前,总工程师及施工技术员仔细研究施工图及相关技术资料,对施工作业人员进行技术交底;测量人员根据设计图纸进行测量放样,测量放出开挖轴线、边线和开挖深度、坡度等控制线和控制桩。

(2)根据现场水源、流量、地形、地貌和地质条件并结合永久排水布置排水系统。在开挖范围外山坡上设置引(截)水沟,排除山水。

(3)为了减少机械开挖

对建基面的破坏,确保建基面

完整,建基面以上10cm~20cm

采用人工开挖修整。开挖过程

中,密切注意边坡稳定情况,

对软弱地带、存在滑坡和坍塌

的边坡立即暂停开挖并及时报

告监理工程师,采取放缓边坡、

衬砌支护或按监理工程师的指

示执行。

(4)基础开挖过程,如有积水则根据现场情况和水量设置排水沟、积水坑并用抽水机排除,保证建基面平整、干净。

(5)开挖过程中密切注意出现的各种情况并做好记录,及时采取措施进行处理。8.8 安全文明施工措施

(1)加强地质监测,收集地质情况,指导和调整施工方案,确保施工安全。

(2)根据现场具体情况并结合永久排水设置排水沟、截水沟等,防止山水、雨水、渗水进入工作面。

(3)根据开挖深度情况,采取分层开挖、阶梯开挖,严禁掏洞开挖,开挖边坡的坡度达到自然稳定,对软弱、松散边坡及时进行锚杆和喷砼支护。施工过程中,机械设备站立稳定后方进行挖掘作业,及时运走挖土,并派专人在开挖面对边坡稳定情况进行巡视,发现危情,及时指挥设备、人员撤离。雨前、雨后疏通截、排水沟,避免雨水(山水)直接冲击开挖面。在坡顶影响边坡稳定的范围内不堆土或堆放其它重物。
