家装砌墙工艺标准
砌墙工艺及规范
![砌墙工艺及规范](https://img.taocdn.com/s3/m/4b28a514f08583d049649b6648d7c1c708a10b75.png)
砌墙工艺及规范1、土工进场前用墨斗弹出一致的水平线,房间地面整体的纵横直角线,墙体垂直线。
2、砖头、水泥、中沙尽量计算正确,用斗车运输的需做好门槛防备。
3、资料应尽量分别堆放在工人在施工方即可取之处,防止工人二次搬运,禁止所有堆放在一个地方,水泥应做好防水防潮举措。
4、按图纸整体放样,查对尺寸,小尺寸偏差对后期工程不影响者由现场施工管理人员调整,偏差较大的实时通知设计人员和业主。
5、洗手间及厨房一定倒地梁,倒地梁处一定打除原有的防水层,原有的水泥沙浆层。
禁止在原有的防水层或沙浆层上直接倒水泥。
6、地梁的高度不得低于15 厘米,宽度按砖的宽,倒地梁前冲刷地面,用素水泥浆做联合办理。
7、地梁及门梁禁止直接用水泥沙浆倒,需加05 细石,等级强度不得低于C25,门过梁中间加 2 条 8MM 钢筋,两边长出门洞不得少于10Cm 。
8、红砖砌墙一定提早湿水,地面打扫洁净。
9、砌砖沙水泥比率为 3:1 ,水泥标号不得低于 325 ,红砖应尽量采用大小一致,方正有角的砖头,沙的含泥量不高于 5% 。
10 、应拉线砌砖,保证每排砖缝一致水平,主体垂直,不得有漏缝砖,每日砌砖高度不得超出 2 米,顶上收口需打 45 度斜角,反向安装收口。
11 、新旧墙连结每砌 60CM 插入 6MML 形钢筋,长度不得少于 40CM ,钢筋入墙体或柱体内须用植筋胶固定。
12 、新旧墙表面水平或直角连结一定用铁丝网增强防裂办理,两边宽度不得少于15CM ,并固定坚固。
13、墙面粉刷前一定提早半天冲水湿透,一定设置垂直标筋,标筋间距不得大于,上下不得大于60CM 。
14 、粉刷沙水泥比率为4:1 ,阴阳角应用钢板拉直角直线,表面用海绵抛光。
15、门套两边及上方一定粉刷,并保证水平及垂直。
16 、查收标准为所有墙面,担保等,水平,垂直,直角偏差不得大于3MM ,现场打扫洁净,剩余沙子袋装,砖头一致堆放或退出现场,保养不得少于7 天。
地面防水知识为了防备水浸透楼下和墙体,地面防水层要自地面向墙面返高30 厘米,淋浴间及有防水要求的墙壁最少返高 180 厘米,有带淋浴的浴缸部分,防水层要超出浴缸顶部180 厘米。
实心砖砌墙施工工艺标准规范标准规范标准
![实心砖砌墙施工工艺标准规范标准规范标准](https://img.taocdn.com/s3/m/38ab9b51b9f3f90f77c61b2a.png)
实心砖砌墙施工工艺一、适用范围砖砌体与水泥砂浆或水泥砂浆混合砂浆砌成。
砖墙用料生产工艺简单,施工方便,工效高,施工速度快,适应性强。
二、材料准备1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。
清水墙的砖应色泽均匀,边角整齐。
2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用32.5 级普通硅酸盐水泥或矿硅酸盐水泥。
三、施工机具1 应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖槽、砖夹子、扫帚等。
2 作业条件2.1 完成室外及房心回填土,安装好沟盖板。
2.2 办完地基、基础工程隐检手续。
2.3 按标高抹好水泥砂浆防潮层。
2.4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。
2.5 按设计标高要求立好皮数杆,皮数杆的间距以15~20m 为宜。
2.6 砂浆由试验室做好试配,准备好砂浆试模(6 块为一组)。
四、工艺流程1、工艺流程2.砖浇水粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖边1.5cm 为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。
3.砂浆搅拌砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内。
宜用机械搅拌,搅拌时间不少于1.5min。
4、砌砖墙(1) 组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
(2) 排砖撂底(干摆砖):一般外墙第一层撂底时,两山墙排丁砖,前后檐纵墙排条砖。
根据张立昌好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数量,可将门窗口的位置左右移动。
若有破活,七分头或丁砖应排在窗口中间,附垛或其它不明显的部位。
移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。

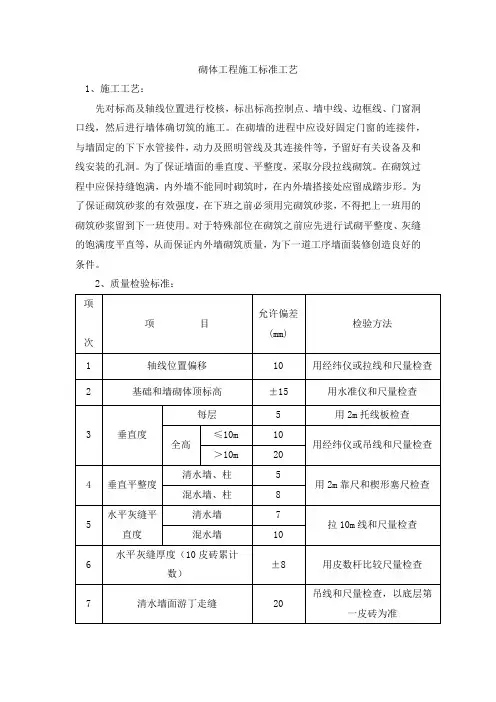

砌体工程施工标准工艺
![砌体工程施工标准工艺](https://img.taocdn.com/s3/m/7712b37cfc4ffe473368abd9.png)
砌体工程施工标准工艺
1、施工工艺:
先对标高及轴线位置进行校核,标出标高控制点、墙中线、边框线、门窗洞口线,然后进行墙体确切筑的施工。
在砌墙的进程中应设好固定门窗的连接件,与墙固定的下下水管接件,动力及照明管线及其连接件等,予留好有关设备及和线安装的孔洞。
为了保证墙面的垂直度、平整度,采取分段拉线砌筑。
在砌筑过程中应保持缝饱满,内外墙不能同时砌筑时,在内外墙搭接处应留成踏步形。
为了保证砌筑砂浆的有效强度,在下班之前必须用完砌筑砂浆,不得把上一班用的砌筑砂浆留到下一班使用。
对于特殊部位在砌筑之前应先进行试砌平整度、灰缝的饱满度平直等,从而保证内外墙砌筑质量,为下一道工序墙面装修创造良好的条件。
2、质量检验标准:。
装修砌墙标准
![装修砌墙标准](https://img.taocdn.com/s3/m/d683b648f4335a8102d276a20029bd64783e628b.png)
装修砌墙标准在进行装修工作中,砌墙是一个重要的环节。
正确的砌墙方法和标准可以确保墙体的牢固和平整度,提高整个房屋的质量。
本文将介绍一些常见的砌墙标准,帮助装修工人和业主更好地理解和掌握砌墙的技术要点。
1. 墙体结构墙体结构通常包括砖墙、石墙或混凝土墙。
在选择墙体结构时,需要根据建筑的设计要求、可用材料和经济性等因素进行综合考虑。
无论采用何种墙体结构,都需要按照标准的砌墙方法施工。
2. 砌墙尺寸墙体的厚度和高度应根据建筑设计要求进行规定。
一般来说,墙体厚度不应小于120mm,高度不应超过3m。
超过3m的高墙,需要考虑加固和防震措施。
3. 砌墙材料常用的砌墙材料包括砖、石和混凝土块。
在选择材料时,应根据其强度、耐久性、隔音性和保温性等因素进行评估。
同时,还需考虑材料的成本和供应情况等因素。
4. 砌墙方法砌墙时需要注意以下几点:(1)墙体基底应平整、结实、无积水和油污等杂物。
(2)墙体的垂直度和水平度应符合标准要求。
墙体的垂直度误差不应大于5mm/m,水平度误差不应大于3mm/m。
(3)墙体应采用交错式砌筑,砖块之间应保持一定的间隙以便于水泥砂浆的填充。
(4)墙体表面应平整、光滑,不应出现凸凹或裂缝等缺陷。
(5)墙体中应留有必要的插孔和预埋件,以方便后期的电线布线、管道铺设等工作。
5. 砌墙质量验收砌墙完成后,需要进行质量验收。
验收时需要注意以下几点:(1)墙体厚度、高度和平整度应符合建筑设计要求。
(2)墙体表面应平整、光滑,不应出现凸凹或裂缝等缺陷。
(3)墙体的垂直度和水平度应符合标准要求。
(4)墙体应有必要的插孔和预埋件,且位置和数量应符合设计要求。
总之,砌墙是装修工作中一个关键的环节,需要严格按照标准的方法和要求进行施工。
只有做好砌墙工作,才能保证墙体的强度和平整度,提高整个房屋的质量。
最新砌墙规范标准
![最新砌墙规范标准](https://img.taocdn.com/s3/m/b009406cef06eff9aef8941ea76e58fafbb0457b.png)
最新砌墙规范标准在建筑行业中,砌墙是一项基础而重要的工程活动。
随着技术的发展和安全标准的提高,砌墙规范也在不断更新。
以下是最新的砌墙规范标准,旨在确保施工的安全性、耐久性和功能性。
材料选择- 砖块:必须使用符合国家标准的砖块,具有足够的抗压强度和耐久性。
- 砂浆:应根据砖块的类型和使用环境选择合适的砂浆配比。
- 钢筋:若需要加固墙体,钢筋应符合国家标准,且应有适当的保护层。
施工准备- 场地清理:确保施工区域无杂物,地面平整。
- 测量放线:根据设计图纸准确放线,确保墙体位置正确。
- 基坑开挖:基坑应开挖至设计标高,底部应平整,无积水。
砌墙工艺- 砌筑顺序:从下往上,一砖一砖地砌筑,每层砖块应错缝搭接。
- 砂浆饱满度:砖块间的砂浆应填充饱满,确保墙体整体性。
- 垂直度和平整度:使用线绳和水平尺确保墙体垂直和平整。
- 钢筋植入:在墙体中植入钢筋时,应确保钢筋位置准确,固定牢固。
质量控制- 定期检查:施工过程中应定期检查墙体的垂直度、平整度和砂浆饱满度。
- 隐蔽工程验收:在墙体砌筑完成后,应对隐蔽工程进行验收,确保符合设计要求。
- 质量记录:施工过程中应详细记录施工质量,便于后期追溯。
安全措施- 施工人员应佩戴安全帽、手套等个人防护装备。
- 高空作业时应设置安全网,确保施工人员安全。
- 施工现场应设置明显的警示标志,防止非施工人员进入。
环境保护- 施工过程中产生的废弃物应及时清理,避免对环境造成污染。
- 施工噪音应控制在允许范围内,减少对周围居民的影响。
验收标准- 墙体应无裂缝、无空鼓,表面应平整。
- 墙体垂直度、平整度应符合设计要求。
- 墙体的抗压强度应达到设计标准。
维护与保养- 砌墙完成后,应定期对墙体进行检查和维护,确保其长期稳定。
- 对于外墙,应定期进行清洁和防水处理,延长墙体使用寿命。
以上规范标准旨在指导施工团队按照最新的技术要求进行砌墙施工,确保工程质量,同时保障施工人员的安全和环境保护。
家装砌墙标准工程工艺
![家装砌墙标准工程工艺](https://img.taocdn.com/s3/m/ef7d5ac085868762caaedd3383c4bb4cf7ecb71c.png)
家装砌墙标准工程工艺关于家装砌墙标准工程工艺参考如下:一、施工准备1.1 确认施工图纸,明确砌墙位置及尺寸,确保砌墙位置的稳定性和可行性。
1.2 选购合适的砌墙材料,如砖块、水泥、砂石等,确保质量合格,无破损。
1.3 确定施工队伍具备相关资质和经验,确保施工质量和安全。
二、测量放线2.1 根据施工图纸,使用墨线或其他标记工具,明确标出砌墙的位置和尺寸。
2.2 对施工现场进行清理,确保无杂物影响施工。
三、墙体基层处理3.1 对砌墙的基础进行平整和清理,去除杂物和灰尘。
3.2 对地面不平整处进行找平,确保墙体基层平整。
四、拌制砂浆4.1 根据设计要求,将水泥、砂石、水等材料按照比例混合搅拌,制备砂浆。
4.2 确保砂浆的稠度和比例符合设计要求,以确保墙体质量和强度。
五、砌筑墙体5.1 使用砖块按照设计要求进行砌筑,确保砖块之间的缝隙均匀、对齐。
5.2 砌筑过程中及时调整砖块位置,确保墙体垂直、水平。
六、预留门窗洞6.1 根据设计图纸,在砌墙过程中预留出门窗洞的位置。
6.2 确保门窗洞的大小和位置准确,以方便后续安装。
七、勾缝处理7.1 使用与砂浆相同的材料对砖块之间的缝隙进行勾缝处理。
7.2 确保勾缝密实、平滑,防止渗水、开裂等问题。
八、质量检测8.1 对已砌筑完成的墙体进行质量检测,检查砖块是否有松动、脱落现象。
8.2 对墙体进行垂直度、平整度等检测,确保符合设计要求。
九、成品保护9.1 对已完成的墙体进行保护,避免磕碰、损坏。
9.2 在墙体表面覆盖保护膜或涂抹防污剂,防止污染和损坏。
十、验收交付10.1 施工完成后进行验收,确保墙体质量符合设计要求和相关标准。
10.2 完成验收后,将墙体交付给客户,并为客户提供相关的保修和维护服务。
砌墙的最低标准要求
![砌墙的最低标准要求](https://img.taocdn.com/s3/m/b1f7b7a3e109581b6bd97f19227916888486b9ab.png)
砌墙的最低标准要求通常包括以下几个方面:
1. 材料选择:必须使用符合国家标准的砖块或砌块,以及合适的砂浆。
砖块或砌块应该具有足够的强度和耐久性来承受预期的荷载和环境影响。
2. 砂浆配比:砂浆的配合比应根据设计要求和工程特点确定,常用的水泥砂浆配合比如1:3或1:4(水泥:砂)。
3. 施工工艺:砌筑时要保证垂直和水平方向的准确性。
墙体垂直偏差不应超过规范允许的范围,例如每米高度不超过5mm。
水平灰缝的厚度应保持一致,通常在10mm至15mm之间。
4. 接缝处理:砖块之间的接缝应紧密,不得出现通缝现象。
转角和交接处的砌筑应紧密,确保整体结构的连续性和稳定性。
5. 养护:砌筑完成后,应进行适当养护,防止砂浆过快干燥而产生裂缝。
养护时间通常不少于7天,具体时间取决于环境条件和所用材料的特性。
6. 结构安全:墙体应具有足够的稳定性和承载力,能够抵抗风压、地震等外部力的作用。
对于承重墙体,还需要考虑梁、柱等结构构件的连接和锚固。
7. 防水防潮:在潮湿环境中砌筑的墙体,需要采取相应的防水防潮措施,如设置防水层或在墙体中加入防水材料。
8. 节能环保:在砌墙过程中,应尽量采用节能环保的材料和施工方法,减少资源消耗和环境污染。
以上标准要求可能因地区和具体工程的不同而有所调整,但总体上应遵循国家现行的工程建设标准和规范。
在实际操作中,还需结合具体情况进行详细设计和施工。
砌墙工艺与规范标准
![砌墙工艺与规范标准](https://img.taocdn.com/s3/m/efe177d8dd3383c4bb4cd2ff.png)
砌墙工艺及规范1、土工进场前用墨斗弹出统一的水平线,房间地面整体的纵横直角线,墙体垂直线。
2、砖头、水泥、中沙尽量计算准确,用斗车运输的需做好门槛防护。
3、材料应尽量分散堆放在工人在施工方便可取之处,避免工人二次搬运,严禁全部堆放在一个地方,水泥应做好防水防潮措施。
4、按图纸整体放样,核对尺寸,小尺寸误差对后期工程不影响者由现场施工管理人员调整,误差较大的及时通知设计人员和业主。
5、卫生间及厨房必须倒地梁,倒地梁处必须打除原有的防水层,原有的水泥砂浆层。
严禁在原有的防水层或砂浆层上直接倒水泥。
6、地梁的高度不得低于15厘米,宽度按砖的宽,倒地梁前冲洗地面,用素水泥浆做结合处理。
7、地梁及门梁严禁直接用水泥砂浆倒,需加05细石,等级强度不得低于C25,门过梁中间加2条8MM钢筋,两边长出门洞不得少于10Cm。
8、红砖砌墙必须提前湿水,地面清扫干净。
9、砌砖沙水泥比例为3:1,水泥标号不得低于325,红砖应尽量选用大小统一,方正有角的砖头,沙的含泥量不高于5%。
10、应拉线砌砖,保证每排砖缝统一水平,主体垂直,不得有漏缝砖,每天砌砖高度不得超过2米,顶上收口需打45度斜角,反向安装收口。
11、新旧墙连接每砌60CM插入6MML形钢筋,长度不得少于40CM,钢筋入墙体或柱体内须用植筋胶固定。
12、新旧墙表面水平或直角连接必须用铁丝网加强防裂处理,两边宽度不得少于15CM,并固定牢固。
13、墙面粉刷前必须提前半天冲水湿透,必须设置垂直标筋,标筋间距不得大于1.2M,上下不得大于60CM。
14、粉刷沙水泥比例为4:1,阴阳角应用钢板拉直角直线,表面用海绵抛光。
15、门套两边及上方必须粉刷,并保证水平及垂直。
16、验收标准为所有墙面,包管等,水平,垂直,直角误差不得大于3MM,现场清扫干净,多余沙子袋装,砖头统一堆放或退出现场,养护不得少于7天。
地面防水知识为了防止水渗入楼下和墙体,地面防水层要自地面向墙面返高30厘米,淋浴间及有防水要求的墙壁最少返高180厘米,有带淋浴的浴缸部分,防水层要超过浴缸顶部180厘米。
砌墙工程施工工艺标准
![砌墙工程施工工艺标准](https://img.taocdn.com/s3/m/f9ff859e5122aaea998fcc22bcd126fff7055dc0.png)
砌墙工程施工工艺标准砌墙工程是建筑施工中的一项重要工程,涉及到墙体的建造和修补。
为了保证砌墙工程的质量和安全,需要遵循一定的工艺标准。
下面将从材料选择、施工准备、基准线、墙体砌筑、墙缝处理等方面详细介绍砌墙工程的施工工艺标准。
一、材料选择1. 墙体砌筑所用的砖块应符合国家规定的标准,质量应符合相关标准要求,且要具有足够的强度和耐久性。
2. 砂浆的配合比应按照设计要求确定,并且要选用质量良好的水泥和砂子。
3. 在砌墙施工中,需要使用墙体垂直与水平的准确度达到标准要求的墨线和水平尺。
二、施工准备1. 在进行砌墙工程前,需要对场地进行清理,清除杂物和障碍物,确保施工场地整洁。
2. 确认基础的水平和垂直状况是否达到要求,并进行相应的修复处理。
3. 预先准备好所需的施工工具和设备,如扬尘净化设备、批灰器、波纹管等。
三、基准线1. 根据设计图纸和施工要求,确定好墙体的基准线。
墙体基准线应平直、垂直,且与设计要求保持一致。
2. 使用粉笔或墨线将基准线绘制在墙基上,并按照要求进行调整和纠正。
四、墙体砌筑1. 开始砌墙前,应先将砖块泡水,确保砖块吸水饱满,减少砖与水泥砂浆的吸水量。
2. 先从墙角开始,按照基准线上砌墙,墙体厚度应符合设计要求,墙体砌筑应垂直、水平,墙体的表面平整度和垂直度应符合规范要求。
3. 砌墙过程中,应注意控制砂浆的用量和均匀性,砂浆厚度要均匀,砂浆粘结均匀,墙缝应保持一致。
4. 在砌墙时,要定期检查墙体的垂直度、水平度和墙体尺寸,及时发现和修正问题。
五、墙缝处理1. 在墙体砌筑完成后,应及时进行墙缝处理。
墙缝处理主要包括刮灰、上墙面饰面材料等。
2. 在进行刮灰前,应处理好墙面的缝隙和断线,确保墙面的整洁和平整度。
3. 刮灰时,应选用合适的砂浆进行刮涂,刮涂要均匀、厚度一致,确保墙体的平整度和一致性。
4. 刮灰完成后,要及时清理刮灰施工留下的污渍和杂物,保持施工现场整洁。
综上所述,砌墙工程的施工工艺标准涵盖了材料选择、施工准备、基准线、墙体砌筑、墙缝处理等方面。
新旧墙体砌墙施工工艺标准
![新旧墙体砌墙施工工艺标准](https://img.taocdn.com/s3/m/096a8e8651e2524de518964bcf84b9d528ea2c81.png)
《新旧墙体砌墙施工工艺标准》目录一、前期准备工作 (2)(一)材料方面 (2)(二)工具准备 (3)(三)作业条件 (3)二、施工工艺流程 (4)(一)放线 (4)(二)植筋(新旧墙体连接) (4)(三)砌筑 (5)(四)设置构造柱 (5)(五)墙体顶部处理 (6)(六)勾缝与清理 (6)三、质量控制标准 (6)(一)主控项目 (6)(二)一般项目 (7)四、安全文明施工措施 (8)(一)安全措施 (8)(二)文明施工措施 (8)一、前期准备工作(一)材料方面1. 砖块对于新砌墙体,应选用符合设计要求的砖块,如常见的烧结普通砖、多孔砖、蒸压加气混凝土砌块等。
其强度等级必须满足设计规定,且外观应规整,不得有严重的缺棱掉角、裂缝等缺陷。
对于旧墙体,需仔细检查砖块状况,对于损坏严重、影响墙体稳定性和整体性的砖块应予以剔除和替换。
无论是新砖还是旧砖,在使用前都要进行抽样检测,确保其质量符合国家相关标准。
2. 水泥通常采用普通硅酸盐水泥,强度等级不低于 32.5 级。
水泥应具备产品合格证书和出厂检验报告,且在有效期内使用。
受潮、结块或过期的水泥严禁用于砌墙工程。
3. 砂以中砂为宜,含泥量应严格控制在不超过 5%的范围内。
砂的颗粒要均匀、洁净,不得含有草根、树叶、树枝、塑料等杂物。
优质的砂能够保证砂浆的和易性与强度。
4. 拉结筋新旧墙体连接的关键材料,一般选用直径为 6 - 8mm 的钢筋。
钢筋必须符合国家现行标准,有质量证明文件,以确保其力学性能满足拉结新旧墙体的要求。
5. 其他材料根据设计要求和实际施工环境,可能还需要准备界面剂、防水剂等辅助材料。
这些材料的质量同样要可靠,以保证墙体的综合性能。
(二)工具准备1. 瓦工工具包括砖刀、抹子、勾缝工具等。
这些工具是瓦工进行砌筑操作的基本工具,砖刀要保持锋利,以便顺利切割砖块;抹子用于涂抹砂浆;勾缝工具确保灰缝的美观和质量。
工具应定期检查和维护,确保其处于良好的使用状态。
室内装饰砌墙标准
![室内装饰砌墙标准](https://img.taocdn.com/s3/m/a3afd9715b8102d276a20029bd64783e08127d5a.png)
室内装饰砌墙标准1. 墙体材料室内装饰砌墙标准所使用的墙体材料应符合设计要求和相关标准。
通常,砖块、混凝土板、石膏板等材料是最常用的。
根据具体情况,也可以选择其他符合要求的墙体材料。
2. 墙体厚度墙体的厚度应符合设计要求和相关标准。
一般情况下,室内装饰砌墙标准的墙体厚度应在240mm至370mm之间。
特殊要求的墙体厚度应根据实际情况进行定制。
3. 墙体垂直度墙体的垂直度是保证墙体稳定性和美观性的重要因素。
室内装饰砌墙标准要求墙体的垂直度误差不超过3mm。
在砌墙过程中,应使用吊线、铅锤等工具来保证墙体的垂直度。
4. 墙体平整度墙体的平整度直接影响到抹灰质量和室内装饰效果。
室内装饰砌墙标准要求墙体的平整度误差不超过2mm。
在砌墙过程中,应使用水平尺、刮板等工具来保证墙体的平整度。
5. 墙体稳定性墙体的稳定性是保证建筑物安全性的重要因素。
室内装饰砌墙标准要求墙体无明显倾斜、裂缝等现象。
在砌墙过程中,应使用钢筋、水泥等材料来增强墙体的稳定性。
6. 墙体保温性墙体保温性是保证建筑物室内温度稳定的重要因素。
室内装饰砌墙标准要求墙体具有较好的保温性能。
在砌墙过程中,可采用保温材料、空气层等措施来提高墙体的保温性能。
7. 墙体隔声性墙体隔声性是保证建筑物室内安静的重要因素。
室内装饰砌墙标准要求墙体具有较好的隔声性能。
在砌墙过程中,应使用隔音材料、隔音玻璃等措施来提高墙体的隔声性能。
8. 墙体防火性墙体防火性是保证建筑物安全性的重要因素之一。
室内装饰砌墙标准要求墙体材料具有良好的防火性能。
在砌墙过程中,应使用防火涂料、防火板等材料来提高墙体的防火性能。
9. 墙体防水性墙体防水性是保证建筑物不受水侵害的重要因素。
室内装饰砌墙标准要求墙体具有一定的防水性能。
在砌墙过程中,应使用防水涂料、防水卷材等材料来提高墙体的防水性能。
同时,应注意墙体排水系统的设置,以防止积水渗透墙体。
10. 墙体环保性墙体环保性是室内装饰砌墙标准中越来越受到重视的因素之一。
家庭装修瓦工施工标准及要求
![家庭装修瓦工施工标准及要求](https://img.taocdn.com/s3/m/46cfe067cdbff121dd36a32d7375a417866fc1fd.png)
家庭装修瓦工施工标准及要求1、大面积墙体砌筑应该使用陶粒砖,包管道或特殊要求使用红砖。
墙体砌筑时应保证灰口饱满,砖与砖之间缝隙要互相叠加,不得通缝。
2、新砌筑墙体与原墙体交接时要保证有效连接,原墙面必须开槽,然后新墙体砌筑旧墙体内。
如原墙面为大白或其其它其它不能与水泥砂浆有效连接的成分应先铲除、凿毛并洒水湿润,采取加固措施。
3、新旧墙体、原有烟道及包管道接茬处先挂加铁丝网再抹灰,铁丝网与原墙体搭接延展在100mm以上,以增加附着力,避免瓷砖以后出现空鼓起层掉落。
4、若改动门窗洞口,门窗口上方过梁根据需要采用50*50厚壁角钢,插入原墙体搭接尺寸在100mm以上。
严禁使用木方等材料。
5、包管道尽量采用立砖贴砌工艺。
6、墙体是混凝土使用模板的,一定要用碱水清晰隔离剂,并做拉毛处理,拉毛可使用粘剂(108)+素水泥拌均涂刷。
7、不同材料基面交接时,应采取防止开裂、脱落的加强措施。
8、用水泥砂浆抹灰时,应待前一抹灰层凝结后方可抹后一层,底层的抹灰层强度不得低于面层的抹灰层强度。
砂浆拌好后,应在初凝前用完,凡结硬砂浆不得继续使用。
水泥砂浆抹灰层应在抹灰24小时后进行养护(淋水)。
抹灰层在凝结前,应防止快干、水冲、撞击和震动。
抹灰时的作业面温度不宜低于5℃;抹灰层初凝前不得受冻。
9、原墙面抹灰强度差时,必须铲除原抹灰层重新抹灰。
10、原棚面抹灰层剥落时用石膏找平,不得做抹灰使用。
11、抹灰验收标准:立面垂直度≤3mm,表面平整度≤3mm,阴阳角方正度≤2mm。
12、阳台做保温时,使用挤塑苯板胶粘帖,辅助射钉固定并挂网抹灰。
13、瓷砖铺贴前应进行挑选并在清水中浸泡,浸泡时间2小时以上,直到不泛泡为止,取出待表面晾干或擦净待用。
在贴砖后期应匹配工程量适量泡砖,切勿大量泡砖,因商家一般都是多退少补,但是已浸泡瓷砖不退。
14、与客户确定各房间使用的瓷砖种类规格,花片的位置,腰线的高度,另瓷砖必须拉缝铺贴或留有自然缝,因新建房体均存在楼体变形期,若无缝黏贴则极易出现瓷砖崩裂、起鼓、掉砖等现象;如需要美缝处理则拉缝3mm,常规铺贴拉缝1.5mm即可。
标准装修砌墙施工工艺及规范(简洁版)
![标准装修砌墙施工工艺及规范(简洁版)](https://img.taocdn.com/s3/m/3feec898ed3a87c24028915f804d2b160a4e8650.png)
标准装修砌墙施工工艺及规范(简洁版)
装修过程中,墙体改造是一项很常见的工程,砌墙的工艺是否标准严格,直接影响着室内新建墙体的坚固性和使用寿命;那标准的砌墙工艺和流程是什么样的那?
1、根据设计图纸,在地面、墙面、顶面弹线确定位置
2、地面、轻体砖提前湿水,自然晾干;(表面无明水)
3、基层处理:铲除原墙、顶接触面的腻子;
4、吊垂线、挂通线;
5、轻体砖打灰浆饱满,新砌墙体横缝、竖缝灰浆填充密实;
6、新砌墙体与原墙体、柱体交接面每间隔600mm 设置金属拉结筋,植入墙 100mm,搭接长度不小于500mm. (不认可使用钢钉);
7、新砌墙顶部使用小砖斜置楔紧顶面,砖与砖之间用水泥砂浆填充密实;
8、垃圾即时装袋清理。
注意事项砖必须施水施工小砖起底大砖砌墙小砖斜置楔紧顶面。
砌墙工艺及规范
![砌墙工艺及规范](https://img.taocdn.com/s3/m/8fbb4f0ecc22bcd126ff0cd7.png)
砌墙工艺及规范1、土工进场前用墨斗弹出统一的水平线,房间地面整体的纵横直角线,墙体垂直线。
2、砖头、水泥、中沙尽量计算准确,用斗车运输的需做好门槛防护。
3、材料应尽量分散堆放在工人在施工方便可取之处,避免工人二次搬运,严禁全部堆放在一个地方,水泥应做好防水防潮措施。
4、按图纸整体放样,核对尺寸,小尺寸误差对后期工程不影响者由现场施工管理人员调整,误差较大的及时通知设计人员和业主。
5、卫生间及厨房必须倒地梁,倒地梁处必须打除原有的防水层,原有的水泥砂浆层。
严禁在原有的防水层或砂浆层上直接倒水泥。
6、地梁的高度不得低于15厘米,宽度按砖的宽,倒地梁前冲洗地面,用素水泥浆做结合处理。
7、地梁及门梁严禁直接用水泥砂浆倒,需加05细石,等级强度不得低于C25,门过梁中间加2条8MM钢筋,两边长出门洞不得少于10Cm。
8、红砖砌墙必须提前湿水,地面清扫干净。
9、砌砖沙水泥比例为3:1,水泥标号不得低于325,红砖应尽量选用大小统一,方正有角的砖头,沙的含泥量不高于5%。
10、应拉线砌砖,保证每排砖缝统一水平,主体垂直,不得有漏缝砖,每天砌砖高度不得超过2米,顶上收口需打45度斜角,反向安装收口。
11、新旧墙连接每砌60CM插入6MML形钢筋,长度不得少于40CM,钢筋入墙体或柱体内须用植筋胶固定。
12、新旧墙表面水平或直角连接必须用铁丝网加强防裂处理,两边宽度不得少于15CM,并固定牢固。
13、墙面粉刷前必须提前半天冲水湿透,必须设置垂直标筋,标筋间距不得大于1.2M,上下不得大于60CM。
14、粉刷沙水泥比例为4:1,阴阳角应用钢板拉直角直线,表面用海绵抛光。
15、门套两边及上方必须粉刷,并保证水平及垂直。
16、验收标准为所有墙面,包管等,水平,垂直,直角误差不得大于3MM,现场清扫干净,多余沙子袋装,砖头统一堆放或退出现场,养护不得少于7天。
地面防水知识为了防止水渗入楼下和墙体,地面防水层要自地面向墙面返高30厘米,淋浴间及有防水要求的墙壁最少返高180厘米,有带淋浴的浴缸部分,防水层要超过浴缸顶部180厘米。
装修砌墙标准施工工艺
![装修砌墙标准施工工艺](https://img.taocdn.com/s3/m/42ffda53fe00bed5b9f3f90f76c66137ee064f3c.png)
装修砌墙标准施工工艺装修砌墙是装修工程中非常重要的一个环节,其施工工艺的质量直接影响到整个房屋的质量和美观程度。
因此,我们在进行装修砌墙时,必须按照标准的施工工艺进行操作,以确保砌墙的牢固性和美观度。
下面,我们将详细介绍装修砌墙的标准施工工艺。
首先,进行墙体的基础处理。
在进行砌墙之前,必须对墙体的基础进行处理,确保基础的平整和牢固。
在处理基础时,要注意清除基础表面的杂物和浮灰,确保基础表面的清洁和干燥。
同时,还要对基础进行找平,确保基础的平整度和水平度。
其次,进行墙体的砌筑。
在进行墙体砌筑时,首先要选择优质的砌筑材料,确保墙体的质量。
在砌筑过程中,要注意控制砌筑砂浆的浓度和黏度,以确保砌筑的牢固性和稳定性。
同时,还要注意砌筑过程中的墙体垂直度和水平度,确保墙体的垂直和水平。
然后,进行墙体的抹灰。
在砌筑完成后,要对墙体进行抹灰,以确保墙体的平整和美观。
在抹灰过程中,要注意控制抹灰砂浆的厚度和均匀度,确保抹灰层的平整和光滑。
同时,还要注意抹灰层的厚度和压实度,确保抹灰层的牢固性和稳定性。
最后,进行墙体的装饰。
在墙体抹灰完成后,要对墙体进行装饰,以增加墙体的美观度和实用性。
在进行装饰时,要选择适合的装饰材料,确保装饰的质量和效果。
同时,还要注意装饰材料的施工工艺,确保装饰的牢固性和美观度。
总之,装修砌墙是装修工程中非常重要的一个环节,其施工工艺的质量直接影响到整个房屋的质量和美观程度。
因此,在进行装修砌墙时,我们必须严格按照标准的施工工艺进行操作,以确保砌墙的牢固性和美观度。
希望以上内容能够对您在装修砌墙时有所帮助。
精装房室内砌墙规范要求
![精装房室内砌墙规范要求](https://img.taocdn.com/s3/m/df9d25413d1ec5da50e2524de518964bcf84d2ff.png)
精装房室内砌墙规范要求一、砌墙基本规范要求砌体使用的砂浆要现拌现用,而且砂浆要在拌和后3小时内用完。
如果是采用铺浆法砌墙,那么铺浆的长度不要超过750毫米。
同时,如果施工期间的温度超过了30℃,那么铺浆的长度不可以超过500毫米。
1、新旧墙体交接处砌墙须打“拉结筋”总长500mm,入旧墙100mm,斜45度打入,高度为500mm一根,且末端回弯,做结构时加入柱筋胶,这样做为了进行加固,让新墙与旧墙连接更紧,增加拉力,减少接头发裂,保证质量,解决施工中存在的隐患。
2、厨房、卫生间必须制防水梁,高地面120mm内埋石子,减少楼层净负荷,让承重力由防水梁支撑。
另外是以便卫生间地面转角处做防水,不裂缝,确保防水质量,让质量有保障,减少返工,一步到位。
3、砌墙当天砖不能直接砌到顶,须间放一至二天,到顶后原顶白灰须预先铲除后方可施工,最顶上一排砖须采用斜砌法,墙壁面应保持整洁。
新旧墙体交接处粉刷须“挂网”网宽200mm网径10mm*10mm新旧墙体各100mm方可,用1:3砂浆刷,粉刷厚度不可超过25mm,如超过必须用加强网,避免空鼓脱落。
4、要求砖墙横平竖直。
砌体的水平灰缝应平直,竖向灰缝应垂直对齐,不得游丁走缝,以使砖块均匀受压,墙面美观。
5、要求灰浆饱满。
砌体水平灰缝的砂浆饱满度要达到80%以上,水平灰缝和竖缝的厚度规定为10±2mm,过厚易使砖块浮滑,过薄会使砌体粘结力降低。
灰浆饱满可保证砖块均匀受压,避免受弯、受剪和局部受压状态的出现。
6、上下错缝。
为了保证墙体的整体性和传力有效,砖块的排列方式应遵循内外搭接、上下错缝的原则,力避出现通缝受压。
砖块错缝搭接长度应不小于1/4砖长。
7、接槎可靠。
由于墙体的砌筑需分段进行,相邻砌体不能同时砌筑而设置的临时间断,以便于先砌部分与后砌部分的接合。
留槎处的灰缝砂浆不易饱满,故应少留槎。
接槎主要有两种方式:斜槎和直槎,斜槎长度不应小于高度的2/3,临时间断处的高度差不得超过一部脚手架的高度。
砌墙工艺及规范范文
![砌墙工艺及规范范文](https://img.taocdn.com/s3/m/21a803500a4c2e3f5727a5e9856a561253d3214f.png)
砌墙工艺及规范范文朋友们!今天咱们来唠唠砌墙这门手艺活的工艺和规范,就像讲一个有趣的故事一样。
一、砌墙前的准备工作。
1. 材料准备。
首先得有砖。
砖就像砌墙的小士兵,要选择质量好的。
那些有裂缝、缺角的砖可不能要,就像军队里不能要病号一样。
砖的品种也要选对,不同的建筑用途可能需要不同类型的砖,像普通住宅用普通烧结砖就行啦。
然后是水泥砂浆。
这水泥砂浆就像是把砖粘在一起的胶水。
水泥和砂的比例可重要了,一般来说,M5或者M7.5的砂浆比较常用。
水泥要新鲜的,要是水泥都结块了,那就像过期的胶水,肯定粘不牢。
砂呢,得是中砂,太细的砂像面粉,和水泥搅和起来没劲儿;太粗的砂又像石头子儿,也不好使。
2. 工具准备。
瓦刀是必不可少的。
瓦刀在泥瓦匠手里就像厨师的菜刀一样灵活。
用它来舀砂浆、砍砖(就是把砖砍成合适的大小,不过现在很多砖都是标准尺寸,砍砖的情况少了些)。
还有线坠和靠尺。
线坠就像一个垂直方向的小监工,用来保证墙砌得直直的。
靠尺呢,是检查墙面平整度的好帮手。
要是墙砌得歪歪扭扭或者坑坑洼洼,那可不行,就像人的脸要是坑洼不平可不好看一样。
3. 基层处理。
在砌墙之前,要把基层清理干净。
如果基层上有灰尘、杂物或者松动的混凝土块,就像在脏桌子上放东西,肯定放不稳。
要把基层表面的污垢都清理掉,然后浇点水湿润一下,这样砂浆和基层才能更好地结合,就像给它们之间打个友好的招呼。
二、砌墙的工艺过程。
1. 放线定位。
这是砌墙的第一步,就像画画要先打个草稿一样。
根据设计图纸,用墨斗在地面和天花板上弹出墙的位置线。
这线得弹得准,要是弹歪了,那整面墙可就跟着歪了。
就像盖房子打地基,地基歪了,房子能正吗?2. 砌砖。
开始砌砖的时候,先在墙的两端砌上几块砖,这叫“盘角”。
盘角就像给墙搭个稳固的小架子。
盘角的砖要砌得特别仔细,砖缝要均匀,垂直度和平整度都要严格控制。
这就像盖高楼打地基一样重要。
砌砖的时候,要“一铲灰、一块砖、一揉压”。
砂浆要饱满地铺在砖上,不能有大的空隙。
砌墙标准工艺1
![砌墙标准工艺1](https://img.taocdn.com/s3/m/e13223ef89eb172ded63b744.png)
砌墙工艺及规范1, 土工进场前用墨斗弹出统一的水平线,房间地面整体的纵横直角线,墙体垂直线.2, 砖头,水泥,中沙尽量计算准确,用斗车运输的需做好门槛防护,3 ,材料应尽量分散堆放在工人在施工时方便可取之处,避免工人二次搬运.严禁全部堆放在一个地方.水泥应做好防水防潮措施.4, 按图纸整体放样,核对尺寸,小尺寸误差对后期工程不影响者由现场施工管理人员调整,误差较大的及时通知设计人员或业主.5, 卫生间及厨房必须倒地梁,倒地梁处必须打除原有的防水层,原有的水泥沙浆层.严禁在原有的防水层或沙浆层上直接倒水泥.6, 地梁的高度不得低于15CM,宽度按砖的宽,倒地梁前冲洗地面,用素水泥浆做结合处理.7,地梁及门过梁严禁直接用水泥沙浆倒,需加05细石,等级强度不得低于C25,门过梁中间加2条8MM钢筋,两边长出门洞不得少于10CM.8,红砖砌墙必须提交湿水,地面清扫干净.9, 砌砖沙水泥比例为3:1,水泥不标号不得低于325,红砖应尽量选用大小统一,方正有角的砖头.沙的含泥量不的高于5%10, 应拉线砌砖,保证每排砖缝统一水平,主体垂直,不得有漏缝砖,每天砌砖高度不得超过2M.顶上收口需打45度斜角,反向安装收口.11, 新旧墙连接每砌60CM插入6MML形钢筋,长度不得少于40CM.钢筋入墙体或柱内须用植筋胶固定.12, 新旧墙表面水平或直角连接必须用铁丝网加强防裂处理,两边宽度不得少于15CM,并固定牢固. 13,墙面粉刷前必须提前半天冲水湿透,必须设置垂直标筋,标筋间距不得大于1.2M,上下不得大于60CM.14,粉刷沙水泥比例为4:1,阴阳角应用钢板拉直角直线,表面用海绵抛光.15.门套两边及上放必须粉刷,并保证水平及垂直.16,验收标准为所有墙面.包管,等,水平,垂直,直角误差不得大于3MM,现场清扫干净,多余沙子袋装,砖头统一堆放或退出现场,养护不得少于7天.以上工艺规范确认已经熟悉并按此执行施工班组签字:工地补充工艺记录新旧墙接缝标准做法( 新旧墙表面水平或直角连接必须用铁丝网加强防裂处理,两边宽度不得少于15CM,并固定牢固.)模板预制的门过梁(门过梁严禁直接用水泥沙浆倒,需加05细石,等级强度不得低于C25,门过梁中间加2条8MM钢筋,两边长出门洞不得少于10CM.)层上直接倒水泥.浆倒,需加05细石,等级强度不得低于C25.新旧墙连接阴角也要贴封处理墙面粉刷前必须提前半天冲水湿透,必须设置垂直标筋,标筋间距不得大于1.2M,上下不得大于60CM出师表两汉:诸葛亮先帝创业未半而中道崩殂,今天下三分,益州疲弊,此诚危急存亡之秋也。
装修砌墙工艺标准、过程汇总(红砖墙、青砖墙)
![装修砌墙工艺标准、过程汇总(红砖墙、青砖墙)](https://img.taocdn.com/s3/m/90f7fa34eefdc8d376ee32d6.png)
目录视频学习: (1)红砖质量鉴别: (1)墙砖基础知识: (1)价格计算 (2)注意事项 (3)墙体泛霜的问题 (3)砌墙工艺详解 (4)砌墙施工现场 (10)合同范本: (20)视频学习:/v/b/36191284-1766887954.html红砖质量鉴别:看颜色——一般有深红色,淡红色三种,还有一种就是淡灰黄色。
深红色的属于火候过重,淡红色的则刚刚好,而淡灰色的则是欠火,属于次砖,不合格砖。
听声音——有沉闷声,清脆。
两块砖头在一起敲击,如果发出沉闷声则属于欠火砖,是不可以做承重墙的。
也属于次砖。
而声音清脆的,则是适火砖,属于优品。
这种砖强度高。
看重量——同样大小的两块砖头,重量轻者为好,表明土质均匀,烧制得当。
观外表——外表的边角是否整齐,是否有翘曲,或是过火砖,过火砖有翘边翘角的情况,这种地方有较大的硬度,但是过大的硬度会造成应力集中。
墙砖基础知识:砌墙常用的砖头有红砖、轻质砖、加气混凝土砌块,家庭装修往往采用红砖砌墙,这样墙面不容易开裂,后遗症较少。
红砖又分为85砖(规格为190mm×35mm×90mm,)、95(又叫标准砖,实际尺寸240mm×115mm×53mm。
)砖和多孔砖。
其中85砖和95砖都为实心砖,比较结实而且隔音。
85砖较小,往往用于灶台、矮墙等;95砖较大,主要用于砌墙。
红砖墙按标准只能砌在多层、小高层或别墅一楼以上部分的梁下,别墅一楼的任何地方。
所谓梁下,只下一层楼的砖墙位置有梁。
例如在2楼砌墙,一楼对应位置的天花板上应该有梁。
非梁下或者高层一般不允许砌砖墙。
这是因为砖墙其实是很重的,如果没有梁或者不是底楼,有可能把楼板压弯压裂。
如果一定要非梁下或者高层砌墙,可以采用轻质隔墙板或者轻钢龙骨加石膏板。
砖墙又分一砖墙、半砖墙和四分之一砖墙,详见右边图示。
其中一砖墙和半砖墙可以在砌墙抹灰干燥后再开槽铺管线。
四分之一砖墙不方便开槽,只能合着水电管线一起砌进墙内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
家装砌墙工艺标准
砌墙是一种常见的家装施工环节,以下是家装砌墙工艺标准,主要包括“三、一”砌砖法进行作业。
一、施工前准备
1. 施工工具的准备:砌墙需要使用到瓦刀、拉线、灰桶、皮锤、铁锹等基本的工具,同时还需要一些辅助工具,如靠尺、木锤等。
2. 材料的准备:砖、水泥、砂、水等材料必须准备到位,特别是砖的尺寸要符合要求,水泥砂浆的比例也要准确。
3. 场地的准备:施工现场应平整、清洁,具备施工条件。
4. 施工图的熟悉:施工人员应熟悉施工图纸,了解砌墙的具体要求和细节。
二、施工流程
1. 定位放线:根据施工图纸确定好砌墙的位置和尺寸,并进行放线。
2. 摆砖样:在放好的线上摆放砖块,调整好砖块之间的缝隙和位置。
3. 竖立皮数杆:在砖块的侧面竖立皮数杆,用来控制砖块的垂直度和水平度。
4. 砌筑灰缝:用水泥砂浆进行砌筑,灰缝要饱满、均匀,砖块要平直。
5. 校正调整:在砌筑过程中要及时校正和调整砖块的位置和角度,保证墙体的平整度和垂直度。
6. 勾缝:在砌筑完成后进行勾缝处理,使墙体更加美观。
三、“三、一”砌砖法
“三、一”砌砖法是一种常用的砌墙方法,即一铲灰、一块砖、一挤揉。
具体步骤如下:
1. 一铲灰:用瓦刀从灰桶中铲取适量的水泥砂浆,填入砖块的缝隙中。
2. 一块砖:将砖块放置在已摆好的砖样上,用皮锤轻敲砖块,使砖块与相邻的砖块之间形成紧密的结合。
3. 一挤揉:用铁锹在砖块上挤揉水泥砂浆,使砂浆更加饱满、均匀地填充在砖块的缝隙中。
4. 重复以上步骤,直至完成整个墙体的砌筑。
四、注意事项
1. 砌墙时要保持砖块的湿润度,以免影响粘结效果。
2. 灰缝要饱满、均匀,且要控制好砖块的垂直度和水平度。
3. 在勾缝处理时要注意墙面的平整度和美观度。
4. 在施工过程中要注意安全,避免受伤。
以上是家装砌墙工艺标准的主要内容,希望能对您有所帮助。
