桩基础土方开挖施工方案(1)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

西岸风景10#地块工程

基坑开挖安全施工方案审批表

目录

一、工程概况 (3)

二、编制依据 (3)

三、施工总体部署 (4)

四、施工要点 (6)

五、施工工艺 (7)

六、安全保证措施及注意事项 (9)

七、文明施工及环境保护 (11)

八、工期保证措施 (12)

九、土方开挖现场负责 (13)

十、土方开挖横道图 (14)

十一、土方开挖平面图 (15)

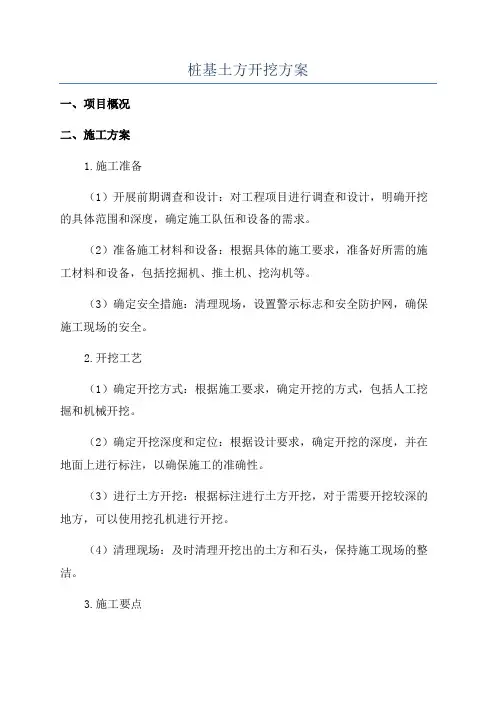

预应力混凝土方管桩土方开挖施工方案

一、工程概况

1、工程名称:

2、工程地点:

3、建设单位:

4、设计单位:

5、监理单位:

6、施工单位:

7、项目工程,总建筑面积:48786.81 平方米,包括1-3#楼,地上总建筑面积45030.54平方米,共31 层,其中一、二层为公建,其余为住宅,住宅总建筑面积为39112.89 平方米,

公建总建筑面积为5917.65 平方米,地下建筑面积为3756.27 平方米。

8、本工程±0.000对应绝对标高为3.700米,整个工程以住宅为主,地下一层车库、地上二层商业网点,三层以上住宅。结构设计:环境类别为地上一类,地下二类b;筏板承载力特征值为fak=120kpa;桩的极限端阻力标准值为qpk=8000kpa;单桩竖向承载力特征值为Ra=1600KN; 回填应采用碎石土分层夯实,夯实系数大于

0.94;

二、编制依据

1、施工用工程图纸及本工程《岩土工程勘探报告》。

2、中华人民共和国颁布的现行有效的建筑施工各类规程、规范及验评标准。

3、辽宁省建设厅和大连市建委有关建筑工程管理、市政管理、环境保护等法规

及规定。

4、我单位有关质量管理、安全管理、文明施工管理规定。

5、现场和周边环境的实地探勘情况。

6、相关主要标准、规范、技术规程和规范性文件。

三、施工总体部署

1、质量目标

认真贯彻公司的质量方针,确保工程质量达到合格要求。

2、工期目标

2013年5月10日至2013年5月30日,共20天。

3、项目管理组织架构

本工程的施工组织实行项目施工管理模式,项目经理作为施工现场负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理。项目部组织结构图详见总体施工组织设计。

4、施工准备

(1)熟悉和掌握有关的图纸设计、施工规范要求、图纸会审记录、设计变更通知单和岩土工程勘察报告等资料。

(2)根据测绘院提供的坐标系、高程控制点标高,把标高引入基坑,把控制建筑物坐标系网的三个控制点引入围墙内并固实,做好施工测量前的准备工作。现状基坑内建立5米*5米的测量方格网。

(3)材料、人员、机械设备、各种工具应提前进场准备好,临水、临电设施架设或铺设完成。

(4)做好施工现场的排水系统和土方开挖工作前的准备工作。施工污水须经沉淀池处理后,才可排入市政管道,同时做好施工现场其他安全、文明施工工作。

5、技术准备

(1)组织相关人员到位,进行桩基挖土前的技术交底。所有参加人员均需明确岗位职责,并在建设单位、监理单位的组织下做好与各参建单位衔接与协调工作,以确保工程施工的顺利进行。

(2)测量人员做好技术准备,提前画好外围控制线,并随时跟踪挖土标高加强标高控制,严禁超挖。

(3)技术部门应对现场施工人员做出明确交底,画出排水沟、集水坑等位置局部详图,确保位置准确。

(4)施工前技术负责人向所有参加施工的人员进行有针对性的技术交底,必须使每个操作者对施工中的技术要求心中有数。

(5)了解施工机械设备的技术参数与性能。

(6)做好施工场地的通平工作。

(7)按照施工图及业主提供的基坑周边控制轴线准确测出坑外包线,并将基坑周边控制轴线引测到场地周边适当部位,妥善保护。

(8)高程控制按建设单位提供的水准点引测到现场,并复测现场已挖好的现状基础地面标高,绘制5m*5m方格网。依此确定各部位挖土深度。

6、机械准备

(1)主要施工机具(工具)设备

(2)劳动力

(3)分项工程验收

土方开挖应避免扰动或碰断预应力混凝土管桩、扰动基底土层,保证基坑尺寸的准确,严格控制基底标高。

四、施工要点:

1、开挖时应密切注意土质情况,接近基底时应由测量人员随时观测标高,严防超挖。

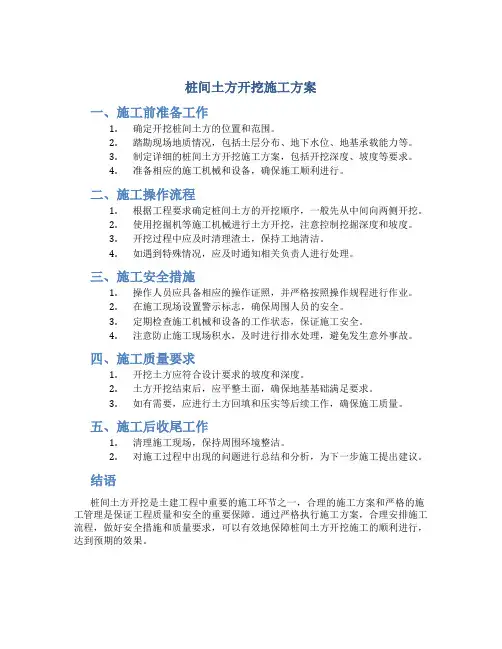

2、开挖时对桩基的保护措施:

①在基坑开挖之前,测量人员对场内所有工程桩进行定位并做好

标识;

②有桩部位,为确保围护桩的安全,土方采用分层开挖;

③桩头之间间距土方用小型挖机专人指挥,2名工人配合施工,严禁在掏挖过程中碰

到工程桩,行走时不得出现挤土而造成工程桩偏位;

④用木板铺盖在标高面方可机械在上面进行操作,确保桩基不发

生任何碰撞和破坏。

3、人工清槽、挖土原则为挖至设计标高,如挖到淤泥与甲方和设计单位协商解决。

4、挖土时,施工员用水准仪进行跟踪操平,按设计要求控制标高,

再用人工铲除余土至基底标高处。

五、施工工艺:

1、工艺流程:

现状基坑内测量放线做未漏管桩标记截断已漏管桩与现状基础平齐分层开挖(机械)人工跟踪清理坑底截桩

电梯、集水坑等开挖人工跟踪清理坑底截基坑内桩

组织验收

2、开挖坡度为护壁桩边。

3、本工程的土方开挖施工实行两层流水作业,两台小型挖掘机先进行1#、2#楼区域的土方开挖,跟踪截桩,挖至挖掘机安全回转半径后,再分别进2台小型挖掘机进行电梯基坑、集水坑等开挖,跟踪截桩,依次进行3#楼的土方开挖。但由于基坑土质较差不能行车使用,且基坑较深,故需要在基坑里铺路作为土方水平运输。分别由1#、2#楼向3#楼方向铺路,路宽6米,形成10%~15%坡道。

4、采用小挖机进行开挖,开挖出的土堆积一处由大挖机转上卸运汽车运走。

5、由于混凝土管桩分布过密(桩边间距为1300mm),故测量人员应先定位出混凝土管桩的具体位置,再派专门人员指挥挖机进行土方开挖,严禁在土方开挖过程中出现断桩事件,然后再由人工清理混凝土管桩周围未清理土方,同时测量人员跟

相关文档
最新文档
