工程预算手算方法

合集下载

工程预算项手算技巧

工程预算项手算技巧

工程预算项手算技巧工程预算对于每一个工程项目都是必要的,这是因为它可以帮助工程师计算项目所需的成本和资源,并确保项目能够顺利完成。

然而,在进行工程预算过程中,经常需要手算,这就需要一些技巧来帮助工程师更快速、更准确地完成预算。

首先,我们需要了解工程预算过程中需要计算的主要项目,包括建筑材料的成本、工人的工资、设备和机器的租赁费用、运输成本等等。

这些项目需要进行详细的测量和计算,并使用合适的工具对其进行核对和校准。

在进行手算时,需要准确地估计这些成本项目,并根据实际情况进行调整。

这需要一些经验和技巧,下面将介绍一些常用的手算技巧。

1. 分类汇总法分类汇总法可以将所有的成本项目按照不同类别进行分类,比如建筑材料、工人工资、设备租赁等,然后将每个类别的成本项目进行汇总。

这有助于工程师更好地了解项目中不同类别的成本,有助于管理成本,并确定哪些类别需要重点关注。

2. 估计法估计法可以通过对过往项目的分析和经验进行预估和估算。

这要求工程师开始建立一个参考档案库,其中包括不同项目的预算,以及材料、设备、人工工资等数据。

这样在预估时,可以根据参考档案库的数据进行估算,并结合当前市场情况对其进行调整。

3. 精算法精算法是一种比估计法更准确的成本估算方法。

该方法不仅考虑到历史数据和经验,还考虑了更多的因素,比如市场趋势、材料价格波动和其他必要的参数。

精算法能够更准确地预估项目成本,但需要更多的投入,比如花费时间分析市场和考虑其他因素。

4. 标准法标准法是根据一些标准化的指南、规范或其他成本数据来计算成本。

这意味着工程师不需要从零开始估算每个成本项目,而是可以使用现成的数据来估算成本。

有时候标准法可能需要根据项目特定的需求进行调整,但是相较于其他手算技巧,标准法更简单、更快捷。

除了以上技巧,还有其他一些技巧也需要注意。

例如,在进行预算时需要仔细地记录所有数据,确保准确性。

此外,还需要根据项目的当前情况进行调整和修正,并随时注意市场价格波动和其他变化。

土建预算手算公式方案

土建预算手算公式方案

土建预算手算公式方案土建预算是对土地开发、建筑工程和市政工程等项目进行成本核算和预测的重要工作之一、手算公式方案是在没有借助计算机等高科技设备的情况下,通过人工计算和分析,得出项目预算的一种方法。

下面将详细介绍土建预算手算公式方案。

首先,土建预算手算公式方案需要明确预算的范围和内容。

一般来说,它包括以下几个方面:工程量的计算、单位工程造价的计算、综合单价的计算以及总造价的计算。

1.工程量的计算:工程量是土建预算的基础,也是最为关键的一个环节。

通过对相关资料、图纸和实地勘察等的综合分析,确定工程项目的具体工程量。

这一环节需要做到准确无误,因为工程量的计算结果直接影响到后续阶段的计算。

2.单位工程造价的计算:单位工程造价是指单位工程的建设成本,通常以元/平方米、元/立方米等单位来表示。

它包括直接费用和间接费用两部分,直接费用包括人工费、材料费、设备费等,间接费用包括管理费、利润、税金等。

通过对每个单位工程的具体情况进行分析和计算,得出单位工程造价。

3.综合单价的计算:综合单价是指单位工程造价除以单位工程的工程量得出的值。

它是一个重要的参考指标,可以用于比较不同单位工程的造价水平。

通过对各单位工程的单位工程造价和工程量进行分析和计算,得出综合单价。

4.总造价的计算:总造价是指工程项目的全部建设成本,它是由各个单位工程的综合单价和工程量来决定的。

通过对每个单位工程的综合单价和工程量进行乘法运算,得出每个单位工程的造价;然后将各个单位工程的造价累加起来,得出总造价。

以上就是土建预算手算公式方案的一般步骤和计算方法。

在实际应用中,还需要根据不同项目的具体情况和需求,进行相应的调整和改进。

同时,在计算过程中需要注意数据的准确性和完整性,避免出现错误。

此外,对于复杂的预算项目,可以采用分部分项法、定额计价法等专业的预算方法来进行计算。

总之,土建预算手算公式方案是一种传统的预算计算方法,它可以帮助项目相关人员快速、准确地了解工程项目的成本,为决策提供参考依据。

工程造价的二十项手算技巧 预算员必会

工程造价的二十项手算技巧 预算员必会

干货工程造价预算的20项手算技巧一、外墙中心线1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线1、内墙的体积=内墙净长线*内墙的断面积-门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积建筑面积=首层的面积+二---------顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

装修工程预算的20项手算技巧

装修工程预算的20项手算技巧

一、外墙中心线1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线1、内墙的体积=内墙净长线*内墙的断面积-门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积建筑面积=首层的面积+二---------顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

建筑面积的计算=房屋外围的面积(如外墙有保温应计算至外保温的外边线)五、室内一层地面装修时的素土垫层室内一层地面装修时的素土垫层=地面的净面积*素土垫层的厚度(素土垫层的厚度=室内的高差----地面的垫层及面层的厚度)六、混凝土独立基础的垫层计算1、混凝土垫层体积=垫层底面积*垫层的厚度混凝土垫层模板面积=(垫层的长+垫层的宽)*2*垫层的厚度2、独立基础的体积=独基各个台阶的体积之和独立基础模板面积=各个台阶的独基周长*高度七、混凝土基础梁的计算1、混凝土基础梁的体积=基础梁的断面积*基础梁的长度(外墙按中心线长度计算,内墙按净长线计算)2、混凝土基础梁模板面积=基础梁的高度*2*基础的长度(外墙按中心线长度计算,内墙按净长线计算)基础梁下一般设防冻胀砂垫层。

预算手算的顺序

预算手算的顺序

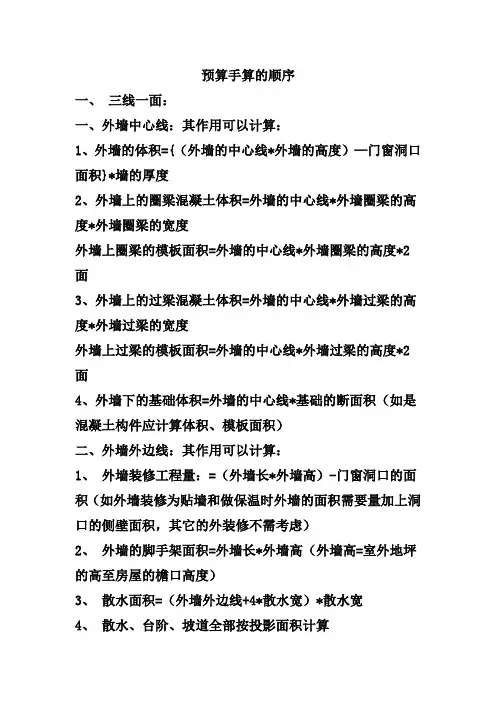

预算手算的顺序一、三线一面:一、外墙中心线:其作用可以计算:1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线:其作用可以计算:1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线:其作用可以计算:1、内墙的体积=内墙净长线*内墙的断面积-门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积=首层的面积+二---------顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

工程预算造价中常用的手算规则及技巧

工程预算造价中常用的手算规则及技巧

工程预算造价中常用的手算规则及技巧清单项目设置及说明钢筋砼工程共包括十七部分内容,其中现浇砼构件8节内容(必须掌握),预制砼构件6节内容(常用项目2项,过梁和空心板),砼构筑物4项,钢筋工程8项(重点项目4项,001~004),螺栓、铁件(常用项目1项,预埋铁件)。

有关概念和计算规定1.几个名词(1)现浇板1)有梁板:现浇板下有现浇梁,其梁和板(包括主、次梁与板)按梁板体积之和计算。

2)无梁板:现浇板下无现浇梁但有柱,板与柱分别计算列项(柱帽计入板内)3)平板:指板直接搁在墙上(或圈梁上)板按体积计算。

4)注意:有梁板中不包括圈梁和框架梁(2)现浇梁1)基础梁:指梁的两端搁在柱基上(梁下是否放在土上,有没有底模板不管)2)圈梁:沿砖墙设置的梁,施工时无底模板,地圈梁执行圈梁定额。

3)梁及框架梁(单梁、挑梁、连梁等):施工时有底模板和支撑。

2.计算规定(1)梁长的确定1)梁与柱相交,梁长算至柱的内侧边。

2)主梁与次梁相交,次梁算至主梁的侧边。

3)梁与墙相交,梁长算至墙的内侧边(墙指混凝土墙)4)圈梁长度:外墙按中心线长度,内墙按净长线长度。

(2)柱高的确定1)从基础扩大顶面算起。

2)柱与梁(有梁板)相交,柱高算至梁顶面。

3)柱与无梁板相交,柱高算至柱帽下表面。

4)框架柱算至柱顶高度。

5)构造柱按全高计算,嵌接墙体部分并入柱身体积。

(3)计算砼时不扣除构件内钢筋、预埋铁件所占体积(4)砼墙、板及散水、坡道中单孔面积在0.3平方米以下的孔洞,在计算混凝土工程量时不预扣除。

(5)预制砼板及其它预制构件中,不扣除300×300以内的孔洞所占的体积。

主要清单项目工程量计算1.现浇砼基础包括带形基础、独立基础、满堂基础、设备基础、桩承台等。

其工程量按设计图示尺寸以体积以m³计算。

(1)带形基础(有梁式和无梁式)砼带形基础T形接头部分不能重复计算,因此1)无梁式:V=基础断面积×基础长度+T形接头部分的体积2)有梁式:V=基础断面积×基础长度+T形接头部分的体积3)基础长度L—外墙下:L中4)内墙下:基础底面净长线5)T形接头部分体积的计算:VD=V1+(V2+V3)V1-搭接部分上部矩形梁的体积:V1=b×h3×LDV2-搭接部分中部楔形体的体积:V2=b×h2×LD/2V3-搭接部分两侧三棱锥的体积:V3=(B-b)/2×h2×LD/3×2VD=b×h3×LD+(2b+B)/6×h2×LD对于无梁式带形基础,h3=0,即VD=(2b+B)/6×h2×LD如果T形接头是阶梯形的,则每个搭接部分均为矩形,接头部分的体积是把每个台阶矩形直接叠加起来即可。

工程造价预算手算知识大全

工程造价预算手算知识大全

手工计算钢筋的步骤以及方法:首先要说明的一点是,我们平时所说的钢筋预算和实际的钢筋下料是不一样的。

我们所说的钢筋预算就是按照建筑的规范或标准平法图集的要求计算出来的钢筋。

而下料还要考虑很多施工现场的要求,例如我们的钢筋断点的位置在实际的施工中是有规定的,必须断在跨中1/3的范围内,构件交错的地方要注意钢筋的避让等。

在我们拿到结构图纸后,首先分析此建筑是什么结构形式、大致有哪些构件、基础是什么类型。

然后我们一般剪力墙按照从下向上的顺序,也就是施工的先后顺序进行计算。

(一)基础:这里介绍几中常见的基础。

1、独立基础:框架结构中用的较多,在计算钢筋中要注意的就是底板受力钢筋的长度,可取边长或宽度的0.9倍,并交错布置;2、筏板基础:一般用于剪力墙结构,我们可以仔细学习一下04G101-3中的内容,例如对于下沉子筏板中的钢筋中的钢筋应伸出板边LA(最小锚固长度)等方面一些具体要求。

3、条形基础:一般用于砖混结构。

(二)上部构件:1、柱:柱钢筋比较简单,只有纵筋和箍筋。

纵筋要注意底层的基础插筋问题,顶层柱纵筋对于边柱、中柱、角柱的锚固长度的区别可以参见(03G101);箍筋要注意加密区长度的取值问题:底层柱根加密>=Hn/3,柱上部加密长度>=Hn/6、>=500取大值,还要注意柱搭接范围内应该加密。

(其中,Hn是指所在楼层的柱净高)2、梁:梁钢筋应按照03G101进行计算。

梁有上部通长筋、支座负筋(一排1/3Ln,二排1/4Ln,Ln是左右两跨较大值),底筋一般按照每跨分别向两边支座伸入锚固长度的情况进行计算的。

3、剪力墙:剪力墙中的构件一定要计算完全。

其中包括:墙体分布钢筋(有水平钢筋和纵向钢筋,要注意墙和墙交接部位的水平钢筋的锚固、各种转角锚固要求是不一样的)、翼柱的钢筋(墙和墙交接的部位形成的柱子)、剪力墙的连梁钢筋(门窗洞口上面形成的连梁)、暗柱钢筋(门窗洞口两侧形成的暗柱)、端柱钢筋(剪力墙端头的柱子)、暗梁钢筋(由于构造的要求在墙体中所配置的梁)。

预算技巧之手工算量

预算技巧之手工算量

不扣除砖墙内加固钢筋、木筋、铁件、钢管 及单个面积0.3m2以内的孔洞所占体积
凸出墙面的砖垛并入墙体体积内。 砌地下室墙不分基础和墙身,其工程量合 并计算,按砌墙基价执行。
脚手架
综合脚手架按建筑面积以平方米计算。 满堂基础及高度(指垫层上皮至基础顶面)超过
1.2m的混凝土或钢筋混凝土基础的脚手架按 槽底面积计算 室内净高超过3.6m的屋面板勾缝、油漆或喷 浆的脚手架按主墙间的面积计算 电梯安装脚手架按座计算
抹灰高度不扣除踢脚线高度。 内墙裙抹灰面按内墙净长乘以高度计算。 墙面镶贴块料按设计图示尺寸以面积计算
• 柱面装饰
柱面抹灰按设计图示柱断面周长乘以高度以面积 计算。
柱面镶贴块料、零星镶贴块料按设计图示尺寸以 面积计算。
• 根据清单报价时需重新计算工程量的计 算规则
内墙面抹灰 1. 有吊顶者,其高度自楼地面至天棚下皮
根据清单报价时需重新计算工程量的计算规则: 本章中厂库房大门、特种门小节中除全钢板大门、 铁栅门的计量单位为吨以外,其他各种门、窗均按 框外围面积以平方米计算。 各种钢门项目,如需安玻璃时,玻璃安装应按安玻 璃部分的框外围面积计算。
•墙
I. 混凝土墙
现浇混凝土墙按设计图示尺寸以体积计算。不扣 除构件内钢筋、预埋铁件所占体积,扣除门窗洞 口及单个面积0.3m2以外的孔洞所占体积,墙垛及 突出墙面部分并入墙体体积计算内。
混凝土的厚度在12cm以内者执行垫层子目;厚度 在12cm以外者执行基础子目。 2. 砖基础与墙身的划分:以首层设计室内地坪为 界,设计室内地坪以下为基础,以上为墙身。如 墙身与基础为两种不同材质时,按材质不同处为 分界线。 3. 烟囱砖基础与砖筒身以基础大放脚的扩大顶面 为界。
II. 工程量清单项目的工程量计算规则

土建造价手算方法

土建造价手算方法

土建造价手算方法
土建造价的手算方法主要包括以下几个步骤:
1. 确定工程量:根据设计图纸和施工方案,确定各项土建工程的工程量,例如土方开挖量、混凝土用量、砌筑用砖数量等。

2. 估算材料价格:根据市场行情和供应商报价,估算各种材料的价格,包括水泥、砂石、钢筋、砖块等。

3. 估算人工费用:根据施工周期和工种需求,估算各种工种的人工费用,包括泥水工、瓦工、木工等。

4. 计算机械设备费用:根据施工需要,估算使用的机械设备的租赁费用或购买费用。

5. 计算施工费用:根据工程量、材料价格、人工费用和机械设备费用,计算出各项土建工程的施工费用。

6. 添加其他费用:根据实际情况,考虑添加一些其他费用,例如运输费用、管理费用、税金等。

7. 总结计算结果:将各项费用相加,得出土建造价的总费用。

需要注意的是,手算方法只是一种估算方法,结果可能存在一定的误差。

为了提高精确度,可以参考市场行情、咨询专业人士或使用专业的土建造价软件进行计算。

建筑手算工程量方法及步骤

建筑手算工程量方法及步骤

建筑手算工程量方法及步骤概述建筑工程量的计算是建筑项目管理中非常重要的一项工作。

在计算工程量时,我们可以借助于计算机软件,但也可以通过手算的方式来完成。

本文将介绍建筑手算工程量的方法和步骤。

方法和步骤1. 准备工作在开始手算工程量之前,您需要收集相关的图纸和施工文件。

这些文件通常包括平面图、立面图、剖面图、构造图、设备图等。

确保您具备所有必要的文件和资料。

2. 确定计量单位在进行手算工程量之前,您需要明确采用的计量单位。

常见的计量单位包括平方米、立方米、米、个等。

根据具体情况选择合适的单位,并在计算过程中保持一致。

3. 分析结构和构件仔细分析建筑结构和构件,了解其特点和数量。

根据图纸和施工文件,逐个构件进行分析,并记录下其尺寸、数量、材料等信息。

确保准确无误地获取所需的信息。

4. 计算面积和体积根据所分析的构件信息,按照相应的公式计算面积和体积。

例如,计算墙体面积可以采用长度乘以高度的方法。

计算柱子的体积可以采用面积乘以高度的方法。

根据具体情况选择合适的计算公式。

5. 综合计算在计算完各个构件的面积和体积后,将其进行综合计算,得出总的工程量。

根据需要进行合并或分项,得出不同分部工程的工程量。

6. 校验和审核完成工程量的手算后,应进行校验和审核。

核对每个构件的计算结果,并与图纸和施工文件进行对比。

确保手算结果的准确性和可靠性。

7. 编制工程量清单在完成校验和审核后,按照相应的格式编制工程量清单。

清单中应包括每个构件的名称、数量、单位、单价等信息。

确保清单的规范和完整。

8. 更新和维护工程量清单需要根据实际施工情况进行更新和维护。

随着施工的推进,可能会发生变更和调整,需要及时更新工程量清单。

结论手算建筑工程量是一项重要的工作,需要准确无误地进行。

通过合理的方法和步骤,我们可以完成工程量的手算,并编制清晰的工程量清单。

这将有助于项目管理和工程成本控制。

参考文献:- 建设工程实物工程量细部计算方法与步骤(GB/T -2000)- 建筑工程量计算卷(GB 50739-2012)。

工程预算20项手算方法(2)

工程预算20项手算方法(2)

工程预算20项手算方法(2)十一、屋面排水雨水斗、雨水口按个计算,雨水管按长度计算(以檐口至设计室外散水上表面垂直距离计算)一般一根雨水管有一个雨水斗和雨水口。

十二、变形缝的计算(一般变形缝分平面和立面,平面变形缝的计算为建筑物宽度、立面变形缝的计算为建筑的高度*2面)十三、装饰工程量计算1、室外装修:外墙装修计算抹灰按外墙的面积—门窗洞口面积但应注意(外墙保温、外墙贴砖、外墙做干挂时应计算门窗洞口侧壁的面积其它的抹灰、涂料不计算门窗洞口侧壁的面积)2、室内装修地面的计算:计算地面的净面积(按地面的做法一一计算工程量一般地面的垫层按体积计算=地面的面积*垫层的厚度,地面的面层及一层地面应计算素土夯实全部为地面的净面积)。

卫生间地面应注意防水层面积的计算=地面的净面积+防水的翻边面积(一般翻边高度见图纸说明如未说明一般为150+120=270其中150指翻边距地面的高度,120指防水应做到砼楼板上所经应考虑120MM高)3、室内装修天棚、吊顶的计算:计算天棚的净面积(一般天棚的净面积=地面的净面积)如天棚为吊顶时应计算龙骨的费用和饰面板的费用。

4、室内装修墙面的计算:计算墙面的面积(一般墙面的做法为墙面抹灰和刮腻子两项)十四、脚手架的计算如民用建筑全部施工完毕,应套用综合脚手架=建筑物的建筑面积如有特殊情况应计算外墙脚手架==建筑物的外边线长*檐高(指从设计室外地坪至建筑物檐口滴水处的高度,突出主体建筑屋顶的电梯间、水箱间等不计入檐高之内)十五、垂运费及其它措施费1、建筑物檐高在3.6米以上可计算垂运费,工程应计算建筑垂运费及装饰垂运费,建筑垂运费按建筑面积计取,装饰垂运费按装饰的工日计取。

2、建筑物超高费,区分建筑物不同檐高按建筑物20米以上建筑面积计算。

3、大型机械进出场费及安拆费(一般建筑基础工程应计取大型机械进出场费一个台班,台施工中用到了塔吊、施工电梯、打桩机、压路机等应计算安拆费、设备基础费等及进出场费,根据实际情况确定。

工程预算手算方法

工程预算手算方法

一、 三线一面:一、外墙中心线:其作用可以计算:、外墙的体积 (外墙的中心线 外墙的高度) 门窗洞口面积 墙的厚度、外墙上的圈梁混凝土体积 外墙的中心线 外墙圈梁的高度 外墙圈梁的宽度外墙上圈梁的模板面积 外墙的中心线 外墙圈梁的高度 面、外墙上的过梁混凝土体积 外墙的中心线 外墙过梁的高度 外墙过梁的宽度外墙上过梁的模板面积 外墙的中心线 外墙过梁的高度 面、外墙下的基础体积 外墙的中心线 基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线:其作用可以计算:、 外墙装修工程量: (外墙长 外墙高) 门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)、 外墙的脚手架面积 外墙长 外墙高(外墙高 室外地坪的高至房屋的檐口高度) 、 散水面积 (外墙外边线 散水宽) 散水宽、 散水、台阶、坡道全部按投影面积计算三、内墙的净长线:其作用可以计算:、内墙的体积 内墙净长线 内墙的断面积 门洞口的面积 墙的厚度(内墙的断面积 内墙的高度 内墙的厚度)、内墙的圈、过梁混凝土体积 内墙净长线 内墙圈梁的断面积(内墙圈梁的断面积 内墙圈梁的高度 内墙圈梁的厚度)内墙的圈、过梁模板面积 内墙净长线 内墙圈梁的高度 面(如果是框架结构中的梁模板面积 内墙净长线 内墙圈梁的高度 面 内墙净长线 梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙、房间的装修工程量的计算(房间内的地面、墙面、天棚面积) 内墙的净长 内墙的高度(高度 层高 板的厚度)四、建筑面积 首层的面积 二 顶层的面积 机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积 平整场地 基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

建筑面积的计算 房屋外围的面积(如外墙有保温应计算至外保温的外边线)五、室内一层地面装修时的素土垫层 地面的净面积 素土垫层的厚度(素土垫层的厚度 室内的高差 地面的垫层及面层的厚度)六、混凝土独立基础的垫层计算:、混凝土垫层体积 垫层底面积 垫层的厚度混凝土垫层模板面积 (垫层的长 垫层的宽) 垫层的厚度、独立基础的体积 独基各个台阶的体积之和独立基础模板面积 各个台阶的独基周长 高度七、混凝土基础梁的计算:、混凝土基础梁的体积 基础梁的断面积 基础梁的长度(外墙按中心线长度计算,内墙按净长线计算)、混凝土基础梁模板面积 基础梁的高度 基础的长度(外墙按中心线长度计算,内墙按净长线计算)基础梁下一般设防冻胀砂垫层。

一般建筑工程手工算量顺序与计算方法

一般建筑工程手工算量顺序与计算方法

一般建筑工程手工算量顺序与计算方法一般建筑工程手工算量顺序与计算方法以下为(曾氏)手工预结算的方法。

仅供帅哥与美女们参考,所有思路是保存在(曾氏大头里),因机械运转年数过长,难免出现死机,如有错误,不能追究曾氏法律责任喽,特此申明。

(不过昨天维修(休息)得还可以)。

(以下用智多星为例),首先打开套价软件“湖南2010建设项目造价管理”出现对话框,选择“新建项目”双击,出现对话框建立项目名称和选择项目模板(湖南2010建设工程工程量清单计价),选择保存路径至D盘,确定后出现界面,建设项目下有很多单项工程,首先建立单位工程土石方和建筑工程,分别打开出现另一个界面,建立工程信息,好后刷新,新建分部分项,先选择套用清单编码,在清单下打开工程量计算,把计算式体现在清单下。

切记建立清单后,必须马上把(项目特征完整的建立好)。

一般建筑工程:一、基础工程或土石方工程步骤1、平整场地(清单计算方法:按首层的建筑面积;套定额的计算方法:按首层建筑面积+外墙外边线*2+16);如遇特殊情况特殊处理,如有地下室的工程的计算方法:首层建筑面积+(地下室外墙底宽+基础垫层宽)*四周长+外墙外边线*2+16。

2、挖土方:分机械挖土方和人工挖土方,当今一般为机械挖土方,如因场地狭小,机械不能进出或施工条件有限才按人工挖土方。

机械挖土方套定额时,机械挖土占90%,人工挖土占10%(是指机械有部分挖不到的地方,必须为人工修整基地和边坡,所以要占人工)。

(1)首先计算挖基坑土方(一般是指独立柱基或承台):按照挖土深度又分放坡与不放坡两种情况,(放坡起点深度分多种情况,详见定额说明中表格或下表)。

不放坡的基坑挖土方:按基坑底面积*深度按体积计算。

先查看柱基图或表中平面尺寸长、宽、深。

例如:有1个柱基截面为1000*1200,基础垫层100mm厚,柱表中深度H为米,机械挖土方坑上作业,基础土质为三类土。

则计算公式为+ *2+工作面宽度*2)*(++)*,(如遇特殊情况详见定额说明)。

(完整版)工程量手算的顺序

(完整版)工程量手算的顺序

工程预算手算的顺序•一、三线一面:一、外墙中心线:其作用可以计算:1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线:其作用可以计算:1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线:其作用可以计算:1、内墙的体积=内墙净长线*内墙的断面积-门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积=首层的面积+二---------顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

(财务预算编制)工程预算手算的顺序

(财务预算编制)工程预算手算的顺序

工程预算手算的顺序一、三线一面:一、外墙中心线:其作用可以计算:1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线:其作用可以计算:1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线:其作用可以计算:1、内墙的体积=内墙净长线*内墙的断面积-门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积=首层的面积+二---------顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

关于工程预算手算.综述

关于工程预算手算.综述

关于工程预算手算1基础工程:一般应套平整场地、基础钎探、土方开挖(人工10%,机械90%但应注意人工应基价*2)、土方回填、(如为高层建筑土方回填时有一部分为灰土)有时应考虑土方外运、基础混凝土体积、基础模板面积、主体工程:一般应套柱、梁、板、悬挑板、剪力墙的混凝土体积、模板面积,填充墙或砌体墙的体积,楼梯混凝土面积、楼梯模板面积、钢筋工程、钢筋接头(分焊接和机械接头根据图纸及实际施工情况确定)、装饰工程:一般应套地面、顶棚、吊顶、装饰室内墙面、门窗安装及外墙装饰的做法节能工程:外墙的保温按面积计算(定额中考虑的保温层厚度按50MM,如图纸中其它的厚度应进行换算)屋面工程:一般应套屋面找平层(有的工程找平层中有钢筋网片应单独按重量计取),找坡层、保温层、防水层、瓦屋面、排气孔、雨水管、雨水口、雨水管等,如有上人孔应记得套上。

零星工程:栏板、女儿墙(一般厚度≤100MM按栏板考虑、厚度≥100MM按女儿墙考虑)散水、坡道、台阶、楼梯栏杆、护窗栏杆、空调栏杆、变形缝(平面、立面)、风道、烟道、屋面上的铸铁风帽。

(卫生间墙下的止水带按混凝土圈梁、圈梁模板计算)措施项目:一般应套大型机械进出场费、建筑工程垂直运输费、装饰工程垂直运输费、综合脚架费用、机械设备的安拆费、机械设备基础等零星项目:二次搬运及完工清理费(按建筑面积计算)、如为商品混凝土应套泵送混凝土的费用。

注意:1、如有地下工程应注意区分防水(抗渗)混凝土和普通混凝土2、如层高超过3.6米装修时应考虑计算满堂脚手架=房间的净面积3、素土垫层(工程量=地面的净面积*回填土的厚度)回填土的厚度为室内外高差—一层地面垫层的厚度4、所有的空调板、阳台板等按悬挑板考虑5、广联达软件中的楼梯钢筋及一些零星钢筋在单构件中进行计算。

6、如为高层建筑集水坑部位的挖土方全部按人工挖考虑7、在套地砖或墙砖定额时应注意区分砖定额中综合了水泥砂浆结合层及30MM厚的水泥砂浆8、有关脚手架的说明请细看一下建筑定额95页说明2三线一面:一、外墙中心线:其作用可以计算:1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线:其作用可以计算:1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线:其作用可以计算:1、内墙的体积=内墙净长线*内墙的断面积-门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积=首层的面积+二---------顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

工程造价人还不知道这20项手算技巧,送给你!2021 2021年度精

工程造价人还不知道这20项手算技巧,送给你!2021 2021年度精

工程造价人还不知道这20项手算技巧,送给你!2021 2021年度精工程造价人还不知道?这20项手算技巧,送给你!2021-2021年度精本文的内容具有很大的参考价值。

如果有用,请给予奖励和支持。

非常感谢。

Word版本可以编辑,此行可以删除!工程造价人还不知道?这20项手算技巧,送给你![精品文档]随着成本软件的开发和应用,工程量的计算逐渐实现了计算机化,越来越多的人对其不重视,无法手工计算。

事实上,手工计算是成本人员应该掌握的最基本的技能。

手工计算过程中应注意哪些问题?三条线和一侧1外墙中心线1、外墙的体积={(外墙的中心线*外墙的高度)门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3.外墙过梁混凝土体积=外墙中心线*外墙过梁高度*外墙过梁宽度外墙过梁模板面积=外墙中心线*外墙过梁高度*2边4。

外墙下的基础体积=外墙的中心线*地基的截面积(混凝土构件的体积和模板面积)2。

外墙外边缘线1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3.停机坪面积=(外墙外缘线+4*停机坪宽度)*停机坪宽度4。

停机坪、台阶和坡道均根据投影面积计算。

3.内墙净长度线1、内墙的体积=内墙净长线*内墙的断面积-门洞口的面积*墙的厚度(内墙的本文的内容具有很大的参考价值。

如果有用,请给予奖励和支持。

非常感谢。

Word版本可以编辑,此行可以删除!断面积=内墙的高度*内墙的厚度2.内墙圈梁混凝土体积=内墙净长*内墙圈梁截面积(内墙圈梁截面积=内墙圈梁高度*内墙圈梁厚度)过梁模板面积=内墙净长线*内墙圈梁高度*两侧(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁高度*2边+内墙净长线*梁宽度),为什么砖混结构的梁模板计算与框架结构不同???因为:砖混结构是先砌墙,然后浇筑柱、梁和板。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、三线一面:一、外墙中心线:其作用可以计算:1、外墙的体积={(外墙的中心线*外墙的高度)—门窗洞口面积}*墙的厚度2、外墙上的圈梁混凝土体积=外墙的中心线*外墙圈梁的高度*外墙圈梁的宽度外墙上圈梁的模板面积=外墙的中心线*外墙圈梁的高度*2面3、外墙上的过梁混凝土体积=外墙的中心线*外墙过梁的高度*外墙过梁的宽度外墙上过梁的模板面积=外墙的中心线*外墙过梁的高度*2面4、外墙下的基础体积=外墙的中心线*基础的断面积(如是混凝土构件应计算体积、模板面积)二、外墙外边线:其作用可以计算:1、外墙装修工程量:=(外墙长*外墙高)-门窗洞口的面积(如外墙装修为贴墙和做保温时外墙的面积需要量加上洞口的侧壁面积,其它的外装修不需考虑)2、外墙的脚手架面积=外墙长*外墙高(外墙高=室外地坪的高至房屋的檐口高度)3、散水面积=(外墙外边线+4*散水宽)*散水宽4、散水、台阶、坡道全部按投影面积计算三、内墙的净长线:其作用可以计算:1、内墙的体积=内墙净长线*内墙的断面积-门洞口的面积*墙的厚度(内墙的断面积=内墙的高度*内墙的厚度)2、内墙的圈、过梁混凝土体积=内墙净长线*内墙圈梁的断面积(内墙圈梁的断面积=内墙圈梁的高度*内墙圈梁的厚度)内墙的圈、过梁模板面积=内墙净长线*内墙圈梁的高度*2面(如果是框架结构中的梁模板面积=内墙净长线*内墙圈梁的高度*2面+内墙净长线*梁的宽度)为什么砖混结构与框架结构的梁模板计算不一样呢???因为:砖混结构是先砌墙后浇筑柱、梁、板框架结构是先浇柱、梁、板等后砌墙3、房间的装修工程量的计算(房间内的地面、墙面、天棚面积)=内墙的净长*内墙的高度(高度=层高-板的厚度)四、建筑面积=首层的面积+二---------顶层的面积+机房层面积(其中:机房层计算建筑面积但不计算层数)首层建筑面积=平整场地=基础钎探平整场地:是为了考虑工程在测量放线时方便才给考虑的基础钎探:目的是为了检查基底的土质是否均匀密实。

建筑面积的计算=房屋外围的面积(如外墙有保温应计算至外保温的外边线)五、室内一层地面装修时的素土垫层=地面的净面积*素土垫层的厚度(素土垫层的厚度=室内的高差----地面的垫层及面层的厚度)六、混凝土独立基础的垫层计算:1、混凝土垫层体积=垫层底面积*垫层的厚度混凝土垫层模板面积=(垫层的长+垫层的宽)*2*垫层的厚度2、独立基础的体积=独基各个台阶的体积之和独立基础模板面积=各个台阶的独基周长*高度七、混凝土基础梁的计算:1、混凝土基础梁的体积=基础梁的断面积*基础梁的长度(外墙按中心线长度计算,内墙按净长线计算)2、混凝土基础梁模板面积=基础梁的高度*2*基础的长度(外墙按中心线长度计算,内墙按净长线计算)基础梁下一般设防冻胀砂垫层。

八、大开挖土方的计算:方形基坑开挖公式有两个:V=(a+2c+kh)(b+2c+kh)h+1/3k2h3式中:a 、b 指基础外边线的长度和宽度c 指工作面的宽度k指放坡系数(c和k 查定额书的P6和P7)h指挖土的深度(挖土深度从设计室外地坪标高至基底的高度计算)V=(S上+ S下+4 S中)/* H/6 H指从室外地坪至基底的深度式中:S上指基坑上口面积,S下指基坑下底面积,S中指基坑中截面面积圆形基础V=1/3Дh(R12+R22+R1*R2)式中:R1指坑底半径,R2指坑上口半径九、土方回填的计算回填土的体积V 填方= V挖方--室外地坪下基础的体积量(注:如为高层建筑回填土方量体积V 填方= V挖方--室外地坪下基础的体积量---地下室的体积)十、屋面工程:一般屋面工程计算找平层(M2)、找坡层(M3)、保温层M3、防水层(M2)、瓦屋面(M2)、排气孔(个)在计算屋面防水时一定要记得有女儿墙时有泛水(指防水卷材上翻边高度不小于250MM)防水面积=屋面平面积+屋面翻边面积(如为有挑檐时面积=屋顶建筑面积+挑檐面积)挑檐面积=(L外+4*檐宽)*檐宽找坡层体积=屋面面积*找坡的平均厚度找坡的平均厚度=1/2坡宽*坡度系数+最薄处的厚度排水气一般按间距6米设一个,如为对称设就是两个。

十一、屋面排水雨水斗、雨水口按个计算,雨水管按长度计算(以檐口至设计室外散水上表面垂直距离计算)一般一根雨水管有一个雨水斗和雨水口。

十二、变形缝的计算(一般变形缝分平面和立面,平面变形缝的计算为建筑物宽度、立面变形缝的计算为建筑的高度*2面)十三、装饰工程量计算1、室外装修:外墙装修计算抹灰按外墙的面积—门窗洞口面积但应注意(外墙保温、外墙贴砖、外墙做干挂时应计算门窗洞口侧壁的面积其它的抹灰、涂料不计算门窗洞口侧壁的面积)2、室内装修地面的计算:计算地面的净面积(按地面的做法一一计算工程量一般地面的垫层按体积计算=地面的面积*垫层的厚度,地面的面层及一层地面应计算素土夯实全部为地面的净面积)。

卫生间地面应注意防水层面积的计算=地面的净面积+防水的翻边面积(一般翻边高度见图纸说明如未说明一般为150+120=270其中150指翻边距地面的高度,120指防水应做到砼楼板上所经应考虑120MM高)3、室内装修天棚、吊顶的计算:计算天棚的净面积(一般天棚的净面积=地面的净面积)如天棚为吊顶时应计算龙骨的费用和饰面板的费用。

4、室内装修墙面的计算:计算墙面的面积(一般墙面的做法为墙面抹灰和刮腻子两项)十五、脚手架的计算如民用建筑全部施工完毕,应套用综合脚手架=建筑物的建筑面积如有特殊情况应计算外墙脚手架==建筑物的外边线长*檐高(指从设计室外地坪至建筑物檐口滴水处的高度,突出主体建筑屋顶的电梯间、水箱间等不计入檐高之内)十四、垂运费及其它措施费1、建筑物檐高在3.6米以上可计算垂运费,工程应计算建筑垂运费及装饰垂运费,建筑垂运费按建筑面积计取,装饰垂运费按装饰的工日计取。

2、建筑物超高费,区分建筑物不同檐高按建筑物20米以上建筑面积计算。

3、大型机械进出场费及安拆费(一般建筑基础工程应计取大型机械进出场费一个台班,台施工中用到了塔吊、施工电梯、打桩机、压路机等应计算安拆费、设备基础费等及进出场费,根据实际情况确定。

)4、二次搬运及完工清理费按建筑面积计取5、通用措施项目费按工程划分的类别进行计取(工程类别划分查看内蒙古自治区建筑工程费用定额)十五、工程取费依据09定额各种工程(土建、装饰、安装等)管理费、利润取费按(人工费+机械费)*费率04定额土建工程管理费、利润取费按(工程直接费)*费率04定额装饰工程管理费、利润取费按(人工费+机械费)*费率以上规定请看(内蒙古自治区建筑工程费用定额)十六、钢结构工程钢结构工程按重量T计算。

所有的钢板重量==钢板的体积*铁的密度其它型钢的重量=型钢的长度*型钢的理论重量(理论重量查五金手册可以查得)十七、高层建筑1、计算筏板和地下室剪力墙的止水带按长度计取2、高层地下剪力墙应计算止水螺栓的数量(一般按施工现场的施工方案上所写的计算)3、高层或框架结构应计算构造柱、圈梁、过梁等的植筋数量(按图纸上的钢筋数量数)十八、楼梯工程量的计算楼梯的混凝土和模板全部按楼梯的投影面积计算十九、工程计价的方法有工料单价法工清单计价法(两种计价的方法在套价时不一样应加强练习)二十、筏板、楼板中的马凳(属于措施钢筋)此钢筋应按施工组织设计或施工方案中所述的进行计算二十二、各构件中的钢筋应按所附的钢筋计算手册进行计算土建工程套价时应注意的项目:基础工程:一般应套平整场地、基础钎探、土方开挖(人工10%,机械90%但应注意人工应基价*2)、土方回填、(如为高层建筑土方回填时有一部分为灰土)有时应考虑土方外运、基础混凝土体积、基础模板面积、主体工程:一般应套柱、梁、板、悬挑板、剪力墙的混凝土体积、模板面积,填充墙或砌体墙的体积,楼梯混凝土面积、楼梯模板面积、钢筋工程、钢筋接头(分焊接和机械接头根据图纸及实际施工情况确定)、装饰工程:一般应套地面、顶棚、吊顶、装饰室内墙面、门窗安装及外墙装饰的做法节能工程:外墙的保温按面积计算(定额中考虑的保温层厚度按50MM,如图纸中其它的厚度应进行换算)屋面工程:一般应套屋面找平层(有的工程找平层中有钢筋网片应单独按重量计取),找坡层、保温层、防水层、瓦屋面、排气孔、雨水管、雨水口、雨水管等,如有上人孔应记得套上。

零星工程:栏板、女儿墙(一般厚度≤100MM按栏板考虑、厚度≥100MM按女儿墙考虑)散水、坡道、台阶、楼梯栏杆、护窗栏杆、空调栏杆、变形缝(平面、立面)、风道、烟道、屋面上的铸铁风帽。

(卫生间墙下的止水带按混凝土圈梁、圈梁模板计算)措施项目:一般应套大型机械进出场费、建筑工程垂直运输费、装饰工程垂直运输费、综合脚架费用、机械设备的安拆费、机械设备基础等零星项目:二次搬运及完工清理费(按建筑面积计算)、如为商品混凝土应套泵送混凝土的费用。

注意:1、如有地下工程应注意区分防水(抗渗)混凝土和普通混凝土2、如层高超过3.6米装修时应考虑计算满堂脚手架=房间的净面积3、素土垫层(工程量=地面的净面积*回填土的厚度)回填土的厚度为室内外高差—一层地面垫层的厚度4、所有的空调板、阳台板等按悬挑板考虑5、广联达软件中的楼梯钢筋及一些零星钢筋在单构件中进行计算。

6、如为高层建筑集水坑部位的挖土方全部按人工挖考虑7、在套地砖或墙砖定额时应注意区分砖定额中综合了水泥砂浆结合层及30MM厚的水泥砂浆8、有关脚手架的说明请细看一下建筑定额95页说明工程量计算规则公式汇总土建工程工程量计算规则公式汇总平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物首层面积计算。

2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。

计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。

这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。

②、2米的中心线计算起来较麻烦,不好计算。

③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。

(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。

大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
