AC-13改性沥青混凝土表面层试验段施工方案

合集下载

AC13改性沥青混凝土表面层试验段施工方案

AC13改性沥青混凝土表面层试验段施工方案

江西省金溪至抚州高速公路建设项目P1合同段(K0+720-K19+000)AC-13改性沥青混凝土表面层试验段施工方案山东省公路建设(集团)有限公司金溪至抚州高速公路P1标段项目经理部AC-13改性沥青混凝土表面层试验段施工方案一、工程概述由我山东省公路建设(集团)有限公司承建的金抚高速P1合同段,起讫桩号K0+720-K19+000,主线全长18.280Km,总工期20个月,设金溪枢纽互通、琅琚互通、琅琚收费站,包括路面工程、路基排水工程、安全设施、绿化环保设施等。

依据设计图纸在中粒式沥青砼下面层之上施工完毕改性乳化沥青粘层后施工AC-13改性沥青混凝土表面层。

我部拟在K3+700—K4+000左幅进行表面层的试铺工作,试验路段长度为300米,表面层设计厚度4.0cm,主线半幅正常路段设计宽度为11.25m。

试验段计划铺筑时间:2015年5月22日。

二、编制依据1、《公路沥青路面施工技术规范》(JTG F40-2004)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《江西省高速公路项目标准化管理指南(规范化施工标准)》4、《金抚高速公路路面工程质量管理办法》(赣高速金抚办字〔2014〕34号)三、试验段铺筑目的1、验证沥青混合料的生产配合比设计,确定大面积施工的沥青混合料配合比。

2、通过试验段施工确定合理的施工机械型号、数量、组合方式、最佳工艺流程和生产效率。

3、通过试拌确定拌和机的上料速度、拌和时间、拌和温度、沥青和集料变化与波动的调控手段等。

4、通过试铺确定混合料的摊铺温度、摊铺速度、松铺系数、初步振捣夯实的方法、自动找平方式等施工工艺,避免或减少离析的措施。

5、通过碾压确定适应的压路机类型和数量、压路机组合方式、碾压温度、碾压速度和碾压遍数等施工工艺以及横向施工缝的处理方式。

6、确定压实标准密度。

7、全面检查材料及施工质量。

8、确定施工组织及管理体系、人员机械的协调方式等。

ac-13c细粒式改性沥青混凝土上面层施工方案

ac-13c细粒式改性沥青混凝土上面层施工方案
二、施工准备
1、施工现场准备 1)、在经检测并经监理工程师签认合格后的 AC-20C 沥青砼下面层上进行喷洒粘层油, 待乳化沥青破乳、水分蒸发完成,或稀释沥青中的稀释剂基本挥发完成后,进行 AC-13C 细粒式改性沥青混凝土上面层施工作业。 2)、在与沥青面层相接触的结构物面上均匀地刷涂一层与上面沥青同标号的改性乳化 沥青,以保证与结构物良好的粘接。 3)、测量前期工作完成后,在上面层施工前一天,测量班组织人员准确地将施工路段 的控制桩位测放于施工路段上,上面层摊铺前应准确施放出松铺厚度标高,放样桩距直 线段 10m,弯道为 5m。 4)、上面层铺筑采用搭设钢丝和摊铺机上安装平衡梁方式来保证路面厚度和平整度。 2、机械设备及劳动力组合 1)、机械设备: 所有配套机械设备目前全部准备到位,并对各操作人员在摊铺过程中应如何正确操 作设备进行了技术交底。
有关人员要熟悉本项目所用各种混合料的外观特征,这要通过细致地观察室内试拌混合料 而取得。
5、为保证沥青与集料间粘结力,提高抗水损害能力,在石料与沥青的粘附达不到要 求的条件下,可以掺加性能稳定耐久的抗剥落剂;或用消石灰取代部分矿粉。应通过水煮 法、饱水马歇尔试验及冻融劈裂试验来检验加入后沥青与集料的粘附效果。
拟用于沥青上面层的机械设备表
名称 沥青混凝土拌合设备
沥青砼摊铺机 装载机
双钢轮压路机 胶轮压路机 沥青洒布车
自卸汽车
型号 LB3000 型
LTU120 ZL50B 徐工 XD22 XSM220 跃进轻卡
数量 1套 1台 2台 2台 1台 1台 10 辆
2)、人员组合:
拟用于沥青上面层人员表
状况 优良 优良 优良 优良 优良 优良 优良
1)、要注意粗细集料和填料的质量,应从源头抓起,对不合格的矿料,不准采用。

AC-13C细粒式改性沥青混凝土

AC-13C细粒式改性沥青混凝土

三、施工工艺1、施工现场准备:1)、铺筑前清除粘层上的SBS浮石子和杂物等,对局部污染较严重的地方进行冲洗,重新喷洒粘层油。

2)、在与沥青面层相接触的结构物面上均匀地刷涂一层乳化沥青,以保证与结构物的相互粘接。

3)、根据施工计划前后桩号多放样10~20m,利于数据采集和剩余料的铺筑。

根据设计图正线铺筑面边框线即:离中线1.5m,13m。

位置10m整桩号进行放点或有构造物相互连接地段进行复核,采用全站仪逐桩逐点进行放样。

中面层采用平衡梁方式。

2、施工方案:1)沥青混合料的拌和:①沥青采用导热油加热,沥青温度稳定,具有一定的流动性,使沥青混合料拌和均匀,出厂温度符合要求,保证沥青能源源不断地从沥青罐输送到拌和机内。

②集料铲运方向与流动方向垂直,保证铲运材料均匀,避免集料离析。

③每天开工前检测原材料的含水量,以便调节冷料进料速度,并确定集料加热时间和温度。

如果集料含水量过大,不得使用。

④集料级配发生变化或换用新的材料时,应重新进行配合比设计,确保混合料质量符合要求。

⑤集料加热温度要达到使沥青混合料出厂温度满足要求。

集料在送进拌锅时的含水量不应超过1%。

烤干用的火焰调节适当,以免烤焦和熏黑集料。

⑥在拌和过程中,拌和楼操作手必须严格按操作规程进行操作,控制室使用的几种矿料和沥青的用量必须严格按试验室确定的配合比数据进行控制,不得随意更改。

送入拌和机的集料温度和沥青温度、混合料出厂温度、摊铺和碾压温度相关控制见下表:拌和楼生产及运输温度控制方案※测量温度仪器为:红外测温仪⑦拌和过程中,通过现场温度测量对计算机打印的温度进行检验,保证混合料摊铺温度和碾压温度适宜。

⑧如果在生产过程中出现热料仓溢料的情况,也只能适量调整冷料仓的进料速度,并及时与试验室取得联系,分析是否有异常情况并做出最终处理方案。

⑨成品沥青混合料必须在保证成品仓内贮存达到80~100吨以后才开始放料,以便混合料能连续不停地运往摊铺现场,使摊铺能连续不间断地进行,临时贮存的混合料的温度不得低于150℃。

AC-13C试验段施工方案

AC-13C试验段施工方案

AC—13C细粒式改性沥青混凝土上面层试验段施工方案一、编制依据和编制原则1、编制依据①、**工程路面工程**标施工合同、图纸。

②、中华人民共和国交通部颁布的现行公路设计规范、施工规范、施工技术规程、质量评定标准与验收办法。

③、**省人民政府及地方政府和所属有关部门在施工安全、工地治安、人员健康、环境保护等方面的具体规定与技术标准.④、我公司技术、经济人员现场踏勘、走访调查所取得的各种资料。

⑤、我公司技术装备、设备能力、资金贮量等综合施工能力。

2、编制原则①、试验段现场平面布置及施工进度计划。

②、根据业主要求及工程实际情况,以及通过监理验收通过的中面层,实施科学管理,合理安排各施工顺序,做到经济合理。

③、严格执行安全工作规章制度,严肃安全生产防范措施,杜绝一切安全事故.二、工程概况省略三、施工管理组织机构组建以项目经理为首的施工管理机构。

总负责人项目经理技术负责人总工程师质检负责人质检部长试验负责人实验室主任现场负责人工程部长质检员*** 试验员***施工员***专职安全员*** 试验员***施工员***技术员*** 测量***四、试验目的及要求1、试验目的(1)、检验施工组织设计的合理性和可操作性。

(2)、证实拌和、摊铺和压实设备的效率和施工方法,施工组织的适应性。

(3)、检验管理机构和劳动力组合的可靠性并适时调整优化。

(4)、验证试验室理论配合比的科学性并确定不同情况下的施工配合比,同时证实混合料的稳定性。

(5)、重点掌握上面层施工工艺中各工序在不同环境条件下的最佳操作时间及工序间最佳衔接时间。

(6)、收集现场第一手资料,总结经验,以便优化施工方案,确保大规模正式施工的顺利进行。

(7)、保证各项技术指标达到设计要求。

2、要求通过进行试验路的铺筑,确定正确的压实方法和为达到规定的压实度所需要的压实设备类型,同时确定各类压实设备在最佳组合下的各自压实遍数,以及能被有效压实的压实层厚度、沥青含量、油石比、温度等参数,以指导全线施工。

AC-13C细粒式改性沥青混凝土

AC-13C细粒式改性沥青混凝土

xx高速公路第XX合同段AC-13C细粒式改性沥青混凝土上面层施工方案一、工程概况我项目经理部所承建的xx高速公路路面第四合同段,全线共长20km,起讫桩号K88+200~K108+200。

主要路面结构设计为:4cm厚AC-13C细粒式改性沥青混凝土+粘层油+8cm厚AC-20C中粒式沥青混凝土中面层+粘层油+12cm厚ATB-30沥青稳定碎石下面层+封层+透层+水泥稳定碎石基层。

我标段负责K88+200-K108+200的施工。

二、施工准备1、在经检测并经监理工程师签认合格后的喷洒过粘层油的中面层顶进行AC-13C细粒式改性沥青混凝土上面层施工作业。

2、AC-13C目标配合比AC-13C细粒式改性沥青混凝土目标配合比设计详见:AC-13C细粒式改性沥青混凝土目标配合比设计。

3、QLB-4000型沥青拌和楼AC-13C生产配合比AC-13C细粒式改性沥青混凝土QLB-4000型拌和生产配合比设计详见:AC-13C细粒式改性沥青混凝土生产配合比设计。

4、按规范要求对进场材料进行抽样检测,所采用原材料满足规范要求,原材料检验详见:原材料进场检验报告。

5、由试验人员在拌和站检测AC-13C细粒式改性沥青混凝土配合比、油石比以及毛体积密度,确认配和比符合设计。

三、施工工艺1、施工现场准备:1)、铺筑前清除粘层上的SBS浮石子和杂物等,对局部污染较严重的地方进行冲洗,重新喷洒粘层油。

2)、在与沥青面层相接触的结构物面上均匀地刷涂一层乳化沥青,以保证与结构物的相互粘接。

3)、根据施工计划前后桩号多放样10~20m,利于数据采集和剩余料的铺筑。

根据设计图正线铺筑面边框线即:离中线1.5m,13m。

位置10m整桩号进行放点或有构造物相互连接地段进行复核,采用全站仪逐桩逐点进行放样。

中面层采用平衡梁方式。

2、施工方案:1)沥青混合料的拌和:①沥青采用导热油加热,沥青温度稳定,具有一定的流动性,使沥青混合料拌和均匀,出厂温度符合要求,保证沥青能源源不断地从沥青罐输送到拌和机内。

AC-13 细粒式沥青混凝土施工方案

AC-13 细粒式沥青混凝土施工方案

细粒式沥青混凝土(AC-13)上面层施工方案一、施工前期准备工作1、原材料准备:(1)、沥青:按照设计文件和规范要求,沥青混凝土上面层采用90号A 级道理石油沥青,沥青在储罐中的贮存温度介于130℃-170℃之间,经抽样试验各项指标均符合JTGF40-2004规范有关要求。

(2)、粗集料:沥青混凝土上面层粗集料采用二级破碎(鄂破+反击破)生产并配有大型除尘设备,在自建碎石场加工,各种规格碎石分仓堆放,不混堆。

最大粒径为16mm,按粒径9.5mm~16mm、4.75 mm~9.5mm、2.36 mm~4.75mm三种规格备料。

碎石压碎值不大于28%,针片状含量不大于18%。

经试验检测各项指标均符合设计图纸及《公路沥青路面施工技术规范要求》(JTG F40-2004)要求。

(3)、细集料:主要用于填充粗集料骨架的空隙,起到粘结作用,增强路面的整体性。

我部采用石灰岩生产的洁净、干燥、无风化、无杂质并有适当级配的规格为0-2.36mm的机制砂。

经试验检测各项指标均符合设计图纸及《公路沥青路面施工技术规范要求》(JTG F40-2004)要求。

经试验检测各项指标均符合JTG F40-2004施工规范要求。

(4)、矿粉:我部所用矿粉为采用石灰岩磨细得到。

矿粉干燥、洁净,能自由从矿粉仓流出,经试验检测各项指标均符合设计图纸及《公路沥青路面施工技术规范要求》(JTG F40-2004)要求。

以上各类材料均储备充足,满足生产需要。

2、技术准备根据施工合同、设计文件、施工规范和建设单位有关文件要求,编制沥青混合料AC-25C下面层试验段开工报告,为组织和指导沥青混合料下面层施工提供技术标准和工作程序,并报监理工程师审定,同时组织施工人员进行详细的三级交底,即技术总负责人向现场技术负责人交底,现场技术负责人向各工班交底,各工班向现场操作工人交底,确保现场操作人员能按设计规范要求施工和上岗前各种安全意识,保证工程开工的顺利进行。

AC-13 细粒式沥青混凝土施工方案

AC-13 细粒式沥青混凝土施工方案

细粒式沥青混凝土(AC-13)上面层施工方案一、施工前期准备工作1、原材料准备:(1)、沥青:按照设计文件和规范要求,沥青混凝土上面层采用90号A 级道理石油沥青,沥青在储罐中的贮存温度介于130℃-170℃之间,经抽样试验各项指标均符合JTGF40-2004规范有关要求。

(2)、粗集料:沥青混凝土上面层粗集料采用二级破碎(鄂破+反击破)生产并配有大型除尘设备,在自建碎石场加工,各种规格碎石分仓堆放,不混堆。

最大粒径为16mm,按粒径9.5mm~16mm、4.75 mm~9.5mm、2.36 mm~4.75mm三种规格备料。

碎石压碎值不大于28%,针片状含量不大于18%。

经试验检测各项指标均符合设计图纸及《公路沥青路面施工技术规范要求》(JTG F40-2004)要求。

(3)、细集料:主要用于填充粗集料骨架的空隙,起到粘结作用,增强路面的整体性。

我部采用石灰岩生产的洁净、干燥、无风化、无杂质并有适当级配的规格为0-2.36mm的机制砂。

经试验检测各项指标均符合设计图纸及《公路沥青路面施工技术规范要求》(JTG F40-2004)要求。

经试验检测各项指标均符合JTG F40-2004施工规范要求。

(4)、矿粉:我部所用矿粉为采用石灰岩磨细得到。

矿粉干燥、洁净,能自由从矿粉仓流出,经试验检测各项指标均符合设计图纸及《公路沥青路面施工技术规范要求》(JTG F40-2004)要求。

以上各类材料均储备充足,满足生产需要。

2、技术准备根据施工合同、设计文件、施工规范和建设单位有关文件要求,编制沥青混合料AC-25C下面层试验段开工报告,为组织和指导沥青混合料下面层施工提供技术标准和工作程序,并报监理工程师审定,同时组织施工人员进行详细的三级交底,即技术总负责人向现场技术负责人交底,现场技术负责人向各工班交底,各工班向现场操作工人交底,确保现场操作人员能按设计规范要求施工和上岗前各种安全意识,保证工程开工的顺利进行。

AC-13试验段施工方案

AC-13试验段施工方案

4cm厚AC-13C细粒式沥青混凝土上面层试验段施工方案一、工程概述佛山市南海区大浩湖路口至水边村公路工程是南海广佛新干线二期工程一个标段,起点(K0+000)起于G325国道大浩湖路口,接广佛新干线一期工程,沿现状高尔夫路向西延伸,终点(K1+765)至于水边村,线路全长1.765公里。

道路等级为一级公路,兼城市主干路,设计时速80Km/h,采用双向八车道,辅路采用城市次干道(Ⅰ级)标准,设计时速50Km/h,路基总宽度为60米。

佛山市南海区九潭村至虹岭大道公路工程是南海广佛新干线二期工程一个标段,起点(K1+765)起于九潭村,接大浩湖路口至水边村公路工程,沿现状高尔夫向西延伸,终点(K4+147.760)至于虹岭大道,线路全长2.383公里。

道路等级为一级公路,兼城市主干路,设计时速80Km/h,采用双向八车道,辅路采用城市次干道(Ⅰ级)标准,设计时速50Km/h,路基总宽度为60米。

其路面标准横断面布臵情况为:1.5米(人行道)+8.0米(辅道0.5+2×3.5+0.5)+3.0米(绿化带)+15.5米(主路0.5+2×3.75+2×3.50+0.5)+4.0米(中央分隔带)+15.5米(主路0.5+2×3.75+2×3.50+0.5)+3.0米(绿化带)+8.0米(辅道0.5+2×3.5+0.5)+1.5米(人行道)=60米本合同段主路、辅路、桥面铺装均采用沥青混凝土路面,主路路面层厚度为18㎝,辅路路面厚度为10㎝。

主路、辅路、桥面铺装的路面结构组成如下:(1)主路路面结构:上面层(4㎝细粒式改性SBS沥青混凝土AC-13C)+中面层(6㎝中粒式沥青混凝土AC-20C)+下面层(8㎝粗粒式沥青混凝土AC -25C)(2)辅道路面结构:上面层(4㎝细粒式改性SBS沥青混凝土AC-13C)+中面层(6㎝粗粒式沥青混凝土AC-20C)(3)桥面铺装:4㎝改性沥青混凝土(AC-13C)+6㎝中粒式沥青混凝土(AC -20C)+防水粘结层。

省道AC13C改性沥青混凝土上面层施工方案

省道AC13C改性沥青混凝土上面层施工方案

目录一、工程概况 (1)二、编制依据 (1)三、首件施工段落、计划开工时间 (1)四、试验段目的 (1)五、施工前期准备 (2)六、上面层施工工艺 (6)七、各项指标检测 (13)八、交通管制及安全保证措施 (14)九、质量及环境保护措施 (15)十、文明施工管理措施 (18)AC-13C改性沥青混凝土上面层施工方案一、工程概况S236 博沂线博山南庄至沂源鱼台段大中修工程第一合同段,起点位于博山南庄,桩号为K20+147,终点位于博山沂源界,桩号为K41+497.36。

本项目维持原公路等级标准,采用二级公路标准,全长21.35km。

二、编制依据1、S236博沂线博山南庄至沂源鱼台段大中修工程一合同段施工图纸、招标文件。

2、公路沥青路面施工技术规范3、公路养护技术规范4、公路工程质量检验评定标准5、精细化施工管理6、已批复的施工组织设计、交通组织方案、安全专项施工方案、环保专项施工方案。

7、本承包人的施工能力及类似工程的施工经验三、首件施工段落、计划开工时间1、段落位置:K22+960-K23+460右幅2、计划施工时间:2016年6月28日四、试验段目的1、确定合理的机械种类、机械数量及组合方式;确定拌合机的上料速度、拌和数量、拌和温度等操作数据;确定摊铺温度、碾压顺序、碾压遍数等;确定松铺系数;验证上面层沥青混合料生产配合比;全面检查材料及施工质量;确定施工组织及管理体系、人员、通讯联络及指挥方式。

2、用以证实混合料的稳定性以及拌合、摊铺、压实设备的效率、施工方法和施工组织的适应性;确定上面层沥青混凝土的压实标准密度。

五、施工前期准备(一)原材料准备工作1.沥青(1)基质沥青采用山东路通道路材料有限公司生产的齐鲁A级70#沥青,改性沥青采用山东路通道路材料有限公司生产的SBS(I-D)改性沥青。

(2)沥青运到拌合站后由试验人员在确定铅封完整后,对到场沥青进行取样检测三大指标(软化点、针入度、延度),取样及试验过程需通知监理旁站。

AC-13C沥青面层施工方案

AC-13C沥青面层施工方案

AC-13C沥青砼路面施工方案一、工程概况本工程武陵源区2012年S306线路面中修工程,全长6.3公里,桩号为K452+700—K459+000,位于黄龙洞景区路段为标准二级公路,双向两车道,其中路面宽度为8米。

沥青面层采用AC-13级配面层,计划开工日期2012年10月15日。

二、工程安排1、施工地点:S306线K452+700—K459+000全幅。

2、施工时间:2012年10月15日。

三、路面基层处理按规范要求对路面基层进行检测验收,对污染路段进行清扫和清洗,保证基层的内在质量和外观合格。

四、作业程序1、材料情况为了保证工程质量,沥青使用中海油道路石油沥青AH-70;集料根据试验取样的料场,各种材料根据施工进度,采取分批进场。

后附各种材料、配合比试验报告。

2、拌和站:备料→设备安装调试→计量系统校核→管理及操作人员就位→空载运行→输入电脑指令设置配合比例→负载运行→运料车过磅称重→运输到前场3、前场:准备下卧层→施工放样→架平衡梁→摊铺机、压路机就位→来料摊铺→整形(松铺厚度、平整度、沥青用量指标检测)→碾压(碾压遍数与压实度关系验证)→接缝处理→养护。

五、普通沥青混凝土施工要求(1)原材料质量控制要求①基质沥青技术要求见下表:A级70#道路石油沥青技术要求②碎石技术要求:石料应满足下表所示的技术要求。

石料技术要求沥青混合料矿料级配要求细集料需满足下表所列的技术要求:沥青混合料用细集料的质量技术要求细集料的级配应满足下表所列的级配要求。

③矿粉采用符合《公路沥青路面施工技术规范》(JTG F40-2004)中表4.10.1技术要求的石灰石矿粉,施工中应保持矿粉干燥无结团,成团的矿粉不得直接使用,如下表所示。

沥青混凝土用矿粉的质量要求(2)沥青混凝土拌和①沥青拌合站的调试和标定调试标定的目的是使拌和站称量和温度等控制部分真实的反映生产的实际情况,使生产受到预定的控制。

沥青拌合站调试和标定的最主要内容是称量系统的标定。

Ac-13沥青混凝土施工方案施工方案

Ac-13沥青混凝土施工方案施工方案

Ac-16沥青混凝土施工方案一.施工依据1.设计图纸;2.公路设计规范、施工技术规程、验收标准;二.工程数量本段内铺筑长度为1000m,铺筑面积65000m 2。

三.施工组织(一)、劳动组织、管理人员、设备、材料等准备情况本工程由一个机械工程队、一个运输队承担、一个筑路工程队承担,共计50人,现已进驻施工现场。

各工程队队长对所施工项目负全面责任。

施工、技术、质量由项目部统一管理和监控。

投入本工程的机械设备有:GVB-40沥青拌和机一台、LTL60B 摊铺机一台、IL50装载机二台、压路机四台、自卸东风车30台。

目前已全部到位。

本工程所用材料经调查核实、试验分析后,确定所用粗、细集料由梨子树丫口石料场供应、沥青采用AH-90,现已准备就绪。

(二)、施工工艺1.施工准备⑴选购经试验合格的材料进行备料。

矿料应分类堆放,矿粉必须是石灰岩磨细而成,不得受潮,必要时做好矿料堆放场地的硬化处理和场地四周排水设施及搭设矿料矿粉库房或储存罐。

⑵做好配合比设计,对各种原材料进行符合性检验,报送监理工程师审批。

⑶在验收合格的基层上恢复中线(底面层施工时)。

在边线外侧0.3〜0.5m处每隔5〜10m钉边桩进行水平测量,拉好基准线,画好边线。

⑷对下承层进行清扫。

底面层施工前二天在基层上洒透层油,在中底面层上喷洒粘层油。

⑸试验段开工前28d安装好试验仪器和设备,配备好的试验人员报请监理工程师审核。

各层开工前14d在监理工程师批准的现场备齐全部机械设备进行试验段铺筑,以确定松铺系数、施工工艺、机械配备、人员组织、压实遍数,并检查压实度、沥青含量,矿料级配、沥青混合料马歇尔各项技术指标等。

2.沥青混合料的拌合⑴各种集料分类堆放,每个料源均进行试验,按要求的配合比进行配料。

⑵设置间歇式具有密封性能及除尘设备,并有检测拌和温度装置的沥青混凝土拌和站。

⑶拌和站设试验室,对沥青混凝土的原材料和沥青混合料及时进行检测。

⑷沥青的加热温度在规范规定的范围之内,即150 C〜170 C。

AC-13改性沥青混凝土表面层试验段施工方案

AC-13改性沥青混凝土表面层试验段施工方案

江西省金溪至抚州高速公路建设项目P1合同段(K0+720-K19+000)AC-13改性沥青混凝土表面层试验段施工方案山东省公路建设(集团)有限公司金溪至抚州高速公路P1标段项目经理部AC-13改性沥青混凝土表面层试验段施工方案一、工程概述由我山东省公路建设(集团)有限公司承建的金抚高速P1合同段,起讫桩号K0+720-K19+000,主线全长18.280Km,总工期20个月,设金溪枢纽互通、琅琚互通、琅琚收费站,包括路面工程、路基排水工程、安全设施、绿化环保设施等。

依据设计图纸在中粒式沥青砼下面层之上施工完毕改性乳化沥青粘层后施工AC-13改性沥青混凝土表面层。

我部拟在K3+700—K4+000左幅进行表面层的试铺工作,试验路段长度为300米,表面层设计厚度4.0cm,主线半幅正常路段设计宽度为11.25m。

试验段计划铺筑时间:2015年5月22日。

二、编制依据1、《公路沥青路面施工技术规范》(JTG F40-2004)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《江西省高速公路项目标准化管理指南(规范化施工标准)》4、《金抚高速公路路面工程质量管理办法》(赣高速金抚办字〔2014〕34号)三、试验段铺筑目的1、验证沥青混合料的生产配合比设计,确定大面积施工的沥青混合料配合比。

2、通过试验段施工确定合理的施工机械型号、数量、组合方式、最佳工艺流程和生产效率。

3、通过试拌确定拌和机的上料速度、拌和时间、拌和温度、沥青和集料变化与波动的调控手段等。

4、通过试铺确定混合料的摊铺温度、摊铺速度、松铺系数、初步振捣夯实的方法、自动找平方式等施工工艺,避免或减少离析的措施。

5、通过碾压确定适应的压路机类型和数量、压路机组合方式、碾压温度、碾压速度和碾压遍数等施工工艺以及横向施工缝的处理方式。

6、确定压实标准密度。

7、全面检查材料及施工质量。

8、确定施工组织及管理体系、人员机械的协调方式等。

改性沥青混凝土ac-13上面层施工技术方案

改性沥青混凝土ac-13上面层施工技术方案

改性沥青砼AC-13上面层施工技术方案一、工程概况介绍我合同段负责承建的XX高速公路XX段XX合同段沥青砼AC-13上面层工程,路线全长14.946976km,一期所辖分别为XX段土建五标和六标,改性沥青砼上面层AC-13设计厚度为40mm,总工程量为529758m2。

二、施工方案及工艺流程改性沥青砼AC-13上面层的施工工艺(详见附图一):施工准备清洁下层摊铺机就位并根据试验段总结成果调整松铺厚度沥青混合料拌制混合料运输、摊铺碾压接缝处理交通管制、养生检查验收。

(一)、施工准备1、下承层准备试验段成果及总结报告批复后,立即组织相关人员按照《公路工程质量检验评定标准》(JTG F80/1-2004)要求,对需要进行改性沥青砼AC-13上面层的下承层改性沥青砼AC-20顶面进行全面检验和评定。

2、施工放样在改性沥青砼AC-13上面层铺筑之前,对下承层改性沥青砼AC-20顶面的高程、横坡、宽度、平整度等技术指标进行仔细检查并做出详细记录。

正式开始铺筑改性沥青砼AC-13上面层时,按照试验段成果总结的改性沥青砼AC-13上面层松铺系数设定摊铺机的松铺厚度。

改性沥青砼上面层AC-13施工放样采用非接触式自动找平仪控制,该仪器性能稳定,自动找平方便快捷。

3、人员安排根据试验段总结的成果和经验,我合同段大规模改性沥青砼AC-13上面层施工时。

主要人员分工如下:施工总体负责人质检负责人试验检测负责人拌和站负责人前台负责人测量负责人摊铺负责人碾压负责人运输负责人4、机械设备准备在每日施工前对各种施工机具做全面检查,将在试验段中经过考验所用的1台陕西中大集团的DT1600摊铺机(摊铺宽度3-16m)、2台德莱派克CC-522双钢轮压路机、1台英格索兰DD-110双钢轮压路机、2台卡特双钢轮压路机、1台25T胶轮压路机和1台30T胶轮压路机以及LB-3250沥青混凝土拌和站等机械设备进行认真的检查和调试,使其机械性能都处在良好状态。

AC-13C细粒式改性沥青混凝土

AC-13C细粒式改性沥青混凝土

xx高速公路第XX合同段AC-13C细粒式改性沥青混凝土上面层施工方案一、工程概况我项目经理部所承建的xx高速公路路面第四合同段,全线共长20km,起讫桩号K88+200~K108+200。

主要路面结构设计为:4cm厚AC-13C细粒式改性沥青混凝土+粘层油+8cm厚AC-20C中粒式沥青混凝土中面层+粘层油+12cm厚ATB-30沥青稳定碎石下面层+封层+透层+水泥稳定碎石基层。

我标段负责K88+200-K108+200的施工。

二、施工准备1、在经检测并经监理工程师签认合格后的喷洒过粘层油的中面层顶进行AC-13C细粒式改性沥青混凝土上面层施工作业。

2、AC-13C目标配合比AC-13C细粒式改性沥青混凝土目标配合比设计详见:AC-13C细粒式改性沥青混凝土目标配合比设计。

3、QLB-4000型沥青拌和楼AC-13C生产配合比AC-13C细粒式改性沥青混凝土QLB-4000型拌和生产配合比设计详见:AC-13C细粒式改性沥青混凝土生产配合比设计。

4、按规范要求对进场材料进行抽样检测,所采用原材料满足规范要求,原材料检验详见:原材料进场检验报告。

5、由试验人员在拌和站检测AC-13C细粒式改性沥青混凝土配合比、油石比以及毛体积密度,确认配和比符合设计。

三、施工工艺1、施工现场准备:1)、铺筑前清除粘层上的SBS浮石子和杂物等,对局部污染较严重的地方进行冲洗,重新喷洒粘层油。

2)、在与沥青面层相接触的结构物面上均匀地刷涂一层乳化沥青,以保证与结构物的相互粘接。

3)、根据施工计划前后桩号多放样10~20m,利于数据采集和剩余料的铺筑。

根据设计图正线铺筑面边框线即:离中线1.5m,13m。

位置10m整桩号进行放点或有构造物相互连接地段进行复核,采用全站仪逐桩逐点进行放样。

中面层采用平衡梁方式。

2、施工方案:1)沥青混合料的拌和:①沥青采用导热油加热,沥青温度稳定,具有一定的流动性,使沥青混合料拌和均匀,出厂温度符合要求,保证沥青能源源不断地从沥青罐输送到拌和机内。

AC13沥青混凝土上面层试验段施工方案

AC13沥青混凝土上面层试验段施工方案

S326泉王路泉头至昆仑及岭子段路面翻修工程AC-13沥青混凝土上面层试验段施工方案S326泉王路泉头至昆仑及岭子段路面翻修工程第一合同项目经理部AC-13沥青砼上面层试验段开工施工方案一、工程概况S326泉王路泉头至昆仑及岭子段路面翻修工程共分两段实施,泉头至昆仑段起点位于淄川区泉头镇S235湖南路交叉口,终点位于昆仑镇S294张博附线交叉口,路线长5.36km;岭子段起点位于岭子镇山水镇路口,终点位于S325胶王路交叉口,路线长1.101km,翻修路段全长6.461km。

AC-13沥青混凝土上面层施工路段为泉头至昆仑段(K0+000-K5+360)。

二、试验段施工段落、计划开工时间1、位置:K2+800-K3+200右幅2、计划施工时间:2012年9月10日三、试验段目的1、确定合理的机械种类、机械数量及组合方式;确定拌和站的上料速度、拌和时间、拌和温度等操作数据;确定摊铺温度、碾压顺序、碾压遍数等;确定松铺系数;验证沥青混合料生产配合比;全面检查材料及施工质量;确定施工组织及管理体系、人员、通讯联络及指挥方式。

2、证实混合料的稳定性以及拌和、摊铺、压实设备的效率、施工方法和施工组织的适应性;确定沥青混凝土的压实标准密度。

四、编制依据1、本合同段招标文件和施工图纸。

2、现行《公路沥青路面施工技术规范》3、与上级主管部门签订的相关合同文件。

4、《路网工程建设精细化管理实施意见》。

5、我公司现已投入工程的施工技术力量和机械设备。

6、我公司以往类似工程经验积累。

五、施工前期准备1、原材料准备工作(1)、沥青:本工程AC-13上面层沥青采用齐鲁石化公司生产的70#A级沥青。

经抽样试验各项指标符合JTGF40-2004规范的有关要求。

进场沥青每车取样检测三大指标(软化点、针入度、延度),试验检测合格后方可卸入沥青罐中。

(2)、粗集料:集料采用淄川磁村路泉石料厂生产的石灰岩石子,该厂规模大,生产设备好,碎石规格齐全,石料洁净、干燥、无风化、无杂质,经试验检测各项指标均符合相关文件及规范要求。

AC-13沥青砼路面试验段方案彩色讲解

AC-13沥青砼路面试验段方案彩色讲解

A C-13C改性彩色沥青砼上面层试验段施工方案一、试验目的验证预定施工方案是否可行,机械设备能否配套,质量结果是否满足设计要求,总结搜集各类技术参数,进一步完善施工方案、机械组合、操作工艺、检测手段。

同时为下一步大规模沥青砼下面层施工提供指导性数据。

二、工程概况我部承担的沥青砼路面工程全长4.847km,起点桩号为Zk0+000,终点桩号为Zk4+847。

慢车道沥青砼路面结构层分为厚4cm改性SBS AC-13C彩色沥青混凝土+厚8cmAC-25C沥青混凝土。

本次拟定在ZK0+000~ZK0+265段左侧开始彩色沥青砼上面层试验段的铺筑工作。

试验段将于11月30日开始。

厚4cmAC-13C 彩色沥青混凝土宽2m,采用整幅摊铺的施工方法,从起点开始逐渐向终点推进。

三、试验段人员及机械准备本次试验段拟投入机具如下:ABG423摊铺机一台,日本田中TAP-1500型沥青砼拌和楼1座,ZL50及ZL30装载机各1台,30T东风自卸翻斗车10辆,非接触式平衡梁1套、双钢轮(带振动)压路机2台, 6T洒水车一台,手推车2辆,煤气罐2个,铁锹20把,铁筛1幅,人工夯锤1个,竹耙子2把,平整度检测尺1把(5m),切割机1台。

人员及分工安排如下:施工总指挥:解正勇副总指挥:李立柱施工现场负责人:周绍平施工现场技术负责人:马宁、傅真谛测量负责人:任北京、高雨龙试验员:时剑飞、王玉坤(后场):时泽民(前场)运输车辆及机械调度指挥:胡胜海摊铺机操作手:2名碾压操作人员:6人传感器控制2人、筛料及补料6人、指挥运输车辆倒料1人。

控制室操作负责人:周钊汉拌和楼现场负责人:朱传培拌和楼操作手2人刷油工1人、电工2人、修理工2人、辅工3人沥青拌和楼是沥青砼路面施工的主要机械设备,要求各部性能随时处于良好状态,拌和站人员应严格遵守操作规程,服从管理,听从指挥,确保生产的混合料满足质量要求,同时按分工职责坚守工作岗位,互相配合,积极协调,并注意以下几点:1、操作室要严格按照试验室下达的配合比通知单进行生产拌料,不得随意调整配合比,如需调整,必须经项目总工及监理工程师同意后,方可进行。

AC-13改性沥青混凝土表面层试验段施工方案

AC-13改性沥青混凝土表面层试验段施工方案

江西省金溪至抚州高速公路建设项目P1合同段(K0+720-K19+000)AC-13改性沥青混凝土表面层试验段施工方案山东省公路建设(集团)有限公司金溪至抚州高速公路P1标段项目经理部AC-13改性沥青混凝土表面层试验段施工方案一、工程概述由我山东省公路建设(集团)有限公司承建的金抚高速P1合同段,起讫桩号K0+720-K19+000,主线全长18.280Km,总工期20个月,设金溪枢纽互通、琅琚互通、琅琚收费站,包括路面工程、路基排水工程、安全设施、绿化环保设施等。

依据设计图纸在中粒式沥青砼下面层之上施工完毕改性乳化沥青粘层后施工AC-13改性沥青混凝土表面层。

我部拟在K3+700—K4+000左幅进行表面层的试铺工作,试验路段长度为300米,表面层设计厚度4.0cm,主线半幅正常路段设计宽度为11.25m。

试验段计划铺筑时间:2015年5月22日。

二、编制依据1、《公路沥青路面施工技术规范》(JTG F40-2004)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《江西省高速公路项目标准化管理指南(规范化施工标准)》4、《金抚高速公路路面工程质量管理办法》(赣高速金抚办字〔2014〕34号)三、试验段铺筑目的1、验证沥青混合料的生产配合比设计,确定大面积施工的沥青混合料配合比。

2、通过试验段施工确定合理的施工机械型号、数量、组合方式、最佳工艺流程和生产效率。

3、通过试拌确定拌和机的上料速度、拌和时间、拌和温度、沥青和集料变化与波动的调控手段等。

4、通过试铺确定混合料的摊铺温度、摊铺速度、松铺系数、初步振捣夯实的方法、自动找平方式等施工工艺,避免或减少离析的措施。

5、通过碾压确定适应的压路机类型和数量、压路机组合方式、碾压温度、碾压速度和碾压遍数等施工工艺以及横向施工缝的处理方式。

6、确定压实标准密度。

7、全面检查材料及施工质量。

8、确定施工组织及管理体系、人员机械的协调方式等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

.省金溪至抚州高速公路建设项目P1合同段(K0+720-K19+000)AC-13改性沥青混凝土表面层试验段施工案省公路建设(集团)金溪至抚州高速公路P1标段项目经理部AC-13改性沥青混凝土表面层试验段施工案一、工程概述由我省公路建设(集团)承建的金抚高速P1合同段,起讫桩号K0+720-K19+000,主线全长18.280Km,总工期20个月,设金溪枢纽互通、琅琚互通、琅琚收费站,包括路面工程、路基排水工程、安全设施、绿化环保设施等。

依据设计图纸在中粒式沥青砼下面层之上施工完毕改性乳化沥青粘层后施工AC-13改性沥青混凝土表面层。

我部拟在K3+700—K4+000左幅进行表面层的试铺工作,试验路段长度为300米,表面层设计厚度4.0cm,主线半幅正常路段设计宽度为11.25m。

试验段计划铺筑时间:2015年5月22日。

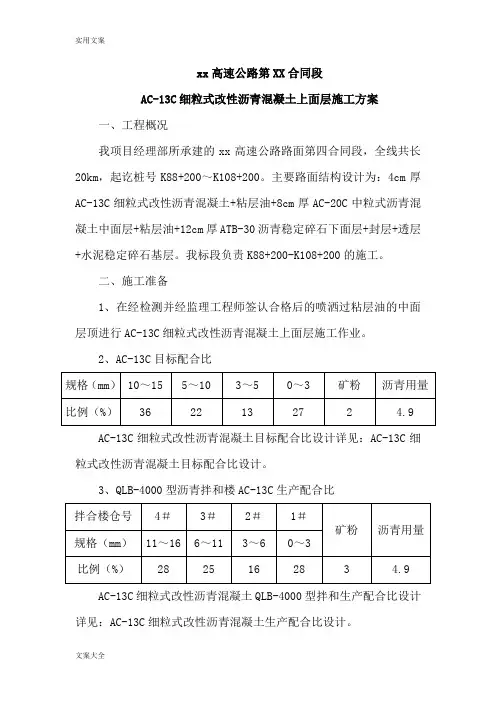

二、编制依据1、《公路沥青路面施工技术规》(JTG F40-2004)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《省高速公路项目标准化管理指南(规化施工标准)》4、《金抚高速公路路面工程质量管理办法》(赣高速金抚办字〔2014〕34号)三、试验段铺筑目的1、验证沥青混合料的生产配合比设计,确定大面积施工的沥青混合料配合比。

2、通过试验段施工确定合理的施工机械型号、数量、组合式、最佳工艺流程和生产效率。

3、通过试拌确定拌和机的上料速度、拌和时间、拌和温度、沥青和集料变化与波动的调控手段等。

4、通过试铺确定混合料的摊铺温度、摊铺速度、松铺系数、初步振捣夯实的法、自动找平式等施工工艺,避免或减少离析的措施。

5、通过碾压确定适应的压路机类型和数量、压路机组合式、碾压温度、碾压速度和碾压遍数等施工工艺以及横向施工缝的处理式。

6、确定压实标准密度。

7、全面检查材料及施工质量。

8、确定施工组织及管理体系、人员机械的协调式等。

四、施工参数1、AC-13改性沥青混凝土表面层,压实厚度为4.0cm,暂定松铺系数1.25、松铺厚度5.0cm,主线正常路段路面宽度为11.25m。

2、现场压实度不小于试验室标准密度的98%,空隙率为4~6%;3、AC-13细粒式改性沥青混凝土表面层目标配合比及生产配合比如下表:目标配合比表1、AC-13改性沥青混凝土表面层试验段所用混合料采用西姆4000型拌和楼拌合,自卸车运输,一台摊铺机全断面摊铺,双钢轮压路机和胶轮压路机组合碾压的施工工艺,施工过程采用电子平衡梁进行厚度及平整度的控制。

2、本次试验段施工分别采用不同的碾压工艺,通过试验段检验后确定AC-13改性沥青混凝土表面层的碾压工艺及参数。

六、施工准备1、在经检测并经监理工程师签认合格后的喷洒过粘层油的下面层顶进行AC-13细粒式改性沥青混凝土表面层施工作业。

2、按规要求对进场材料进行抽样检测,所采用原材料质量符合规要求,经试验室自检及监理认可,质量和数量满足本次试验段需求。

3、由试验人员在拌和站检测沥青混合料配合比、油比以及毛体积密度,确认配合比符合设计。

4、设备已全面进行了检查,并经调试证明运转状况良好,各种所需设备齐全。

5、组织技术人员对设计图纸、施工规及试验段施工要点进行认真学习,并对所有参加施工人员进行技术交底。

七、主要施工机械及人员1、机械设备投入2、人员投入1、原材料准备(1)粗、细集料:由南城巨力料场生产的集料,坚硬、洁净、无风化、无杂质。

(2)矿粉:由我部自行生产,采用洁净的5mm以上灰岩经磨细得到的矿粉,禁使用拌合机回收粉尘。

(4)沥青:由中国化炼油销售生产的SBS改性沥青(PG70级),沥青到货后和使用前分批次取样检验,确认各项性能指标符合要求后使用。

2、混合料的拌和(1)按监理工程师批准的混合料配合比,进料速度、拌和时间先行试拌,并调整到符合要求后,才投入正常拌和,试拌的混合料废弃。

(2)沥青采用导热油加热,沥青温度稳定,具有一定的流动性,使沥青混合料拌和均匀,出厂温度符合要求,保证沥青能源源不断地从沥青罐输送到拌和机;集料铲运向与流动向垂直,保证铲运材料均匀,避免集料离析;集料加热温度要达到使沥青混合料出厂温度满足要求。

集料在送进拌锅时的含水量不应超过1%。

烤干用的火焰调节适当,以免烤焦和熏黑集料。

拌和时,每种规格的材料的加热温度、成品混合料的出厂温度、混合料运输到场温度相关控制见下表:查,每出厂一车混合料都要对其出厂温度、外观情况进行检查,不合格料不准出厂。

(4)每盘料的生产期不少于50S(其中干拌时间大于10S)。

(5)拌和后的混合料均匀一致,无花白、无粗细料离析和结团成块现象,所有过度加热或已经炭化、起泡和含水的混合料都废弃处理。

(6)在拌和过程中,拌和楼操作手必须格按操作规程进行操作,控制室使用的几种矿料和沥青的用量必须格按试验室确定的配合比数据进行控制,不得随意更改。

3、混合料运输(1)采用30t以上自卸汽车运输,运输车在运料之前都必须将货箱清理干净,不得有任杂质,货箱后门必须关闭密,不得漏料;车轮上如有泥土,必须冲洗干净。

为便于卸料及防止混合料粘到车底,在沥青混合料运输车的车厢底板和侧板上涂一薄层油水混合液(洗洁剂:植物油:水=1:4:5),并排除可见游离余液。

(2)从拌和楼向运料车放料时,分三次放料,运输车分前、后、中的移动车辆,沥青混合料分成三个料堆,以减少离析。

混合料运输车的运量较拌和能力和摊铺能力有所富余,施工过程中摊铺机前保证有5台以上等待卸料的运料车。

(3)任情况下,运料车在运输过程中采取覆盖措施,以防表面混合料降温结成硬壳,防雨篷布要全面包裹覆盖车厢顶面,真正做到下雨不会有水进入车厢,真正起到保温、防雨、防污染的作用。

(4)混合料运至摊铺现场后凭运料单接收,并检查到场温度不得低于165℃。

连续摊铺时,运料车在摊铺机前10~30cm处停住,不得撞击摊铺机。

卸料过程中运料车挂空档,靠摊铺机推动前进。

4、混合料摊铺(1)在摊铺改性沥青混凝土时,采用一台配有电子调平系统的摊铺机全断面摊铺,平整度通过非接触式电子平衡梁进行控制,对外形不规则、空间受到限制等摊铺机无法工作的地,采用人工铺筑混合料。

(2)在摊铺前,摊铺机熨平板预热温度不得低于100℃,根据气温情况在摊铺施工前20分钟开始加热,气温较低时可适当提前。

(3)摊铺机以均匀的速度行驶,其摊铺速度在4—6m/min。

必须连续缓慢均匀地摊铺,不得随意变换速度或中途停顿,以提高平整度和减少离析。

(4)螺旋布料器在布料时控制布料速度,并调整进料口的高度,使混合料保持在布料器高度的2/3处,减轻混合料的离析现象。

(5)摊铺过程中随时检查其宽度、厚度、平整度、路拱及摊铺温度,对不合格之处及时进行调整。

正常施工时摊铺温度不低于160℃;当气温低于10℃时不允进行摊铺作业。

(6)摊铺后,对于有缺陷之处,人工进行局部修整,特别对于局部离析的地,要及时将其清除或补以新的沥青混合料。

格控制摊铺后的平整度,并对平整度达不到要求的地进行人工修整,直至其合格为止。

(7)在开始摊铺时摊铺机前保证有5台料车,为了减少离析以及因温度过低造成的拖痕,应从第4、或第5台料车开始铺筑。

(8)格控制各施工阶段温度应符合下表要求。

5(1)碾压式试验段压路机为一台胶轮、三台双钢轮,碾压组合按以下案进行:压、高频、低幅”原则。

(1)初压碾压时由低处向高处碾压,相邻碾压带满幅碾压,碾压式一初压采用一台SAKAI双钢轮压路机和两台德玛格624双钢轮压路机各碾压1遍,共3遍;碾压式二初压采用1台工胶轮压路机碾压1遍,共1遍。

(2)复压初压结束后,用双钢轮压路机紧跟而上,相邻碾压带重叠1/3轮宽,碾压式一采用一台SAKAI双钢轮压路机和两台德玛格624双钢轮压路机各碾压1遍,共3遍;碾压式二采用一台SAKAI双钢轮压路机和两台德玛格624双钢轮压路机各碾压2遍,共6遍。

(3)终压复压结束后紧跟终压,两种碾压式的终压均采用一台SAKAI双钢轮压路机静压2遍,达到消除轮迹的目的,碾压终了表面温度不低于90℃。

(2)碾压要求A、初压a、初压紧跟摊铺机后在较高温度下碾压,并保持较短的初压区长度,以尽快使表面压实,减少热量散失,并不得产生推移、发裂等现象。

b、压路机应从外侧向中心碾压,在超高路段则由低向高处碾压,碾压时应将驱动轮面向摊铺机,碾压路线及碾压向不应突然改变而导致混合料产生推移。

压路机起动、停止必须减速缓慢进行。

相邻碾压带应重叠1/3~1/2轮宽,压完全幅为一遍。

有路缘的一边,应紧靠路缘碾压。

无支挡的一侧,压路机的外侧轮伸出边缘10cm以上碾压。

B、复压复压应紧接在初压后进行,不得随意停顿,采用双钢轮压路机振动碾压时,振动频率宜为35-50Hz,振幅宜为0.3-0.8mm,相邻碾压带重叠宽度为10-20cm。

C、终压a、终压应紧接在复压后进行,终压后的温度应不低于90℃的要求。

b、终压的碾压遍数不宜少于2遍,以消除轮迹为准。

D、接缝的碾压对于横向施工接缝,应先采用德玛格624双钢轮压路机进行45/135度斜角错轮向两侧碾压。

将横向接缝处新铺筑的混合料向路缘带或路肩区域进行推压,碾压轨迹呈倒八字形,当其接近原先已压实路面高度时停止斜向碾压,采用平行于路面中心线的向碾压,将斜向轮迹消除。

碾压时注意斜向碾压完成时,新铺筑路面应略高于原先路面,以保证双钢轮压路机终压后,不会低于原先压实路面。

6、取样和试验(1)每天取沥青样品进行针入度、软化点试验,每三天做一次延度试验,每天开始生产时和生产中间各做一次沥青含蜡量试验。

(2)沥青混合料按JTGE20-2011《公路工程沥青及沥青混合料试验规程》的法取样,以测定矿料级配、沥青用量和制作马歇尔试件等,混合料的试样每天进行2次取样试验。

(3)从铺筑试验段开始,前6天每天生产前先从各个热料仓分别取品进行筛分试验并做好记录,如同一仓中颗粒组成有明显变化,则须重做配比设计。

(4)路面碾压完成后按JTGE60-2008《公路路基路面现场测试规程》要求的法,用钻芯取样机钻取样,施工时格控制碾压遍数和摊铺厚度,以保证压实度和厚度符合设计要求;用八轮平整度仪和微机打印的式检测新施工路段的平整度,格控制表面层的平整度满足设计要求。

7、接缝的处理(1)采用垂直的平接缝,平接缝做到紧密粘接,充分压实,连接平顺。

(2)接缝处摊铺层施工结束后用6m的直尺检查平整度,不符合要求者趁混合料尚未冷却立即处理。

8、质量控制(1)格执行“三级报检”制度。

即“工地技术人员自检→质检工程师抽检→监理工程师验收”的报检工序。

层层落实责任制,恪尽职守,谁负责谁签字。

(2)执行技术质量交底制度,在分项工程开工前,项目部组织施工人员进行施工图纸、技术案的学习,列出关键工程的施工点和技术要求并逐级交底。

相关文档
最新文档
