西峡县2013年补充耕地监理规划
高标准基本农田项目监理规划

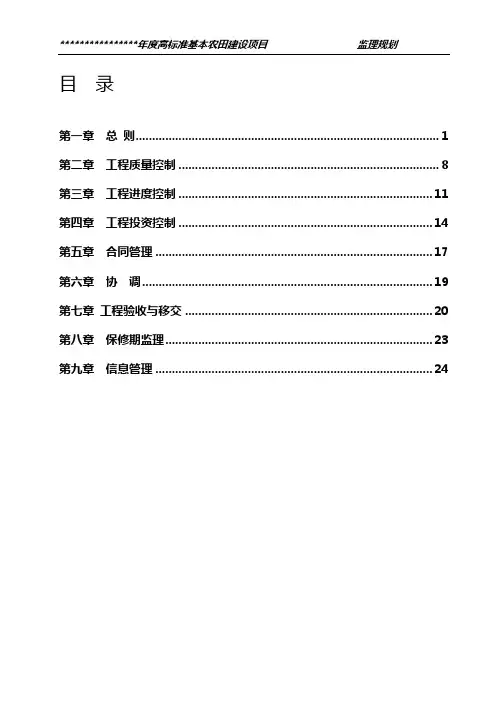

目录第一章总则 (1)第二章工程质量控制 (8)第三章工程进度控制 (11)第四章工程投资控制 (14)第五章合同管理 (17)第六章协调 (19)第七章工程验收与移交 (20)第八章保修期监理 (23)第九章信息管理 (24)第一章总则根据*************镇人民政府与我公司签订的委托监理合同确定的监理范围,为便于监理工作的规范化、标准化,便于有序的开展监理工作,依据国家和行业有关工程建设的政策法规;水利工程建设方面的规范、标准;设计文件和建设方与承建方签订的工程建设施工承包合同内容,并根据该项目的特点编制本规划。
1.1工程基本概况1.1.1工程名称: *************镇2013年度高标准基本农田建设项目;1.1.2工程地点: *************镇;1.1.3工程建设内容:高标准农田建设范围***亩。
主要建设内容为:渠道3条,总长5443米,其中***沟长3850米,***沟长1100米,***村排水渠长493米;泥结碎石路面机耕路5条,总长2855米,其中***渠道上机耕路长782米,***渠道下机耕路长650米,***机耕路长500米,***村机耕路长430米***村机耕路长493米。
工程预算总造价为********** 元。
1.2工程项目主要目标1.2.1工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同约定、经批准的设计文件及相应的施工技术规范要求。
在保证合格的基础上争创优良工程。
1.2.2工期目标: 按照施工合同约定。
1.2.3 投资目标: *************镇2013年度高标准基本农田建设项目财政审核预算总投资为***元,施工中标价为:*** 元,投资总目标以批准的概算总投资为控制额,不能突破概算。
1.3 监理工程范围按照监理合同对施工合同中所有的工程项目进行质量、进度、投资全面控制和合同、信息、安全管理。
XX县土地整理项目监理规划
丹寨县兴仁镇土地整理项目监理规划编制人:罗国君审定人:李柏林编制日期: 2013年3月湖南金顺公路工程监理咨询有限公司目录1 工程项目基本概况1.1 工程名称1.2 工程性质1.3 工程地点1.4 工程建设规模和内容1.5 工程项目总投资及组成1.6 计划工期2 工程项目主要目标2.1 监理工作目标2.2 进度控制目标2.3 质量控制目标2.4 投资控制目标2.5 安全生产和文明施工监理控制目标3 工程项目组织4 监理工作范围和服务内容4.1 监理工作范围4.2 监理服务内容5 监理主要依据6 监理组织及岗位职责6.1 监理组织6.2 岗位职责7 监理工作基本程序8 监理工作主要方法和措施8.1 监理工作的主要方法8.2 质量控制措施8.3 进度控制措施8.4 投资控制措施8.5 安全文明施工控制方法措施8.6 合同管理方法措施8.7 信息管理方法措施8.8 组织协调方法措施9 监理人员守则和工作制度9.1 监理人员守则9.2 监理工作主要制度10 监理设施1 工程项目基本概况1.1 工程名称贵州省丹寨县兴仁镇土地整理项目。
1.2 工程性质土地整理项目。
1.3 工程地点项目区位于丹寨县兴仁镇,地理位臵处于东经107°46′12″-107°50′49″,北纬26°15′14″-26°19′57″之间。
涉及兴仁镇白头新寨村、城江村、城望村、点烈村、甲脚村、烧茶村、兴仁村、夭坝村和早开村共9个村。
1.4 工程建设规模和内容丹寨县兴仁镇土地整理项目共分为五个标段。
涉及土地平整工程、农田水利工程、道路工程等。
造价人才网项目涉及9个村,土地面积2114.17公顷,合3.31万亩,建设规模1030.71公顷。
1.5 工程项目总投资及组成项目总投资3681.77万元,贵州省财政投资。
1.6 计划工期计划工期为:二年2 工程项目主要目标2.1 监理工作目标信守合同,业主满意。
河南省2013年中央财政统筹从土地出让收益中计提的农田水利建设资金项目竞争立项情况公告

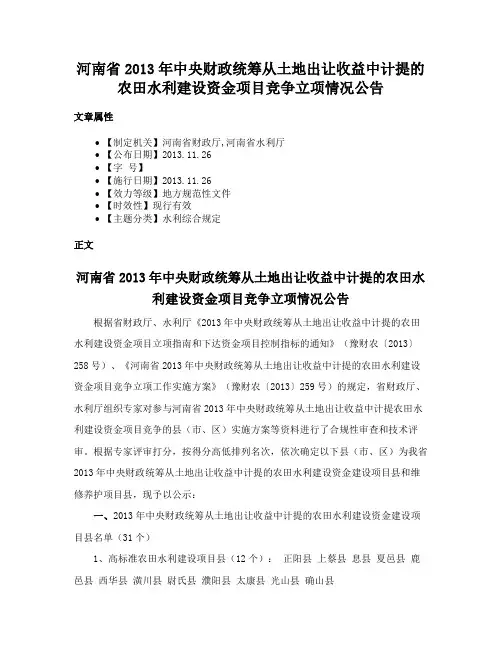

河南省2013年中央财政统筹从土地出让收益中计提的农田水利建设资金项目竞争立项情况公告文章属性•【制定机关】河南省财政厅,河南省水利厅•【公布日期】2013.11.26•【字号】•【施行日期】2013.11.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文河南省2013年中央财政统筹从土地出让收益中计提的农田水利建设资金项目竞争立项情况公告根据省财政厅、水利厅《2013年中央财政统筹从土地出让收益中计提的农田水利建设资金项目立项指南和下达资金项目控制指标的通知》(豫财农〔2013〕258号)、《河南省2013年中央财政统筹从土地出让收益中计提的农田水利建设资金项目竞争立项工作实施方案》(豫财农〔2013〕259号)的规定,省财政厅、水利厅组织专家对参与河南省2013年中央财政统筹从土地出让收益中计提农田水利建设资金项目竞争的县(市、区)实施方案等资料进行了合规性审查和技术评审。
根据专家评审打分,按得分高低排列名次,依次确定以下县(市、区)为我省2013年中央财政统筹从土地出让收益中计提的农田水利建设资金建设项目县和维修养护项目县,现予以公示:一、2013年中央财政统筹从土地出让收益中计提的农田水利建设资金建设项目县名单(31个)1、高标准农田水利建设项目县(12个):正阳县上蔡县息县夏邑县鹿邑县西华县潢川县尉氏县濮阳县太康县光山县确山县2、高效节水灌溉项目县(14个):许昌县民权县鄢陵县郸城县淅川县长垣县封丘县邓州市郏县梁园区郾城区安阳县卫辉市洛宁县3、农村河塘清淤整治项目县(5个):罗山县平舆县泌阳县西峡县平桥区二、2013年中央财政统筹从土地出让收益中计提的农田水利建设资金维修养护项目县(9个):兰考县固始县滑县项城市新蔡县温县唐河县宜阳县范县三、公示时间2013年11月26日至11月28日联系方式:省财政厅农业处电话:*************省水利厅财务处电话:*************河南省财政厅河南省水利厅2013年11月26日。
土地开发复垦补充耕地项目(旱地改水田土地整治项目)工作
土地开发复垦补充耕地项目(旱地改水田土地整治项目)工作实施方案为加快推进我县土地开发补充耕地和“旱改水”工作,进一步落实耕地“占一补一、先补后占、占优补优、占水田补水田”制度,有效缓解我县耕地占补平衡压力。
根据XX省人民政府办公厅《XX省人民政府办公厅转发省国土资源厅关于进一步加强和改进土地开发复垦补充耕地工作意见的通知》(X府厅发〔20XX〕384号)、省国土资源厅《关于通过采取旱地改水田措施落实“占优补优、占水田补水田”的工作意见》等有关文件精神,结合我县实际,特制定本方案。
一、主要工作任务积极做好经有关部门实地踏勘,符合省国土资源厅对土地开发复垦补充耕地项目和旱地改造为水田土地整治项目立项要求,且经省市国土资源部门批准立项或县人民政府批准立项(项目规模在60亩以下)的土地开发补充耕地项目和旱地改造水田土地整治项目的实施验收和后期管护等工作。
二、组织实施机构为确保项目的顺利实施,成立XX县土地开发复垦补充耕地和“旱改水”项目工作领导小组,由县政府分管领导为组长,县国土、发改、财政、审计、农业、林业、水利等七个部门和涉及项目地块的乡镇政府为成员单位,负责协调解决项目申报、实施及验收过程中的重大问题。
由县国土资源局和各乡镇政府具体组织实施管理。
三、成员单位的职责和分工县国土资源局:负责组织项目踏勘、立项审查、规划设计变更报审、项目资金管理拨付、工程招投标、工程施工管理、土壤肥力检测、组织工程验收、报部备案等工作。
县发改委:负责项目招标核准及工程监管工作。
县财政局:负责项目资金的筹集、拨付、监管等工作。
县审计局:负责项目竣工验收的审计工作。
县农业局:负责配合项目踏勘、新增耕地土壤肥力检测,协助当地政府做好项目区的土地权属调查登记调整等工作。
县林业局:负责配合项目踏勘及涉及林地的有关工作。
县水利局:负责配合项目踏勘,涉及水源及水土保持的有关工作。
乡镇人民政府:乡镇人民政府为项目法人,负责做好各自项目区内群众的宣传发动、土地权属调查登记调整、相关的纠纷调解、项目立项申报、工程招投标、工程施工管理、验收申报、相关资料收集以及落实耕作主体等工作。
补充耕地储备项目施工设计方案规划
WORD资料下载可编辑补充耕地储备项目施工组织设计规划目录1 工程概况和特点 (5)1.1 工程简述 (5)1.2 工程性质及特点 (5)1.3 工程规模 (5)1.4 工期要求 (6)1.5 工程涉及的主要单位 (6)2 施工现场组织机构 (6)2.1 施工现场组织机构 (6)2.2 施工现场组织原则 (7)2.3 项目管理机构人员及部门职责 (8)3 施工现场平面布置 (12)3.1 施工现场总体平面布置 (12)3.2 施工现场临时用电、临时用水总体布置 (12)3.3 施工现场消防总体布置 (12)4 施工方案 (12)4.1 施工技术和资料准备 (12)4.2 材料准备 (13)4.3 施工机具准备 (14)4.4 施工力量配置 (14)4.5 施工工序总体安排 (14)4.6 主要工序和特殊工序的施工方法 (14)4.6.1 测量定位 (14)4.6.2 土方工程 (15)4.6.3 三七灰土垫层施工 (15)4.6.4 模板工程 (17)4.6.5 混凝土路面 (18)4.6.6 砌筑工程 (24)4.6.7 成品保护措施 (26)4.6.8 素土夯实路肩 (27)4.6.9 涵管施工 (28)4.7 工程成本的控制措施 (30)5 工期及施工进度计划 (32)5.1 工期规划 (32)5.2 施工进度 (32)5.3 工程综合进度保证措施 (32)5.4 主要施工设备及材料供应计划 (33)6 质量管理目标、质量保证体系及技术组织措施 (33)6.1 质量目标、管理组织机构及职责 (33)6.2 质量管理措施 (33)6.3 质量体系及管理方针 (34)6.4 质量管理及检验的标准 (35)6.5 质量保证技术措施 (36)7 安全管理 (37)7.1 安全目标承诺 (37)7.2 安全管理组织机构 (38)7.3 安全管理主要职责 (39)7.4 安全管理制度及方法 (39)7.5 安全组织技术措施 (43)7.6 重要施工方案及特殊施工工序的安全过程控制 (44)8环境保护及安全文明施工 (47)8.1 文明施工和环境保护目标 (47)8.2 环境因素分析及控制措施 (48)8.3 加强施工管理、严格保护环境 (49)8.4 安全文明施工实施方案 (49)8.5 文明施工考核、管理方法 (51)9 计划、统计与信息管理 (52)9.1 计划、统计报表的编制与递交 (52)9.2 信息管理 (52)1、工程概况和特点1.1 工程简述本工程位于某县官渡镇区域,项目区建设规模716.19公顷,项目区分为片Ⅰ和片Ⅱ。
补充耕地施工组织设计55页
目录第一章编制依据第二章工程概况第三章设备、人员动员周期和设备、人员、材料运到施工现场的方法第四章企业现场项目管理机构设置及岗位职责第六章确保工程质量的技术组织措施第七章确保安全施工的技术组织措施第八章确保文明施工的技术组织措施第九章确保报价完成工程建设的技术和管理措施第十章施工进度计划安排及保证措施第十一章雨季施工的技术组织措施第十二章确保文明施工和环境保护措施附表一劳动力计划表附表二施工机械设备计划用表第一章编制依据1、根据***县***年第一批补充耕地储备项目招标文件及土地整理项目设计图。
2、本工程招标会议精神、招标文件等。
3、国家现行的基本建设法令、规范、规程等强制性标准。
4、我公司的质量体系文件,《质量保证手册》、《程序文件》、《支持性文件》和《工艺标准》等。
5、现场踏勘情况记录。
第二章工程概况一、工程概况本工程为***县***年第一批补充耕地储备项目一标段综合施工标(***乡***片),规模36公顷,投资:3528432元。
工程位于***县***、***乡、***乡6个行政村境内。
主要建设内容:土地平整工程、农田水利工程、田间道路工程、其他工程。
第三章设备、人员动员周期和设备、人员、材料运到施工现场的方法如果本投标人中标,在接到业主中标通知书,并签订合同后,3天内即可调遣有关人员进场,着手落实驻地的生产生活临时设施和电力、电信的安装等。
同时进行路线复测及各有关材料的取样试验,报工程师批准后签署有关材料的购货合同,以及编制实施性施工组织设计。
施工前期的准备工作有重点地展开,争取在进场后7天内将先期工程所需的设备、人员和材料调入施工现场,等待工程师的开工令,使工程尽快进入施工阶段。
根据工程进展情况,我们将及时进行人员、设备的调整和补充,以保证工程的进度和质量。
本投标人投入该项目所需的设备和人员,现主要集中在南阳,拟通过公路抵达施工现场或驻地,材料亦通过公路运输到现场。
第四章企业现场项目管理机构设置及岗位职责一、现场组织机构我们以确保工程质量和工程进度为前提,组织一支技术力量雄厚,技术水平过硬;施工经验丰富的工程施工队伍,成立本合同段施工项目经理部。
高标准基本农田整治项目监理规划及细则
目录1 工程项目概况 (1)2工程项目主要内容及目标 (6)3 工程项目组织 (7)4 监理工程范围和内容 (7)5 监理主要依据 (9)6监理组织 (9)7监理工作基本程序 (13)8监理工作主要方法和措施 (20)9监理人员守则和工作制度 (72)10监理设施 (78)1 工程项目概况1.1项目名称甘肃省陇西县权家湾乡桌儿岔高标准基本农田整治项目,根据国家对土地开发整理重点项目的具体要求,确定该项目类型为重点项目。
1.2项目性质按照国土资源部的有关要求将该项目性质定为基本农田整理。
1.3建设地点项目区位于陇西县权家湾乡桌儿岔村,介于北纬35°08′20″-35°09′15″之间,东经104°48′05″-104°49′02″之间,东至桌儿岔村庄,西至大沟,南至旋峁顶,北至背后河湾。
1.4自然条件该项目区位于陇西县权家湾乡桌儿岔村。
项目区耕作条件落后,现状耕地都是坡耕地,地下水资源匮乏,人畜饮水靠天然降水。
由于自然条件恶劣,农业发展受到很大的影响,农民生活相对比较贫困,经济条件比较落后。
1.4.1地形地貌陇西县位于甘肃省东南部,定西地区中部,渭河上游,东西宽52km,南北长46km,总面积2408km2。
地形西北高、东南低,海拔1612-2778m,构成南山、城川、北山三块条状狭长地带,北山为黄土梁峁沟壑区,城川为渭河河谷平原,南山为中低丘陵。
项目区位于陇西县权家湾乡桌儿岔村,境内地貌由山坡旱地、荒草地、农村道路、田坎等基本单元构成,地形总趋势是呈南一北走向山梁夹沟道路的黄土梁峁沟壑地貌。
1.4.2气候项目区属于中温带内陆性季风气候,气候温热,处青藏高原外围相对少雨带。
干旱威胁较大,光、热、水四季匹配不均,以夏季最优,且相对集中。
根据气象部门提供的降水变化情况:多年平均降水量为390mm。
年蒸发量多年平均为1440.7mm,大于降水量3.2倍,故气候干燥。
江苏省农业委员会、江苏省国土资源厅关于印发江苏省补充耕地质量评定规范的通知-苏农业[2013]30号
江苏省农业委员会、江苏省国土资源厅关于印发江苏省补充耕地质量评定规范的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 江苏省农业委员会、江苏省国土资源厅关于印发江苏省补充耕地质量评定规范的通知(苏农业〔2013〕30号)各市、县(市、区)农委(农林局、农业局)、国土资源局:为了规范补充耕地质量评定工作,加强补充耕地质量建设与管理,提高补充耕地质量,根据《江苏省耕地质量管理条例》的有关规定,特制定《江苏省补充耕地质量评定规范》,现印发给你们,请遵照执行。
江苏省农业委员会江苏省国土资源厅2013年12月24日江苏省补充耕地质量评定规范第一条为了规范补充耕地质量评定程序和方法,加强补充耕地质量建设与管理,提高补充耕地质量,根据《江苏省耕地质量管理条例》等法律法规的规定,制定本规范。
第二条本规范所称补充耕地质量评定是指对补充耕地农业生产条件符合性、耕地质量等进行综合评价,形成补充耕地质量评定意见的行为。
第三条本规范适用于按占补平衡原则实施的土地开发、土地整理、土地复垦等补充耕地项目验收前进行的耕地质量评定。
补充耕地质量评定是开展补充耕地验收的重要环节。
其他涉及耕地质量建设的工程项目竣工后耕地质量评定,参照本规范执行。
第四条省农业委员会负责全省补充耕地质量评定管理工作,其所属的江苏省耕地质量保护站(以下简称省耕保站)负责日常工作。
市、县(市、区)农业行政主管部门按照本规范,开展本辖区内补充耕地质量评定工作,其所属耕地质量(土壤肥料)工作机构承担具体工作。
第五条省耕保站负责建立和管理补充耕地质量验收评定专家库。
专家应从多年从事土壤肥料技术推广、管理、科研教学人员中遴选,入选技术专家原则上应具备副高以上职称。
河南省国土资源厅办公室关于贯彻执行河南省补充耕地指标和补划基本农田指标交易管理办法(试行)的通知
河南省国土资源厅办公室关于贯彻执行河南省补充耕地指标和补划基本农田指标交易管理办法(试行)的通知文章属性•【制定机关】河南省国土资源厅•【公布日期】2013.01.31•【字号】豫国土资办发[2013]8号•【施行日期】2013.01.31•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水土保持正文河南省国土资源厅办公室关于贯彻执行河南省补充耕地指标和补划基本农田指标交易管理办法(试行)的通知(豫国土资办发〔2013〕8号)各省辖市国土资源局,各省直管试点县(市)国土资源局:为规范补充耕地指标、补划基本农田指标交易行为,省国土资源厅、省财政厅下发了《河南省国土资源厅河南省财政厅关于印发河南省补充耕地指标和补划基本农田指标交易管理办法(试行)的通知》(豫国土资发〔2012〕134号)。
今后,各地跨省辖市易地补充耕地和补划基本农田不得再自行协商确定,必须经过交易机构进行公开交易。
现就有关事项通知如下:一、申请出让方应向省矿业权交易中心提交出让指标的请示并抄送省厅,加盖省辖市、省直管试点县(市)国土资源局公章。
拟出让补充耕地指标的,应在请示文中注明交易指标的面积、土地整治项目编号等;拟出让补划基本农田指标的,应在请示文中注明出让的面积,并附基本农田补划现状图(注明图幅、图斑)和勘测定界图。
二、申请受让方应向省矿业权交易中心提交申请受让指标请示并加盖公章,请示文中注明拟购买补充耕地指标或补划基本农田指标数量及使用方向。
三、2013年1月15日前签订且补充耕地指标未使用完的,请于2月6日前将易地补充耕地报省厅备案。
2009年1月1日至2013年1月15日期间签订补划基本农田协议的,也要在2月6日前报备。
过期未备案,按新规定办理。
四、省矿业权交易中心根据易地补充耕地和补划基本农田交易申请的具体情况,按照国家有关规定及有关交易规则组织指标交易活动。
省矿业权交易中心地址:郑州市金水东路18号省国土资源厅服务楼209、210房间邮编:450016联系人及电话:张红亮*************2013年1月31日。
补充耕地储备项目可行性研究报告
目录1综合说明 (3)1.1项目概述 (3)2项目背景 (4)2. 1项目区所在地区简况 (4)2.3.2 土地开发法规文件 (8)2.3.3 土地开发整理复垦整理行业标准、规范 (8)2.3.5相关政策 (9)2.3.6相关资料 (9)3项目区概况 (10)3.1.4植被 (11)4项目分析 (14)4.1.3其他规划 (15)4.2土地利用限制因素 (15)5项目规划方案 (19)6项目建设内容 (23)7土地权属调整 (31)7.2.2调整的内容 (32)7.2.3调整的原则 (32)7.2.4调整的依据和程序 (32)7.2.5调整的措施和方法 (33)8施工组织方案 (33)9项目组织实施管理 (40)9.1.1组织机构 (40)10投资估算 (44)10.1投资估算依据 (44)11效益分析 (46)11.1社会效益分析 (46)11.2生态效益 (46)11.3经济效益 (47)12结论与建议 (47)13附件 (48)1综合说明1.1项目概述XX县2013年第一批补充耕地储备项目为地方投资的土地开发重点项目。
项目区位于河南省南阳市的东北部,XX县境内。
此次共涉及到六个行政村:独树镇朱沟村,四里店乡贾盘村、黄土岭村、干沟村、前坪村,柳河乡东坪村。
项目区总规模296.28公顷,新增耕地261.04公顷,新增耕地率为87.58%。
其中独树镇规模为16.64公顷,四里店乡规模为153.85公顷,柳河乡规模为125.79公顷。
项目区所在地的地貌类型主要是丘陵,所在土地均为集体所有制土地,开发完成后新增耕地面积为261.04公顷,其中独树镇新增耕地面积为14.96公顷,四里店乡新增耕地面积为136.11公顷,柳河乡新增耕地面积为109.97公顷。
1.2项目建设内容和投资XX县2013年第一批补充耕地储备项目包括土地平整、农田水利工程、道路工程和其他工程四大工程。
土地平整工程是田坎修筑、田坡修筑、内部挖方、土地深翻。
福建省人民政府办公厅关于下达2013年补充耕地和高标准基本农田建设任务的通知
福建省人民政府办公厅关于下达2013年补充耕地和高标准基本农田建设任务的通知
文章属性
•【制定机关】福建省人民政府
•【公布日期】2012.12.12
•【字号】闽政办[2012]206号
•【施行日期】2012.12.12
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】水土保持
正文
福建省人民政府办公厅关于下达2013年补充耕地和高标准基
本农田建设任务的通知
(闽政办〔2012〕206号)
各设区市人民政府,平潭综合实验区管委会:
为切实落实国土资源工作和耕地保护政府目标责任制,确保完成耕地占补平衡任务,经省政府研究同意,现下达2013年度各地补充耕地和高标准基本农田建设任务。
各设区市人民政府和平潭综合实验区管委会要切实增强做好耕地占补平衡工作的责任感和紧迫感,及时将补充耕地和高标准基本农田建设任务分解下达到所辖各县(市、区),落实到具体项目和责任单位。
各地要挖掘耕地后备资源潜力,加快项目建设进度,按时完成省政府下达的年度补充耕地和高标准基本农田建设任务。
对确实无法完成年度补充耕地任务的市、县(区),允许以有偿调剂方式受让其他市、县(区)超额完成的补充耕地指标。
对未完成补充耕地任务且未通过有偿调剂方式补足补充耕地指标的市、县(区),除省及省以上重点建设项目外,暂停受理
其下一年度非农业建设占用耕地申请。
附件:2013年度补充耕地和高标准基本农田建设任务表
福建省人民政府办公厅
2012年12月12日附件
2013年度补充耕地和高标准基本农田建设任务表。
完整版)高标准基本农田项目监理规划
完整版)高标准基本农田项目监理规划本规划旨在规范年度高标准基本农田建设项目的监理工作,确保工程质量、进度和投资控制,保障项目的顺利进行。
本规划适用于所有年度高标准基本农田建设项目的监理工作。
第二章工程质量控制为确保工程质量,监理人员应严格按照国家和地方相关标准进行监督检查,及时发现和纠正工程质量问题。
监理人员应对施工过程中的质量问题进行记录,并及时向建设单位和承包商提出整改要求。
第三章工程进度控制监理人员应根据工程进度计划,对施工进度进行监督和控制。
如发现工程进度偏差,应及时提出整改要求,确保工程按照计划顺利进行。
第四章工程投资控制监理人员应对工程投资进行监督和控制,确保工程投资符合预算和合同要求。
如发现工程投资超预算,应及时提出整改要求,并与建设单位和承包商协商解决。
第五章合同管理监理人员应对工程合同进行管理,确保建设单位和承包商遵守合同要求。
如发现合同违规行为,应及时提出整改要求,并与建设单位和承包商协商解决。
第六章协调监理人员应与建设单位、设计单位和承包商进行协调,解决工程质量、进度、投资和合同等方面的问题。
如有争议,应及时提出解决方案并协商解决。
第七章工程验收与移交监理人员应对工程进行验收,确保工程符合规定标准和要求。
如发现问题,应及时提出整改要求,并在整改后进行重新验收。
工程移交前,监理人员应对工程进行最终验收,并出具验收报告。
第八章保修期监理监理人员应对工程保修期进行监理,确保工程在保修期内保持良好状态。
如发现问题,应及时提出整改要求,并监督整改情况。
第九章信息管理监理人员应对工程相关信息进行管理,包括工程文件、工程图纸、工程变更等。
监理人员应对工程变更进行审查和管理,确保变更符合规定要求。
同时,监理人员应对工程文件和图纸进行管理,确保其完整和准确。
监理服务是一项高智能工作,它的质量直接影响着工程建设的质量。
因此,监理人员的素质、监理组织机构的设置、管理制度、监理手段和监理方法等都非常重要。
补充耕地方案
编制机关(章):____________
主管领导(签字):__________
编制时间:__________________
______年______月______日
中华人民共和国国土资源部监制
建设用地项目名称
被占用耕地面积
公顷
其中基本农田
公顷
补充耕地责任单位
补充耕地实施单位
已完成补充耕地情况
补充耕地地块
规划选址
利用现状
面积
公顷
公顷
公顷
公顷
公顷
补划基本农田地块
补划位置
面积
管理单位
公顷
公顷
公顷
公顷
公顷Байду номын сангаас
备注
填表责任人:______ 审核责任人:______
面积
合计
土地开发
土地整理
土地复垦
公顷
公顷
公顷
公顷
验收情况
验收单位
验收文号
验收意见
拟完成补充耕地情况
面积
合计
土地开发
土地整理
土地复垦
公顷
公顷
公顷
公顷
保证措施
缴纳地开垦费
万元
签订耕地补充协议
其他措施
耕地耕作层剥离
剥离厚度
公顷
剥离面积
厘米
补充耕地计划
实施年度
完成面积
资金安排
公顷
万元
公顷
万元
公顷
万元
公顷
万元
耕地补充目标责任书
耕地补充目标责任书甲方(委托方):_____________________乙方(承包方):_____________________鉴于甲方需对耕地进行补充,以确保耕地数量和质量的稳定,乙方作为承包方,愿意承担相应的补充任务。
为明确双方的责任和义务,经协商一致,特订立本责任书。
第一条补充耕地的目标1.1 乙方须在规定的时间内完成甲方指定的耕地补充任务,确保耕地的总面积达到甲方要求的标准。
1.2 补充的耕地应符合国家耕地质量标准,满足农作物种植的基本条件。
第二条补充耕地的范围和标准2.1 乙方应根据甲方提供的耕地补充计划书,明确补充耕地的具体位置、面积和质量要求。
2.2 补充耕地应达到以下标准:2.2.1 土壤肥力达到中等以上水平;2.2.2 灌溉条件良好,保证农作物生长所需水分;2.2.3 地形平坦,便于耕作和机械化作业。
第三条责任和义务3.1 甲方责任:3.1.1 提供耕地补充所需的详细资料和计划;3.1.2 监督乙方完成耕地补充任务;3.1.3 按合同约定支付乙方补充耕地的费用。
3.2 乙方责任:3.2.1 按照甲方的要求和标准完成耕地补充任务;3.2.2 保证补充耕地的质量,接受甲方的监督和检查;3.2.3 及时向甲方报告耕地补充进度和存在问题。
第四条合同期限4.1 本责任书自签订之日起生效,有效期至耕地补充任务完成并经甲方验收合格之日止。
第五条违约责任5.1 如乙方未能在规定时间内完成耕地补充任务或补充的耕地未达到约定标准,乙方应承担违约责任,并赔偿甲方因此遭受的损失。
第六条争议解决6.1 本责任书在执行过程中如发生争议,双方应首先通过协商解决;协商不成时,可提交甲方所在地人民法院诉讼解决。
第七条其他7.1 本责任书未尽事宜,双方可另行协商确定。
7.2 本责任书一式两份,甲乙双方各执一份,具有同等法律效力。
甲方代表(签字):____________________乙方代表(签字):____________________签订日期:____年____月____日(本责任书仅供参考,具体条款应根据实际情况制定。
南阳市人民政府办公室关于印发南阳市2013-2014年度农田水利基本建设实施方案的通知
南阳市人民政府办公室关于印发南阳市2013-2014年度农田水利基本建设实施方案的通知文章属性•【制定机关】南阳市人民政府办公室•【公布日期】2013.11.09•【字号】宛政办〔2013〕98号•【施行日期】2013.11.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】农业管理正文南阳市人民政府办公室关于印发南阳市2013-2014年度农田水利基本建设实施方案的通知宛政办〔2013〕98号各县(市、区)人民政府,市人民政府有关部门:《南阳市2013-2014年度农田水利基本建设实施方案》已经市政府同意,现印发给你们,请结合实际,认真贯彻落实。
南阳市人民政府办公室2013年11月9日南阳市2013-2014年度农田水利基本建设实施方案为深入贯彻落实党的十八大会议精神和中央加快水利改革发展的战略部署,组织和凝聚社会各方力量,扎实推动我市今冬明春农田水利基本建设,特制定全市2013-2014年度农田水利基本建设实施方案。
一、指导思想和目标任务我市2013-2014年度农田水利基本建设工作的指导思想是:以科学发展观为指导,深入贯彻落实中央加快水利改革发展的战略部署,紧紧围绕现代农业发展,以保障和改善民生、增强农业综合生产能力与防灾减灾能力、提高水土资源利用效率与效益为重点,坚持政府主导、群众主体、社会共建相结合,进一步整合资源,健全机制,加强领导,加大投入,全面践行可持续发展治水思路,全力加快农田水利基本建设,为保障粮食安全、防洪安全、供水安全、生态安全提供有力支撑。
目标任务是:年度新增有效灌溉面积50万亩、节水灌溉面积55.4万亩、除涝面积27万亩,改造中低产田68万亩,治理水土流失面积161平方公里,解决57.6万农村居民和9.2万农村学校师生饮水安全问题,完成计划内病险水库除险加固和河道治理任务。
二、工作重点今冬明春农田水利基本建设工作要抓住“引水、供水、节水、治水、保水、蓄水”六个环节,实施好以下重点工程项目:(一)突出抓好农田排灌设施建设积极推进大中型灌区续建配套节水改造,加强灌溉与排水、骨干与田间工程配套,因地制宜推广渠道防渗、管道输水、喷灌、微灌等高效节水技术,保质保量完成年度建设任务。
河南省人民政府关于西峡县第三批城市建设用地补办手续的批复
河南省人民政府关于西峡县第三批城市建设用地补办手续的批复文章属性•【制定机关】河南省人民政府•【公布日期】2011.06.30•【字号】豫政土〔2011〕702号•【施行日期】2011.06.30•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市建设正文河南省人民政府关于西峡县第三批城市建设用地补办手续的批复豫政土〔2011〕702号南阳市人民政府:《南阳市人民政府关于西峡县第三批城市建设用地补办手续的请示》(宛政土〔2010〕404号)收悉。
经审查,现批复如下:一、同意西峡县转用并征收五里桥镇等3个镇(办事处)五里桥村等8个农村集体经济组织集体耕地8.4456公顷、园地0.3947公顷、其他农用地0.0908公顷;征收五里桥镇慈梅寺村集体建设用地0.4068公顷、未利用地0.6106公顷,共计9.9485公顷(其中耕地8.4456公顷),作为该县第三批城市补办手续建设用地。
同意该县国土资源局拟订的农用地转用方案、补充耕地方案和征收土地方案。
二、你市和西峡县要进一步落实补充耕地方案,采取有力措施,提高已补充8.4456公顷耕地的质量。
三、你市和西峡县要严格依法履行征地批后实施程序,按照征收土地方案及时支付补偿费用,落实安置措施,做好被征地农民的社会保障工作,妥善解决好被征地农民的生产和生活,保证其原有生活水平不降低,长远生计有保障,维护社会稳定。
征地补偿安置不到位,社会保障资金和措施不落实的,不得使用土地。
四、你市国土资源部门要对征收土地方案的实施情况进行跟踪检查,督促有关部门和单位做好相关工作,并将征地补偿安置方案落实情况报省国土资源厅。
五、你市和西峡县要严格按照国家产业政策、法律法规规定用途和供地方式、节约集约用地标准进行供地,并按照规定将供地情况经南阳市国土资源部门报省国土资源厅备案。
河南省人民政府二〇一一年六月三十日附件西峡县第三批城市建设用地补办手续明细表单位:公顷。
耕地质量补充完善工作方案
耕地质量补充完善工作方案工作方案二〇一二年三月为全面掌握我国农用地资源的质量状况,科学评价与管理农用地,促进我国农用地的合理利用。
在“十五”与“十一五”期间,全国范围内完成了农用地分等工作,初步掌握了我国农用地资源的质量状况。
2001年至2004年完成了全省农用地分等工作,建立了全省农用地等别体系。
随着第二次土地大调查工作的完成,与近几年各地开展了大量的基本农田土地整理、高产农田建设、低丘岗地改造、土地开发等系列国土整治活动,使得耕地数量及空间位置、耕地质量等级都发生了较大的变化,原有耕地质量等别体系已不习惯国土资源管理的需求。
因此,以最新土地调查成果为基础,通过开展外业补充调查,更新有关资料数据,对现有耕地质量等级成果进行完善性更新评价是十分必要的。
根据国土资源办公厅《关于部署开展2011年全国耕地质量等级成果补充完善与年度变更试点工作的通知》(国土资厅函[2011]1115号)与****国土资源厅办公室《关于开展2012年度全省耕地质量等级成果补充完善工作的通知》文件要求,今年将开展基于二调成果的耕地等级质量成果补充完善工作,将农用地分等成果转录到“二调”的土地调查成果基础上,同时,由于土地现状数据来源不一致与土地整治、耕地占补平衡的开展等原因,出现新的耕地区域,需要对新的耕地区域进行等级质量评价更新。
根据****第二次土地调查成果底图,完成****耕地质量等级成果的转入,并补充与完善现有耕地质量等级成果。
以最新土地调查成果图为基础,通过开展外业补充调查,更新有关资料数据,按照农用地分等规程的要求与有关参数体系,对现有耕地质量等级成果进行完善性更新评价。
三、工作任务耕地质量等级补充完善工作是根据第二次土地调查成果,进行区域耕地质量等级补充完善评价,是在原有的农用地等级评级成果基础上,对第二次土地调查的成果进行农用地分等成果转录,并对新增的耕地质量进行等级补充完善。
要紧任务有如下几点:1、构建耕地质量等级补充完善技术路线、资料补充调查与数据更新体系,确定耕地质量更新评价方法;2、完成农用地分等成果向第二次土地调查成果的转录;3、将农用地分等图件与二调成果进行叠置分析,找出在“二调”图上是耕地而在原农用地分等图上是非耕地的图斑,形成新的耕地区域更新评价单元,根据农用地分等定级规程要求与原农用地分等成果,完成新的耕地区域的质量评价与等级划分;4、对比分析耕地质量等级补充完善成果与原农用地分等成果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
西峡县2013年第二批补充耕地储备项目监理规划河南顺成建设工程管理有限公司西峡县2013年第二批补充耕地储备项目监理部2014年2月第一章工程项目概况(一)项目简介南阳市西峡县2013年第二批补充耕地储备项目位于南阳市西峡县境内,包括阳城镇的阳城村、天营村和任沟村,丁河镇的大沟村、木寨村和奎文村,回车镇的回车堂村,重阳镇的百龙村和高台村,二郎坪镇的中坪村等十个自然村。
西峡县2013年第二批补充耕地储备项目项目区总面积146.44公顷,其中建设规模144.06公顷。
全部为地方投资的土地开发重点项目。
项目区总面积146.44公顷,其中荒草地130.10公顷,滩涂地2.43公顷,耕地面积9.87公顷,林地1.27公顷,交通运输用地1.77公顷,水域及水利设施用地1.00公顷。
此次项目参与整治的是耕地、农村道路、荒草地和内陆滩涂,面积为144.06公顷。
经开发后项目区新增耕地103.50公顷,新增耕地率为70.68%(占项目区总面积)、按开发未利用地算为87.22%。
项目总投资1092.12万元。
通过统一规划、统一组织、合理布局、因地制宜、综合整治,增加有效耕地面积和提高耕地质量,将项目区耕地、荒草地和滩涂地得到了较好的治理,原来的中低产田得到改善而成为稳定高产田,使土地利用更为合理。
(二)工程项目组织机构1﹑项目承担单位:西峡县土地整理中心2、项目监理单位:河南顺成建设工程管理责任公司3、项目设计单位:河南瑞地土地规划技术服务有限公司4、项目施工单位:河南鸿华建设集团有限公司鹤壁市胜隆建筑安装工程有限公司林州市太行建设工程有限公司河南北方城建集团有限公司河南嘉宏市政工程有限公司濮阳市黄龙水利水电工程有限公司濮阳市中信建设工程有限公司第二章监理范围、服务内容,监理依据(一)、监理范围与服务目标本工程委托监理的任务范围是西峡县2013年第二批补充耕地储备项目全过程施工监理的质量控制、工期控制、资金控制、安全控制、合同管理、信息管理及协调有关工作单位间的工作关系。
1、监理范围和目标监理范围:西峡县2013年第二批补充耕地储备项目施工期及保修期监理。
监理目标:施工符合国家合格以上标准。
2、监理服务方式采取现场监理、巡视、跟踪检测、平行检验等监理方式。
3、监理服务内容根据监理的工程范围及业主的要求,我公司拟提供的监理服务内容主要包括施工阶段的质量控制、进度控制和投资控制,并执行合同管理、做好信息管理和组织协调,尽可能为业主提供完善、优质的监理服务。
具体内容分述如下:1、质量控制任务(1)质量的事前控制1)确定工程质量要求和标准(包括施工、工艺、材料和设备各方面)。
2)审查总包和分包商的资质,审查其是否配备与工程承包合同和分包合同相符的力量并督促其完善。
3)审查承包单位提供的材料、构件和设备清单及其所列的规格和品质,批准或不同意材料、构件、设备其来源。
4)监理应规定按某一程序对某种或某类工程材料或构件的质量进行认定。
材料进场应有产品合格证,按有关规定检验,无产品合格证和检验不合格的材料不得在工程中使用。
5)对永久性生产设备和装置,按审批同意的设计图纸组织采购或订货,这些设备到场后应参与检查验收,主要设备还应开箱检验。
6)审查施工单位提交的施工方案和施工组织设计,保证工程质量具有可靠的技术措施。
7)对施工中采用的新技术、新工艺、新材料,审核其试验报告及技术签定书。
8)检查施工现场的测量标桩,建筑物的定位放线及高程水准点,重要工程的高程还应亲自组织复核。
9)督促施工单位完善质量保证体系,包括改进计量及质量检测技术、方法和手段。
10)督促总承包单位健全现场质量管理制度,包括现场会议制度、质量检查制度、质量统计制度、质量事故报告及处理制度等。
11)组织设计交底和图纸会审。
对有的工程或工程部位下达质量要求标准。
12)把好开工关,需经监理工程师对各项准备工作检查、批准并发布开工令后,工程方能动工;停工后,也需下达复工令后工程方能复工。
(2)质量的事中控制1)督促/检查施工单位严格执行工程承包合同和工程技术标准。
2)督促施工单位完善工序控制,把影响工序质量的因素都纳入受控制状态,并及时审核验收施工单位提交的质量统计分析资料和管理图表。
3)严格工序间交接检查,重要工序(包括隐蔽工序作业)需按有关质量验收标准经监理人员检查验收后,方可进入下一道工序。
4)重要工程部位,必要时亲自组织或技术复核。
对于重要材料、构配件,可自行组织材料试验或质量检验工作。
5)根据工程项目的特点,对完成的分部(子分部)、分项工程和检验批,相应的质量评定标准和方法,进行检查验收。
6)在工程施工过程中,对于不合格部分命令承包单位进行整改。
7)审批设计变更和图纸修改。
8)依法行使质量监督权。
在下列情况下,监理工程师征得业主的同意后有权下达停工令:A、施工中出现质量异常情况,经提出施工单位未采取改进措施,或改进措施不力,未使质量状况发生好转趋势者。
B、隐蔽工序作业未经监理工程师查验而进行下道工序作业者。
C、对已发生的质量事故未进行有效地改进而继续作业者。
D、擅自变更设计图纸进行施工者。
E、使用没有产品合格证及未经检验合格的工程材料,或擅自替换,变更工程材料者。
F、未经技术资质审查的分包商施工人员进入现场施工者。
9)组织定期或不定期的现场质量会议,及时分析,通报工程质量情况,并协调有关部门单位间的活动。
(3)质量事后控制1)按相应的质量评定标准和办法,对完成的单项工程、单位工程进行检查、验收。
2)组织竣工验收。
3)审核施工单位的竣工资料。
4)整理有关监理工作的资料文件,并编目、建档。
2、进度控制任务1)熟悉﹑了解工程项目建设周期总目标。
2)审核承包单位提交的项目总进度规划和阶段进度计划并在项目实施过程中控制其执行,必要时督促其及时调整。
3)在项目实施过程中每月进度实际值与计划值的比较。
4)审核承包单位提交的材料、设备订货计划,并督促其执行。
5)从财务和物质方面监控承包单位的进度。
6)控制和评估工程进度,如果需要命令停止和加快工程进度。
3、投资控制任务1)针对设计图及说明书之资料,就施工图预算提供意见。
2)督促施工单位按时提交及符合阶段完成工程量报表,检查实际工程量及提交实际施工质量情况及数量记录。
3)当设计及工程量更改后,提供工程量更改记录及协助业主计算工程款的变动。
4)参加与其他顾问单位就工程施工过程中发生的索赔、过失、罚款、赔偿等问题向建设单位提供意见。
5)参加涉及投资事故的会议。
6)审核工程决算。
4、合同管理任务1)协助业主建立和确定工程项目的合同结构。
2)督促承包单位按承包合同组织施工。
3)协助业主审查分包合同及参与有关的合同谈判。
4)协助业主处理与本工程项目有关的合同纠纷事宜。
5、信息管理任务1)建立工程监理资料编码系统及管理制度。
2)专人负责本项目各类信息的收集、整理和保存。
3)运用计算机进行项目的辅助管理,随时提供业主需要的有关部门本项目管理的信息,并定期提供多种监理报表。
4)建立工程会议制度,整理会议纪录。
5)督促承包单位及时整理工程技术、经济资料。
6)竣工后进行监理资料归档,并向业主提供完整的监理资料。
6、组织协调任务1)协助业主组织和协调与本工程建设的各单位之间的关系,并协调业主处理有关问题。
2)协助业主处理各种与本工程项目建设有关的纠纷事宜。
7、安全控制任务监理单位依法对项目工程实施安全监理,由总监理工程师对工程项目的安全监理负总责,现场监理人员对承担的安全监理工作具体负责,通过旁站、巡视和平行检验等形式对施工单位执行安全生产的法律、法规和标准、规范及落实安全生产责任制、施工安全措施等情况进行监理,并对施工现场易发事故的危险源和薄弱环节进行重点监控。
对不符合安全规定的,监理方有权下达书面通知要求施工单位整改。
四、监理目标工作依据合同要求,对本工程拟定以下监理工作目标:1、质量控制目标:合格2、进度控制目标: 2014年2月17日开工至2014年7月17日竣工3、投资控制目标:严格按照国家预算、合同中约定的目标进行控制五、监理工作依据1、建设工程的相关法律法规及国土资源部颁布的有关国家投资土地开发整理项目的相关文件。
2、项目规划设计报告、预算书、设计图纸及图册。
3、业主与建设监理公司签定的工程建设监理合同;4、业主与承包商签定的工程承包合同、协议及附件;5、与土地开发整理项目有关的规程、规范和技术标准;6、本项目制定的监理实施文件。
六、项目监理机构的组织形式根据本工程的特点,较适宜的组织形式为直线制:项目总监总监代表土农道信息地田路管工平水理整利程工工工工程程程程师师师师七、项目监理机构的人员配备计划针对该项目特点,监理机构组成人员如下:理工程师应履行以下职责:、确定项目监理机构人员的分工和岗位职责;1、主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构2 的日常工作; 3、审查分包单位的资质,并提出审查意见;、检查和监督监理人员的工作,根据工程项目的进展情况可进行人员调配,对4 不称职的监理人员应调换其工作;、主持监理工作会议,签发项目监理机构的文件和指令;5 6、审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划; 7、审核签署承包单位的申请、支付证书和竣工结算;、审查和处理工程变更;8 9、主持或参与工程质量事故的调查; 10、调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;11、组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;12、审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;13、主持整理工程项目的监理资料。
总监理工程师代表应履行以下职责:1、受总监委托或协助总监负责工程项目的全面或部分工作,并协助总监领导、协调各专业监理工程师的工作;2、参与编写监理规划,负责编写所承担项目的监理细则,指导各专业监理工程师编写监理细则,监理月报和监理工作总结并报总监审批;3、协助总监组织审查施工单位提交的施工组织设计、施工技术方案、施工进度计划及现场安全和文明施工措施;4、协助总监审核和确认承包商提出的分包单位;5、受总监委托主持工程项目的协调会或工程例会,整理会议记录并编写会议纪要,协助各专业之间的穿插配合工作;6、检查各专业工程师的质量、进度和投资控制情况,审核并评定分部分项质量等级,协助总监组织工程竣工初验,参加工程竣工验收工作;7、协助总监主持已完工程的验收工作,审核进度拨付款申请单,签署工程初验意见,报总监核签认可;8、审查各专业监理工程师现场巡视记录和监理日志,整理归档项目建设文件和监理资料,管理项目监理使用的办公用品、仪器、检测工具。
