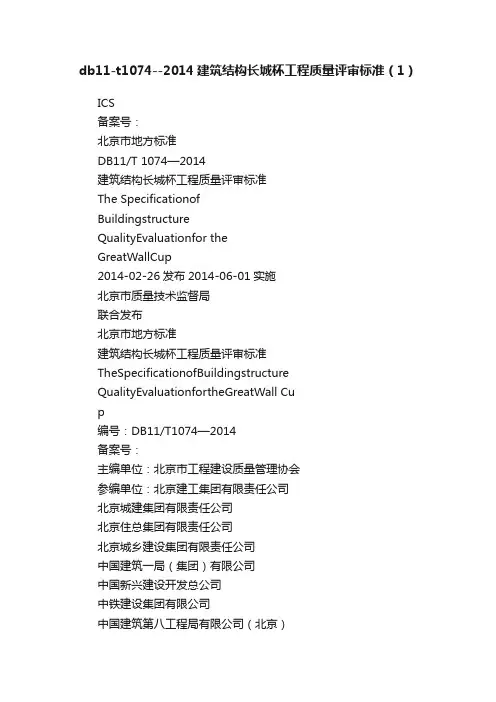

结构长城杯验收标准
令狐文艳
项次项目允许偏差值(mm)检查方法
(前)国家规范标准(后)结构长城杯标准 1 轴线位移柱、墙、梁 5 3 尺量2 底模上表面标高±5 ±3 水准仪或拉线尺量3 截面模内尺寸基础±10 ±5 尺量柱、墙、梁±4、-5 ±3 4 层高垂直度层高不大于5m 6 3 经纬仪或吊线、尺量大于5m 8 5 5 相邻两板表面高低差 2 2 尺
量6 表面平整度 5 2 靠尺、塞尺7 阴阳角方正 ---- 2 方尺、塞尺顺直 ---- 2 线尺8 预埋铁件中心线位移 3 2 拉线、尺量9 预埋管、螺栓中心线位移 3 2 拉线、尺量螺栓
外露长度+10、-0 5、-0 10 预留孔洞中心线位移+10 5 拉线、尺量尺寸+10、-0 +5、-0 11 门窗洞口中心线位移 ---- 3 拉线、尺量宽、高 ---- ±5 对角线 ---- 6 12 插筋中心线位移 5 5 尺量外露长度+10、0 +10、0 模板安装允许偏差及检查方法
钢筋工程安装允许偏差及检查方法
项次项目允许偏差值(mm)检查方法
(前)国家规范标准(后)结构长城杯标准
1 绑扎骨架宽、高±5 ±5 尺量
长±10 ±10
2 受力主筋间距±10 ±10 尺量
排距±5 ±5
弯起点位置20 ±15
3 箍筋、横向筋焊接网片间距±20 ±10 尺量连续5个间距网格尺寸±20 ±10
4 保护层厚度基础±10 ±
5 尺量
柱、梁±5 ±3
板、墙、壳±3 ±3
5 钢筋电弧焊连接焊缝宽度≮0.7d ---- +0.1d、-0 量规或尺量
厚度≮0.3d ---- +0.2d、-0
长度 ---- +5、-0
6 电渣压力焊焊包凸出钢筋表面≥4 ≥4 尺量
7 不等强锥螺纹接头外露丝扣锥筒外露整扣 1个≯1个目测
锥筒外露半扣 ---- ≯3个
8 梁、板受力钢筋搭接锚固长度入支座、节点搭接 ---- +10,-5 尺量
入支座、节点锚固 ---- ±5
9 两端镦头的预应力钢丝束长度同一束钢丝长度≯5 ±5 尺量
同一组钢丝长度≯2 ±2
10 无粘结筋位置垂直偏差板内±5 ±5 尺量
梁内±10 ±5
11 预应力筋承压板中心线位置 ---- 3 尺量
垂直度 ---- 0
混凝土工程允许偏差及检查方法
项次项目允许偏差值(mm)检查方法
国家规范标准结构长城杯标准
1 轴线位移基础 15 10 尺量
独立基础 10 10
墙、柱、梁 8 5
2 垂直度层高≤5m 8 5 经纬仪吊线尺量
层高>5m 10 8
全高(H) H/1000,且≤30 H/1000,且≤30
3 标高层高±10 ±5 水准仪尺量
全高±30 ±30
4 截面尺寸基础宽、高+8,-
5 ±5 尺量
柱、墙、梁宽、高+8,-5 ±3
5 表面平整度 8 3 2m靠尺、塞尺
6 角、线顺直度- 3 拉线,尺量
7 保护层厚度基础-±5 尺量
柱、梁、墙、板-+5,-3
8 楼梯踏步板宽度、高度-±3 尺量
9 电梯井筒长、宽对定位中心线+25,-0 +20,-0 经纬仪,尺量
筒全高(H)垂直度 H/1000,且≤30 H/1000,且≤30
10 阳台、雨罩位移-±5 吊线、尺量
11 预留孔、洞中心线位移 15 10 尺量
12 预埋螺栓中心线位移 10 3 尺量
螺栓外露长度 5 +5,-0
13 张拉端预应力筋的内缩量限值支承式锚具螺帽缝隙 1 1 观察钢板尺量
支承式锚具加每块垫板缝隙 1 1
锥塞式锚具 5 3
夹片式锚具有顶压 5 3
夹片式锚具无顶压 6-8 6
14 锚固端保护层厚度凸出式锚固端锚具≮50 ≮50 观察钢板尺量
外露预应力筋≮20 ≮20
易腐蚀环境外露预应力筋≮50 ≮50
结构长城杯需要重视的问题
——关于楼梯间施工缝的留置问题按规范 4.4.18条“宜留置在结构受剪力较小且便于施工的部
位”的规定,一般应留置在楼梯踏步的上三步或下三步的位置。在现浇混凝土结构中,楼梯间两侧墙多为现浇砼墙,楼梯和墙不能同时施工,给楼梯施工缝的的留置带来困难。对楼梯施工缝的留置,提出如下几点:一. 一.框架结构或楼梯间两侧后砌隔墙的,楼梯施工缝应按规范要求留在楼梯踏步的上三步或下三步处。
二. 二.楼梯间两侧为现浇砼墙时,楼梯的施工缝宜把楼梯梁的一半即上跑楼梯梁的全部和休息平台的1/3到1/2处,全留出不浇砼,具体要求是:1. 1. 下层剪力墙浇筑砼时,上跑一侧(见图一)墙上应留置楼梯梁的梁窝。
2. 2. 下跑楼梯浇筑砼时,休息平台楼梯梁只浇到一半,上跑楼梯梁那部分不浇,而且在上跑楼梯一侧休息平台的1/3—1/2处留置施工缝(见图一)也
3. 3. 不浇筑砼。
4. 4. 楼面浇筑砼时,上跑楼梯梁在剪力墙的支座处须塞泡沫块留置梁窝。
5. 5. 上跑楼梯支模时,将楼梯梁、休息平台、楼梯梁支座处的施工缝表面应剔凿清理干净露出石子。
6. 6. 在上跑楼梯砼浇筑时,接槎处浇水湿润,下一些同砼配合比无石子砂浆细致振实,形成一体。
三. 三.如按叠合梁对待,把梁打到休息平台底或楼板底。这种做法必须严格按 4.4.16条叠合面要求处理。
四. 四.板式楼梯,踏步作为受力板支在两侧剪力墙上时,可在平行于踏步板的任何位置甩施工缝。——关于后浇带钢筋、模板、砼问题
一. 一. 后浇带的钢筋
1. 1. 基础底板、地下室墙和楼层梁板的钢筋,在后浇带处应与同部位的钢筋同时施工,一次绑扎到位。有的基础底板厚度较大,为便于模板的安装和拆除,施工缝的清理,上层钢筋不一次绑死,留设出入口,以便下人清理。此外,在垫层上还应加深做集水坑,以便冲洗、抽水。
2. 2. 后浇带处的钢筋保护层厚度,特别是梁板上下层的钢筋保护层垫块,应垫架牢靠到位,板负弯矩筋的马凳除高度准确外,刚度要大,建议通长设置,并在模板上加以控制,做到双控,以确保钢筋的位置正确。
3. 3. 砼浇筑后,遗洒在钢筋上的砼浆应及时清理干净,并加以保护。
4. 4. 在后浇带砼浇筑前,对所在部位的钢筋,重新绑扎、修整,认真除锈清理,特别是基础底板及地下室外墙的钢筋要作为重点加以处理,做好隐检记录。
二. 二. 后浇带模板
1. 1. 结构施工时后浇带的墙、梁、板模板与结构层的模板同时施工,以确保后浇带部分的墙、梁、板的几何尺寸、标高与结构工程一致。
2. 2. 后浇施工缝的模板,特别是基础底板、地下室外墙处的止水措施等必须有方案和节点大样,做到既有足够的
