回转窑砌筑方案
回转窑砌筑方案
窑炉砌筑施工技术方案1工程概况***公司是一条日产5000吨的孰料生产线,2010年开工建设,是一条自主研发自主设计建设的现代化生产线,也是***目前最大的一条熟料生产线,位于山东省***。
2编制依据国家建材局《水泥回转窑耐火材料使用规程及验收规范》3工程内容1 窑内:窑口浇注料更换0-0.6米西班牙PF-97H具体砌砖型号以甲方配砖图为准。
4施工条件及施工准备甲方保证施工用水、用电均可满足施工需要,所需工机具和部分辅助材料乙方已经准备齐全,并能按进度要求陆续进场,保证连续施工。
施工材料由专人负责其存放和运输,并依据材料的性质做好护理工作;专用设备及工器具准备到位,同时对专门设备(砌砖机、切割机、风镐等)进行保养检查,确保完好,必要时考虑备用设备。
施工人员都具备相应的专业水平和素质,且指派了专业技术人员予以专项负责,确保文明施工和施工质量。
建设单位对耐火材料库存进行盘点,按照工程计划做好耐火材料的备料工作,并做好耐火材料由仓库倒运至施工现场的车辆安排。
同时,建设单位也保证施工单位施工用水和用电。
5组织管理以及技术质量保证措施为了加强公司对施工项目的管理,提高项目管理水平,更好的组织施工,达到甲方满意的要求,我公司对此项目进行了认真组织和人员安排:5.1 组织结构项目经理---------***技术负责人-----***安全负责人------***材料员------------***采购员------------***施工队长---------***5.2 管理人员职责5.2.1项目经理:1. 项目经理是该项目的总负责人,全面负责项目各项工作的全面管理;2. 项目经理必须组织班子成员作好本职工作,严格遵守已定的各项规章制度和岗位责任制;3. 树立强烈的安全意识,坚持管生产必须管安全的准则,是安全生产第一责任人,组织实施安全技术措施,进行安全技术交底,支持指导专职安全员开展工作,做到不违章指挥,教育工人不违章作业;4. 组织和督导施工现场脚手架搭设,电器设备和机械设备安装验收,合格后方可使用;5. 重视施工质量,落实样板领路,奖惩制度;6. 建立班前会、班后会制度,班前会讲安全、讲质量进行技术交底;班后会总结,安排下一步工作;7. 全面完成公司交给的施工任务,保工期、保质量、保安全、保成本。
回转窑拆除砌筑施工方案
回转窑拆除砌筑施工方案1. 引言本文档描述了回转窑拆除砌筑的施工方案,包括施工准备工作、安全措施、拆除过程、材料和设备需求等内容。
该方案旨在确保施工过程安全、高效和顺利进行。
2. 施工准备工作在进行回转窑拆除砌筑施工之前,需要进行以下准备工作:•完善施工计划,包括拆除时间、工序安排、人员配备和材料采购等。
•确定施工现场,清理杂物和妥善保管周围设施。
•检查施工设备和工具的工作状态,确保其正常运行。
•配备必要的安全设备,如安全帽、安全绳、手套和防护眼镜等。
•与相关部门和人员进行沟通和协调,确保施工过程不会影响到其他工作和人员的安全。
3. 安全措施为确保施工过程的安全,需要采取以下安全措施:•所有施工人员必须佩戴个人防护装备,包括安全帽、防护眼镜、耳塞和防护手套等。
•在施工现场设置明显的安全警示标志,提醒人员注意安全。
•施工现场必须保持整洁有序,杂物必须妥善存放,避免堆放在通道上或其他危险区域。
•在高空作业时,必须使用安全绳和安全吊篮等设备,确保人员的安全。
•强化对施工人员的安全培训,提高他们的安全意识和应急处理能力。
拆除回转窑的过程通常包括以下步骤:4.1 准备工作在拆除回转窑之前,需要进行准备工作,包括:•关停回转窑,并切断电源和燃气供应。
•清理回转窑周围的杂物和碎片。
•检查回转窑的结构和连接部件,确保其完整和稳固。
4.2 拆除窑筒拆除窑筒通常采用机械拆除的方法,具体步骤如下:•使用起重设备将拆除工具和材料送至施工位置。
•使用氧割设备对窑筒进行割破,将其分解为可搬运的小块。
•使用起重设备将拆除的窑筒部分逐一吊离现场,并妥善堆放。
拆除回转窑的内衬通常采用人工拆除的方法,具体步骤如下:•使用手动工具,如锤子和凿子等,对内衬进行敲击和破碎。
•手工清理破碎的内衬碎片,并妥善堆放。
•如有需要,使用起重设备进行辅助拆除,确保工作安全和高效。
4.4 清理现场在拆除过程结束后,需要对施工现场进行清理工作,包括:•清除拆除产生的碎片、废料和污染物,确保现场干净整洁。
回转窑砌筑
不论怎样,和旧砖衔接处要用 整砖,且旧砖面需涂泥,切砖 摆在两整之间。
如果新旧砖间的间隙在200300mm之间,最好使用长砖。 如果需要切标准砖切砖尺寸不 要<100mm。火砖相互搭接 砌筑可以增加稳定性。记录好 切砖砖环位置。
至少保留原始长度的2/3
Brick original length 原始长度
和旧砖或挡砖圈相接处最好使用整砖。
CUT BRICKS 切砖
OLD BRICKS 旧砖
CUT BRICKS 切砖
FULL BRICKS 整砖
FULL BRICKS 整砖 RETAINING RING 挡砖 圈
用切砖机切砖
Do not cut in this
direction
不要从这个方向切
Mandatory direction
18.237M
37-60m
耐火材料 烧注料 配置 G-17K
硅莫砖
镁铁砖 硅莫砖
高铝砖
配套火泥, 水玻璃,
生活水
人员布置规划 窑坪材料负责、铺底起头、两侧铺底、架上两侧、锁砖、拌泥、画线
安全注意事项 牢记!安全第一,质量第二,然后再谈进度。
「窑内砌砖安全操作规程」
要点一:设备所有方面必须满足砌筑要求
轴向歪斜火砖的调整
使用火泥或最厚2mm的陶瓷纤维板来调整。 不建议撕纸板调整。
局部修补
轮带或大齿圈下的种类应相同
两边至少1m!
This weakens the installation: different thermal conductivity produces different expansion. 这种安装的缺点:不 同的导热系数将产生 不同的膨胀
回转窑施工方案
回转窑施工方案1. 引言回转窑是一种常见的耐火材料生产设备,用于生产水泥、石灰等产品。
本文档将介绍回转窑的施工方案,包括施工准备、施工流程、材料选择以及安全措施等内容。
2. 施工准备在进行回转窑施工之前,需要进行一系列准备工作,包括:•确定施工计划:制定详细的施工计划,包括施工时间、工期安排等内容。
•准备设备和工具:确保所需的施工设备和工具完备,并进行检修和维护。
•安全措施:制定安全措施,包括个体防护装备、紧急救援预案等。
•周边环境调查:调查回转窑周边的环境情况,了解附近建筑、地形、供水、供电等情况。
3. 施工流程回转窑施工的主要流程如下:3.1 基础施工在进行回转窑施工之前,首先需要进行基础施工,包括:•地基处理:清理施工区域,并进行地基处理,确保地基坚实平稳。
•基础浇筑:在地基上进行混凝土基础的浇筑,根据设计要求保证基础的稳固。
3.2 砌筑砖墙回转窑的砖墙需要进行精确的砌筑,包括:•砌筑台阶式砖墙:根据设计要求,砌筑出回转窑的台阶式砖墙。
•砌筑筒体砖墙:在台阶式砖墙的基础上,逐层砌筑筒体砖墙,确保结构牢固。
•砌筑锥形砖墙:在筒体砖墙的上部,砌筑锥形砖墙,形成回转窑的锥形结构。
3.3 安装设备回转窑的施工还需要安装相关的设备,包括:•安装回转窑机构:将回转窑的机构安装到筒体砖墙上,确保稳固可靠。
•安装进料装置:安装回转窑的进料装置,确保物料能够平稳进入回转窑。
•安装燃烧设备:将燃烧设备安装到回转窑的一侧,提供燃料燃烧的能力。
3.4 施工细节处理在完成基础施工和设备安装后,需要进行一些细节处理工作,包括:•砌筑烟道:在回转窑的筒体砖墙上,砌筑烟道,确保废气排放的顺畅。
•安装防护设施:在回转窑的周围安装防护设施,确保施工人员的安全。
•进行检测和调试:在完成施工后,进行回转窑的检测和调试,确保设备正常运行。
4. 材料选择在回转窑的施工过程中,需要选择适合的材料,包括:•耐火砖:选择高质量的耐火砖,确保砖墙的耐高温和耐磨损能力。
回转窑窑体耐材砌筑施工工法

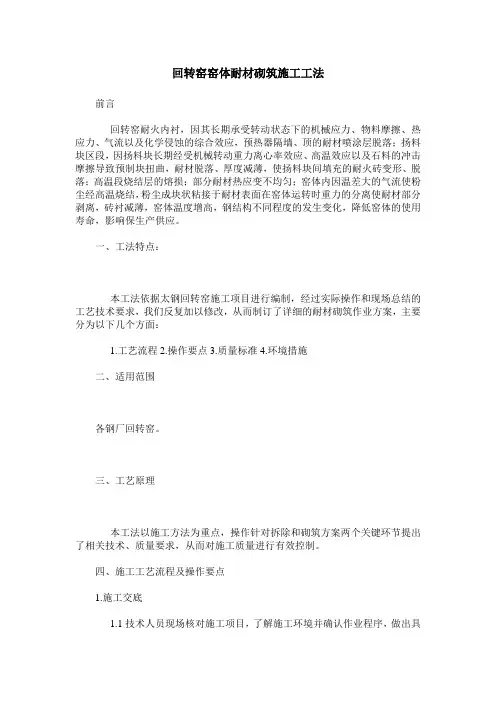

回转窑窑体耐材砌筑施工工法前言回转窑耐火内衬,因其长期承受转动状态下的机械应力、物料摩擦、热应力、气流以及化学侵蚀的综合效应,预热器隔墙、顶的耐材喷涂层脱落;扬料块区段,因扬料块长期经受机械转动重力离心率效应、高温效应以及石料的冲击摩擦导致预制块扭曲,耐材脱落、厚度减薄,使扬料块间填充的耐火砖变形、脱落;高温段烧结层的熔损;部分耐材热应变不均匀;窑体内因温差大的气流使粉尘经高温烧结,粉尘成块状粘接于耐材表面在窑体运转时重力的分离使耐材部分剥离,砖衬减薄,窑体温度增高,钢结构不同程度的发生变化,降低窑体的使用寿命,影响保生产供应。
一、工法特点:本工法依据太钢回转窑施工项目进行编制,经过实际操作和现场总结的工艺技术要求,我们反复加以修改,从而制订了详细的耐材砌筑作业方案,主要分为以下几个方面:1.工艺流程2.操作要点3.质量标准4.环境措施二、适用范围各钢厂回转窑。
三、工艺原理本工法以施工方法为重点,操作针对拆除和砌筑方案两个关键环节提出了相关技术、质量要求,从而对施工质量进行有效控制。
四、施工工艺流程及操作要点1.施工交底1.1技术人员现场核对施工项目,了解施工环境并确认作业程序,做出具体施工安排;1.2根据工序安排,准备施工所需机材,配备好各工种劳动力,做到持证上岗。
2.主要施工方法2.1拆除方案2.1.1窑体清理、拆除方案窑体温度冷却,停产打开溜槽出口挡板,AD除尘风机正常运转;打开窑头罩大门,使窑体自然通风冷却5天,温度降至500C左右,具备进入窑体施工条件;窑内作业:在近窑头的托辊支设木楔子,清理窑头罩上部粉尘结块,具备窑体内衬耐材检查、鉴定条件。
挖修区域拆除:在拆除区域窑体中心下用弧度板垫于砖衬表面,每环砖衬的空缺处打木楔子,丝杆顶撑顶托弧度板,间距700mm~800mm,顶撑紧固时依次检查下垫方木,而后均匀拧紧顶撑,使之成为一体受力的安全支撑;下半圆拆除清理完毕,转动窑体1800,拆除顶撑,将剩余部分拆除、清理;每拆除3环,架上拆除至半圆,下部待架子移动后再拆除。
回转窑施工方案范文
回转窑施工方案范文回转窑是一种重要的生产设备,广泛应用于水泥、冶金、化工等行业。
在进行回转窑的施工过程中,需要制定详细的施工方案,确保施工进度和质量的控制。
下面是一份回转窑施工方案的范文,供参考。
一、施工前准备1.确定施工团队:由具有相关经验和资质的工程师、技术人员组成的施工队伍。
2.制定施工计划:根据工程进度和质量要求,确定施工的具体时间和任务分配。
3.采购和制备材料:根据设计要求和现场实际情况,采购和制备所需的材料和设备。
二、回转窑的安装1.场地准备:清理施工现场,确保场地平整、无障碍物,为回转窑的安装做好准备。
2.基础测量:在场地上进行基础的测量,确保回转窑基础与设计要求相符。
3.基础施工:根据设计图纸和规范要求,进行基础的施工。
包括挖掘、浇筑混凝土等工作。
4.安装回转窑:根据施工图纸和安装要求,安装回转窑的主体结构,包括筒体、支承轮等。
5.安装设备:根据工艺要求,安装回转窑相关的设备,如燃烧器、降温器等。
6.连接管道:连接回转窑与周边设备的管道,确保设备能够正常运行。
三、回转窑的调试1.电气调试:对回转窑的电气系统进行检查和调试,确保各个电气设备的正常运行。
2.机械调试:对回转窑的机械设备进行检查和调试,确保设备能够正常转动、无异常。
3.进行试运行:在调试完成后,进行试运行,观察设备的运行情况,进行必要的调整和修正。
四、回转窑的使用和维护1.使用说明:对操作人员进行培训,使其熟悉回转窑的使用和操作方法,确保工作安全。
2.日常维护:定期对回转窑进行检查和维护,包括清洁、润滑、紧固等工作,保证设备的正常运行。
3.定期检修:根据设备运行情况和使用寿命,制定定期检修计划,对回转窑进行全面的检修和维护。
以上是回转窑施工方案的范文,主要包括施工前准备、回转窑的安装、调试和使用维护四个方面的内容。
具体施工时,需要根据实际情况进行调整和补充。
在整个施工过程中,要按照相关规范和标准进行操作,确保施工的质量和安全。
回转窑施工耐材砌筑方案
回转窑施工耐材砌筑方案1. 前言大家好,今天咱们来聊聊回转窑的耐材砌筑方案。
听着可能有点枯燥,但其实这背后藏着不少干货哦!想象一下,咱们就像在搭建一个超级耐高温的“堡垒”,这里面可是要用到不少巧妙的小心机。
耐材砌筑这门技术,听着像个高大上的词,其实就是把那些能耐得住高温的材料巧妙地组合在一起,确保回转窑在火热的工作中,依然稳如泰山。
毕竟,谁都不想在关键时刻“掉链子”啊,对吧?2. 材料选择2.1 耐火砖的挑选首先,咱们得聊聊材料。
耐火砖,这可是咱们的“主角”呀!它们可不是随便哪种砖都能替代的。
耐火砖的种类有很多,像刚玉砖、硅砖等等,各有各的优缺点,咱们可不能“眉毛胡子一把抓”!一般来说,刚玉砖耐高温性能更强,而硅砖则在抗酸性方面表现突出。
选择的时候,就得根据具体的工况来选,不能“按图索骥”,这可是个讲究的活儿。
2.2 其他辅助材料除了耐火砖,咱们还需要一些“辅助材料”,就像打麻将时的“配牌”。
比如说,耐火泥浆、保温材料等等。
这些材料虽然不是“主角”,但在砌筑过程中却能起到“锦上添花”的作用。
耐火泥浆就像是“粘合剂”,帮助砖块之间紧紧黏合在一起;而保温材料则能降低热损失,真是个“居家必备”的好东西。
3. 砌筑工艺3.1 砌筑前的准备接下来就是砌筑的步骤啦!别小看这个过程,准备工作可是相当重要的。
首先,要确保基座稳固,像盖房子一样,基础不牢,地动山摇。
其次,施工环境要干燥,不然砖头一湿,活儿可就不好干了。
此外,工具也得准备齐全,像什么抹子、铲子等等,缺一不可,毕竟“工欲善其事,必先利其器”嘛。
3.2 砌筑过程中的注意事项在砌筑过程中,得保持耐火砖的排列整齐,像排队一样,别让它们乱成一锅粥。
砖与砖之间的缝隙,建议控制在610毫米之间,这样不仅美观,而且能有效防止热量的损失。
每一层砌筑完成后,记得要仔细检查,确保没有遗漏,毕竟咱们可不想留下隐患,等着将来再来“收拾烂摊子”!最后,砌筑完毕后,得给它们点时间“休息”,慢慢养好,直到耐火砖完全干燥,才能投入使用。
回转窑施工方案范文
回转窑施工方案范文回转窑是一种常见的高温窑炉,广泛应用于水泥、冶金等行业的生产过程中。
回转窑主要用于烧结、焙烧等工艺,通过旋转窑筒将物料进行逐渐升温、反应和冷却,最终得到所需的产品。
本文将详细介绍回转窑的施工流程和注意事项。
一、施工准备阶段1.确定施工方案:根据工程需求和设计要求,确定回转窑的尺寸、材质、加热方式等关键参数,并编制详细的施工方案。
2.材料采购:根据施工方案,采购所需的建筑材料、耐火材料、抗高温钢材等。
3.设备调试:对回转窑相关设备进行检修、清洗和调试,确保设备正常运行。
4.建立施工组织:成立施工组织机构,明确各个成员的职责和任务。
二、基础施工1.地面准备:清理基础施工区域,确保地面平整。
根据设计要求,在施工区域铺设防渗膜。
2.基础浇筑:按照施工方案要求,在地面上进行基础浇筑,包括基础底板和基础墙体。
3.结构安装:在基础墙体上安装钢筋骨架和受力构件,确保结构牢固可靠。
三、筑砌施工1.筑砌准备:根据施工方案,准备砖砂、砌筑工具等材料,并搭建脚手架。
2.砖砌施工:按照设计要求,逐层砌筑回转窑的筒体。
在砖与砖之间加入耐火材料,增加窑筒的耐高温性能。
3.砂浆填充:在砖缝中填充耐高温砂浆,增加筒体的密封性和强度。
4.检查验收:完成筑砌作业后,进行验收,确保筒体结构满足相关要求。
四、设备安装1.筒体安装:将已制作好的窑筒安装在基础结构上,注意调整水平度和固定度。
2.齿圈安装:安装齿圈,并与窑筒连接,确保齿圈与筒体间隙适当,齿圈与驱动设备垂直度良好。
3.传动装置安装:安装驱动装置、传动轴、支座等传动设备,确保传动装置工作正常。
五、烘烤和冷却工艺施工1.烘烤工艺:根据施工方案,对窑筒进行逐步升温,温度慢慢提高,以消除砌体中的应力。
根据需求,逐渐提高升温速度,达到所需的烘烤温度。
2.冷却工艺:烘烤完成后,按照冷却工艺进行降温。
根据需求,逐渐降低温度,最终达到安全温度。
六、防腐、维护和检修1.防腐处理:对回转窑进行防腐处理,增加其使用寿命和耐腐蚀性。
回转窑砌筑施工方案
回转窑砌筑施工方案
一、施工前准备
在进行回转窑砌筑施工之前,需要进行充分的准备工作,确保施工顺利进行。
具体准备工作包括: 1. 确定施工队伍和负责人员; 2. 准备所需的施工材料,包括
砖块、水泥、砂浆等; 3. 对施工现场进行清理和平整,确保施工安全; 4. 制定施
工计划和时间表,合理安排施工进度。
二、砌筑工艺
1.根据设计要求和砌筑图纸,确定回转窑的尺寸和布局;
2.在地基的基础上进行回转窑的砌筑,首先需要构建圆形的筒体结构;
3.砌筑过程中要注意保持砌筑平整,确保砌筑质量;
4.在砌筑过程中应定期测量和调整砌筑的垂直度和水平度;
5.砌筑至一定高度后,需要进行梁柱的砌筑,加固回转窑的结构稳定性;
6.最后进行顶部的封闭,确保回转窑的密封性和安全性。
三、施工注意事项
1.施工过程中要严格按照设计要求和规范进行施工,确保砌筑质量;
2.施工过程中要加强施工现场的管理和安全保障措施,防止意外事件发
生;
3.在砌筑过程中要及时清理施工现场,确保施工秩序和安全;
4.定期对砌筑质量进行检查和验收,确保砌筑质量符合要求;
5.施工完工后要进行清理和整理,交付验收。
四、施工总结
回转窑砌筑是一项复杂的工程,需要施工人员具备丰富的经验和技术,严格按
照规范和设计要求进行施工。
通过合理的施工方案和严格的质量控制,可以保证回转窑的稳定性和安全性,达到设计要求和预期效果。
希望本文提供的回转窑砌筑施工方案对相关人员有所帮助。
回转窑砌筑施工方案
筑炉砌筑工程施工方案1。
1、回转窑砌筑方案1.1.1准备工作:1.1。
1.1熟悉图纸要求,窑的出料端,窑尾(进料端)使用浇注料,其它部位则使用不同材质的耐火砖。
1。
1.1。
2窑内清扫检查,在砌砖的部位,检查内侧焊缝的凸起高度是否高于窑焊接所要求的高度(1.5mm),超过此焊缝的高度必须磨光。
1.1.1。
3 材料出库检查,耐火砖开箱后要一一检查,破损的砖或几何尺寸有差异的砖要选出来,不能使用。
1.1。
1。
4机具准备:1。
1.1。
5施工人员:按两班制考虑,熟练砌筑工:30名,力工20名,木工2名,电焊工1名1.1。
2施工工期:按照两班制工作时间:计划15天全部施工清理完毕1。
1。
3砌砖施工要求窑内耐火砖砌筑拟定为干法(或湿法)砌筑。
1。
1。
3。
1划线按照窑的纵向中线,在窑筒体内至少划出不少于8条平行于窑筒体的纵向中心线.以及4米一段的横向(环向)线。
以便控制砌砖的质量1。
1。
3.2窑体每段的第一列砖从窑体下半部开始,准确地按画在窑壳上的纵向直线和以窑壳为导面进行砌筑,同时以第一列砖为标准,在筒体下半部纵向砌2至3米,后导入砌砖机。
再进行周圈砌筑并锁口。
当窑衬剩有6—7列砖时,即对锁口进行组合排列,窑衬在最后2~3列外锁口,锁口处的2~3列要同时砌筑,锁砖面侧面打入,每段最后一块砖不能从侧面加入时,用插缝砖找齐,并从上面打入,但其底部和侧面均用耐火砂浆严密填实,最后在周围的几块砖缝内打入铁板,使其牢固。
砌筑时要注意砖面的保护,要用橡皮锤或用木板垫着,以免将砖角等破损。
1。
1。
3.3错缝砌筑,内衬纵向砌缝应根据纵向基准线砌筑,并同窑轴线平行,允许扭曲每米不得超过3mm,同时在同一砌筑段全长内,十米误差不应超过20mm。
1。
1.4浇注料的施工1.1.4。
1将窑口筒体表面打扫干净1。
1。
4。
2分段焊锚固件;1。
1.4.3浇注前,先除掉锚固件上的铁锈,并涂上2mm厚的沥青漆,作膨胀缝用1。
1.4.4在窑体上圆弧上按600~1200mm长划分,分段施工1。
回转窑系统工艺砌筑工程施工方案
回转窑系统工艺砌筑工程施工方案1. 项目背景回转窑是一种常用于生产水泥、石灰等建筑材料的关键设备。
回转窑系统工艺砌筑工程是指对回转窑及其辅助设备进行建筑安装工程,确保正常运行和稳定生产。
本文档旨在提供回转窑系统工艺砌筑工程的施工方案,确保施工过程顺利、质量高效。
2. 施工目标本施工方案的目标是确保回转窑系统工艺砌筑工程按照设计要求进行施工,达到以下目标:1.确保施工质量,满足回转窑系统工艺砌筑工程的设计要求;2.保障施工安全,严格遵守安全操作规程;3.控制施工进度,按照计划完成施工任务;4.合理利用资源,降低施工成本;5.做好施工记录,便于后期维护和管理。
3. 施工准备在施工开始之前,需进行以下准备工作:1.编制详细的施工计划,包括施工流程、施工任务、施工顺序等;2.确定施工所需的人员、设备和材料,并进行充分的调配;3.安排施工人员参加必要的培训,提高技能和安全意识;4.搭建施工现场临时设施,包括办公室、工地设备、施工材料堆放区等;5.进行施工现场踏勘和勘测工作,了解场地地形、环境等情况,针对性地做好施工准备。
4. 施工工艺回转窑系统工艺砌筑工程的施工工艺主要包括以下步骤:4.1 场地清理在施工开始之前,首先需要对施工场地进行清理,包括除草、清除杂物、平整场地等工作。
清理完毕后,进行验收,确保场地清理达到要求。
4.2 基础施工回转窑系统的基础是确保设备安全稳定运行的关键,因此基础施工非常重要。
基础施工的工艺包括打桩、测量、标线、固定桩基等。
4.3 砌筑工艺砌筑工艺是回转窑系统工艺砌筑工程的核心环节。
根据设备设计要求,采用耐火砖等材料进行砌筑。
施工过程中应注意砌筑质量和砌筑顺序,确保设备的稳定性和耐久性。
4.4 辅助设备安装辅助设备安装主要包括煤粉制备设备、配料设备等。
在安装过程中,需要根据设备的安装图纸和说明书进行操作,并注意设备的水平度和安装位置。
4.5 排水系统建设回转窑系统的排水系统建设是确保设备正常运行的重要环节。
回转窑砌筑施工方案
目录1、工程概况2、施工准备3、施工技术措施3-1窑体耐火砖的砌筑‘3-2浇筑料的施工3-3窑头、窑尾预热器信其它部位的浇筑料施工3-4耐火砼的养护3-5内衬的干燥、加热及烘炉4、施工难点及注意事项5、质量保证措施6、安全文明施工措施7、主要施工设备8、劳动力组织及施工进度计划1、工程概况该项目中的筑炉工程是工艺设备安装过程中的重要环节,且筑炉项目施工质量要求严格,技术难度高,故筑炉项目施工质量的优劣及进度快慢将直接影响到整条生产线质量及按期投产与否,其中该生产线筑炉主要包括三个内容即:窑尾、窑头、窑中。
针对该项目的特点,我们将本着一切为了业主需要的宗旨,精心准备,认真施工,科学管理,按质按期地完成该项目的筑炉任务。
为该生产线的按期投产和贵厂的经济腾飞再作贡献。
本施工方案是我们根据以往经验和现有资料编制而成。
2、施工准备:2-1砌筑前应具备以下条件:2-1-1窑体钢结构和转运机构已安装完毕,经检查符合设计要求。
2-1-2窑体空运转合格;2-2砌筑前应做好下列工作:2-2-1组织施工人员认真审图,了解设计要求及验收规范,作好技术交底工作;2-2-2搞好现场的三通工作,为施工作好必备的准备工作;2-2-3主要施工机具就位,按施工平面图安装就位;2-2-4搭好竖井架,作好垂直运输的准备工作;2-2-5挑选耐火砖,根据砌筑方式(错砌或环砌)的不同厚度或长度分类;作好耐火材料堆放现场的防雨防潮工作。
2-2-6仔细清除窑内壁的灰尘及渣屑;2-2-7在窑内壁画出若干条纵向直线和圆圈线,纵向直线与窑体的轴向中心线,在同一平面内。
每一条1.5m-2m画一条。
用以控制砖环平直。
3、施工技术措施3、1根据回转窑图纸位置及工艺要求,在窑筒内焊接三圈档砖板以便耐火砖的固定。
3、2窑体耐火砖的砌筑砌筑时需要分为三个工作面(即三段),便得前后两段间错开一次转窑的砌筑量,以便于窑内材料运输。
(如图)图A (前后相差一次转窑砌筑量)3-2-1砌筑下半圆:砌筑时应从窑底中心线开始,沿着圆周方向同时均匀地向两边砌筑,直至砌完下半圆,砌筑时应随时用钢卷尺检查砖列与纵横向中心线之间的距离。
回转窑砌筑施工方案
3.2.1.3、浇注料的配比严格按照生产厂家的使用说明操作,搅好的浇注料应尽快用完,已开始初凝的浇注料不得使用。
3.2.1.4、浇注料的施工根据窑直径的大、小分为若干等分进行分条浇注,每条浇注带应一次浇注完,以免产生分层现象。
3.2.1.5、用插入式振动器将浇注料捣固密实,浇注料表面必须用木抹子抹平,切不可用铁抹子过于抹光,因过于抹光后会造成粗骨料下沉,表面浮浆,使内部水分不易逸出,降低浇注料表面耐磨度,高温下还可导致表面剥落。
由于没有提供施工图纸,本施工方案是我们根据本公司以往施工经验和现有的资料编制而成.。
2
2.1砌筑前应具备下列条件
2.1.1、窑体钢结构和转动机构安装完毕,经检查符合设计要求;
2.1.2、窑体空运转合格;
2.2.3、会同厂房施工人员验收设备,办理好工序交接手续。
2.2、砌筑前应做好下规范,做好技术交底工作;
因本筑炉项目技术要求严格,标准高,为建造优质工程,让业主能行到最满意的产品,故特制定如下措施:
5.1、按现行国内质检标准砌体砖缝的泥浆饱满度必须大于90%。窑壳内壁洁净,耐火砖必须紧靠窑壳,其间隙不得大于3mm。并用浓泥浆填实,砌体纵向砖缝允许厚度为2mm横向砖缝隙为3mm。错砌内衬纵向砖列与窑轴线在同一平面内,在同一砌筑段的全长内,其扭曲不超过20mm,环砌内衬砖环互相平行,并与窑轴线垂直,内衬表面个别砖的错牙不超过3mm,膨胀缝留设均匀,平直,位置正确,缝内清洁,并按规定填充材料,外表美观,加工后的锁砖厚度必须大于厚砖厚度的2/3。
4.2、窑体内衬砌完后到点火以前,不得任意转窑,尤其是干砌的砌体。点火前应用带楔形的钢板,对砌体进行最后的紧固,使砖环与窑壳严密贴合。
4.3、在施工中还应注意,特别是转窑时,可能发生的问题,转速必须缓慢。当转到预定位置时,立即在窑体的领圈与托轮间垫塞木楔,防止因窑的偏重而自行回转,同时为防止内衬在转窑时塌落,建议在转动方向最外列处,沿窑壳的长度方向每隔适当距离紧靠砖面焊以角钢条(∠90×90长200mm)予以加固。在旋转过后应及时检查砌体是否有松动、裂缝与壳脱离现象,发现后应及时补救纠正。
回转窑施工耐材砌筑方案
回转窑施工耐材砌筑方案
大家好,今天咱们聊聊那个既重要又有点小复杂的问题——如何给那台大家伙儿做“美容”,确保它能在生产线上稳如老狗,不跳脚。
咱们都知道,这不仅仅是个技术活儿,还得有点儿艺术细胞,毕竟,要让这台机器在高温下也能保持最佳状态,可不是件容易的事。
首先得说说材料选择。
咱们得挑那种耐磨、耐热、抗压的砖头来砌墙,就像挑选那些能扛得住磨砺的勇士一样。
选对了材料,就像找到了宝藏,能让整个工程少掉不少麻烦。
接下来说说砌筑过程。
这活儿得有点儿技术含量,就像是在玩一个拼图游戏,每个砖头都得放对地方,不能有一丝一毫的差错。
得先从底部开始,一点点往上砌,就像盖房子一样,基础得打得牢。
别忘了,还得留出一些缝隙,让空气和水可以自由流动,这样热胀冷缩的问题就不用担心了。
然后是细节处理。
这活儿得有点儿细心,就像是绣花一样,每一个针脚都不能马虎。
比如说,要确保所有的接缝都严丝合缝,这样才能防止热量流失。
还有啊,别忘了检查每个角落,确保没有遗漏的地方。
别忘了定期维护。
就像给汽车做保养一样,这台大家伙也得时不时地来个“体检”。
检查一下有没有裂缝、松动的地方,及时修补,这样才能保证它像新的一样。
给这台大家伙儿做“美容”可得点儿本事,既要有技术,还得有点儿创意。
就像咱们平时做饭一样,既要讲究味道,还得讲究营养均衡。
只有这样,才能让它在生产线上稳
稳当当,不跳脚,还能帮咱们多赚点儿钱。
所以啊,各位小伙伴,如果你们也打算给家里的“老爷车”来个大翻新,记得找专业的人来帮忙哦!。
3种回转窑内耐火砖砌筑的方法你都了解吗?
3种回转窑内耐火砖砌筑的方法你都了解吗?展开全文回转窑内耐火砖的砌筑方法常见的有以下三种:A拱架法在耐火砖外形规整性良好的条件下,拱架法能较为有效地保证所砌筑砖衬与窑筒可靠地同心,而且锁缝钢板用得极少,砖衬寿命有所延长。
该砌筑法的特点是:不需转动窑体,采用砌砖机将砖一次性砌完。
这个方法目前已流行于国内直径4m以上的大型窑上。
该施工方法仅限于环砌而不适用于交错砌筑。
拱架法砌筑窑衬如图14-6所示。
具体砌筑方法叙述如下:(1)接图纸要求先砌筑窑体下半圆部分的耐火砖。
该部分可以一次性连续砌完,也可以分段砌筑。
砌筑完下半圆部分耐火砖后,必须仔细检查所砌耐火砖的质量,经确认合格后方可进行下半圆部分的砌筑。
(2)安装砌砖机拱架,并将其各部位调节到最佳位置。
(3)将砖码放在拱架上的肩型托砖板上,用气动或机动装置将砖顶至预定位置,使砖紧贴筒体。
此步骤必须从两侧同时对称地进行,一直将砖砌筑到顶部。
在顶部合拢处留出约3~4块砖的空当,用以锁砖。
(4)在空当处.用气顶装置(或其他合适的顶紧装置)将两侧砖顶紧。
(5)撤去顶杆,挑选合适的锁砖将空挡处耐火砖砌上,从侧面打入最后一块耐火砖后,再从侧面打入3mm钢板把砖环锁紧。
(6)移动砌砖机拱架,重复上述(2)一(5)步骤直至将砖砌完。
使用拱架法砌砖要注意如下事项:拱架安装牢固,各个部件间连接紧,运作功能好,顶推装置灵活,支座移动方便;气动或液压系统灵敏,管路畅通无堵塞;拱架移动平稳.定位准确;严格按基准线施工。
B支撑法在国内,直径4m以下的中小型回转窑上一般都用顶撑法砌砖。
中型回转窑的砌砖中需要打两次窑撑,称为十字形支撑法;小型回转窑的砌砖中只需打一次窑撑称为一字形支撑法,以下分别叙述这两种砌筑方法。
(1)十字形支撑法。
十字形支撑法砌砖的操作顺序如图14-7所示:其分段砌筑的长度一般不得超过5m。
1)首先从砌砖段的底部同时向两侧砌砖,直至超过半周1~2层砖处。
2)设置厚80~140mm的长方形垫木,垫木应压住最上一层耐火砖砖厚的3/4。
回转窑砌筑工艺
回转窑砌筑施工方案一、施工准备:(一)、砌筑前应具备以下条件:1、窑体钢结构和转运机构已安装完毕,经检查符合设计要求。
2、窑体空运转合格;(二)、砌筑前应做好下列工作:1、组织施工人员认真审图,了解设计要求及验收规范,作好技术交底工作;2、搞好现场的三通工作,为施工作好必备的准备工作;3、主要施工机具就位,按施工平面图安装就位;4、搭好竖井架,作好垂直运输的准备工作;5、挑选耐火砖,根据砌筑方式(错砌或环砌)的不同厚度或长度分类;作好耐火材料堆放现场的防雨防潮工作。
6、仔细清除窑内壁的灰尘及渣屑;7、在窑内壁画出若干条纵向直线和圆圈线,纵向直线与窑体的轴向中心线,在同一平面内。
每一条1.5m~2m画一条。
用以控制砖环平直。
二、施工技术措施(一)、根据回转窑图纸位置及工艺要求,在窑筒内焊接三圈档砖板以便耐火砖的固定。
(二)、窑体耐火砖的砌筑砌筑时需要分为三个工作面(即三段),便得前后两段间错开一次转窑的砌筑量,以便于窑内材料运输。
1、砌筑下半圆:砌筑时应从窑底中心线开始,沿着圆周方向同时均匀地向两边砌筑,直至砌完下半圆,砌筑时应随时用钢卷尺检查砖列与纵横向中心线之间的距离。
2、当砌筑超过半圆1~2层砖时,停止砌筑,准备支撑加固。
3、待砌体泥浆基本凝固后,沿内衬的最后几列砖设置木板或方木,木砖应压住最后几列砖的3/4后,在板间沿长度方向第隔800mm用丝杠支撑。
丝杠在使用前应检查配件是否齐全,丝杠应垂直于壳壁。
它的中心线应呈水平。
然后用套管套住轮把,由操作人员同时用劲,反复搬动手轮,直至搬不动为止。
全部支撑完毕后应反复检查支撑是否牢固。
并在木板与砖之间的缝隙内用木楔楔紧。
4、转窑前撤出窑内人员、材料,切断窑内照明,在第一托轮处设置专人准备好锁紧木楔。
当转1/4周后应立即停止,并迅速在托轮处打止退木楔。
然后派人进入检查支撑装置及砌体有无松动,如有意外情况及时补救。
确认安全后方可进入窑内。
5、砌筑时紧贴已砌列,向另一侧砌筑至窑的水平线以上1~2列砖处,然后用丝杠支撑加固,进行第二次转窑。
回转窑砌筑方案
回转窑砌筑方案一、引言回转窑是重要的工业装备,广泛应用于水泥生产、冶金炼制和化工等行业。
它通过旋转的方式将物料在高温环境中进行热处理,从而实现物料的煅烧和烧结过程。
回转窑的砌筑方案对于确保设备安全稳定运行、提高生产效率和产品质量具有重要意义。
本文将从材料选择、砌筑方法和质量控制等方面,对回转窑砌筑方案进行探讨。
二、材料选择1. 窑壳材料:常见的回转窑壳材料有耐火砖和高铝质耐火浇注料。
耐火砖具有较高的耐火性能和机械性能,适合于常规生产,但易受到热应力的影响;高铝质耐火浇注料具有良好的耐火性能和热震稳定性,适用于高温应用,但施工难度较大。
根据具体工艺条件和经济效益考虑,选择适合的材料。
2. 冷却带材料:回转窑的冷却带通常使用镁铬砖或高铝质散体耐火材料。
镁铬砖具有良好的耐火性能和抗渣能力,但易受到碱性氧化物的侵蚀;高铝质散体耐火材料耐火性能较好,但施工工艺要求较高。
根据冷却带的使用条件和实际情况,选择适合的材料。
三、砌筑方法1. 窑壳砌筑:回转窑的壳体砌筑采用耐火砖和耐火浇注料结合的方式。
首先,在窑体内部进行耐火砖砌筑,一般选用胶结结构耐火砖,并进行砖与砖之间的砖缝填充。
然后,在窑体外部进行耐火浇注料的施工,确保窑体的整体性和耐火性能。
2. 冷却带砌筑:回转窑的冷却带砌筑需要注意保证砌筑质量和施工工艺。
先选用适当的耐火材料,并按照规定的砌筑工艺进行施工。
同时,要保证冷却带与窑壳之间的温度差不超过规定范围,以防止热应力引起的裂纹和损坏。
四、质量控制1. 砌筑质量监控:在回转窑的砌筑过程中,要严格控制砌筑质量。
对于耐火砖,要测量其尺寸、强度和耐火性能等指标。
对于耐火浇注料,要监测其配合比例、流动性和硬化时间等参数,并进行抗渣和热震试验。
此外,还要进行高温试验,模拟实际工艺条件下的使用情况。
2. 窑体运行监控:回转窑的砌筑质量对设备的运行安全和稳定性具有重要影响。
因此,在窑体使用过程中,要定期检查窑壳和冷却带的状况,包括裂纹、磨损和渗漏等情况。
回转窑砌筑施工方案
回转窑砌筑施工方案一、工程概况(1)回转窑砌筑。
二、施工方案回转窑筑炉施工,遵守的原则,是设计图及有关国标的要求及耐火材料厂家提供的施工使用说明等。
1、一般原则(1)回转窑砌筑我们从窑头开始,逐渐向上往窑尾。
(2)正确使用设计规定的各种耐火材料,并按设计结构、精心施工。
(3)所有砖缝必须符合设计规定的厚度,并且均匀一致,必须灰浆饱满(干砌应结合紧密),达到横平竖直。
(4)不得在砌体上砍凿砖,砌砖时,应使用木槌或胶槌找正,不准使用铁槌等大力冲击,注意成品维护。
(5)按图纸技术要求施工。
2、准备工作(1)设备交接验收,根据国标GBJ205—83和JCJ03—90的要求,对有关设备和结构安装检查合格后,办理交接证明书后,才可进行筑炉工作。
(2)将所需材料按砌筑的先后顺序运至现场,现场存放的耐火材料以满足3—4天的施工进度,并且做好防潮、防水工作。
(3)测量放线,测量放线的主要目的是检查设备误差和找出砌筑时的基准线。
圆管的放线,是重要的工序。
要把不同尺寸的砖区分开来,按误差区限值归类,保证尺寸的一致性,另外剔除那些破损的砖。
(5)机具准备见表一。
表一:三、施工进度计划施工进度:根据合同规定的安装工程进度计划,回转窑工程施工进度计划为:要求工期:12天(日历日)。
四、安全文明施工措施(一)安全管理措施1.实施目标管理,加强安全生产的领导工作,杜绝违章指挥,安全员时刻在现场监督检查工作,做到现现场只要有人在施工,就必须有安全员监督。
加强各级安全责任感,确保目标的实现。
2.施工现场安全防护设施的设置,创造良好的施工环境,施工人员配备安全防护用品并监督使用。
3.加强对职工的安全教育,坚持每周一次的安全学习活动。
4.所有施工项目无安全交底严禁施工。
5.建立奖惩制度,表扬先进,惩治不安全现象或行为。
回转窑施工方案范文
回转窑施工方案范文1.引言:回转窑作为一种重要的水泥生产设备,广泛应用于水泥生产行业。
其施工过程需要进行仔细规划和安排,以确保施工顺利进行并达到预期的效果。
本方案将详细介绍回转窑的施工步骤和各个环节的注意事项,以及相关的安全措施和质量控制措施。
2.施工步骤:2.1场地准备:首先,对施工现场进行清理,并确保安全通道畅通。
然后,根据施工图纸确定回转窑的位置,并进行标线。
最后,进行场地平整,确保回转窑的基础能够稳固地支持设备。
2.2基础构造:在场地准备完成后,开始进行基础构造工作。
根据设计要求,进行基础浇筑,并确保基础的平整和强度。
在浇筑混凝土时,应注意混凝土的配合比例和浇筑时间,以确保基础质量。
2.3安装回转窑:基础构造完成后,开始组装和安装回转窑设备。
首先,安装并固定轴承和轴承座,确保其垂直度和水平度。
然后,逐步拼装和安装回转窑的主体部分,包括筒体、端盖、齿轮、弹簧片等。
在安装过程中,应注意各部件的精确对位和正确安装。
最后,进行设备调试和试运行,确保设备能够正常工作。
2.4安装辅助设备:回转窑的正常运行还需要一系列辅助设备的支持。
在施工过程中,需要安装和调试辅助设备,如链板输送机、脱硝设备、车间通风设备等。
这些设备的安装和调试需要严格按照设备说明书和相关标准进行。
2.5质量控制:在施工过程中,必须严格控制每个环节的质量,以确保施工的可靠性和安全性。
例如,在基础浇筑过程中,应注意控制混凝土的拌合时间和坍落度;在设备安装过程中,应注意各个部件的对位和固定质量;在调试过程中,应注意设备的运行稳定性和参数的正确设置。
此外,还应进行一系列必要的检测和试验,如基础强度检测、设备轴承温度检测等。
3.安全措施:在回转窑的施工过程中,必须始终遵守安全操作规程,保证施工人员和设备的安全。
首先,在施工现场设置明显的安全标志,并划定安全区域。
施工人员必须配备个人防护装备,并接受必要的安全培训。
此外,在高空作业时需要使用安全绳索和安全带,并严禁超负荷作业。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
回转窑砌筑方案
一、引言
本文档对回转窑的砌筑方案进行详细介绍。
回转窑是一种高温下进行化学反应和矿石烧制的设备,其砌筑方案关系到窑炉的稳定运行和效果。
本文将从材料选择、砌筑工艺以及注意事项等方面进行探讨。
二、材料选择
2.1 砖料
在回转窑的砌筑中,常用的砖料有耐火砖和耐火浇注料。
耐火砖用于砌筑前、中部分和窑口部分,而耐火浇注料适用于窑膛段。
耐火砖一般采用高铝砖、硅砖、碳化硅砖等,其选材应根据回转窑内部的温度、腐蚀性气氛和物料的性质等因素来决定。
同时,应注意控制砖料的含水率,以免影响砌筑工艺。
2.2 粘结材料
粘结材料主要用于砌筑过程中的砖块固定。
常用的粘结材料有耐火水泥、耐火浇注料等。
耐火水泥适用于固定砖块的上下、左右两个方向,而耐火浇注料适用于砖块之间的填充。
选择粘结材料时,应根据其粘结强度、抗渣性和化学稳定性等因素进行选择。
三、砌筑工艺
3.1 准备工作
在砌筑回转窑前,首先需要准备好所需的砖料、粘结材料以及砌筑工具。
同时,要对回转窑的施工方案进行仔细制定,确保砌筑过程顺利进行。
3.2 砌筑过程
砌筑的第一步是将砖块按照预定的布置方案放置在窑壁上。
在放置砖块时,要确保与窑壁之间保持适当的间隙,以便进行耐火浇注料的填充。
接下来,将粘结材料涂抹于砖块的接触面,然后将砖块小心地放置在窑壁上。
在固定砖块时,应确保其稳定性和平整度。
同时,要注意避免砖块之间的空隙。
完成窑壁的砌筑后,接下来是砌筑窑膛段。
首先,要用耐火水泥或耐火浇注料将窑膛段的底部封闭。
然后,将耐火砖按照预定的形状和尺寸放置在窑膛段内,并与窑壁部分衔接。
3.3 砌筑结束后的处理
当回转窑的砌筑工作完成后,需要对其进行一些处理工作。
首先,要对砌筑部分进行质量检查,确保其符合相关标准和要求。
同时,还需要对砌筑部分进行干燥和固化处理。
可以利用干燥设备和适当的温度进行干燥,以提高粘结强度和耐火性能。
四、注意事项
在回转窑的砌筑过程中,还需要注意以下几个方面:
1.砌筑前要进行详细的方案设计和施工方案制定,确保砌筑工作的顺利进行;
2.在选择砖料和粘结材料时,要根据回转窑的工作条件和物料性质等因素进行合理选择;
3.砌筑过程中要注意砌筑质量和砖块的稳定性,避免出现砖块脱落的情况;
4.对砌筑完成后的部分进行质量检查,并进行干燥和固化处理,以提高耐火性能。
五、总结
本文对回转窑的砌筑方案进行了详细介绍。
通过选择合适的砖料和粘结材料,并严格按照砌筑工艺进行操作,可以保证回转窑的稳定运行和效果。
在砌筑过程中,
需注意相关的注意事项,以确保砌筑质量和安全性。
通过本文所提供的砌筑方案,可以为回转窑砌筑提供一定的参考和指导。
