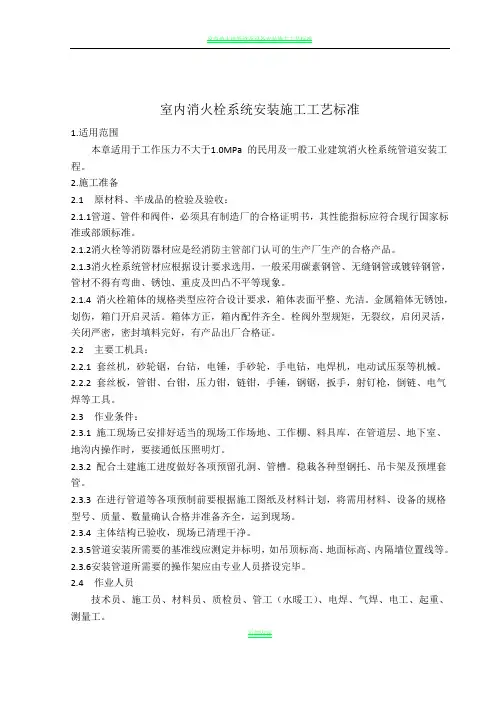

室内消火栓系统安装施工工艺标准

室内消火栓系统安装施工工艺标准

室内消火栓系统安装施工工艺标准1.适用范围本章适用于工作压力不大于1.0MPa 的民用及一般工业建筑消火栓系统管道安装工程。

2.施工准备2.1 原材料、半成品的检验及验收:2.1.1管道、管件和阀件,必须具有制造厂的合格证明书,其性能指标应符合现行国家标准或部颁标准。

2.1.2消火栓等消防器材应是经消防主管部门认可的生产厂生产的合格产品。

2.1.3消火栓系统管材应根据设计要求选用,一般采用碳素钢管、无缝钢管或镀锌钢管,管材不得有弯曲、锈蚀、重皮及凹凸不平等现象。

2.1.4 消火栓箱体的规格类型应符合设计要求,箱体表面平整、光洁。

金属箱体无锈蚀,划伤,箱门开启灵活。

箱体方正,箱内配件齐全。

栓阀外型规矩,无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证。

2.2 主要工机具:2.2.1 套丝机,砂轮锯,台钻,电锤,手砂轮,手电钻,电焊机,电动试压泵等机械。

2.2.2 套丝板,管钳、台钳,压力钳,链钳,手锤,钢锯,扳手,射钉枪,倒链、电气焊等工具。

2.3 作业条件:2.3.1 施工现场已安排好适当的现场工作场地、工作棚、料具库,在管道层、地下室、地沟内操作时,要接通低压照明灯。

2.3.2 配合土建施工进度做好各项预留孔洞、管槽。

稳栽各种型钢托、吊卡架及预埋套管。

2.3.3 在进行管道等各项预制前要根据施工图纸及材料计划,将需用材料、设备的规格型号、质量、数量确认合格并准备齐全,运到现场。

2.3.4 主体结构已验收,现场已清理干净。

2.3.5管道安装所需要的基准线应测定并标明,如吊顶标高、地面标高、内隔墙位置线等。

2.3.6安装管道所需要的操作架应由专业人员搭设完毕。

2.4 作业人员技术员、施工员、材料员、质检员、管工(水暖工)、电焊、气焊、电工、起重、测量工。

3.操作工艺 3.1工艺流程3.2操作细则 3.2.1 安装准备:3.2.1.1 认真熟悉图纸,根据施工方案、技术、安全交底的具体措施选用材料,测量尺寸,绘制草图,预制加工。

消火栓安装工艺标准

消火栓安装工艺标准

消火栓安装工艺标准消火栓是建筑物防火系统中的重要组成部分,其安装工艺标准直接关系到建筑物的火灾防控能力。

为了确保消火栓的有效性和可靠性,我们需要严格按照相关标准和规范进行安装,下面将从消火栓的选择、安装位置、安装工艺等方面进行详细介绍。

首先,在选择消火栓时,我们需要考虑建筑物的结构特点、消防水源、水压情况等因素。

一般来说,消防水源应当选择地下水库或者城市供水系统,以保证消火栓能够及时供水并具备一定的水压。

同时,消火栓的选择还应符合国家标准,保证其质量和性能达到要求。

其次,消火栓的安装位置也是至关重要的。

根据相关规范,消火栓应当安装在建筑物的每个楼层和走廊的交叉口处,以便在火灾发生时能够及时取水灭火。

此外,消火栓应当远离热源和易燃材料,保证在火灾发生时能够安全可靠地使用。

在进行消火栓的安装工艺时,首先需要对安装位置进行合理布局和标识,确保消火栓易于找到和操作。

其次,在安装消火栓的管道时,需要保证管道连接牢固、无渗漏,并且应当定期进行检测和维护,以确保消火栓系统的正常运行。

另外,消火栓的喷头也需要按照相关规范进行安装,保证其喷水范围和喷水压力符合要求。

除此之外,消火栓的安装工艺还应当考虑消防水带的配备和使用。

在安装消火栓的同时,我们还需要配备足够数量的消防水带,并且进行定期的演练和维护,以保证在火灾发生时能够迅速、有效地进行灭火。

总的来说,消火栓的安装工艺标准直接关系到建筑物的火灾防控能力,因此在进行消火栓安装时,我们需要严格按照相关标准和规范进行操作,确保消火栓系统的有效性和可靠性。

希望本文所述内容能对消火栓安装工艺标准有所帮助,谢谢阅读。

室内消火栓有哪些安装质量控制要点

室内消火栓有哪些安装质量控制要点

室内消火栓有哪些安装质量控制要点室内消火栓的施工安装调试包括:安装准备、管道安装、栓体及配件安装。

1、安装准备消火栓系统管材应根据设计要求选用,一般采用碳素钢管或无缝钢管,管材不得有弯曲、锈蚀、重皮及凹凸不平等现象。

消火栓箱体的规格类型应符合设计要求:■箱体表面平整、光洁。

■金属箱体无锈蚀,划伤,箱门开启灵活。

■箱体方正,箱内配件齐全。

■栓阀外型规矩,无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证。

2、管道安装管道安装必须按图样设计要求之轴线位置,标高进行定位放线。

安装顺序一般是:主干管、干管、分支管、横管、垂直管。

室内与走廊必须按图样设计要求的天花高度,首先让主干管紧贴梁底走管,干管、分支管紧贴梁底或楼板底走管,横管、垂直管根据图样及结合现场实际情况按规范布置,尽量做到美观合理。

管井的消防立管安装采用从下至上的安装方法,即管道从管井底部逐层驳接安装,直至立管全部安装完,并且固定至各层支架上。

管道穿梁及地下室剪力墙、水池等,应装设预埋金属管中穿过。

管网安装完毕后,应对其进行强度试验、冲洗和严密性试验。

水压强度试验的测试点应设在系统管网的最低点。

对管网注水时,应将管网内的空气排净,并应缓慢升压,达到试验压力后,稳压30min后,管网应无泄漏、无变形,且压力降不应大于0.05MPa。

管网冲洗应在试压合格后分段进行。

冲洗顺序应先室外,后室内;先地下,后地上。

室内部分的冲洗应按配水干管、配水管、配水支管的顺序进行;管网冲洗结束后,应将管网内的水排除干净。

水压严密性试验应在水压强度试验和管网冲洗合格后进行。

试验压力应为设计工作压力,稳压24h,应无泄漏。

3、栓体及配件安装消火栓箱体要符合设计要求(其材质有铁和铝合金等)。

产品均应有质量合格证明文件方可使用。

消火栓支管要以栓阀的坐标,标高来定位,然后稳固消火栓箱,箱体找正稳固后再把栓阀安装好,当栓阀侧装在箱内时应在箱门开启的一侧,箱门开关应灵活。

暗装消火栓箱与明装消火栓箱有什么区别

暗装消火栓箱与明装消火栓箱有什么区别

暗装消火栓箱与明装消火栓箱有什么区别明装消火栓箱跟暗装消火栓箱都是常用的消防器材,但是很多人总是无法区分明装和暗装消火栓之间的区别,那么暗装消火栓箱与明装消火栓箱有什么区别?
功能上暗装和明装是没有区别的,在美观和施工操作上面还是有所区别对待的。

消火栓就位安装时,应根据高度和位置尺寸找正找平,使箱边沿与抹灰墙保持水平,再用水泥砂浆塞满箱四周空间,将箱稳固,箱体背面需拉钢丝网以防止粉刷空鼓。

若采用明装,需事先在墙上裁好螺丝,然后按螺丝的位置在箱背面钻孔,将箱子就位,再加垫带螺帽拧紧固定。

而在管道施工时,明装消防箱比暗装消防箱更加方便。

室内消防箱的安装方式分为三种:明装和暗装还有就是半明半暗,
三种方式中半明半暗的安装方式值得研究以下。

这种安装方式
一半箱子在墙内,一种方式在墙外,具体数据不计算了,大家可以翻开图籍看看。

箱子建议这种方式大家一定要少取。

暗装箱大家也要考虑,在住宅中如果消防箱安装在楼道里,还有注意楼梯的净尺寸,土建上楼梯净尺寸是要满足要求的。

暗装箱比较好用.但是注意墙体厚度和消防箱的厚度,别到最后消防箱还比墙体厚。

明装消火栓箱和暗装消火栓箱区别上面进行了介绍,对于明装消火栓箱和暗装消火栓箱区别有了了解,所以说要时刻关注,多了解生活安全知识,尤其是要掌握消防设施的正确使用方法。

室内消火栓安装施工工艺设计标准

室内消火栓安装施工工艺设计标准

室内消火栓管道及设备安装施工技术标准材料要求1、消火栓系统的管道应按设计要求选择。

一般采用碳钢管或无缝钢管,管材不得弯曲。

腐蚀重皮和不均匀不均匀现象。

2、消防喷淋管应按设计要求选用。

一般采用镀锌碳素钢管和管件,管壁外侧均匀镀锌。

无生锈、无飞边、无偏扣、螺纹不全、角度不准等。

3、消防喷淋系统的报警阀、动作阀、调节阀延时、水流指示器、水泵耦合器等主要部件的规格型号应符合设计要求。

配件齐全,铸造规则,表面光滑,无裂纹,启动灵活,产品出厂合格证。

4、喷头的规格、型号、工作温度应符合设计要求,形状、规则应齐全。

5、消火栓箱的规格型号应符合设计要求,箱体表面应光滑、清洁。

金属箱体不生锈、无划痕,箱门开启灵活。

箱体为方形,箱体配件齐全,螺栓阀外形规整,无裂纹,启闭灵活,关闭严密,密封包装好,具有产品出厂合格证和消防部门认证。

主要设备1、设备:穿丝机、滚槽机、钻孔机、磨床、台钻、电锤、手砂轮、手电钻、电焊机、电压试压泵等。

2、工具:穿线板、管钳、虎钳、压力钳、链钳、手锤、钢锯、扳手、倒链、电焊等。

工作环境1、主体结构已验收,场地已清理完毕。

2、管道安装所需的基准线应进行测量和标记。

如天花板标高、地面标高、墙壁位置等。

3、设备基础已经过检验,符合设计和制造商的设备数据要求。

4、管道安装所需的操作架应由专业人员架设。

5、检查预埋管道,预留孔的位置、尺寸、数量是否符合设计要求。

6、喷头的安装应根据建筑装修图确定。

吊顶龙骨安装后,应根据吊顶材料的厚度确定喷头标高。

关闭天花板时,根据预留的喷嘴位置在顶板上开一个孔。

7、安装水泵等设备的房间的地板已经完工。

水泵等设备的混凝土基础强度应达到75%以上,尺寸、位置、标高应符合设计要求。

8、水池、水箱有管道安装条件。

9、现场水、电、气源及现场设施符合建设要求。

10、编制了施工方案,进行了技术交底和安全技术交底。

11、根据项目进度要求,及时绘制加工图纸,提出加工方案。

操作流程工艺流程:安装准备、干管安装、立管安装、喷淋分层干支管、消火栓及支管安装系统辅助设备及管道附件安装管道试压管冲洗喷头支管安装(系统综合试压及冲洗)) 节流装置安装报警阀配件、消火栓配件、喷头安装系统用水调试安装准备1、认真熟悉图纸,根据施工方案、技术、质量、安全、披露等具体措施,选材、测量尺寸、绘制草图、预制。

室内消火栓系统安装施工方案

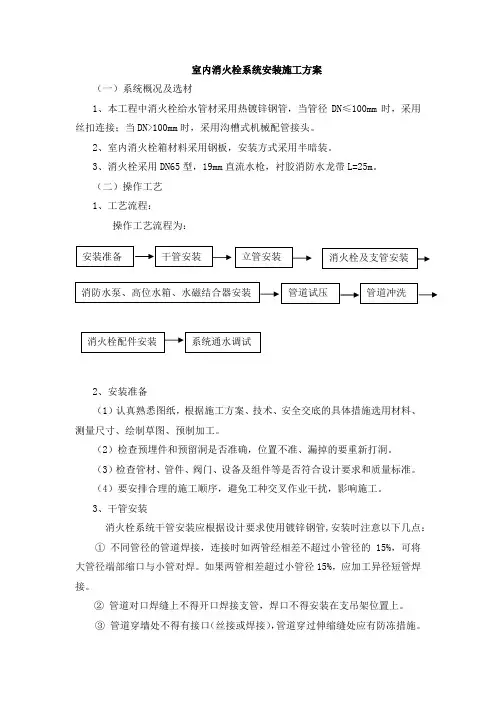

室内消火栓系统安装施工方案

室内消火栓系统安装施工方案(一)系统概况及选材1、本工程中消火栓给水管材采用热镀锌钢管,当管径DN ≤100mm 时,采用丝扣连接;当DN>100mm 时,采用沟槽式机械配管接头。

2、室内消火栓箱材料采用钢板,安装方式采用半暗装。

3、消火栓采用DN65型,19mm 直流水枪,衬胶消防水龙带L=25m 。

(二)操作工艺 1、工艺流程:操作工艺流程为:2、安装准备(1)认真熟悉图纸,根据施工方案、技术、安全交底的具体措施选用材料、测量尺寸、绘制草图、预制加工。

(2)检查预埋件和预留洞是否准确,位置不准、漏掉的要重新打洞。

(3)检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准。

(4)要安排合理的施工顺序,避免工种交叉作业干扰,影响施工。

3、干管安装消火栓系统干管安装应根据设计要求使用镀锌钢管,安装时注意以下几点: ① 不同管径的管道焊接,连接时如两管经相差不超过小管径的15%,可将大管径端部缩口与小管对焊。

如果两管相差超过小管径15%,应加工异径短管焊接。

② 管道对口焊缝上不得开口焊接支管,焊口不得安装在支吊架位置上。

③ 管道穿墙处不得有接口(丝接或焊接),管道穿过伸缩缝处应有防冻措施。

④管道焊接时先点焊三点以上,然后检查预留口位置、方向、变径等无误后,找直、找正,再焊接,紧固卡件、拆掉临时固定件。

4、立管安装该消防立管均为明装,安装时立管可随结构从预留孔洞中穿入,以减少立管接口,当楼层层高小于5m时,每层安装一个管卡,安装于距地1.8m处。

由于本工程中热镀锌钢管管径DN≤100mm时,采用丝扣连接;当DN>100mm时,采用沟槽式机械配管接头,具体安装方法如下:(1)丝扣连接镀锌钢管丝扣连接,首先要进行套丝。

常用有手工套丝和机械套丝两种方法。

1)手工套丝:手工套丝是把加工的管子固定在管子台虎钳上,需套丝的一端管段应伸出钳口外150mm左右。

把铰板装置放到底,并把活动标盘对准固定标盘与管子相应的刻度上。

室内消火栓安装工艺标准明装暗装

室内消火栓安装工艺标准明装暗装

室内消火栓安装工艺标
准明装暗装
This model paper was revised by LINDA on December 15, 2012.
工艺标准图名称
消防水泵接合器与消火栓安装工艺标准
编号 JWA-JPS-001
标准参考图
标准要求
①消防立管支架设置标高
1.6m 。

②消火栓箱内部支管应设置支架。

③消火栓不在门轴侧,应
在开启侧。

④消火栓口中心离地高度




为1.1米。

④-1消火栓内部水枪、水带、报警按钮、灭火器按设计与图集要求配置齐全,应根据箱内构造将水龙带挂放在箱内的挂钉、
托盘或支架上,箱体内部清洁干净。

④-2二次装修后应该重新


标示明确,不应被装修遮
盖。

⑤阀门中心距箱侧面为140mm ,距离箱后面为100mm.
⑥图纸要求设置减压孔板的要按要求设置不同规格
的减压孔板。






⑨。

室内消火栓安装

室内消火栓安装

室内消火栓安装
1)说明
本工程采用室内单栓带消防软管卷盘消火栓箱(甲型)。

除地下室车库明装外,其余暗装。

2)施工工艺流程
3)主要施工方法
室内消火栓安装,其位置应符合设计要求,不得擅自改动。

消火栓分为明装、半明装、暗装三种安装方式。

明装消火栓安装时需与装饰配合。

暗装时消火栓箱25mm厚铝合金外框可露出装饰面。

室内消火栓其栓口应朝外,且不应与门框相碰。

阀门中心距地面为1.1米,距箱后内表面为100毫米。

消火栓水龙带与快速接头连接,应用专门夹头,并根据箱内构造将水龙带挂在箱内的挂钩或水龙带盘上。

消火栓必须密封严实,不得有渗漏,且开启容易。

对于安装在消防保护区域内的任何消防栓柜均对其内壁进行防火层处理消火栓箱门或经装饰暗包装处理的消火栓箱正前方装饰面上应有明显的红色“消火栓、火警、119”字样。

室内消火栓系统安装施工工艺与质量标准

室内消火栓系统安装施工工艺与质量标准

室内消火栓系统安装工艺标准一、总则1 范围本标准适用于在建项目室内消火栓系统安装工程的施工管理和质量验收,如本标准的要求高于国家相关规范的规定,以本标准为准,否则以国家规范为准。

2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款,内容随最新版本更新适用于本标准。

GB50300-2001 建筑工程施工质量验收统一标准GB50242-2002 建筑给水排水及采暖工程施工质量验收规范二、施工准备1 技术准备1.1 图纸会审完成。

1.2 编制详细的分项施工要点方法及技术交底。

1.3 编制施工进度计划及材料进场计划。

1.4各安装施工单位综合管线的排布图,形成一致意见。

1.5 参照设计图,厂家提供消防设备的基础图。

2 物资准备2.1 管材、管件及设备等规格、型号及性能检测报告应符合国家技术标准或设计要求和公司标准;消防专用设备及附件,应有消防部门认可的生产许可证书及3C认证证书。

2.2所有材料进场时应对品种、规格、外观等进行验收。

2.3管件:卡箍式管件接头和配件应与管道设计工作压力相匹配,且符合CJ-T156-2001的规定。

2.4主要器具和设备必须有完整的安装使用说明书。

2.5阀门安装前,应做强度和严密性试验。

3 作业条件准备3.1 土建主体工程基本完成;配合土建施工进度所做的各项预留孔洞、预埋铁件、预埋套管等的复核工作已经完成。

3.2室内墙体厚度已定或墙面粉刷层已结束;室内明装箱背面腻子等已完工;管井内防水已施工。

3.3 通过管道的室内位置线及地面基准线已检测完毕。

三、施工工艺1 施工工艺流程本工艺流程见下图。

室内消火栓系统安装工艺流程图2 操作要求2.1、套管预留预埋1)、管道穿楼面、屋面及墙体均需设置套管(除住宅户内)。

套管采用钢性套管或塑料套管,结构采用钢性套管,砌体采用塑料套管。

2)、穿墙套管应保证两端与墙面饰面平齐,穿楼板套管应使下部与楼板平齐,上部有防水要求的套管应高出装饰地面50mm,其它应为20mm,套管环缝应均匀,用油麻填塞,外部用腻子或密封胶封堵,且端面应光滑;当管道穿越防火分区时,套管的环缝应该用防火胶泥等防火材料进行有效封堵。

室内消火栓系统安装施工技术规范

室内消火栓系统安装施工技术规范

室内消火栓系统安装施工技术规范本节适用于民用和一般工业建筑的消火栓系统的管道安装工程。

4.3.1 施工准备1技术准备(1) 认真熟悉图纸,根据施工方案、技术、安全交底的具体措施选用材料,测量尺寸,绘制草图,预制加工。

(2) 核对有关专业图纸,查看各种管道的坐标、标高是否有交叉或排列位置不当,及时与设计人员研究解决,办理洽商手续。

(3) 检查预埋件和预留洞是否准确。

(4) 检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准。

(5) 要安排合理的施工顺序,避免工种交叉作业干扰,影响施工。

2 材料准备(1) 无缝钢管、焊接钢管、镀锌钢管、钢素复合管等管材。

(2) 配套管件、阀门、法兰、室内消火栓、消火栓箱、水龙带、水枪等。

(3) 螺栓、垫片、石棉橡胶板、橡胶板、塑料板、电焊条、型钢、管卡、生料带、铅油、麻丝等。

3 主要机具(1) 套丝机,砂轮锯,台钻,电锤,手砂轮,手电钻,电焊机,电动试压泵等机械。

(2) 套丝板,管钳,台钳,压力钳,链钳,手锤,钢锯,扳手,射钉枪,倒链,电气焊等工具。

4 作业条件(1) 设备平面布置图、系统图、安装图等施工图及有关技术文件应齐全。

(2) 设计单位应向施工单位进行技术交底。

(3) 系统组件、管件及其他设备、材料,应能保证正常施工。

(4) 检查管道支架、预留孔洞的位置、尺寸是否正确。

4.3.2 材料质量控制材料质量控制除应符合本标准第3.2节“材料设备管理”的规定外,尚应满足下列要求:1 所有材料使用前应做好产品标识,注明产品名称、规格型号、批号、数量、生产日期和检验代码等,并确保材料具有可追溯性。

2 主要器具和设备必须有完整的安装使用说明书。

在运输、保管和施工过程中,应采取有效措施防止损坏或腐蚀。

3 消火栓系统管材应根据设计要求选用,一般采用碳素钢管、钢塑复合管或无缝钢管。

4 管材、管件应进行现场外观检查,并应符合下列要求:(1) 表面应无裂纹、缩孔、夹渣、折叠和重皮。

室内消火栓系统安装工艺标准

室内消火栓系统安装工艺标准

室内消火栓系统安装工艺标准1.适用范围:本标准适用于民用建筑和一般工业建筑工程中室内消火栓系统的安装。

2.引用标准:GB50242-2002 建筑给水排水及采暖工程施工质量验收规范GB50300-2001 建筑工程施工质量验收统一标准GB50045-95 高层民用建筑设计防火规范DBJ/T61-38-2005 陕西省建筑给排水及采暖施工工艺标准3.术语及定义:3.1 .室内消火栓系统:由消火栓箱、消防泵、消防水箱及水泵结合器及管道等供水设施组成的室内水灭火系统。

3.2. 沟槽式卡箍连接:在管段端部压出凹槽,通过专用卡箍,辅以橡胶密封圈,扣紧沟槽的连接方式。

3.3.充实水柱:充实核心段的水射流,指由水枪喷嘴射流90%水柱量穿过直径38cm圆圈处的一段射流长度。

3.4.消防自救卷盘:消防箱内设置的软管卷盘,供建筑物内一般人员扑救初期火灾,卷盘栓口直径25mm,胶管直径不小于19mm,喷嘴口径不小于6mm。

4.施工准备:4.1 技术准备1. 施工前,设计院的设计图纸应经过当地消防部门审核批准,并有设计单位盖章。

同时,建设单位、监理单位、施工单位和设计单位共同对图纸进行会审并形成会审纪要,对重大的变更应经设计单位同意。

2. 施工前应编制《施工组织设计/方案》,并报上级部门和监理单位审核批准。

3. 施工技术人员应熟悉图纸及变更,熟悉相关国家规范、标准图集,并且编制施工技术交底书。

4. 施工前,工程管理人员应综合考虑相关专业设计,对消防管网系统的安装进行策划,达到质量和观感预控。

5. 施工班组长根据图纸及技术交底、编制分项工程作业指导书。

6 .施工管理人员应与土建沟通,随主体施工做好消火栓箱及管道的预留洞工作。

4.2 材料准备1. 管材、管件及设备应符合设计要求,并具备检验报告、合格证,消防专用设备和附件,应有消防部门认可的生产许可证书及ccc认证。

2. 管材:内外壁光滑,无弯曲及裂纹,壁厚均匀,镀锌管外表镀锌层附着良好无起皮现象。

最新室内消防管道及设备安装工艺标准

最新室内消防管道及设备安装工艺标准

2.3.6 喷洒头安装按建筑装修图确定位置 ,吊顶龙骨安装完按吊 顶材料厚度确定喷洒头的标高。封吊顶时按喷洒头预留口位置在
顶板上开孔。
3 操作工艺
3.1 3.1 工艺流程 :
安装准备 → 干管安装→ 报警阀安装→ 立管安装→
喷洒分层干支管、消火栓及支管安装 →
3 2020 年 5 月 29 日
文档仅供参考
3.2.2 核对有关专业图纸 ,查看各种管道的坐标、标高是否有交 叉或排列位置不当 ,及时与设计人员研究解决 ,办理洽商手续。
3.2.3 检查预埋件和预留洞是否准确。
3.2.4 检查管材、管件、阀门、设备及组件等是否符合设计要求 和质量标准。
3.2.5 要安排合理的施工顺序 工。
, 避免工程交叉作业干扰
1m 左右。报警阀处地面应有排水措施 警阀组装时应按产品说明书和设计要求
,环境温度不应低 +5℃。报 ,控制阀应有启闭指示装置 ,
并使阀门工作处于常开状态。
3.5 3.5 消防喷洒和消火栓立管安装 :
3.5.1 立管暗装在竖井内时 ,在管井内预埋铁件上安装卡件固定 , 立管底部的支吊架要牢固 ,防止立管下坠。
水流指示器、消防水泵、高位水箱、水泵结合器安装→
管道试压 → 管道冲洗 → 喷洒头支管安装 (系统综合试压及冲 洗)
→节流装置安装→ 报警阀配件、消火栓配件、喷洒头安装
→系统通水试调
3.2 安装准备 :
3.2.1 认真熟悉图纸 ,根据施工方案、技术、安全交底的具体措 施选用材料 ,测量尺寸 ,绘制草图 ,预制加工。
2.1.4 喷洒头的规格、类型、动作温度应符合设计要求
,外型规
矩 ,丝扣完整 ,感温包无破碎和松动 ,易熔片无脱落和松动。有产品

消火栓系统安装工艺

消火栓系统安装工艺

消火栓系统安装工艺(一)工艺流程土建预留预埋管、洞检查→支架制作安装→管道安装→水压试验→管道防腐→设备安装→竣工(二)干管安装1、消火栓系统干管安装应根据设计要求使用管材,室外消火栓系统选用球墨铸铁管,室内消火栓系统选用热镀锌钢管。

2、室外消火栓系统管道采用石棉水泥接口。

室内消火栓系统DN100及以上规格采用卡箍连接,DN100以下规格采用丝接。

3、管道穿墙处不得有接口,管道穿过伸缩缝处应有防冻措施。

(三)箱体及支管安装1、消火栓箱应符合设计要求,产品应有消防部门的制造许可证及合格证方可使用。

2、消火栓支管应以栓阀的坐标、标高定位出口,核定后再稳固消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧箱在箱内时应在箱门开启的一侧,箱门开启应灵活。

3、消火栓箱体安装在轻体隔墙上应有加固措施。

4、消火栓管道安装完按设计指定压力进行水压试验,稳压时间为30分钟,为配合装修,试压可分段进行。

5、消火栓系统管道试压完可连续作冲洗工作,冲洗时管内水流量应满足设计要求,进出水口水质一致时方可结束。

(四)箱体配件安装1、在交工前,消防水带应折好放在挂架上卷实、盘紧放在箱体内,消防水枪应竖放在箱体内侧,卷盘应放在箱底挂架上,消防水带与水枪、接口应用卡箍连接并在里侧加一道铁丝。

2、应与电气专业配合施工手动报警按钮、电话插孔、指示灯。

(五)通水调试1、通水调试前消防设备包括水泵结合器、节流装置等应安装完毕,其中水泵做好单机调试工作。

2、系统通水达到工作压力,选系统最不利点消火栓做试验,通过水泵结合器及消防水泵加压,消防栓喷放压力均应满足设计求。

3.15.3消防报警系统(一)钢管和金属桥架安装要求1、进场管材应有合格证、质量检验报告,并应检查质量、数量、规格型号是否与要求相符合,填写检查记录。

钢管要求壁厚均匀,无劈裂和砂眼棱刺现象,镀锌层内外均匀完整。

2、配管前应根据设计、厂家提供的各种探测器、手动报警器、广播喇叭、模块、电话等设备的型号、规格,选定接线盒,使盒子与所安装的设备配套。

室内消火栓安装施工工艺标准

室内消火栓安装施工工艺标准

室内消火栓管道及设备安装施工工艺标准材料要求1.消火栓系统管材应根据设计要求选用,一般采用碳素钢管或无缝钢管,管材不得有弯曲。

锈蚀重皮及凹凸不平等现象。

2.消防喷洒管材应根据设计要求选用,一般采用镀锌碳素钢管及管件,管壁内外镀锌均匀。

无锈蚀,管件无飞制、无偏扣、丝扣不全、角度不准等现象。

3.消防喷洒系统的报警阀、作用阀、控制阀延迟器、水流指示器、水泵结合器等主要组件的规格型号应符合设计要求。

配件齐全,铸造规矩,表面光滑,无裂纹,启动灵活,有产品出厂合格证。

4.喷洒头的规格、类型、动作温度应符合设计要求外形规矩,丝扣完整,感温包无破碎和松动,易熔无脱落和松动,有产品出厂合格证。

5.消火栓箱体的规格类型应符合设计要求,箱体表面平整、光洁。

金属箱体无锈蚀、划伤,箱门开启灵活。

箱体方正,箱内配件齐全,栓阀外形规矩、无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证及消防部门的认证。

主要机具1.机具:套丝机、滚槽机、开孔机、砂轮机、台钻、电锤、手砂轮、手电钻、电焊机、电动试压泵等。

2.工具:套丝板、管钳、台钳、压力钳、链钳、手锤、钢锯、扳手、倒链、电气焊等。

作业条件1.主体结构已经验收,现场已清理干净。

2.管道安装所需要的基准线应测定并标明。

如吊顶标高、地面标高、内墙位置等。

3.设备基础经检验符合设计与厂家设备资料要求。

4.安装管道所需要的操作架等应由专业人员搭设完毕。

5.检查管道预埋,预留孔洞的位置、尺寸数量符合设计要求。

6.喷洒头安装按建筑装修图确定位置,吊顶龙骨安装完按吊顶材料厚度确定喷洒头的标高。

封吊顶时,按喷头预留口位置在顶板上开孔。

7.水泵等设备安装的室内地面已完成,水泵及其他设备的混凝土基础强度应达到75%以上,尺寸、位置和标高符合设计要求。

8.水池及水箱具备管道安装条件。

9.现场的水、电、气源及场地设施满足施工要求。

10.已编制施工方案并进行技术交底和安全技术交底。

11.根据工程进度要求及时绘制加工图,提出加工计划。

室内消火栓系统管道安装工艺标准

室内消火栓系统管道安装工艺标准

室内消火栓系统、管道安装工艺标准(QB-CNCEC J050103-2004)1 适用范围本工艺标准适用于一般工业建筑及民用建筑室内消火栓系统管道的安装工程。

2 施工准备原材料要求2.1.1 消火栓系统管材应根据设计要求选用,一般采用镀锌钢管、镀锌无缝钢管、焊接钢管、无缝钢管、铸铁管,管材不得有弯曲、锈蚀、重皮及凹凸不平等现象。

2.1.2 消火栓箱体的规格类型应符合设计要求,箱体表面平整、光洁。

金属箱体无锈蚀,划伤,箱门开启灵活。

箱体方正,箱内配件齐全。

栓阀外型规矩,无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证及市场准入证。

2.1.3 防腐材料:沥青、汽油、沥青漆、防腐漆、银粉漆、玻璃丝布、22号镀锌铁丝等。

2.1.4 其它材料:聚四氟乙烯生料带、铅油、麻丝、机油、电焊条、型钢、圆钢、螺栓、螺母、氧气、乙炔、锯条、破布(干净)。

作业人员要求主要工作人员:水暖工、电焊工、气焊工,特殊工种要求持证上岗。

主要施工机具2.3.1套丝机、无齿锯、台钻、电锤、手砂轮、手电钻、电焊机、电动试压泵等机械。

2.3.2套丝板、管钳、台钳、压力钳、链钳、手锤、钢锯、扳手、射钉枪、倒链、电气焊等工具。

外部环境作业条件:2.4.1土建主体工程完成,配合土建进行了消防管道的孔洞预留,铁件、套管预埋完毕。

2.4.2施工图纸及有关技术文件应齐全,已有设计单位、施工单位、建设单位、消防部门进行会审认可。

2.4.3 施工人员经过专业培训考试合格,施工队伍有资格证书,经审核认定。

2.4.4 现场水、电满足连续施工要求,系统设备材料能保证正常施工。

3 操作工艺工艺流程:→→→→→→→→操作细则3.2.1 安装准备:3.2.1.1认真熟悉图纸,结合现场情况复核管道的坐标、标高是否位置得当,如有问题,及时与设计人员研究解决。

3.2.1.2检查预留及预埋是否正确,临时剔凿应与设计、土建协调好。

3.2.1.3 检查设备材料是否符合设计要求和质量标准。

消火栓箱安装方式解析

消火栓箱安装方式解析

消火栓箱安装方式解析通常,消火栓箱安装方式有明装、暗装或半暗装三种方式。

在布置消火栓箱时,我们需要重点考虑装修效果、用户观感、安装美观、避免碰撞等多重因素,在不同位置不同情况来搭配不同的安装方式。

下面针对不同项目中不同位置的消火栓箱安装方式进行举例说明。

一、电梯前室消火栓箱安装方式1、暗装方式1,采用薄型箱体(160mm厚),暗装位置需墙体加厚,采用侧面进水方式,消火栓立管放前室内。

2、暗装方式2,采用薄型箱体(160mm厚),暗装位置需墙体加厚,消火栓连接短立管在墙槽内敷设,采用侧面进水方式,消火栓立管不放前室,隐蔽在楼梯间内。

3、暗装方式3,采用薄型箱体(160mm厚),暗装位置需墙体加厚,消火栓连接短立管在墙槽内敷设,采用侧面进水方式,消火栓立管不放前室,隐蔽在水井内。

4、暗装方式4,采用薄型箱体(160mm厚),暗装位置需墙体加厚,采用后进水方式,消火栓立管不放前室。

5、明装方式1,消火栓箱体明装(厚度根据项目实际情况确定),采用侧面进水方式,立管放置在前室内。

6、明装方式2,消火栓箱体明装(厚度根据项目实际情况确定),采用侧面进水方式,立管不放置在前室,隐蔽在楼梯间内。

在布置电梯前室内消火栓箱位置时,应重点注意以下事项:1.电梯前室内消火栓箱的位置,应注意避免箱子正对电梯门,避免影响客户观感;2.对于电梯前室的净宽比较紧张的项目,箱子尽量暗装。

因为消火栓箱明装会影响电梯前室的净宽,所以尽量采用暗装的方式,选择一处合适的墙体加厚100mm,用薄型消火栓箱(160mm),DN65的短立管和箱子均采用暗装的方式,避免影响前室净宽;3.消火栓箱布置好之后,应注意复核消防电梯前室是否满足规范要求的最小净宽不小于2.4m的要求。

二、井道上消火栓箱安装方式1、水井上暗装,采用薄型箱体(160mm厚),暗装位置需墙体加厚,采用后进水方式,短立管墙槽内敷设,消火栓立管隐蔽在水井内。

2、风井上暗装,采用薄型箱体(160mm厚),暗装位置需墙体加厚,采用侧面进水方式,短立管墙槽内敷设,立管放隐蔽处,注意需沟通暖通专业,风井上百叶应进行配合避让。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工艺标准图名称
消防水泵接合器与消火栓安装工艺标准
编号 JWA-JPS-001 标准参考图
标准要求
①消防立管支架设置标高1.6m 。

②消火栓箱内部支管应设置支架。

③消火栓不在门轴侧,应在开启侧。

④消火栓口中心离地高度为1.1米。





④-1消火栓内部水枪、水带、报警按钮、灭火器按设计与图集要求配置齐全,应根据箱内构造将水龙带挂放在箱内的挂钉、托盘或支架上,箱体内部清洁干净。

④-2二次装修后应该重新标示明确,不应被装修遮盖。


-1 ④-2
⑤阀门中心距箱侧面为140mm ,
距离箱后面为100mm.
⑥图纸要求设置减压孔板的要按要求设置不同规格的减压孔板。

⑦室外地上式消防水泵接合器、消火栓的接口的位置应方便操作。

进出水口的安装高度距地面的高度按设计要求。

⑧消防水泵接合器和消火栓的位置标志应明显。

⑨地下式消防水泵接合器顶部进水口或地下式消火栓的顶部出水口与消防井盖底面的距离不得大于400mm ,井内应有足够的操作空间,并设爬梯。

寒冷地区井内应做保温防冻保护。

位于路面上的井盖,宜与路面持平;位于绿化带内的井盖,不应低于地面。

⑨-1井内壁切砖后应抹灰处理。

其它要求:





⑨-1。
