顶板预留洞口施工组织设计
地下室顶板预留洞口施工方案68亩6.26
地下室顶板预留洞口施工方案68亩6.26目录1、工程概况 (1)2、预留洞口位置情况 (1)3、编制依据及参考资料 (3)4、预留洞后加固 (3)5、预留洞后浇混凝土模板施工 (5)6、脚手架的进出通道 (6)7、预留洞口的钢筋绑扎 (8)8、预留洞口结构混凝土施工 (8)9、成品保护和安全措施 (11)10、顶撑架体安全验算 (11)顶撑架体安全验算 (11)1、工程概况本工程位于成都市天府新区科学城中路东段北侧,项目总用地面积(68亩)约45066.58平方米(不含道路用地,绿化用地,河道用地),此次设计规划总建筑面积约85569.79平方米,计入容积率的总建筑面积26164.51平方米。
由9栋多层/高层建筑及其相应地下室组成,分别为:2号楼花园办公:9层,建筑总高度32.1米;3号楼花园办公:7层,建筑总高度26.7米;4号楼花园办公:11层,建筑总高度54.1米;6号楼花园办公:5层,建筑总高度23.8米;7号楼办公:33层,建筑总高度136.3米;8号楼花园办公:5层,建筑总高度23.8米;9号楼酒店:16层,建筑总高度63.5米;10号楼公寓式办公:30层,建筑总高度99.1米。
1.2 参建单位建设单位成都万兴产城置业有限公司设计单位成都基准方中建筑设计有限公司监理单位四川省城市建设工程监理有限公司施工单位四川时宇建设工程有限公司。
2、预留洞口位置情况由于本工程为超大整体地下室,各楼栋施工电梯、部分塔机需布置于地下室范围内,才能满足施工需求,即塔吊基础顶面于抗水板顶面齐平,塔吊塔身穿过地下室顶板,局部地下室顶板需均匀布置吊料口。
故地下室顶板均须留后浇的方洞。
在施工前,征得设计同意方可设置预留洞口,洞口方洞四周均按施工缝处理。
具体位置详见下图68亩2号楼塔机预留洞口位置示意图·68亩10号楼施工电梯预留洞口位置示意图3、编制依据及参考资料3.1、施工现场总平面规划图3.2、天府万科云城施工图纸3.3、《混凝土结构工程施工质量验收规范》GB50204--20153.4、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20114、预留洞后加固本工程预留施工洞因机械安装及材料进出等原因,支模体系需拆除,洞口周边模板拆除后防护及回顶根据现场施工进度进行,一般为下部支持体系拆除后,立即进行回撑施工,在拆除和回顶过程中需要注意不能大面积拆模,一跨一跨循环进行,严禁梁、板同时拆除后再回顶。
地下室顶板预留洞口施工方案
一、工程概况(一)、地下室的规模及设计概况:龙岗区保障性住房(宝龙工业城地块)一期工程地下室面积18104.97m2,外墙约540m,主要功能为地下车库和设备用房,上部是1~5栋20~34层住宅楼(其中1、2栋为34层、3栋为29层,4栋为25层,5栋为20层),住宅建筑高度为59.4~98.92m(其中1栋为98.0m,2栋为98.92m,3栋为84.4m,4栋为73.6m,5栋为59.4m);。
地下室底板面相对标高为-5.4m、-5.04m、-4.68m、4.3m,顶板标高室外为-1.20m、-0.84m、-0.48m、-0.10m,塔楼范围顶板标高为-0.05m、-0.60m、0.41m、0.87m、0.35m、0.75m、0.20m、0.32m、0.80m、1.35m、0.95m、1.15m,地下室底板板厚为35cm,顶板板厚为16cm,地下室砼外墙厚度为35cm。
整个地下室的平面形状接近长方形。
基础承台、集水井、地下室底板、顶板、外墙混凝土强度等级为C30,抗渗等级为S8。
地下室在7~8轴、8~9轴、17~19轴、J~H轴、H~G轴之间各设置一道后浇带,后浇带宽度为1.0m将地下室划分为六个施工区域。
(二)、周边环境概况:地下室位于深圳市龙岗区宝龙工业城,南侧为清风大道,东侧为冬青路,西侧为一、二期分隔道路,北侧为春华路。
场区近长方形,长约176.9m,宽约123.1m。
二、编制依据1、《混凝土结构工程施工及验收规范》GB50204-20112、《建筑施工高处作业安全技术规范》3、国家及地方颁布的各种施工规范、施工技术操作规程、安全操作规程及工程质量验收评定标准4、有关施工设计图纸三、工期计划从地下室顶板开始至地下室顶板砼结束总工期为35天。
四、材料计划五、吊料口预留根据施工工期进度计划及材料投入量,为使地下室材料能顺利的从地下室清理出来并用于别的部位,需在地下室顶板上预留8个垂直施工吊料口,洞口尺寸为2000*7000mm,具体位置见地下室顶板预留施工吊料口平面图。

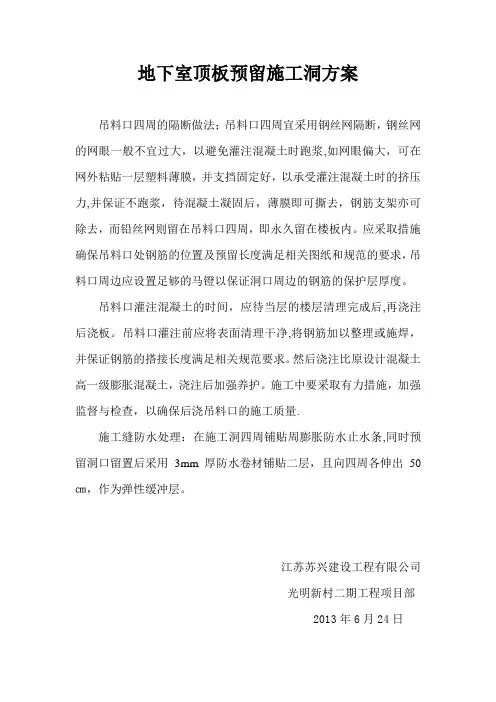

地下室顶板预留施工洞方案
地下室顶板预留施工洞方案
吊料口四周的隔断做法;吊料口四周宜采用钢丝网隔断,钢丝网的网眼一般不宜过大,以避免灌注混凝土时跑浆,如网眼偏大,可在网外粘贴一层塑料薄膜,并支挡固定好,以承受灌注混凝土时的挤压力,并保证不跑浆,待混凝土凝固后,薄膜即可撕去,钢筋支架亦可除去,而铅丝网则留在吊料口四周,即永久留在楼板内。
应采取措施确保吊料口处钢筋的位置及预留长度满足相关图纸和规范的要求,吊料口周边应设置足够的马镫以保证洞口周边的钢筋的保护层厚度。
吊料口灌注混凝土的时间,应待当层的楼层清理完成后,再浇注后浇板。
吊料口灌注前应将表面清理干净,将钢筋加以整理或施焊,并保证钢筋的搭接长度满足相关规范要求。
然后浇注比原设计混凝土高一级膨胀混凝土,浇注后加强养护。
施工中要采取有力措施,加强监督与检查,以确保后浇吊料口的施工质量.
施工缝防水处理:在施工洞四周铺贴周膨胀防水止水条,同时预留洞口留置后采用3mm厚防水卷材铺贴二层,且向四周各伸出50㎝,作为弹性缓冲层。
江苏苏兴建设工程有限公司
光明新村二期工程项目部
2013年6月24日。
一层顶板预留楼梯洞口封堵施工处理方案三篇.doc
一层顶板预留楼梯洞口封堵施工处理方案三篇第1条一层屋顶预留封闭楼梯洞口施工处理方案一层屋顶预留封闭楼梯洞口施工处理方案1 、项目概述本项目由XX镇政府西侧的三个单元、筏板基础和地面41层组成。
楼板预留洞口主要为一层屋面,洞口尺寸为 1.6m2.6m,厚度为110 mm。
相邻楼板钢筋的底层和上层均为\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\\1、建筑结构荷载规范GB50009-20XX IV 、车库顶板开口和后浇带的保持位置车库顶板转移开口、后浇带和施工电梯开口的保持位置的细节附在平面图上。
五、顶进范围和设计为确保施工安全,顶进和输送孔应根据以下要求扩大至输送孔所在范围外2m。
地下室应该被顶起。
拆模时只拆模板,立模时按立杆间距900900顶起。
当后浇带穿过后浇带时,应根据第三章对后浇带进行加固。
后浇带应架设在后浇带上,16根工字钢和2012009000钢板穿过车辆。
当后浇带平行于道路或在材料堆场范围内时,后浇带应按照模板支撑架的要求返回顶部900,900次。
根据地下室模板平面图的立杆间距,施工电梯首层地下楼层应在施工电梯基础2米以内封顶。
钢筋直堆放区和半成品堆放区的地下室按立杆间距600900,台阶间距1200mm,扫地杆与地面间距300mm,顶部水平杆办公室支撑点间距不大于650 mm布置。
在框体的外侧设置有连续支撑。
六、施工准备和资源配置方案一、备料钢管外径为48毫米、壁厚不小于2 .75毫米的Q235钢焊接钢管应满足现行国家标准《碳素结构钢》(GB/T700-20XX)中Q235A级钢的质量要求,严禁严重腐蚀弯曲、压扁、裂纹和损伤的钢管。
立杆、纵向水平杆钢管长度为3 .5 ~ 6m或每根杆最大重量不超过25公斤。
钢管应全部涂防锈漆。
扣件由可锻铸铁制成,其材料应符合现行国家标准《钢管脚手架扣件》(GB15831-20XX)的规定。
预留洞口回顶专项施工方案
预留洞口回顶专项施工方案1. 引言预留洞口回顶专项施工是现代建筑中常见的一项工程技术,其目的是在建筑施工过程中,提前预留洞口,便于将来安装管线或设备。
本文档将介绍预留洞口回顶专项施工的方案,包括施工前准备、具体施工步骤和安全注意事项。
2. 施工前准备在开始预留洞口回顶专项施工前,需要进行一系列准备工作,包括如下步骤:2.1 施工方案设计施工方案设计是预留洞口回顶专项施工的基础。
根据建筑设计图纸和相关要求,绘制具体的施工方案,包括洞口位置、洞口尺寸和材料使用等。
2.2 材料采购根据施工方案,采购所需的材料,包括预留洞口的支撑材料、回填材料和密封材料等。
2.3 施工人员培训培训施工人员,使其了解施工方案和安全操作要求,熟悉施工流程和使用的工具。
2.4 施工现场准备清理施工区域,确保施工现场干净整洁。
设置警示标志,引导工作人员和他人避免进入施工区域。
3. 具体施工步骤预留洞口回顶专项施工的具体步骤如下:3.1 确定洞口位置根据施工方案设计,使用测量工具确定洞口的位置。
3.2 预留洞口使用适当的工具,按照施工方案预定的尺寸和形状,在建筑结构板块上进行切割,预留出洞口。
3.3 支撑洞口根据洞口尺寸,选择适当的支撑材料,将其安装在洞口周围,确保洞口的稳定性和安全性。
3.4 封堵洞口使用密封材料,将洞口进行封堵,防止水、灰尘等物质进入洞口。
3.5 回填空隙根据施工方案要求,使用回填材料将洞口周围的空隙填满,确保洞口的稳定和与周围结构的一致性。
3.6 清理施工现场清理施工现场,将垃圾和废弃材料清理干净,使施工现场恢复整洁。
4. 安全注意事项在进行预留洞口回顶专项施工时,需要注意以下安全事项:•施工人员必须戴好安全帽和防护手套,避免发生意外伤害。
•施工现场必须设置警示标志,提醒他人注意施工区域的危险性。
•施工期间必须严禁吸烟或明火作业,避免引发火灾。
•操作工具必须使用正确,并定期检查和维护,确保其正常运行。
•施工人员必须按照施工方案要求进行操作,不得擅自更改施工步骤。

预留洞室专项施工方案
一、工程概况预留洞室位于本工程范围内,洞室长度为X米,宽度为Y米,高度为Z米。
洞室顶部与地面距离为A米,地下水位为B米。
洞室地质条件为C类围岩,地质构造复杂,存在一定的不确定性。
为确保预留洞室施工安全、质量,特制定本专项施工方案。
二、施工目标1. 确保预留洞室施工过程中人员、设备安全;2. 洞室施工质量符合设计要求;3. 洞室施工工期满足合同要求。
三、施工准备1. 组织机构成立预留洞室施工领导小组,负责洞室施工的全面管理工作。
2. 人员培训对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
3. 材料设备根据施工图纸和施工方案,准备洞室施工所需的材料、设备,确保材料设备的质量。
4. 施工方案根据地质条件、施工要求,制定预留洞室专项施工方案。
四、施工工艺1. 洞室开挖(1)采用光面爆破技术,减小对围岩的扰动;(2)开挖过程中,加强监控量测,确保围岩稳定;(3)根据围岩情况,采用锚喷支护或钢架支护。
2. 洞室支护(1)锚喷支护:选用锚杆、喷射混凝土等材料,对洞室进行初期支护;(2)钢架支护:在洞室开挖过程中,根据围岩稳定性,适当增加钢架支撑。
3. 防水、排水(1)洞室开挖前,做好排水工作,确保洞内无积水;(2)洞室施工过程中,加强地下水观测,发现异常情况及时处理;(3)洞室施工完成后,进行防水处理,确保洞室结构安全。
4. 施工监测(1)对洞室围岩、支护结构进行实时监测,掌握施工过程中的变形情况;(2)对施工过程中出现的问题,及时调整施工方案,确保施工安全。
五、施工进度预留洞室施工总工期为M天,具体施工进度如下:1. 施工准备阶段:N天;2. 洞室开挖阶段:O天;3. 洞室支护阶段:P天;4. 防水、排水阶段:Q天;5. 施工监测阶段:R天。
六、施工保障措施1. 严格执行安全技术操作规程,确保施工安全;2. 加强施工现场管理,确保材料、设备安全;3. 做好施工过程中的环保工作,减少对周边环境的影响;4. 定期对施工人员进行安全教育,提高安全意识。
建筑工程预留洞口施工方案
建筑工程预留洞口施工方案一、前言建筑工程中的预留洞口是指在实际施工中提前留出的空洞,用于未来安装管线、设备或其他设施。
预留洞口的施工过程需要严格控制,以确保其质量和安全。
本文将结合实际工程经验,针对预留洞口施工方案进行详细的阐述。
二、施工前准备1.确定洞口位置:在进行预留洞口施工前,需要根据设计图纸确定洞口的具体位置和尺寸,以确保施工的准确性和合规性。
2.准备工程材料:根据实际需求,准备合适的建筑材料和设备,如水泥、砂浆、砖块、钢筋等。
3.组织施工人员:根据洞口的尺寸和工程量,组织相应的施工人员,包括主管、工人、技术人员等。
4.安全措施:在施工前,要对施工区域进行安全检查,并制定相应的安全措施,以确保施工过程中的安全性。
三、施工流程1.测量标定:根据设计图纸和实际要求,对洞口的位置和尺寸进行准确测量和标定,以确保施工的准确性。
2.挖掘洞口:根据标定的位置,使用挖掘机或者人工进行洞口的挖掘,要确保洞口的尺寸和深度符合设计要求。
3.清理洞口:清理洞口内部的灰尘、碎石等杂物,使洞口内部光滑、平整。
4.设置模板:根据洞口的尺寸和要求,设置合适的模板,以确保洞口的形状和尺寸符合设计要求。
5.安装钢筋:针对需要加固的洞口,要根据设计要求进行钢筋的安装,以确保洞口的承载能力和稳定性。
6.浇筑混凝土:根据洞口的尺寸和深度,进行混凝土的浇筑,要确保浇筑的均匀性和密实性。
7.抽模拆除:待混凝土凝固后,进行模板的拆除,同时对洞口进行质量检查,确认洞口的质量和稳定性。
四、施工注意事项1. 施工质量:在施工过程中要严格按照设计要求进行工作,确保施工质量符合标准要求。
2. 安全防护:严格遵守现场安全规定,做好安全防护措施,保障施工人员的人身安全。
3. 环境保护:在施工过程中,要注意环境保护,做好施工区域的环境保护工作,减少对周围环境的影响。
4. 施工组织:要根据实际施工情况,做好施工组织和协调工作,确保施工任务的顺利完成。
顶板预留洞口施工方案
沙文生态科技产业园青龙路道路工程麦架河桥梁工程预留洞口施工专项方案编制人________________________________审核人________________________________审批人________________________________2013-12-25一、编制说明与依据 (2)二、工程概况 (2)三、技术措施 (3)四、模板支设及浇筑步骤五、质量保证措施一、编制说明依据1、《公路桥涵工程施工技术规》2、《公路桥涵施工及验收规》3、施工组织设计二、工程概况木项目工程为沙文生态科技产业园青龙路道路工程麦架河桥梁工程,本项目桥梁上跨麦架河,分左右幅,全长50m,单幅20m宽。
箱梁采用等截面预应力磴箱梁,单幅箱梁为单箱4室断而,顶宽19m,底宽14m,悬臂板宽2. 5m,梁高2. 3m,顶板厚0. 22m,靠近支点处加厚至0. 5m,底板厚0. 2m, 靠近支点处加厚至0.45m。
腹板厚0. 5m,靠近支点处加宽至0.7m。
梁端支点设有1.6m宽横梁,跨中设一道厚0.3m的横隔板。
三、技术措施所有箱室预留洞口堵洞前应先将洞口及周围松散混凝土凿除,清洗并保持湿润,用不低于C50细石混凝土加少量膨胀剂浇灌捣实,浇灌后的孔洞宜于顶板板而高出5mm左右,孔洞封堵须由专人负责,并填写封堵记录(1)、洞口钢筋错开剪断,并且不小于搭接长度10倍D,待到箱室模板,钢管扣件材料清理干净,把洞口的吊模搭起,洞口钢筋采用单面搭接焊,搭接长度不小于十倍D。
(2)、洞口所有箱室预留洞口用微膨栓堵洞。
首先必须将其凿打成喇 叭口并放置钢筋,钢筋放置根据图纸尺寸大小确定,然后再采用高一个标 号的微膨碗人工插捣密实。
四、模板支设及浇筑步骤1. 1模板支设预留洞口封堵的模板支设主要采取吊模,由于预留洞不便于采用钢管 作为支撑进行吊洞,故木工程预留洞口采取吊模的方式进行封堵。
在楼板 而层放置短钢筋与楼板底部模板采用铁丝连接,形成吊模进行施工。
顶板施工洞预留施工方案
顶板施工洞预留施工方案一、前言在建筑施工中,顶板施工洞的预留是一项非常重要的工作。
顶板施工洞的预留方案需要综合考虑结构安全、施工进度、工序协调等因素,以确保施工进展顺利。
本文将详细介绍顶板施工洞预留施工方案的制定与实施。
二、施工洞预留方案2.1 项目概况2.1.1 项目名称本项目是X大楼地下室施工工程。
2.1.2 项目位置本项目位于X市X区X街X号。
2.1.3 工程规模本项目地下室总建筑面积约XXXX平方米。
2.2 预留洞位置确定在确定顶板施工洞的位置时,需要考虑以下因素:•结构安全:洞口不能出现在重要结构元素的位置,如梁、柱等。
•施工进度:洞口的位置应与其他工序相协调,避免施工阻碍。
•使用功能:洞口应根据使用功能的需要进行合理布置。
2.3 预留洞尺寸确定预留洞的尺寸应根据使用需求和工程要求进行合理确定。
一般来说,可以根据以下几个方面进行考虑:•使用要求:根据使用需求,确定洞口的尺寸,如出入口宽度、通风口尺寸等。
•结构要求:根据结构要求,确定洞口的尺寸,如洞口的长度、宽度、深度等。
•安全要求:根据安全要求,确定洞口的尺寸,如安全距离、安全道路宽度等。
2.4 预留洞施工方案2.4.1 洞口预留施工流程•第一步:确定预留洞的位置和尺寸。
•第二步:标记预留洞的位置,确保准确性。
•第三步:进行地下洞口开挖,可以采用人工开挖或机械开挖。
•第四步:在洞口周围进行边坡加固或支护工作,确保施工安全。
•第五步:清理洞口周围的碎石和杂物,确保施工区域的清洁。
2.4.2 洞口尺寸控制•洞口尺寸的控制要根据设计要求进行施工。
•在开挖洞口时,应定期测量洞口尺寸,确保洞口尺寸符合要求。
•如发现洞口尺寸超出允许范围,应及时采取措施进行调整。
2.4.3 安全措施•在洞口施工过程中,必须严格遵守安全操作规程,确保施工安全。
•洞口施工过程中,应设置警示标示,提醒工作人员注意安全。
•洞口周围应设置安全防护措施,确保人员和设备的安全。
地下室顶板开洞方案(一)2024
地下室顶板开洞方案(一)引言概述:
地下室顶板开洞方案是为了解决地下室内采光和通风问题而设计的。
本文将分5个大点阐述该方案的实施方法,包括洞口位置确定、洞口大小确定、支撑结构设计、人员防护措施以及施工工艺要点。
正文内容:
1. 洞口位置确定:
- 通过分析地下室功能区的布局,确定洞口位置,应考虑采光、通风效果以及结构稳定性。
- 优先选择靠近地面的墙体作为洞口位置,以利用自然光线和空气进入地下空间。
2. 洞口大小确定:
- 根据地下室的实际用途和需求确定洞口的大小,确保足够的光线和空气进入地下空间。
- 考虑到结构安全性,洞口尺寸应在设计范围内合理确定。
3. 支撑结构设计:
- 地下室顶板开洞后会对结构安全性产生一定影响,因此需要进行支撑结构的设计。
- 采用合适的支撑结构,如设置梁柱或悬挑结构,确保地下室顶板的稳定性和安全性。
4. 人员防护措施:
- 在进行地下室顶板开洞施工过程中,需要采取一系列的人员防护措施。
- 充分保证工人的人身安全,如佩戴合适的防护装备,设置警示标识等。
5. 施工工艺要点:
- 地下室顶板开洞施工过程中,应遵循一定的施工工艺要点,确保施工质量和效率。
- 考虑洞口施工顺序、对周边结构的保护措施、洞口边缘的护坡等方面的注意事项。
总结:
地下室顶板开洞方案是解决地下室内采光和通风问题的有效方法。
确定洞口位置和大小,设计适当的支撑结构,采取人员防护措施,并严格遵循施工工艺要点,可以确保开洞施工的安全性和实用性。
通过该方案的实施,地下室可以获得更好的采光和通风效果,提升使用体验。
预留孔洞与预埋件施工方案
预留孔洞与预埋件施工方案
本工程预埋铁、预埋件、预留孔洞较多,数量较大,针对这一施工特点,确保铁件预埋与预留孔洞的准确,是直接影响安装阶段质量与进度的重要环节。
1、施工准备:
(1)、材料:各种型号规格的钢套管、铁件、木制模具、钉子、石笔、铁丝、沥青漆等。
(2)、机具:钢锯弓或切管器,卷尺、钢丝刷、圆锉、手锤、电钻、墨线、钢板尺等。
(3)、作业条件:①现浇整体混凝土基础,设备基础,墙、柱、梁、板上的钢筋已安装完毕,模板上已弹好线,已知模板顶标高。
②正在施工的毛石、砖砌体已给出轴线,标高标记。
③管道位置与管径尺寸,已标注清楚。
2、工艺流程:
3、施工方法:
(1)、认真审图,对图纸中注明的各预留孔洞、套管及安装阶段所需的预埋件进行仔细的标注与记录,并画出有关各种规格预埋件的加工图。
(2)、按要求制作各种预埋件与孔洞的模具,模具可根据实际情况采用。
(3)、待工程施工到需要预留的部位时,应立即安排人员进行施工,按图纸中给定的坐标和标高,确定预留孔与预埋件的部位。
在钢筋下
方的模板上按标出的轴线,量尺测出预留孔与预埋件的中心至坐标点处并画出标记。
(4)、安装模具与预埋件:将事前制作好的模具与标准件的中心对准标注好的标记处进行固定与焊接安装。
预留孔洞的模具还应考虑如何拆除。
(5)、对于较大的孔洞模具与多根钢筋相碰时,须经土建专业技术人员核验,采取相应措施后再进行安装固定。
对用砖石砌筑的预留洞,要合土建密切配合,随时检查洞上尺寸,预留出所要求的空隙量。
预留洞口专项施工方案
预留洞口专项施工方案1. 引言预留洞口是在工程施工中,为未来需要开设门、窗或管道等需要预留的洞口进行的专项施工工作。
预留洞口的设计和施工需要考虑到洞口的尺寸、位置、数量以及结构的稳定性等方面的问题。
本文将针对预留洞口的专项施工方案进行详细的介绍。
2. 施工准备工作在进行预留洞口的施工之前,需要进行一系列的准备工作,包括: - 制定施工方案和施工计划; - 与相关单位进行沟通和协调,了解施工环境、安全要求等; - 确定洞口的位置和尺寸,根据设计图纸进行标定。
3. 施工流程预留洞口的施工流程一般包括以下几个步骤:3.1 拆除施工区域首先,需要将施工区域进行拆除清理,确保没有任何障碍物和阻挡物。
同时,需要保证施工区域的安全,在进行拆除工作时,需要采取相应的安全措施,如设置警示标志、围挡等。
3.2 开始预留洞口在施工区域清理完毕后,可以开始进行预留洞口的施工。
根据设计要求和标定的位置,使用相应的工具和设备进行开挖。
开挖的深度和宽度应符合设计要求,并在洞口周围保持一定的安全距离,以确保结构的稳定性。
3.3 加固洞口结构开挖完成后,需要对洞口的结构进行加固,以确保洞口的稳定性和安全性。
具体的加固方式包括: - 设置洞口支撑结构,如钢支撑、混凝土梁等; - 对洞口周围土体进行固定和加固,如灌注浆液等; - 根据需要进行防水、防火等处理。
3.4 完成施工并清理待洞口结构加固完成后,进行一次全面的检查和测试,确保洞口的质量符合要求。
最后,进行施工区域的清理,将施工过程中产生的杂物和垃圾进行清理和处理。
4. 施工安全措施在进行预留洞口的施工过程中,需要严格按照相关安全规定进行操作,并采取以下安全措施: - 施工人员必须佩戴个人防护装备,如安全帽、手套、护目镜等;- 设置警示标志和警戒线,以确保周围人员的安全; - 施工现场必须有专人进行监护和引导,确保施工的安全进行; - 施工过程中,禁止吸烟、使用明火及其他可能引发火灾的行为。
一层顶板预留楼梯洞口封堵施工处理方案三篇
一层顶板预留楼梯洞口封堵施工处理方案三篇篇一:一层顶板预留楼梯洞口封堵施工处理方案一、工程概况:本工程XX镇政府西侧,筏板基础,地上4+1层,共三单元。
楼板预留洞口主要为一层顶板,洞口尺寸为1.6m×2.6m,板厚为110mm,相邻板钢筋底上层均为¢8@200。
共6个。
因楼板预留洞较大,为保证后浇洞施工质量,消除一层顶板渗漏等其他安全问题,特制订本方案。
三、施工准备主要机具及材料:斗车、铁锤、铁抹子、铁锹、焊机、钢管、扣件、模板、方木、E50焊条、电镐、水泥、商品混凝土、振动棒、塑料薄膜。
四、楼板预留洞封堵操作工艺1、工艺流程:基层处理→钢筋处理→支模→洞口边处理→混凝土封堵→混凝土养护→模板拆除→板底打磨2、基层处理:将洞口部位四周旧模板、木方清理干净,用电镐将松散混凝土凿除。
3、钢筋处理:人工将钢筋表面混凝土浆、砂浆及粘牢杂物全部清理干净,使用钢丝刷进行除锈。
按规范要求将梁板钢筋绑扎整齐。
采用¢10@100钢筋植筋后进行搭接焊,搭接倍数单面焊10d,搭接处满焊。
4、支模:在预留洞两侧各1.5m范围内搭设模板支撑架,立杆间距不得大于800mm,水平杆间距不得大于1500mm。
支模时用钢管加顶撑,将模板顶牢固,确保底模与相邻板底间的缝隙严密,避免跑浆。
在加固梁模板时,次龙骨采用50×100mm木方,主龙骨采用Φ48*3.5双钢管,因梁腹板高度为600mm,梁侧模加设对拉螺栓一道,侧模背次龙骨木方沿梁纵向布置。
5、混凝土封堵:浇水将施工缝混凝土充分湿润,用素水泥浆将洞口周边涂抹均匀,其配合比与砼内的砂浆成分相同。
再浇筑比楼板原混凝土标号高一级的C35微膨胀混凝土浇筑密实。
(内掺入10%膨胀纤维抗裂防水剂)。
6、混凝土养护:混凝土浇筑完成后,派专人及时跟进养护。
养护时间不少于7天,浇水次数以保证混凝土处于湿润状态为准。
7、模板拆除:当混凝土强度达到设计强度标准值的75%方可拆除底模。
地下室顶板预留洞口施工方案
地下室顶板预留洞口施工方案在进行地下室顶板预留洞口的施工过程中,需要考虑到多方面的因素,以确保洞口施工的质量和安全。
本文将针对地下室顶板预留洞口的施工方案进行详细介绍。
1. 施工前准备在进行地下室顶板预留洞口的施工之前,首先需要进行详细的设计和规划。
确定洞口的位置、尺寸和数量,以及与洞口相关的结构支撑和防水措施。
在施工前还需要准备好相应的施工材料和设备,以及组织好施工人员。
2. 施工材料和设备2.1 材料•钢筋:用于加固洞口周边的结构•混凝土:用于填充洞口•钻机、电锤等施工设备2.2 设备•架子和安全绳:用于施工中的安全作业•手电筒和通风设备:用于施工过程中的照明和通风3. 施工步骤3.1 洞口位置标定根据设计要求,在顶板上标定洞口的位置和尺寸,确保洞口的准确性和一致性。
3.2 钻孔使用钻机在洞口位置打孔,确定洞口边缘的清晰度和平整度。
3.3 切割使用电锤等设备进行切割,保证洞口的规整和整洁。
3.4 加固在洞口周边布置钢筋,加固洞口的结构稳定性和承重能力。
3.5 灌浆将混凝土灌入洞口中,填充洞口并确保充实和密实。
3.6 水泥养护对洞口进行水泥养护,确保混凝土的强度和耐久性。
4. 安全注意事项•施工人员需佩戴安全帽、手套等必要的防护用具•使用施工设备时要注意安全操作规范•洞口施工过程中注意通风和照明通过以上施工方案,可以确保地下室顶板预留洞口的施工质量和安全性。
在施工过程中需要严格按照设计要求执行,保证洞口的准确性和承重能力,同时注意安全事项,确保施工人员的安全。
楼板预留洞口封堵施工方案
楼板预留洞口封堵施工方案一、工程概述二、施工前准备工作1.设计准备:根据建筑设计要求或实际需要,确定楼板预留洞口的数量、大小、位置和形状等。
2.材料准备:准备封堵洞口所需的材料,包括水泥、砂浆、钢筋、模板等。
3.施工组织设计:确定施工的时间、地点和人员,并制定详细的施工方案和施工计划。
三、施工步骤1.确定洞口位置:根据设计图纸或实际需要,在楼板上确定洞口的位置,并进行标记。
2.搭设脚手架:在洞口附近搭设脚手架,并进行固定,以便进行施工作业。
3.切割楼板:使用电锯或手持锯切割楼板,按照设计要求或实际需要进行切割,形成洞口。
4.清理洞口:清理洞口周围的碎片和灰尘,确保洞口的干净和平整。
5.安装模板:根据洞口的形状和尺寸,制作适当的模板,并安装在洞口的四周,固定好。
6.安装钢筋:根据设计要求,将适当长度和直径的钢筋安装在洞口周围的模板内,进行固定。
7.浇筑砂浆:准备好砂浆,并倒入洞口中,将洞口填满,并保证砂浆的密实性。
8.抹平砂浆:在砂浆刚倒入洞口时,使用木质或铁质抹子进行整平,保证洞口表面平整。
9.养护:根据砂浆的硬化时间,进行适当的养护工作,保证砂浆的强度和稳定性。
10.拆除模板:待砂浆养护完全后,拆除洞口周围的模板,清理洞口的碎片和灰尘。
11.检验验收:进行洞口封堵工程的验收,确保符合设计要求和质量标准。
四、施工注意事项1.施工现场应做好安全防护工作,包括搭设脚手架、设置警示标志和警示线等。
2.洞口的大小和形状应符合设计要求,并注意洞口位置的准确性。
3.模板的制作和安装应牢固可靠,并保证洞口的平整度和尺寸的准确性。
4.砂浆的浇筑和抹平应均匀、细致,并保证砂浆的密实性和稳定性。
5.确保砂浆养护的充分时间,以保证洞口封堵的质量和稳定性。
6.施工过程中应注意施工人员的个人安全,避免发生事故和意外。
五、施工质量控制1.洞口的数量、大小和位置应符合设计要求或实际需要。
2.洞口的形状应平整、规整,并符合设计要求。
地下室顶板预留出料口施工组织设计
地下室顶板预留洞口施工方案编制人:审核人:审批人: ——————工程局XX2019 年 5 月9 日目录一、编制依据2二、工程概况2三、工期方案3四、材料方案3五、吊料口预留3六、洞口预留施工方案4七、洞口防护6附图:教学综合楼地下室预留施工出料口平面图7一、编制依据1、?混凝土构造工程施工标准?GB50666-2011;2、?混凝土构造工程施工质量验收标准?GB50204-2015;3、?建筑工程施工质量验收统一标准? GB50300-2015;4、?建筑施工高处作业平安技术标准? JGJ80-2016;5、?建筑施工扣件式钢管脚手架平安技术规程?JGJ130-2011;6、?施工现场临时用电平安技术标准?JGJ/46-2005;7、?混凝土质量控制标准?GB50164-92;8、本工程施工组织设计;9、XX公安职业学院整体搬迁工程施工图。
二、工程概况1、总体概况工程位于位于——与——交口西北侧。
本次实施的是一期工程。
一期工程总建筑面积——㎡,其中地下建筑面积——㎡、地上建筑面积——㎡。
包括教学楼图书馆、实验楼、教学管理用房、学生宿舍〔含1#、2#、3#、5#〕、食堂及生活配套用房、警务实战训练用房、教学综合楼、大门〔南〕、大门〔东〕、大门〔北〕、350V/10KV变电所。
2、教学综合楼地下车库工程概况本车库为地下一层,分人防区与非人防区,地下总建筑面积——m2,其中非人防区包括地下车库、消防水池、消防泵房、生活泵房、进排风机房等设施。
本次拟设置的地下室顶板预留洞口位于非人防区非主楼局部。
三、工期方案从地下室顶板开场至地下室顶板砼完毕总工期为30天。
四、材料方案五、吊料口预留根据该部位施工图纸可知,两座消防水池和非人防区地下室均为独立的封闭空间,缺少垂直材料运输通道,为使地下室及消防水池的材料能顺利的从地下室清理出来并保证施工平安和工期要求,需在地下室顶板上预留3个垂直施工出料口,洞口尺寸分别为2.0m*4.0m 、1.5m*2.0m 、1.5m*2.0m,具体位置见:教学综合楼E地下室预留施工出料口平面图。
预留洞封堵施工组织方案
待周围混凝土充分湿润后,在洞口周围均匀涂抹素水泥浆,配合比与混凝土中砂浆相同。
5.混凝土密封:
洞口边缘处理完毕后,浇筑比楼板混凝土等级高的细石混凝土,楼板自下而上浇筑。
为了防止漏失,采用了分层堵孔的方法,彻底解决了堵孔不牢造成的漏失问题。具体做法如下:
刷一道水泥浆后,浇筑第一层细石混凝土,其高度为孔高的1/2,用手捣实。第二天刷一道水密厚度约10~20mm的水线,进行水观察,看下面有无漏水或渗水现象。如有漏水或渗水,立即凿除第一道混凝土,然后浇筑混凝土,直至不漏水或不渗水为止。混凝土浇筑完成后,应进行压实和找平。分层浇筑可以有效避免混凝土收缩产生的接缝,并且可以错开各层的缩缝,从而起到逐层设防的作用。
9.研磨板的底部:
模板拆除后,应检查板底的密实度和平整度,超出原板底的混凝土应凿毛打磨。
10、表面清洁:
清理表面灰尘和垃圾。
五、工字钢预留孔洞封堵操作流程
工艺流程:悬臂槽钢清孔→钢丝刷→浇水湿润→浇筑混凝土→抹防水砂浆。
1、清理外伸工字钢孔粘杂物,清理后用吹风机吹干净。
2.悬臂工字钢孔清理干净后,用钢丝刷绕圈刷毛,用吹风机吹干净。
清理表面灰尘和垃圾。
1.见下图。
七、质量保证措施
1、封孔过程中,项目部将派专人跟踪检查,每道工序检查合格后,方可进行下道工序施工,以确保施工质量。模板支撑前,必须跟踪检查孔边的处理,严格按要求执行,并按关键工序进行检查。如果孔边处理合格,应对模板支撑和混凝土浇筑过程进行控制,以便进行全面检查。对检查过程中发现的不符合技术交底要求的施工现象,要坚决制止,直至返工,确保工程质量。试验合格后,及时报验。
3.用喷壶洒水湿润,施工前一小时喷水,保持悬臂工字钢孔周围湿润。施工时会喷洒少量的水,方便施工。
顶板预留洞口施工方案
沙文生态科技产业园青龙路道路工程麦架河桥梁工程预留洞口施工专项方案编制人审核人审批人2013-12-25目录一、编制说明与依据 (2)二、工程概况 (2)三、技术措施 (3)四、模板支设及浇筑步骤 (4)五、质量保证措施 (8)一、编制说明依据1、《公路桥涵工程施工技术规范》2、《公路桥涵施工及验收规范》3、施工组织设计二、工程概况本项目工程为沙文生态科技产业园青龙路道路工程麦架河桥梁工程,本项目桥梁上跨麦架河,分左右幅,全长50m,单幅20m宽。
箱梁采用等截面预应力砼箱梁,单幅箱梁为单箱4室断面,顶宽19m,底宽14m,悬臂板宽2.5m,梁高2.3m,顶板厚0.22m,靠近支点处加厚至0.5m,底板厚0.2m,靠近支点处加厚至0.45m。
腹板厚0.5m,靠近支点处加宽至0.7m。
梁端支点设有1.6m宽横梁,跨中设一道厚0.3m的横隔板。
三、技术措施所有箱室预留洞口堵洞前应先将洞口及周围松散混凝土凿除,清洗并保持湿润,用不低于C50细石混凝土加少量膨胀剂浇灌捣实,浇灌后的孔洞宜于顶板板面高出5mm左右,孔洞封堵须由专人负责,并填写封堵记录(1)、洞口钢筋错开剪断,并且不小于搭接长度10倍D,待到箱室内模板,钢管扣件材料清理干净,把洞口的吊模搭起,洞口钢筋采用单面搭接焊,搭接长度不小于十倍D。
(2)、洞口所有箱室预留洞口用微膨砼堵洞。
首先必须将其凿打成喇叭口并放置钢筋,钢筋放置根据图纸尺寸大小确定,然后再采用高一个标号的微膨砼人工插捣密实。
四、模板支设及浇筑步骤1.1 模板支设预留洞口封堵的模板支设主要采取吊模,由于预留洞不便于采用钢管作为支撑进行吊洞,故本工程预留洞口采取吊模的方式进行封堵。
在楼板面层放置短钢筋与楼板底部模板采用铁丝连接,形成吊模进行施工。
要求模板必须按照预留洞口外径尺寸大小,钢筋采用钢管。
混凝土浇捣前必须将洞口松散混凝土清理干净并用水湿润,混凝土浇捣,待凝固后,拆除吊模将铁丝割除,浇灌后孔洞宜高于顶板板面5mm左右。
地下室顶板施工洞留设方案
地下室顶板预留施工洞口方案
地下室顶板预留施工洞口方案
根据施工工期进度及现场实际状况要求,整个地下室投入材料较大,本工程为便于地下室结构施工完毕后,使地下室材料较快的周转使用在标准层上,因此需在地下室顶板预留两个垂直运输吊料口,其洞口尺寸为6500*6500。
一、施工洞留设位置:
施工洞留设在地下室顶板中,施工洞口1(H-K)~(7-8)轴线、施工洞口2(H-K)~(21-22)轴线,其位置在现浇板板格之中。
二、洞口预留施工方案:
1、施工洞处理:该施工洞的留设处理同施工后浇带,拦截方式采用钢筋骨架钢丝网,施工洞止水处理与后浇带相同。
2、施工洞部位钢筋处理:①次梁上部钢筋在跨中错开40d且大于50CM断开,下部钢筋在施工洞两端一根间隔一根分次断开。
②现浇板上下层钢筋分别在施工洞两端一根间隔一根断开。
3、施工洞形成:在周边混凝土浇筑完毕后,分别将次梁钢筋、现浇板钢筋弯起直至板面。
在施工洞四周按洞口临边防护的要求设置相应的围护栏杆。
4、施工洞封闭:①施工洞封闭与施工后浇带相同。
②次梁钢筋在断点部位予以恢复并采用帮条焊进行处理,现浇板钢筋采用搭接焊进行处理。
③施工洞及后浇带混凝土采用比顶板混凝土高一级的混凝土进行浇筑,并掺加微膨胀剂。
三、临边洞口安全防护
1、洞口周边设置1.2米的防护栏杆,在0.6米、1.2米两道水平杆,栏杆里侧用密目式安全网围护,洞口处张挂水平安全网。
2、防护栏杆上采用黄黑两色分间明显标志上挂安全警示牌
浙江宏正设计(签字盖章):
2015年1月4日以下空白……。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沙文生态科技产业园青龙路道路工程麦架河
桥梁工程
预
留
洞
口
施
工
专
项
方
案
编制人
审核人
审批人
2013-12-25
目录
一、编制说明与依据 (2)
二、工程概况 (2)
三、技术措施 (3)
四、模板支设及浇筑步骤 (4)
五、质量保证措施 (8)
一、编制说明依据
1、《公路桥涵工程施工技术规范》
2、《公路桥涵施工及验收规范》
3、施工组织设计
二、工程概况
本项目工程为沙文生态科技产业园青龙路道路工程麦架河桥梁工程,本项目桥梁上跨麦架河,分左右幅,全长50m,单幅20m宽。
箱梁采用等截面预应力砼箱梁,单幅箱梁为单箱4室断面,顶宽19m,底宽14m,悬臂板宽2.5m,梁高2.3m,顶板厚0.22m,靠近支点处加厚至0.5m,底板厚0.2m,靠近支点处加厚至0.45m。
腹板厚0.5m,靠近支点处加宽至0.7m。
梁端支点设有1.6m宽横梁,跨中设一道厚0.3m的横隔板。
三、技术措施
所有箱室预留洞口堵洞前应先将洞口及周围松散混凝土凿除,清洗
并保持湿润,用不低于C50细石混凝土加少量膨胀剂浇灌捣实,浇灌后的
孔洞宜于顶板板面高出5mm左右,孔洞封堵须由专人负责,并填写封堵记
录
(1)、洞口钢筋错开剪断,并且不小于搭接长度10倍D,待到箱室内
模板,钢管扣件材料清理干净,把洞口的吊模搭起,洞口钢筋采用单面搭
接焊,搭接长度不小于十倍D。
(2)、洞口所有箱室预留洞口用微膨砼堵洞。
首先必须将其凿打成喇叭口并放置钢筋,钢筋放置根据图纸尺寸大小确定,然后再采用高一个标号的微膨砼人工插捣密实。
四、模板支设及浇筑步骤
1.1 模板支设
预留洞口封堵的模板支设主要采取吊模,由于预留洞不便于采用钢管作为支撑进行吊洞,故本工程预留洞口采取吊模的方式进行封堵。
在楼板面层放置短钢筋与楼板底部模板采用铁丝连接,形成吊模进行施工。
要求模板必须按照预留洞口外径尺寸大小,钢筋采用钢管。
混凝土浇捣前必须将洞口松散混凝土清理干净并用水湿润,混凝土浇捣,待凝固后,拆除吊模将铁丝割除,浇灌后孔洞宜高于顶板板面5mm左右。
(预留洞口大小为0.7m*1.4m)
具体见下图:
钢管
铁丝
钢筋
模板
预留洞口
预留洞
口
1.2 浇筑步骤
工艺流程:洞口啄毛清水冲洗干净——支底模——搭接钢筋——细石砼浇注(待混凝土硬化后清水养护) 五、质量保证措施
1、本工程的预留洞,由专人专项负责补洞并填写封堵记录,以保证吊洞的施工质量;。
2、凿除预留洞四壁松动物,清除干净垃圾和灰尘,支好底模,搭接好钢筋,充分洒水湿润;
3进行下一道工序时,必须在前一道工序完全结束后方可进行,严格控制时间。
4、预留洞钢筋搭接自检合格后报监理检查。
5、混凝土采用强度为C55的混凝土。
(后附影像资料)
