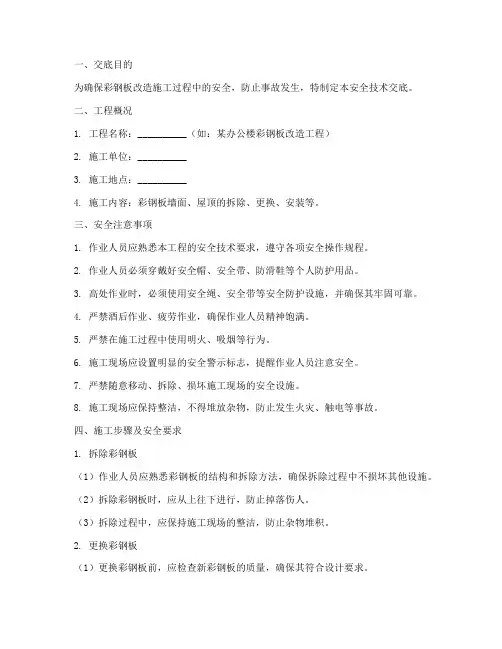

彩钢板装饰技术交底

合集下载
相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、施工准备

(一)、技术准备

1、已做好图纸会审及设计方案。

2、根据图纸会审、设计交底,编制施工方案,进行技术、环境、安全交底。

3、根据工程进度要求,及时绘制加工图,提出价格计划。

4、已校核管道、预埋件的规格、数量、坐标、标高准确无误。

(二)、材料、设备要求

1、设备

(1)、彩钢板的型号、规格符合设计要求,有出厂合格证和厂家提供的质量保证书、检验报告。配件齐全,无缺损等。

(2)、工程门窗的型号、规格符合设计要求,由厂家合格证和产品检测报告。

(3)、洁净灯具、配电箱的规格、型号、外形尺寸、各接口符合要求。

2、辅材

铝型材、角铁、方形调节器、阴阳圆角、门锁、密封胶、开关插座、照明电线等。

(三)、主要机具

1、机具:手电钻、铝型材切割机、彩钢板切割机等。

2、工具:红外放线仪、拉铆枪、线坠、钢卷尺、墨斗等。

(四)、作业条件

1、施工现场的环境,除机房内部的装修和地面未完成外,作业面具备安装条件。

2、设备基础的尺寸、坐标、标高符合设计图纸。

3、作业照明条件符合安装要求。

二、施工工艺

(一)、彩钢板的施工工艺

1、本工程净化装修采用50mm手工双面玻镁岩棉夹心彩钢板,详尽技术参数为:彩钢板顶板采用手工纸蜂窝夹心彩钢板S=50mm,钢板厚度:0.5mm;立板采用手工岩棉彩钢板S=50mm,钢板厚度:0.5mm;铝合金型材为净化专用光料型材;夹芯材料符合国家有关要求。

2、对选用彩板的检查:在安装顶板和壁板之前首先要对彩板的外观、尺寸、色差相对照,必须达到房间要求、彩钢板表面平展,无污染、折裂、划伤,对插口笔直,上下平均一致,无翻翘现象然后进行安装。

3、汇同监理公司和甲方、土建方对水泥层地面进行检查,确定地面达到平展要求,预埋线管位置正确,尤其注意彩板墙与土建墙结合的部位和土建墙的垂直度,房间内柱梁表面的处理平展度,检查无误后,对净化间放线,定位。

4、将水泥层地面的卫生算帐明净后,铺设地槽、将地槽准确无误按放线尺寸位置铺设、在地槽的中心线每间隔30cm,镶嵌长度为3.5cm的木螺丝,且加保护垫,地面有坡度的地方,使用升降地槽调整平展。地槽与地槽接缝尽量避开有坡度的地方,接缝间距不超过2mm,接缝处安装完成后用密封胶填充。

5、地槽铺设完成后,清扫地槽的卫生,校对净化间的尺寸、预留门的位置,然后将壁板放入地槽不变,依次将下一块板子与前面的板子用中字铝连接,板缝不得大于4mm,上下平均一致,每3块壁板要对壁板的垂直度进行校对、误差较大的应调整更换,防止不闭合、扭曲等现象。壁板的垂直度应用1.2m的托板直尺检查,不垂直度不大于0.2%。壁板安装时,将净化窗嵌入安装,并保证净化窗四周缝隙平均。在壁板与壁板拼接时,将板对接处的薄膜撕开,避免在打胶时将胶打在薄膜上。预留门洞时,误差不大于2mm。

6、在做维护彩板时必须做到底无悬空,上标高一致、无误差。

7、壁板完成后,按房间人流或物流进出方向纵向铺设顶板,每块顶板必在壁板搭实、承重位置放在壁板中心2.5cm处,且各房间的顶板交缝周密,缝隙不超过4mm,板与板之间使用中字铝连接,缝隙不超过4mm。整个房间的顶板铺设完成后,在房间设木托不变支点,用1.5m的拐尺检查房间四角的垂直度,误差不超过2‰。房间高度符合设计要求,不合格的及时调整。然后顶板与壁板之间用玻璃胶密封,安装PVC扣槽,每间隔15cm,用自攻螺丝不变牢靠。PVC 扣槽不得有断开或重叠,接缝距离不超过2mm。

8、顶棚内顶板上按纵横设置吊杆,纵槽铺设间距1.18m,横向设置间距

2m,然后由顶垂10mm镀锌丝杆,配10mm的方形调节器将顶板调平。吊筋必须垂直,方形调节器松紧合适。9、将顶板与壁板不变完成后,先把顶板与立板接缝处的薄膜撕掉,然后用专用硅胶将顶板的接缝填实,用彩板外皮将缝隙封严。吊筋未不变牢靠前,顶板严禁上人。

(二)、阴、xx圆角说明

1、在镶嵌内外圆角时,首先核对内外圆角的规格、型号、厚度是否符合设计要求,表面喷塑有无划伤,内外圆角是否调直外露无毛刺、砂眼,确定无误后,按放样线,打扫卫生后进行施工。

2、在镶嵌圆弧时,要紧贴彩板,由一头依次用木锤镶入PVC扣槽内,如遇地面坡度时用橡塑胶条将底垫实,房间圆弧角尽量不留接缝,不可避免时,接缝控制为1mm,且接头确定必须保持笔直,不得有凹凸现象。

3、在镶嵌顶板的圆弧时,房间结角处将圆处凹入顶角4.5cm,由两个圆弧拼成三维圆角,遇到柱子时要用50两通过渡。

4、在房间纵壁板和槽壁板交接处,将三维角底部用木锤校正嵌入,三维接缝圆通,无强接,凹凸现象,接缝打胶处理。

(三)、工程门窗的安装

1、彩钢板装饰房间内的窗采用铝合金框架,门采用钢制净化门。

2、净化门的安装:将门框按照对应的尺寸安装在预留的门洞上,并保持接缝平均,连接牢靠。门板安装后,距地面的间隙不大于10mm,并保证不能出现划地现象,门关闭后,保证密封周密,门板与门框平齐。

3、净化窗的安装:安装净化窗时,要保证窗体与壁板平齐,且净化窗与壁板之间的缝隙不得大于4mm,接缝处打胶处理。

(四)、门锁的安装方法

1、门板对口缝项目门板与框间立缝宽度1mm(1.5-2)

抠与扇间上缝1.0-1.5

门板与地面缝3-4

校对无误后,在门板距地0.9-1.05m处安装门锁,开孔距框应与门锁操头相合适,允许偏差1mm,用对接筒管不变螺丝不变门锁,长度不超过5cm,避免门锁压挤门框包角,小五金应安装齐全,位置合适,不变可靠,小五金均用自攻螺丝不变。

2、安装完成后,门锁四周打胶处理,不变无松动。

三、质量标准

(一)、主控项目

1、材料、配件质量符合设计要求。

2、立柱与预埋件与横梁连接面板安装符合设计与规范要求。

3、框架及连接件防腐符合要求。

4、吊顶标高及造型符合规范要求。

(二)、大凡项目

1、彩钢板的表面质量色泽一致符合要求。

2、填充材料为不燃材料,符合规范要求。

相关文档
最新文档
