硫磺回收装置操作手册

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号 MZYC-AS-ZY.013-2007(A/0)

受控状态受控

发放编号———————————————

硫磺回收装置

操作手册

中国神华煤制油有限公司煤制油厂

二〇〇七年

操作手册编审表

编制:

车间审核:

车间主任:

汇审

消防气防队:

技术监督部:

机动部:

安全生产部:

审批:

目录

第1章装置正常开工方案 (1)

1.1开工准备及注意事项 (2)

1.2装置吹扫、贯通、气密 (2)

1.3系统的烘干 (10)

1.4催化剂及其填料填装 (13)

1.5装置投料步骤及关键操作 (15)

1.6装置正常开车步骤及其说明 (19)

1.7装置正常开工盲板表 (20)

第2章装置停工方案 (20)

2.1正常停工方案 (21)

2.2非正常停工方案(紧急停工方案) (28)

第3章事故处理预案 (29)

3.1事故处理的原则 (30)

3.2原料、燃料中断事故处理 (30)

3.3停水事故处理 (32)

3.4停电及晃电 (34)

3.5净化风中断 (36)

3.6其它 (37)

3.7DCS故障处理 (39)

3.8关键设备停运(风机) (40)

第4章装置冬季防冻凝方案 (40)

4.1伴热线流程及现场编号 (41)

4.2防冻凝方案 (41)

4.3相关物料及带水物料管线冬季防冻凝措施 (41)

4.4间断输送物料的管线防冻凝措施 (42)

第5章岗位操作法 (42)

5.1正常及异常操作法 (43)

5.2单体设备操作法 (54)

5.3高温掺合阀操作法 (63)

5.4制硫燃烧燃烧器的操作 (64)

附表一硫磺装置盲板一览表 (68)

附图―硫磺回收装置伴热流程图 (70)

第1章装置正常开工方案

第1章

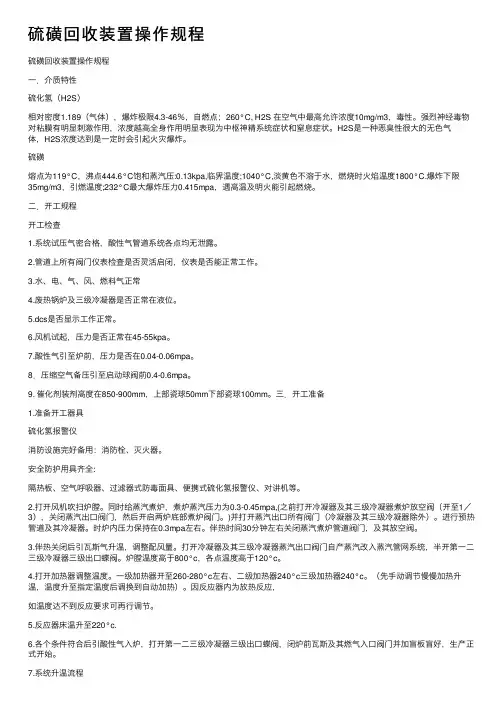

1.1 开工准备及注意事项

1.1.1 开工准备

1)检查流程是否正确,盲板是否拆除,管线是否畅通。

2)检查所有人孔,法兰是否把紧,垫片是否符合要求。

3)机泵地脚螺栓、进出口阀是否把紧,盘车是否灵活,电机转向是否正确,接地是否良好。

4)所有仪表、控制阀是否灵活好用,现场阀位与室内仪表指示是否一致,DCS系统操作是否正常。

5)检查塔、容器内杂物是否清理干净,塔内件安装是否合格。

6)检查装置上下水是否正常。

7)检查所有消防器材是否齐全,好用,是否摆放在指定地点,防毒面具等劳动保护用品是否备齐。

8)检查所有安全阀是否按规定投用,是否已打好铅封。

9)检查水、电、气、风是否已按照工艺指标引至装置边界或待用设备前。

10)检查开工用化学药剂是否已备齐。

1.1.2 注意事项

1)从引原料进装置开始就要做好操作纪录,并随时与调度、上下游装置联系好,及时掌握相关装置的运行状况。

2)严格按照开工规程进行操作,统一指挥。

3)严格执行巡回检查制度,发现问题及时汇报。

4)所有设备管线启用时,必须仔细检查,指定专人沿流程反复检查,严防开错阀、漏开阀、多开阀。

5)设备启用要慢,防止骤热而泄漏或水击。

1.2 装置吹扫、贯通、气密

1.2.1 吹扫

1.2.1.1. 硫磺回收部分主流程贯通吹扫

1)吹扫介质:空气

2)工艺流程:(包括所有跨线)

a)关闭113-E-101出口蝶阀,拆除烟气线蝶阀后盲板,开启烘炉烟气线蝶阀,启动风机113-K-101A/B,关闭主副风调节阀的上下游阀打开副线阀,按流程吹扫:113-K-101A/B(空气)→SV0301开→FV0303(及FV0304)→113-F-101→113-E-101

→113-ST-201(烘炉线)放空

b)烘炉线吹扫后,风机临时放空后,关闭烘炉烟气线蝶阀、113-TV-0501关闭、HV1101C关闭、TV0701A/B关闭、HV1102A关闭、HV1101A关闭、PV1101关闭、150-AG-12-05自113-EJ-301(抽空器)来的阀门关闭,打开113-E-101出口蝶阀、打开跨线500-P-06-12上手阀、打开HV1102B,按下列流程吹扫:

113-K-101(空气)→SV0301开→FV0303→113-F-101→113-E-101→113-E-102→113-R-101→113-E-104管程→113-E-103→113-E-104壳程→113-R-102→113-E-105→113-D-103→113-ST-201(放空)

c)各液硫线随主流程同时吹扫,入113-D-301前先从排污阀排放干净,吹扫完毕后再向后吹扫。

空气→113-E-102、103、104、105及113-D-103排污阀排放干净→113-D-301→113-S-301(液硫线)

1.2.1.2. 尾气处理系统吹扫

1)吹扫介质:空气

2)吹扫流程:关闭HV1102A、HV1101C、HV0701、PV1101及液硫池废气线阀。按下列流程吹扫(包括所有跨线):

自制硫部分113-D-103→TV0701A(及其跨线TV0701B)→113-E-201(壳程)→HV1101B →113-R-201→113-E-202(管程)→HV0901A→113-C-201入口法兰→113-C-201放空→113-C-202放空→HV1101A→HV1102B→113-ST-201放空

1.2.1.3. 循环气线

1)吹扫介质:空气

2)吹扫流程:

自制硫部分113-D-103→TV0701A→113-E-201(壳程)→HV1101B→113-R-201→113-E-202→HV0901A→113-C-201→113-D-201(放空)→113-K-201B→PV1101→HV1102B →113-ST-201放空

1.2.1.4. 尾气焚烧部分吹扫

1)吹扫介质:空气(启动113-K-201A/B)

2)吹扫流程:

113-K-201→FV1101→113-F-201→113-E-203→113-E-201管程→113-ST-201放空1.2.1.5. 急冷塔部分与胺液吸收部分吹扫

1)吹扫介质:低压蒸汽N2或空气

2)吹扫流程:关闭TV0701AB、HV1101C

管线40-LS-16-25给蒸汽→113-E-201壳程→HV1101B→113-R-201→113-E-202→113-C-201→113-C-202→HV1101A→HV1102B→113-ST-201放空

相关文档
