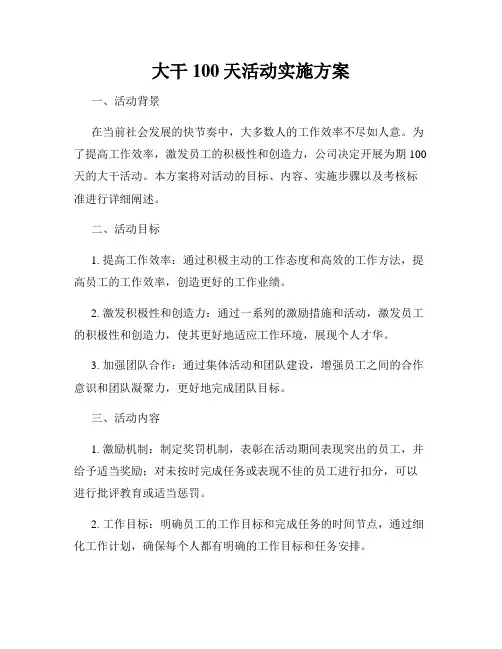

大干100天活动实施方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大干100天劳动竞赛实施方案

墩麻扎指挥部:

为确保国道218线七十二团至则克台段公路工程第QZ-1标段项目顺利完成2016年度生产工作目标任务,经项目部研究决定,在项目部开展“两学一做”教育活动,掀起大干100

天为主题的劳动竞赛活动。具体实施方案如下:

一、活动目的

将“两学一做”教育活动紧密联系生产施工实际,合理安

排“节点工期”以优质、高效、环保、廉洁为目标,推进项目

标准化、规范化、精细化施工管理,确保实现项目质量、安全、成本控制预期的效果,调动全体职工的积极性、创造性和责任感,促进项目施工任务又好又快的完成。

二、组织机构

(一)领导小组

组长:罗恒

副组长:张思忠、周翔

成员:彭洪钢、陈俊、罗璨、王亚飞、刘正德、于生、

张爱中、陈勇

三、参赛单位和时间

(一)参赛单位

各路基、桥涵施工队及项目部各部门

(二)活动时间

2016年8月28日-2016年12月5日,共计100天,

四、组织计划

(一)人员组织计划

项目部合理安排管理和技术人员,内外业管理齐头并进,并成立“共产党员示范行动”和“团员青年突击队”。

(二)机械设备组织计划

投入所有机械设备、模具等必须与操作人员配套,满足计划“节点工期”的需要。

(三)材料计划

自购材料和外购材料,应随时保障供应并满足施工需要。

五、竞赛要求

(一)加强竞赛活动组织领导。结合本项目工作实际制定竞赛活动实施细则。细则突出竞赛活动实效,年度计划任务分解,落实和深入细致的施工现场指导,确保竞赛活动扎实开展。

(二)认真组织落实竞赛活动。充分调动本单位职工积极性和创造

性,使广大职工积极参与到竞赛活动中来,在项目施工建设中发挥应有作用。

(三)加强对竞赛活动的宣传力度。营造争先进、比质量、

比效率的工作氛围,对竞赛活动中的典型事迹和好经验、好做

法及时总结推广(每阶段投稿不少于2篇),对出现的问题要提出有针对性的意见和建议,并及时予以解决。

六、竞赛主要内容及目标

(一)竞赛主要内容

竞赛从安全生产、工程质量、进度、党风廉政及内业资料等五个方面进行专项考核。

(二)竞赛目标

1、安全生产目标

重大安全事故为零,因公死亡(含农民工)为零,重伤为

零,轻伤率为10%。,安全责任事故经济损失低于10万;不发

生负主要责任和重大交通安全事故和环境污染事件;安全防护

设施配臵100%到位,从业人员安全教育率100%

2、工程质量目标

分项工程合格率在95%以上。

3、形象进度目标

完成所有路基土石方工程,涵洞工程,桥梁工程,完成水稳拌和站和沥青拌合站的组建工作。

4、合同产值目标

完成产值8004.3万元

七、劳动竞赛活动评比奖励办法

各部门、各施工队完成了安全生产目标、工程质量目标、工程进度目标、成本控制目标的将报公司纳入到对个人绩效考核晋级评先,对施工队报公司建“荣誉队伍”好班子档案,并

在项目给予物质和精神的奖励。

八、其他

竞赛期间发生下列情况之一,取消评比资格。

(一)发生重大质量事故、安全生产责任事故及廉政问题的

(二)有违纪律并受到处分的。

(三)现场管理混乱,文明施工差,被上级有关部门提出严厉批评的。

(四)在日常巡查过程中,对所列各项检查内容在同一作业点就同一问题重复出现两次以上的。

(五)各种原材料及外购件未经检验或检验不合格且用于工程施工存在工程质量隐患的。

核工业西南建设集团有限公司国道218线七十二团至则克台段公路工程

第QZ-1标段项目经理部

2016年8月27日

廉政建设

注:1红旗:本次评选第一名黄旗:本次评选第二名绿旗:本次评选第三名灰旗:本次评选第四名黑旗:本次评选最后一名劳动竞赛评比台

2、评比时间:8月28日-9月16日、9月17日-10月6日、10月7日-10月26日、10月27

日-11月16日、11月17日-12月5日

相关文档
最新文档
