矿山尾矿库闭库设计
尾矿库闭库治理安全工程施工设计方案范本
尾矿库闭库治理安全工程施工组织设计编制人:审核人:审批人:编制日期:目录1 施工组织设计编制说明 (3)1.1 施工组织设计编制说明的原则 (3)1.2管理目标 (3)1.3使用围 (4)2 工程概况 (5)2.1工程简介 (5)2.2分部工程容 (5)2.3施工工地对外交通 (7)2.4自然气象条件 (7)2.5施工用水用电 (7)2.6临时用地 (8)2.7施工工期 (8)3 施工部署 (8)3.1部署概述及工期安排 (8)3.2施工平面布置 (8)3.3施工准备 (9)3.4测量放线 (9)4 施工组织 (11)4.1 施工组织机构 (11)4.2 项目经理及各部门的职责 (11)4.3 劳动力计划 (14)5 工程机械保障计划 (14)6.1土方开挖及场地清理 (14)6.2 反滤层施工 (15)6.3土工布施工 (15)6.4坝体排水沟及截洪沟 (16)6.5钢筋混凝土排水井 (16)6.6隧洞开掘与掘进 (20)6.7隧洞衬砌 (24)6.8排水系统封堵 (25)6.9排渗设施 (26)6.10道路 (26)6.11坝坡覆土及绿化 (26)6.12雨季施工保证措施: (32)6.12.2冬季施工 (32)7 保证工程质量的主要措施: (33)7.1公司质量方针 (33)7.2本项目的质量目标: (33)7.3本项目的质量目标: (33)7.4技术措施 (34)8 质量通病防治措施 (36)8.1说明: (36)8.2土石方 (36)8.3钢筋混凝土排洪部分 (36)9.1工程工期确定 (38)9.2工程工期保证的技术措施 (38)9.3赶工期、促进度的组织措施 (38)10 文明施工、安全保障措施 (39)10.1文明、安全施工目标 (39)10.2保证安全生产管理的主要措施: (40)10.3文明施工及环境保护 (41)1施工组织设计编制说明1.1 施工组织设计编制说明的原则我公司近年来在尾矿库工程施工方面积累的丰富经验,以科学务实的态度编写了本施工组织设计。
尾矿库闭库设计
尾矿库闭库设计尾矿库闭库设计是指对于一个尾矿库所做的停止使用、封存的设计。
这种设计需要考虑许多因素,包括环境的保护和安全方面的考虑。
在这篇文章中,我们将介绍尾矿库闭库设计的必要性以及设计中需要考虑的一些问题。
首先,尾矿库闭库设计是非常必要的,因为尾矿库通常会受到地质变化、气候变化、人为干扰等因素的影响。
如果没有适当的封存设计,这种情况就可能导致尾矿库中的污染物泄漏到地下水中或周边的土地上,这对周边环境和公众健康造成很大的威胁。
此外,封存尾矿库还可以保护该区域的文化遗产和生物多样性。
其次,对于尾矿库闭库设计,需要考虑的问题包括:处置污水、处理废水和废弃物、重建遗址等。
这个过程需要进行详细的调查和两次调查,并根据调查结果采取适当的行动,例如:更新现有监测系统、加强废弃物处置并定期检查等。
尾矿库闭库设计的另一个重要方面是安全问题。
关闭尾矿库后,其稳定性是一个主要因素。
如果不加强防污系统,就可能导致尾矿库的坍塌和泄漏致灾。
因此,在尾矿库闭库设计中,必须考虑所有风险和安全问题,采取措施来确保尾矿库的长期安全。
此外,需要考虑以下几个方面,这对于尾矿库的最终清理和关闭非常重要:1. 考虑现有和未来的环境法规和标准,以确保尾矿库满足适用的法规。
2. 考虑与当地居民之间的合作和沟通,以确保他们在封存过程中了解进展和持续支持这个过程。
3. 考虑所有安全相关的问题,并确定一个紧急情况的计划,以避免任何潜在的意外事件。
4. 确保尾矿库的正确监测和记录,以确保封存系统的完整性和安全性。
最后,对于尾矿库闭库设计,它需要一个非常详细的和周全的方案,以确保在闭库过程中没有任何环境或安全问题。
考虑到合规和安全问题,必须考虑现有和未来的环境法规和标准。
对于当地社区和环境保护组织来说,监控尾矿库的过程应该是一个重大的关注点。
因此,在尾矿库闭库设计中,考虑到这些问题,能够确保该过程顺利进行,保护环境和公众健康,同时遵守相应的法规和标准。
柿竹园河西尾矿库闭库设计方案
柿竹园河西尾矿库闭库设计方案近年来,随着社会和经济的发展,各种工业和农业活动的排放物也越来越多地污染着环境,尤其是水环境的污染问题更为突出。
柿竹园河西尾矿库是一个重要的治理污染问题的项目,闭库设计方案是保护环境和人民生命健康的关键阶段。
柿竹园河西尾矿库闭库设计方案包括以下几个主要部分:1. 确定矿区范围和设计标准:根据矿区内的地质条件、水文地质条件和环境条件,选择合适的矿区范围和设计标准。
对于柿竹园河西尾矿库来说,我们需要考虑到该地区的地貌特点、降雨量和排放物的种类及含量等因素。
2. 排放物处理和监测系统:为了有效地控制排放物的污染,我们需要设计排放物处理和监测系统。
这些系统可以包括废水处理设施、废气处理设施、治理设施和监测设备等,这些设备必须满足国家和地方环保标准。
3. 废水处理系统:废水处理系统是柿竹园河西尾矿库闭库设计方案中的一个主要部分,因为废水中的有害物质可以对周围的土地和水源造成污染。
进行有效的废水处理可以将废水的有害物质达到国家和地方环保标准,然后将水排入周围地下水或河流中。
4. 废气处理系统:柿竹园河西尾矿库产生的废气排放是另一个污染问题,过多的废气排放会对周围的植被和人畜造成负面影响。
因此,需要设计废气处理系统来控制废气排放量,并将排放的废气符合国家和地方的环保标准。
5. 建立河道联网监测系统:在柿竹园河西尾矿库的闭库设计方案中建立河道联网监测系统非常重要。
该系统可以帮助监测周围河流的水质变化和水流量的变化,以便及时发现任何异常情况,防止有害物质进入水源地造成环境污染。
总的来说,柿竹园河西尾矿库闭库设计方案是关乎到环境和人民健康的重要项目。
在制定方案时,需要充分考虑周围环境和水源地的情况,同时要符合国家和地方的环保标准。
废水、废气、监测和联网控制是重要的治理环节,必须得到充分的重视和治理,确保项目在实现环境保护的同时,不对周围环境造成更大的污染风险。
尾矿库闭库设计程序概述

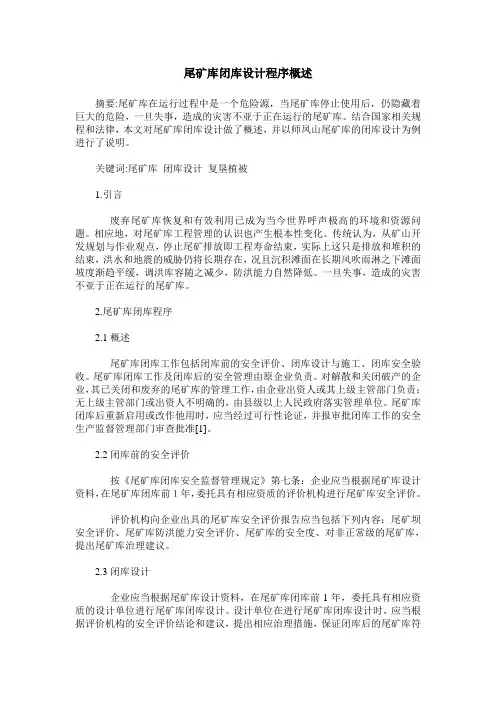

尾矿库闭库设计程序概述摘要:尾矿库在运行过程中是一个危险源,当尾矿库停止使用后,仍隐藏着巨大的危险,一旦失事,造成的灾害不亚于正在运行的尾矿库。
结合国家相关规程和法律,本文对尾矿库闭库设计做了概述,并以师凤山尾矿库的闭库设计为例进行了说明。
关键词:尾矿库闭库设计复垦植被1.引言废弃尾矿库恢复和有效利用已成为当今世界呼声极高的环境和资源问题。
相应地,对尾矿库工程管理的认识也产生根本性变化。
传统认为,从矿山开发规划与作业观点,停止尾矿排放即工程寿命结束,实际上这只是排放和堆积的结束,洪水和地震的威胁仍将长期存在,况且沉积滩面在长期风吹雨淋之下滩面坡度渐趋平缓,调洪库容随之减少,防洪能力自然降低。
一旦失事,造成的灾害不亚于正在运行的尾矿库。
2.尾矿库闭库程序2.1概述尾矿库闭库工作包括闭库前的安全评价、闭库设计与施工、闭库安全验收。
尾矿库闭库工作及闭库后的安全管理由原企业负责。
对解散和关闭破产的企业,其已关闭和废弃的尾矿库的管理工作,由企业出资人或其上级主管部门负责;无上级主管部门或出资人不明确的,由县级以上人民政府落实管理单位。
尾矿库闭库后重新启用或改作他用时,应当经过可行性论证,并报审批闭库工作的安全生产监督管理部门审查批准[1]。
2.2闭库前的安全评价按《尾矿库闭库安全监督管理规定》第七条:企业应当根据尾矿库设计资料,在尾矿库闭库前1年,委托具有相应资质的评价机构进行尾矿库安全评价。
评价机构向企业出具的尾矿库安全评价报告应当包括下列内容:尾矿坝安全评价、尾矿库防洪能力安全评价、尾矿库的安全度、对非正常级的尾矿库,提出尾矿库治理建议。
2.3闭库设计企业应当根据尾矿库设计资料,在尾矿库闭库前1年,委托具有相应资质的设计单位进行尾矿库闭库设计。
设计单位在进行尾矿库闭库设计时,应当根据评价机构的安全评价结论和建议,提出相应治理措施,保证闭库后的尾矿库符合国家有关法律、法规、标准和技术规范的要求[2]。
闭库设计应按以下层次编写:尾矿库的建设、使用、管理等情况介绍。
尾矿库闭库设计
尾矿库闭库设计尾矿库闭库设计尾矿库是矿山开采后的固体废弃物堆积场所,是保护环境的重要设施。
在矿山关闭或生产周期结束后,尾矿库需要实施闭库设计,为尾矿库施工后的长期稳定运行提供保障。
本文将重点介绍尾矿库闭库设计的原则、内容和方法。
一、尾矿库闭库设计的原则尾矿库设计的原则应该是在满足环境保护和资源利用的前提下,尽可能的减少对环境的影响,保证闭库后的长期稳定运行。
对于尾矿库闭库设计,应该考虑以下原则:1、科学性:设计应当基于科学数据和现有技术,有可靠的技术方案和运行规程,确保设计方案的有效性。
2、稳定性:设计应优先考虑尾矿库的长期稳定运行,考虑尾矿库运行中可能遇到的矿山灾害和自然灾害等因素。
3、可行性:设计方案应符合现有的法律法规,具有可行性和实施性,并与当地的社会、经济和文化状况相适应。
4、安全性:设计方案应确保尾矿库的运行安全,保障工作人员的生命和财产安全。
二、尾矿库闭库设计的内容尾矿库闭库设计的内容包括以下几个方面:1、地理位置:尾矿库关闭后,需要确保其地理位置的准确性。
需要对尾矿库的位置、边界和地形进行勘测和测量,并清除现场的所有可回收物资和设备,留下合适的基础设施,例如通行道路和管线等。
2、环境影响评价:尾矿库对环境的影响需要评估。
如果存在安全和环境问题,需要采取措施减轻它们。
3、运营规程:耳矿库的运营规程需要制定。
规程应包括关于尾矿库的安全管理、监控和维护方面的内容。
4、保护性措施:在尾矿库闭库设计中,包括维修、封堵或安装钢筋和混凝土等措施,在耳矿库停运前必须考虑这些措施,以便尽可能避免未来漏油和渗漏的问题。
5、后备尾矿库:应考虑设计或构建替代尾矿库,以使能够全部存储尾矿从而降低运营风险。
后备尾矿库的位置,容量和建筑材料应纳入闭库设计。
三、尾矿库闭库设计的实施方法尾矿库闭库设计的实施方法通常包括以下几种:1、地面平整:这是尾矿库关闭后必须完成的主要措施。
地面平整需要机械设备的帮助,从而将固体废物在地面上移动,并使其在尾矿库中形成水平表面。
尾矿库闭库设计
安全生产监督管理局尾矿库闭库设计安全生产监督管理局沟尾矿库闭库设计前言XXXX尾矿库原为一家民营企业,因种种原因企业破产,尾矿库长期处于无人管理状态,现为无主库。
2008年12月,河南黄金科技实业公司编制了《汝阳县安全生产监督管理局XXXX尾矿库安全现状评价报告》,认为该尾矿库存在重大安全隐患,需要进行整改并进行闭库设计。
根据《中华人民共和国安全生产法》(2002.11.01)、《尾矿库安全监督管理规定》(国家安全生产监督管理总局令第6号,2006.06.01)、《尾矿库安全技术规程》(AQ2006-2005)等有关法律、规章、标准的规定,依据河南省安全生产监督管理局批准的统一格式内容,我公司承担了XXXX尾矿库的安全闭库设计工作。
本着安全、经济、可靠、合理的原则,确定闭库设计方案并对闭库后库区的的恢复工程提出切实可行的工程措施和实施意见,为尾矿库闭库的下一步工作和有关行政部门监管指导提供依据。
在设计过程中,我公司组织有关专业人员,于2008年12月21日,对XXXX尾矿库进行了详细的现场踏勘,并收集和查阅了有关资料。
在现场检查和检测的基础上,编制完成了《汝阳县安全生产监督管理局XXXX尾矿库安全闭库设计(送审版)》。
2009年2 月4日,在汝阳县召开了汝阳县安全生产监督管理局XXXX尾矿库闭库设计(含现状评价报告)审查会议,专家审查组对该设计提出了宝贵意见,经设计组人员集体研究,对专家审查组提出的意见进行了认真修改,编制完成了《汝阳县安全生产监督管理局XXXX尾矿库闭库设计(备案版)》。
在设计中,得到了各级安全生产监督管理部门的大力支持和委托单位的密切配合,在此一并致谢!目录第一章概述 (1)1.1设计依据 (1)1.2尾矿库简介 (2)1.3设计内容和范围 (3)第二章尾矿库现状及安全状况 (4)2.1尾矿库现状 (4)2.2安全隐患排查 (4)2.3安全评价主要内容 (5)第三章尾矿特性及工程水文地质 (11)3.1尾矿物理力学指标 (11)3.2工程水文地质概况 (11)第四章闭库设计方案 (12)4.1坝体整治方案 (12)4.2库面整治方案 (19)4.3尾矿库排洪系统整治方案 (19)4.4尾矿库观测设施整治方案 (20)4.5周边环境整治方案 (21)4.6闭库后尾矿库管理要求 (22)第五章安全专篇 (24)5.1库区安全状况分析 (24)5.2闭库后坝体稳定性分析 (26)5.3闭库后防洪安全可靠性分析 (28)5.4尾矿库观测设施 (32)5.4安全现状评价落实情况 (32)第六章环境保护 (34)6.1尾矿库失事环境影响 (34)6.2环境保护措施 (35)第七章工程量与投资概算 (36)7.1工程概况 (36)7.2编制范围 (36)7.3编制依据 (36)7.4工程量及投资概算 (37)7.5建设期 (39)第八章结论及建议 (41)8.1结论 (41)8.2建议 (42)附件: (43)附图: (44)第一章概述1.1设计依据1.1.1设计依据的法律、法规和文件(1)《中华人民共和国安全生产法》(2002.11.01);(2)《中华人民共和国矿山安全法》(1993.05.01);(3)《中华人民共和国环境保护法》(1989.12.26);(4)《安全生产许可证条例》(国务院第397号令)(2004.1.13);(5)《河南省安全生产条例》(2004.08.01)。
某尾矿库闭库设计方案
目录1、总论 (1)1.1 编制目的 (1)1.2 库区概述 (1)1.2.1库区位置、交通 (1)1.2.2矿区自然地理与经济概况 (1)1.3 编制依据 (4)1.4 尾矿库现状 (6)1.4.1原设计简述 (6)1.4.2尾矿库现状 (7)2、库区地质概况 (8)2.1 区域地质概况 (8)2.2 库区地质概况 (9)2.3 气象 (9)2.4 水文地质 (9)2.5 工程地质 (10)2.6 环境地质 (11)2.7 地震 (12)3、尾矿库现状安全性分析 (13)3.1 尾矿库现状 (13)3.2 尾矿坝安全性分析 (13)4、尾矿库应治理的内容 (15)5、闭库方案设计 (16)5.1 放缓坝坡 (16)5.2 沉积滩处理 (16)5.3 防洪 (16)6、尾矿库闭库工程施工 (18)7、投资估算 (19)8、尾矿库安全专篇 (20)8.1 设计依据 (20)8.2 尾矿库安全设施设计概述 (22)8.2.1放缓坝坡 (22)8.2.2沉积滩处理 (22)8.2.3防洪 (22)8.3 尾矿库主要危险因素分析 (23)8.3.1尾矿库对周边环境危害分析 (23)8.3.2洪水危害分析 (23)8.4 安全机构的设置及管理 (23)9、主要问题与建议 (25)1、总论1.1 编制目的为了加强山西省非煤矿山安全监管工作,落实国家安全生产监督管理总局令(第六号)《尾矿库安全监督管理规定》,同时配合山西省非煤矿山资源整合。
省、市及县政府决定对本辖区内的非法、验收不合格以及库容极小等尾矿库进行关闭。
杜绝不安全源,消除不安全隐患。
为此,受交城县安监局委托我院对交城县西冶春明选矿厂尾矿库进行闭库设计。
1.2 库区概述1.2.1 库区位置、交通库区位于山西省交城县水峪贯镇西冶村西北约0.5Km 处的沟谷中,行政区划隶属交城县水峪贯镇西冶村管辖。
水峪贯镇距交城县城约40Km ,有省级公路(古吴线)相通,西冶村在水峪贯镇西北相距3Km 处的古吴线路边。
尾矿库闭库工程施工组织设计方案
尾矿库闭库工程施工组织设计方案一:项目概述1.1 项目背景及目的根据尾矿库闭库工程的要求,本项目旨在进行尾矿库的关闭工作,确保尾矿库的安全性,促进环境保护和可持续发展。
1.2 工程范围本项目涉及尾矿库的关闭工作,包括尾矿库的排水处理、土地复垦、尾矿库设施的拆除等工作。
二:施工组织设计2.1 施工组织机构2.1.1 项目经理项目经理负责工程的整体协调和管理,包括组织施工人员、协调材料供应、监督施工质量等工作。
2.1.2 工程监理工程监理负责监督工程的施工过程,确保按照设计要求和相关法规进行施工,并及时解决施工中的问题。
2.1.3 施工队伍施工队伍由具备相应资质的施工人员组成,他们负责具体的施工工作,包括土方开挖、污水处理设施的安装等。
2.2 施工进度计划根据工程需要,制定详细的施工进度计划,明确每个工作环节的工期和责任单位,并进行紧密的配合和沟通,确保工程进度的顺利推进。
2.3 施工安全措施根据施工现场的具体情况,制定相应的施工安全措施,包括施工人员的防护、设备的稳定性检查、施工现场的警示标识等,确保施工过程中的安全。
2.4 资料管理对施工过程中产生的各类资料进行及时整理和归档,确保施工过程的可追溯性和整体管理的规范性。
附件:施工进度计划、施工安全措施、资料管理表。
法律名词及注释:1. 法律名词:尾矿库注释:尾矿库是指用于储存尾矿和尾矿水的设施,主要由堆码筑坝、排水循环系统、封闭覆盖系统等组成。
2. 法律名词:尾矿库关闭工程注释:尾矿库关闭工程是指对尾矿库进行关闭和封存的工程,包括排水处理、场地复垦等工作。
一:项目概述1.1 项目背景及目的尾矿库闭库工程施工组织设计方案旨在对尾矿库进行封存和关闭,为环境保护和可持续发展作出贡献。
1.2 工程范围本工程涉及尾矿库的闭库工作,包括污水处理设施的安装、土地复垦、堆码筑坝的拆除等工作。
二:施工组织设计2.1 施工组织机构2.1.1 项目经理项目经理负责对工程进行整体协调和管理,包括组织施工人员、协调材料供应、监督施工质量等工作。
尾矿库闭库设计(安全专篇)
**县**镇**矿业有限公司尾矿库工程闭库设计安全专篇工程号:LXWK-H13068副总经理:总工:项目负责人:矿业工程设计有限责任公司2013年4月矿业工程设计有限责任公司参加设计人员名单目录1 设计依据 (1)1.1 国家有关安全生产的法律、法规、章程 (1)1.2 主要技术标准、规范、规程 (2)2 工程概述 (4)2.1 工程概况 (4)2.2 现状安全度评述 (6)2.3 设计概况 (6)2.4 尾矿库现状概述 (7)2.5 安全设施投资 (10)3 尾矿坝安全 (11)3.1 闭库整治内容 (11)3.2 闭库主要工程 (11)3.3 原回水铁管注满填实 (12)3.4 新建观测设施 (13)3.5 滩面平整及绿化 (14)3.6 标示牌设立及主要内容 (14)3.7 主要工程项目、工程量 (15)4 坝体边坡抗滑稳定计算 (16)4.1 堆积坝渗透计算 (16)4.2 稳定计算条件 (17)4.3 稳定计算公式 (18)4.4 理正软件计算条件 (18)4.5 计算指标 (18)4.6 稳定分析结果 (19)5 防洪安全 (20)5.1 洪水计算 (20)5.2 泄流能力计算 (22)5.3 调洪验算 (23)6 安全管理 (25)6.1 安全管理机构 (25)6.2 日常管理 (25)6.3 尾矿库防汛要求 (27)6.4 应急管理 (28)7 附图 (29)1设计依据1.1国家有关安全生产的法律、法规、章程(1)《中华人民共和国安全生产法》(2002年11月1日施行);(2)《中华人民共和国矿山安全法》(1993年5月1日施行);(3)《中华人民共和国矿山安全法实施条例》(1996年10月30日施行);(4)《中华人民共和国环境保护法》(1989年12月26日施行);(2003年9月1日施行);(5)《中华人民共和国环境影响评价法》(6)《中华人民共和国水污染防治法》(2008年6月1日施行);(7)《中华人民共和国防洪法》(1998年1月1日施行);(8)《中华人民共和国水法》(2002年10月1日起施行);(9)《中华人民共和国水污染防治法实施细则》(2000年3月20日施行);(10)《中华人民共和国固体废物污染防治法》(1996年4月1日施行);(11)《中华人民共和国水土保持法》(2011年3月1日施行);(12)《国务院关于环境保护若干问题的决定》(国发[1996]31号);(13)《建设工程勘察设计管理条例》(2000年9月20日施行);(14)《矿山建设工程安全监督实施办法》(劳动部劳部发[1994]502号);(15)河北省实施《中华人民共和国矿山安全法》办法(1997年12月22日施行);(16)《非煤矿山企业安全生产许可证实施办法》(国家安全生产监督管理总局令第20号,2009年6月8日施行);(17)《非煤矿矿山建设项目安全设施设计审查与竣工验收办法》(国家安全生产监督管理总局令第18号,2005年2月1日施行);(18)《尾矿库安全监督管理规定》(国家安全生产监督管理总局令第38号,2011年7月1日施行);(19)《关于进一步加强尾矿库安全监管工作的通知》(承市安监督字[2012]13号,2012年1月12日);(20)《国家安全监管总局、国家发展改革委、工业和信息化部、国土资源部、环境保护部关于进一步加强尾矿库监督管理工作的指导意见》安监总管一〔2012〕32号,2012年3月22日;(21)《关于印发《2012年尾矿库安全监管工作要点》和《2012年尾矿库安全专项整治方案》的通知》承市安监字[2012]76号,2012年3月5日。
香花岭尾矿库闭库工程项目设计方案
香花岭尾矿库闭库工程项目设计方案1.3 建设容工程建设容:东、西初期坝下游清基,东、西初期坝坝体加固(堆石碾压),压坡体干砌石护坡,浆砌排水沟,浆砌排洪明渠,堆积坝削坡,滩面平整,复垦绿化,排渗管安装,排水斜槽封堵,排水涵洞衬砌,监测设施等。
1.5 建设投资1.6 参建单位(1)建设单位 :(2)设计单位 :(3)监理单位 :(4)施工单位 :3监理工作围原香花岭锡矿香花岭尾矿库闭库治理工程设计图纸围施工阶段的监理。
4监理工作容⑴全面管理工程建设合同。
⑵督促项目法人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。
⑶审批施工单位提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。
⑷答复工程施工单位提出的建议和意见。
⑸工程进度控制 : 根据工程建设合同总进度计划,编制控制性进度目标和阶段施工计划,并审查批准施工单位提出的施工实施进度计划和检查其实施情况。
督促施工单位采取切实措施,实现合同的工期目标要求。
当实施进度发生较大偏差时,及时向项目法人提出调整控制性进度计划的建议意见,经项目法人批准后,完成进度计划的调整。
⑹施工质量控制 : 审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督。
以单元工程为基础,按水利部《水利水电基本建设工程单元工程质量等级评定标准》和《水利水电工程施工质量评定规程》的要求,对施工单位评定的工程质量等级进行复核。
⑺工程投资控制 : 审查施工单位提交的资金使用计划;审核施工单位完成的工程量和单价费用,签发计量和支付凭证;受理索赔申请,进行索赔调查和谈判,并提出处理意见;处理工程变更,下达工程变更通知。
⑻施工安全监督 : 检查施工安全措施、劳动防护和环境保护措施,并提出建议;检查防洪度汛措施并提出建议;参加重大安全事故的调查。
尾矿库闭库治理安全工程施工组织设计
尾矿库闭库治理安全工程施工组织设计一、项目概述二、施工组织设计内容1.组织架构施工组织应设立项目经理、安全专家、技术工程师、监理工程师等职位,并明确各职位的职责和权力。
2.项目管理根据工程的特点和要求,制定详细的工作计划和进度表,并设立相应的监督和检查机制,确保工程的按时、按质完成。
3.施工区划根据尾矿库的结构和特点,将施工区域划分为清理区、修复区、监测区等不同区域,并制定相应的施工方案和措施。
4.施工方案根据尾矿库的实际情况,制定详细的施工方案,包括工序、作业方式、使用材料等,并考虑到施工期间可能出现的突发情况和安全风险,制定相应的应急预案。
5.施工设备与材料根据施工方案的要求,选择合适的施工设备和材料,并确保其符合相关的技术标准和安全要求。
6.安全管理在施工过程中,严格遵守安全操作规程,配备足够的安全设备和防护措施,保证施工人员的安全。
并且,建立健全的安全管理制度和安全培训体系,提高施工人员的安全意识和能力。
7.环境保护在施工过程中,严格遵守环境保护法律法规和标准,采取相应的污染防治措施,控制施工活动对周边环境的影响。
8.质量控制在施工过程中,制定详细的质量控制方案,并定期进行检查和评估,确保施工质量符合相关的技术标准和规范。
9.风险评估与管理在施工前,进行详细的风险评估,明确可能出现的安全风险和环境风险,并制定相应的防范和应对措施,降低风险的发生概率和影响程度。
10.资金和物资管理合理规划和管理项目的资金和物资使用,确保按照计划进行,并妥善保存和使用。
11.合同管理根据施工合同和相关法律法规的要求,严格履行合同中的义务,并保证工程的质量和进度的同时,控制项目的成本。
三、工期安排四、总结尾矿库闭库治理安全工程施工组织设计是确保工程施工安全和质量的重要环节。
在设计中要充分考虑尾矿库的特点和环境要求,合理规划施工方案,加强安全管理和环境保护,确保工程安全、质量和效益兼顾。
同时,要加强与相关部门的沟通和协作,做好项目的前期准备工作,确保工程的顺利进行。
尾矿库闭库设计方案说明书
.贵港市福六矿业开发有限公司六梅选矿厂奋碑尾矿库闭库设计广西工业建筑设计研究院二00七年六月贵港市福六矿业开发有限公司六梅选矿厂奋碑尾矿库闭库设计院长:韦荣将副院长、总工程师:黄海项目负责人:伍炳源参加设计人员:审核:伍炳源校核:赵松林设计:陈乾渝广西工业建筑设计研究院二00七年六`月目录1 概述1.1 项目提出的背景1.2 项目的重要性、必要性及意义1.3 项目简介2 设计依据及标准2.1 设计依据的法规文件2.2 设计的技术标准2.3 设计的基础资料3尾矿库闭库设计3.1尾矿库现状3.2尾矿库闭库设计前期工作3.3尾矿库闭库设计措施3.3.1 尾矿库闭库设计原则3.3.2 尾矿库闭库设计3.3.3 尾矿库排洪系统闭库设计3.3.4 闭库工程施工及验收3.3.5 尾矿库闭库后的维护及管理4 安全专篇4.1 坝体稳定性分析4.2 尾矿库闭库安全整治及维护管理安全措施4.3 尾矿库主要危险因素及防治措施5 尾矿库闭库环境保护专篇5.1 闭库环保设计5.2 闭库生态环境恢复6 尾矿库闭库概算及实施进度计划7建议8附件环保监测化验报告9附图1)闭库设计总说明2)尾矿库闭库平面图3)1-1剖面及大样1 概述1.1 项目现状贵港市福六矿业开发有限公司六梅选矿厂位于贵港市北部,距市区约34KM,其中21KM为三级柏油路,9KM为乡村公路,另4KM为进选矿区的矿厂简易公路。
六梅选矿二厂建于1998年,日处理原矿量50d/t,属小型选矿厂,其配套的奋碑尾矿库位于选矿厂西北方向的奋碑山沟里,距选矿厂水平距离约500m 左右。
尾矿库为山谷型上游式尾矿库,设计总库容为5万m3,初期坝坝高9.0m,后期坝坝高19.0m(面标高236.0m),总坝高约28.0m,五级尾矿库,设计堆积坡比为1:3.2。
尾矿库上游集水面积0.045km3。
目前库内尾砂已堆至240.7m标高,超设计标高4.7m。
2007年6月贵港市福六矿业公司委托我院对该尾矿库进行闭库设计。
尾矿库闭库设计范本
前言安全生产关系到人民的生命财产安全,关系到国民经济的健康发展和社会稳定,因此,党和政府对安全生产工作十分重视。
“安全第一,预防为主”是我们党和政府始终不渝的安全生产方针。
坚持安全生产,防止重大事故发生是党和国家在生产建设中一贯坚持的指导思想和基本原则,是发展我国经济的一项重要政策,是企业生产与管理的重要内容。
安全“三同时”是社会发展的客观要求,是有效消除和控制建设项目中危险、有害因素的根本措施,是保障安全生产顺利进行的重要条件。
同时,也是各级安全生产监督管理部门实行安全监督工作的主要内容,是一项带有根本性的基础工作,充分体现了“安全第一,预防为主”的安全生产工作方针。
山西襄汾“9·8”特大尾矿库溃坝事故发生后,河南省委、河南省政府将尾矿库安全问题摆上更加突出的位置。
2008年12月4日,河南省政府召开全省尾矿库专项治理工作会议,决定立即启动全省尾矿库专项治理,对危及下游居民安全的尾矿库,必须在明年5月1日前完成。
河南省政府明确,各级政府和企业“一把手”将是安全生产的第一责任人,对尾矿库安全治理负全面领导责任。
我院受栾川县庙子乡人民政府的委托,依据国家安全生产监督管理总局第6号令《尾矿库安全监督管理规定》和《尾矿库安全技术规程》(AQ2006—2005),在分析整理委托单位提供的基础资料和现场踏勘的基础上,针对无主库“栾川县庙子乡新南村尾矿库(原桥庙沟选厂尾矿库)”,编写了《栾川县庙子乡新南村尾矿库(原桥庙沟选厂尾矿库)闭库设计》。
本设计认真贯彻了“安全第一、预防为主”的安全生产方针,严格按照《安全生产法》、国家安全生产监督管理总局《尾矿库安全监督管理规定》6号令等法律法规和规范标准及河南省尾矿库专项治理工作会议要求,结合尾矿库实际情况及安全生产条件,对尾矿库进行闭库设计,分析存在的问题,提出了相关建议、施工期间的安全要求和安全管理措施,为尾矿库的闭库和安全生产提供保障。
2009年2月14日,洛阳市安全生产监督管理局在栾川县主持召开了《栾川县庙子乡新南村尾矿库(原桥庙沟选厂尾矿库)闭库设计》审查会议,经有关专家评审通过后,我公司设计组依据审查意见和专家评审意见,对《隐患治理工程初步设计》进行了认真修改和完善,完成了《栾川县庙子乡新南村尾矿库(原桥庙沟选厂尾矿库)闭库设计》备案版。
尾矿库闭库设计
**县**镇**矿业有限公司尾矿库工程闭库设计工程号:LXWK-H13068副总经理:总工:项目负责人:**工程设计有限责任公司2013年4月**工程设计有限责任公司参加设计人员名单专业名称设计人审核人部门主管审定人水工黄凌云王金刚李克中贾爱均目录前言 (1)1 闭库设计依据 (2)1.1国家、地方政府和主管部门的有关安全规定 (2)1.2依据的主要技术规范、规程、标准 (3)1.3设计基础资料 (4)2 概述 (5)2.1企业概况 (5)2.2位置与交通 (5)3 库区周边环境 (6)4 尾矿库自然地理与库区地质概述 (6)4.1地形地貌 (6)4.2自然气象 (6)4.3库区地质概述 (6)5 尾矿库原设计及现状概述 (7)5.1设计、建设、运行及管理概况 (7)5.2尾矿库现状概述 (8)6 尾矿坝坝体稳定性分析报告 (11)6.1坝体稳定性分析报告名称、勘察单位、时间 (11)6.2坝体稳定性分析结论 (11)6.3现状安全度评述 (12)7 闭库整治工程设计 (12)7.1闭库整治内容 (12)7.2闭库主要工程 (13)7.3原回水铁管注满填实 (14)7.4新建观测设施 (15)7.5绿化 (15)7.6标示牌设立及主要内容 (15)7.7主要工程项目、工程量 (17)8 洪水计算及调洪演算 (17)8.1洪水计算 (17)8.2泄流能力计算 (20)8.3调洪验算 (20)9 坝体边坡抗滑稳定计算 (22)9.1堆积坝渗透计算 (22)9.2稳定计算条件 (23)9.3稳定计算公式 (23)9.4理正软件计算条件 (24)9.5计算指标 (24)9.6稳定分析结果 (24)10 闭库整治工程施工要求 (25)10.1闭库施工工程 (25)10.2闭库工程施工说明 (26)11 水土保持及环境保护 (28)11.1依据 (28)11.2环境影响分析 (28)11.3环保治理及水土保持措施 (28)12 闭库后监测、维护与安全管理 (29)12.1安全管理机构及管理制度 (29)12.2尾矿库防汛要求 (31)12.3尾矿库闭库后的监测 (32)12.4尾矿库闭库后的维护 (32)12.5建立尾矿库应急预案 (33)12.6尾矿再利用及尾矿库闭库后的再利用 (34)13 投资概算 (34)13.1概况 (34)13.2编制依据 (34)13.3投资概算表 (35)14 结论评述与建议 (36)14.1结论评述 (36)14.2建议 (36)附图:序号图名图号1. 尾矿库现状平面图LXWK-H13068-12. 尾矿库闭库工程平面布置图LXWK-H13068-23. 尾矿库坝体剖面图LXWK-H13068-34. 排洪系统剖面图LXWK-H13068-45. 溢洪道进水口断面图LXWK-H13068-56. 溢洪道结构断面图LXWK-H13068-67. 排水沟断面图LXWK-H13068-78. 回水铁管注满填实示意图LXWK-H13068-89. 位移观测设施结构断面图LXWK-H13068-910. 尾矿库安全标识牌示意图LXWK-H13068-10前言按《尾矿库安全技术规程》9.1.1条规定,对停用的尾矿库应按正常库标准,进行闭库整治设计,确保尾矿库防洪能力和尾矿坝稳定性满足规程的要求,维持尾矿库闭库后长期安全稳定。
关于对矿山尾矿库闭库设计的思考
关于对矿山尾矿库闭库设计的思考摘要:本文就针对矿山尾矿库的闭库设计的重要性和出现的主要问题等方面进行分析,对出现的有关问题,提出了一些建议,希望对矿山尾矿库闭库设计问题有所帮助。
关键词:闭库设计;尾矿库;矿山;思考;将废弃或停用的矿山尾矿库采取闭库管理具有重要的作用,不仅可以促进尾矿坝的安全稳定,又可以有效的保护矿山尾矿库的周围资源的安全和环境的整洁。
由筑坝拦截谷口或围地组成,并用于存放金属和非金属矿山排出的尾矿和一些废渣的地方就是矿山尾矿库,矿山尾矿库是确保矿山工作可持续发展的重要措施。
由于我国矿产的不断开发,社会各界对矿山生产的安全和环保要求的不断增加,使更多的尾矿库被应用到矿山开采中。
要想做好矿山的安全生产工作就必须对废弃和停止使用的矿山尾矿库引起足够的重视,采取有效地闭库工作措施,促进矿山工作取得长期的安全稳定的发展。
一、矿山尾矿库应用现状在矿山开采中,尾矿库是重要的控制性建设工作,其营运的好坏状况直接影响到矿山开采的经济效益和开采安全,并且对相关人员的生命财产造成威胁。
我国尾矿库有三百多座,并且一大部分都处于将要闭库的建设状态,主要是因为有的尾矿库进入到了服务年限,有的是由于矿产资源的开采到了枯竭状态,矿山面临着停止使用阶段,还有的矿山尾矿库出现了坝体渗漏或排洪系统确实等使用问题。
这些出现系列问题的尾矿库都应受到矿山单位的大力建设。
二、矿山尾矿库闭库的重要性分析矿山尾矿库的闭库是指将达到设计要求最终堆积高程或者是不能再增高扩容,需进行停止使用的尾矿库,以及有些在施工过程中出现问题而不得不停止使用的尾矿库。
从整体角度来看,尾矿库闭库的重要性体现在以下几方面:(一)能够确保尾矿坝的长久安全和稳定我国大部分尾矿库采用的技术手段就是上游法尾砂筑坝技术,就是在谷口运用材料构件一个较低高度的初期坝,以便进行短期的贮藏尾矿,等到这一初期库达到库容后就利用粗粒尾矿向上逐步堆积,最终形成坝体。
这种技术方法较为简单,利于管理,并且营运操作成本花费较少。
2023最新尾矿储存场封存设计报告
2023最新尾矿储存场封存设计报告介绍
尾矿是采矿过程中产生的一种污染物,需要被储存起来以避免其对环境造成影响。
尾矿储存场封存是指关闭一个已经满了并且不再使用的储存场的过程。
在2023年,尾矿储存场封存将面临新的设计和标准,本报告将介绍这些新要求并提供封存设计方案。
设计要求
新的封存设计要求将更加严格,包括以下要求:
- 填充物必须足够在环境条件下长期保持其结构稳定性,以避免尾矿泄漏。
- 封存区必须规划明确的入口和出口,并且入口必须存在足够的物理障碍,以避免非法进入。
- 带有可持续排水系统的封存设计,以在下雨时防止尾矿渗漏而造成污染。
封存设计方案
为了符合上述的封存设计要求,我们建议以下方案:
- 填充物应为防水、抗冲击和有机可生化降解的材料,如岩石、土壤和植物。
- 封存区应建造高墙,并设置监测系统和安全围栏,以确保人
员不进入封存区。
- 构建可持续排水系统,通过管道和集水池将雨水排放到处理
设施,以确保不会对环境造成影响。
结论
尾矿储存场封存是环保的必要措施,本文提供的封存设计方案
将符合2023年的新标准,并为环境保护和文明国家建设做出贡献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅议矿山尾矿库闭库的设计
摘要:本文对矿山尾矿库的闭库设计方面进行分析,对出现的有关问题,提出了笔者自己的意见,建设性的矿山尾矿库闭库设计问题有所帮助。
关键词:闭库设计;尾矿库;矿山;
中图分类号:o741+.2 文献标识码:a 文章编号:
一、前言
废弃尾矿库恢复和有效利用已成为当今世界呼声极高的环境和资源问题。
传统认为,从矿山开发规划与作业观点,停止尾矿排放即工程寿命结束,实际上这只是排放和堆积的结束,洪水和地震的威胁仍将长期存在,况且沉积滩面在长期风吹雨淋之下滩面坡度渐趋平缓,调洪库容随之减少,防洪能力自然降低。
二、矿山尾矿库的现状
在矿山开采中,尾矿库是重要的控制性建设工作,其营运的好坏状况直接影响到矿山开采的经济效益和开采安全,并且对相关人员的生命财产造成威胁。
我国全国尾矿库中有一大部分都处于将要闭库的建设状态,主要是因为有的尾矿库进入到了服务年限,有的是由于矿产资源的开采到了枯竭状态,矿山面临着停止使用阶段,还有的矿山尾矿库出现了坝体渗漏或排洪系统功能失效等使用问题。
三、矿山尾矿库闭库的重要性
矿山尾矿库的闭库是指将达到设计要求最终堆积高程或者是不能再增高扩容,需进行停止使用的尾矿库,以及有些在施工过程中
出现问题而不得不停止使用的尾矿库。
从整体角度来看,尾矿库闭库的重要性体现在以下几方面:
(一)保证尾矿坝的安全和稳定
我国大部分尾矿库采用的技术手段就是上游法尾砂筑坝技术。
这种技术方法较为简单,利于管理,并且营运操作成本花费较少。
但是这种方法也有自身的缺点,很容易受到排矿方式的影响,会引起所含细粒夹层较多,从而导致渗透性能降低,浸润线水平升高,最终降低了坝体的稳定性。
每当尾矿库闭库时,相关部门的监管力度不够,管理松懈,从而使得尾矿库因排洪构建物功能失效,甚至尾矿坝体失去稳定性,导致尾矿库发生事故。
(二)保护尾矿库的环境
我国矿产资源的开发和利用不断发展提高,矿产的开采量不断增多,使得每年的尾矿量增加速度不断增加,产生的大量尾矿只能被存放在尾矿库中。
另一方面,我国选矿工艺水平不断提高,矿石的磨度越来越高,如果这样的尾矿未被存储在尾矿库而是在外面自然干涸,当大风天气到来时,尾矿表面的细粉就会被风吹到周围地区,使得当地区的土壤受到污染而退化,植被也会遭到不同程度的破坏引起生态环境的不平衡,对人类的生存和生活产生不良影响。
所以,在对尾矿库采取闭库后要采取库区覆土和及时恢复植被等有效的
措施,从而保护尾矿库库区周围的环境。
四、尾矿库闭库设计程序
(一)闭库前的安全评价
按《尾矿库闭库安全监督管理规定》第七条:企业应当根据尾矿库设计资料,在尾矿库闭库前1年,委托具有相应资质的评价机构进行尾矿库安全评价。
评价机构向企业出具的尾矿库安全评价报告应当包括下列内容:尾矿坝安全评价、尾矿库防洪能力安全评价、尾矿库的安全度、对非正常级的尾矿库,提出尾矿库治理建议。
(二)闭库的设计
企业应当根据尾矿库设计资料,在尾矿库闭库前1年,委托具有相应资质的设计单位进行尾矿库闭库设计。
设计单位在进行尾矿库闭库设计时,应当根据评价机构的安全评价结论和建议,提出相应治理措施,保证闭库后的尾矿库符合国家有关法律、法规、标准和技术规范的要求。
闭库设计应按以下层次编写:尾矿库的建设、使用、管理等情况介绍。
存在问题、设计单位在对现场有所了解的前提下,对照安全评价写出尾矿库存在问题。
坝体整治。
根据工程地质情况、水文地质情况、稳定性计算等综合判断采取相应的措施。
如计算结果为不稳定,宜分开进行核算。
初期坝不稳定常用的处理方法为贴坡,堆积坝不稳常采取贴坡、降低浸润线、削坡等处理方法。
3.排洪系统。
根据防洪标准复核尾矿库防洪能力,当防洪能力不足时,应采取扩大调洪库容或增加排洪能力等措施;必要时,可增设永久溢洪道。
当原排洪设施结构强度不能满足要求或受损严重时,应进行加固处理;必要时,可新建永久性排洪设施,同时将原
排洪设施进行封堵。
4.库区整治。
通过整治措施达到安全环保的目的。
目前,普遍把植被作为尾矿库稳固和恢复的第一选择,长久性植被能控制风蚀水蚀,抑制粉尘,能在一定程度上恢复原始景观和土地利用。
5.检测系统。
三等库及其以上要求在线监测。
管理。
工程概算。
结论。
(三)闭库施工
闭库施工应当按照批准的闭库设计进行,并应当执行《尾矿设施施工及验收规程》(ys5418-95)和国家有关规范、规程。
施工中需对设计进行局部修改的,应当经原设计单位认可;对设计进行重大修改的,应由原设计单位重新设计,并报审批闭库设计的安全生产监督管理部门批准。
(四)闭库安全验收
闭库施工完成后,企业应当向审批闭库设计的安全生产监督管理部门申请闭库验收。
五、复垦植被
(一)尾矿复垦特点
尾矿是经过一系列加工的矿岩,不同类型的矿山,不同的选矿工艺所产生的尾矿,其理化性质有很大差别。
有些尾矿还有再利用的价值需要回收;尾矿库多处于山地或凹谷,取土与运土困难,对复垦极为不利;另外,尾矿库由于形成大面积干涸湖床,刮风天气易引起尘土飞扬,污染当地环境。
基于尾矿的这些特点,一般尾矿复
垦利用,初期大多以环境保护为目的,后期根据其最终复垦利用目标改为实业性复垦,或作半永久性复垦。
(二)尾矿库复垦利用方式
复垦为农业用地。
复垦为林业用地。
复垦为建筑用地。
尾矿砂直接用于种植改良土壤。
(三)尾矿库植被措施
按照“适地适树、适地适草”的原则,结合当地条件和植物的特点,根据成活率、生长量和适应性分析,选择当地耐水湿、耐贫瘠,生长速度快和适应短时间水淹等特点的树种和草种。
(四)尾矿库植被监测
监测分为基建期和运行期两个阶段。
基建期监测内容包括植被类型及生长情况、植被覆盖率、土石流失量,临时防护措施的效果。
监测频率为从施工初期监测,每季度监测一次,到施工结束。
持续24小时大暴雨降雨量达到50mm之后增加调查一次。
运行期监测内容包括降雨量、降雨强度、防护措施的实施效果及稳定性、林草成活率、控制水土流失程度、雨水沟的完好率。
六、某尾矿库的闭库治理设计
(一)工程概述
该尾矿库原设计使用标高1300m,使用库容有444.53万m³。
现使用标高为1288.0m,累计使用库容已达350万m3。
现由于矿矿区资源逐步枯竭,矿石品质差,采选成本高,该尾矿库已于2010
年停用。
省安全评价检测中心判定该公司尾矿库安全度为病库,该
公司需要对该尾矿库进行闭库处理。
(二)设计过程及内容
设计院接到任务后,即组织有关专业人员按上述程序进行设计。
先是收集相关资料。
设计方案内容主要做了以下四点工作:对坝体的稳定性进行定性分析并作出稳定性评价结论;按尾矿库的等别确定闭库的防洪标准,根据库区现有设施的状况进行排洪计算,并确定合适的闭库排洪方式及构筑物;对坝坡及库区滩面进行复垦设计;完善该尾矿库的监测设施。
值得一提的是洪水入库可能造成浸润线偏高、淹没库区植物,同时洪水入库往往会带大量的渣子入库,容易堵塞排洪井。
考虑到闭库后尾矿库不再使用,为保证尾矿库的安全,所以考虑不让上游洪水入库。
因此采用截洪沟排洪。
在右岸设置截洪沟,库尾设置拦水坝,利用库尾设置的拦水坝将上游来的洪水拦截,然后通过截洪沟排出库外。
尾矿库右岸的洪水也通过截洪沟排出库外。
结束语
尾矿库的闭库设计,在矿山企业的管理中起到重要的作用,应对尾矿库的整个过程进行严格管理,尤其是对闭库工作应究其产生问题的根源,采取有效地解决措施,不断提高有关人员的思想认识,加大尾矿库闭库的建设投入。
从整体上对尾矿库的闭库进行全面科学的管理。
参考文献:
[1]刘正国.林冲尾矿库闭库治理[j].金属矿山,2010(6).
[2]徐从贵,杨岳丁.浅谈尾矿库闭库应注意的安全问题[j].有色冶金设计与研究,2010(2).。
