XX电厂吸收塔的改造方案
一、工程概况
1.1XXX烟气脱硫装置增容改造工程安装工程。本次脱硫改造对象为#1、#2机组配套的脱硫装置及公用系统。
1.2 原吸收塔为(16.5米*37.8)分两次截塔。一是从吸收塔浆池底部截塔加高4m,相应修改调整搅拌器、循环泵、安装门、液位计等各接口及吸收塔进出口烟道;二是从顶层喷淋层上方截塔加高2m,也就是在原塔标高27.5米处。本机组脱硫系统原增压风机已设置了增压风机旁路,改造后保留原增压风机旁路烟道和增压风机,只需根据要求拆除脱硫大旁路及旁路挡板门。
二、编制依据
1.1本次吸收塔改造增容招标文件以及设计图纸。
1.2 GB50205-95《钢结构工程施工及验收规范》
1.3 GB150-98《钢制压力容器》
1.4 DL/T869-2004《火力发电厂焊接技术规程》
1.5 DL/T5047-95《电力建设施工及验收技术规范》(锅炉机组篇)
1.6 GBJ128-90《立式圆筒型钢制焊接油罐施工及验收规范》
1.7 SH3530-93《石油化工立式圆筒型钢制储罐施工工艺标准》
1.8 JB4708-2000《钢制压力容器焊接工艺评定》
1.9 JB/T4709-2000《钢制压力容器焊接规程》
1.10 JB4735-97《压力容器无损检测》
1.11 吸收塔设备改造技术协议及规范书
1.12国电龙源FGD制作验收规范
1.13现场踏勘记录等
三、项目管理组织机构和人员配置
我公司对本工程非常重视,经领导班子研究,为了按期保质圆满完成本工程任务,由管理经验丰富的国家建造师 XXX、副经理XXX 组建现场项目部。
四、施工综合进度
4.1 工程里程碑进度
里程碑计划
工程项目完工时间
施工准备10天
浆液池部分改造15天
喷淋层改造25天包括交叉施工
移交防腐10天
其他工作完善20天
4.2 图纸交付进度(分项工程开工前20天应提供相应图纸,详见施工进度计划)
4.3主要设备交付进度(设备安装前15 天应提供设备到场,详见施工进度计划)
4.4综合劳动力和主要工种劳动力安排计划
月份钳工电焊工架子工电工起重工铆工仪表
工
普工合计
12 3 6 0 3 2 4 1 6 25
1 3 8 6 8
2 4 8 10 49
2 6 18 8 14 4 6 10 30 96
3 8 18 8 1
4 4 6 12 30 90
4.5主要施工机械设备配置及进场计划
序号设备名称型号规格单位数量用途
1 松卡式千斤顶SQD-300-100S.
F
台28 提升
2 液压泵站台 1 提升
3 液压胶管配套m 60 提升
4 50t吊车台 1 吊装
5 10t运输汽车台 1 运输
6 5吨手拉葫芦台8 组装
7 电焊机BX-300 台 6 焊接
8 对讲机台 6 指挥
9 气割设备套15
10 二保焊机台10
4.6 工程进度计划的实施和控制
4.6.1施工准备
由于准备到开工时间紧,为确保工作进度,开工前,根据停炉时间作好以下
准备工作。
4.6.1.1施工人员及机械的进场准备工作;
4.6.1.2生产、生活用临时电源设备安装,电线电缆的敷设照明和通讯设备
的安装,各地区施工用电配电设备的安装等;
4.6.1.3 生产、生活用水管道的安装;
4.6.1.4 施工现场的排水管网的形成;
4.7.2施工进度的保证措施
根据在本工程的施工特点及以往施工经验,各项工程都会存在因停炉时间、图纸设计,材料供货等原因造成工期的计划调整,从而影响施工进度。
本工程将采取以下一系列措施来保证施工进度,确保本工程施工进度按照《里程碑工期表》圆满完成建筑工程施工程施工任务,为业主分忧,为工程着想,令业主满意。
4.6.2.1总结经验,超前策划
根据以往工程施工的特点和设备、设计、的影响情况,对同类型机组施工的成功经验进行总结,并在本工程开工之前进行经验总结培训,可以做到有针对性地对管理、技术、施工、质量等方面进行人员培训。做到超前策划,对设计、设备供货、施工等方面作出快速反应。
4.6.2.2保证资源投入
本工程的劳动力、机械、机工具等资源均由公司根据工程需要统一进行调配,保证各个工程里程碑节点保质完成。
根据本工程计划的安排和各专业的主要施工方案要求,我们编制劳动力计划、机械使用计划和机工具使用计划,确保满足现场施工的最大需求。
确保参与本次脱硫增容改造工程的管理资源及关键资源(包括人员、机械及机具等),派遣高素质经验丰富的骨干人员参加本工程的施工,必要时我们将加大人员、机械及机工具等资源的投入。
4.6.2.3、实施科学严格的工程计划管理
科学地编制工程进度计划,根据业主的里程碑网络进度计划要求,在工程前期编制本工程项目的二级施工进度,并在此基础上完成详细的三级进度计划的编制。以P3编制的进度计划来控制和保证各项工作的按期进行,并对关键路线中的主要节点编制专项计划进行进度控制,确保里程碑工期实现。有效的进度控制盘点
在工程实施过程中,首先实施和落实图纸交付、材料到货情况,全面跟踪每一项工程的进展情况,及时收集工程数据,每周对三级进度计划进行盘点更新。
根据盘点结果,同时对比分析资源配置的计划和实际投入情况,预测工程进度,保证资源投入以满足工程进度的需要。
对照目标计划,与现行计划进行进度分析,在每周的工程协调例会上落实周进度的完成情况,协调和解决施工中的问题,从而做到以局部保总体,以关键保全面,确保每个里程碑节点顺利可靠的实现。
4.6.2.4、自购材料的保证供应
1)充分利用我公司的材料供应网络、设备采购网络,保证材、设备的采购供应。
2)根据以往机组施工的安装经验,编制合理详细的材料、设备需求计划,保证该计划的实施。
五、主要方案
5.1主要工序流程

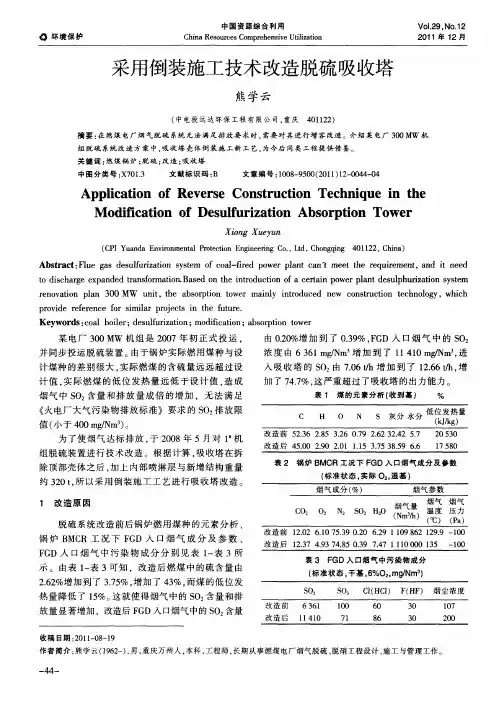

施工图纸会审(原吸收塔施工图、改造吸收塔施工图)→施工方案编制报审→施工人员上岗培训训及技术安全交底→吸收塔内部清理、衬胶浆液循环管道拆除等→浆液池部分内外部组装平台搭设→吸收塔浆液池壁板加工、液压顶升装置安装→吸收塔增高处切开→吸收塔塔体上部顶升→吸收塔浆液池壁板组对焊接→依次完成吸收塔浆液池的制作安装→吸收塔上部与下部浆液池组对焊接→上部喷淋层按照同样的施工工艺完成施工→吸收塔内部打磨交防腐施工→吸收塔内部件安装检修→吸收塔整体验收试运。
5.2主要工程量
吸收塔浆池在0.4米标高位置加高4米,2圈20mmQ235B钢板;在吸收塔原来标高27.5米标高(改造后为31.5米标高)加高2米,1圈12mmQ235B钢板;
拆除相应位置保温约;加强装置,氧化空气管系统,人孔2套,增加1层喷淋系统;拆除原有3台浆液循环泵出口管进塔位置的3个弯头,改造完成后增加直管段并将弯头装回,下面增加支架;氧化空气、除雾器工艺水管主管相应拆除和加高;相关管道拆除;电缆及相应桥架;搭设、拆除脚手架,去衬胶层等。
5.3施工工艺
1.施工前将需要拆除的管道、需要割开的吸收塔壳体位置做好标记;对塔体的
