某银行大楼装饰工程施工组织设计
某银行大楼装饰工程施工组织设计
目录第一章工程概况 (2)第二章工程主要特点和施工的总体思路 (5)第三章主要技术措施和技术标准 (16)第四章施工工艺 (28)第五章工程项目质量、安全、工期、文明标化管理目标 (78)第六章工程总体管理计划 (87)第七章场布图 (97)第八章工程回访、保修服务和产品保护措施 (100)1第一章工程概况1.1 工程概况1.工程名称:XXX23 号 XXXX 大楼主楼装饰工程2.工程地点:XXX23 号3.业主:XXXXXX 市分行4.设计单位:XXXX 建筑设计事务所有限公司5.工程监理:XX 市 XXXX 监理有限公司1.2 编制依据、范围1.2.1 根据以下文件编制的:1.XXX23 号 XXXX 大楼主楼装饰工程施工图纸2.中华人民共和国的施工验收规范及标准包括:♦《建筑工程施工质量验收统一标准》(GB50300-2001)♦《建筑装饰装修工程质量验收规范》(GB50210-2001)♦《民用建筑工程室内环境污染控制标准》(GB50325-2001)♦《建筑内部装修设计防火规范》(GB50222-95)2♦《建筑机械使用安全技术规程》(JGJ33-86)♦《施工现场临时用电安全技术规范》(JGJ46-88)♦《建筑地面工程施工质量验收规范》(GB50209-2002)♦《人造板及其制品中甲醛释放限量》(GB18580-2001)♦《溶剂型木器涂料中有害物质限量》(GB18581-2001)♦《内墙涂料中有害物质限量》(GB18582-2001)♦《胶粘剂中有害物质限量》(GB18583-2001)3.中华人民共和国现行《装饰材料的施工和验收标准》;4.有关安全生产、文明施工的规定;5.公司 ISO—9001 贯标文件,《质量手册》;6.公司编制的《质量验收评定的企业标准》;7.公司编制的《XXXXXXX 施工工艺标准》;8.总公司和本公司制定的行业与企业标准化现场管理的有关规定和细则;9.现场客观条件和本公司长年从事装饰施工所积累的专业施工经验。
某银行大楼装饰工程施工组织设计

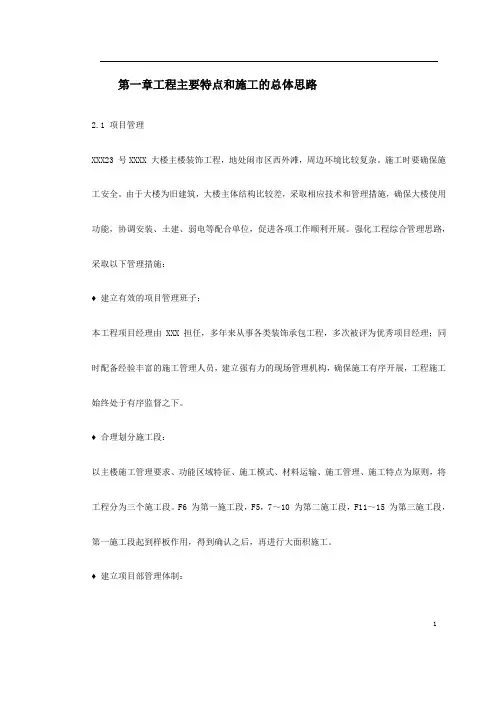

第一章工程主要特点和施工的总体思路2.1 项目管理XXX23 号XXXX 大楼主楼装饰工程,地处闹市区西外滩,周边环境比较复杂。
施工时要确保施工安全。
由于大楼为旧建筑,大楼主体结构比较差,采取相应技术和管理措施,确保大楼使用功能,协调安装、土建、弱电等配合单位,促进各项工作顺利开展。
强化工程综合管理思路,采取以下管理措施:♦建立有效的项目管理班子:本工程项目经理由XXX 担任,多年来从事各类装饰承包工程,多次被评为优秀项目经理;同时配备经验丰富的施工管理人员,建立强有力的现场管理机构,确保施工有序开展,工程施工始终处于有序监督之下。
♦合理划分施工段:以主楼施工管理要求、功能区域特征、施工模式、材料运输、施工管理、施工特点为原则,将工程分为三个施工段。
F6 为第一施工段,F5,7~10 为第二施工段,F11~15 为第三施工段,第一施工段起到样板作用,得到确认之后,再进行大面积施工。
♦建立项目部管理体制:1项目部施工管理办法采用区域和条线管理,覆盖施工全过程。
♦强化计划管理:计划编制严密,采用施工过程的追踪、动态管理。
♦加强分项工程协调:与土建、机电安装及其他分包相互协调,施工过程中产生问题及时解决。
♦关键环节重点管理:深化图的确认、装饰材料的确认等关键环节,这些影响工程进度重要因素,由专人负责落实。
♦建立应急制度:项目部配备各工种操作工人,各类管理人员作为应急使用。
2.2 施工管理我公司装修施工内容为:主楼5—15 楼办公室、男女卫生间、茶水间、走道装饰工作。
此外,在装饰施工的同时,银行还要照常办公。
由于周边环境影响和条件限制,致使本工程不能按常规施工,施工前需要编制针对性较强的施工方案,减少和消除不利因素对本工程造成的影响。
除了施工技术方案的针对性强外,增强施工管理的科学性也是同等重要。
本工程如何进行合理的施工方式,进行统一施工管理。
项目部协调各施工区域,确保各分项工程协调施工,保证工2期、确保质量、安全文明目标得以顺利实现,这是本工程的关键。
上海某银行大厦室内装饰工程施工组织设计方案
目录第一章总则 (2)第二章工程概况 (2)第三章施工总平面布置 (4)第四章施工总体布署方案及施工进度计划 (5)第五章工程管理程序 (9)第六章工程准备 (18)第七章主要分部工程工序施工方案及施工工艺(主要施工方法) (24)第八章各项保障措施及各项技术组织措施(工程质量、安全生产、工程工期、文明施工、工程造价) (71)第九章工程总承包管理方案 (126)第十章组织机构图及项目管理班子配备(项目经理、项目副经理简介及项目管理班子成员资质、资格证书等) (171)第十一章成品保护措施和后期(维修)服务 (180)总则首先,对贵行给予我公司的厚爱,使我公司有机会参加**银行大厦内装饰工程的投标,深表谢意;同时也对各位专家、评委的辛勤劳动表示敬意和感谢,特别是您们对本标书的任何意见和建议,都有助于我公司的技术进步和制度创新,都是对我司进一步发展的鼎力支持。
我公司非常重视和珍惜本次投标机会,为此专门组织了联合投标小组,充分熟悉本工程的现场实际情况、交通状况、周边环境及地下管线情况,力图使本技术标符合实际情况和招标文件的要求,在技术上有较强的可靠性,在实践上有较强的可操作性,尽可能体现我公司在建筑装饰工程领域长期施工所具有的技术优势。
本施工组织设计目录和各章节的安排认真执行招标文件中对实质内容的要求,并以此作为主目录。
同时,我们在主目录下建立了层次清晰、结构明了的各级子目录,以方便各位专家评委可以在一个较短的时间内对我公司的标书有一个较为全面的了解。
工程概况1.1 编制说明:施工组织设计是根据招标及招标监督单位提供的施工招标文件、答疑纪Array要、图纸等资料,并结合现场勘察编制而成。
本施工组织设计是较为理想状态下对本工程的一个初步、统筹安排,随着施工的展开,本文件将根据实际情况不断调整、补充和完善。
1.2 工期说明:若由我公司承担该工程的施工,我公司对整体工程的自报工期为150 个有效工作日(以工程监理发放开工令日期为准)。
银行大楼装饰工程施工组织设计方案
银行大楼装饰工程施工组织设计方案
银行大楼的装饰工程对整个建筑的形象起到了至关重要的作用。
为了使银行大楼的装饰工程施工有序,保证施工质量的同时尽量减
少资源浪费,必须制定一份详细的施工组织设计方案。
本文将针对
银行大楼的装饰工程施工组织设计方案进行叙述。
一、项目概述
本项目为银行大楼的装饰工程,建筑面积为10000平方米,共
有15层,主要包括内部装修和外墙装饰两部分。
内部装修包括大堂、办公区等公共区域的装修,外墙装饰包括外墙幕墙的施工和装饰。
二、人员管理
1、专业工人:存在多个专业工种,如木工、电工、水电工等,
需要一定数量的工人。
施工期间,需要严格按照施工时间表排班,
确保按时完成各项工作。
2、现场监理:现场监理需要由经验丰富的监理师担任,以确保
施工按照计划进行,保持建筑的质量。
3、工地安全部:工地安全部需要做好现场安全的管理工作,避
免事故的发生。
三、材料管理
1、材料采购:在施工之前,需要委托专业的采购公司进行材料
的采购。
采购时需要注意材料的品质和数量的准确性,以免工期的
延误。

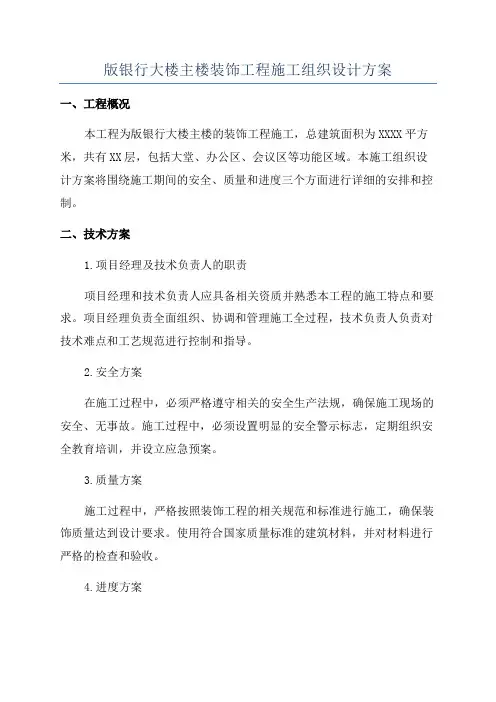

版银行大楼主楼装饰工程施工组织设计方案
版银行大楼主楼装饰工程施工组织设计方案一、工程概况本工程为版银行大楼主楼的装饰工程施工,总建筑面积为XXXX平方米,共有XX层,包括大堂、办公区、会议区等功能区域。
本施工组织设计方案将围绕施工期间的安全、质量和进度三个方面进行详细的安排和控制。
二、技术方案1.项目经理及技术负责人的职责项目经理和技术负责人应具备相关资质并熟悉本工程的施工特点和要求。
项目经理负责全面组织、协调和管理施工全过程,技术负责人负责对技术难点和工艺规范进行控制和指导。
2.安全方案在施工过程中,必须严格遵守相关的安全生产法规,确保施工现场的安全、无事故。
施工过程中,必须设置明显的安全警示标志,定期组织安全教育培训,并设立应急预案。
3.质量方案施工过程中,严格按照装饰工程的相关规范和标准进行施工,确保装饰质量达到设计要求。
使用符合国家质量标准的建筑材料,并对材料进行严格的检查和验收。
4.进度方案根据整个工程的施工周期和重要节点,建立详细的施工进度计划,并根据实际情况对计划进行动态调整。
同时,加强与其他工程的衔接,确保施工进度的顺利推进。
5.施工组织方案在施工现场,必须确立严格的管理体制,明确各个施工班组的责任和任务。
制定施工组织方案和责任书,明确每个施工单位的任务和工作内容,并根据施工进度进行布置和协调。
6.劳动力组织方案根据工程的实际情况和进度计划,组织合理的劳动力队伍,保证施工进度的按时完成。
对劳动力进行技术培训和考核,并建立考核制度,提高施工效率和质量。
7.施工机具和设备根据装饰工程施工的需要,选择适合的施工机具和设备。
对机具和设备进行认真的维护和保养,确保施工过程中机具和设备的正常运转。
8.各工程标准和规范对所有的施工工程遵守国家和行业的相关标准和规范,建立相应的质量检验制度和验收规程。
对施工过程和工程质量进行全面、细致的检查和验收。
9.环保措施在施工现场,应采取相应的措施,减少对周边环境的影响。
对废弃物进行分类、处理和回收利用,并保证施工过程中的噪声和扬尘控制。
上海某银行大厦室内装饰工程施工组织设计

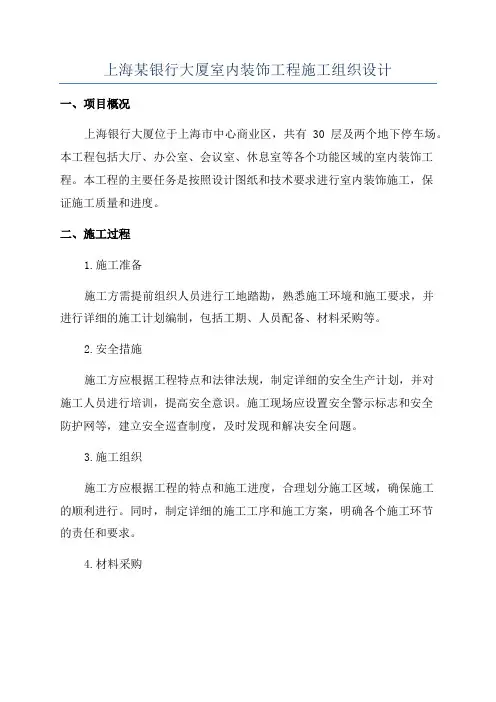

上海某银行大厦室内装饰工程施工组织设计一、项目概况上海银行大厦位于上海市中心商业区,共有30层及两个地下停车场。
本工程包括大厅、办公室、会议室、休息室等各个功能区域的室内装饰工程。
本工程的主要任务是按照设计图纸和技术要求进行室内装饰施工,保证施工质量和进度。
二、施工过程1.施工准备施工方需提前组织人员进行工地踏勘,熟悉施工环境和施工要求,并进行详细的施工计划编制,包括工期、人员配备、材料采购等。
2.安全措施施工方应根据工程特点和法律法规,制定详细的安全生产计划,并对施工人员进行培训,提高安全意识。
施工现场应设置安全警示标志和安全防护网等,建立安全巡查制度,及时发现和解决安全问题。
3.施工组织施工方应根据工程的特点和施工进度,合理划分施工区域,确保施工的顺利进行。
同时,制定详细的施工工序和施工方案,明确各个施工环节的责任和要求。
4.材料采购施工方需根据施工计划,提前进行各种材料的采购工作,并确保材料的质量符合设计要求。
施工方应制定供应商评估制度,确保供应商的质量和信誉。
5.施工现场管理施工方应合理布局施工现场,确保施工人员的正常施工和生活秩序。
同时,设立施工工地临时用电、供水、排水等设施,满足施工需求。
施工方需制定施工人员管理规定,规范施工人员的行为,确保施工质量和安全生产。
三、人员组织1.项目经理项目经理负责整个室内装饰工程的组织和管理,包括施工计划制定、施工资料审核、施工进度监控等。
项目经理需具备丰富的施工管理经验和技术知识,能够有效协调各个施工环节和解决施工问题。
2.现场施工人员现场施工人员包括项目经理助理、施工队长、施工工人等。
他们负责具体的施工任务,按照施工要求进行组织和施工,保证施工质量和进度。
3.安全员安全员负责施工现场的安全管理工作,包括安全巡查、事故预防、危险源控制等。
安全员需具备安全管理知识和技能,能够有效预防和处理安全事故。
4.材料管理员材料管理员负责施工现场材料的管理和使用。
银行装修工程施工组织设计
银行装修工程施工组织设计一、工程概况本项目为某银行营业办公楼装修工程,位于某市中心繁华地段,总建筑面积约为3500平方米,建筑结构为框架结构,共六层。
主要装修内容包括室内墙面、地面、吊顶、上下水、强弱电等工程。
二、组织设计编制依据1. 施工图纸及设计文件:本工程的施工图纸及设计文件是组织施工的依据,包括装修设计方案、施工图、设计说明等。
2. 施工规范和标准:本工程应符合国家、行业和地方的相关施工规范和标准,如《建筑装饰装修工程施工质量验收规范》等。
3. 施工组织设计编制规范:依据《建筑工程施工组织设计规范》等相关规范进行编制。
三、施工准备1. 施工人员组织:根据工程需要,组建施工队伍,包括项目经理、施工员、质量员、安全员、材料员等,并对其进行培训和考核,确保施工队伍的专业素质。
2. 施工材料准备:根据施工图纸及设计文件,编制材料清单,并提前采购、储备所需材料,确保施工进度。
3. 施工机具准备:根据施工需要,配备足够的施工机具和设备,并进行检查、维修,确保施工顺利进行。
4. 施工现场准备:对施工现场进行清理、平整,设置施工临时设施,如临时办公室、宿舍、仓库等,确保施工环境整洁、安全。
5. 技术交底:组织施工人员学习施工图纸、设计文件和施工规范,进行技术交底,确保施工人员了解工程要求。
6. 现场勘测:对施工现场进行勘测,了解现场地质、水文、交通等情况,为施工提供基础数据。
四、现场管理措施1. 标准化工作:施工现场应严格执行国家、行业和地方的相关标准,确保施工质量。
2. 表格化管理:建立施工管理表格,包括施工进度表、质量检查表、安全检查表等,对施工过程进行记录和监控。
3. 现场质量施工管理体系:建立现场质量管理体系,包括质量检查、整改、验收等环节,确保施工质量。
4. 成本控制管理:合理控制施工成本,通过优化施工方案、降低材料损耗等手段,提高经济效益。
5. 安全文明管理体系:加强施工现场的安全文明管理,制定安全防护措施,确保施工人员的人身安全。
银行大楼装饰工程施工组织设计方案
银行大楼装饰工程施工组织设计方案一、项目背景说明该项目为一处银行大楼的装饰工程,建筑总面积约为5000平方米,位于市中心繁华区域。
工程竣工后,将起到宣传公司形象、提升形象价值的作用。
本施工方案旨在合理组织工程施工,确保工程质量与安全,尽可能缩短工期,并严格控制施工过程中的成本。
二、施工任务1、施工范围:本次工程施工包括以下内容:室内装修,外立面装修,楼道装修,LED屏幕、广告牌块制作及安装、等其他细节装修等。
2、施工期限:本次工程的施工期限为6个月,需要在规定的时间内完成工程建设,交付银行使用。
3、施工目标:确保施工过程中的安全、质量、成本三个方面均得到充分保障;在施工期限内,完成银行大楼的装饰工程,并保证工程质量达到设计要求,确保施工过程中的环保要求得到满足。
三、施工组织设计1、安全管理安全管理是施工的第一要务。
施工过程中,施工方必须强调安全文化,遵守有关安全生产的管理制度,规范操作,严格执行安全管理条例和相关法律法规。
2、施工队伍在组建施工队伍时,要根据工程规模、施工内容、工程技术要求、工作量、工程期限等因素选择具有一定工作经验的工人,同时剪裁由具有一定管理能力的技术负责人对其进行甄别。
3、施工进程管理在进程管理方面,银行大楼装修工程将分为三个不同的施工阶段。
阶段1:基础设施(保障主体结构如楼板、梁、柱的承重及安全实施);阶段2:装修前期(主要是地面、墙面、天花板);阶段3:后期装修(主要是室内设计、家居配套、硬装和软装等)4、质量管理施工方必须确保施工过程中的质量,按照设计方案和相关标准认真进行施工,并对建设过程进行全过程的质量控制。
在施工过程中,重点对建筑材料、施工机械设备、施工工艺等方面进行严格的监管与控制。
5、环保管理环保管理是施工方必须重视的问题。
施工方必须遵守有关的环保法规和规定,保护空气、水、土壤等自然环境,做到环境友好型施工。
四、安全措施1、工地应经过现场审查,并设置安全环保监控站点,统一负责施工现场的管理与安全保障;2、举行约定期次的施工安全说明会。
某银行大楼装饰工程施工组织设计【土建精品】
目录第一章工程概况 (2)第二章工程主要特点和施工的总体思路 (5)第三章主要技术措施和技术标准 (16)第四章施工工艺 (28)第五章工程项目质量、安全、工期、文明标化管理目标 (78)第六章工程总体管理计划 (87)第七章场布图 (97)第八章工程回访、保修服务和产品保护措施 (100)第一章工程概况1.1 工程概况1. 工程名称:XXX23 号XXXX 大楼主楼装饰工程2. 工程地点:XXX23 号3. 业主:XXXXXX 市分行4. 设计单位:XXXX 建筑设计事务所有限公司5. 工程监理:XX 市XXXX 监理有限公司1.2 编制依据、范围1.2.1 根据以下文件编制的:1. XXX23 号XXXX 大楼主楼装饰工程施工图纸2. 中华人民共和国的施工验收规范及标准包括:♦《建筑工程施工质量验收统一标准》(GB50300-2001)♦《建筑装饰装修工程质量验收规范》(GB50210-2001)♦《民用建筑工程室内环境污染控制标准》(GB50325-2001)♦《建筑内部装修设计防火规范》(GB50222-95)♦《建筑机械使用安全技术规程》(JGJ33-86)♦《施工现场临时用电安全技术规范》(JGJ46-88)♦《建筑地面工程施工质量验收规范》(GB50209-2002)♦《人造板及其制品中甲醛释放限量》(GB18580-2001)♦《溶剂型木器涂料中有害物质限量》(GB18581-2001)♦《内墙涂料中有害物质限量》(GB18582-2001)♦《胶粘剂中有害物质限量》(GB18583-2001)3. 中华人民共和国现行《装饰材料的施工和验收标准》;4. 有关安全生产、文明施工的规定;5. 公司ISO—9001 贯标文件,《质量手册》;6. 公司编制的《质量验收评定的企业标准》;7. 公司编制的《XXXXXXX 施工工艺标准》;8. 总公司和本公司制定的行业与企业标准化现场管理的有关规定和细则;9. 现场客观条件和本公司长年从事装饰施工所积累的专业施工经验。
上海某某银行大厦室内装饰工程施工组织设计
上海某某银行大厦室内装饰工程施工组织设计一、项目概况上海银行大厦室内装饰工程的总面积约为5000平方米,主要包括大堂、办公区、会议室、餐厅等区域的装饰施工。
本项目的施工周期约为2个月。
1.组织架构本项目的施工组织架构包括项目经理、施工班组长、施工人员等。
项目经理负责整个项目的统筹协调工作,施工班组长负责具体施工过程中的组织安排与协调,施工人员根据施工计划执行具体的施工任务。
2.任务分配2.1.室内装饰设计在施工前,项目经理将与设计师进行沟通和协商,确保设计方案符合银行大厦的风格与需求。
根据设计方案,将施工任务划分为不同的工序,如水电、吊顶、地面、墙面等。
2.2.施工人员安排根据施工任务的不同,项目经理将施工人员分为不同的小组,每个小组由一名班组长带领,负责具体区域的施工工作。
同时,施工人员也要接受相应的培训,了解施工工艺和安全操作规范。
3.施工流程3.1.前期准备在施工前,要对施工现场进行准备,包括清理施工区域、搭建安全围挡、设立施工指示牌等。
同时,还需制定施工计划,明确工序和工期,并进行进度的监控与记录。
3.2.水电施工水电施工是室内装饰工程的基础工程,包括布线、排水、照明等。
施工人员需严格按照设计图纸进行施工,确保布线合理、排水通畅、照明明亮。
3.3.吊顶施工吊顶的施工要求较高,施工人员必须具备一定的吊顶施工经验。
施工人员需要按照设计图纸进行布线、安装线条和吊顶板材。
3.4.地面工程地面工程主要包括地砖、地毯等材料的铺装。
施工人员需要先进行基层处理,包括找平、防水等,然后再进行地砖和地毯的铺装工作。
3.5.墙面工程墙面工程包括粉刷、贴墙纸等。
施工人员需要对墙面进行打磨、刷底漆、贴墙纸,确保墙面平整、美观。
3.6.家具安装在装饰施工完成后,还需进行家具的安装工作。
施工人员需按照设计图纸进行家具的放置和固定,同时需要保证家具的质量和使用安全。
4.施工安全措施在整个施工过程中,必须加强施工安全管理。
【施工方案】某银行大楼装饰工程施工组织设计
目录第一章工程概况 (2)第二章工程主要特点和施工的总体思路 (5)第三章主要技术措施和技术标准 (16)第四章施工工艺 (28)第五章工程项目质量、安全、工期、文明标化管理目标 (78)第六章工程总体管理计划 (87)第七章场布图 (97)第八章工程回访、保修服务和产品保护措施 (100)1第一章工程概况1.1 工程概况1. 工程名称:XXX23 号XXXX 大楼主楼装饰工程2. 工程地点:XXX23 号3. 业主:XXXXXX 市分行4. 设计单位:XXXX 建筑设计事务所有限公司5. 工程监理:XX 市XXXX 监理有限公司1.2 编制依据、范围1.2.1 根据以下文件编制的:1. XXX23 号XXXX 大楼主楼装饰工程施工图纸2. 中华人民共和国的施工验收规范及标准包括:♦《建筑工程施工质量验收统一标准》(GB50300-2001)♦《建筑装饰装修工程质量验收规范》(GB50210-2001)♦《民用建筑工程室内环境污染控制标准》(GB50325-2001)♦《建筑内部装修设计防火规范》(GB50222-95)2♦《建筑机械使用安全技术规程》(JGJ33-86)♦《施工现场临时用电安全技术规范》(JGJ46-88)♦《建筑地面工程施工质量验收规范》(GB50209-2002)♦《人造板及其制品中甲醛释放限量》(GB18580-2001)♦《溶剂型木器涂料中有害物质限量》(GB18581-2001)♦《内墙涂料中有害物质限量》(GB18582-2001)♦《胶粘剂中有害物质限量》(GB18583-2001)3. 中华人民共和国现行《装饰材料的施工和验收标准》;4. 有关安全生产、文明施工的规定;5. 公司ISO—9001 贯标文件,《质量手册》;6. 公司编制的《质量验收评定的企业标准》;7. 公司编制的《XXXXXXX 施工工艺标准》;8. 总公司和本公司制定的行业与企业标准化现场管理的有关规定和细则;9. 现场客观条件和本公司长年从事装饰施工所积累的专业施工经验。
某银行大楼装饰工程施工组织设计
目录第一章工程概况 (2)第二章工程主要特点和施工的总体思路 (5)第三章主要技术措施和技术标准 (16)第四章施工工艺 (28)第五章工程项目质量、安全、工期、文明标化管理目标 (78)第六章工程总体管理计划 (87)第七章场布图 (97)第八章工程回访、保修服务和产品保护措施 (100)第一章工程概况1.1 工程概况1. 工程名称:XXX23 号XXXX 大楼主楼装饰工程2. 工程地点:XXX23 号3. 业主:XXXXXX 市分行4. 设计单位:XXXX 建筑设计事务所有限公司5. 工程监理:XX 市XXXX 监理有限公司1.2 编制依据、范围1.2.1 根据以下文件编制的:1. XXX23 号XXXX 大楼主楼装饰工程施工图纸2. 中华人民共和国的施工验收规范及标准包括:♦《建筑工程施工质量验收统一标准》(GB50300-2001)♦《建筑装饰装修工程质量验收规范》(GB50210-2001)♦《民用建筑工程室内环境污染控制标准》(GB50325-2001)♦《建筑内部装修设计防火规范》(GB50222-95)♦《建筑机械使用安全技术规程》(JGJ33-86)♦《施工现场临时用电安全技术规范》(JGJ46-88)♦《建筑地面工程施工质量验收规范》(GB50209-2002)♦《人造板及其制品中甲醛释放限量》(GB18580-2001)♦《溶剂型木器涂料中有害物质限量》(GB18581-2001)♦《内墙涂料中有害物质限量》(GB18582-2001)♦《胶粘剂中有害物质限量》(GB18583-2001)3. 中华人民共和国现行《装饰材料的施工和验收标准》;4. 有关安全生产、文明施工的规定;5. 公司ISO—9001 贯标文件,《质量手册》;6. 公司编制的《质量验收评定的企业标准》;7. 公司编制的《XXXXXXX 施工工艺标准》;8. 总公司和本公司制定的行业与企业标准化现场管理的有关规定和细则;9. 现场客观条件和本公司长年从事装饰施工所积累的专业施工经验。
银行装修工程施工组织设计
银行装修工程施工组织设计一、工程基本情况(一)项目名称:某银行装修工程(二)项目地点:某市某区某街道某号(三)工程范围:银行大厅、办公区、 VIP 客户区、休息区、洽谈室、金库等(四)工程时间:20XX 年 X 月 X 日至 20XX 年 X 月 X 日(五)工程预算:XXX 万元(六)施工单位:某建筑装饰有限公司(七)监理单位:某建筑监理有限公司(八)设计单位:某建筑设计院(九)业主单位:某银行二、工程施工组织设计(一)施工组织设计依据1. 《建筑工程施工组织设计规范》(GB 50027-XXXX)2. 《建筑装饰工程施工及质量验收规范》(GB 50210-XXXX)3. 《建筑装饰工程勘察设计规范》(GB 50019-XXXX)4. 相关施工方案和标准(二)施工组织设计内容1. 施工形式:本工程采用总承包施工形式,由总承包商承担施工、材料采购、设备租赁等所有工作。
2. 施工进度:工程按照工期计划,合理安排各施工节点,保证按时完工。
3. 施工人员:组织合适的施工队伍,确保具备相应工种证书和经验。
4. 施工设备:选择符合标准要求的施工机械设备,保证施工质量和效率。
5. 安全措施:制定安全管理方案,并进行施工现场安全培训,加强施工现场安全管理,确保施工过程中的安全。
6. 施工质量:严格遵守《建筑装饰工程施工及质量验收规范》,确保质量达到设计要求。
7. 环保措施:根据当地环保要求,合理安排施工过程中的废弃物处理,减少对环境的影响。
(三)施工组织设计实施方案1. 施工前期准备1.1 制定施工方案和安全技术措施;1.2 组织施工队伍,确定施工人员;1.3 采购施工机械设备,检查设备性能;1.4 制定物资采购计划;1.5 制定工期计划和施工进度表。
2. 施工阶段2.1 按照工期计划,合理安排施工进度,确保按时完工;2.2 严格执行施工质量控制措施,确保质量达到设计要求;2.3 加强安全管理,提高安全意识,确保施工现场无事故发生;2.4 加强现场卫生管理,定期清理施工现场,并做好废弃物处理。
上海某银行大厦室内装饰工程投标施工组织设计
上海某银行大厦室内装饰工程投标施工组织设计一、工程概况上海银行大厦室内装饰工程位于上海市中心,总建筑面积约为xxxx 平方米。
本工程包括办公区、会议室、休息区、接待区、洽谈区等多个功能区域。
装饰风格以简约现代风格为主,注重实用性和舒适度,同时体现银行的品牌形象。
二、施工组织机构1.项目经理:负责整个工程的组织和管理,协调各个施工单位之间的合作。
4.材料专责:负责材料采购和管理,保证材料的质量和进度。
三、施工组织方案1.材料准备:在施工前,根据设计图纸和需求,准备所需的材料,包括地板、墙面、天花板、灯具、家具等。
2.施工队伍组建:根据工程需要,组建拥有丰富经验和专业技术的施工队伍,包括木工、瓦工、油漆工等。
3.施工准备:在施工前,先进行场地清理和标定,确定各个施工区域的范围和尺寸。
同时,对施工现场进行安全检查,并制定相应的施工安全计划。
4.施工过程:根据设计图纸和施工方案,按照施工工序进行施工,包括地面铺设、墙面装修、天花板安装、灯具安装等。
在施工过程中,要进行质量检查,确保工程质量符合要求。
5.完工验收:在工程完工后,进行整体验收。
包括对各个施工部位的外观、质量进行检查,并进行试运行。
确认无问题后,办理竣工手续。
四、施工安全措施1.确保施工现场的清洁和整齐,设立围栏和安全标识,以防止非工作人员进入施工区域。
2.为施工人员提供必要的防护装备,包括安全帽、手套、安全鞋等,并进行安全教育和培训。
3.安排专人对施工现场进行巡查,及时发现和处理安全隐患,确保施工安全。
4.在施工过程中,严格遵守相关法律法规和施工规范,保证施工质量和安全。
五、施工进度计划1.工期计划:根据工程概况和工作量,编制详细的工期计划,确定各个施工工序的开始和结束时间。
2.进度控制:根据工期计划,对施工进度进行控制,及时调整工作计划,确保工程按时完成。
六、质量控制措施1.严格按照设计图纸和施工方案进行施工,确保工程质量符合要求。
2.定期进行质量检查,对各个施工部位进行抽查和验收,及时发现问题并进行整改。
上海某某银行大厦室内装饰工程施工组织设计
上海某某银行大厦室内装饰工程施工组织设计一、项目概述上海银行大厦室内装饰工程施工组织设计,是为了满足工程施工的需求,确保施工进度、质量和安全,并协调各方资源和合作单位,使工程按计划顺利进行。
本文将从工程背景、施工组织设计方案、人力资源配置、施工进度计划、质量控制措施、安全措施等方面进行详细阐述。
二、工程背景上海银行大厦室内装饰工程是一项大型的办公楼装饰工程,总建筑面积为5000平方米。
本工程总工期120天,工程施工内容包括室内空间分隔、涂料施工、吊顶安装、地板铺设、电气设备安装等。
三、施工组织设计方案1.组织结构设计:本工程设施工总监一名,负责统筹工程施工全过程的管理与协调;项目经理一名,负责具体工作的实施与监督;施工班组根据工程的规模、工作量和施工技术要求进行划分,并设置技术人员、施工人员、质检员等岗位。
2.施工机具设备:根据工程的具体情况,采购涂料施工机械、电动工具、吊篮等,保证施工过程的顺利进行。
3.材料采购与管理:在工程施工前,根据施工方案和施工进度计划,预先采购所需材料,并对材料进行仓库管理,确保材料及时供应、合格可用。
4.施工技术要求:根据工程设计文件的要求,制定具体的施工技术方案,包括涂料施工方法、地板铺设方法、吊顶安装方法等,确保施工质量。
四、人力资源配置1.工程师:主持施工全过程的技术管理和质量控制,负责施工方案的制定和设计文件的解读。
2.现场监理员:监督施工现场的安全、质量和进度,协调解决工程中的各种问题。
3.施工人员:根据施工计划,合理配置施工人员,确保施工任务按时完成。
4.质检员:负责对施工过程进行质量检查,保证施工的质量符合设计要求。
五、施工进度计划1.初步进度计划:根据工程施工的主要工作内容和时间要求,编制初步进度计划,确定关键节点和工期目标。
2.施工现场管理及进度控制:a.每天由项目经理召集施工人员进行早朝会,传达施工计划,明确当天的施工任务和要求。
b.每周召开工程部例会,汇报施工进度和解决工程中遇到的问题。
某银行大楼装饰工程施工组织设计方案
目录第一章工程概况 (2)第二章工程主要特点和施工的总体思路 (3)第三章主要技术措施和技术标准 (8)第四章施工工艺 (14)第五章工程项目质量、安全、工期、文明标化管理目标 (32)第六章工程总体管理计划 (35)第七章场布图 (40)第八章工程回访、保修服务和产品保护措施 (43)工程概况1.1 工程概况1. 工程名称:XXX23 号XXXX 大楼主楼装饰工程2. 工程地点:XXX23 号3. 业主:XXXXXX 市分行4. 设计单位:XXXX 建筑设计事务所有限公司5. 工程监理:XX 市XXXX 监理有限公司1.2 编制依据、范围1.2.1 根据以下文件编制的:1. XXX23 号XXXX 大楼主楼装饰工程施工图纸2. 中华人民共和国的施工验收规范及标准包括:♦《建筑工程施工质量验收统一标准》(GB50300-2001)♦《建筑装饰装修工程质量验收规范》(GB50210-2001)♦《民用建筑工程室内环境污染控制标准》(GB50325-2001)♦《建筑内部装修设计防火规范》(GB50222-95)♦《建筑机械使用安全技术规程》(JGJ33-86)♦《施工现场临时用电安全技术规范》(JGJ46-88)♦《建筑地面工程施工质量验收规范》(GB50209-20XX)♦《人造板及其制品中甲醛释放限量》(GB18580-2001)♦《溶剂型木器涂料中有害物质限量》(GB18581-2001)♦《内墙涂料中有害物质限量》(GB18582-2001)♦《胶粘剂中有害物质限量》(GB18583-2001)3. 中华人民共和国现行《装饰材料的施工和验收标准》;4. 有关安全生产、文明施工的规定;5. 公司ISO—9001 贯标文件,《质量手册》;6. 公司编制的《质量验收评定的企业标准》;7. 公司编制的《XXXXXXX 施工工艺标准》;8. 总公司和本公司制定的行业与企业标准化现场管理的有关规定和细则;9. 现场客观条件和本公司长年从事装饰施工所积累的专业施工经验。
某银行大楼装饰工程施工组织设计
目录第一章工程概况 (2)第二章工程主要特点和施工的总体思路 (4)第三章主要技术措施和技术标准 (11)第四章施工工艺.......................... 错误!未定义书签。
第五章工程项目质量、安全、工期、文明标化管理目标 .. (18)第六章工程总体管理计划 (26)第七章场布图 (30)第八章工程回访、保修服务和产品保护措施.. 错误!未定义书签。
工程概况1.1 工程概况1.工程名称:2. 工程地点:XXX23 号3. 业主:XXXXXX 市分行4. 设计单位:XXXX 建筑设计事务所有限公司5. 工程监理:XX 市XXXX 监理有限公司1.2 编制依据、范围1.2.1 根据以下文件编制的:1. XXX23 号XXXX 大楼主楼装饰工程施工图纸2. 中华人民共和国的施工验收规范及标准包括:♦《建筑工程施工质量验收统一标准》(GB50300-2001)♦《建筑装饰装修工程质量验收规范》(GB50210-2001)♦《民用建筑工程室内环境污染控制标准》(GB50325-2001)♦《建筑内部装修设计防火规范》(GB50222-95)♦《建筑机械使用安全技术规程》(JGJ33-86)♦《施工现场临时用电安全技术规范》(JGJ46-88)♦《建筑地面工程施工质量验收规范》(GB50209-2002)♦《人造板及其制品中甲醛释放限量》(GB18580-2001)♦《溶剂型木器涂料中有害物质限量》(GB18581-2001)♦《内墙涂料中有害物质限量》(GB18582-2001)♦《胶粘剂中有害物质限量》(GB18583-2001)3. 中华人民共和国现行《装饰材料的施工和验收标准》;4. 有关安全生产、文明施工的规定;5. 公司ISO—9001 贯标文件,《质量手册》;6. 公司编制的《质量验收评定的企业标准》;7. 公司编制的《XXXXXXX 施工工艺标准》;8. 总公司和本公司制定的行业与企业标准化现场管理的有关规定和细则;9. 现场客观条件和本公司长年从事装饰施工所积累的专业施工经验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程概况 (2)第二章工程主要特点和施工的总体思路 (5)第三章主要技术措施和技术标准 (16)第四章施工工艺 (28)第五章工程项目质量、安全、工期、文明标化管理目标 (78)第六章工程总体管理计划 (87)第七章场布图 (97)第八章工程回访、保修服务和产品保护措施 (100)工程概况1.1 工程概况1.工程名称:2. 工程地点:XXX23 号3. 业主:XXXXXX 市分行4. 设计单位:XXXX 建筑设计事务所5. 工程监理:XX 市XXXX 监理1.2 编制依据、围1.2.1 根据以下文件编制的:1. XXX23 号XXXX 大楼主楼装饰工程施工图纸2. 中华人民国的施工验收规及标准包括:♦《建筑工程施工质量验收统一标准》(GB50300-2001)♦《建筑装饰装修工程质量验收规》(GB50210-2001)♦《民用建筑工程室环境污染控制标准》(GB50325-2001)♦《建筑部装修设计防火规》(GB50222-95)♦《建筑机械使用安全技术规程》(JGJ33-86)♦《施工现场临时用电安全技术规》(JGJ46-88)♦《建筑地面工程施工质量验收规》(GB50209-2002)♦《人造板及其制品中甲醛释放限量》(GB18580-2001)♦《溶剂型木器涂料中有害物质限量》(GB18581-2001)♦《墙涂料中有害物质限量》(GB18582-2001)♦《胶粘剂中有害物质限量》(GB18583-2001)3. 中华人民国现行《装饰材料的施工和验收标准》;4. 有关安全生产、文明施工的规定;5. 公司ISO—9001 贯标文件,《质量手册》;6. 公司编制的《质量验收评定的企业标准》;7. 公司编制的《XXXXXXX 施工工艺标准》;8. 总公司和本公司制定的行业与企业标准化现场管理的有关规定和细则;9. 现场客观条件和本公司长年从事装饰施工所积累的专业施工经验。
1.2.2 编制围主搂5—15 楼包括办公室、男女卫生间、茶水间、走道等装饰工程。
1.3 工程主要容1)装饰施工:顶面:轻钢龙骨石膏板、玻纤板、金属板、乳胶漆;墙面:墙纸、乳胶漆、石窗台、墙砖、石;地面:地砖、块毯、网络地板、石、花岗石;踢脚线:实木板;配套:装饰木门、无框玻璃门、玻璃隔断、石窗台板、窗帘盒、金属百叶帘、卫生间隔断、石洗漱台、灯槽。
1.4 现场条件1、所需装饰空间已撤空。
2、可提供的施工用电、用水已至楼层。
3、交通运输:大楼四周施工运输,车辆停放空地相当紧,业主提供客、货梯作为垂直运输。
4、土建砌男女卫生间、茶水间墙。
1.5 设计主楼办公楼装饰施工图初步齐全,局部存在调整可能。
水、电、风、弱电系统配合单位,大部分单位已选定,采用设备处于招投标阶段,希望业主和设计尽快确定完整施工图。
工程主要特点和施工的总体思路2.1 项目管理XXX23 号XXXX 大楼主楼装饰工程,地处闹市区西外滩,周边环境比较复杂。
施工时要确保施工安全。
由于大楼为旧建筑,大楼主体结构比较差,采取相应技术和管理措施,确保大楼使用功能,协调安装、土建、弱电等配合单位,促进各项工作顺利开展。
强化工程综合管理思路,采取以下管理措施:♦建立有效的项目管理班子:本工程项目经理由XXX 担任,多年来从事各类装饰承包工程,多次被评为优秀项目经理;同时配备经验丰富的施工管理人员,建立强有力的现场管理机构,确保施工有序开展,工程施工始终处于有序监督之下。
♦合理划分施工段:以主楼施工管理要求、功能区域特征、施工模式、材料运输、施工管理、施工特点为原则,将工程分为三个施工段。
F6 为第一施工段,F5,7~10 为第二施工段,F11~15 为第三施工段,第一施工段起到样板作用,得到确认之后,再进行大面积施工。
♦建立项目部管理体制:项目部施工管理办法采用区域和条线管理,覆盖施工全过程。
♦强化计划管理:计划编制严密,采用施工过程的追踪、动态管理。
♦加强分项工程协调:与土建、机电安装及其他分包相互协调,施工过程中产生问题及时解决。
♦关键环节重点管理:深化图的确认、装饰材料的确认等关键环节,这些影响工程进度重要因素,由专人负责落实。
♦建立应急制度:项目部配备各工种操作工人,各类管理人员作为应急使用。
2.2 施工管理我公司装修施工容为:主楼5—15 楼办公室、男女卫生间、茶水间、走道装饰工作。
此外,在装饰施工的同时,银行还要照常办公。
由于周边环境影响和条件限制,致使本工程不能按常规施工,施工前需要编制针对性较强的施工方案,减少和消除不利因素对本工程造成的影响。
除了施工技术方案的针对性强外,增强施工管理的科学性也是同等重要。
本工程如何进行合理的施工方式,进行统一施工管理。
项目部协调各施工区域,确保各分项工程协调施工,保证工期、确保质量、安全文明目标得以顺利实现,这是本工程的关键。
针对工期、质量、环保要求,木作、玻璃隔断等主要装饰材料均采用工厂化加工,现场安装。
2.3 基础管理工作根据业主要求,编制装饰工程施工形象进度控制计划,列出施工图、土建、幕墙、安装机电系统、钢窗配合协调完成计划。
为了高速优质完成XXX23 号XXXX 大楼主楼装饰工程,实现现场标准化管理,各分包单位相互配合,是施工顺利进行的先决条件。
2.4 施工前准备工作1. 项目部编制施工组织设计,明确施工前期准备工作,施工管理方式,工作进度计划和其他它相关单位需配合工作容。
2. 项目部管理人员对施工图进行深化,现场结构测绘,对材料分包商考察,施工组织设计编制工作。
3. 施工组织设计、进度计划表、材料外加工送公司审批。
4. 根据本工程所规定的主材饰面,制成材料样板,给业主、设计确认。
2.5 项目部管理组织体系1. 组织机构2. 项目管理职责1)项目经理A.全面负责管理本项目的施工运行,确保项目按合同要求覆行。
B.决定项目资源配备,明确职能部门的管理职能。
C.确定项目质量方针、目标并保证质量方针和目标协调,采取必要的组织、管理和教育措施,使质量方针为全体员工掌握并贯彻执行。
D.控制工程成本,合理管理项目资金运转。
E.做好项目管理人员的人事管理工作。
F.全面组织管理施工现场的生产活动,合理调配劳动力资源。
G.负责使项目的生产组织、生产管理和生产活动符合施工方案实施要求。
H.负责项目的安全生产活动,管理项目的安全管理组织系统。
I.参与制定、贯彻项目质量方针目标,并组织实施质量体系。
J.负责项目的行政决策、日常管理及部管理。
K.进行施工现场的标准化管理,确保本工地现场获区文明工地称号。
2) 项目工程师A.全面负责项目日常技术质量管理,具体协调施工技术管理工作。
B.负责施工组织设计的编制。
C.解决工程施工过程中出现的重要技术问题。
D.负责施工过程中的全面质量监控,加强对施工过程的监控。
3) 工程技术员A.具体负责工程项目的专业施工技术管理工作,完成现场的施工布置验收、检查工作。
B.在项目工程师领导下,负责编制施工交底方案,并审核施工方案是否符合工程实际现状。
C.完成与项目有关的计量、试验工作。
D.负责解决施工现场出现的技术问题,与设计、监理协作解决有关技术问题。
4)工程施工员A.有效、动态地对现场施工活动实施全方位、全过程管理。
B.合理安排施工搭接,确保每道工序质量,形成最终优质建筑产品。
C.实施作业过程中的施工指导,确保工序管理点的顺利实施。
D.合理调配劳动力资源,使工程建设有组织按计划进行。
5) 材料员A.按质量设计和施工方案,提供合格的材料与设备。
B.根据物资采购程序强化原材料、半成品质量管理,提高设备的完好及使用率。
C.严格控制无质保文件和不符合技术规指标的材料投入施工,杜绝设备带病运行。
D.实施工程项目现场管理标准化,使操作现场工作环境不影响工程质量。
6) 质量安全员A.按质量文件和合同要求,实施施工全过程的质量控制检查和监督工作。
B.负责对分部、分项及最终产品的检验和参与最终产品质量评定工作,独立行使施工过程中的质量监督权力。
C.负责项目的安全生产和施工现场的安全保卫工作。
D.负责各种质量记录资料的填制、收集、立卷工作。
2.6 工程施工总体思路1. XXX23 号XXXX 大楼主楼装饰工程特点:各装饰施工层使用功能为办公楼,对男女卫生间、走道和茶水间进行分段式施工。
大楼外有限的施工环境,给装饰施工带来困难。
2. 室外施工环境:1)工程室环境室分银行办公区域和施工区域。
室有两台客梯,施工期间,可供施工垂直运输。
南面有两只消防楼梯,1—4 层暂缓施工。
施工用电梯室消防梯2)工程室外环境本工程位于XX 最繁华的外滩地区,南近XXX 路,西至XXX 路,东与XXX相临。
工程用地,东至XXX 人行道,北只有大楼间的通道,西至XXX 路。
大楼距西侧马路只有1.5 米人行道和大楼间通道,是唯一工程运输机械、车辆能够停靠的位置。
XXX 路和XXX 路为车辆单行道,材料只能夜间运输。
总之,本工程处于繁华西外滩,地域环境苛刻可想而知,周边环境对工程施工造成非常大困难。
施工中克服这些困难,施工过程中确保业主营业不受干扰,并保证周边邻居不受施工影响,是本工程施工成功与否的关键课题之一。
3.消除施工影响,采取相应措施:工程室外环境,给装饰施工带来诸多不利因素。
装饰施工,针对不利因素采取措施。
A.不得出现影响业主办公的特大声响,特大声响作业安排在白天进行,并与地区环保部门协调。
B.施工拆除粉尘,不得影响到业主办公区域,施工区域进行防尘隔离,避免影响到办公区域。
C.材料运输,放在夜间进行,避免影响马路车辆正常行驶。
4.分段施工方案主楼5—15 层装饰层分三个施工段,每个施工段安排专人负责,负责技术、进度、质量、安全,协调等工作。
施工段发生问题不能处理,向项目部汇报予以解决。
(见施工段划分与工作容)主要技术措施和技术标准3.1 施工技术措施和采用技术标准3.1.1 施工技术措施1. 施工前进行技术准备,每一个施工段的施工员必须明确该区域整个施工流程、工序搭接,做到管理过程不留搭接空白。
施工前对操作工人进行上岗技术交底,让他们知道该分项工程的工艺流程、操作要点、最终质量目标。
每个操作工人施工前清楚的知道,怎样进行下道工作,消除不明确任务带来的“窝工”现象。
2. 项目部材料控制,项目部编制材料进场计划,材料员进行逐项控制,对于那些加工周期长的材料,编制加工任务书,送工厂加工,材料员按照施工进度计划和材料进场计划,落实材料进场。
3. 项目部加强翻样能力,在工厂加工的半成品、成品做到装配机具化、产品工厂化、施工场地标准化的三化要求,缩短工期实现文明施工。
4. 积极相关单位进行协调,将施工中存在机电、弱电安装等相关施工方配合的问题提出来,尽快解决,施工过程与进度计划安排相吻合。
5. 项目部编制进度控制计划,重点编排关键节点,对影响关键节点的因素,提出针对性措施,规定针对性措施的执行人,落实上下期限。
